编号:2018-zjed-05-04中国石化长城能源化工(宁夏)煤业有限公司银星二号煤矿1131002工作面4#顺槽联巷施工安全技术措施编制单位:天地华泰银星二号项目部综掘二队施工负责人:编制日期: 2019 年 05 月 2 日执行日期:年月日作废日期:年月日1131002顺槽2#联巷与轨道顺槽贯通安全技术措施一、工程概况1131002顺槽2#联巷设计长度40.3m,采用EBZ-160型掘进机掘进,截止2019年5月2日早班剩余40.3m,预计2019年5月14日与1131002轨道顺槽贯通,为保证贯通安全,特制订本贯通安全技术措施。

二、风险管控1131002顺槽2#联巷与轨道顺槽贯通风险管控三、贯通点位置及贯通点基本情况1、贯通点在1131002轨道顺槽600m处上帮。

2、贯通前对贯通点进行巡查,如有异常需进行加强支护。

四、贯通前的准备工作1、巷道施工前,测量人员应重新复测1131002顺槽2#联巷中线、顶底板标高,以保证巷道的顺利施工和精准贯通。

2、贯通前,每班必须派瓦斯检查员与跟班队长对贯通点位置及顺槽2#联巷进行瓦斯检查,当甲烷浓度不超过1%、CO2浓度不超过1.5%、CO浓度不超过24ppm时,方可进行贯通施工。

当有害气体浓度超限时,停止巷道贯通工作,同时立即汇报调度室,采取相应措施,进行处理。

3、贯通前,通风队必须派测风员对1131002顺槽2#联巷与1131002轨道顺槽风量、风速进行测定,在保证风量满足要求的情况下,方可进行贯通工作;通风队根据制定的通风系统调整方案,调整通风系统,保证贯通地点的风速不低于0.25m/s,且风流稳定30min后,方可恢复工作面作业。

4、贯通前,必须对贯通点5米范围进行巡查或加强支护工作,确保贯通过程中顶板安全、稳定,顺利贯通。

5、贯通前,必须确认贯通点20米范围内的所有风水管路、风筒、皮带的安全距离,必须提前保护好以防损坏。

五、施工方法1、贯通过程中重新对透点处支护情况进行详细检查,将透点10m 内的锚杆重新紧固一遍,检查加固支护工作必须由外向里逐排进行。

二次工程施工日志

二次工程施工日志

二次工程施工日志一、施工日期:2022年1月1日地点:XX市XX区XX路XX号二、施工内容:1. 安装电器设备:根据设计方案和施工图纸要求,进行电器设备的安装工作。

包括插座、开关、灯具等的固定和连接,以及电线的拉线和接线。

在施工过程中,严格按照安全规范和操作规程进行作业,确保施工质量和安全性。

2. 整理线路布线:对已安装的电线进行整理和布线,保证线路的合理、整齐,避免交叉和缠绕。

同时,根据需求进行线路的连接和分配,确保电力供应的稳定和可靠。

3. 安装配电盘:根据配电方案和布置图纸,安装配电盘并进行电源线的接入和连接。

在安装过程中,严格遵循电力安全规范和操作流程,确保配电盘的安全运行和正常使用。

4. 检测和调试:在施工完成后,进行电器设备的检测和调试工作。

包括电源线的接线是否正确,开关和插座的使用是否灵活,灯具的亮度和光色是否符合要求等。

通过检测和调试,确保电器设备的正常运行和使用效果。

三、施工进展:1月1日:到达施工现场,进行施工准备工作。

清理施工区域,搬运施工材料和设备。

1月2日:开始进行电器设备的安装工作。

根据设计方案和施工图纸,按照预定位置和要求进行固定和连接。

1月3日:继续进行电器设备的安装工作。

检查已安装设备的质量和固定情况,确保施工质量。

1月4日:开始整理线路布线工作。

对已安装的电线进行整理和布置,确保线路的规范和有序。

1月5日:继续进行线路布线工作。

根据需求进行线路的连接和分配,确保电力供应的稳定和可靠。

1月6日:开始安装配电盘,并进行电源线的接入和连接。

确保配电盘的安全运行和正常使用。

1月7日:完成配电盘的安装工作,进行检测和调试。

确保电器设备的正常运行和使用效果。

四、施工质量和安全措施:1. 严格按照设计方案和施工图纸要求进行施工,确保施工质量符合相关标准和规范。

2. 施工过程中,加强对电器设备的质量检查,确保设备的安全性和可靠性。

3. 采取必要的安全措施,如戴好安全帽、防护眼镜等,确保施工人员的人身安全。

施工日志范本完整版

施工日志范本完整版

施工日志范本完整版1. 背景本文档旨在记录施工日志相关信息,包括施工人员、施工内容、施工时间等,以提供给项目管理团队、监理单位和相关利益方参考。

2. 施工日志记录2.1 施工日志编号每个施工日志应具有唯一的编号,用于方便查找和管理。

编号格式为:日期-序号。

例如:2022-01-01-001。

2.2 施工人员记录参与施工的人员信息,包括姓名、职务、工种、上岗证号等。

同时记录参与施工的队伍信息,包括队伍名称、负责人姓名等。

2.3 施工内容详细记录施工的具体内容和工序。

包括但不限于:- 施工地点:具体位置、楼层、房间号等。

- 施工项目:具体工程内容,例如墙面贴砖、电气布线等。

- 施工材料:使用的主要材料,包括品牌、型号、数量等。

- 施工工艺:具体施工步骤和要求。

2.4 施工时间记录施工开始和结束的时间,以及施工工期。

同时记录实际完成情况和延迟原因(如有)。

2.5 遇到的问题记录施工过程中遇到的问题和解决方案,包括但不限于:- 施工质量问题:例如出现的缺陷、损坏等。

- 安全问题:例如出现的安全隐患、事故等。

- 协调问题:例如与其他工种、供应商之间的协调与沟通情况。

2.6 施工现场照片适当拍摄施工现场照片,用于记录施工过程和质量,并作为证据备查。

3. 施工日志审批施工日志应提交给相关管理单位和相关利益方进行审批,确保施工过程的合规性和安全性。

4. 施工日志存档施工日志应按照公司或项目管理的要求进行存档,包括电子文档和纸质文档两种形式,并建立相应的文件索引和管理系统。

5. 文档更新施工日志应及时更新,记录每次施工的重要信息和问题解决情况,以及其他相关信息。

6. 参考资料施工合同、施工计划、施工安全手册等相关资料,供参考和查阅。

以上为施工日志范本完整版,供参考使用。

胶带顺槽正巷绕道开口及贯通施工安全技术措施

胶带顺槽正巷绕道开口及贯通施工安全技术措施

胶带顺槽正巷绕道开口及贯通施工安全技术措施前言在煤矿等地下工程中,为了实现通风和煤炭的运输,通常需要开挖许多的巷道。

在巷道的施工过程中,胶带顺槽正巷绕道开口及贯通是一项关键的工序,它不仅与煤矿生产的顺利进行密切相关,更关系到矿工的生命安全。

因此,本文将重点介绍胶带顺槽正巷绕道开口及贯通施工安全技术措施。

胶带顺槽正巷绕道开口胶带顺槽正巷绕道开口是为了连接两个巷道而开挖的侧向巷道。

开口的作用是增加巷道之间的通透性,方便物资和人员的进出。

在施工过程中,为了保证开口的安全性,需要采取以下技术措施:1.确定开口位置:在选址时,需要考虑巷道的运行方向、距离和坡度等因素。

一般来说,开口的位置应该在巷道相对平直的区段,且要满足煤炭运输的需要。

2.施工前准备:在开口前,需要先进行探测和监测工作,评估地质和地质灾害的情况。

之后需要清理开口位置,确保周围环境的整洁。

3.开挖方法:开挖时应先将巷道端头筑实,保证开口周围的巷道安全,再使用冲击钻、火炮等方式开挖侧向巷道。

注意控制开挖速度,避免影响基础巷道的稳定性。

4.推拉支护:在开挖过程中需要根据地质情况进行支护和加强。

常用的支护方式有掌子板、锚喷和锚杆支护等。

胶带顺槽正巷绕道贯通胶带顺槽正巷绕道贯通是指利用开挖好的胶带顺槽正巷绕道连接两个巷道的过程。

在进行贯通作业时,矿工需要保证安全,同时顺利完成贯通工作。

为此,需要采取以下安全技术措施:1.进行探测工作:在贯通工作之前,需要先进行巷道的探测和监测工作,评估地质和地质灾害的情况,并制定相应的安全措施。

2.防止瓦斯爆炸:贯通过程中需要严格遵循防止瓦斯爆炸的工艺要求,采取适当的通风措施和作业方式,保持空气流通,控制瓦斯浓度和压力。

同时检查硐室内的电气设施是否符合安全标准。

3.贯通过程中要防止顶板坍塌和地面塌陷:在贯通过程中,需要对顶板进行支护,防止发生坍塌事故;同时还要注意保护地面,防止地面塌陷。

4.制定应急预案:贯通过程中,应根据实际情况制定应急预案,包括逃生路线、紧急联系方式等,以保障矿工的生命安全。

胶带顺槽联巷施工安全技术措施

胶带顺槽联巷施工安全技术措施

胶带顺槽联巷施工安全技术措施胶带顺槽联巷施工概述胶带顺槽联巷在煤矿施工过程中广泛应用。

该技术主要是利用胶带将轻型钢架固定在巷道壁上,然后在轻型钢架上铺设防火材料,以增强巷道的安全性。

该技术简便、节约、稳固且成本低,是当前煤矿施工中常用的一种技术。

胶带顺槽联巷施工中存在的安全风险尽管胶带顺槽联巷施工技术便捷且成本低,但是在施工过程中也存在一定的安全风险。

主要存在以下几个方面的风险:1.胶带粘附力不足。

使用的胶带粘性过低可能导致轻型钢架固定不牢,从而使得防火材料有脱落的可能性。

2.胶带质量不合格。

购买的胶带质量不合格,可能导致在使用过程中发生断裂,从而导致轻型钢架脱附。

3.现场操作不规范。

在施工过程中,如果现场操作不规范、不遵守安全规范,可能导致掉落物件、材料打击、设备故障等意外事件的发生。

4.工人安全意识不强。

有些工人安全意识不强,可能会忽略或低估施工安全的重要性,从而导致事故的发生。

胶带顺槽联巷施工技术措施为了保证胶带顺槽联巷施工的安全性,必须采取以下措施:质量控制1.使用质量合格的胶带,产品标准应符合煤矿行业标准。

2.严格对轻型钢架、防火材料等各项材料进行质量控制,确保物料质量合格。

现场管理1.操控胶带双方人员必须全程戴上安全帽,工程师必须全程指引。

2.精心设计施工方案,确保施工方案合理、可行。

其中包括施工材料、胶带顺序、施工速度控制等。

3.现场设置明显的安全标记,施工区域必须使用标志牌进行标识,构筑围栏封闭现场。

4.严格按照安全操作规程进行施工,包括材料拣选交接、胶带铺设、钢架安装等环节。

任何过程中都必须进行严谨的确认工作。

人员管理1.加强对员工的安全教育,提高员工的安全意识,教育员工合理使用装备,规范操作流程,严格执行安全管理制度。

2.对操控胶带的人员必须进行专门培训,确保其具备完备的专业知识和经验,确保其对材料品质、施工技术,以及安全操作五个方面的熟练程度。

3.在施工区增加安全检查员,及时进行隐患排查,发现问题立即纠正。

长壁工作面胶带顺槽施工补充措施

长壁工作面胶带顺槽施工补充措施

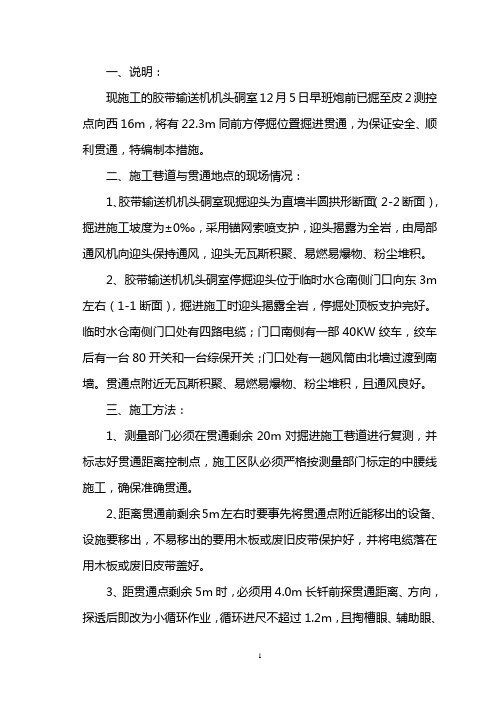

一、说明:现施工的胶带输送机机头硐室12月5日早班炮前已掘至皮2测控点向西16m,将有22.3m同前方停掘位置掘进贯通,为保证安全、顺利贯通,特编制本措施。

二、施工巷道与贯通地点的现场情况:1、胶带输送机机头硐室现掘迎头为直墙半圆拱形断面(2-2断面),掘进施工坡度为±0‰,采用锚网索喷支护,迎头揭露为全岩,由局部通风机向迎头保持通风,迎头无瓦斯积聚、易燃易爆物、粉尘堆积。

2、胶带输送机机头硐室停掘迎头位于临时水仓南侧门口向东3m 左右(1-1断面),掘进施工时迎头揭露全岩,停掘处顶板支护完好。

临时水仓南侧门口处有四路电缆;门口南侧有一部40KW绞车,绞车后有一台80开关和一台综保开关;门口处有一趟风筒由北墙过渡到南墙。

贯通点附近无瓦斯积聚、易燃易爆物、粉尘堆积,且通风良好。

三、施工方法:1、测量部门必须在贯通剩余20m对掘进施工巷道进行复测,并标志好贯通距离控制点,施工区队必须严格按测量部门标定的中腰线施工,确保准确贯通。

2、距离贯通前剩余5m左右时要事先将贯通点附近能移出的设备、设施要移出,不易移出的要用木板或废旧皮带保护好,并将电缆落在用木板或废旧皮带盖好。

3、距贯通点剩余5m时,必须用4.0m长钎前探贯通距离、方向,探透后即改为小循环作业,循环进尺不超过1.2m,且掏槽眼、辅助眼、周边眼分次装药,分次放炮,剩余1m左右未贯通时,将迎头下部用断面为1m2左右的小洞导硐贯通,再将巷道刷大至设计断面,防止崩出岩石远抛,伤及设备、设施。

4、距贯通剩余20m后,每次装药前,班组长必须亲自布置专人在可能通往爆破地点的所有通路上担任警戒工作,警戒地点距爆破地点在拐弯、斜交等不通视巷道,警戒地点距爆破地点不小于75m,直线巷道不小于100m。

警戒人员必须在安全地点警戒,警戒处应设置警戒牌、拉绳。

且要指派一专人负责联络工作。

5、警戒前要撤出警戒区内所有与装药无关人员,所有站岗人员到位后,联络人员回到掘进迎头通知班组长设岗完毕,由班组长下达装炮命令。

1301胶带顺槽施工道铺底施工措施

1301胶带顺槽施工道铺底施工措施一、说明根据现场情况,经过筹建处研究决定,对1301胶带顺槽施工道底车场巷道进行砼铺底。

为保证工程质量及施工安全,特编制本措施。

二、施工要求巷道铺底长度72m,铺底厚度均为140mm,铺底上平与水沟上平一致,铺底宽度见附图。

铺底前,要将巷道底板浮矸浮煤、淤泥积水等杂物清理干净。

铺底砼强度等级C20。

三、施工方法及顺序从1301施工道上山底盘开始,由里向外施工,施工完毕一侧再施工另一侧。

铺底前清理干净底板浮矸浮煤、淤泥积水等杂物后,按中腰线施工。

混凝土材料用矿车运输。

混凝土材料采用32.5R普通硅酸盐水泥、洁净的中粒河砂、粒径20~40mm的碎石子。

施工中要严格按砼配比拌料,C20砼配合比水泥:砂:石子为1:1.29:3.31,水灰比0.42。

混凝土拌料搅拌要均匀,人工捣固密实,使混凝土表面出现一层薄浆为宜。

四、砼地坪质量标准1、标高允许偏差-50~+50mm。

2、表面平整度≤10mm。

3、铺底厚允许偏差≥-10mm。

五、安全技术措施1、进入工作现场,首先详细检查作业地点的支护安全情况,检查两帮及拱顶有无危石,发现问题及时处理,严禁盲目进入工作现场进行工作。

2、施工过程中必须严格按配比拌料,混凝土内严禁掺入杂物。

必须使用振捣器进行振捣,保证混凝土振捣密实。

3、浇注砼时,底板积水要及时排出,底板浮矸要清理干净。

4、施工中必须严格按中腰线施工,确保施工质量。

5、人工抬运笨重物体时,要配足人员,有班组长统一指挥。

要稳抬轻放,有人拾肩,严禁乱扔。

6、人力推车一次只准推一个车。

严禁在矿车两侧推车。

推车时,必须时刻注意前方,在开始拥车、停车、掉道、前方有人或有障碍物,从坡度较大的地方向下推车以及接近道岔、弯道、巷道口、风门、硐室出口时,推车人都必须发出呼喊警号。

严禁放飞车。

不得在能自动滑行的坡道上停放车辆。

7、多人同向推车时,坡度小于或等于5‰时,间距不得小于10m,大于5‰时,间距不得小于30m;大于7‰时,禁止人力推车。

胶带顺槽掘进工作面施工工艺

胶带顺槽掘进工作面施工工艺第一节施工方法一.施工方式概述1.概述1131002胶带运输顺槽设计掘进宽度4300mm,掘进高度3055mm(中高),坡度岩煤层底板,预计最大±6°,满足EBZ-160掘进作业要求,现场电压等级、供水压力均满足要求。

2.施工方法(1)巷道中腰线:技术人员标定施工中线、激光指向仪指示巷道方向。

(2)破岩方式:EBZ-160型悬臂式掘进机掘进。

(3)运输方式:掘进机后配套第二运输机、DSP1040/800型电滚筒皮带(前期)、带式输送机(后期)、配合出渣。

(4)临时支护方式:ZLJ-30机载临时支护。

(5)支护方式:MQT-130/2.8型锚杆钻机配B19钻杆、φ28mm钻头打设顶部锚杆及锚索,采用ZQS-55/2.5S钻机,钻头为Φ28mm,钻杆为Φ28mm×2500mm 麻花钻杆,支护帮部锚杆。

(6)挂网:顶帮锚杆眼打设完毕后,人工依次挂网连网,然后搅拌锚杆,上紧锚杆帽,利用锚杆托盘压紧网茬。

(7)矿车辅助运输。

3.施工准备阶段(1)将将风筒接到掘进工作面迎头;(2)在掘进工作面内安装好掘进、支护设备以及出渣运输系统;(3)将压风、供水、排水管路接到掘进工作面迎头;(4)将信号电缆接到掘进工作面迎头,并在迎头及后巷皮带机头处安装好调度电话;(5)将支护材料及施工所用的各种设备、工器具等下放至掘进工作面内指定位置整齐码放、挂牌管理;(6)技术人员进行开口测量,并标定施工中线。

4.开口段施工方法巷道开口时,必须严格按照技术人员标定的施工中线和巷道断面设计尺寸用自喷漆准确画出巷道轮廓线,然后按照规程规定的切割顺序切割成形。

开口前10m锚网永久支护及锚索支护必须紧跟迎头,严防开口处巷道冒顶、片帮。

5.正常段施工方法切割一个循环后,将迎头大部分煤渣运出,由验收员和班组长进入迎头敲帮问顶确认安全后,检查巷道尺寸,符合要求后,进行临时支护,临时支护安全可靠后进行顶部锚杆支护。

胶带顺槽联巷施工安全技术措施

胶带顺槽联巷施工安全技术措施概述胶带顺槽联巷是煤矿井下主要巷道之一,具有重要的储运作用。

该巷道的建设和维护需要采取严格的安全技术措施,以确保工作人员的安全。

本文就胶带顺槽联巷施工过程中的安全技术措施进行了详细阐述。

施工前安全技术措施在进行胶带顺槽联巷施工前,需要进行地质勘探和安全评估。

勘探的过程中要对地质构造、岩性等情况进行细致分析,评估巷道的稳定性和安全性。

只有在地质和工程技术上检验无误后,才能进行胶带顺槽联巷的施工。

施工中安全技术措施1. 工作安全在胶带顺槽联巷施工中,应加强现场管理,确保工作的迅速、有序、安全。

工人必须熟悉设备,保证操作规范,确保设备安全运行,并防止设备故障和事故。

2. 现场安全保护巷道施工现场应完善防火、防爆、防尘等安全保护措施,遵守安全传输、消防、清洁、通风、照明等规则。

巷道施工过程中必须通过监测手段及时掌握巷道的变化,及时发现和排除巷道的隐患,确保施工的安全和顺利进行。

4. 施工质量控制胶带顺槽联巷施工的质量对于后期的使用和维护至关重要。

施工过程中必须严格遵守设计要求以及相关施工技术规程,确保施工质量合格。

施工后安全技术措施1. 设备调试设备调试应完全符合技术规范,避免过早投入使用,以免给设备和人员带来不安全因素。

2. 保养维护胶带顺槽联巷设备应持续保养维护,对设备进行维护检查,及时排除隐患。

3. 安全培训胶带顺槽联巷施工中的工人应定期接受安全培训,熟悉设备操作流程及规程,增强安全意识,提高安全素质。

需要定期进行巷道的安全检查,发现和排除巷道的各类隐患,确保巷道的安全和维护。

总结胶带顺槽联巷施工过程中应采取严格的安全技术措施,保证工人和设备的安全。

施工前应进行地质勘探和安全评估,施工中要加强现场管理、现场安全保护、安全监测和质量控制,施工后要进行设备调试、保养维护、安全培训和安全检查,确保巷道的使用和维护安全。

顺槽掘进工作面【31103胶运顺槽掘进到位】

顺槽掘进工作面【31103胶运顺槽掘进到位】31103胶运顺槽掘进到位掘锚二队-解立根近日,由掘锚二队施工的31103胶运顺槽顺利掘进到位。

该掘进工作面布置在22煤22110综采工作面(万利)采空区和22112综采工作面采空区下方,31煤回风大巷东南一侧,总掘进长度986米。

掘进巷道两侧100m范围内均为实体煤,未开采,巷道受顶板压力影响较小,但我队在掘进过程中还是遇到了夹矸坚硬,直接顶是软岩层这两大困境。

对于贯穿整条顺槽的坚硬夹矸。

我队采取针对性措施积极面对。

一是电钳工每班对设备进行一次全面的开盖检查,对故障隐患及时处理,为设备连续运行保驾护航;二是加强材料管控,调派两名普工,协助下料车司机下料,保障工作面24小时材料齐全;三是制定针对性措施,为克服夹矸厚度变化对循环进度与掘进速度的影响,我队生产技术员制定了《过断层安全技术措施》、《过片帮区安全技术措施》等针对性措施,合理组织生产;四是加强培训,对掘锚机司机进行专门培训,以防止掘锚机司机对掘进过程中遇到的突发情况手足无措。

在顺槽掘进到960米临近切眼位置时,锚索锚固段出现泥岩,锚固力达不到要求,极大地危及安全生产。

我队根据现场实际情况,采取四项措施加强对软泥岩区域的管控。

一是掘进时预留300-500mm的顶煤,保障顶板的完整性。

二是改变支护参数,加强支护。

将原来的Φ17.8×8000mm的锚索更换为Φ22×8000mm的锚索进行支护,将原来的CK2350树脂改为CK2650树脂。

三是加强支护质量的管理,当班对支护的锚索、锚杆进行拉拔力试验,要求合格率必须达到100%,如锚索抗拔力达不到规定要求,则补强支护22×15000mm锚索+4600mmπ型钢带,继续掘进时锚索逐排支护,排距为2000mm,每套锚索使用4支CK2650树脂,增加锚固力。

四是每隔50m,在巷道中部打设顶板离层仪一个,每天进行观测,建立台账,发现异常及时向生产办报告。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。




日进尺:12 米 总进尺:47.2米
工长(施工员)
2018 年10月 27日
记录人
2018年10月 27日
根据天地科技股份有限公司银星二号煤矿项目部要求将施工日志按电子版格式进行编排。




日进尺:12 米 总进尺:12米
工长(施工员)
2018 年10月 24日
记录人
2018年10月 24日
施 工 日 志
工程名称
银星二号煤矿
1131002胶带顺槽
日期
2018 年10月25日
星期四



当日施工
的工程
主要内容
施 工 日 志
工程名称
银星二号煤矿
1131002胶带顺槽
日期
2018 年10月28日
星期三



当日施工
的工程
主要内容
三班:出勤7人,掘进5.6m,锚杆网支护5.6米。
一班:出勤6人,掘进6.4m,锚网支护4米。
二班:出勤16人,帮部支护2.4米,日常检修。
施工
情况
记录
施工项目部位、施工情况、管理工作、存在问题及处理情况
日期
2018 年10月27日
星期六



当日施工
的工程
主要内容
三班:出勤7人,掘进5.6m,锚杆网支护5.6米。
一班:出勤8人,掘进6.4m,锚网支护5.6米。
二班:出勤12人,帮部支护0.8米,日常检修。
施工
情况
记录
施工项目部位、施工情况、管理工作、存在问题及处理情况
根据天地科技股份有限公司银星二号煤矿项目部要求将施工日志按电子版格式进行编排。
工长(施工员)
2018 年10月 25日
记录人
2018年10月 25日
施 工 日 志
工程名称
银星二号煤矿
1131002胶带顺槽
日期
2018 年10月26日
星期五



当日施工
的工程
主要内容
三班:出勤5人,掘进4m,锚杆网支护4米。
一班:出勤10人,掘进8m,锚网支护4米。
二班:出勤16人,帮部支护4米,日常检修。
三班:出勤7人,掘进6.4m,锚杆网支护5.6米。
一班:出勤6人,掘进4.8m,锚网支护4米。
二班:出勤12人,帮部支护1.6米,日常检修。
施工
情况
记录
施工项目部位、施工情况、管理工作、存在问题及处理情况
根据天地科技股份有限公司银星二号煤矿项目部要求将施工日志按电子版格式进行编排。




日进尺:12 米 总进尺:23.2米
施工
情况
记录
施工项目部位、施工情况、管理工作、存在问题及处理情况
根据天地科技股份有限公司银星二号煤矿项目部要求将施工日志按电子版格式进行编排。




日进尺:12 米 总进尺:35.2米
工长(施工员)
2018 年10月 26日
记录人
2018年10月 26日
施 工 31002胶带顺槽
