架空线路工程架线施工措施(通用版)
架线工程施工方法(3篇)

第1篇一、施工准备1. 组织施工队伍:根据工程规模,组建专业的施工队伍,明确各岗位人员职责。
2. 施工方案编制:根据工程设计图纸和施工规范,编制详细的施工方案,包括施工顺序、施工工艺、施工设备、施工材料等。
3. 施工材料准备:按照施工方案要求,准备所需的各种施工材料,如导线、地线、绝缘子、金具、紧线设备、施工工具等。
4. 施工设备准备:准备施工过程中所需的设备,如牵引机、张力机、紧线设备、放线设备、测量设备等。
5. 施工场地准备:清理施工现场,确保施工区域安全、整洁、宽敞。
二、施工工艺1. 导线展放:将导线从仓库运至施工现场,按照设计要求进行展放,确保导线平直、无扭结。
2. 导线连接:按照设计要求,将导线进行连接,包括导线压接、焊接等。
3. 地线展放:将地线从仓库运至施工现场,按照设计要求进行展放,确保地线平直、无扭结。
4. 地线连接:按照设计要求,将地线进行连接,包括地线压接、焊接等。
5. 绝缘子安装:将绝缘子安装到铁塔上,确保绝缘子安装牢固、位置正确。
6. 金具安装:将金具安装到绝缘子上,确保金具安装牢固、位置正确。
7. 紧线:使用紧线设备,对导线和地线进行紧线,确保导线和地线张紧力符合设计要求。
8. 紧线划印:在紧线后,对导线和地线进行划印,标记出紧线时的张力值。
9. 附件安装:安装绝缘子、金具、接地线等附件。
10. 质量检查:对施工过程中的各个工序进行检查,确保施工质量符合设计要求。
三、施工安全措施1. 施工人员必须穿戴安全帽、安全带、防护眼镜等个人防护用品。
2. 施工现场设置警示标志,防止无关人员进入施工区域。
3. 施工过程中,确保施工设备运行正常,防止设备故障造成安全事故。
4. 施工现场禁止吸烟、使用明火,防止火灾事故发生。
5. 施工过程中,加强对施工人员的培训,提高安全意识。
6. 施工结束后,清理施工现场,确保施工区域安全、整洁。
四、施工进度管理1. 制定施工进度计划,明确各工序的施工时间。
架空线路工程架线施工措施

架空线路工程架线施工措施一、工前准备1.编制详细的施工方案和施工组织设计,明确施工步骤、施工工艺和关键节点;2.检查施工材料的质量和数量,确保符合规定要求;3.配置所需的施工设备和工具,并进行必要的检修和维护;4.安排施工人员进行岗前培训和安全教育,提高施工人员的安全意识和技能;5.与相关单位和部门进行沟通和协调,明确施工范围和施工期限,确保施工进度和质量。
二、安全措施1.在施工现场设置明显的安全警示标志,包括禁止通行、高压电警示等;2.确定施工区域,设置安全围挡和警示线,限制非施工人员的进入;3.使用专用的施工绝缘工具和安全设备,确保施工人员的人身安全;4.对施工环境进行检查和评估,及时清除垃圾和杂物,防止火灾和事故发生;5.安排专人负责安全监督和事故的应急处理,确保施工过程的安全。
三、施工过程1.选定合适的施工方法和工艺,根据地形地貌和线路走向的特点,确定合理的架线方案;2.严格按照设计要求进行施工,包括线杆、绝缘子、导线、接地装置等的安装和固定;3.在施工过程中,保持工作面干净整洁,防止垃圾和杂物的堆放,避免影响施工质量和施工进度;4.对施工材料进行检验和验收,确保质量合格;5.加强施工的技术交底,确保施工人员对施工要求和注意事项的理解和掌握;6.定期进行施工现场巡视和安全检查,发现问题及时整改。
四、施工环境保护1.在施工过程中,合理利用资源,节约能源,降低施工对环境的影响;2.对施工期间产生的噪音、粉尘等污染物进行控制,使用低噪声设备和防尘措施;3.遵守相关环保法规和标准,确保施工过程不对周边环境造成污染;4.在施工现场设置一定的临时设施,如临时停车场、办公场所等,减少对周边居民生活的影响;5.加强对施工现场周边环境的管控和保护,保持周边环境的整洁和良好状态。
总之,架空线路工程架线施工措施包括工前准备、安全措施、施工过程和施工环境保护等方面,通过合理的施工方案和措施,确保施工的安全、快速和高效进行,同时最大程度地保护环境和减少对周围居民的影响。
架线施工方案

(1)根据杆塔类型及施工方法,制定相应的组立方案。
(2)按照组立方案,进行杆塔及其部件的组装。
(3)完成杆塔竖立,调整杆塔垂直度,确保杆塔稳定性。
4.导线架设
(1)根据导线架设工艺,制定导线展放、连接、紧线等方案。
(2)按照方案进行导线架设,确保架设质量。
(3)对导线进行验收,合格后进行防护设施施工。
-对架设完成的导线进行验收,保证符合规范要求。
5.防护设施安装
-安装绝缘子,确保其满足绝缘性能要求。
-完成防雷接地设施施工,保证接地电阻合格。
6.接地系统施工
-按照设计要求,敷设接地网,并进行接地电阻测试。
-确保接地系统满足防雷及安全要求。
7.竣工验收
-施工单位进行自检,确保工程质量。
-组织相关部门进行工程验收,提交验收报告。
六、安全措施
1.建立健全安全生产责任制,明确各级管理人员、施工人员的安全生产职责。
2.加强施工现场的安全管理,严格执行安全操作规程,防止事故发生。
3.定期对施工人员进行安全技术培训,提高安全意识。
4.对施工现场进行安全检查,发现问题及时整改。
5.配备必要的个人防护装备,确保施工人员的人身安全。
七、质量保障措施
2.严格按照设计图纸和规范要求施工,保证线路质量。
3.提高施工效率,缩短施工周期。
4.减少对周边环境的影响,保护生态环境。
三、施工范围
1.线路路径:根据设计单位提供的线路路径图,进行实地勘查,确定架空线路的具体路径。
2.线路长度:本次施工的架空线路全长XX公里。
3.线路电压等级:XXKV。
四、施工内容
3.杆塔组立:X天
4.导线架设:X天
电力线路架设施工方案(架空线安装)精选3篇

《电力线路架设施工方案(架空线安装)》一、项目背景随着经济的快速发展,对电力的需求日益增长。
为了满足某地区不断增长的用电需求,提高供电可靠性,现决定进行电力线路架设工程,主要涉及架空线的安装。
本次施工区域地形较为复杂,包括山区、平原等不同地貌,线路长度较长,施工难度较大。
但通过精心组织、科学管理,确保工程按时、按质、安全完成。
二、施工步骤1. 施工准备(1)组织技术人员进行现场勘查,熟悉施工环境,确定线路走向和杆塔位置。
(2)编制施工组织设计和专项施工方案,报相关部门审批。
(3)准备施工所需的材料、设备和工具,确保其质量符合要求。
(4)对施工人员进行技术交底和安全培训,明确施工任务和安全注意事项。
2. 杆塔基础施工(1)根据设计要求进行杆塔基础的开挖,确保基础尺寸和深度符合规范。
(2)浇筑基础混凝土,采用商品混凝土,严格控制混凝土配合比和浇筑质量。
(3)在基础混凝土养护期间,做好防护措施,防止外力破坏。
3. 杆塔组立(1)根据杆塔类型和高度,选择合适的组立方法,如整体组立、分解组立等。
(2)在组立过程中,严格按照操作规程进行操作,确保杆塔的垂直度和稳定性。
(3)对组立好的杆塔进行检查,确保其符合设计要求。
4. 架空线架设(1)展放导线前,对导线进行外观检查,确保导线无损伤、断股等缺陷。
(2)采用张力放线的方法进行导线展放,确保导线张力均匀,避免导线磨损。
(3)在导线展放过程中,设置专人进行监护,防止导线与障碍物碰撞。
(4)导线架设完成后,进行紧线作业,使导线张力达到设计要求。
(5)安装绝缘子和金具,确保其安装牢固,符合规范要求。
5. 接地装置施工(1)根据设计要求进行接地装置的敷设,确保接地电阻符合规范要求。
(2)对接地装置进行焊接,焊接质量应符合规范要求。
(3)在接地装置施工完成后,进行接地电阻测试,如不符合要求,应及时进行整改。
6. 竣工验收(1)施工完成后,组织相关部门进行竣工验收。
(2)对工程质量进行全面检查,包括杆塔基础、杆塔组立、架空线架设、接地装置等。
电力架空线路施工方法

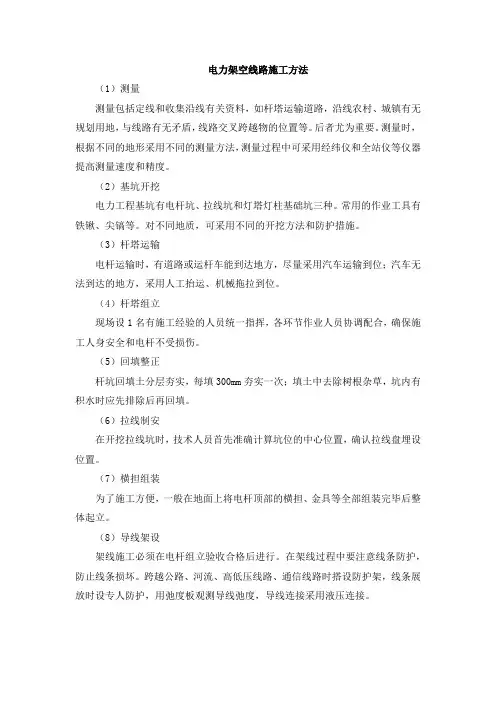

电力架空线路施工方法
(1)测量
测量包括定线和收集沿线有关资料,如杆塔运输道路,沿线农村、城镇有无规划用地,与线路有无矛盾,线路交叉跨越物的位置等。
后者尤为重要。
测量时,根据不同的地形采用不同的测量方法,测量过程中可采用经纬仪和全站仪等仪器提高测量速度和精度。
(2)基坑开挖
电力工程基坑有电杆坑、拉线坑和灯塔灯柱基础坑三种。
常用的作业工具有铁锹、尖镐等。
对不同地质,可采用不同的开挖方法和防护措施。
(3)杆塔运输
电杆运输时,有道路或运杆车能到达地方,尽量采用汽车运输到位;汽车无法到达的地方,采用人工抬运、机械拖拉到位。
(4)杆塔组立
现场设1名有施工经验的人员统一指挥,各环节作业人员协调配合,确保施工人身安全和电杆不受损伤。
(5)回填整正
杆坑回填土分层夯实,每填300mm夯实一次;填土中去除树根杂草,坑内有积水时应先排除后再回填。
(6)拉线制安
在开挖拉线坑时,技术人员首先准确计算坑位的中心位置,确认拉线盘埋设位置。
(7)横担组装
为了施工方便,一般在地面上将电杆顶部的横担、金具等全部组装完毕后整体起立。
(8)导线架设
架线施工必须在电杆组立验收合格后进行。
在架线过程中要注意线条防护,防止线条损坏。
跨越公路、河流、高低压线路、通信线路时搭设防护架,线条展放时设专人防护,用弛度板观测导线弛度,导线连接采用液压连接。
架空线路工程架线施工措施

架空线路工程架线施工措施一、跨越架搭设与拆除风险提示:该类作业安全控制核心人员高处作业、架体结构稳定、架体拆除方式。
不执行以下安全管控措施,将导致跨越架倒塌,造成人身伤害事故。
超过24m,固有风险等级属三级。
(一)作业必备条件1.施工方案已批准,并完成项目部和班组级交底。
2.各类人员、安全工器具、施工机械设备、材料等已经报审并批准,满足现场安全技术要求。
施工作业前仔细检查现场安全工器具、施工机械设备合格后方可使用。
3.关键部位塔材不得缺失。
4.高处作业人员必须穿软底防滑鞋,使用全方位防冲击安全带,垂直移动和水平移动不得失去保护。
5.架线过程中,各作业点、监护点必须保持与现场指挥人联系畅通。
6.跨越架搭设前,必须对跨越点进行复测,确保跨越架与被跨越物的最小安全距离符合安规规定。
7.跨越架材质和规格必须满足安规规定。
8.上述措施完成后,由作业负责人办理《安全施工作业票B》,施工项目部审核签发。
监理人员现场检查确认后,在作业票中签字,同意开始作业。
(二)作业过程安全管控措施1.作业负责人站班会上通过读票方式进行安全交底,并随机抽取3至5名施工人员提问,清楚后开始作业。
2.作业过程中,作业负责人、监理人员按照作业流程,逐项确认风险控制专项措施落实,同时在《每日执行情况检查记录表》中签字确认。
3.木质、毛竹、钢管跨越架两端及每隔6-7根立杆设剪刀撑杆、支杆和拉线,拉线与地面夹角不得大于60o。
4.木质、毛竹、钢管跨越架的立杆、大横杆及小横杆的间距、搭接长度必须符合安规规定。
5.木质、毛竹跨越架立杆埋深不得少于0.5m,支杆埋深不得少于0.3m;钢管跨越架立杆底部必须设置金属底座或垫木,并设置扫地杆,组立后及时做好接地措施。
6.钢格构式跨越架组立后,及时做好接地措施;跨越架的各个立柱设置独立的拉线系统。
7.跨越架悬挂醒目的安全警告标志、夜间警示装置和验收标志牌;跨越公路的跨越架,在公路前方距跨越架适当距离设置提示标志。
架空线路类施工技术措施

架空线路类施工技术措施
在进行架空线路施工时,应注意以下技术措施:
1. 确定线路走向和布置方案
在施工前,需对线路的具体情况进行充分的调研和勘察,确定
线路的走向和布置方案,避免施工中出现途中出现无法克服的困难。
2. 选用合适的材料
在架空线路施工中,选用合适的材料是关键。
杆塔、导线、地
线等各种构件的选材应符合相关标准要求,同时具有足够的抗风承
载能力,以保证稳定性。
3. 做好安全防护
架空线路施工中,安全防护是首要任务,特别是避雷防护。
在
高风险地区,应选用适当的避雷设施和接地系统,以确保电力设施
的安全运行和使用。
4. 保证施工质量和效率
为保证施工质量和效率,应在施工前做好充分的准备工作,规
划好施工流程和进度,以及施工所需的工具和材料。
同时,施工过
程中需注意及时发现和纠正问题,确保施工质量和进度。
5. 确保环保安全
架空线路施工必须考虑环保安全问题。
特别是对于沿线的房屋、道路、河流、林地等要进行保护,在施工中减少噪音、污染和破坏
等影响,保证环保安全。
6. 加强沟通协调
架空线路施工涉及到众多工作人员、单位和部门,需要进行充分的沟通协调,确保各项工作和流程顺畅进行。
同时,要注意沟通和配合相关部门和群众的关切和需求。
总之,在架空线路施工中,需要充分考虑各种现实情况和相关因素,制定合理的施工方案和技术措施,确保施工质量和安全,达到预期成效。
线路工程架线施工方案

线路工程架线施工方案本项目为某地区城市街道的架空线路工程,总长度为20公里,主要工程包括:架设线杆、搭设导线、接地处理、及相关的配套设施安装。
本项目施工区域涉及城市道路、居民区、工业区等不同区域,施工难度较大,需要做好严谨周密的施工方案和安全预案。
二、施工前准备1、施工前的交底:在施工前,施工单位应与相关部门协调,交底施工方案及施工安全预案,包括施工范围、施工时间、设备使用、施工方法、施工组织、安全防护等内容,确保所有工作人员明确任务。
同时,与相关部门进行施工路线的确认,确保施工过程中不会对交通、居民生活造成不必要的影响。
2、施工前的勘察:在进行架线施工前,应对工程地点周边进行勘察,包括地形地貌、道路状况、地下管线及其他障碍物等情况,确保施工的顺利进行。
3、材料设备准备:要确保施工所需的材料和设备能够及时到位,包括线杆、导线、绝缘子、接地设备、电线、绝缘工具、安全防护用具等。
同时要对这些材料和设备进行检查,确保其质量合格。
4、施工人员的培训与技能考核:施工单位需要对参与施工的所有工作人员进行安全文明教育和技能培训,确保所有施工人员对施工工艺和安全要求有清楚的认识,并且要及时组织技能考核。
三、施工方案1、架设线杆:首先要确定好架设线杆的位置和数量,在架设线杆的过程中需要做好标正、打桩、挖孔、打桩、立杆、固定、砌筑等工序。
2、搭设导线:在搭设导线时,要首先将导线放置到导线支架上,然后进行拉线、连接、绝缘处理、接地处理等工序,确保导线的稳固和安全。
3、接地处理:接地设备是保障线路安全的关键,施工需要对接地设备进行严格的检查和安装,确保接地设备的可靠性和稳定性。
4、安全防护:在施工现场需要加强安全防护工作,包括施工区域的围挡、警示标识牌、施工现场值班人员的配置、安全带和安全帽的使用等,确保施工过程中所有人员的安全。
四、施工流程1、施工人员应按照施工方案的要求,进行施工设备的搬运、架设线杆、搭设导线、接地处理、配线、接线等工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
( 安全管理 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改架空线路工程架线施工措施(通用版)Safety management is an important part of production management. Safety and production are inthe implementation process架空线路工程架线施工措施(通用版)一、跨越架搭设与拆除风险提示:该类作业安全控制核心人员高处作业、架体结构稳定、架体拆除方式。
不执行以下安全管控措施,将导致跨越架倒塌,造成人身伤害事故。
超过24m,固有风险等级属三级。
(一)作业必备条件1.施工方案已批准,并完成项目部和班组级交底。
2.各类人员、安全工器具、施工机械设备、材料等已经报审并批准,满足现场安全技术要求。
施工作业前仔细检查现场安全工器具、施工机械设备合格后方可使用。
3.关键部位塔材不得缺失。
4.高处作业人员必须穿软底防滑鞋,使用全方位防冲击安全带,垂直移动和水平移动不得失去保护。
5.架线过程中,各作业点、监护点必须保持与现场指挥人联系畅通。
6.跨越架搭设前,必须对跨越点进行复测,确保跨越架与被跨越物的最小安全距离符合安规规定。
7.跨越架材质和规格必须满足安规规定。
8.上述措施完成后,由作业负责人办理《安全施工作业票B》,施工项目部审核签发。
监理人员现场检查确认后,在作业票中签字,同意开始作业。
(二)作业过程安全管控措施1.作业负责人站班会上通过读票方式进行安全交底,并随机抽取3至5名施工人员提问,清楚后开始作业。
2.作业过程中,作业负责人、监理人员按照作业流程,逐项确认风险控制专项措施落实,同时在《每日执行情况检查记录表》中签字确认。
3.木质、毛竹、钢管跨越架两端及每隔6-7根立杆设剪刀撑杆、支杆和拉线,拉线与地面夹角不得大于60¬o。
4.木质、毛竹、钢管跨越架的立杆、大横杆及小横杆的间距、搭接长度必须符合安规规定。
5.木质、毛竹跨越架立杆埋深不得少于0.5m,支杆埋深不得少于0.3m;钢管跨越架立杆底部必须设置金属底座或垫木,并设置扫地杆,组立后及时做好接地措施。
6.钢格构式跨越架组立后,及时做好接地措施;跨越架的各个立柱设置独立的拉线系统。
7.跨越架悬挂醒目的安全警告标志、夜间警示装置和验收标志牌;跨越公路的跨越架,在公路前方距跨越架适当距离设置提示标志。
8.强风、暴雨过后必须对跨越架进行检查,合格后方可使用。
9.附件安装完毕后方可拆除跨越架,拆除时不得抛扔,不得上下同时拆架,不得将跨越架整体推倒。
二、不停电跨越施工风险提示:该类作业安全控制核心是设备的接地、绳索的绝缘以及与带电体安全距离的保证,不执行以下安全管控措施,将导致触电,造成人身伤害事故。
不停电跨越110kV以下带电线路风险等级属三级;不停电跨越110kV及以上带电线路固有风险等级属四级。
(一)作业必备条件1.施工方案已批准,并完成项目部和班组级交底。
2.各类人员、安全工器具、施工机械设备、材料等已经报审并批准,满足现场安全技术要求。
施工作业前仔细检查现场安全工器具、施工机械设备合格后方可使用。
3.架线施工前必须对铁塔螺栓、地脚螺栓安装紧固情况进行复查。
4.关键部位塔材不得缺失。
5.高处作业人员必须穿软底防滑鞋,使用全方位防冲击安全带,垂直移动和水平移动不得失去保护。
6.架线过程中,各作业点、监护点必须保持与现场指挥人联系畅通。
7.办理电力线路第二种工作票,施工单位向运维单位书面申请该带电线路“退出重合闸”。
8.可能接触带电体的绳索,使用前必须经绝缘测试并合格。
9.牵张设备、机动绞磨以及跨越档相邻两侧杆塔上的放线滑车必须接地,人力牵引跨越放线时,跨越档相邻两侧的施工导、地线必须接地。
10、上述措施完成后,由作业负责人办理《安全施工作业票B》,施工项目部审核签发。
监理人员现场检查确认后,在作业票中签字,同意开始作业。
(不停电跨越110kV及以上带电线路,总监理工程师现场检查签字,业主项目经理确认签字,同意开始作业。
) (二)作业过程安全管控措施1.作业负责人站班会上通过读票方式进行安全交底,并随机抽取3至5名施工人员提问,清楚后开始作业。
2.作业过程中,作业负责人、监理人员(四级还需要施工项目部、监理项目部、业主项目部、施工企业、监理企业、建设管理单位相关管理人员)按照作业流程,逐项确认风险控制专项措施落实,同时在《每日执行情况检查记录表》中签字确认。
3.施工期间发生故障跳闸时,在未取得现场指挥同意前,不得强行送电。
4.跨越架、操作人员、工器具与带电体之间的最小安全距离必须符合安规规定,施工人员严禁在跨越架内侧攀登或作业,严禁从封顶架上通过。
5.导引绳通过跨越架必须使用绝缘绳做引绳,最后通过跨越架的导线、地线、引绳或封网绳等必须使用绝缘绳做控制尾绳。
6.遇雷电、雨、雪、霜、雾,相对湿度大于85%或5级以上大风天气时,严禁进行不停电跨越作业。
7.跨越档两端铁塔的附件安装必须进行二道防护,并采取有效接地措施。
8.在带电线路上方的导线上测量间隔棒距离时,禁止使用带有金属丝的测绳、皮尺。
三、导线展放风险提示:该类作业安全控制核心是受力工器具、设备地锚设置、人员站位,不执行以下安全管控措施,将导致高处坠落、物体打击、触电、机械伤害,造成人身伤害事故。
固有风险等级属三级。
(一)作业必备条件1.施工方案已批准,并完成项目部和班组级交底。
2.各类人员、安全工器具、施工机械设备、材料等已经报审并批准,满足现场安全技术要求。
施工作业前仔细检查现场安全工器具、施工机械设备合格后方可使用。
3.架线施工前必须对铁塔螺栓、地脚螺栓安装紧固情况进行复查。
4.关键部位塔材不得缺失。
5.高处作业人员必须穿软底防滑鞋,使用全方位防冲击安全带,垂直移动和水平移动不得失去保护。
6.架线过程中,各作业点、监护点必须保持与现场指挥人联系畅通。
7.网套连接器、钢丝绳损伤,抗弯、旋转连接器销子变形等,严禁使用。
8.使用前牵张设备的布置、锚固、接地装置符合施工方案要求,并做运转试验。
9.动力伞展放导引绳,必须选用有专业资质的分包单位,必须进行试飞前操作。
连续多档一次跨越最大长度在2400m的,至少二到三人操作。
10.上述措施完成后,由作业负责人办理《安全施工作业票B》,施工项目部审核签发。
监理人员现场检查确认后,在作业票中签字,同意开始作业。
(二)作业过程安全管控措施1.作业负责人站班会上通过读票方式进行安全交底,并随机抽取3至5名施工人员提问,清楚后开始作业。
2.作业过程中,作业负责人、监理人员按照作业流程,逐项确认风险控制专项措施落实,同时在《每日执行情况检查记录表》中签字确认。
3.遇有五级及以上风或暴雨、雷电、冰雹、大雪、大雾、沙尘暴等恶劣气候时,立即停止牵引作业。
4.运行时牵引机、张力机进出口前方不得有人通过。
各转向滑车围成的区域内侧禁止有人。
5.导引绳、牵引绳或导线临锚时,其临锚张力不得小于对地距离为5m时的张力,同时满足对被跨越物距离的要求。
四、紧线、挂线风险提示:该类作业安全控制核心是受力工器具、地锚设置、紧线牵引、人员站位,不执行以下安全管控措施,将导致高处坠落、物体打击、触电、机械伤害,造成人身伤害事故。
固有风险等级属三级。
(一)作业必备条件1.施工方案已批准,并完成项目部和班组级交底。
2.各类人员、安全工器具、施工机械设备、材料等已经报审并批准,满足现场安全技术要求。
施工作业前仔细检查现场安全工器具、施工机械设备合格后方可使用。
3.牵引地锚距紧线杆塔的水平距离应满足安全施工要求。
地锚布置与受力方向一致,并埋设可靠。
4.架线施工前必须对铁塔螺栓、地脚螺栓安装紧固情况进行复查。
5.关键部位是否有塔材缺失6.高处作业人员必须穿软底防滑鞋,使用全方位防冲击安全带,垂直移动和水平移动不得失去保护。
7.架线过程中,各作业点、监护点必须保持与现场指挥人联系畅通。
8.上述措施完成后,由作业负责人办理《安全施工作业票B》,施工项目部审核签发。
监理人员现场检查确认后,在作业票中签字,同意开始作业。
(二)作业过程安全管控措施1.作业负责人站班会上通过读票方式进行安全交底,并随机抽取3至5名施工人员提问,清楚后开始作业。
2.作业过程中,作业负责人、监理人员按照作业流程,逐项确认风险控制专项措施落实,同时在《每日执行情况检查记录表》中签字确认。
3.紧线过程人员不得站在悬空导线、地线的垂直下方。
不得跨越将离地面的导线或地线;人员不得站在线圈内或线弯的内角侧。
4.挂线时,过牵引量严格执行设计要求,停止牵引后作业人员方可从安全位置到挂线点操作。
5.在完成地面临锚后应及时在操作塔设置过轮临锚。
导线地面临锚和过轮临锚的设置应相互独立。
6.设置过轮临锚时,锚线卡线器安装位置距放线滑车中心不小于3~5m。
7.高空压接必须双锚。
8.紧线段的一端为耐张塔,且非平衡挂线时,应在该塔紧线的反方向安装临时拉线。
临时拉线对地夹角不得大于45°,必须经计算确定拉线型号,地锚位置及埋深;如条件不允许,经计算后采取可靠措施。
五、杆塔附件安装该类作业安全控制核心是受力工器具、地锚设置、紧线牵引、人员站位。
不执行以下安全管控措施,将导致高处坠落、物体打击,造成人身伤害事故。
固有风险等级属三级。
(一)作业必备条件1.施工方案已批准,并完成项目部和班组级交底。
2.各类人员、安全工器具、施工机械设备、材料等已经报审并批准,满足现场安全技术要求。
施工作业前仔细检查现场安全工器具、施工机械设备合格后方可使用。
3.上下瓷瓶串必须使用下线爬梯和速差自控器。
4.架线施工前必须对铁塔螺栓、地脚螺栓安装紧固情况进行复查。
5.关键部位塔材不得缺失。
6.高处作业人员必须穿软底防滑鞋,使用全方位防冲击安全带,垂直移动和水平移动不得失去保护。
7.架线过程中,各作业点、监护点必须保持与现场指挥人联系畅通。
8.上述措施完成后,由作业负责人办理《安全施工作业票B》,施工项目部审核签发。
监理人员现场检查确认后,在作业票中签字,同意开始作业。
(二)作业过程安全管控措施1.作业负责人站班会上通过读票方式进行安全交底,并随机抽取3至5名施工人员提问,清楚后开始作业。
2.作业过程中,作业负责人、监理人员按照作业流程,逐项确认风险控制专项措施落实,同时在《每日执行情况检查记录表》中签字确认。
3.相邻杆塔不得同时在同相(极)位安装附件,作业点垂直下方不得有人。
4.附件安装时,安全绳或速差自控器必须拴在横担主材上;安装间隔棒时,安全带挂在一根子导线上,后备保护绳挂在整相导线上。
