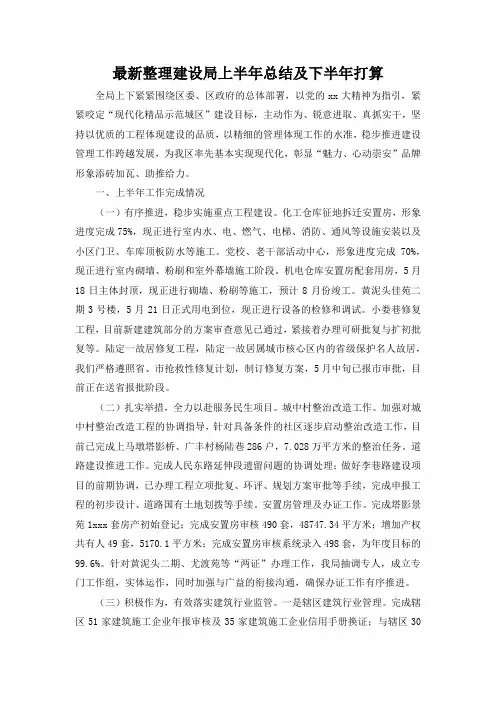

最新整理建设局上半年总结及下半年打算全局上下紧紧围绕区委、区政府的总体部署,以党的xx大精神为指引,紧紧咬定“现代化精品示范城区”建设目标,主动作为、锐意进取、真抓实干,坚持以优质的工程体现建设的品质,以精细的管理体现工作的水准,稳步推进建设管理工作跨越发展,为我区率先基本实现现代化,彰显“魅力、心动崇安”品牌形象添砖加瓦、助推给力。

一、上半年工作完成情况(一)有序推进,稳步实施重点工程建设。

化工仓库征地拆迁安置房,形象进度完成75%,现正进行室内水、电、燃气、电梯、消防、通风等设施安装以及小区门卫、车库顶板防水等施工。

党校、老干部活动中心,形象进度完成70%,现正进行室内砌墙、粉刷和室外幕墙施工阶段。

机电仓库安置房配套用房,5月18日主体封顶,现正进行砌墙、粉刷等施工,预计8月份竣工。

黄泥头佳苑二期3号楼,5月21日正式用电到位,现正进行设备的检修和调试。

小娄巷修复工程,目前新建建筑部分的方案审查意见已通过,紧接着办理可研批复与扩初批复等。

陆定一故居修复工程,陆定一故居属城市核心区内的省级保护名人故居,我们严格遵照省、市抢救性修复计划,制订修复方案,5月中旬已报市审批,目前正在送省报批阶段。

(二)扎实举措,全力以赴服务民生项目。

城中村整治改造工作。

加强对城中村整治改造工程的协调指导,针对具备条件的社区逐步启动整治改造工作,目前已完成上马墩塔影桥、广丰村杨陆巷286户,7.028万平方米的整治任务。

道路建设推进工作。

完成人民东路延伸段遗留问题的协调处理;做好李巷路建设项目的前期协调,已办理工程立项批复、环评、规划方案审批等手续,完成申报工程的初步设计、道路国有土地划拨等手续。

安置房管理及办证工作。

完成塔影景苑1xxx套房产初始登记;完成安置房审核490套,48747.34平方米;增加产权共有人49套,5170.1平方米;完成安置房审核系统录入498套,为年度目标的99.6%。

针对黄泥头二期、尤渡苑等“两证”办理工作,我局抽调专人,成立专门工作组,实体运作,同时加强与广益的衔接沟通,确保办证工作有序推进。

建设局工作总结及下半年工作安排

建设局工作总结及下半年工作安排
பைடு நூலகம்
人才队伍建设
建设行业专业人才缺乏, 需要加强人才培养和引进 。
02
下半年工作安排
工作目标与任务
确保完成全年投资计划
根据年度投资计划,合理安排项目进 度,确保完成全年固定资产投资任务 。
推进重点项目建设
加强工程质量监管
完善工程质量监管体系,加强工程质 量监督检查,确保工程质量和安全。
加大重点项目推进力度,优化项目审 批流程,提高项目开工率。
提议建设局在城市规划中更多地考虑绿色出行方式,如增加自行 车道、优化步行路线等。
THANKS
谢谢您的观看
条件。
建筑业管理
加强建筑市场监管,规范建筑 业企业资质管理,提高工程质
量安全水平。
生态环境保护
实施城市绿化、垃圾分类处理 、污水处理等环保工程,改善
城市环境质量。
工作成效与亮点
城市品质提升
通过城市设计和景观建 设,提升城市形象和品 质,增强城市吸引力。
高效服务群众
优化行政审批流程,提 高服务效率,方便群众
未来改进方向
1 2
方向一
加强项目管理和监督,提高项目质量和效益。
方向二
拓展合作渠道和方式,吸引更多社会资本参与城 市建设。
3
方向三
注重人才培养和引进,提升团队整体素质和能力 。
05
互动环节
现场提问与解答
提问
在城市绿化方面,建设局采取了哪些具体措施?
解答
建设局在城市绿化方面,积极推进公园、绿地建设,加强绿化养护管 理,提高城市绿化覆盖率,为市民创造更好的生活环境。
建立健全工作机制,明确责任 分工,确保各项工作有序推进

加大资金投入

住房城乡建设局上半年重点工作总结及下半年工作计划

住房城乡建设局上半年重点工作总结及下半年工作计划

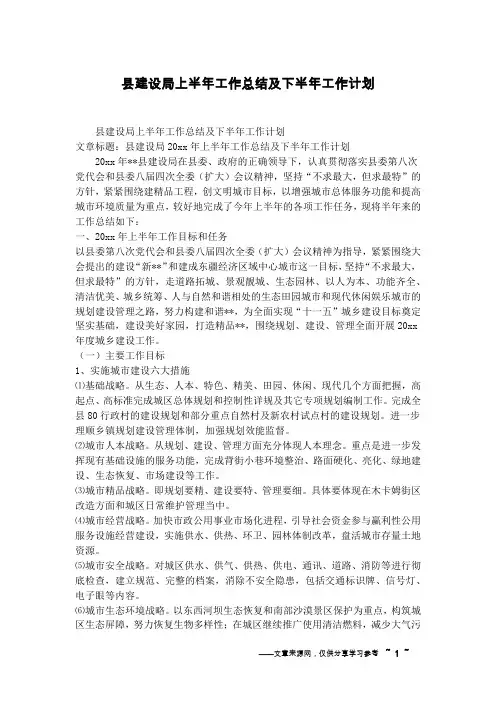

住房城乡建设局上半年重点工作总结及下半年工作计划住房城乡建设局上半年重点工作总结及下半年工作计划一、上半年工作情况(一)城建重点项目提速推进。

今年全市计划实施xxx个城建重点项目,目前已开工xxx个,开工率xx.xx%,完成年度投资xx.x亿元,完成率xx.xx%。

市住建局承担的x个城建重点项目均按市政府既定节点完成或超额完成,先后x 次获得月度流动红旗。

其中,主城区内环高架已完成全部桩基、承台施工,并获得百日攻坚擂台赛首月擂主;王母阁路跨线桥x月xx日完成双转体、x 月xx日实现主体通车,比原定(xx个月)工期提前了x个多月,助推了城区西南板块隆起,加速了新老城区有机融合;车站西路综合管廊及道路提升工程基本完成廊体建设,正在进行xx桥路至运河路段道路施工;共青团路北延已完成施工图编制和资格预审文件;xx大道上跨宁安大道已完成施工图编制,正在进行施工、监理招标;运河路交通疏解项目已完成选址、土地预审、立项等手续办理,正在进行施工招标;xx路交通疏解项目已完成初步设计与概算初稿编制;洸府河重点地段景观已完成土方工程xx%、地形整理xx%、路基xx%、垫层xx%,桥架、照明、接地、桥盒、光缆各工序正在压荐推进;x大道东延已完成xx%的工程量,完成承台施工xx%,墩柱施工xx%;xx条断头路全部开工,xx条具备通车条件;xx处公共停车场,已开工xx处,开工率xx%,在建停车泊位xxxx个。

(二)住建产业以丰补歉。

x建筑业。

x-x月底,全市完成总产值xxx.xx 亿元,同比增加x.xx%,增速实现由负转正。

x房地产业。

x-x月,全市共完成房地产开发投资xxx.xx亿元、全省第x,同比增长x.x%,市场潜力持续激活。

销售面积xxx.xx万平方米、同比增长xx%,高出全省xx.x个百分点(全省-x.x%)。

一是及时出台惠企政策,持续激发市场活力。

提请市政府出台了促进房地产建筑业、老旧小区改造等扶持政策,累计拨付预售监管资金xxx笔、共xxx.xx亿元,为xxx家企业办理缓缴农民工工资保证金x.x亿元,为企业发展输血造血,盘活市场主体。

县建设局上半年工作总结及下半年工作计划

县建设局上半年工作总结及下半年工作计划

县建设局上半年工作总结及下半年工作计划县建设局上半年工作总结及下半年工作计划文章标题:县建设局20xx年上半年工作总结及下半年工作计划20xx年**县建设局在县委、政府的正确领导下,认真贯彻落实县委第八次党代会和县委八届四次全委(扩大)会议精神,坚持“不求最大,但求最特”的方针,紧紧围绕建精品工程,创文明城市目标,以增强城市总体服务功能和提高城市环境质量为重点,较好地完成了今年上半年的各项工作任务,现将半年来的工作总结如下:一、20xx年上半年工作目标和任务以县委第八次党代会和县委八届四次全委(扩大)会议精神为指导,紧紧围绕大会提出的建设“新**”和建成东疆经济区域中心城市这一目标,坚持“不求最大,但求最特”的方针,走道路拓城、景观靓城、生态园林、以人为本、功能齐全、清洁优美、城乡统筹、人与自然和谐相处的生态田园城市和现代休闲娱乐城市的规划建设管理之路,努力构建和谐**,为全面实现“十一五”城乡建设目标奠定坚实基础,建设美好家园,打造精品**,围绕规划、建设、管理全面开展20xx 年度城乡建设工作。

(一)主要工作目标1、实施城市建设六大措施⑴基础战略。

从生态、人本、特色、精美、田园、休闲、现代几个方面把握,高起点、高标准完成城区总体规划和控制性详规及其它专项规划编制工作。

完成全县80行政村的建设规划和部分重点自然村及新农村试点村的建设规划。

进一步理顺乡镇规划建设管理体制,加强规划效能监督。

⑵城市人本战略。

从规划、建设、管理方面充分体现人本理念。

重点是进一步发挥现有基础设施的服务功能,完成背街小巷环境整治、路面硬化、亮化、绿地建设、生态恢复、市场建设等工作。

⑶城市精品战略。

即规划要精、建设要特、管理要细。

具体要体现在木卡姆街区改造方面和城区日常维护管理当中。

⑷城市经营战略。

加快市政公用事业市场化进程,引导社会资金参与赢利性公用服务设施经营建设,实施供水、供热、环卫、园林体制改革,盘活城市存量土地资源。

建设局上半年工作总结及下半年安排

建设局上半年工作总结及下半年安排

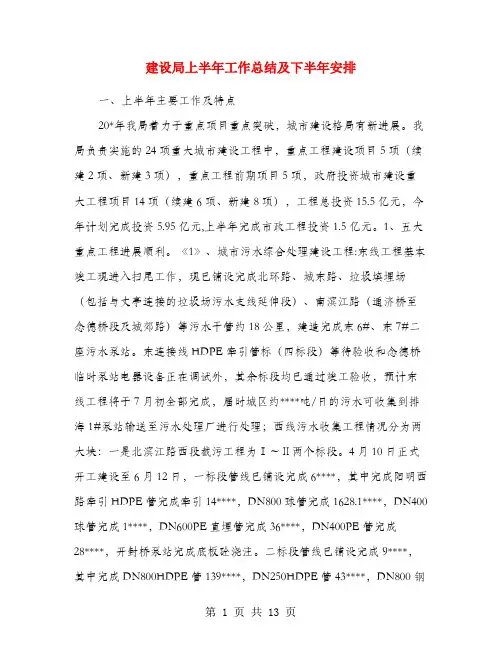

建设局上半年工作总结及下半年安排一、上半年主要工作及特点20*年我局着力于重点项目重点突破,城市建设格局有新进展。

我局负责实施的24项重大城市建设工程中,重点工程建设项目5项(续建2项、新建3项),重点工程前期项目5项,政府投资城市建设重大工程项目14项(续建6项、新建8项),工程总投资15.5亿元,今年计划完成投资5.95亿元,上半年完成市政工程投资1.5亿元。

1、五大重点工程进展顺利。

《1》、城市污水综合处理建设工程:东线工程基本竣工现进入扫尾工作,现已铺设完成北环路、城东路、垃圾填埋场(包括与丈亭连接的垃圾场污水支线延伸段)、南滨江路(通济桥至念德桥段及城郊路)等污水干管约18公里,建造完成东6#、东7#二座污水泵站。

东连接线HDPE牵引管标(四标段)等待验收和念德桥临时泵站电器设备正在调试外,其余标段均已通过竣工验收,预计东线工程将于7月初全部完成,届时城区约****吨/日的污水可收集到排海1#泵站输送至污水处理厂进行处理;西线污水收集工程情况分为两大块:一是北滨江路西段截污工程为Ⅰ~Ⅱ两个标段。

4月10日正式开工建设至6月12日,一标段管线已铺设完成6****,其中完成阳明西路牵引HDPE管完成牵引14****,DN800球管完成1628.1****,DN400球管完成1****,DN600PE直埋管完成36****,DN400PE管完成28****,开封桥泵站完成底板砼浇注。

二标段管线已铺设完成9****,其中完成DN800HDPE管139****,DN250HDPE管43****,DN800钢管8****,DN630牵引管21****,桥管铺设完成3根,富巷泵站主体浇筑已完成;二是南滨江路(姚江桥—通济桥)截污新建工程。

从4月27日开工至今,进展较为顺利,已完成工程量的7****。

其中基础清土已全部完成,基础平基完成48****,包管完成37****,9****的沉管已经下沉到位,并已通过闭水试验。

住房和城乡建设局度上半年工作总结

住房和城乡建设局度上半年工作总结

住房和城乡建设局度上半年工作总结住房和城乡建设局度上半年工作总结「篇一」我局自成立以来在区委、区政府的正确领导下,在区人大和区政协的监督支持下,在上级业务主管部门的指导下,紧紧围绕旅游二次创业这个中心,以核心景区村民拆迁安置工作和城景乡规划管理工作为重点,以打造千年南岳、千年建筑为目标,建立健全规划监督体系,创新规划管理模式,加大规划管理和执法力度,加强队伍建设,切实提高规划管理水平,积极为区委、区政府的中心工作提供好规划服务,规划工作稳步推进,成效明显。

现将上半年工作情况总结如下:一、规划编制工作进展顺利1、完成了园艺场游客服务中心规划设计的编制及报批工作;2、完成了西城区修建性详细规划设计的编制;3、完成了新农村太平片区整治规划和樟树桥、烧田村庄规划;4、完成了康家垅门票所广场改造修改设计;5、完成了庙西二期修建性详细规划设计;6、完成了刘家台地段修建性详细规划设计;7、完成了“南岳衡山”牌坊广场改造规划。

二、围绕区中心工作及时、优质做好规划服务工作城市规划是城市建设的龙头,同时也是政府联系广大人民群众和客商的一个重要窗口。

我局秉着为民服务、为客商服务、为南岳经济发展服务的准则,对于区委、区政府确定的重点项目,我局明确专人负责,尽职尽责,尽心尽力,跟踪服务,为重点工程项目的顺利实施献计献策,提供规划保障和服务。

主要做了以下几个方面的工作:1、南岳游客服务中心建设是南岳衡山风景名胜区申世遗工作和景区交通格局调整的重中之重,为加快工作进度,我局派专人负责该项目从规划选址、初步设计至施工图设计等步骤的规划服务工作,积极协调省、市建设行政主管部门、设计部门、业主单位之间的关系,多方与专家进行衔接,虚心接受专家对该项目的宝贵意见并督促设计单位迅速修改到位。

经过不懈努力,最终按时圆满地完成了该项目的规划报批工作。

2、西城区是核心景区村民搬迁安置地,为促进景区环境整治工作的顺利进行,必须优先做好西城区安置地的规划。

县建设局半年工作总结及下半年工作计划

县建设局半年工作总结及下半年工作计划

县建设局半年工作总结及下半年工作计划一、上半年工作总结1、城市规划编制方面。

根据城市建设发展的需要,完成了东部城区的控制性详细规划编制工作,进一步优化了城市空间布局;同时根据城市建设和发展的需要,编制了部分专项规划和修建性详细规划,为城市建设提供了科学依据。

2、城市基础设施建设方面。

一是实施了“绿化、亮化、净化、美化”工程。

在城区主要街道和公共场所安装了200盏景观灯;对新华路、建设路等主要街道两侧建筑进行了夜景亮化;对人民广场、和平广场等公共场所进行了绿化和美化。

二是实施了“供水管网改造工程”。

完成了管网改造2000米,有效地解决了城区供水不足的问题。

三是实施了“污水处理工程”。

完成了污水处理厂的扩建,新增日处理能力XX吨,提高了污水治理能力。

四是实施了“生活垃圾处理工程”。

投资XX万元,新建了垃圾中转站5座,提高了垃圾处理能力。

3、建筑市场管理方面。

一是严格执行法定建设程序和建筑市场准入制度,加强建筑市场监督管理,规范建筑市场秩序。

二是加大执法力度,严厉查处违法违规行为。

上半年共查处违法违规案件XX起,有效地维护了建筑市场秩序。

4、城市管理方面。

一是加强城市环境综合整治,大力推进市容市貌整治工作。

清理占道经营、乱贴乱画、乱搭乱挂等现象XX余次;清理违规占道设置户外牌匾XX块;清理乱堆放杂物XX处;清理小广告XX余条。

二是加大市政设施维护力度,确保市政设施完好。

维修了道路XX平方米;修复了人行道板XX平方米;更换了井盖、雨水篦子等XX个;维修了路灯XX盏;维修了车行道标志标线XX余处。

三是加强公共交通管理,改善市民出行条件。

更新了XX辆公交车;新增XX辆出租车;新增XX个公交站点;更新了XX辆人力三轮车。

5、党风廉政建设和精神文明建设方面。

一是加强领导班子和干部队伍建设。

严格落实“三会一课”制度;深入开展“树正气、讲团结、求发展”活动;认真学习贯彻《中国共产党廉洁自律准则》和《中国共产党纪律处分条例》。

住建局2020年工作总结和2020年工作计划.docx

住建局2020年工作总结和2020年工作计划.docx

根据安排,现将住建局2020年工作总结和2020年工作安排汇报如下:一、2020年工作总结(一)重点工程建设1.保障性住房建设。

目前,紫阳小区一期等2项已建成,紫阳小区二期计划12月底竣工,赵府家园一期等3项按计划推进。

预计全年建成安置房总建筑面积约14.1万平方米1394套,累计完成投资4.37亿元,本年度完成投资2.51亿元。

2.路网建设。

续建、新(改)建市政道路21项44条,总长度40.85公里,总投资约6.5亿元。

明旧路改造、车站路改造等11项19条路已完成,道涵大道西段计划年底前竣工,其余道路按计划推进。

预计全年建成道路总里程18.97公里,完成投资2.68亿元。

3.公共设施建设。

续建、新建8项城市公共设施,总投资2.46亿元。

黑臭水体综合整治一二期、城西污水管网清淤等6项已完成,其余2项按计划推进,累计完成投资1.72亿元,本年度完成投资1.36亿元。

(二)建筑市场监管1.建筑工程质量安全巡查。

开展建筑施工质量安全专项检查12次,质量巡查30余次,安全生产预案应急演练1次,下发质量安全整改通知书224份,局部停工通知书3份,扬尘防治整改通知书64份,整改违规行为916个,移交安全生产违法案件5起、扬尘防治违法案件16起,共处罚金79.5万元,对3家施工和监理企业通报批评,3个项目负责人给予B 级不良记录。

11项工程通过滁州市“建筑安全生产标准化”示范工地(小区)评审,3项工程通过质量标准化示范评审,申报“琅琊杯”6项(已获批3项)、“黄山杯”1项。

受理工程质量投诉96起,办结率85%,监督工程项目119项,报监工程监督覆盖率、受监工程竣工验收合格率均达100%,无重大工程质量事故发生。

2.环保问题整治。

完成25个项目和7家混凝土搅拌站视频监控系统和扬尘在线监测系统安装,3个城区及8个乡镇入河排污口整治完成。

3.保障农民工工资支付。

检查项目166项/次,发现欠薪隐患22个,整改完成18个。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、目标完成情况(一)市级重大工程建设上半年累计完成征地56.67亩,完成征收34270平方米,分别是惠安大道(解放大道-张公堤)工程完成征收6000平方米,汉江大道(常青路-建设大道)工程完成征地14.67亩,完成征收15000平方米,汉江大道(建设大道-京汉大道)工程完成征收660平方米,汉江大道(京汉大道-梅子山通道南)工程完成征收2500平方米,江汉七桥(解放大道-汉阳大道)工程完成征地10亩,新墩至汉西上行联络线完成征收10560平方米,地铁7号线一期(常码头站-长丰站)完成征地32亩。

沿河大道(XX路-三环线)工程已初步核定征地拆迁范围,项目调查及代办单位已招标,市地产正在进行PPP项目招标,拆迁资金尚未到位;古田一路北延线(长云路-金银湖南街)工程已成立项目指挥部、委托协议已签订,市城投公司正在进行PPP项目招标,拆迁资金尚未到位;江汉七桥(解放大道-汉阳大道)工程中的古四警务站、城管委公厕已拆除,施工单位正在进行桩基施工,正在落实资金及房源工作;保障线路立面改造及环境整治综合提升工程待征地征收量确定后下达。

(二)区级城建投资上半年累计完成投资222717万元(含三旧改造120204万元)。

23个项目已完成,30个项目进场施工,其他项目均在前期阶段,完成进度51.8%,超进度1.8%。

(三)微循环路建设我局需年内建成12条道路中,截至上半年,已开工4条、即将开工4条,正在完善前期4条。

平安一路完成了排水管网建设,正在进行道路基础施工,工程计划8月底完成工程主体建设并投入使用;丰硕路完成了与城华路排水箱涵的对接,确保了XX西部雨季排水问题,即将开展道路建设,工程计划年底前完成工程主体建设并通车使用;三环线北路完成了排水和路基建设,正在铺筑水稳层,同时还完成了征地征收工作;汉中路完成了武胜路至操场角路道路排水建设已投入使用,崇仁路至操场角路段待崇仁A片拆除提供施工断面后进场施工,工程计划年底前完工并通车使用。

丰美路、丰美小路、长进街、长升小路已于6月29日完成工程招标工作,即将签订施工合同开工建设,开工日期比市级承诺提前2个月。

京广南路、丰竹小路、紫润小路、长顺路已完成规划、立项、设计等前期手续,正在开展施工招标工作,预计7-8月完成招标工作。

(四)路网建设我局需年内开工10条道路中,截至上半年,已开工4条,完成招标待开工建设3条,前期准备阶段3条。

田文街已基本完成了排水工程,正在进行路床施工及电力迁改工作;长嘉小路和长嘉北路正在进行排水顶管施工;太平洋路完成了排水箱涵295米建设任务机动车道换填土约3000平方米。

古章路、紫润路完成了工程招标工作,即将签订施工合同开工建设;新路完成了施工招标工作,等待开发企业腾退施工断面后进场施工。

田文街改造工程拟按区政府要求按规划形成,费用测算已报区政府研究确定后开展前期工作;古箫路、联工路已完成修建性规划及批复。

(五)在建工地管理1、军运会沿线工地整改工作由局属区建管站负责,沿线工地基本达标,后续加强现场动态管理;2、新建装配式建筑工作由局属区建管站负责,建管站正在积极推进武汉恒隆广场一期写字楼装配式建筑试点示范项目的申报工作。

武汉恒隆广场一期写字楼项目建筑面积约15万平方米,共56层;目前核心筒施工到55层,外钢框架施工到42层,共施工约13万平方米。

(六)城建计划制定及执行根据区政府常务会工作安排,每月第一次政府常务会,区建设局将结合2020年区级城建计划,就计划中各单位所承担目标的完成情况形成专题报告报区政府常务会部署,已落实区级城建计划执行。

(七)新增“四上”企业工作截至6月份,宝丰街、开发区各完成新注册企业入库1家。

开发区新增企业名为中交三公局第三工程有限公司,宝丰街新增企业名为湖北金盟建设有限公司。

(八)专项指标1、地区生产总值——资质建筑业总产值长15%2020年资质建筑业总产值预期目标为增幅15%。

截至上半年全区具有资质等级的总承包与专业承包建筑企业78家,完成建筑业总产值248.2亿元,比去年同期增加了3.2亿元,同比增长1.3%。

其中,中国葛洲坝集团股份有限公司上半年完成建筑业总产值199.7亿元,比去年同期减少了10.4亿元,同比增长-5.0%。

除中国葛洲坝集团股份有限公司外,其他企业共完成建筑业总产值48.5亿元,比去年同期增加了13.5亿元,同比增长38.6%。

2、固定资产投资90000万元上半年累计完成固定资产投资33111万元。

3、招商引资、实际利用外资——招商引资总额3亿元上半年累计完成招商引资到位资金2.22亿元。

4、城市综合管理——工地治理不低于中心城区第2名截至6月份,我区建筑工地文明施工管理在市建委文明施工第三方测评中排名靠前,4月排名第二、5月排名第四、6月排名第二。

今年以来区建管站结合市建委围挡整治专项行动以及市、区拥抱蓝天行动方案要求,大力加强辖区建筑工地围挡达标整治,严格落实工地“三到位、三落实”和“四个必须”,减少工地扬尘污染,加强文明施工标准化措施落实。

5、财税——重点项目建安税收征收及属地工作达标;市区重点基础设施建安税收属地工作达标上半年累计完成全区重点项目实现建安税收4800.00万元,纳入重点项目监管的共计有48项,其中续建结转项目34个,新开工项目9个,竣工税收项目5个,目前二季度相关数据还在统计中。

6、统计工作——做好统计和第四次全国经济普查工作建管站将按照《XX区人民政府关于认真做好第四次全国经济普查工作的通知》(硚政[2020]2号)文件要求落实工作,目前该工作正处于准备阶段且已按要求完成。

7、全面推行河湖长制——完成新建道路排水污水管网建设我局严格按照规划和设计的要求实施新建道路排水管网建设,目前三环线北路、田文街排水工程已基本完工,长嘉北路、长嘉小路正在进行排水顶管施工。

8、改善空气质量2020年上半年,区建管站与区大气办(环保局)就我区《2020年拥抱蓝天行动方案》相关实施细节进行修订,建管站与区环保局、区城管委、区交通大队以及相关街道成立了建设工地扬尘污染防治巡查工作专班,对全区建设工地进行一次大检查,召开三次全区建设工程扬尘整治专项工作部署会,区建管站按照相关工作部署对辖区内在建工地扬尘治理工作继续严管、严控,对于拒不整改、拒不落实的施工单位下达103份限期整改,处罚19家共计19000元,约谈7家,曝光1家,下达停工通知16份,裸土覆盖率达到98%。

在区委、区政府的坚强领导下,我区在湖北县域空气质量相对较差10地的排名中一举摘掉“倒数十名”的帽子,辖区内空气质量有明显的改观。

建管站积极推进智能喷淋系统试点工作,目前江汉七桥工程已率先完成智能喷淋系统的安装和调试工作。

在2020年上半年,市建委对各区文明施工扬尘治理专项检查的排名中,我区取得第二名的成绩。

9、保障农民工工资支付——负责督促建设单位、施工总承包企业、专业承包企业和劳务分包企业建立农民工工资专用账户,在建项目专户建户率100%,依法对专用账户拨付农民工工资暂付款情况监督检查率100%;妥善处理建设工程项目因工程款结算纠纷引发拖欠农民工工资问题,协助处置建设领域拖欠农民工工资问题投诉,参与配合率100%截至6月份,区管在建项目数55个,建立农名工工资专用账户项目55个,检查依法对专用账户拨付农名工工资暂付款项目55个,因工程款纠纷引发拖欠农名工工资问题0起。

10、互联网+社会扶贫工作根据工作要求,我局已安排人员常驻对口扶贫村——黄陂区坦皮村,动员全局干部职工完成扶贫APP注册目标。

二、执行特点一是部门联动,共同推进城建项目。

2020年以来,全区市政道路建设体制改变以往区建设局既组织项目建设,又负责征地征收的方式,改变为由区建设局完成项目前期,组织施工建设,项目所属街道负责征收拆迁的方式来解决项目受制于征收拆迁推进困难的情况,随着各街道征收工作的有序开展,2020年下半年将有大量断面交付施工,确保完成全年绩效目标。

二是统筹兼顾,提前谋划项目前期。

市政项目的建设前期手续较为复杂,从工程启动谋划到完成工程招投标需耗时超200个工作日,区建设局提前谋划,于2020年底即启动了2020年度项目推进计划,同期开展项目前期工作,确保了2020年绩效目标的顺利推进。

同时,已于近期启动了2020年项目的前期工作,确保2020年绩效目标的预设启动。

三、存在的困难和问题长丰街完成全年投资目标,区建设局基本完成半年投资目标、区水务局、区城管委、区园林局、区民政局、区房管局、区国资公司、区经济开发区、汉正街等10个部门城建计划投资落后时序进度。

区城建重点办以下发督办通知,请各单位加大投入,确保完成双过半的目标。

四、下一步工作举措(一)齐心协力,确保重大项目征收按期完成。

市级重大项目征地征收目标任务艰巨,绩效中比重最大,组织协调各参建单位、街道齐心协力,共同按照时间节点推进征收工作。

我局将加快沿河大道征收调查,同时落实好资金和房源,做好江汉七桥征收调查数据、征收补偿方案征求意见稿的公示,加快落实房源及资金。

(二)加强配合,快速推进挂图作战(路网)项目征收。

33项挂图作战建设项目将按照市区政府要求加快推进,并力争时间过半任务过半,8月份33个建设项目将全面启动建设(其中市级路网项目12项),并力争年底21项建设项目主体建成,确保12项市级路网项目全部交付使用。

协调宗关街将力争在7月底完成京广南路工程拆迁;韩家街将力争在年前完成长嘉路、古萧路、长嘉北路拆迁工作;长丰街将力争在11月底完成丰硕路、古萧路和丰华路拆迁工作,我局将组织施工单位加快推进项目施工建设。

(三)精简程序,提速城建重点项目前期步伐。

目前大部分路网项目均已进入前期招标环节,我区将协调规划部门指导协助办理土地手续,协调市级规划主管部门消除道路图斑,使新建道路更规范合法;协调财政部门加快项目清单控制价审核,对重点项目开设绿色通道,容缺优先受理项目工程量清单审核等工作,为项目预期完成招标并早日开工争取更多时间。

总之,我局将在区委区政府的领导下,团结带领全局干部职工解放思想,振奋精神,按照时间过半,任务过半的要求,力争半年工作目标完成,推动完成全年工作目标。
