停工联系单

部门分管: 年 月 日 联系人: 年 月 日
回
复
意
见
设计工代:
部门分管: 年 月 日 联系人: 年 月 日
项目监理部:
部门分管: 年 月 日 联系人: 年 月 日
固阳热电厂计划部、财务部、工程部:
部门分管: 年 月 日 联系人: 年 月 日
备 注:
注:1 本表是按施工单位提出工程联系单考虑的;当工程联系单由回复意见的单位提出时,该栏目则划改为施工单位,提出单位应填写签发单位。 2 工程联系涉及的其他单位,在“备注”栏签署意见。
停工联系单
工程联系单
签发人:
签发单位;内蒙古国电电力建设工程有限责任公司固阳热电厂项目部工程部
编号集团有限公司固阳热电厂工程部
抄 送:
工程名称:固阳热电厂基础开挖
事 由:
2016年6月29日接到贵方工程部通知,要求我公司将现场机械、人员暂时退出现场,目前,我方已配备了2台装载机、3台挖掘机、4台自卸车、压路机1台、洒水车2台、推土机1台,脚手架、扣件50吨、钢筋弯曲机、切断机共三台,施工人员41人。我单位定于6月30日开始将以上机械、工具及施工人员退出现场,管理及值班人员共20人暂时留守。具备施工条件后再行进入。望贵方予以确认。
合集下载

停工工作联系函(完整版)

停工工作联系函(完整版)

停工工作联系函(完整版)

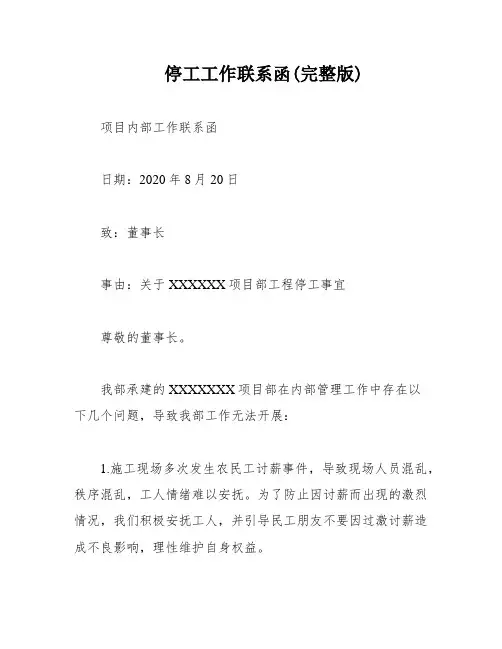

项目内部工作联系函
日期:2020年8月20日
致:董事长
事由:关于XXXXXX项目部工程停工事宜
尊敬的董事长。

我部承建的XXXXXXX项目部在内部管理工作中存在以
下几个问题,导致我部工作无法开展:
1.施工现场多次发生农民工讨薪事件,导致现场人员混乱,秩序混乱,工人情绪难以安抚。

为了防止因讨薪而出现的激烈情况,我们积极安抚工人,并引导民工朋友不要因过激讨薪造成不良影响,理性维护自身权益。

2.整个D区所有涉及钢筋原材料的部位,材料供应间断,无法保证现场用量。

因多次违约不按合同约定支付材料款,钢筋材料供应商于今年7月底暂停供应,导致整个施工现场所有涉及钢筋材料部位的工程都无法进行,工程进度无法按期完成,工人窝工及其严重,无奈只能被迫暂停施工。

3.各专业分包班组均向我们下发了工程联系函(后附),
其中大多数内容涉及工人讨薪、学生费、大量工人窝工及无工程材料等问题。

农民工是现代城市的建设者,工人起早贪黑,不怕脏不怕累,日晒雨淋,为保证此工程建设,付出了巨大的努力和牺牲。

我们认识到及时解决农民工工资的发放,确定工程顺利进行的重要性。

在暂停施工期间,我们所有人员随时待命(后附值班表),并对工地进行全面的安全排查,确保隐患排查不留死角。

我们已做好随时复工复产的准备。

一旦民工工资及工程材料能恢复正常,我们将全力保障此工程的顺利建设。

此致
敬礼
发函单位:XXXXXXXXX项目部。

停工报告联系单

停工报告联系单

永新凯迪生物质发电厂(1×30MW)机组工程
工程联系单
表号:YXSWZ-C-01
编号:SYYJ-JT-T021
主送西北电力建设工程监理有限责任公司永新监理部
性
质一般
抄送永新凯迪绿色能源开发有限公司
重要
事由停工申请
经过近两个多月的施工,我公司已做项目:一、主厂房基础施工完成;二、锅炉基础交安;三、汽轮发电机基础施工完成;四、烟囱施工至10.5米;五、循环水泵房水池钢筋模板工程;六、冷却塔杯口基础砼浇筑、环形基础钢筋模板工程;七、燃料场主干道砼浇筑完成,已完成环场道路路基面积6400㎡;八、输料系统±0.00以下土方开挖完成;九、化学水处理室土方开挖、地基换填完成;十、净水站土方开挖;十一、燃料办公室独基砼浇筑等。

合计节点产值约:450万元。

经统计2012年4~7月我公司已投入资金510万元(详见附录一),但业主到目前为止未支付任何费用包括预付款及进度款,且预付款的支付时间尚未确定。

现阶段资金缺口已对施工造成严重影响,逐渐显露出材料供应不上、工人消极怠工、各项措施难以落实等现象。

前期为确保里程碑节点工期不违约,我公司提交了工期顺延报告,时至今日缺少资金,施工已不能进行,故提出停工申请,待预付款及进度款到位后,我公司组织人员复工,请相关部门批准。

附表一:永新凯迪生物质发电厂(1X30MW)机组工程2012年4~7月施工投入费用明细表
(章):
负责人:经办人:年月日监理意见:
(章):
负责人:经办人:年月日业主意见:
(章):
负责人:经办人:年月日。

停工工作联系函(完整版)

停工工作联系函(完整版)
发函单位; XXXXXXXXX项目部
2020年8月20日
注:工作联系单签收人应当签字,相关单位各存一份。

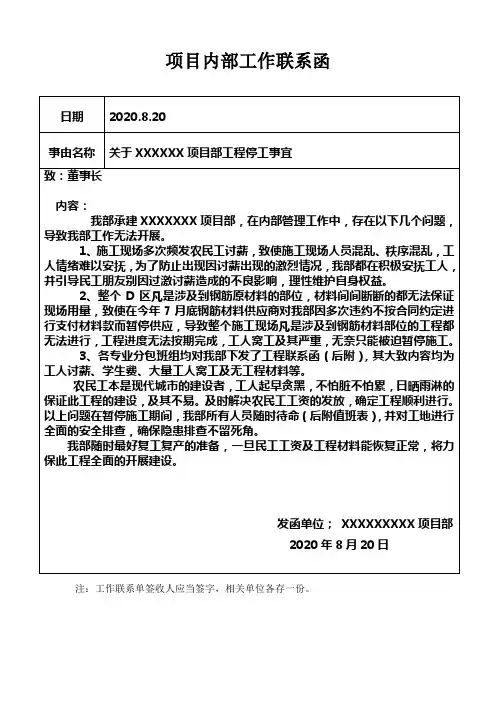

项目内部工作联系函
日期
2020.8.20
事由名称
关于XXXXXX项目部工程停工事宜
致:董事长
内容:
我部承建XXXXXXX项目部,在内部管理工作中,存在以下几个问题,导致我部工作无法开展。
1、施工现场多次频发农民工讨薪,致使施工现场人员混乱、秩序混乱,工人情绪难以安抚,为了防止出现因讨薪出现的激烈情况,我部都在积极安抚工人,并引导民工朋友别因过激讨薪造成的不良影响,理性维护自身权益。
农民工本是现代城市的建设者,工人起早贪黑,不怕脏不怕累,日晒雨淋的保证此工程的建设,及其不易。及时解决农民工工资的发放,确定工程顺利进行。以上问题在暂停施工期间,我部所有人员随时待命(后附值班表),并对工地进行全面的安全排查,确保隐患排查不留死角。
我部随时最好复工复产的准备,一旦民工工资及工程材料能恢复正常,将力保此工程全面的开展建设。
2、整个D区凡是涉及到钢筋原材料的部位,材料间间断断的都无法保证现场用量,致使在今年7月底钢筋材料供应商对我部因多次违约不按合同约定进行支付材料款而暂停供应,导致整个施工现场凡是涉及到钢筋材料部位的工程都无法进行,工程进度无法按期完成,工人窝工及其严重,无奈只能被迫暂停施工。
3、各专业讨薪、学生费、大量工人窝工及无工程材料等。

工作联系单,停工联系单,停工令

 工作联系单,停工联系单,停工令
工作联系单

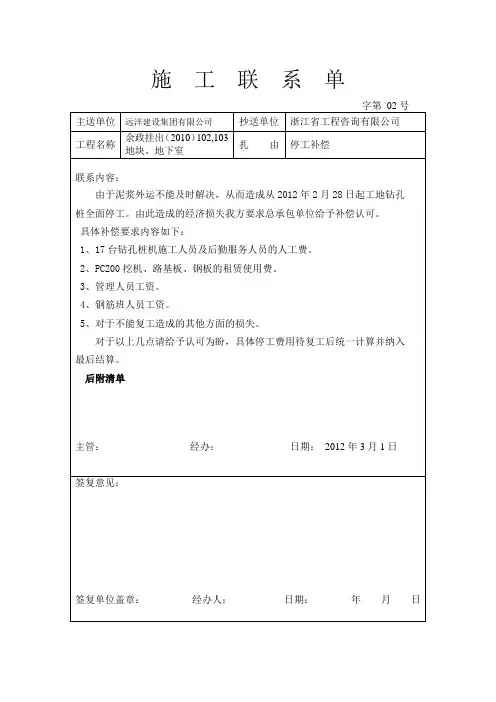

工程名称:**************工程二标段编号:SXMX11-SG01-001
致张三有限公司*********220kV线路工程二标段施工项目部:
事由
ቤተ መጻሕፍቲ ባይዱ工程停工
内容
因杆塔组立前阶段转序工作未完成,张三有限公司未经允许私自进行杆塔组立已完成16基,(K121#、K122#、K123#、K124#、K125#、K126#、K129#、K130#、K131#、K132#、143#、K144#、K146#、K147#、K148#),在转序工作完成并总包单位到岗到位人员全部就位后,方可继续施工。如不听劝阻继续私自施工,出现一切后果由张三有限公司承担全部责任。现请张三有限公司********线路工程二标段施工项目部于2021年12月13日17:00起停止杆塔组立工作。敬请配合!!
施工项目部(章):
项目经理:
日 期:
意见:
监理项目部(章):
总监理工程师:
日 期:
意见:
业主项目部(章):
项目经理:
日 期:
注 本表一式份,由施工项目部填报,业主项目部、监理项目部各存一份,施工项目部存份。

停工联系单

停工联系单
施工联系单
字第02号
主送单位
远洋建设集团有限公司
抄送单位
浙江省工程咨询有限公司
工程名称
余政挂出(2010)102,103地块、地下室
扎由
停工补偿
联系内容:
由于泥浆外运不能及时解决,从而造成从2012年2月28日起工地钻孔桩全面停工。由此造成的经济损失我方要求总承包单位给予补偿认可。
具体补偿要求内容如下:
一、补偿费用计算:
(1)钻孔桩机部分:
机操工:210元/天(16t)160元/天(12t)
辅工:160元/天(16t)130元/天(12t)后勤:40元/天
生活费:20元/天/人
16台机器16 t 1台机器24 t
16*{(160*2)+(210*2)+40+20*4}=13760元
1*(130*4+210*2+40+20*6)=1100元
1、17台钻孔桩机施工人员及后勤服务人员的人工费。
2、PC200挖机、路基板、钢板的租赁使用费。
3、管理人员工资。
4、钢筋班人员工资。
5、对可为盼,具体停工费用待复工后统一计算并纳入最后结算。
后附清单
主管:经办:日期:2012年3月1日
签复意见:
签复单位盖章:经办人:日期:年月日
合计:14860元/天。
(2)PC200挖机700元/天
16块路基板*10元/天=160
14块钢板*12元/天=168
合计:1028元/天
(3)管理人员平均工资
170元/天*11人=1870元
(4)电焊班人员工资
170元/天*9人=1530元
合计:3400元/天
总合计:(1)+(2)+(3)+(4)=19288元/天

工程无指令擅自停工工程联系单

工程无指令擅自停工工程联系单

项目生产经理意见:
签字:
日期:
项目经理意见:
签字:
日期:
本表一式两份,劳务班组一份,项目技术部门一份。
工程联系单
编号:
工程名称
致:
事由:关于xx楼无指令擅自停工事宜
经我项目部现场巡查发现,贵公司在无任何停工指令下,于xx年x月x日下午开始在本应正常施工期间,擅自停止施工作业,现场无一作业人员(见附图一)。
贵公司截止至xx年x月底累计完成产值xx万元,含本次付款xx万元,已按双方签订合同中付款比例完全付清中间结算工程款。
在项目部无指令且未拖欠工程款的前提下,贵公司未与我项目部协商沟通擅自停工,给我项目部造成如下损失(包含但不限于):
1、工期损失,对业主未能如期交房的赔偿;
2、其它队伍因贵公司停工索赔;
3、现场施工塔吊、人货梯、爬架、铝模等材料设备的租赁及延期费用;
4、项目部管理人员及安保清洁人员薪资。
若你司还擅自停止施工作业,我项目部将对以上的损失(包含但不限于)对贵公司按合同条款执行索赔,望贵公司知悉!

窝工联系单10(混凝土停工)

施工单位:审核:签发:年月日
监理单位意见
审核:签发:年月日
建设单位意见
审核:签发:年月日
本表由提出单位填报,主送单位及相关单位存一份,提出单位存两份。
性质:通知□建议□备忘□联系√其它□
内容:
华润新能源凌海双井49.5MW风电工程于2012年05月17日开工建设,截至目前已土浇筑完成25基,风机吊装完成10基。现已进入冬季,日平均气温在-8°C左右,户外混凝土浇筑作业质量难以控制,为保证风机基础混凝土质量,特申请风机基础混凝土自2012年12月10日起暂停施工。
工程联系单
工程名称:华润新能源凌海双井49.5MW风电场工程需回复□不需回复√编号:HRJZ-3Q-LXD-010
主送单位:北京华联电力工程监理公司华润凌海
双井风电工程监理部
提出单位:葛洲坝集团电力有限责任公司
锦州风电项目部
相关单位:华润新能源(凌海)风能有限公司
抄送:/
主题:风机基础混凝土暂停施工

因业主原因停工联系函格式

因业主原因停工联系函格式
20xx年中秋节将至,为让广大业主过一个祥和安静的节日,我司将在节假日期间暂停小区内一切装修、维修施工(含单项工程施工),现提醒阁下注意以下事项:停工时间:20xx年9月15日-20XX年9月17日,注意:此段时间内,小区内禁止一切施工行为,禁止任何施工人员与装修材料进入小区;物业服务中心将暂停办理切装修相关手续。

停工提示:
1、20XX年9月14日下午18:00前请各施工单位必须将临时堆放于公共区域(路面、梯间)的装修材料、施工淤泥等清理干净。

2、请关闭好所有的铝合金门窗和入户门,以防物品丢失。

3、各装修施工队请妥善保管好您的装修物品。

4、无人居住的房间请在清场后关闭好自家的水阀,以防发生漏水事故。

5、无人居住的房间请关闭好电源总开关和煤气阀门,以免引发火灾事故。

6、在此期间请不要把装修材料或装修垃圾堆放在阳台上,防止被风吹落伤人或被雨淋湿给您和他人带来不必要的损失。

7、在停工前请疏通好您的阳台地漏以防下雨造成积水。

工程停工联系单

现因贵司未支付工程进度款,造成我司资金短缺,无法正常调度材料及施工人员,申请暂停施工,停工期间现场暂时留守管理及值班人员各一名。请贵司根据实际情况确定开工时间,给予回复,望贵方谅解。
XX公司
项目负责人:年月日
签收单位 :
签收人:
签收单位 :
签收人:
工作联系单
工程名称
日期
编号:
发件人:XX公司
ቤተ መጻሕፍቲ ባይዱ主送:XX公司
抄报:XX公司
主题:暂停施工,进度款支付
致:XX公司XX项目部
由我公司施工的XX工程,自开工以来在各方领导的关心下,施工进展顺利。我司也投入了大量的人力、物力以保证工程的进行。
我司提交的付款申请及税票贵方都已审核完成,但贵方未按约定向我方拨付进度款。我司多次协调进度款的支付,未得到准确答复。

工程联系单 005 因空调引起的停工

基于目前情况,我方提出暂停一至四层的石膏板吊顶,等空调及监控方所有的工程全部结束后,我方才可进场施工,大厅柜台继续施工。
请甲方、监理确认
(附件共页)施工单位(章):
项目负责人(签字):
年月日
监理单位(章):
监理工程师(签字):
年月日
建设单位(章):
项目负责人(签字金湖农发行营业办公场所装修改造工程编号:C.0.1-2016080401
事由
由空调等隐蔽工程影响施工进度造成的停工问题
签收人姓名及时间
致:中国农业发展银行金湖县支行(建设单位)
江苏大九鼎工程项目管理咨询有限公司(项目监理机构)
现在我方木工已将二、三、四层吊顶的主副龙全部完成,但是由于空调的风机、风管、铜管及冷凝水管没有完工,监控的线路也没有布置,导致我方木工无法正常施工;8月2号,四楼风管布置的时候,已将我方做的主副龙拆掉损坏,现在还没有恢复
