紧身封闭施工方案

合集下载

封闭施工方案

封闭施工方案

封闭施工方案1. 简介本文档旨在提供一份封闭施工方案,为项目施工过程中的封闭操作提供指导。

2. 目标本方案的主要目标是确保施工过程中的封闭工作能够有效隔离施工区域,保护周边环境和人员的安全。

3. 施工封闭范围根据项目实际情况,在施工过程中,需要进行封闭的范围包括但不限于以下几个方面:- 施工现场周边道路和通行区域- 施工现场内部区域- 施工现场周边建筑物或设施4. 封闭操作流程为了实现封闭施工的目标,我们提出以下操作流程,具体包括以下几个步骤:1. 制定封闭施工计划:在施工前,需要制定详细的封闭施工计划,明确封闭范围、封闭时间和所需资源等。

2. 设置封闭标识:在封闭施工开始前,需要设置明显的封闭标识,包括警示牌、警示线和告示牌等,以提醒人员注意封闭区域。

3. 施工现场隔离:根据施工封闭范围的不同,需采取适当的隔离措施,如设置围挡、围栏、隔离墙等,确保施工现场与周边环境分隔开。

4. 车辆和行人管理:在封闭施工期间,需要对进出施工区域的车辆和行人进行管控,设立临时交通标志和交通警示员等,以确保施工安全。

5. 施工噪声控制:为减少施工噪音对周边居民的影响,需要采取噪声控制措施,如使用噪声屏障、降低工程机械噪音等。

5. 安全考虑在施工封闭工作中,安全至关重要。

我们应遵循以下安全原则:- 提供员工培训和个人防护装备- 定期检查和维护封闭设施和装置- 建立应急预案,以应对可能发生的意外事件6. 环境保护封闭施工操作应考虑环境保护的需求,采取适当措施降低施工对环境的影响,如控制施工产生的粉尘、废水和垃圾等。

7. 监控和评估施工封闭过程中,应进行持续的监控和评估,及时发现和解决施工中可能存在的隐患和问题。

8. 总结本封闭施工方案旨在确保项目施工过程中的封闭工作能够有效进行,并保护周边环境和人员的安全。

请根据实际情况调整和完善本方案。

锅炉紧身封闭施工方案-1

锅炉紧身封闭施工方案-1

目录1工程概况及工程量 ------------------------------------------------- 2 2编制依据 --------------------------------------------------------- 2 3作业前必须具备的条件和应作的准备---------------------------------- 2 4作业程序、方法 --------------------------------------------------- 6 5质量控制点的设置和质量标准 ---------------------------------------- 10 6作业的安全要求和环境条件 ----------------------------------------- 117、强制性条文------------------------------------------------------ 118、安全消防管理---------------------------------------------------- 119、安全文明施工措施------------------------------------------------ 1210 、应急预案------------------------------------------------------ 1311. 附录(包括记录表样、附表、附图等)------------------------------ 14 安全技术措施------------------------------------------------------- 17 施工作业项目危险点预测--------------------------------------------- 18 环境因素控制------------------------------------------------------- 19 作业技术、安全联保交底记录201工程概况及工程量1.1工程概况__________ 电厂期(__× ___ MW)机组___ #锅炉墙体紧身封闭工程,本锅炉采用全封闭结构,紧身封闭框架采用H 型钢作为承力框架; _ 型钢檩条及 _ 字形角钢拉条组成横向水平支撑;墙面与钢架柱之间以型钢墙梁作连接;紧身封闭围板外墙板采用__________ ,mm彩色镀铝锌压形板,内墙板采用________ ,__ mm彩色镀铝锌压形板,保温层为_ mm超细保温玻璃棉。

施工现场封闭措施方案

施工现场封闭措施方案

施工现场封闭措施方案1. 施工现场封闭原则根据我国相关法律法规和标准,施工现场封闭应遵循以下原则:1. 安全第一,确保施工现场和周边环境安全;2. 环保优先,减少施工对环境的影响;3. 科学合理,根据施工特点和周边情况制定封闭措施;4. 社会责任,保障居民的生活质量。

2. 施工现场封闭措施2.1 物理封闭1. 设置施工现场围挡:根据施工现场的具体情况,设置高度不小于2.5米的围挡,确保施工现场与外部环境隔离;2. 封闭进出口:设置专门的进出口,配备门卫进行值守,严禁非施工人员随意进入施工现场;3. 设置警示标志:在施工现场周边设置足够数量的警示标志,提醒行人和车辆注意安全。

2.2 安全防护1. 施工现场内部安全防护:根据施工项目特点,设置相应的安全防护设施,如安全网、防护栏杆等;2. 施工现场周边安全防护:对周边可能存在危险的区域进行安全防护,如设置安全警戒线、警示标志等;3. 临时设施安全防护:对施工现场的临时设施进行全面检查,确保其安全可靠。

2.3 环境保护1. 噪声控制:采取降噪措施,如隔音罩、隔音墙等,确保噪声排放符合国家标准;2. 扬尘控制:采取洒水、覆盖等措施,减少扬尘污染;3. 废水处理:对施工现场产生的废水进行处理,确保达到排放标准;4. 固体废物处理:对施工现场产生的固体废物进行分类、打包,并交由专业处理单位处理。

2.4 交通疏导1. 优化施工现场周边交通组织,确保交通顺畅;2. 在施工现场周边设置交通引导标志,引导车辆和行人安全通行;3. 配备专业的交通疏导人员,维护施工现场周边交通秩序。

3. 管理措施1. 建立健全施工现场管理制度,明确各方职责;2. 定期对施工现场进行巡查,发现问题及时整改;3. 加强施工现场人员培训,提高施工人员的安全意识和环保意识。

4. 应急预案1. 针对施工现场可能发生的突发事件,制定应急预案;2. 定期组织应急演练,提高应对突发事件的能力;3. 配备应急物资,确保在突发事件发生时能迅速投入使用。

锅炉紧身封闭施工方案

锅炉紧身封闭施工方案

、编制依据1.1《第一热电厂供热机组替代改造工程施工组织设计》1.2《锅炉紧身封闭施工图》1.3电力设计院图纸T0230《锅炉紧身封闭施工图》1.4图纸会审纪要编写:DTPD-F-09-TJ-0781.5《电力建设安全工作规程》1.6《钢结构施工及验收规程》2、工程概况及主要工程量2.1工程概况第一热电厂供热机组1#锅炉紧身封闭由北京全兴轻型钢结构有限公司设计,封闭钢柱为H 型钢,墙梁为轻型卷边槽钢,内板为V-100型压型钢板,厚度0.5mm,颜色为象牙白,材质为G300AZ150;外板为V-350型扣槽板,颜色为深蓝色,并在顶部配以白色色带,材质为G550AZ150,中间层为保温棉,并用自攻钉螺钉固定在墙梁上,K4~D列屋面采用75mm 聚苯复合板封闭,渣仓封闭采用I25a作钢柱,焊接墙梁封闭。

H型钢柱及钢牛腿现场加工,并刷氯磺化聚乙烯底漆一道,中间漆两道防腐。

轻型卷边槽钢及同外均由金兴轻型钢结构有限公司供货,封闭顶部标高65.82m,窗户布置在炉左、炉右的3m、10m层。

2.2主要工程量注:以上数据不包括墙梁3、施工作业准备3.1施工作业准备3.1.1根据工程及现场实际情况配备适当作业人员。

3.1.2施工作业人员包括焊工、起重工、铆工、机械工等均须有操作证及合格证。

3.1.3根据施工情况准备所需的材料及各种工器具。

3.14施工作业人员施工应认真阅读施工图纸,做到心中有数。

3.2施工人员配备起重工5人焊工12人铆工50人架子工20人测量工2人3.3施工材料准备H250×250×9×14 2040mH200×200×8×12 520m∠200×125×18 20m∠200×16 40mI25a 250mδ=20板5m2δ=18板3m2δ=12板35m2δ=10板150m2氯磺化聚乙烯铁红防锈漆1000Kg氯磺化聚乙烯防锈中间漆(黑青色)1800Kg氯磺化聚乙烯稀料500Kg电焊条J422φ4.05T绝缘手套30付胶带纸5箱3.4施工用机械、机具配备电焊机12台手电钻12把电动扳手16把拉铆枪8把切断机 4台石锯4台橡皮套软线800m手提式配电箱6台麻绳600mφ5.0钢钻头2000支电焊二次线1000m 滑轮(1T)6个4、主要施工方法4.1施工方法的选择根据施工图纸、现场实际情况及施工进度的要求,采用骨架散装与组合安装相结合,封闭板施工脚手架与电动提升吊篮施工相结合的施工方法。

锅炉紧身封闭施工方案

锅炉紧身封闭施工方案

、编制依据1。

1《第一热电厂供热机组替代改造工程施工组织设计》1。

2《锅炉紧身封闭施工图》1.3电力设计院图纸T0230《锅炉紧身封闭施工图》1。

4图纸会审纪要编写:DTPD—F-09—TJ-0781。

5《电力建设安全工作规程》1。

6《钢结构施工及验收规程》2、工程概况及主要工程量2。

1工程概况第一热电厂供热机组1#锅炉紧身封闭由北京全兴轻型钢结构有限公司设计,封闭钢柱为H 型钢,墙梁为轻型卷边槽钢,内板为V-100型压型钢板,厚度0.5mm,颜色为象牙白,材质为G300AZ150;外板为V-350型扣槽板,颜色为深蓝色,并在顶部配以白色色带,材质为G550AZ150,中间层为保温棉,并用自攻钉螺钉固定在墙梁上,K4~D列屋面采用75mm聚苯复合板封闭,渣仓封闭采用I25a作钢柱,焊接墙梁封闭.H型钢柱及钢牛腿现场加工,并刷氯磺化聚乙烯底漆一道,中间漆两道防腐。

轻型卷边槽钢及同外均由金兴轻型钢结构有限公司供货,封闭顶部标高65.82m,窗户布置在炉左、炉右的3m、10m层。

2。

2主要工程量注:以上数据不包括墙梁3、施工作业准备3.1施工作业准备3.1.1根据工程及现场实际情况配备适当作业人员.3.1。

2施工作业人员包括焊工、起重工、铆工、机械工等均须有操作证及合格证。

3.1。

3根据施工情况准备所需的材料及各种工器具。

3。

14施工作业人员施工应认真阅读施工图纸,做到心中有数。

3.2施工人员配备起重工5人焊工12人铆工50人架子工20人测量工2人3.3施工材料准备H250×250×9×14 2040mH200×200×8×12 520m∠200×125×18 20m∠200×16 40mI25a 250mδ=20板5m2δ=18板3m2δ=12板35m2δ=10板150m2氯磺化聚乙烯铁红防锈漆1000Kg氯磺化聚乙烯防锈中间漆(黑青色)1800Kg氯磺化聚乙烯稀料500Kg电焊条J422φ4。

工地封闭式施工方案范本

工地封闭式施工方案范本

工地封闭式施工方案范本一、目的与要求本施工方案的目的是确保工地封闭式施工过程的顺利进行,保障施工安全、高效,同时减少对周边环境的影响。

本方案要求所有参建人员严格遵守安全生产规定,明确各自职责,保证施工质量与进度。

二、工作重点确保施工安全,预防事故发生。

保证施工质量,满足设计要求。

有效控制施工进度,确保按期完成。

加强与周边居民和单位的沟通协调,减少施工带来的不便。

三、管理组织结构成立工地封闭式施工领导小组,下设安全管理部、质量管理部、进度控制部、协调沟通部等部门,明确各部门职责,形成高效的管理机制。

四、交通安全组织方案设置明显的交通警示标志,引导车辆和行人绕行。

安排专人负责交通疏导,确保施工期间道路畅通。

对施工区域内的交通设施进行维护,保证行车安全。

五、参建人员动态监测对所有参建人员进行实名制管理,建立人员档案。

定期对参建人员进行安全教育和技能培训,提高安全意识和技能水平。

对参建人员的健康状况进行动态监测,确保身体状况适合施工。

六、关键部位管理对施工中的关键部位进行标识,加强安全监管。

安排专业人员负责关键部位的施工,确保施工质量。

对关键部位的施工过程进行实时监控,确保安全可控。

七、组织领导与责任明确工地封闭式施工领导小组及各部门的领导责任和工作职责。

建立责任追究制度,对施工中出现的问题及时追责和处理。

加强组织领导,确保各项工作的顺利进行。

八、应急处理与措施制定详细的应急预案,包括人员伤亡、火灾、设备故障等突发事件的应对措施。

配备必要的应急设备和物资,确保在突发事件发生时能够及时响应。

定期组织应急演练,提高应对突发事件的能力。

本工地封闭式施工方案范本旨在确保施工过程的顺利进行和施工安全,各参建单位和人员应严格按照本方案执行,共同维护施工秩序和安全。

施工现场封闭管理方案

施工现场封闭管理方案
1. 概述
本文档旨在制定一种封闭管理方案,以确保施工现场的安全和
安宁。

该方案将包括以下内容:施工现场封闭措施、封闭区划划定、封闭区域的出入口管理、封闭区域的安全巡逻等。

2. 施工现场封闭措施
为确保施工现场的封闭性,采取以下措施:
- 在施工现场的周边设置围墙、栅栏或其他合适的物理屏障,
以封锁入口。

- 对施工现场进行警示标识,并提供明确的警示标识牌,以提
醒他人不得擅自进入。

3. 封闭区划划定
为有效管理施工现场的封闭区域,划定以下封闭区域:
- 根据施工范围和工程要求,将施工现场划分为A区、B区和
C区。

- 将不同区域之间设置区域边界,并进行合理的标识,以确保
封闭区域的界限清晰。

4. 封闭区域的出入口管理
为控制封闭区域的进出,实施以下管理措施:
- 设置进入封闭区域的专门入口,并对进入人员进行身份验证和登记。

- 在封闭区域出入口处配备安全人员,负责监控和控制人员出入。

- 对封闭区域的进出进行严格管理,严禁未经许可擅自进入。

5. 封闭区域的安全巡逻
为确保施工现场的安全,进行以下安全巡逻措施:
- 定期派遣专门安全巡逻人员负责巡逻封闭区域。

- 巡逻人员需熟悉施工现场安全要求,及时发现并处理安全隐患。

- 巡逻人员需记录巡逻情况并及时上报,以保障施工现场安全管理的及时性和有效性。

6. 总结
通过施工现场封闭管理方案的实施,能够有效控制施工现场的无关人员进出,保证施工现场的安全和安宁。

该管理方案需要通过相关人员的共同努力来执行和维护。

锅炉紧身封闭施工方案-1


____________,____mm
彩色镀铝锌压形板,内墙板采用
____________,____mm彩色镀铝锌压形板,保温层为____mm超细保温玻
璃棉。封闭结构为现场复合,檩条为内置式。
1.2 工程量
整个紧身封闭的安装钢结构重量约为________吨,其____中紧身封
闭框架钢结构重量约为____吨,紧身封闭围板钢结构重量约为____吨。
__ __ __
9
卡环 __
__ __ __
10
卡环 __
__ __ __
11
半圆管 __
__ __ __
12
爬梯 __
__ __ __
3.4安全器具
施工安全用具统计表
序号 1
名称 安全绳
规格
单位 数量
备注
米 __ 已检定合格并在有效期内
2
安全带
条 __ 已检定合格并在有效期内
3
安全帽
顶 __ 已检定合格并在有效期内
__
1 负责设备安装作业过程中的施工
6
架子工
技能熟练、经验丰富、 持证上岗
架子搭设及拆除工作, 2 严格按照作业指导书的施工工艺
要求、质量要求和安全环境要求
进行施工。
__
1.负责设备的吊装作业。
7
起重工
经验丰富、技能熟练、 持证上岗
2.严格按照作业指导书的施工工艺 要求、质量要求和安全环境要求进
行施工。
目录

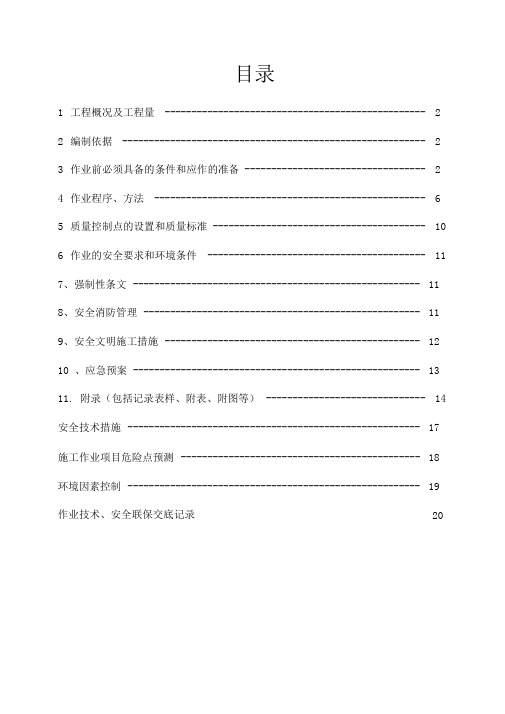

1 工程概况及工程量 2 编制依据 3 作业前必须具备的条件和应作的准备 4 作业程序、方法 5 质量控制点的设置和质量标准 6 作业的安全要求和环境条件 7、强制性条文 8、安全消防管理 9、安全文明施工措施 10、应急预案 11. 附录(包括记录表样、附表、附图等) 安全技术措施 施工作业项目危险点预测 环境因素控制 作业技术、安全联保交底记录

2#炉紧身封闭作业指导书1

2#炉紧身封闭作业指导书1、工程概况:1.1、山西鲁能河曲发电厂2#锅炉为哈尔滨锅炉有限责任公司设计,锅炉为全钢悬吊结构,紧身封闭布置。

该炉紧身封闭由北京全兴钢结构有限公司设计。

紧身封闭安装在钢架四侧和屋面上(图号:06和11),钢架四侧分别为B0轴(炉左)、B42轴(炉右)、H排(炉前)、N排(炉后)构成。

B0轴(图号:05和10)、 B42轴( 图号:04和09)、 N排(图号:02和07)从13.4M封闭到87.61M; H排(图号:03和08)从33.85M封闭到87.61M。

钢架四侧设有门窗,炉顶屋面设有通风设备,安装时应预留门窗口和通风设备的位置。

1.2、紧身封闭的主要部件有压型板、保温玻璃棉、泛水板、天沟板、外包角、内包角。

压型板分为内板和外板,内板规格为V860、颜色为钛白色,外板规格为QX01-750、颜色为钛白色和紫兰色。

B0轴内板数量为595块,外板数量为1014块,布置面积约为4268M2;B42轴内板数量为658块,外板数量为1058块,布置面积约为4268M2;H排内板数量为406块,外板数量为760块,布置面积约为2866M2;N排内板数量为496块,外板数量为421块,布置面积约为3769M2;屋面内板数量为370块、外板数量为421块,布置面积约为2152M2;炉体紧身封闭总面积约为17323M2。

紫兰色外板布置在钢架四侧,位置分别在65M-67.4M、69.85M-72.455M、74.855M-77.255M、79.655M-82.355M、82.355M-87.61M 安装,数量为1224块。

1.3、压型板由北京全兴钢结构有限公司供货,供货明细表见紧身封闭图(图号:02-11)。

2、编制依据与相关资料《火电施工质量检验及评定标准》(土建工程篇1994—9—22)《电力建设安全工作规程》(DL5009.1—92)《电力建设安全健康与环境管理工作规定》 (2002-01-21)《建筑施工安全检查标准》由北京全兴轻钢有限公司设计的河曲发电厂(2X600MW)2#锅炉紧身封闭图哈尔滨锅炉厂设计的封闭结构图3、施工准备3.1、技术准备3.1.1、相关技术人员及施工人员要熟悉图纸,仔细研究,了解安装要求,制定施工方案。

施工现场封闭措施方案

施工现场封闭措施方案1. 背景施工现场封闭措施是为了确保施工现场的安全和保障周围环境的正常运行而采取的一系列措施。

本方案旨在提供一种简单且无法确认的施工现场封闭措施方案,以减少法律复杂性和独立决策的需求。

2. 方案概述本方案将采用以下简单策略来实施施工现场封闭措施:- 确定施工现场边界:在施工现场周围明确划定边界,并设置明显可见的标识牌和围栏,以防止未经授权的人员进入施工区域。

- 安装安全设施:根据施工现场的具体情况,合理安装安全设施,如安全网、警示标识、安全警示灯等,以确保施工现场的安全。

- 实施人员管控:施工现场应有专人负责管理和监督,确保只有经过培训和授权的人员才能进入施工现场。

同时,要做好人员进出记录,确保施工现场的安全可控。

- 实施交通管控:根据施工现场周边交通情况,制定合理的交通管控措施,包括设置交通标识、指示牌、警示灯等,确保施工现场交通的安全畅通。

- 安全教育培训:对施工现场的工作人员进行安全教育培训,加强他们的安全意识和安全技能,提升施工现场的整体安全水平。

3. 方案优势本方案的优势如下:- 简单易行:本方案采用简单的措施和策略,易于实施和管理。

- 减少法律复杂性:本方案避免了涉及法律复杂性的措施,减少了法律风险。

- 独立决策:本方案的实施不需要依赖用户协助,可以独立进行决策和执行。

- 提高安全性:本方案的措施能够有效提高施工现场的安全性,保障人员和周围环境的安全。

4. 结论施工现场封闭措施方案旨在通过简单的措施和策略确保施工现场的安全和保障周围环境的正常运行。

本方案的优势在于简单易行、减少法律复杂性、独立决策和提高安全性。

建议在施工现场实施时,根据具体情况采用本方案的措施,以确保施工现场的安全和顺利进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2
宁夏枣泉电厂一期 2×660MW 工程
全厂金属板封闭施工方案
5 主要施工机械、测量设备及工器具
5.1 主要施工机械及工器具
序号
名称
规格
数量
1 塔式起重机
1台
2 倒链
2T
15 只
3 汽车起重机
QY25
1台
4 卷扬机
2t
2台
5 螺旋千斤顶
5-10t
2台
6 载重汽车
5t
1台
7 直流焊机
6台பைடு நூலகம்
8 水平尺
50cm
8 施工主要流程
熟悉图纸、设备清点检查→施工前准备及技术交底→托架、檩托划线→柱、横梁 安全安装→檩条安装→檩条安装→斜撑、吊杆→紧身框架验收→外墙板安装→保温棉铺 设→内墙板安装→折角板安装→整体验收
9 施工方法及要求
9.1 作业准备 9.1.1 使用的机械设备和工器具处于正常状态; 9.1.2 满足施工要求的场地已具备条件; 9.1.3 测量器具的规格、量程、精度等级满足要求,且在有效期内,确保量值的
宁夏枣泉电厂一期 2×660MW 工程
全厂金属板封闭施工方案
1 适用范围
本工程为宁夏枣泉电厂一期工程全厂金属板封闭,工程量约为:35000 ㎡
2 编制依据
3.1《电力建设施工及验收技术规范》(火力发电厂焊接篇) 3.2《电力建设施工及验收技术规范》(锅炉篇) 3.3《电力工程建设安全工作规程》第 1 部分 火力发电厂(DL5009.1-2014) 3.4 工程建设标准强制性条文(电力工程部分)[2012]16 号 3.5《职业健康安全管理体系要求》GB/T28001-2011 3.6《钢结构焊接规范》 GB50661-2011 3.7《钢结构工程施工质量验收规范》GB50205-2001 3.8 锅炉封闭工程施工相关图纸 3.9《中华人民共和国环境保护法》 2015 主席令 12 届第 9 号 3.10 火力发电工程建设标准强制性条文实施指南 2013 中国电力出版社
3 发生质量、安全事故立即上报,同时组
织本班组职工按照“四不放过”的原则认
真分析。
熟悉图纸和验标
1 全面负责金属板封闭安装的技术工作,参 加相关图纸会审,处理设计变更,编制施 工作业指导书、施工预算、技术、安全措 施,并主持技术交底工作。
2 深入现场指导施工,及时发现和解决施工 中的技术、质量隐患,按照指导书的要求 指导施工。
1.负责设备的吊装作业。 经验丰富、技能熟练、
2.严格按照作业指导书的施工工艺要求、质量 持证上岗
要求和安全环境要求进行施工。
4
宁夏枣泉电厂一期 2×660MW 工程
全厂金属板封闭施工方案
8 安装工 24
汽车
9
1
司机
10 电工
1
吊车司
11
1

7 施工进度计划
操作熟练、经验丰富
1 严格按照作业指导书的施工工艺要求、质量 要求和安全环境要求进行施工。
2把
9 电钻
10 台
10 无齿锯
9台
11 线坠
1kg
4个
12 透明胶水平管
Ф12
60 米
13 卷尺
50m
2把
14 撬棒加工
满足需要
5.1.1 所有施工用机械设备通过监测签证、保养,满足及时调用条件。
5.1.2 扳手、电钻、记号笔、电焊工具、气焊工具、盘尺、水平尺、经纬仪工具等
完好到位,施工用电配置到位。
2 爱护施工所用工器具,严格按照操作规程作 业。
3 发生质量、安全事故应保护好现场,并迅速 告知有关领导,做好处理工作。
4 有疑难问题及时向技术人员、班组长请
示解决办法,对自己的施工质量全面负责,
对不正确、不明确的指挥有权不执行。
专业技术熟练,熟悉 1 负责安装设备的运输工作
现场作业环境,持证 2 负责运输机械的日常检修维护。
目录
1 适用范围................................................................................................1 2 编制依据................................................................................................1 3 概况及特点........................................................................................... 1 4 施工准备及应具备的条件................................................................... 1 5 主要施工机械、测量设备及工器具...................................................3 6 人力资源计划....................................................................................... 3 7 施工进度计划....................................................................................... 5 8 施工主要流程....................................................................................... 5 10 主要施工措施..................................................................................... 8 11 安全控制措施................................................................................... 11 12 文明施工措施................................................................................... 12 14 本工程需要执行安全强条............................................................... 13 16 附录....................................................................................................15
1 负责人 1
技术人
2
1

3
焊工
3
4 质量员 1
5 安全员 1 7 起重工 1
资格
职责
1 负责组织安排施工人力,物力。严格按照
作业指导书的施工工艺要求,质量要求和
安全环境要求进行施工。全面负责质量、
安全工作。
具有较强的组织、调 2 做好设备安装的质量自检和工序交接工
度能力
作,不合格不施工,技术、安全不交底不 施工,上一级工序验收不合格不施工。
4.1.5 测量、计量器具、仪表、焊接设备必须经检验合格才能投入使用。 4.1.6 工程使用的耗材准备齐全。 4.1.7 施工设备及专用机工具进场,并对其进行检查,检验合格后才能投入使用。 4.1.8 焊工上岗前根据持证项目必须进行上岗考试,当确认合格后才允许上岗焊 接。 4.1.9 焊工需检查焊缝坡口质量和对口质量,对不符合要求的焊缝应拒绝施焊,并 及时向技术员或班长反映。 4.1.10 焊接材料的质量应符合国家标准的规定且应有制造厂的质量合格证。
习图纸、施工组织设计和有关技术文件,掌握工程技术要求和质量标准。
1
宁夏枣泉电厂一期 2×660MW 工程
全厂金属板封闭施工方案
4.1.4 所有焊工须按《焊工技术考核规程(DL/T679)》或《特种设备焊接操作人员 考核细则》的规定进行考核,取得Ⅲ类及以上的合格证,才能承担施工作业。所有作业 人员须经过三级安全教育考试合格并经体检后方可上岗,作业前必须进行安全技术交 底。特殊工种必须持证上岗。
3 概况及特点
本工程为为宁夏枣泉电厂一期 2×660MW 工程项目锅炉金属板封闭工程。锅炉采用 全封闭结构,金属板封闭框架采用 H 型钢作为承力框架,钢梁、钢柱及连接板采用 Q345B。 屋面、墙面檩条采用 Q345B,冷弯薄壁钢,隅撑、系杆采用 Q235B,拉条采用圆钢,撑杆 采用钢管和圆钢。板基板为抗拉强度≥345MPa 镀锌钢板,基板双面镀锌量≥275g /m2。屋面板:外屋面 YX35-125-750 厚度 0.6mm;内屋面板 YX25-205-820 厚度 0.4mm; 墙面板:外墙面板 YX25-205-820 厚度 0.6mm;内墙面板 YX25-205-820 厚度 0.4mm。保 温层为 75mm 超细保温玻璃棉。封闭结构为现场复合,檩条为内置式。
3 配合班组长进行施工验收的自检工作。 4 记录、整理施工记录和验收记录。
5 对违章操作,有权制止,严重者可令其停
工,并及时向有关领导汇报。
熟悉焊接工艺及相关 1 负责设备的焊接工作。 要求,具有与焊接项 2 负责焊接后的质量自检工作。 目相符合的焊工合格 3 严格按照作业指导书的施工工艺要求、质量 证书,必须持证上岗。 要求和安全环境要求进行施工。
4.2 应具备的条件 4.2.1 施工现场“四通一平”,即水通、电通、道路畅通、通讯畅通和场地平整。按
消防要求,设置足够数量的消火栓。 4.2.2 施工现场规划出材料堆放的场地。 4.2.3 施工用电源满足施工要求。
