素灰油麻防水套管封堵技术措施

合集下载

地下室外墙防水套管临时封堵措施

地下室外墙防水套管临时封堵措施

地下室外墙防水套管临时封堵措施
“地下室外墙防水套管临时封堵措施”这个短语指的是为了确保地下室外墙的防水性能,采取的临时性封堵措施,以防止水分通过防水套管进入地下室。

防水套管是一种预埋在混凝土中的管件,用于穿过墙壁或楼板的各种管道,以防止水流进入。

在地下室外墙防水套管临时封堵方面,可以采取以下措施:
1.使用临时性封堵材料:可以选择合适的封堵材料,如软性填料、密封胶、
橡胶垫等,将防水套管临时封闭,防止水分进入。

2.加强防水措施:在封堵前,先对防水套管进行防水处理,例如涂刷防水涂
料或铺设防水卷材,增强防水性能。

3.检查和测试:在封堵后,需要进行仔细的检查和测试,确保封堵效果良好,
没有渗漏现象。

可以采用喷水、泡水等方法进行测试。

4.记录和维护:对于封堵的位置和措施要进行详细记录,并定期进行检查和
维护,确保封堵效果持久有效。

5.注意施工规范:在施工过程中,要遵循相关的施工规范和标准,确保施工
质量可靠。

总的来说,“地下室外墙防水套管临时封堵措施”指的是为了确保地下室外墙的防水性能,采取的一系列临时性封堵措施,包括选择合适的封堵材料、加强防水处理、检查和测试、记录和维护等。

出屋面防水套管封堵做法

出屋面防水套管封堵做法

出屋面防水套管封堵做法出屋面防水套管封堵是一种常用的防水处理方法,它可以有效地防止屋面渗漏问题的发生。

本文将介绍出屋面防水套管封堵的做法和步骤。

一、材料准备在进行出屋面防水套管封堵之前,首先需要准备好所需的材料。

常用的材料有防水胶、密封胶、防水涂料等。

这些材料可以在建材市场或者专业的防水材料供应商处购买。

二、清理套管周围区域在进行出屋面防水套管封堵之前,需要先清理套管周围的区域。

清理的目的是为了确保套管周围的表面干净,并去除杂物和灰尘,以便后续的封堵工作能够顺利进行。

三、涂抹防水胶接下来,将防水胶均匀地涂抹在套管周围的区域。

可以使用刷子或者刮板等工具将防水胶涂抹在套管周围的表面上。

涂抹的厚度应根据具体情况来定,一般建议涂抹的厚度为2-3毫米。

四、封堵套管在涂抹防水胶后,需要将套管进行封堵。

可以使用密封胶或者防水涂料进行封堵。

将密封胶或者防水涂料均匀地涂抹在套管的周围,确保封堵牢固,不留死角。

封堵的厚度应根据具体情况来定,一般建议封堵的厚度为3-5毫米。

五、涂抹防水涂料在进行套管封堵后,可以涂抹一层防水涂料来增加防水效果。

将防水涂料均匀地涂抹在套管周围的区域,确保涂层均匀、平整。

涂抹的厚度应根据具体情况来定,一般建议涂抹的厚度为1-2毫米。

六、检查和修补在完成出屋面防水套管封堵后,需要进行检查和修补。

检查的目的是为了确保封堵牢固,没有漏洞和破损的地方。

如果发现有漏洞或者破损的地方,需要及时修补,以确保防水效果。

七、注意事项在进行出屋面防水套管封堵的过程中,需要注意以下几点:1. 确保材料的质量,选择具有防水效果的材料;2. 操作时要仔细、细致,确保每个步骤都做到位;3. 封堵的厚度和涂抹的均匀性要符合要求,以保证防水效果;4. 封堵后要进行检查和修补,确保没有漏洞和破损的地方。

总结:出屋面防水套管封堵是一项重要的防水处理工作,它可以有效地防止屋面渗漏问题的发生。

通过合理选择防水材料、认真进行清理和封堵、注意检查和修补等步骤,可以确保出屋面防水套管封堵的效果。

防水套管封堵及填充的正确方法

防水套管封堵及填充的正确方法

防水套管封堵及填充的正确方法防水套管封堵及填充的正确方法防水套管在使用过程中,很多客户总是担心防水套管漏水,所以现在我们就谈谈防水套管封堵及填充的正确方法我们在日常回访接待客户时,发现有些施工单位安装使用及封堵防水套管的方法是不正确的,而很多监理对此也不是很了解,特别在对待防水套管的封堵问题上,如果处理不当,很容易引起渗漏,进而出现质量问题。

因此广源排水专家结合防水套管的制作安装总结出以下防水套管封堵及填充的正确方法,以便各单位在结合规范和图集的基础上可以参考,也希望能对你们有所帮助。

一、防水套管制作安装:1、在加工制作套管前认真熟悉图纸并分析如何制作安装预埋套管。

2、根据建筑平面图,结构管面图以及建筑立面图,来确定套管的长度。

再根据给排水平面图和大样图,并参照标准图集来制作。

3、给排水套管在制作时应注意,安装后应管口与墙、梁、柱完成面相平。

4、钢套管须与止水翼环周边满焊。

5、电气套管安装后管口两边应伸出墙、梁、柱面5cm -10cm。

在制作防水套管时,翼环和套管厚度应符合规范要求,防水套管的翼环两边应双面满焊,且焊缝饱满,平整,光滑,无夹渣,无气泡,无裂纹等现象。

焊好后,把焊渣清理干净,再刷两遍以上的防锈漆。

在安装时,套管两端应用钢筋三方以上夹紧固定牢固,并不得歪斜。

二、管道的安装:1、管道在使用前应观察外观、灌水和外壁冲水逐根检查有无裂缝、有无砂眼。

2、检查所有管件有无裂缝、有无砂眼、管壁是否厚薄均匀。

3、检查所有承插口是否到位、牢固、密实。

4、管道坡度应均匀,不得有倒坡,屋面出口处管道坡度应适当增大。

5 、管道安装应按施工验收规范设置支吊架。

三:套管的填充:工程实际中常常发生预埋防水套管堵塞的问题。

所以为了避免此类事件的发生,我们必须做到以下几点:1、现浇楼板、柱内的穿梁套管在配合土建安装完成之后,浇捣混凝土之前应采用报纸、草包等软性物填充严密,防止沙浆进入套管和接线盒引起堵塞。

2、管道穿墙处、穿楼板处、穿屋面处应随结构预留洞,待结构施工完毕后再进行套管埋设,穿墙预留套管时两端一定要用胶布等密封好。

防水套管封堵及填充的正确方法

防水套管封堵及填充的正确方法

防水套管封堵及填充的正确方法我们在日常回访接待客户时,发现有些施工单位安装使用及封堵防水套管的方法是不正确的,特别在对待防水套管的封堵问题上,如果处理不当,很容易引起渗漏,进而出现质量问题。

因此,天成管道专家结合防水套管的制作安装总结出以下防水套管封堵及填充的正确方法:一、防水套管制作安装:1、在加工制作套管前认真熟悉图纸并分析如何制作安装预埋套管。

2、根据建筑平面图,结构管面图以及建筑立面图,来确定套管的长度。

再根据给排水平面图和大样图,并参照标准图集来制作。

3、给排水套管在制作时应注意,安装后应管口与墙、梁、柱完成面相平。

4、钢套管须与止水翼环周边满焊。

5、电气套管安装后管口两边应伸出墙、梁、柱面5cm -10cm。

在制作防水套管时,翼环和套管厚度应符合规范要求,防水套管的翼环两边应双面满焊,且焊缝饱满,平整,光滑,无夹渣,无气泡,无裂纹等现象。

焊好后,把焊渣清理干净,再刷两遍以上的防锈漆。

在安装时,套管两端应用钢筋三方以上夹紧固定牢固,并不得歪斜。

二、管道的安装:1、管道在使用前应观察外观、灌水和外壁冲水逐根检查有无裂缝、有无砂眼。

2、检查所有管件有无裂缝、有无砂眼、管壁是否厚薄均匀。

3、检查所有承插口是否到位、牢固、密实。

4、管道坡度应均匀,不得有倒坡,屋面出口处管道坡度应适当增大。

5、管道安装应按施工验收规范设置支吊架。

三、防水套管的填充工程实际中常常发生预埋套管堵塞的问题。

所以我们必须做到以下几点:1、现浇楼板、柱内的穿梁套管在配合土建安装完成之后,浇捣混凝土之前应采用报纸、草包等软性物填充严密,防止沙浆进入套管和接线盒引起堵塞。

2、为防止室外地下水或雨水通过防水套管进入地下室,可以确保后续设备安装有良好的施工环境。

因此,地下室出外墙处防水套管除采用软性物封堵外,在防水套管预制加工时,应在套管一端端口采用钢板焊接封堵,待防水套管管道安装时再开启。

3、管道穿防水外墙,应随结构预埋刚性或柔性防水套管。

防水套管打口技术交底

防水套管打口技术交底

工程名称
小红门再生水厂-生物滤池
资料编号 交底日期
000 2014 年 00 月 00 日
施工单位
北京城建安装集团有限公司 分项工程名称
交底提要
防水套管打口
养护用草袋或草绳掩盖,养护时间不少于 7 天 6、应注意的问题 石棉水泥填料应在 1h 内用完,否则,超过水泥初凝时间,影响接口效果,石棉水泥养护需在 24h 以上,方可通水试验
精心搜集整理,只为你的需要
技术交底记录
表 C2-1工程名称小红门再生水 Nhomakorabea-生物滤池
施工单位
北京城建安装集团有限公司
交底提要
防水套管打口
资料编号
交底日期 分项工程名称
000 2014 年 00 月 00 日
2、墙厚为 400
3、人孔
5、成品保护 填打后的接口应及时养护保温。打好口的管道不得碰撞和扭转.
技术交底记录
表 C2-1
技术交底记录
表 C2-1
工程名称
小红门再生水厂-生物滤池
资料编号 交底日期
000 2014 年 00 月 00 日
施工单位
北京城建安装集团有限公司 分项工程名称
交底提要
防水套管打口

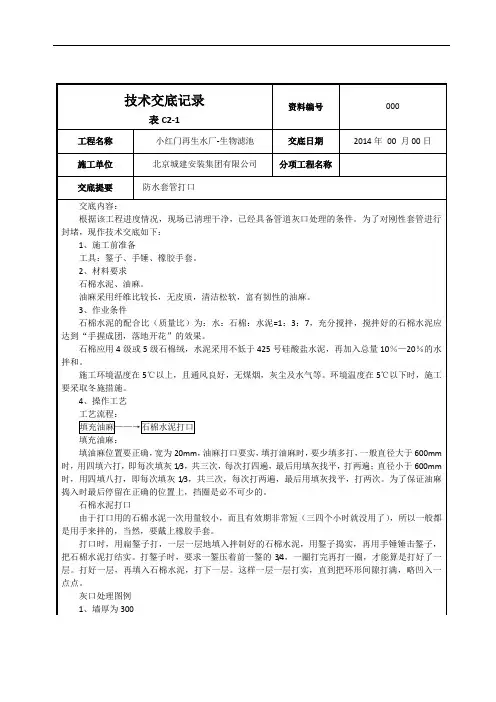

交底内容: 根据该工程进度情况,现场已清理干净,已经具备管道灰口处理的条件。为了对刚性套管进行 封堵,现作技术交底如下: 1、施工前准备 工具:錾子、手锤、橡胶手套。 2、材料要求 石棉水泥、油麻。 油麻采用纤维比较长,无皮质,清洁松软,富有韧性的油麻。 3、作业条件 石棉水泥的配合比(质量比)为:水:石棉:水泥=1:3:7,充分搅拌,搅拌好的石棉水泥应 达到“手握成团,落地开花”的效果。 石棉应用 4 级或 5 级石棉绒,水泥采用不低于 425 号硅酸盐水泥,再加入总量 10%—20%的水 拌和。 施工环境温度在 5℃以上,且通风良好,无煤烟,灰尘及水气等。环境温度在 5℃以下时,施工 要采取冬施措施。 4、操作工艺 工艺流程: 填充油麻——→石棉水泥打口 填充油麻: 填油麻位置要正确,宽为 20mm,油麻打口要实,填打油麻时,要少填多打,一般直径大于 600mm 时,用四填六打,即每次填灰 1/3,共三次,每次打四遍,最后用填灰找平,打两遍;直径小于 600mm 时,用四填八打,即每次填灰 1/3,共三次,每次打两遍,最后用填灰找平,打两次。为了保证油麻 捣入时最后停留在正确的位置上,挡圈是必不可少的。 石棉水泥打口 由于打口用的石棉水泥一次用量较小,而且有效期非常短(三四个小时就没用了),所以一般都 是用手来拌的,当然,要戴上橡胶手套。 打口时,用扁錾子打,一层一层地填入拌制好的石棉水泥,用錾子捣实,再用手锤锤击錾子, 把石棉水泥打结实。打錾子时,要求一錾压着前一錾的 3/4,一圈打完再打一圈,才能算是打好了一 层。打好一层,再填入石棉水泥,打下一层。这样一层一层打实,直到把环形间隙打满,略凹入一 点点。 灰口处理图例 1、墙厚为 300

入户管道及电缆套管封堵

入户管道及电缆套管封堵

入户管道及电缆套管封堵工程施工中,经常因水暖和电气专业入户管道及电缆安装完毕后封堵不及时导致室内漏水、渗水,给工程项目带来不小损失,故需对此引起重视。

下面简要介绍一下住宅工程中常见的各类水暖管道及电气线缆入户套管封堵方法。

1、水暖入户套管封堵(1)在安装管道进入套管之前,应先清除套管内的杂物,和铁锈,并在管壁刷防锈漆,等防锈漆干透之后才将管道穿过套管,管道的坡度及支吊架调整、固定好后方可经行封堵工作。

(2)首先用清水冲洗管壁,保证管壁湿润,再用油麻水不漏混合填充至套管的中间1/3部位,并在管道的上下左右分层振捣密实。

(3)第二步封堵从墙的外侧进行,方法同上道封堵方法一样。

(4)第三步从墙的内侧进行封堵。

(5)套管封堵完毕后需在迎水面,再满刷一层聚氨酯防水涂膜以确保不渗漏。

2、电气入户套管封堵电气线缆入户套管封堵分强电套管封堵和弱电套管封堵。

2.1 强电套管封堵(1)在电力管线进入套管之前,应先清除套管内的杂物,和铁锈,并在管壁刷防锈漆,等防锈漆干透之后方可敷设电缆。

(2)电缆敷设完毕后,开始对套管进行封堵。

2.1.1 迎水面封堵(1)首先使用岩棉自电缆入户套管迎水面塞入套管内350mm作为内衬,要求岩棉填充宽度不小于100mm。

(2)再使用油麻和水不漏将套管与电缆间的缝隙填满、塞实,施工时,油麻与水不漏混合填充,填充厚度为300mm。

遇两根以上电缆敷穿同一根套管时,需分开填充,电缆间距不得小于10mm。

封堵过程中需注意对电缆及套管的成品保护,防止破坏电缆及套管。

(3)油麻水不漏填充完毕后再填充20mm厚沥青胶泥。

(4)外侧再封堵30mm厚水不漏或防水砂浆。

(5)外表面再满刷一层聚氨酯防水涂膜以确保不渗漏。

2.1.1 背水面封堵(1)背水面封堵首先同样使用岩棉自电缆入户套管迎水面塞入套管内作为内衬,塞入深度大于墙厚即可,要求岩棉填充宽度不小于100mm。

(2)使用油麻和水不漏混合填充,将套管与电缆间的缝隙填满、塞实至距管口约20-30cm左右。

(全)套管封堵施工方法

(全)套管封堵施工方法

套管封堵施工方法一、管道穿外墙封堵施工工艺标准1.工艺流程套管预埋——定位及固定——套管清理——管道安装——套管封堵——端面修复2、工艺做法①套管安装:按图纸要求预埋刚性防水套管,套管两侧与墙面平齐。

②套管清理:去除套管内杂物、铁锈等并刷两遍防锈漆。

③管道安装:管道的接口不得设在套管内。

④套管封堵:套管与管道之间的间隙分三次封堵。

第一次用油麻填实中间L/3处第二次用石棉水泥填实迎水面L/3处,第三次用石棉水泥填实内侧L/3处。

石棉水泥:重量配合比应为石棉30%,水泥70%,水灰比宜小于或等于0.20;拌好的石棉水泥应在初凝前用完;填打后的接口应及时潮湿养护。

⑤端面修复:墙体两端套管口各留20mm深凹槽,内部用防水油膏填实,端面光滑。

3、质量标准①套管标高、位置、型号准确,套管中心与管道中心同心。

②套管与管道间隙填充密实,封堵材料使用正确。

二、管道穿屋面封堵施工工艺标准1、工艺流程套管预埋——定位及固定——套管清理——管道安装——套管封堵——端面修复——防水卷材上翻——套管保护层2、工艺做法①套管安装:按图纸要求预埋刚性防水套管,套管底部与板底平齐,顶部高出屋面面层500mm以上。

②套管清理:去除套管内杂物、铁锈等并刷两遍防锈漆。

③套管封堵:套管与管道之间的间隙分三次封堵。

第一次用油麻填实中间L/3处,第二次用石棉水泥填实顶部L/3处,第三次用石棉水泥填实底部L/3处。

石棉水泥的重量配合比应为石棉30%,水泥70%,水灰比宜小于或等于0.20;拌好的石棉水泥应在初凝前用完;填打后的接口应及时养护。

④端面修复:上下口各留20mm深凹槽,内部用防水油膏填实,端面光滑。

⑤防水卷材上翻:防水卷材必须上翻到套管上部收口处。

⑥套管保护层:套管周边用20mm厚1:2水泥砂浆抹灰收口,表面收光;或者在管周浇筑混凝土墩,高度与套管平齐。

3、质量标准①套管标高、位置、型号准确,管道安装与套管平行,管道与套管间的间隙大小应一致。

套管与管道间封堵做法

套管与管道间封堵做法

套管与管道间封堵做法1. 简介套管与管道间封堵是一种在油气开采过程中常见的操作,用于控制井口压力、防止井底流体泄漏以及保护井眼壁等。

本文将介绍套管与管道间封堵的基本原理、常用的封堵材料和方法,以及施工过程中需要注意的事项。

2. 基本原理套管与管道间封堵的基本原理是利用特定的封堵材料填充套管与管道之间的空隙,形成一个密封层,阻止流体从套管外部进入到套管内部或者从套管内部泄漏出来。

这样可以有效控制井口压力、防止地层污染和井下事故发生。

3. 封堵材料常用的封堵材料包括水泥浆、聚合物浆料和膨润土等。

这些材料具有良好的密封性能和耐高温、耐压强度,适用于不同类型的井筒环境。

•水泥浆:水泥浆是最常用的封堵材料,主要由水泥、混合剂和加水剂组成。

它具有较高的强度和耐温性能,可以在高温环境下使用。

水泥浆施工简单,成本低廉,但需要一定时间进行硬化。

•聚合物浆料:聚合物浆料是一种高分子化合物,具有良好的粘附性和流变性能。

它可以在较短的时间内硬化,并且可以根据需要进行调整。

聚合物浆料适用于高温、高压环境,并且可以用于井眼壁修补。

•膨润土:膨润土是一种天然矿物质,具有优异的吸附性能和渗透性。

它可以迅速吸收并固定井筒中的流体,形成一个可靠的封堵层。

膨润土施工简单,不需要特殊设备。

4. 封堵方法套管与管道间封堵主要包括固定封堵和活动封堵两种方法。

4.1 固定封堵固定封堵是将封堵材料注入套管与管道之间,并在一定时间内进行硬化,形成一个固定的封堵层。

固定封堵适用于需要长期保持封堵效果的情况,如井下气体压力控制、防止地层污染等。

固定封堵的施工步骤如下:1.准备封堵材料:根据井口环境和需要,选择合适的封堵材料,并按照要求进行配比。

2.清洗套管与管道:使用高压水或其他清洗工具清洗套管与管道,确保其表面干净。

3.注入封堵材料:将准备好的封堵材料注入套管与管道之间的空隙,直至填满并留出一定的压缩空间。

4.硬化时间:根据所选用的封堵材料和环境条件,等待一定时间使其硬化。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

防水套管封堵技术措施
一:工艺流程:
清理――打油麻――素灰填料封堵――养护
二:做法:
1、套管清理
清除套管内的杂物等,保持套管与管道间隙的清洁。

2、位置调整
调整管道位置及坡度,使管道位于套管中心位置。

固定好管道后方可进行管道与套管间隙的封堵。

3、打油麻:
油麻辫的粗细应为接口缝隙的1.5倍,每圈麻辫搭接不在同一点位。

打油麻时将油麻辫套在穿管的下部,由接口处逐渐塞入缝隙,由下向上收紧,然后用平头扁铲打入套管与穿管的缝隙,一般塞入5~6圈,当管道缝隙较大时,油麻可增至7~10圈。

打麻时应由下向上依次打实,并打平整,不得出现凹凸不平现象。

4、封堵填料:
将适量素灰填料填入打完油麻的套管的内侧(背水面)与外侧(迎水面)中。

在迎水侧填入线麻,随后填入素灰填料后捣实。

填料按厚度均匀分四次填塞,四次捣实。

水泥填料拌合完成后在1小时内(最好是随伴随用)完成封堵工作,两人操作,一人填塞填料,一人用前方平头扁铲捣实。

内侧以相同的方式填入线麻与水泥。

最后在套管两侧用前方平头扁铲和榔头均匀打实。

5、湿养护:
刚刚打好的接口不允许直接浸泡在水中,也不能受震动。

用湿泥土或湿抹布缠绕在套管口上,并浇水进行养护。

养护3~5天,每天浇水2~4次。

三、质量控制点:
油麻堵塞要密实,线麻与水泥要均匀捣实。

确保完工后不漏水。
