城网三措一案范本

工程施工三措一案领导批准:____________________安监复审:____________________技术复审:____________________监理复审:____________________施工初审:____________________编制人员:____________________编制单位:甘孜电力建设有限公司**施工项目部二0一六年月日升级工程施工方案一、施工概述:(一)简述工程概况;(二)计划作业时间作业时间:年月日至年月日(三)施工方案:明确施工方式。

(广电农〔2012〕22号关于转发《国家电网公司农村配网工程施工安全措施编制指南》的通知)电杆搬运方式采用(人工搬运或机械牵引);立杆方式采用(人力扒杆立杆或者吊车立杆);放线方式采用(旧线渡新线、放线架放线、机械牵引放线等);紧线方式采用(人工紧线或机械紧线)等。

二、工程组织措施:(一)人员组织机构:工程负责人:技术负责人:现场工作负责人:现场监理人:质量验收负责人:后勤负责人:参与施工人员:(二)组织措施:1、工作负责人必须组织现场勘察。

勘察应明确工作内容、停电范围、保留带电部位、停电设备范围等,应查看交叉跨越、同杆架设、邻近带电线路、反送电等作业环境情况及作业条件等。

勘察时应认真、仔细,重点防范触电、高处坠落、误登带电杆塔等危险。

2、要对照勘察记录,制定对应安全措施并落实到工作票中。

认真执行工作票“双签发”制度,对不涉及运行设备的新建农配网工程,要执行施工作业安全措施票等,对其安全管理要求与工作票等同。

严禁农配网工程无票作业。

3、认真执行工作许可制度,电话许可必须坚持复诵核对制度,并书面记录清楚。

现场许可必须逐项交代、确认现场安全措施正确、完备后,双方签字确认,并详细记录许可时间。

当采用专责停送电联系人,其工作许可应由专责停送电联系人与工作负责人办理书面手续。

由专责停送电联系人在工作许可人签名栏代签值班调度员姓名,并由专责停送电联系人在其后括号内签字确认。

4、坚决杜绝作业不交底。

工作许可后,正式开工前,工作负责人必须向全体工作人员进行安全技术交底,所有作业人员务必做到“四清楚”。

即:“工作任务清楚、工作程序清楚、工作危险点清楚、现场安全防范措施清楚”。

5、认真执行工作监护制度,特别危险点要制定专人监护。

三、技术措施:1.停电时必须断开所有可能送电至工作线路、设备各侧的开关、刀闸、熔断器,并加挂工作接地线。

停电设备各端应有明显断开点,必要时派人看守。

2.为防止低压反送电,应拉开配变高低压侧开关(熔断器),并摘下熔管。

可直接在地面操作的开关(刀闸)的操作机构上应加锁,并悬挂“禁止合闸,线路有人工作”等标示牌。

3.验电时应使用合格、相应电压等级的接触式验电器。

4.对开关柜、环网柜验电时,应先认真查看设备一次系统接线图,验电过程中要严格遵守验电工作程序,防止发生触电或验电位置错误。

特别要注意对可能存在低压反送电和感应电压伤人等情况的设备验电,确认其无电压。

5.装拆接地线必须按照规定程序进行,禁止改变操作程序。

所有可能送电至工作设备的线路高低压各侧均应可靠接地,不能遗漏。

工作地线的装设位置应合理,应以确保作业现场安全、防止触电(如反送电、突然来电)等为核心。

6.个人保安线应严格按规定使用,禁止用个人保安线代替接地线使用。

工作结束时,工作人员应拆除个人保安线。

7. 装设遮拦(围栏)应能够明确划分工作区域、带电区域和非工作区域,并悬挂标识牌。

工作区域涉及到跨越公路、集镇等人口密集区等时,安全围栏应醒目、充足,必要时指派专人看守,防止无关人员误入工作现场。

8. 在一经合闸即可送电到作业现场的刀闸、开关等设备处,在配电双电源用户接入点和有反送电可能的高低压电源侧,应悬挂“禁止合闸,线路有人工作”等醒目的安全标示牌,必要时指派专人看守。

四、现场危险点分析与安全防范(预控)措施2015年甘孜县配网工程现场危险点分析及预控措施表参考规程、规范:《电业安全工作规程》(电力线路部分)、《电业安全工作规程》(热力和机械部分)、《电业安全工作规程》(发电厂和变电所电气部分)、《电力建设安全健康与环境管理工作规定》、《电力建设安全工作规程》(第二部分:架空电力线路)、《电力建设安全工作规程》、《广东电网公司防止人身伤亡事故十项重点措施》、《电力建设职工安全施工手册》、《建设工程施工现场供用电安全规范》、《农村低压电气安全工作规程》(一)坑洞开挖工作主要危险点:⑴地下设施、管线外破;⑵塌方;⑶煤气、沼气中毒;⑷误坠坑洞;⑸地埋线、地下电缆外破触电。

主要安全措施:⑴施工前,应与地下管线、电缆等地下设施主管单位沟通,根据作业区域地下设施埋设走向图,掌握其分布情况,确定开挖位置。

特别是涉及到天然气(煤气、自来水、地埋电线电缆)管道等地下设施时,应请其主管单位现场指挥、协调。

⑵要及时清理坑口土石块,土质松软处,应加设档板、撑木等,防止塌方。

圩区、水田等地段应采取相应防塌措施。

⑶已开挖的沟(坑)应设盖板或可靠遮拦,挂警告标牌,夜间设置警示照明灯,并设专人看守。

⑷在下水道、煤气(天然气)管线、潮湿地、垃圾堆或腐质物等附近从事挖沟(坑)时,应在地面上设监护人。

挖深超过 2 米时,应采取戴防毒面具、带救生绳、向坑中送风等安全措施。

监护人应密切注意沟(坑)内的工作人员状况,防止人员气体中毒。

(二)起重与运输工作主要危险点:⑴起重设备倾倒、损坏;⑵电杆等超长设备挂碰;⑶装卸过程砸碰;⑷误碰带电线路。

主要安全措施:⑴起吊物品不得超过起重机械额定载荷。

吊件重量达到额定载荷的 95%时,要由起重专业技术人员在现场指挥。

⑵起吊前,工作负责人应全面检查吊绳、吊钩、支腿等,确认起重机械支平停稳。

起吊时,应设专人指挥,明确分工,统一信号,发现异常应立即停止,查明原因处理后方可继续起吊。

⑶吊件全部离地后应暂停起吊,同时检查吊车自身稳定、重物捆绑、钢丝绳受力等情况。

上述检查确认完好后方可继续起吊。

⑷起吊物应绑牢,吊钩悬挂点应与吊物重心在同一垂线上,吊钩钢丝绳应垂直,严禁偏拉斜吊。

落钩时应防止吊物局部着地引起吊绳偏斜。

吊物未固定好严禁松钩。

⑸在起吊过程中,受力钢丝绳的周围、上下方、内角侧和起吊物的下面,严禁有人逗留和通过。

吊运重物不得跨越人员头顶,吊臂旋转半径以内严禁站人。

⑹起吊成堆物件时,应采取防止滚动或翻倒的措施。

钢筋混凝土电杆应分层起吊,每次吊起前,剩余电杆应用木楔掩牢,防止散堆伤人。

⑺吊件不得长时间悬空停留;短时间停留时,操作人员、指挥人员不得离开工作岗位。

⑻吊车在带电设备下方或附近吊装时,须办理安全施工作业票,并有专业技术人员在场指导。

吊车操作人员应与起吊指挥人员保持持续通讯。

吊车应接地,严禁起重臂跨越带电线路进行作业,起重臂及吊件的任何部位(在最大偏斜时)与带电体的最小距离不得小于最小安全距离。

拉绳应使用绝缘绳。

⑼人力搬运时,道路应平坦畅通。

山区机械牵引作业,牵引线路两侧 5 米以内不得有人。

(10)多人抬杠,应同肩,步调一致,起放电杆时应相互呼应协调。

(三)立杆和撤杆主要危险点:⑴高处坠落;⑵触电;⑶倒断杆;⑷机具砸碰。

主要安全措施:(1)立、撤杆要设专人指挥;开工前,讲明施工方法及信号,工作人员要明确分工、密切配合、服从指挥。

在居民区和交通道路上立、撤杆时,应设专人看守。

(2)立、撤杆要使用合格的起重工具和设备,严禁过载使用。

(3)立杆过程中,杆坑内严禁有人工作;除指挥人员及指定人员外,其他人员必须在远离杆下倍杆高的距离以外。

(4)使用抱杆立杆前应进行全面检查,各受力、联结部位全部合格方可起吊。

杆顶起立离地约时,应对杆塔进行一次冲击试验,对各受力点处作一次全面检查,确无问题,再继续起立;杆塔起立70°后,应减缓速度,注意各侧拉线;起立至80°时,停止牵引,用临时拉线调整杆塔。

(5)已经立起的电杆,只有在杆基回土夯实完全牢固后,方可撤去叉杆及拉绳。

抱杆解除受力后,应用绳索牵引缓慢放落地面,严禁抱杆突然倒落地面。

杆下工作人员应戴安全帽。

(6)吊车立杆钢丝绳应绑扎在杆子的适当位置,防止电杆倾倒。

(7)吊车立杆起吊过程中杆根应用绳索进行稳固,防止摆动。

(8)吊车立杆移动电杆时,严禁人员靠近电杆。

(9)吊车立杆吊臂下严禁人员逗留或通过。

(10)撤除小方杆时,在未采取确保人身安全措施的情况下,严禁工作人员直接攀登小方杆进行杆上作业。

(11)拆除老旧线路时,为防止发生成片倒杆断线触及邻近带电线路。

施工前应对交叉跨越或临近带电的线路进行停电,防止老旧线路拆除过程中触及带电线路、设备。

(12)拆除老旧线路工作若跨越街道、公路、交通道口等处,应设专人看守,必要时设置围栏,悬挂安全标示牌,防止发生交通事故、导线拉伤人等(13)使用破坏性撤杆时,应用绳索固定电杆倒落方向,用铁锤敲碎倒落方向电杆根部,进行破坏性撤杆。

倒杆方向倍杆高范围内严禁人员停留或通过。

(14)原则上不主张登杆作业拆除旧线路,宜采用施工机械等措施进行安全拆除。

(四)杆塔上作业主要危险点:⑴高处坠落;⑵触电;⑶物体打击。

主要安全措施:⑴登杆前应仔细检查杆根、基础、拉线等,工作前应再次确认作业范围无触电危险,如不能确定,则需重新验电。

⑵登杆前应认真核对、确认杆塔双重称号。

应正确使用安全带(带后备保护绳),禁止杆上移位或上杆过程中(属脚扣登杆)不使用安全带。

严禁安全带低挂高用和禁止安全带系挂在移动或不牢固的物件上。

⑶攀登老旧电杆前,应重点检查杆身是否牢固、埋深是否满足要求、电杆拉线是否牢靠。

杆上作业前还应检查横担、金具等是否严重锈蚀。

⑷新立杆塔在杆根基础未完全牢固前禁止攀登。

⑸在经泥石流冲刷、内涝洪水浸泡、大风吹刮、强降雨冲刷后的线路上作业时,工作前应对线路、配电设施进行仔细检查,必要时在采取增加临时拉绳(或支好架杆)、培土加固等措施后,在专人监护下登杆作业,严禁不采取可靠措施盲目作业。

⑹登杆前须认真检查登高器具(登高板、脚扣)是否牢固、可靠。

严禁借助绳索、拉线上下杆塔。

冰冻天气作业应增加相应防滑、防冻、保暖等措施。

⑺在可能有感应电的杆塔上作业时,在人体接触导线前应挂接保安线,作业结束人体脱离导线后方可拆除。

⑻杆上有人时禁止调整或拆除拉线。

⑼禁止用突然剪断导地线的方式松线。

不得随意拆除受力构件。

杆上作业、移位时必须手扶牢固构件,禁止失去保护绳进行作业或换位。

(五)放、紧线作业主要危险点:⑴触电;⑵导线抽甩;⑶倒断杆;主要安全措施:(1)放线盘应有专人看守,线盘应旋转在平稳的地而上,不得倾斜,放线架应稳固、转动灵活、制动可靠,放线时线盘前端不得有人逗留。

(2)放、紧线所使用的工具设备强度应合格,应满足荷重要求。

(3)放、紧线应专人指挥、统一信号、畅通信息、步调协调,并加强监护。

合集下载

农网三措一案

农网三措一案

农网改造升级工程三措一案设备运行单位批准:__________________监理单位审核:__________________施工单位批准:__________________施工单位审核:__________________公司安监部:编制人:(施工单位)编制单位:年月日1目录1.工程概况 (3)一、简述工程概况: (3)二、现场查勘情况:(实测交叉跨越情况): (3)三、工期计划 (4)2.组织措施 (5)一、组织机构 (5)二、组织措施: (9)(一)现场勘察 (9)(二)工作票签发 (10)(三)工作许可 (11)(四)现场安全技术交底 (11)(五)工作监护 (12)(六)工作终结恢复送电制度 (12)(七)、工程材料、协调及后勤保障组: (13)3.技术措施 (13)一、基础与接地网施工 (14)二、杆塔组立 (15)三、架线施工 (19)4.安全措施 (21)一、现场危险点分析与安全防范(预控)措施 (21)二、重点安全风险预控项 (27)5.施工方案 (30)一、工艺流程 (30)二、操作工艺 (30)1.复测分坑: (30)2.挖坑: (30)3.横担组装: (31)4.用水泥砂浆将杆顶端严密封堵: (32)5.安装针式绝缘子,并清除表面灰垢,附着物及不应有的涂料。

(32)6.立杆: (32)7.拉线组合制作、安装 (33)8.放线: (36)9.紧线: (37)10.绝缘子绑扎: (38)11.搭接过引线、引下线: (38)12.杆上设备安装 (39)1.工程概况一、简述工程概况:(一)10千伏线路部分1.改造10千伏架空线路共38.9公里,新建17.75公里。

新建10KV电缆线路0.4公里,导线采用AC10KV,JKLGYJ150,及裸导线LGJ-150/20.2.本次改造工程所用电杆为φ190-12型整根杆和φ190-15的接杆。

(二)配电变压器部分改造35KV变电站2座,新增配电变压器59台,总容量8975千伏安,(三)低压线路部分1.改造0.4千伏线路87.17公里,导线采用1KV,JKLYJ(50、95、120、185)型号及LKLGYJ-10-70/10导线。

三措一案

三措一案

农安2012年农网改造升级工程结余资金项目城郊供电所东好来1社北台区改造工程施工三措一案施工单位:长春市迪远电力电器有限公司农安2012年农网改造升级工程结余资金项目城郊供电所东好来1社北台区改造工程施工三措一案一、施工方案(一)工程概况及特点1.1工程概况1.1.1工程名称:城郊供电所东好来1社北台区改造工程。

施工地点:城郊。

1.1.2主要工程量:改造城郊供电所东好来1社北台区改造亘长0.042千米,新建10米水泥杆1基,采用LGJ-70平方导线,用电户数6户,1表位1个,动力箱5个,更换变压器100KV 1台;1.2工程特点本工程项目建设单位为国网吉林农安县供电有限公司。

工程名称:城郊供电所东好来1社北台区改造工程。

工程地点位于城郊。

由于工程项目是在原有设施上进行改造,因此施工有一定难度,最终工程量以实际施工完成后为准。

1.3工程地貌及地质状况1.3.1、交通运输汽车、人力。

1.3.2、地形、地质情况地形:坚土(详情以实际施工完成后为实)。

1.4工程的跨越情况本工程的跨越情况主要是:公路、通信电缆(详情以实际施工完成后为实)。

1.5 影响施工的主要因素和特殊环节本工程由于跨越通信线比较多,跨越处均位于该村人口密集的地方,由此每个跨越点在施工时均派专人看守及指导村民勿靠近施工现场。

(二)编制依据1.1施工合同已经跟长春电力建设公司农安农电工程分公司签订完施工合同,具体事宜(详见施工合同内容)。

1.2相关施工及验收规范1.2.1、为确保安全、优质的完成施工任务,依据【国网吉林农安县供电有限公司电网建设工程项目验收实施细则】配网验收标准相关规定的有关要求,特制定本施工方案。

本方案未尽事宜,应按照相关规程的要求执行。

2.技术资料准备:施工技术资料的准备工作由负责人负责组织安排,由技术负责人负责施工技术资料编制。

在施工技术资料准备阶段,施工单位同建设单位、监理单位联系,及时取得有关的施工设计图纸和建设单位对工程的要求。

配电工程三措一案范文电力三措一案

配电工程三措一案范文电力三措一案

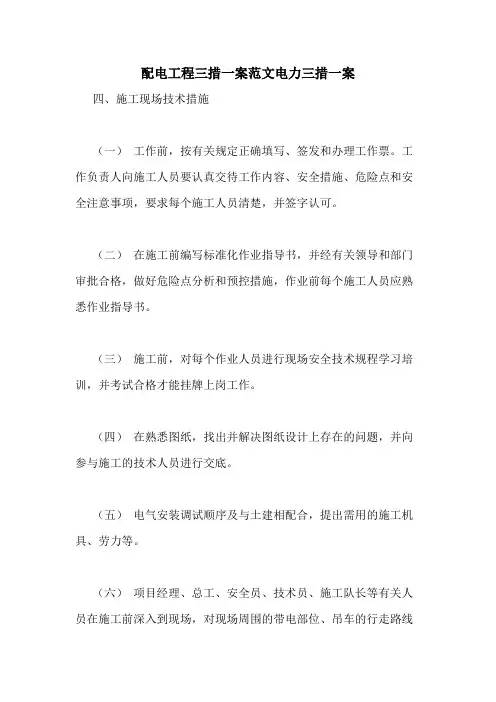

配电工程三措一案范文电力三措一案四、施工现场技术措施(一)工作前,按有关规定正确填写、签发和办理工作票。

工作负责人向施工人员要认真交待工作内容、安全措施、危险点和安全注意事项,要求每个施工人员清楚,并签字认可。

(二)在施工前编写标准化作业指导书,并经有关领导和部门审批合格,做好危险点分析和预控措施,作业前每个施工人员应熟悉作业指导书。

(三)施工前,对每个作业人员进行现场安全技术规程学习培训,并考试合格才能挂牌上岗工作。

(四)在熟悉图纸,找出并解决图纸设计上存在的问题,并向参与施工的技术人员进行交底。

(五)电气安装调试顺序及与土建相配合,提出需用的施工机具、劳力等。

(六)项目经理、总工、安全员、技术员、施工队长等有关人员在施工前深入到现场,对现场周围的带电部位、吊车的行走路线和工作位臵以及对施工构成障碍的物体等核查清除,查明施工中的不安全因素,制定可靠的安全防范措施。

与带电设备的安全距离为, 35kV:>1.0米, 110kV:>1.5米, 220kV:>3.0米。

(七)在施工中,严格按照施工组织设计及有关的技术规范标准要求进行施工。

(八)施工现场应根据实际情况装设遮拦和悬挂各种标示牌,遮拦两端要与固定物件上下绑扎牢固,中间绑扎固定距离不超过6米,遮拦下端可绑扎重物,以防大风刮起。

严禁工作人员在工作中移动或拆除围栏和标示牌。

五、施工现场安全措施(一)安全管理目标:总体目标努力实现安全“零事故”(二)施工现场安全措施1. 工作负责人要认真检查各项安全措施是否合理可靠。

工作票办理许- 2 -可后,要将作业区与运行设备用遮拦完全隔离,并悬挂醒目的标示牌。

2. 在通往施工现场的道路两侧,使用安全网,组成施工安全通道,人员、机械由此出入,并配套悬挂警示标示牌。

3. 开好班前班后会,进行危险点分析,做好防范措施,告知所有工作班成员确已知道,并签字认可,严防误入带电间隔。

4. 进入工地必须正确着装,带安全帽,高空作业系安全带,并高挂低用;登高作业前应带好工器具和传递绳,工作时应拿稳工器具,防止坠落伤人或损坏设备。

完整版三措一案范本

完整版三措一案范本

北清河机械林场(8个台)农田10kV线路新建工程施工作业“三措一案”(安全、组织、技术措施及施工方案)批准:安监部:生技部:调度室:审核人:检修负责人:编制人:检修单位(章):年月曰北清河机械林场农田10kV线路新建工程施工作业“三措一案乃一、工程概况为了更好的服务于农村电力,在北清河机械林场新建农田10kV线路5.57KM,新建变压器8台,容量:640KVA。

我开鲁光泰电力有限责任公司利用4月14日至4月24日期间将对其新建工程进行施工,为保证北清河机械林场农田10kV线路新建工程顺利施工,特编制施工“三措一案” o二、施工组织措施:K 在接到工程施工作业任务后,工作票签发人林玉峰、工作负责人贡瑞波、总技术负责人刘志坚进行了现场勘察,查明了可能向作业地点反送电的所有电源及作业地点附近无平行交叉线路,并对施工现场及施工器械的行走路线和施工车辆、施工构成障碍的物件等都已全部核查清楚。

2、此项工程由工作负责人贡瑞波填写电力线路第一种工作票,编制标准化作业指导书、填写安全措施卡等。

3、北清河机械林场农田10kV线路新建工程,需要在3月20日前向生技部及调度室上报停电检修计划,经批准后,工程施工前1周及以上向调度室提交停电申请书,并确保工作任务、计划停电时间填写准确,工作现场简图绘制清晰、准确,主干线及分支线路名称齐全,相关责任人员分工明确,申请单位负责人应亲自审核停电检修申请书,确保正确后手写签名,不得机打或他人代签,4月19日17时前与当值调度值班员办理本次停电作业会签手续,作业时要求工作负责任人得到工作许可人许可后方可开始,在设备停电进行倒闸操作期间内,工作班成员不得进入施工现场。

4、作业中严格履行监护制度,作业前,工作负责人贡瑞波要向全体工作班成员交代工作内容、人员分工、带电部位和现场安全措施,进行危险点告知,并且履行确认手续,方可开始作业,监护人不得兼作其他工作,专责监护人要明确被监护对象,监护人临时离开现场时,应通知被监护人员停止作业,待专责监护人回来后方可恢复作业。

三措一案(模版)

三措一案(模版)

三措一案(模版)
案情简介
三措一公司近期被曝出存在多项违法行为,引发了公众对其经营状况的关注。

公司涉及的违法行为包括:
1. 产品质量不合格,存在安全隐患;
2. 涉嫌虚假宣传;
3. 未经授权使用他人知识产权;
4. 违反劳动法规,对员工进行不当操作。

法律分析
针对此事件,我们从法律角度进行分析,认为该公司存在违反《产品质量法》、《反不正当竞争法》、《著作权法》和《劳动合同法》的行为。

针对这些行为,有关部门应对该公司进行相应的处罚和调查。

应对措施
对于提高企业的合法合规经营水平,从源头上避免风险带来的损失,我们提出以下建议:
1. 加强生产、管理和服务人员的教育培训,严格遵守法律法规,确保产品质量安全可靠;
2. 强化宣传内容的准确性和真实性,避免虚假宣传的出现;
3. 树立法律意识和知识产权意识,杜绝侵犯他人知识产权的行为;
4. 优化员工福利,加强劳动关系管理,保护员工的合法权益。

结论
以上是针对三措一公司违法行为的分析和应对措施建议。

对于
企业而言,遵守法律法规是其底线,只有依法合规,才能取得持久
的发展和繁荣。

同时,部门和监管机构应加强对违法行为的监管和
打击,保障公共利益和市场秩序的健康发展。

电力施工“三措一案”范本

电力施工“三措一案”范本

温州文成10kV西南片区龙川860线线路绝缘化改造工程(组织、安全、技术措施及施工方案)审定:李军成审查:成亚编制:李少剩湖南湘中输变电建设有限公司2015年月日目录一、总则 (1)二、现场勘察及施工准备 (2)三、施工组织措施 (4)四、施工安全措施 (6)五、施工技术措施 (26)六、施工方案 (36)七、施工及安全工器具清单 (38)八、其它附件 (38)一、总则1、前言根据与国网浙江省电力公司文成县供电公司签定的工程承包合同,我项目部负责温州文成10kV西南片区龙川860线线路绝缘化改造工程施工任务。

为了使工程可控、能控、在控,确保工程安全、优质、按期完成,特编制本工程三措一案。

2、工程概况1、本工程为温州文成10KV西南片区龙川860线线路绝缘化改造工程;2、共改造10KV线路10.118公里,其中采用JKLHYJ/Q-10/150导线4.667公里,采用JKLHYJ/Q-10/70导线5.001公里,采用LGJ-150/20导线0.45公里。

3、新装190*12米(法兰杆)61基,190*15米(法兰杆)48基,230*15米(法兰杆)4基。

4、新装10KV柱上真空断路器4台,10KV跌落式熔断器7组。

5、拆除10KV柱上断路器2台,10KV跌落式熔断器6组,拆除LGJ-35/6为5.217公里,LGJ-50/8为5.336公里,拆除150*9米电杆97基。

3、编制依据根据温州文成10kV西南片区龙川860线线路绝缘化改造工程施工图纸和现场勘察记录单、现场技术交底单、安全交底单等进行编制。

4、引用标准1、《电气装置安装工程35kV及以下架空电力线路施工及验收规范》(GB 50173-92)2、《电力建设安全工作规定》(DL 2009.2-2004)3、《架空绝缘配电线路施工及验收规程》(DL/T 602-1996)4、《10kV及以下架空配电线路设计技术规程》(DL/T 5220-2005)5、《国家电网公司电力安全工作规程(变电部分)》(Q/GDW 1799.1—2013)6、《国家电网公司电力安全工作规程(线路部分)》(Q/GDW 1799.2—2013)《国家电网公司电力安全工作规程(配电部分)(试行)》(国家电网安质〔2014〕265号)7、《电力工程电缆设计规范》(GB 502017-94)8、《电气装置安装工程电缆线路施工及验收规范》(GB 50168-2006)9、关于印发《浙江省电力公司农村配网改造工程施工安全措施》的通知(浙电运检〔2012〕1268号)10、与本工程有关的国家现行施工验收规范和标准二、现场勘察及施工准备(一)安全措施准备到现场进行实地勘查,了解施工现场设备布局情况和周围环境。

三措一案样本

邹平国力电气有限公司大张村光缆架设施工三措一案编制:审核:批准:目录一、总则1、前言2、工程内容二、编制依据三、施工引用行业标准四、准备工作五、施工组织措施六、施工安全措施七、施工技术措施八、光缆架设施工就位工作九、施工方案一、总则1、前言因大张村低压架设光缆中需要停电施工,故编制该施工方案。

2、工程内容为了更好的服务于农村电力,我公司在大张村进行线路改造,其架空线路总长为1600米。

二、编制依据根据实际情况及调研报告编制。

三、施工引用行业标准国家电网公司《电力安全工作规程》(线路部分)《电力建设安全工作规程》(线路部分)《电力设备典型消防规程》 DL5027—93《电气装置安装工程施工及验收规范汇编》有关部分与本工程有关的国家现行施工验收规范和标准四、准备工作(一)安全措施准备到现场进行实地勘查,了解施工现场设备布局情况和周围环境。

根据现场实际,合理选择工器具摆放、操作使用位置。

根据设备实际接线运行方式,正确布置安全措施,确保施工安全。

组织全体施工人员学习本次施工方案,要求大家正确识别施工中的危险点,重点强调防范措施并落实。

全面检查本次施工中所要使用的安全工器具,杜绝不合格的安全工器具带入工作现场使用。

(二)技术措施准备到现场进行实地勘查,了解施工环境及更换绝缘子线路的实际情况。

向参加本次工程工作人员进行技术交底,让其了解工程工作内容、保证施工质量的措施,相应复合绝缘子更换、安装工艺。

组织工作人员学习施工验收规范,以保证本次工程优质、如期顺利完成。

(三)材料、工器具准备根据架设大张村1600米光缆架设工程的内容、核对工作量,提前准备相关材料,并列材料、工器具清单,根据清单准备所需材料、工具。

提前检查工器具,确保完好,能够正常使用,对于存在的缺陷及时修复,杜绝使用不合格的工器具。

(四)人员组织准备根据本次工程内容、工作量,结合人员技术情况,各个工作组合理配备人员,能够充分发挥工作人员作用,提高工作效率。

三措一案“范本”

北清河机械林场(8个台)农田10kV线路新建工程施工作业“三措一案”批准:审核人:编制人:年月日北清河机械林场农田10kV线路新建工程施工作业“三措一案”一、工程概况为了更好的服务于农村电力,在北清河机械林场新建农田10kV线路5.57KM,新建变压器8台,容量:640KVA。

我开鲁光泰电力有限责任公司利用4月14日至4月24日期间将对其新建工程进行施工,为保证北清河机械林场农田10kV线路新建工程顺利施工,特编制施工“三措一案”。

二、施工组织措施:1、在接到工程施工作业任务后,工作票签发人林玉峰、工作负责人贡瑞波、总技术负责人刘志坚进行了现场勘察,查明了可能向作业地点反送电的所有电源及作业地点附近无平行交叉线路,并对施工现场及施工器械的行走路线和施工车辆、施工构成障碍的物件等都已全部核查清楚。

2、此项工程由工作负责人贡瑞波填写电力线路第一种工作票,编制标准化作业指导书、填写安全措施卡等。

3、北清河机械林场农田10kV线路新建工程,需要在3月20日前向生技部及调度室上报停电检修计划,经批准后,工程施工前1周及以上向调度室提交停电申请书,并确保工作任务、计划停电时间填写准确,工作现场简图绘制清晰、准确,主干线及分支线路名称齐全,相关责任人员分工明确,申请单位负责人应亲自审核停电检修申请书,确保正确后手写签名,不得机打或他人代签,4月19日17时前与当值调度值班员办理本次停电作业会签手续,作业时要求工作负责任人得到工作许可人许可后方可开始,在设备停电进行倒闸操作期间内,工作班成员不得进入施工现场。

4、作业中严格履行监护制度,作业前,工作负责人贡瑞波要向全体工作班成员交代工作内容、人员分工、带电部位和现场安全措施,进行危险点告知,并且履行确认手续,方可开始作业,监护人不得兼作其他工作,专责监护人要明确被监护对象,监护人临时离开现场时,应通知被监护人员停止作业,待专责监护人回来后方可恢复作业。

5、工作终结前工作负责人贡瑞波对施工现场人员、工器具等物品进行清点检查,经确认现场无任何遗留隐患,接地线方可全部拆除。

三措一案样本范文

三措一案样本范文一、背景简述在当前快速发展的数字化时代,教育领域也迎来了数字化教育的时代。

然而,在部分地区和学校中,数字化教育仍然存在落后和不平衡的现象。

因此,为了推动数字化教育的普及和发展,我们提出了“数字化教育平台建设”这一三措一案。

二、核心目标1.提升教育教学质量:通过数字化教育平台建设,优化教学资源的配置和利用,提高课堂教学效果,提升学生学习成绩和综合素质。

2.促进教育公平:通过数字化教育平台的普及,打破地区和学校之间的教育差距,让更多的学生享受到优质的教育资源。

3.增强学生创新能力:利用数字化教育平台提供的丰富学习资源和创新性科技手段,培养学生的创新思维和实践能力,培养未来社会所需的高素质人才。

三、具体措施1.建设数字化教育平台:投资购买和开发一套全面的数字化教育平台,整合各类教育资源(包括教材、教辅、教学视频、习题等),建立学生学习档案,并提供个性化学习建议和辅导。

2.培训教师和学生:提供针对教师和学生的数字化教育培训,包括学习如何有效利用数字化教育平台教学、学习如何获取和评估数字化教育资源等。

同时,还要注重培养学生的信息素养和数字化能力。

3.支持数字化设备配备:在数字化教育平台建设的同时,提供资金支持,帮助学校和学生获取必要的数字化设备,如电子书阅读器、平板电脑等。

确保学生和教师都能顺利使用数字化教育平台,实现数字化教育的全面覆盖。

4.加强政策监管和评估:建立数字化教育平台的政策监管体系,明确发展目标、政策和标准,加强对数字化教育平台的监管和评估,确保平台的科学合理性和有效性,提供科学依据和改进建议。

四、预期效果通过数字化教育平台建设1.提高教育教学质量:教师和学生可以充分利用数字化教育平台的资源和工具,提升教学效果,提高学生学习成绩和综合素质。

2.促进教育公平:数字化教育平台的普及可以打破地区和学校之间的教育差距,让更多的学生能够享受到优质的教育资源。

3.增强学生创新能力:数字化教育平台提供了丰富的学习资源和创新性科技手段,可以培养学生的创新思维和实践能力,培养未来社会所需的高素质人才。

农网完善施工安全“三措一案”计划

农网完善施工安全“三措一案”计划为保证工程的顺利完成,质量达到一流标准,保证施工安全,做到“安全第一、预防为主”,杜绝一切责任性事故,做到分工明确、责任到位,保证安全施工依据国家电网公司《电力安全工作规程》和《电力线路设计规范》、《农村低压技术规程》及《海南供电公司施工检修三措管理规定》特制订本计划。

一、组织措施:(一)、人员分工及机构组织:1、工作负责实施机构:固安县隆安电力工程有限公司2、工作总负责人:强增发3、质量监督检查:王男4、工程现场施工负责人:胡国良5、工程现场安全负责人:贾晓利6、停送电联系人:陈国立8、车辆安排:皮卡一辆,小车2辆。

9、工作小组负责人、工作班成员及分工安排:(1)、工作现场负责人:陈国立(2)、工作班成员:26人。

(3)、人员具体分工情况:(a)、陈国立作现场全面责任;(b)、贾晓利负责安全管理;(c)、胡艳江负责工程质量和技术;(二)、计划工作时间:时间安排:2011年4月1日开工至2011 年8月31日工程结束,遇雨、大风恶劣天气顺延。

(三)、改造工作内容:将原城建路干线33#处电缆断开;由南孝城110kV变电站引电缆至原城建路挠耳营支线19#,电缆型号:YJLV22-300,电缆长度150米;由原城建路挠耳营支线19#改造线路至原城建路小孙郭支线27#,导线更换为LGJ-95,线路长度3420米;新立10米杆44基,12米杆9基,新立钢杆5基,桩基础5个;安装避雷器一组,隔离开关2组;本工程交叉、跨越5处;全线地形:平地、普通土100%,人力运距0.1公里,汽车运距10公里;本工程新建及改造线路全长3570米。

(四)、工作进度安排:(1)、2011 年4 月1日—4月25 日,现场调查、人员、机具进场;基础浇制、接地施工。

(2)、2011年4 月26 日至2011年8月31日,加紧施工、准备验收、移交资料。

工程需在计划工作时间内完成,由于特殊原因无法完成,工作未过半前向运行主管单位及时汇报。
