浆砌片石技术交底

合集下载

浆砌片石技术交底

浆砌片石技术交底

技术交底书表格编号
1310 项目名称新建和顺至邢台铁路省道S322道路改移工程
交底编号路(技)03
工程名称路基浆砌片石
设计文件图号施工设计图
施工部位浆砌片石
交底日期2018.3.27
技术交底内容:浆砌片石工程
一、技术交底范围
本交底适用于新建和顺至邢台铁路省道S322道路改移工程
一、技术交底范围
本交底适用于新建和顺至邢台铁路先期段工程HXZQ-X标段内浆砌片石工程。

二、工程概况
新建和顺至邢台铁路先期段省道S322道路改移工程内浆砌片石工程内容主要有:护肩、骨架护坡、路堤边坡防护脚墙、边坡平台、路堤侧沟、侧沟平台、天沟。

砌体工程采用M7.5浆砌片石进行。

浆砌片石护坡:脚墙底宽8.75cm,顶宽0.6cm;坡率1:1.5,M10浆砌片石护砌厚度0.3m,下面有0.1m砂砾垫层;
骨架护坡:主骨架厚0.3m,拱骨架厚0.3m;拱形护坡,每5个拱设置2cm宽沉降缝,缝内用沥青麻絮沿墙内外填塞20cm深。

C25预制块体积为6x18x30立方厘米。

窗式护面墙:平台厚0.3m,宽2m,最高坡顶处护砌平台宽1m厚0.25m。

斜坡厚度0.4m,拱顶镶边厚0.47m(坡率为1:1.25);拱顶镶边厚0.6m(坡率为1:1. 5),弧形镶边处预制块长0.35m;脚墙底宽0.9m,顶宽0.6m。

边坡平台:厚0.3m,宽≥2.0m;
路堑侧沟平台:厚0.3m,宽2.0m;;
平台截水沟及路堤侧沟(梯形沟):厚0.3m。

堑顶坡面较陡截水沟可设底宽0.5m,深0.6m的矩形沟。

新建和顺至邢台铁路先期段工程施工技术交底签到表。

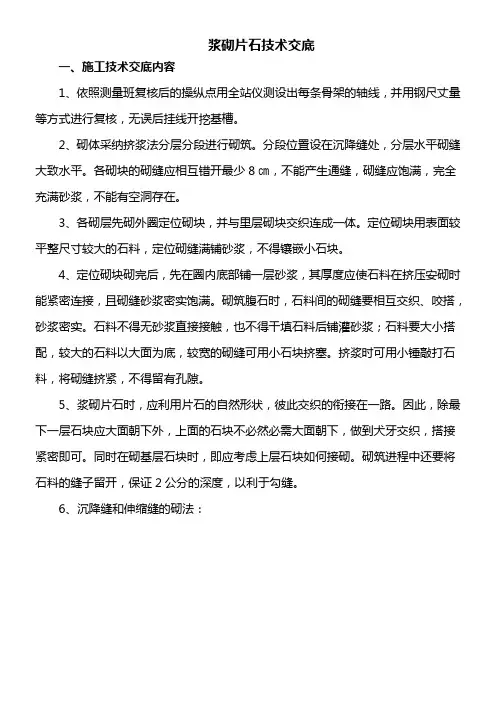

砌浆片石技术交底

砌浆片石技术交底

浆砌片石技术交底一、施工技术交底内容1、依照测量班复核后的操纵点用全站仪测设出每条骨架的轴线,并用钢尺丈量等方式进行复核,无误后挂线开挖基槽。

2、砌体采纳挤浆法分层分段进行砌筑。

分段位置设在沉降缝处,分层水平砌缝大致水平。

各砌块的砌缝应相互错开最少8㎝,不能产生通缝,砌缝应饱满,完全充满砂浆,不能有空洞存在。

3、各砌层先砌外圈定位砌块,并与里层砌块交织连成一体。

定位砌块用表面较平整尺寸较大的石料,定位砌缝满铺砂浆,不得镶嵌小石块。

4、定位砌块砌完后,先在圈内底部铺一层砂浆,其厚度应使石料在挤压安砌时能紧密连接,且砌缝砂浆密实饱满。

砌筑腹石时,石料间的砌缝要相互交织、咬搭,砂浆密实。

石料不得无砂浆直接接触,也不得干填石料后铺灌砂浆;石料要大小搭配,较大的石料以大面为底,较宽的砌缝可用小石块挤塞。

挤浆时可用小锤敲打石料,将砌缝挤紧,不得留有孔隙。

5、浆砌片石时,应利用片石的自然形状,彼此交织的衔接在一路。

因此,除最下一层石块应大面朝下外,上面的石块不必然必需大面朝下,做到犬牙交织,搭接紧密即可。

同时在砌基层石块时,即应考虑上层石块如何接砌。

砌筑进程中还要将石料的缝子留开,保证2公分的深度,以利于勾缝。

6、沉降缝和伸缩缝的砌法:为保证接缝的作用,两种接续缝必需垂直,而且缝双侧砌体表面需要平整,不能搭接。

同时,接缝中尚需填塞防水材料,避免砌体漏水。

砌筑有接缝砌体时,最好依照设计规定的接缝位置,采纳跳段砌筑方式,使相邻两段砌石高度错开。

并在接缝处作为一个外露面,挂线砌筑,达到又直又平。

7、养生砌体砌筑完成后应及时覆盖,并常常洒水维持湿润,常温下养护期不得小于7d,在养护期间应幸免对砌体产生碰撞、振动,砌体的砂浆未达到设计强度前,不得经受全数设计荷载。

二、平安技术交底内容1、动工前所有施工人员进行全面平安教育,对操作人员进行专业性平安教育。

2、增强现场机械设备及操作人员的治理,对机械设备要及时维修保养,进入现场的车辆必需服从统一指挥,操作者持证上岗,严禁无证操作。

浆砌片石技术交底

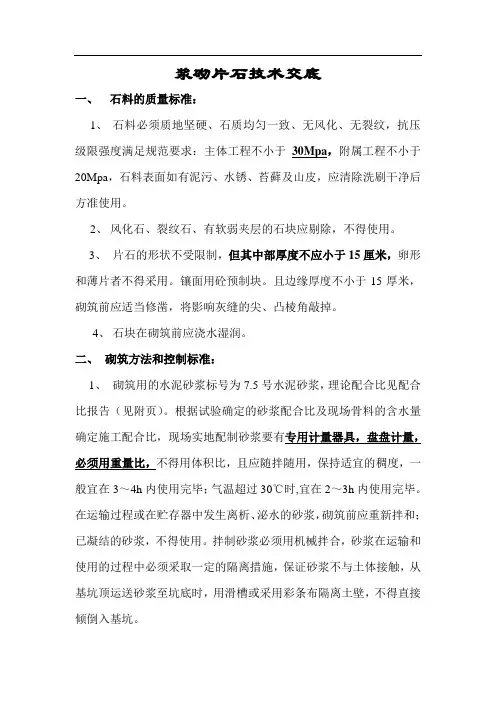

浆砌片石技术交底

浆砌片石技术交底一、石料的质量标准:1、石料必须质地坚硬、石质均匀一致、无风化、无裂纹,抗压级限强度满足规范要求:主体工程不小于30Mpa,附属工程不小于20Mpa,石料表面如有泥污、水锈、苔藓及山皮,应清除洗刷干净后方准使用。

2、风化石、裂纹石、有软弱夹层的石块应剔除,不得使用。

3、片石的形状不受限制,但其中部厚度不应小于15厘米,卵形和薄片者不得采用。

镶面用砼预制块。

且边缘厚度不小于15厚米,砌筑前应适当修凿,将影响灰缝的尖、凸棱角敲掉。

4、石块在砌筑前应浇水湿润。

二、砌筑方法和控制标准:1、砌筑用的水泥砂浆标号为7.5号水泥砂浆,理论配合比见配合比报告(见附页)。

根据试验确定的砂浆配合比及现场骨料的含水量确定施工配合比,现场实地配制砂浆要有专用计量器具,盘盘计量,必须用重量比,不得用体积比,且应随拌随用,保持适宜的稠度,一般宜在3~4h内使用完毕;气温超过30℃时,宜在2~3h内使用完毕。

在运输过程或在贮存器中发生离析、泌水的砂浆,砌筑前应重新拌和;已凝结的砂浆,不得使用。

拌制砂浆必须用机械拌合,砂浆在运输和使用的过程中必须采取一定的隔离措施,保证砂浆不与土体接触,从基坑顶运送砂浆至坑底时,用滑槽或采用彩条布隔离土壁,不得直接倾倒入基坑。

2、砌筑用的砂浆必须有适当的流动性和良好的和易性,以保证砌体灰缝充分填满和压实。

砌筑用的砂必须过筛,不得含有杂质、土块,泥污含量不能超过5%。

3、按规定制作砂浆试块,每工班制取2组。

4、浆砌片石的砌筑必须在坡面或基面夯实、整平后,方可开始铺砌。

5、用挤浆法分层分段砌筑片石。

要分段砌筑,每段砌筑高度差不得大于120厘米,分段位置宜尽量设在沉降缝或伸缩缝处,段与段间的砌缝应大致砌成水平。

段内各砌块间的灰缝应互相错开,灰缝应饱满,插捣密实。

6、各砌层的砌块应安放稳固,组砌时每一石块须先在底面铺抹足够数量砂浆,竖缝砂浆应先在已砌石块侧面铺放一部分,然后于石块放好后填满捣实。

浆砌片石安全技术交底

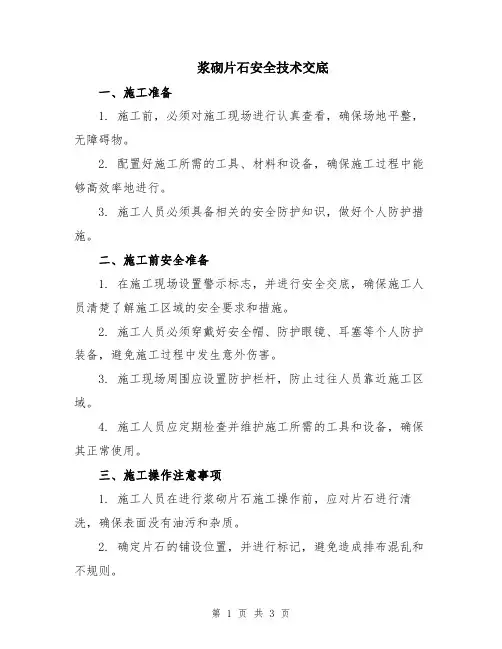

浆砌片石安全技术交底

浆砌片石安全技术交底一、施工准备1. 施工前,必须对施工现场进行认真查看,确保场地平整,无障碍物。

2. 配置好施工所需的工具、材料和设备,确保施工过程中能够高效率地进行。

3. 施工人员必须具备相关的安全防护知识,做好个人防护措施。

二、施工前安全准备1. 在施工现场设置警示标志,并进行安全交底,确保施工人员清楚了解施工区域的安全要求和措施。

2. 施工人员必须穿戴好安全帽、防护眼镜、耳塞等个人防护装备,避免施工过程中发生意外伤害。

3. 施工现场周围应设置防护栏杆,防止过往人员靠近施工区域。

4. 施工人员应定期检查并维护施工所需的工具和设备,确保其正常使用。

三、施工操作注意事项1. 施工人员在进行浆砌片石施工操作前,应对片石进行清洗,确保表面没有油污和杂质。

2. 确定片石的铺设位置,并进行标记,避免造成排布混乱和不规则。

3. 施工前,必须对施工区域进行收拾和清理,避免施工过程中发生跌倒和滑倒事故。

4. 施工人员在进行浆砌片石操作时,应尽量使用专用的工具和设备,确保施工质量和安全。

5. 在进行片石堆砌时,应注意避免片石之间出现空隙和间隙,确保整体结构牢固可靠。

6. 施工人员应保持施工区域的清洁和整齐,以免发生杂物堆积和碍事。

7. 施工过程中,必须保持施工区域通风良好,排除施工中产生的有毒有害气体。

8. 施工人员在进行浆砌片石操作时,要时刻保持警惕,避免施工中发生意外伤害。

四、施工后维护1. 施工结束后,需对施工区域进行清理,将施工产生的废弃物和杂物清除,确保施工现场整洁。

2. 对已堆砌好的片石结构进行检查,确保其牢固可靠,避免出现安全隐患。

3. 施工现场设备和工具需定期检查和维护,确保其正常使用。

4. 施工完成后,对相关的安全措施和注意事项进行总结和交底,以便日后参考和借鉴。

综上所述,浆砌片石安全技术交底是确保施工过程中安全的关键。

施工人员必须严格遵守相关安全操作规程,做好个人防护措施,保证施工过程安全可靠。

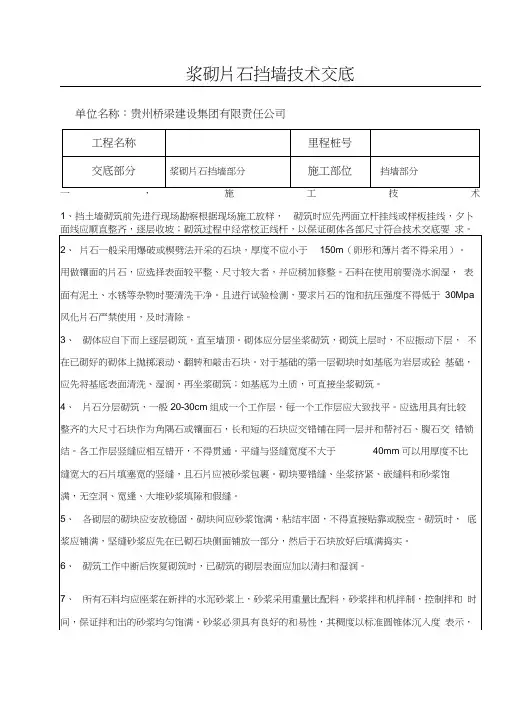

浆砌片石挡墙技术交底

浆砌片石挡墙技术交底
13、砌体完工后及时清除积土,疏通排水沟,整理现场。
二,安全管理
1、进入施工区域的人员要穿戴整齐,戴安全帽(正确佩带,系扣要下放扣紧);高处砌筑需
要搭架子作业时,现场做好安全防护,铺设木板,竹夹板,挂安全网等安全防护设施。必须检
查脚手架的稳定性,并配安全绳,防坠器;
2、转运片石时,注意安全,避免被片石砸伤;
浆砌片石挡墙技术交底
单位名称:贵州桥梁建设集团有限责任公司
工程名称
里程桩号
交底部分
浆砌片石挡墙部分
施工部位
挡墙部分
一,施工技术
1、挡土墙砌筑前先进行现场勘察根据现场施工放样,砌筑时应先两面立杆挂线或样板挂线,夕卜 面线应顺直整齐,逐层收坡;砌筑过程中经常校正线杆,以保证砌体各部尺寸符合技术交底要 求。
满,无空洞、宽逢、大堆砂浆填隙和假缝。
5、各砌层的砌块应安放稳固,砌块间应砂浆饱满,粘结牢固,不得直接贴靠或脱空。砌筑时, 底浆应铺满,坚缝砂浆应先在已砌石块侧面铺放一部分,然后于石块放好后填满捣实。
6、砌筑工作中断后恢复砌筑时,已砌筑的砌层表面应加以清扫和湿润。
7、所有石料均应座浆在新拌的水泥砂浆上,砂浆采用重量比配料,砂浆拌和机拌制,控制拌和 时间,保证拌和出的砂浆均匀饱满。砂浆必须具有良好的和易性,其稠度以标准圆锥体沉入度 表示,用于石砌体时宜为50~70mn气温较高时可适当增大.零星工程用砂浆的稠度,也可用直观 法进行检查,以用于能将砂浆捏成小团,松手后既不松散又不由灰铲上流下为度。砂浆的拌和宜 用机械拌和,拌和时间宜为3~5mi n。砂浆配制应采用质量比,砂浆应随拌随用,保持适宜的稠 度,一般宜在3~4h内使用完毕;在运输过程或在贮存器中发生离析、泌水的砂浆,砌筑前应重 新拌和;已凝结的砂浆,不得使用。每50m3砌体取试件1组,砂浆中砂料宜用中砂或粗砂,砂 的最大粒径不宜大于5mm

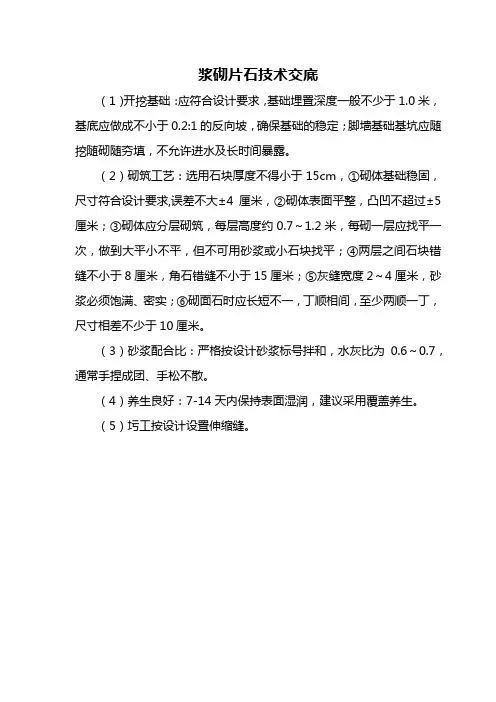

浆砌片石技术交底

浆砌片石技术交底

浆砌片石技术交底
(1)开挖基础:应符合设计要求,基础埋置深度一般不少于1.0米,基底应做成不小于0.2:1的反向坡,确保基础的稳定;脚墙基础基坑应随挖随砌随夯填,不允许进水及长时间暴露。

(2)砌筑工艺:选用石块厚度不得小于15cm,①砌体基础稳固,尺寸符合设计要求,误差不大±4厘米,②砌体表面平整,凸凹不超过±5厘米;③砌体应分层砌筑,每层高度约0.7~1.2米,每砌一层应找平一次,做到大平小不平,但不可用砂浆或小石块找平;④两层之间石块错缝不小于8厘米,角石错缝不小于15厘米;⑤灰缝宽度2~4厘米,砂浆必须饱满、密实;⑥砌面石时应长短不一,丁顺相间,至少两顺一丁,尺寸相差不少于10厘米。

(3)砂浆配合比:严格按设计砂浆标号拌和,水灰比为0.6~0.7,通常手捏成团、手松不散。

(4)养生良好:7-14天内保持表面湿润,建议采用覆盖养生。

(5)圬工按设计设置伸缩缝。

浆砌片石安全技术交底范本(2篇)

浆砌片石安全技术交底范本(2篇)

浆砌片石安全技术交底范本一、目的和背景本次交底的目的是提供给相关从业人员,使其了解并掌握浆砌片石施工的安全技术要求,以保障施工过程的安全,预防事故的发生。

浆砌片石施工是一项涉及到高处作业、起重作业等危险性较高的工作,需要操作人员严格按照安全要求进行操作,以确保施工过程中的人员安全。

二、施工环境和风险评估1.施工环境:浆砌片石的施工环境通常是在高处,存在坠落、滑倒等风险。

施工现场常常有建筑垃圾、材料和机具等堆放,容易造成触碰、扎伤等伤害。

2.风险评估:根据施工环境的描述,存在以下风险:(1)坠落风险:由于浆砌片石施工通常在高处进行,工人易因不稳定的工作平台、失去平衡等原因导致坠落。

(2)机械伤害风险:施工现场存在大量材料和机具,操作人员如不小心触碰、扎伤。

(3)滑倒风险:施工现场常有建筑垃圾和水泥渣等,易造成操作人员滑倒。

三、安全技术要求1.个体防护:(1)穿戴安全帽,以防止物体坠落砸伤头部。

(2)佩戴防滑鞋,提高在高处作业时的稳定性。

(3)穿戴防护手套,以防止触碰到锋利的材料或机具。

(4)佩戴护目镜和口罩,防止灰尘和异物进入眼睛和呼吸道。

2.作业平台的搭设:(1)搭设稳定、牢固的作业平台,确保施工人员能够安全稳定地进行工作。

(2)禁止在不稳定的作业平台上工作,如脚手架、梯子等存在不稳定的情况,应及时修复或更换。

3.高处作业的安全要求:(1)禁止进行未经培训的高处作业。

(2)施工人员在高处作业时,应紧扣安全绳,保持身体平衡。

(3)高处作业时不得随意移动或踩踏脚手架或其他临时设施。

4.起重作业的安全要求:(1)提前进行起重设备的维护和检修,确保其正常运行。

(2)起重作业时应保证操作人员清晰地看到起重物体的运动轨迹和周围环境。

(3)起重作业时,应根据起重物体的重量和形状,选择合适的起重设备和起重工艺。

四、应急预案1.突发事故的应急处理:(1)一旦发生坠落、滑倒等事故,应立即停止工作,确保施工人员的安全。

浆砌片石挡墙技术交底

浆砌片石挡墙技术交底

浆砌片石挡墙技术交底1、合同主体11 甲方(发包方):____________________________12 地址:____________________________13 法定代表人:____________________________14 联系方式:____________________________15 乙方(承包方):____________________________16 地址:____________________________17 法定代表人:____________________________18 联系方式:____________________________2、合同标的21 本合同的标的为浆砌片石挡墙的施工技术交底及相关工作。

22 浆砌片石挡墙的具体规格、尺寸、位置等技术要求应符合国家及行业相关标准,并满足甲方的设计要求。

23 施工过程中所需的材料、设备等由乙方负责采购和准备,但应符合甲方规定的质量标准和技术参数。

3、权利义务31 甲方权利义务311 有权对乙方的施工过程进行监督和检查,确保施工符合技术交底要求。

312 按照合同约定及时支付工程款。

313 提供施工所需的必要技术资料和现场条件。

32 乙方权利义务321 有权要求甲方按照合同约定支付相应款项。

322 严格按照技术交底要求进行施工,确保施工质量和进度。

323 遵守施工现场的管理规定,做好安全防护工作,对施工过程中的安全事故负责。

324 负责施工过程中的环境保护,避免对周边环境造成污染。

4、违约责任41 若甲方未按照合同约定支付工程款,每逾期一天,应按照未支付金额的具体比例向乙方支付违约金。

42 若乙方未按照技术交底要求进行施工,导致工程质量不合格,应负责无偿返工直至合格,并承担由此给甲方造成的损失。

43 若乙方未按照合同约定的工期完成施工,每逾期一天,应按照合同总价的具体比例向甲方支付违约金。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

表格编号技术交底书
160328
项目名称中铁三局金庄煤业铁路项目部
共 5 页交底编号交底--02
工程名称同煤集团金庄煤业铁路A标项目
设计文件图号单线T形桥台叁桥(2006)4101-B-65
施工部位桥台护锥
交底日期2016.3.28
技术交底内容:
1、技术交底范围:装车环线特大桥、源子河大桥
2、设计情况:桥台锥体采用35cm厚M10浆砌片石,下设10cm碎石垫层。

2.1 原材料
碎石、河沙、片石、水泥进场时必须对其质量指标进行全面检查;进场碎石、河沙、片石、水泥经过验收后方可进场堆放,并挂标识牌,注明碎石、河沙、片石、水泥产地及厂家、进场时间、数量、检验人员、检验情况等。

水泥露天堆置时,应垫高并加遮盖,避免雨水浸泡和硬化。

并及时对碎石、河沙、片石、水泥、水按照试验规程要求,进行取样试验,并将实验结果填写在材料标识牌上。

2.2 原材要求
碎石,粒径20~40mm,含泥量不大于2%。

河砂,含泥量不大于5%,每批砂均要进行外观检查和取样试验,并出具试验报告作为该批砂的试验依据;
片石,根据当地石材料源,选用质地坚硬的石料砌筑。

不小于15cm,不易风化、无水锈、无污渍及裂纹;
水泥采用P.O32.5号普通硅酸盐水泥,新鲜无结块、硬化现象。

水,现场取用通过水质化验的生活用水。

3施工前准备
1)施工前,将台后及两侧原地面利用机械、人工配合整平以便于放样。

2)施工时,准备好砼搅拌机、铁锹、振捣棒、水准仪、塔尺、钢尺、方尺、白灰及木桩等。

4作业条件
1)砂、片石、碎石、水泥等材料已经齐备,经检查符合要求。

2)测量组进行测量放放样和测量成果交底。

交底人:复核人:接收人:。

相关文档
最新文档
