施工服务费取费标准
安全文明施工费取费标准

4、承包人不能出具《建设工程安全文明施工措施评价及费率测定表》的,承包人不得收取安全文明施工费。

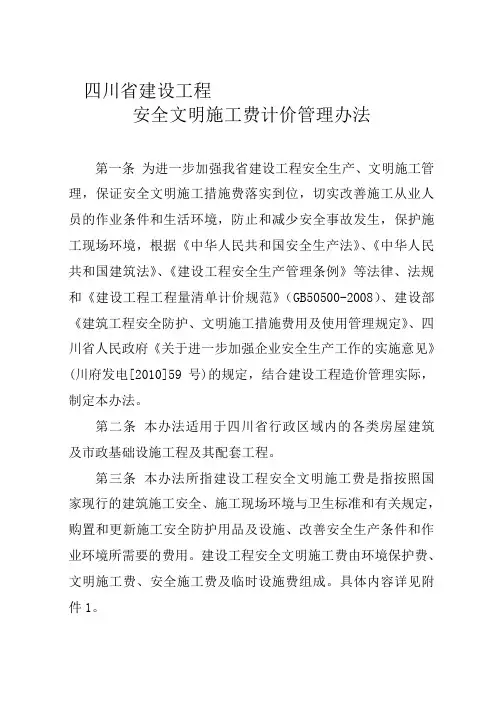

第九条安全文明施工费的费率测定:
为保证安全文明施工措施落实到位,对按规定应办理施工许可证的工程,环境保护、文明施工、安全施工、临时设施四项措施费实行费率测定制度。
经市、州住房城乡建设行政主管部门评为安全生产文明施工标准化工地的工程,最终综合评价得分不低于85分;经省住房城乡建设行政主管部门评为安全生产文明施工标准化工地的工程,最终综合评价得分不低于90分。
2、对发包人直接发包的,纳入总包工程现场评价范围但不单独进行安全文明施工措施现场评价的专业工程,其安全文明施工费按该工程总承包单位的《建设工程安全文明施工措施评价及费率测定表》(详的,不计取安全文明施工费中的安全施工费。
第六条建设工程安全文明施工费为不参与竞争费用。在编制概算、招标控制价、投标报价时应足额计取,即安全文明施工费费率按基本费费率加现场评价费最高费率计列。
环境保护费费率=环境保护基本费费率×2
文明施工费费率=文明施工基本费费率×2
现场评价费费率=基本费费率×40%+基本费费率×(最终综合评价得分-80)×3%。
(2)最终综合评价等级为合格者,得分高于70分(含70分)低于80分,安全文明施工费按基本费计取,不计取现场评价费。
(3)最终综合评价等级为不合格者,只计取安全文明施工费中的临时设施基本费。
3、工地地面应做硬化处理而未做的,其安全文明施工费中的文明施工费按应计费率的60%计取。
第八条安全文明施工措施的现场评价:
1、对按规定应办理施工许可证的工程,建设工程施工安全监督管理机构依据《建筑施工安全检查标准》(JGJ59-99)和《四川省建筑施工现场安全监督检查暂行办法》(川建发[2006]151号)对施工现场承包人执行有关安全文明施工规定进行检查和打分,并根据历次检查得分及安全生产文明施工标准化工地获奖情况确定最终综合评价得分及等级。
安装工程施工费取费

安装工程施工费取费一、安装工程施工费的组成安装工程施工费主要包括材料费、人工费、机械费以及管理费等几个方面。
其中,材料费是指安装所需的各类材料费用,包括原材料、辅材以及其他与施工直接相关的材料费用;人工费是指安装施工过程中所需的工人人工费用,包括工资、社保以及奖金等;机械费是指使用的各类机械设备的租赁费用、维护费用等;管理费则主要包括项目经理费、监理费、质量检测费以及其他管理成本。
二、安装工程施工费的计算方法1. 材料费计算方法材料费的计算主要是根据设计图纸和工程规格,结合市场行情和供应商的报价,确定所需材料种类及数量,进行细致的计算。
在计算过程中,需要考虑到材料的质量、品牌、规格以及运输等费用,以得出准确的材料费用。
2. 人工费计算方法人工费的计算通常是根据工地施工人员的数量及工种,结合当地工资标准和劳务费用,按照实际工作时间和工作内容进行逐项计算。
同时,还需要考虑到加班费、补贴、福利等因素,综合计算出总人工费用。
3. 机械费计算方法机械费的计算主要是根据施工现场所需的机械设备类型和数量,结合设备租赁费用或购置费用、维护费用,以及使用周期等因素,进行全面细致地计算。
同时,还需要考虑设备的折旧费用,以得出准确的机械费用。
4. 管理费计算方法管理费的计算主要是根据项目规模、施工难度、项目风险等因素,确定项目经理、监理、质量检测等各个管理人员的薪酬标准,并计算出管理费用的总额。
三、安装工程施工费的取费标准安装工程施工费的取费标准是指在确定各项费用后,按照一定的比例加上利润,形成最终的施工费用。
一般来说,安装工程施工费的取费标准主要包括按比例取费、按工程量取费、按任务取费等几种方法。
1. 按比例取费按比例取费是指在确定各项费用后,按照一定百分比的比例加上利润,形成总费用。
一般来说,比例取费的比例在10%-20%左右,因项目规模、难度不同而有所不同。
此种取费方式适用于工程较大、规模较高的项目。
2. 按工程量取费按工程量取费是指根据工程施工量、工程施工内容等因素确定费用标准,按照实际完成的工程量来计算费用。
施工合同中取费

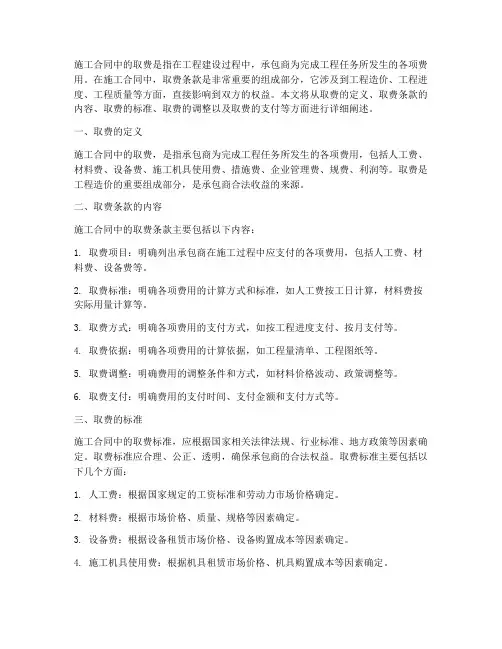

施工合同中的取费是指在工程建设过程中,承包商为完成工程任务所发生的各项费用。
在施工合同中,取费条款是非常重要的组成部分,它涉及到工程造价、工程进度、工程质量等方面,直接影响到双方的权益。
本文将从取费的定义、取费条款的内容、取费的标准、取费的调整以及取费的支付等方面进行详细阐述。
一、取费的定义施工合同中的取费,是指承包商为完成工程任务所发生的各项费用,包括人工费、材料费、设备费、施工机具使用费、措施费、企业管理费、规费、利润等。
取费是工程造价的重要组成部分,是承包商合法收益的来源。
二、取费条款的内容施工合同中的取费条款主要包括以下内容:1. 取费项目:明确列出承包商在施工过程中应支付的各项费用,包括人工费、材料费、设备费等。
2. 取费标准:明确各项费用的计算方式和标准,如人工费按工日计算,材料费按实际用量计算等。
3. 取费方式:明确各项费用的支付方式,如按工程进度支付、按月支付等。
4. 取费依据:明确各项费用的计算依据,如工程量清单、工程图纸等。
5. 取费调整:明确费用的调整条件和方式,如材料价格波动、政策调整等。
6. 取费支付:明确费用的支付时间、支付金额和支付方式等。
三、取费的标准施工合同中的取费标准,应根据国家相关法律法规、行业标准、地方政策等因素确定。
取费标准应合理、公正、透明,确保承包商的合法权益。
取费标准主要包括以下几个方面:1. 人工费:根据国家规定的工资标准和劳动力市场价格确定。
2. 材料费:根据市场价格、质量、规格等因素确定。
3. 设备费:根据设备租赁市场价格、设备购置成本等因素确定。
4. 施工机具使用费:根据机具租赁市场价格、机具购置成本等因素确定。
5. 措施费:根据工程特点、施工方案等因素确定。
6. 企业管理费:根据企业经营状况、行业标准等因素确定。
7. 规费:根据国家规定的收费标准和政策确定。
8. 利润:根据工程风险、市场竞争等因素确定。
四、取费的调整施工合同中的取费调整,是指在合同执行过程中,因政策变化、市场波动等原因,导致费用发生变动时,对取费标准进行调整。
施工服务费取费标准

施⼯服务费取费标准施⼯服务费取费标准:备注:a)综合单价包含施⼯费和⼄供材包⼲价,对应的规费是套⽤概预算定额计算所得,安全⽣产费是依据国家相关规定计算所得,规费和安全⽣产费作为结算参考依据。
b)报价中不含光缆、接头盒、⽊杆、钢绞线、光缆交接箱五项甲供材料, 蝶形光缆单独说明。
c)⼄供材价格已包含采保费、运保费、运杂费,不计取施⼯队伍调遣费,由施⼯单位在报价中予以统筹考虑(喀什部分地区除外),不计取⼤型施⼯机械调遣费。
d)报价不含赔补费,赔补费据实结算。
e)报价为施⼯费⽤,不包含可研费、设计费、监理费、资源录⽤费、审计费等f)⾼原地带施⼯:海拔2000⽶以上,按相应标准公⾥造价*1.13,3000⽶以上按按相应标准公⾥造价*1.3,4000⽶以上按按相应标准公⾥造价*1.37,原始森林地区(室外)及沼泽地区施⼯按相应标准公⾥造价*1.2,⾮固定沙漠地带按相应标准公⾥造价*1.1,以上四类特殊地区若在施⼯中同时存在两种以上情况时,只能参照较⾼标准计取⼀次,不应重复计列。
g)⼄供材、规费及安全⽣产费不打折。
h)本次最⾼限价⾦额为不含税⾦额。
(2)每公⾥线路⼯程综合单价计算⽅法如下:a)施⼯费(除税价)=综合单价中的施⼯费(不含⼄供材料及规费)×投标报价折扣率。
b)按照国家相关规定,安全⽣产费=(直接费+间接费+利润)×1.5%。
c)结算价=[施⼯费(除税价)+⼄供材包⼲价(除税价)+对应核算的规费+赔补⾦额]*(1+增值税率)+对应核算的安全⽣产费。
安全⽣产费⽀付:按单个项⽬设计批复⾦额中的建筑安装⼯程费的1. 5%计取,在项⽬开⼯前由发包⽅将该项⽬安全⽣产费⽀付给施⼯单位。
最终结算价款以审计单位审核后的结算审核定案⾦额为准。
(3)如果最终经审定确定的⼯程量与本合同提供的⼯程量有差异,投标报价折扣率不作调整,据实计算⼯程量。
1.⼄⽅账户:开户⾏:账号:2.甲⽅应依据下列结算⽅式向⼄⽅⽀付施⼯服务费:甲⽅将根据⼯程进度情况定期与⼄⽅进⾏结算,甲⽅向⼄⽅按如下⽅式及⽐例⽀付:1)每批次站点的第⼀笔付款:在项⽬开⼯前由发包⽅按照单项⼯程施⼯费预算的20%向⼄⽅⽀付⼯程款,本⼯程款已包含项⽬全额安全⽣产费;2)在双⽅确认已完⼯的站点后,依据本合同约定的施⼯费计取标准,由建设单位审计机构或委托的审计单位审定本批次的施⼯结算⾦额。
全过程工程咨询服务费计费方法与取费标准(实操收藏版)

全过程工程咨询服务费计费方法与取费标准(实操收藏版)全过程工程咨询是一种综合运用多学科知识、工程实践经验、现代科学技术和经济管理方法的智力性服务活动,它为委托方在项目投资决策、建设实施乃至运营维护阶段提供局部或整体解决方案。
在实际操作中,全过程工程咨询服务费的计费方法和取费标准是一个核心问题。
2019年3月15日,XXX发布了《关于推进全过程工程咨询服务发展的指导意见》(发改投资规〔2019〕515号),其中第5条第2款明确指出,全过程工程咨询服务酬金可在项目投资中列支,也可通过项目投资中列支的投资咨询、招标代理、勘察、设计、监理、造价、项目管理等费用进行支付。
投资者或建设单位应当根据工程项目的规模和复杂程度、咨询服务的范围、内容和期限等与咨询单位确定服务酬金。
该文件提出了全过程工程咨询服务酬金的两种取费方式:叠加法和成本加酬金法。
叠加法是指按各专项服务酬金叠加后再增加相应统筹管理费用计取;成本加酬金法是指按人工成本加酬金方式计取。
此外,该文件还鼓励投资者或建设单位根据咨询服务节约的投资额对咨询单位给予奖励。
根据项目的建设特点和建设单位的实际需要,全咨单位可开展“1+N+X”菜单式工程建设全过程咨询服务模式。
其中,“1”是项目管理咨询,为必选项,贯穿于项目实施阶段的始终;“N”为招标代理、勘察、设计、监理、造价咨询等专业技术咨询和其他工程专项咨询中的一项或多项,且至少有一项是有资质要求的专业技术咨询业务;“X”是不自行实施但应协调管理的专项服务。
全过程工程咨询服务酬金可采取“1+N”叠加后增加统筹管理费计费模式。
其中,“1”是指项目管理费,即完成勘察设计、招标采购、工程施工、竣工验收阶段项目管理的服务内容后,委托单位应支付的项目管理服务费用。
N”指的是各种专业或专项咨询服务费,例如招标代理、勘察、设计、监理、造价咨询和BIM咨询等其他工程专项咨询。
这些咨询服务费可以根据传统收费标准或市场收费惯例来执行。
施工取费标准计算

湖南省住房和城乡建设厅文件湘建价[2009]406号摘录安全文明施工措施费包括文明施工费、安全施工费、环境保护费、临时设施费二、施工措施项目费1.通用措施项目(1)夜间施工增加费(缩短工期措施费);(2)二次搬运费;(3)冬雨季施工增加费;(4)大型机械设备进出场及安拆费(包括基础及轨道铺拆费);(5)施工排水费;(6)施工降水费;(7)地上、地下设施,建筑物的临时保护设施费;(8)已完工程及设备保护费。
2.专业工程措施项目第一篇建筑工程(1)高层建筑增加(2)脚手架搭拆费(3)垂直运输机械费。
(4)混凝土模板及支架。
第二篇装饰装修工程(1)高层建筑增加(2)脚手架搭拆费(3)垂直运输机械费。
(4)室内空气污染测试费第三篇安装工程(1)组装平台费(2)高层建筑增加费(3)设备、管道施工的防冻和焊接保护措施费(4)高压容器和高压管道的检验费(5)焦炉施工大棚费(6)焦炉烘炉、热态工程费(7)管道安装后的充气保护费(8)隧道内施工的通风、供水、供气、供电、照明及通讯设施增加费(9)安装与生产同时进行增加费(10)长输管道临时水工保护措施费(11)长输管道施工便道费(12)长输管道跨越或穿越施工措施费(13)长输管道地下穿越地上建筑物的保护措施费(14)长输管道工程施工队伍调遣费(15)格架式桅杆增加费第四篇市政工程(1)围堰费(2)筑岛费(3)脚手架、支架、工作平台搭拆费(4)施工便道费(5)临时便桥费(6)驳岸块石清理费(7)地下管线交叉处理费(8)洞内施工的通风、供水、供气、供电、管路、动力照明及通讯设施增加费(9)轨道交通工程路桥、市政基础设施施工监测、监控、保护费(10)原有路基、管线保护费(11)临时用地占用费第五篇仿古建筑及园林景观工程(1)施工因素增加费(边施工边维持交通、防游人干扰和路面保护等)(2)苗木养护费附件二:施工企业管理费及利润附件三:安全文明增加费注:安全文明施工费包括文明措施、安全措施费,临时设施费和环境保护费。
2012年工程服务取费标准

2012年工程服务取费标准2012年工程服务取费采用折扣报率和固定单价两种方式,其中土建配套相关专业的施工、监理、设计按照单价取费,其他专业的施工、监理、设计按照折扣率取费,各专业取费标准如下:一、实行折扣率的施工类取费说明2012年建安费取定参照(工信部规[2008]75号)《关于发布《通信建设工程概算预算编制办法》及相关定额的通知》的相关标准,其中定额中部份取费调整说明如下:(一)表二的各项费用取定按下表:序号费用名称设备安装、室内分布、接入工程设备传输管线、接入工程线路部分一直接费(一) 直接工程费1 人工费按相关定额要求执行按相关定额要求执行(1)技工费按相关定额要求执行按相关定额要求执行(2)普工费按相关定额要求执行按相关定额要求执行2 材料费不计取不计取(1)主要材料费不计取不计取(2)辅助材料费不计取不计取3 机械使用费不计取按相关定额要求执行4 仪表使用费按相关定额要求执行(补充说明见后)按相关定额要求执行(二) 措施费1 环境保护费不计取按相关定额要求执行2 文明施工费不计取按相关定额要求执行3 工地器材搬运费按相关定额要求执行按相关定额要求执行4 工程干扰费不计取按相关定额要求执行5 工程点交、场地清理费按相关定额要求执行按相关定额要求执行6 临时设施费按相关定额要求执行按相关定额要求执行7 工程车辆使用费按相关定额要求执行按相关定额要求执行8 夜间施工增加费 按相关定额要求执行按相关定额要求执行 9 冬雨季施工增加费 不计取按相关定额要求执行 10 生产工具用具使用费 按相关定额要求执行按相关定额要求执行11 施工用水电蒸汽费 不计取 不计取 12特殊地区施工增加费 不计取不计取13 已完工程及设备保护费 不计取 不计取 14 运土费 不计取 按实计列 15 施工队伍调遣费 不计取不计取16 大型施工机械调遣费 不计取按实计列二 间接费 (一) 规费 1 工程排污费 不计取不计取2 社会保障费 按相关定额要求执行 按相关定额要求执行3 住房公积金 按相关定额要求执行 按相关定额要求执行4 危险作业意外伤害保险费 按相关定额要求执行 按相关定额要求执行 (二) 企业管理费按相关定额要求执行 按相关定额要求执行 三 利润 按相关定额要求执行 按相关定额要求执行 四税金按相关定额要求执行按相关定额要求执行(二) 表三的工日及仪表费相关说明1、三州地区(甘孜、阿坝、凉山)表三甲人工工日调节系数按1.2计取,其他地区为1。
完整过程桥梁工程咨询服务费取费标准

完整过程桥梁工程咨询服务费取费标准1. 概述本文件规定了完整过程桥梁工程咨询服务费的取费标准。
桥梁工程咨询服务包括项目前期研究、设计、施工、验收及运维等各个阶段。
咨询服务费用将根据项目的规模、复杂度、服务内容和工作量等因素进行计算。
2. 费用构成2.1 前期研究费用前期研究费用主要包括项目可行性研究、工程地质勘察、环境影响评价等方面的费用。
前期研究费用的取费标准如下:- 项目可行性研究:桥梁工程总投资的1%-2%- 工程地质勘察:桥梁工程总投资的1%-2%- 环境影响评价:桥梁工程总投资的0.5%-1%2.2 设计费用设计费用主要包括桥梁工程方案设计、初步设计、施工图设计等方面的费用。
设计费用的取费标准如下:- 方案设计:桥梁工程总投资的3%-5%- 初步设计:桥梁工程总投资的2%-4%- 施工图设计:桥梁工程总投资的1%-2%2.3 施工费用施工费用主要包括施工组织设计、施工现场管理、施工监理等方面的费用。
施工费用的取费标准如下:- 施工组织设计:桥梁工程总投资的1%-2%- 施工现场管理:桥梁工程总投资的1%-2%- 施工监理:桥梁工程总投资的1%-2%2.4 验收费用验收费用主要包括桥梁工程验收、质量检测、缺陷责任期管理等方面的费用。
验收费用的取费标准如下:- 工程验收:桥梁工程总投资的1%-2%- 质量检测:桥梁工程总投资的0.5%-1%- 缺陷责任期管理:桥梁工程总投资的0.5%-1%2.5 运维费用运维费用主要包括桥梁工程运维管理、养护维修、安全评估等方面的费用。
运维费用的取费标准如下:- 运维管理:桥梁工程总投资的1%-2%- 养护维修:桥梁工程总投资的1%-2%- 安全评估:桥梁工程总投资的0.5%-1%3. 费用计算示例以一座总投资为1亿元的桥梁工程为例,各项费用的计算如下:- 前期研究费用:1亿元 × (1% + 1% + 0.5%) = 0.025亿元- 设计费用:1亿元 × (3% + 2% + 1%) = 0.06亿元- 施工费用:1亿元 × (1% + 1% + 1%) = 0.03亿元- 验收费用:1亿元 × (1% + 0.5% + 0.5%) = 0.025亿元- 运维费用:1亿元 × (1% + 1% + 0.5%) = 0.025亿元因此,该桥梁工程的总咨询服务费用为:0.025亿元 + 0.06亿元 + 0.03亿元 + 0.025亿元 + 0.025亿元 = 0.165亿元。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工服务费取费标准:
备注:
a)综合单价包含施工费和乙供材包干价,对应的规费是套用概预算定额计算所得,安全生产费是依据国家相关规定计算所得,规费和安全生产费作为结算参考依据。
b)报价中不含光缆、接头盒、木杆、钢绞线、光缆交接箱五项甲供材料, 蝶形光缆单独说明。
c)乙供材价格已包含采保费、运保费、运杂费,不计取施工队伍调遣费,由施工单位在报价中予以统筹考虑(喀什部分地区除外),不计取大型施工机械调遣费。
d)报价不含赔补费,赔补费据实结算。
e)报价为施工费用,不包含可研费、设计费、监理费、资源录用费、审计费等
f)高原地带施工:海拔2000米以上,按相应标准公里造价*1.13,3000米以上按按相应标准公里造价*1.3,4000米以上按按相应标准公里造价*1.37,原始森林地区(室外)及沼泽地区施工按相应标准公里造价*1.2,非固定沙漠地带按相应标准公里造价*1.1,以上四类特殊地区若在施工中同时存在两种以上情况时,只能参照较高标准计取一次,不应重复计列。
g)乙供材、规费及安全生产费不打折。
h)本次最高限价金额为不含税金额。
(2)每公里线路工程综合单价计算方法如下:
a)施工费(除税价)=综合单价中的施工费(不含乙供材料及规费)×投标报价折扣率。
b)按照国家相关规定,安全生产费=(直接费+间接费+利润)×1.5%。
c)结算价=[施工费(除税价)+乙供材包干价(除税价)+对应核算的规费+赔补金额]*(1+增值税率)+对应核算的安全生产费。
安全生产费支付:按单个项目设计批复金额中的建筑安装工程费的1. 5%计取,在项目开工前由发包方将该项目安全生产费支付给施工单位。
最终结算价款以审计单位审核后的结算审核定案金额为准。
(3)如果最终经审定确定的工程量与本合同提供的工程量有差异,投标报价折扣率不作调整,据实计算工程量。
1.乙方账户:
开户行:
账号:
2.甲方应依据下列结算方式向乙方支付施工服务费:
甲方将根据工程进度情况定期与乙方进行结算,甲方向乙方按如下方式及比例支付:1)每批次站点的第一笔付款:在项目开工前由发包方按照单项工程施工费预算的20%向乙方支付工程款,本工程款已包含项目全额安全生产费;
2)在双方确认已完工的站点后,依据本合同约定的施工费计取标准,由建设单位审计机构或委托的审计单位审定本批次的施工结算金额。
在甲乙双方确认无误后,在[ 120 ]
日内由甲方向乙方支付至本批次站点结算金额的[ 95 ]%。
乙方提供全额款项的发票、收据及工程审计结算报告、框架协议复印件;
3)每批次站点剩余的[ 5 ]%作为质量保修金,在工程初步验收后进入保修期,保修期为[ 12 ]个月,在保修期满后乙方无维保责任的情形下一次付清。
乙方提供收据、初步验收证书复印件、框架合同复印件。
