钻孔灌注桩(回旋钻机)施工工法(定稿2)
灌注桩旋挖与回旋钻孔联合施工工法(2)

灌注桩旋挖与回旋钻孔联合施工工法灌注桩旋挖与回旋钻孔联合施工工法一、前言:灌注桩旋挖与回旋钻孔联合施工工法是一种结合了灌注桩施工和回旋钻孔施工优点的工法,能够提高施工效率,保证施工质量。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施,以及经济技术分析和工程实例。
二、工法特点:1. 结合了灌注桩和回旋钻孔的优点,既能融合灌注桩的承载力强和质量稳定的特点,又能利用回旋钻孔的高效率和深度灌注的优势。
2. 施工过程中的土方开挖、钢筋安装、灌注桩成型和混凝土浇筑等步骤能够同时进行,减少了施工周期。
3. 施工现场要求较低,适应范围广,可用于各种不同地质条件下的桩基施工。
三、适应范围:1. 适用于高层建筑、大型工业厂房、桥梁、河道工程等各类土建工程的桩基施工。
2. 适用于各种地质条件下的施工,包括黏土、砂土、砾石等多种地质类型。
3. 适用于要求桩基承载力和稳定性的工程。
四、工艺原理:灌注桩旋挖与回旋钻孔联合施工工法的理论依据是利用旋挖钻孔机进行土方开挖和钢筋安装,同时进行灌注桩的成型,最后浇筑混凝土。
具体的技术措施为:1. 使用旋挖钻孔机进行土方开挖,形成桩坑。
2. 在桩坑中安装钢筋骨架,提供桩的承载力。
3. 同时进行回旋钻孔,使土层中的泥浆和水分排出,保证桩体质量。
4. 运用压力灌注法将混凝土灌注至桩孔中,形成强固的桩体。
五、施工工艺:施工过程分为土方开挖、钢筋安装、灌注桩成型和混凝土浇筑四个阶段:1. 土方开挖阶段:使用旋挖钻孔机进行土方开挖,确保桩孔的准确位置和规范尺寸。
2.钢筋安装阶段:在桩坑中安装预先制作好的钢筋骨架,保证桩的强度和稳定性。
3. 灌注桩成型阶段:结合回旋钻孔施工,利用挖孔机将泥浆和水分排出,同时灌注混凝土,形成桩体。
4. 混凝土浇筑阶段:在桩孔中灌注混凝土,保证桩体的质量和承载力。
六、劳动组织:劳动组织应包括施工人员的分工和配合,确保施工过程的顺利进行。
钻孔灌注桩(回旋钻机)施工工法(定稿2)

回旋钻机成孔施工工法1 前言回转钻成孔灌注桩,又称正、反循环成孔灌注桩,为国内最为常用和应用范围较广的成桩方法。
2 工法特点其特点是:可用于多种地质条件,各种大小孔径(100cm~250cm)和深度(40m~100m),护壁效果好,成孔质量可靠;施工基本无噪音,无震动,无挤压;机具设备简单,操作方便,费用较低,但成孔速度慢,效率低,用水量用水量大,泥浆排放量大,污染环境,扩孔率较难控制。
3 适用范围适用于地下水位较高的软、硬土层,如淤泥、黏性土、砂土、软质岩等土层应用。
4 工艺原理是用各种型号的正、反循环一般地质钻机在泥浆护壁条件下,慢速钻进,通过泥浆排渣成孔,灌注混凝土成桩。
5 施工工艺和操作要点5.1测量放样在开工前应对桥梁中心位置桩,三角网基点桩、水准基点桩及其它测量资料进行核对、复测。
若标志不足或不符合要求时应按《公路桥涵施工技术规范》中的有关要求重新补测,并将复测或补测结果报监理工程师认可。
5.2护筒加工与埋设考虑到护筒多次周转使用,一般选用5mm厚钢板;水中墩护筒需用振动夯打入,故选用10mm厚钢板。
护筒顶面应高出施工平台30cm以上。
5.3钻机就位回旋钻钻机就位,钻机底盘下的地基人工夯实,每间隔1m放置一根方木,在方木上放置钻机底盘,确保钻机底盘水平,钻机就位后其用于吊装钻头的钢丝绳中心应与桩中心保持一致。
修筑钻机及灌注工作平台,利用开挖泥浆池的土方填土整平、夯实,加高50cm,修成工作平台,平台要求稳固。
水中墩采用沙袋围堰或搭设贝雷架施工平台。
5.3.1 钻机就位前,铺垫方木,且不得与护筒相接触,保证钻机就位后不倾斜、不下沉。
5.3.2 根据护筒上的四个保护点,用2条细线(基本无伸展性)相拉交汇,将钻头的钻尖对准细线交汇处,钻机初步就位,再将钻头徐徐下降,与护筒内的木桩桩位复核。
5.3.3 用水平尺对钻机进行水平测量,保证钻机不倾斜。
5.3.4 钻进过程中,随时检查是否偏位,检查方法是用水平尺检查钻杆是否垂直和转盘是否水平。
回旋钻孔灌注桩施工工艺过程

回旋钻孔灌注桩施工工艺过程
1.确定桩位:根据设计需求和现场情况,确定回旋钻孔灌注桩的位置
和数量。
2.桩位准备:清理施工现场,清除垃圾和障碍物,确保施工现场平整。
3.桩孔开挖:使用挖掘机或钻孔机开挖桩孔。
根据桩的直径和深度,
选用适当的工具进行开挖。
开挖时需要注意保持桩孔垂直和规定的直径。
4.桩孔检验:对每个桩孔进行检验,确认桩孔的直径和深度是否符合
设计要求。
5.立管安装:将立管(钢套管)安装到桩孔中,确保立管顶部与桩孔
顶部齐平。
立管的直径应适应桩身的直径。
6.钻孔:使用回旋钻机开始钻孔作业。
根据设计要求,确定孔径和孔深,控制钻孔的直径和桩身的垂直度。
7.清孔:在钻孔过程中,使用泥浆或水来冲刷孔洞,清除孔中的泥土
和杂物。
确保孔壁干净,便于后续灌注。
8.钢筋绑扎:根据设计要求,在桩孔内设置钢筋笼。
钢筋的直径、间
距和长度需要符合设计要求。
9.灌浆:使用泥浆、混凝土或其他材料进行灌浆。
灌浆过程中需要控
制灌浆速度和压力,确保灌浆均匀和密实。
灌浆完成后,保持一定的时间,让灌浆充分凝结和硬化。
10.养护:灌注完成后要对回旋钻孔灌注桩进行养护。
根据材料的要求,进行适当的湿养护、保温等措施,保证桩体强度和稳定性。
11.清理现场:施工结束后,清理施工现场,移除垃圾和工具。
以上是回旋钻孔灌注桩的施工工艺过程。
在实际施工过程中,需要根据具体情况进行调整和控制,确保施工质量和安全。
同时,应遵守相关的施工规范和要求,确保工程的顺利进行。
回旋钻灌注桩施工方案

回旋钻灌注桩施工作业2、作业准备2.1场地平整钻孔场地应清除杂物、换除软土、平整压实,场地位于陡坡、水中或淤泥中时,用枕木或型钢等搭设工作平台,平台必须坚固稳定,能承受施工作业时所有静、活荷载,同时还应考虑施工设备能安全进、出场。
2.2测量放样进行施工放样,施工队配合测量班按设计图纸定出孔位,经检查无误后,由施工队埋设十字护桩,十字护桩必须用砂浆或混凝土进行加固保护,以备开挖过程中对桩位进行检验。
2.3埋设钢护筒埋设钢护筒,护筒内径比桩径大20cm,护筒顶面高出施工地面20~30cm。
护筒埋置深度符合下列规定:黏性土不小于1m,砂类土不小于2m。
当表层土松软时将护筒埋置到较坚硬密实的土层中至少0.5m。
岸滩上埋设护筒,在护筒四周回填黏土并分层夯实;护筒顶面中心与设计桩位偏差不大于5cm,倾斜度不大于1%。
2.4造浆开挖泥浆池,选择和备足良好的造浆粘土或膨润土,造浆量为2 倍的桩的混凝土体积,泥浆比重可根据钻进不同地层及时进行调整。
泥浆性能指标如下:泥浆比重:岩石不大于1.2,砂黏土不大于1.3,坚硬大漂石、卵石夹粗砂不宜大于1.4。
粘度:一般地层16~22s,松散易坍地层19~28s。
含砂率:新制泥浆不大于4%。
胶体率:不小于95%。
PH 值:大于6.5。
3、施工工艺流程及施工方法与要求平整场地3.1施工工艺流程回旋钻机钻孔施工工艺流程3.2施工方法、要求3.2.1钻孔3.2.1.1钻机就位前,对主要机具及配套设备进行检查、维修。
3.2.1.2钻孔前,按施工设计所提供的地质、水文资料绘制地质剖面图,挂在钻台上。
针对不同地质层选用不同的钻头、钻进压力、钻进速度及适当的泥浆比重。
3.2.1.3开钻时宜低挡慢速钻进,钻至护筒以下1 米后再以正常速度钻进。
使用反循环钻机钻孔,应将钻头提离孔底20 厘米,待泥浆循环通畅后方可开钻。
潜水钻机钻孔,应按钻孔孔径和地质选择钻头,钻头切削方向应与主轴旋转方向一致。
回旋钻孔灌注桩施工方案

回旋钻孔灌注桩施工方案一、引言回旋钻孔灌注桩是一种常用的地基处理方式,广泛应用于建筑工程中。
本文将介绍回旋钻孔灌注桩的施工方案,包括施工准备、施工步骤和注意事项。
二、施工准备1. 材料准备:根据设计要求,准备好适当规格的灌注桩钢筋、混凝土、礫石和水泥等材料。
2. 设备准备:准备好适当型号和规格的回旋钻机、灌注桩钢筋绑扎机、混凝土搅拌机和输送泵等必要设备。
3. 人员准备:配备经验丰富的工程师和技术人员,熟悉回旋钻孔灌注桩施工的操作流程和安全措施。
4. 环境准备:对施工区域进行清理,确保施工区域的平整和无障碍。
三、施工步骤1. 钻孔准备:a. 根据设计图纸确定桩的位置和尺寸,在施工区域进行标记。
确保钻孔位置的准确性和一致性。
b. 使用回旋钻机对标记的位置进行钻孔,根据设计要求控制孔的直径和深度,并保持孔壁的稳定性。
c. 钻孔完毕后,清理孔内的杂物和泥浆,并做好孔内的保湿工作,确保混凝土的粘结性能。
2. 钢筋安装:a. 根据设计要求,切割和弯曲钢筋,确保其在孔中的垂直和水平分布。
b. 使用灌注桩钢筋绑扎机固定钢筋,确保每根钢筋的安装质量和位置准确。
3. 混凝土浇筑:a. 在施工钢筋的基础上设置灌注桩模板,确保灌注桩的外形和尺寸。
b. 使用混凝土搅拌机进行现场搅拌混凝土,并使用输送泵将混凝土均匀地注入钻孔中。
c. 在灌注过程中,采取振捣措施,确保混凝土能够充分填充钻孔,并消除气泡和空隙。
d. 确保灌注桩混凝土达到设计要求的强度和密实度,并根据需要进行后续的养护和处理。
四、注意事项1. 安全措施:在施工过程中,严格遵守相关的安全规定,配备必要的安全设备,确保施工人员的人身安全。
2. 操作规范:严格按照设计要求和施工规范进行施工,确保施工质量和工程的稳定性。
3. 及时处理问题:施工过程中遇到的问题,如基础不稳定、桩身变形等,及时采取相应措施进行处理,避免问题进一步扩大。
4. 施工记录:做好施工记录,包括施工日期、施工人员、施工过程和使用材料等信息,为后续工程质量评估提供依据。
回旋钻机钻孔灌注桩施工工艺及方法

回旋钻机钻孔灌注桩施工工艺及方法(1)回旋钻机钻孔灌注桩施工施工工艺见“钻孔灌注桩施工工艺框图”。

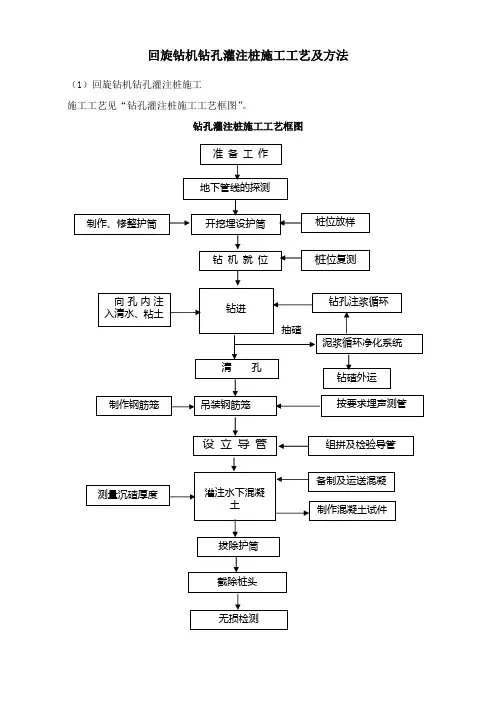

钻孔灌注桩施工工艺框图准 备 工 作开挖埋设护筒 制作、修整护筒 钻 机 就 位钻进钻孔注浆循环泥浆循环净化系统清 孔 钻碴外运 吊装钢筋笼制作钢筋笼组拼及检验导管设 立 导 管备制及运送混凝土测量沉碴厚度灌注水下混凝土拔除护筒截除桩头桩位复测抽碴向孔内注入清水、粘土制作混凝土试件桩位放样地下管线的探测 无损检测 按要求埋声测管(2)钻孔施工①场地布置及平整根据墩位及现场情况,合理布置电路、水路、场地,设置泥浆循环和净化系统。
②桩位测量及埋设护筒技术要求:护筒埋设平面位置偏差不大于5cm,垂直度偏差不大于1%。
平整场地后,测设桩位,然后人工开挖埋设钢护筒。
护筒底端要穿过回填地层。
护筒顶宜高出地面0.3m,护筒内径宜比设计桩径大200mm-400mm,护筒埋深宜为2-4m,本工点主要采用2.5m和3.0m两种钢护筒,护筒埋设时人工夯填粘性土至护筒底0.5m 以下,其埋深不得小于1.5m。
埋设完成后,通过吊环将护筒固定在钻机轨道上。
③泥浆制备:准备足够数量的造浆用膨润土或粘土。
设置好泥浆净化池和泥浆净化沟。
其泥浆指标见下表:泥浆主要性能和指标④钻机就位技术要求:钻杆中轴线和护筒中心应在同一垂线上,偏差不大于20mm;桩机定位要准确、水平、垂直、稳固,钻机导杆中心线、回旋盘中心线、护筒中心线应保持在同一直线。
顶端用缆风绳对称栓牢拉紧,使钻机保持平稳。
安装泥浆泵接通电源试机不下沉后,开始钻孔作业。
⑤钻孔采用钻机孔,钻进过程中,护筒内的泥浆标高应始终高于孔外水位或地下水 1.5~2.0m,同时钻进过程中认真填好钻孔记录表。
钻孔一次成孔,不得中途停顿。
⑥清孔a.技术要求:沉淀厚度不大于300mm;泥浆指标相对密度:1.03~1.10;粘度:17~20Pa.s;含砂率:小于2%;胶体率:大于98%。
b.钻孔达到设计要求标高后,应对孔深、孔径及顺直度进行检查。
灌注桩回旋钻成孔施工方案
错误一:混凝土浇筑时未使用导管减速引流
质量风险:
1.砼落差过大,极易造成砼离析,影响砼力学性能;
2.无减速措施也会造成离析,致使砼结构部位骨料外露,钢筋外露,破坏钢筋保护层。
错误二:混凝土未进行充分振捣
错误三:对砼进行坍落度试验,坍落度<180mm
2、灌注桩回旋钻成孔
1.在成孔过程中或成孔后孔壁坍塌;
2.成孔偏斜,孔断面形状不规则,呈梅花形;
3.冲锤成孔时,锤被卡在孔内,不能上下运动。
错误二: 灌注桩泥浆护壁困难
错误三: 二次清孔不到位,沉渣过厚
灌注桩回旋钻成孔施工方案
1、人工挖孔桩混凝土浇筑
技术标准:
停止清孔后,应立即浇筑混凝土,防止孔洞坍塌;
保证混凝土的初凝时间不低于完成一条桩所需的灌注时间;
导管底部至孔底的距离为300~500mm,导管底端应始终埋人混凝土中0.8~1.3m;桩体浇筑前须对砼进行坍落度试验,坍落度宜为180~220mm。
技术标准:
采用4~6mm厚钢护筒,上部留有35内,同时挖好泥浆池、排浆槽。
成孔时控制钻进速度,保证成孔的垂直度不超过0.5%,桩孔到达设计深度后进行清空。
标准:回旋钻成孔设置护筒,高出地面10cm
错误一: 回旋钻成孔未设置护筒
质量风险:
回旋钻钻孔灌注桩施工方案(主厂房)
回旋钻钻孔灌注桩施工方案(主厂房)一、施工前的准备工作在进行回旋钻钻孔灌注桩施工之前,需要进行全面的准备工作。
具体包括: 1. 施工图纸审查:仔细审查主厂房的结构设计图纸,了解施工方案的要求和细节。
2. 现场勘察:对主厂房的地质情况进行勘察,确定施工地点和桩基设计参数。
3. 材料准备:准备好所需的灌注桩材料,包括水泥、砂、骨料等。
4. 设备检查:检查回旋钻等施工设备的性能和运行状态,确保施工顺利进行。
二、施工步骤1. 钻孔1.确定桩位:根据设计要求确定灌注桩的位置和布置。
2.钻孔施工:使用回旋钻进行钻孔,根据设计要求确定桩径和深度。
2. 灌注混凝土1.安装套筒:在钻孔中安装套筒,避免土壤坍塌。
2.灌注混凝土:将预先调配好的混凝土通过套筒灌注到钻孔中,确保充实且不出现空隙。
3. 钻孔抽管1.等待固化:待混凝土固化后,进行钻孔抽管,清除空隙的泥浆杂质。
2.加固桩体:在抽管后,对桩体进行加固,确保灌注桩的质量和稳定性。
三、验收与封存1. 验收1.质量检验:对灌注桩进行质量检验,包括强度、密实性等指标。
2.验收标准:按照相关标准进行验收,确保灌注桩符合设计要求。
2. 封存1.保护措施:对已施工完成的灌注桩进行保护,避免受到外部破坏。
2.桩顶封存:在封存过程中,对灌注桩的顶部进行封存处理,确保桩体的完整性。
结语通过以上的施工步骤和验收封存措施,可以确保回旋钻钻孔灌注桩在主厂房施工中得到有效的应用和保障。
在实施过程中,应当注意施工质量和安全,以确保主厂房的结构稳定性和耐久性。
回旋钻灌注桩施工方案
回旋钻灌注桩施工方案一、施工前准备工作1.资料准备:准备相关设计图纸、施工规范、灌注桩施工记录表等资料。
2.设备准备:准备回旋钻机、输送管、搅拌机、水泥罐等必要设备。
二、施工工艺流程1.标线:按照设计要求在施工现场进行标线,确定桩基位置和孔径。
2.钻孔:根据设计要求选择适当的孔径,使用回旋钻机进行钻孔。
钻孔深度一般为地下15-20米,根据实际地质情况进行调整。
3.钻孔清理:每钻完一个孔后,使用气压或水冲洗的方法将孔底清理干净,并提前放好导管。
4.灌注桩体:在清理完毕的孔底进行灌注,灌注时要确保水泥浆能充分填满孔底,不得有大气泡产生。
5. 搅拌坍落度控制:控制水泥浆的坍落度,一般要求为18-22cm。
6.抗拔钢筋布置:在施工过程中,根据设计要求进行抗拔钢筋的布置。
可采用钢筋笼一次性制作,便于施工。
7.表面蓄水层施工:对于部分压实土层较差的地区,需要进行表面蓄水层的施工,要求水泥浆经过碾压后形成较为坚实的层面。
8.钻孔清理:钻完每个孔后,要进行钻孔清理,清除钻孔中的渣土和砂石等杂质,以避免对桩体质量造成不良影响。
9.施工记录:记录施工过程中的关键参数和数据,如钻孔深度、钻孔直径、锚固长度、浆液浓度等。
三、施工注意事项1.灌注桩施工过程中,要根据实际情况掌握灌注速度和泥浆浓度,以保证桩体的强度和密实度。
2.灌注过程中要注意控制浆液的温度,避免高温和低温对浆液的影响。
3.在施工过程中,要注意钻孔的直径和深度的把握,保证钻孔的质量。
4.检查每个孔的质量,及时调整施工参数和工艺。
5.施工过程中要进行实时监测,以掌握灌注桩的施工质量,及时解决问题。
四、施工结束后工序1.灌注桩施工结束后,要进行照相记录,保存施工现场照片。
2.进行灌注桩的质量检测,包括抗压强度、抗拔强度、坍落度等指标。
3.进行整理和归档,保存施工记录及相关资料。
以上就是回旋钻灌注桩施工方案的详细介绍。
通过科学合理的施工方法和严格的质量控制,可以确保灌注桩的施工质量和工程安全。
回旋钻孔灌注桩施工方案
回旋钻孔灌注桩施工方案1. 引言回旋钻孔灌注桩是一种常用的地基处理工艺,广泛应用于土木工程和建筑工程中。
本文将介绍回旋钻孔灌注桩施工方案,包括施工前的准备工作、施工流程、施工中的注意事项等。
2. 施工前准备工作在进行回旋钻孔灌注桩施工之前,需要进行一系列的准备工作。
2.1 地质勘察及设计进行地质勘察,确定地质条件,包括土层的性质、地下水位等。
根据地质勘察结果,进行灌注桩的设计,确定桩的直径、长度、桩间距等参数。
2.2 设备准备准备好回旋钻机、搅拌机、泥浆调制设备等施工所需的设备,并进行设备的检查和维修,确保施工过程中设备的正常运转。
2.3 材料准备准备好水泥、砂、石等灌注桩施工所需的材料,并按照设计要求进行配比和储存。
2.4 施工队伍组织组织施工队伍,确定施工人员的岗位和任务,对施工人员进行技术培训和安全教育。
3. 施工流程回旋钻孔灌注桩的施工流程包括钻孔、清孔、灌注等步骤。
3.1 钻孔根据设计要求,使用回旋钻机进行钻孔。
在施工过程中,需要注意控制钻孔的垂直度和偏差,避免钻孔出现偏斜或偏离设计位置。
3.2 清孔钻孔完成后,需要进行清孔工作,清除孔内的杂物和泥浆。
清孔的方法包括冲洗、抽水、吹扫等,根据实际情况选择合适的清孔方法。
3.3 灌注清孔完成后,进行灌注工作。
首先,使用搅拌机将水泥、砂、石等材料按照一定的配比进行搅拌,制成灌注料。
然后,将灌注料通过泥浆调制设备输送到孔内,边注边振实。
4. 施工中的注意事项在回旋钻孔灌注桩的施工过程中,需要注意以下事项。
4.1 施工人员安全施工人员需要佩戴安全帽、防护服等个人防护装备,遵守安全操作规程,确保施工人员的安全。
4.2 设备维护定期检查和维护回旋钻机、搅拌机、泥浆调制设备等施工设备,避免设备故障对施工进度产生影响。
4.3 施工质量控制严格按照设计要求进行施工,控制钻孔的垂直度和偏差,保证灌注桩的质量。
4.4 环境保护遵守环境保护法规,做好施工现场的环境保护工作,防止施工对周围环境造成污染。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
回旋钻机成孔施工工法1 前言回转钻成孔灌注桩,又称正、反循环成孔灌注桩,为国内最为常用和应用范围较广的成桩方法。
2 工法特点其特点是:可用于多种地质条件,各种大小孔径(100cm~250cm)和深度(40m~100m),护壁效果好,成孔质量可靠;施工基本无噪音,无震动,无挤压;机具设备简单,操作方便,费用较低,但成孔速度慢,效率低,用水量用水量大,泥浆排放量大,污染环境,扩孔率较难控制。
3 适用范围适用于地下水位较高的软、硬土层,如淤泥、黏性土、砂土、软质岩等土层应用。
4 工艺原理是用各种型号的正、反循环一般地质钻机在泥浆护壁条件下,慢速钻进,通过泥浆排渣成孔,灌注混凝土成桩。
5 施工工艺和操作要点5.1测量放样在开工前应对桥梁中心位置桩,三角网基点桩、水准基点桩及其它测量资料进行核对、复测。
若标志不足或不符合要求时应按《公路桥涵施工技术规范》中的有关要求重新补测,并将复测或补测结果报监理工程师认可。
5.2护筒加工与埋设考虑到护筒多次周转使用,一般选用5mm厚钢板;水中墩护筒需用振动夯打入,故选用10mm厚钢板。
护筒顶面应高出施工平台30cm以上。
5.3钻机就位回旋钻钻机就位,钻机底盘下的地基人工夯实,每间隔1m放置一根方木,在方木上放置钻机底盘,确保钻机底盘水平,钻机就位后其用于吊装钻头的钢丝绳中心应与桩中心保持一致。
修筑钻机及灌注工作平台,利用开挖泥浆池的土方填土整平、夯实,加高50cm,修成工作平台,平台要求稳固。
水中墩采用沙袋围堰或搭设贝雷架施工平台。
5.3.1 钻机就位前,铺垫方木,且不得与护筒相接触,保证钻机就位后不倾斜、不下沉。
5.3.2 根据护筒上的四个保护点,用2条细线(基本无伸展性)相拉交汇,将钻头的钻尖对准细线交汇处,钻机初步就位,再将钻头徐徐下降,与护筒内的木桩桩位复核。
5.3.3 用水平尺对钻机进行水平测量,保证钻机不倾斜。
5.3.4 钻进过程中,随时检查是否偏位,检查方法是用水平尺检查钻杆是否垂直和转盘是否水平。
5.3.5 若钻机偏位则用千斤顶调整钻机平台,待调平整后提起钻头重新扫孔(偏位检查要随时进行)。
5.4泥浆池的开挖、造浆、排渣5.4.1泥浆池采用挖掘机开挖,人工整修,挖出的土用于钻机平台土方及便道填筑。
根据本标段实际情况,考虑文明施工,泥浆池采用逐孔修建,泥浆池分沉淀池和净浆池,泥浆池的大小设置根据每孔基桩出渣量及泥浆量来布置的。
因此,回旋钻机成孔的泥浆池要比冲击成孔的泥浆池大。
5.4.2泥浆调制调制泥浆的方法是:泥浆池中首批泥浆使用粘土造浆,泥浆比重应达到1.15~1.20。
钻孔过程中泥浆比重应根据地质情况调整见下表。
5.4.3要及时清理泥渣,保持钻进过程中泥浆循环畅通。
5.4.4施工现场要保持整洁而不乱,不得污水横流影响交通及施工。
5.5、钻进5.5.1开始前,应稍提钻杆,在护筒内打浆,同时开动泥浆泵,进行泥浆循环,待泥浆均匀后方可钻进。
对护筒脚进行护壁。
5.5.2刚开始钻进时,应慢速钻进,待导向部位或钻头全部进入地层后方可正常钻进。
5.5.3钻进过程中对泥浆性能经常进行检验和试验。
5.5.4钻孔一旦开始,应连续进行,不得间断,视土质和钻进部位及时调整钻进速度和泥浆比重,如发生事故及时处理。
5.5.5接长钻杆时,应注意接头紧密,防止漏气、漏水和钻杆脱落。
5.5.6值班人员要经常观察地质变化,遇有不同于设计的地质情况应及时通知监理工程师等有关人员,进行取样、拍照等。
5.5.7钻孔达到设计标高时报监理工程师检查,严禁以超钻代替沉淀厚度。
5.5.8钻孔应视土质及钻进部位调整钻进速度。
开始钻进及护筒刃脚部位或砂层,应低档慢速钻进。
钻进过程中,要确保泥浆有1.5m~2m的水头高度,泥浆如有损失、漏失,应及时补充,并采取堵漏措施。
5.5.9在土层变化处应检查竖直度,记入钻孔记录。
操作人员必须认真贯彻执行岗位责任制,随时填写钻孔施工记录,交接班时应详细交待本班钻进情况及下一班需注意的事项。
严禁事后补填或制造钻孔记录。
5.5.10.钻进时,为减少扩孔、弯孔和斜孔,应采用减压法钻进,禁止全压钻进,即钻机的主吊钩始终要承受部分钻具的重力,而孔底承受的钻压不超过钻具重力之和的80%,以使钻杆维持垂直状态,使钻头平稳回转。
5.5.11钻进过程中,要防止扳手、管钳等金属工具或其它异物掉入孔内,损坏钻头。
5.5.12钻进过程中,升降钻头时要平稳,不得碰撞护筒或孔壁。
强调:成孔后提起钻头停2小时,清钻渣。
泥浆池中泥浆比重达到1.15以上时,开始钻进,初钻时应减压低行程慢速钻进,以防钻头偏位。
在钻进过程中,应时刻关注桩位处的地层地质变化,做好施工记录。
5.6清孔5.6.1终孔验收合格后立即进行一次清孔。
对正循环回旋钻机成孔,终孔后,停止进尺,稍提钻锥离孔底10cm~20c空转,并保持泥浆正常循环,以中速将较纯泥浆压入,把孔内悬浮钻渣较多的泥浆换出。
用反循环回旋钻机钻孔时,可在终孔后停止进尺,利用钻机的反循环系统的泥石泵持续吸渣,使孔底钻扎渣清除干净。
5.6.2清孔时务必注意始终保持孔内水头高度,提管时避免碰撞孔壁。
清孔后,泥浆指标应满足:相对密度1.03~1.10 ;粘度:17~20Pa·s ;含砂率:<2% ;胶体率:>98% 。
沉淀厚度应满足:符合设计要求,当设计无要求时,不大于500mm。
5.6.3清孔后用检孔器测量孔径,孔深,孔径不小于设计值,报经监理工程师审批。
5.6.4在吊入钢筋骨架后,灌注水下砼之前,应再次检查孔内泥浆性能指标和孔底沉淀厚度,如超规,则应进行二次清孔,直至符合要求。
5.6.5二次清孔可采用φ16cm洗井管(空压机气举反循环)。
5.6.6砂层地质情况下,用气举反循环法清孔时易坍孔,务必引起高度重视。
5.6.7不得用加深孔底深度的方法代替清孔。
5.6.8检孔器要求结实且不易变形,检孔器的外径为钻孔桩钢筋笼直径加100mm(不得大于钻头直径),长度为外径的4-6倍,用检孔器测量孔径、倾斜度等。
5.7钢筋笼骨架的制作与安装5.7.1钢筋的加工5.7.1.1钢筋骨架可以在钢筋加工场加工,然后再运输到施工现场;也可以下好料,将半成品直接在施工现场焊接,加工成骨架。
5.7.1.2内撑筋上标出主筋焊接的位置,将其竖立在铺设好的钢筋骨架制作平台上,然后对称焊接主筋,若主筋上有焊接接头要将接头错开布置。
5.7.1.3骨架上按设计间距标识出外箍筋应绑扎的位置,绑扎时要求位置准确,每个接点都要用扎丝扎住。
注意两端要留出搭接部分。
5.7.1.4骨架顶端焊接吊装鼻,将声测管绑于骨架内侧的大致部位。
为防止钢筋笼偏位和确保桩基质量,落钢筋笼前应:在每节钢筋笼上按设计要求每隔一定距离设置导向鼻。
5.7.2钢筋骨架或钢筋半成品的保管、运输5.7.2.1做好的钢筋骨架、或半成品要按入孔顺序或者分类存放在平台上,分别挂上标识牌。
(如60#墩1#桩的最下面一节钢筋骨架挂上“60-1-1”的牌子。
依次类推,自下而上编号存放。
并有必要的防雨措施。
)5.7.2.1施工过程中要谨防钢筋笼生锈。
钢筋笼连接可以采用套筒连接,极大地节省了钢筋笼安装时间,保证对接质量和成孔到灌注的时间保证。
5.7.3钢筋骨架的下落入孔5.7.3.1钢筋笼骨架的接长一般采用搭接焊法,注意搭接(接头要错开)要满足规范的要求,焊条、焊缝、焊接方式也要经监理工程师批准。
5.7.3.2声测管的对接采用套管法,焊接密实且不能焊透,严禁泥浆进入管内。
5.7.3.3焊接完毕后,按设计间距绑扎外箍筋,要求同钢筋骨架制作时一样。
5.7.3.4骨架全部入孔后,要调整骨架平面位置,使其中心与桩位重合;调整骨架立面位置,使其顶面标高符合设计要求(可利用骨架顶面与护筒顶高差来控制)。
5.7.4灌注5.7.4.1混凝土的运输时间和距离应尽量缩短,以迅速、不间断为原则,防止在运输中产生离析。
灌注前混凝土坍落度的损失不得超过2cm,如有离析或坍落度损失过大现象就要进行再次搅拌。
运输的延续时间不应超过下表的限制。
在混凝土运输过程中应避免倒换运输工具或漏浆,尽量减少颠簸和日晒。
5.7.4.2混凝土拌和物运输时间限制:5.7.4.3灌注水下混凝土是钻孔桩施工的重要工序,应特别注意,钻孔应经成孔质量检验合格后方可开始灌注工作。
砼灌注时间不得长于首批砼的初凝时间,可以从以下几个方面加以控制:a.水泥初凝时间不得大于2.5h;b. 砼配合比中掺入缓凝剂,延长砼的初凝时间。
缓凝时间一般控制在8个小时以上;c.必须保证砼的供应,并合理安排砼搅拌运输车;d.施工现场应合理安排,保证连续进行砼的灌注工作;e.砼的拌和、运输、灌注应注意时间的要求;。
5.7.4.4灌注前应将灌注机具如储料斗、溜槽、漏斗提前准备好,并搭好拌和车便桥(安全平稳)。
5.7.4.5灌注前,对孔底沉淀层厚度应进行测定。
5.7.4.6导管吊放时,应使位置居于孔中,轴线顺直,稳步沉放,防止卡挂钢筋架和碰撞孔壁。
5.7.4.7水下砼的水灰比以0.5-0.6为宜,坍落度180-200mm,且有良好的和易性,并通过试验掺入适量缓凝剂。
砼拌和车运抵现场后,坍落度检查合格后,再进行浇灌。
5.7.4.8灌注首批砼时,导管下口至孔底的距离控制在25~40cm,且使导管埋深不小于1m(导管顶部的贮料斗容量要满足此要求),为此,施工前要仔细计算贮料斗容积。
5.7.4.9剪球后,灌注应紧凑、连续进行,严禁中途停工,连续下落的混凝土能满足将导管埋入混凝土一定深度的需要。
将首批混凝土灌入孔底后,立即测探孔内混凝土面高度,计算出导管埋置深度,一般宜控制在2-6m范围内。
拔管前需仔细探测混凝土面深度,严防拔脱导管。
5.7.4.10灌注过程中,要防止混凝土拌和物从漏斗顶溢出或从漏斗外掉入孔底,使泥浆内含有水泥而变稠凝结致使探测不准确,同时应注意观察管内混凝土下降和孔内水位升降情况,及时测量孔内混凝土面高度,正确指挥导管的提升和拆除。
5.7.4.11拆除导管动作要快,要防止螺栓、橡胶垫和工具等掉入孔中,要注意安全,已拆下的管节要立即清洗干净、堆放整齐。
5.7.4.12在灌注过程中,当导管内混凝土不满含有空气时,后续混凝土要徐徐灌入,不可整斗地灌入导管,以免导管内形成高压气囊,挤出管节间的橡皮垫,而使导管漏水。
5.7.4.13为减少以后凿除桩头的工作量,可在灌注结束后,混凝土凝结前,用人工挖除多余的一段桩头砼。
但应保留10-20cm,以待随后修凿接浇墩柱(最终凿除面在立柱钢筋底面以下)。
5.7.4.14在灌注将近结束时,由于导管内混凝土柱高度减小,超压力下降,而导管外的泥浆及所含渣土稠度增加,相对密度增大。
如在这种情况下出现混凝土顶升困难时,可在孔内加水稀释泥浆,并掏出部分沉淀土,使灌注工作顺利进行,在拔出最后一节导管时,拔管速度要慢,以防止桩顶沉淀的泥浆挤入导管下形成泥心。
