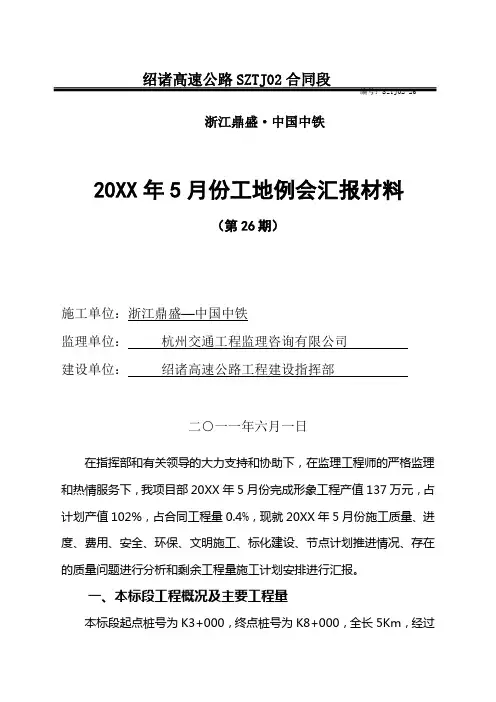

绍诸高速公路SZTJ02合同段编号:SZTJ02-26浙江鼎盛·中国中铁20XX年5月份工地例会汇报材料(第26期)施工单位:浙江鼎盛—中国中铁监理单位:杭州交通工程监理咨询有限公司建设单位:绍诸高速公路工程建设指挥部二○一一年六月一日在指挥部和有关领导的大力支持和协助下,在监理工程师的严格监理和热情服务下,我项目部20XX年5月份完成形象工程产值137万元,占计划产值102%,占合同工程量0.4%,现就20XX年5月份施工质量、进度、费用、安全、环保、文明施工、标化建设、节点计划推进情况、存在的质量问题进行分析和剩余工程量施工计划安排进行汇报。

一、本标段工程概况及主要工程量本标段起点桩号为K3+000,终点桩号为K8+000,全长5Km,经过上虞道墟镇、绍兴县陶堰填、富盛镇。

主要工程量为:路基填筑(包括透水性材料):232360m3;砂垫层、砂砾垫层:40731m3;塑料排水板:684881m;预应力管桩:50675m;塑料套管桩:99618m;钻孔灌注桩:592根;预应力空心板梁:1512片;预应力小箱梁:320片。

二、施工质量、进度、费用、安全环保、文明施工和标化建设、节点计划推进等1、施工管理人员、机械设备进场情况(1)人员进场情况截止5月底已进场路基施工、桥梁施工作业人员共计120人左右,其中施工管理人员40人。

(2)主要机械设备进场情况到目前为止,已进场的主要机械设备有:1000型拌和楼3套;750型拌和机2台;500型拌和机1台;挖机3台;压路机1台;装载机2台;砼灌车11辆;龙门吊6台;汽车吊3辆;架桥机1台;挂篮2套。

2、20XX年5月份施工进度情况20XX年5月份计划完成施工产值114万元,实际完成施工产值102万元,占计划的90%,占合同工程量的0.4%,累计完成施工产值22285万元,占合同工程量的98.4%,具体如下:(1)、100章:完成费用2万元。

(2)、200章:完成路基工程产值9万元,具体为:完成边沟70米,产值2万元;完成绿化下边坡土工格栅2560平方米,产值7万元。

公路工程第一次工地例会会议纪要范文

公路工程第一次工地例会会议纪要范文

公路工程第一次工地例会会议纪要范文一、1.1 工地例会的目的和意义今天我们召开这次工地例会,主要是为了总结过去一段时间的工作,分析存在的问题,明确下一阶段的工作重点,提高工作效率,确保工程顺利进行。

这次例会对于我们公路工程的顺利推进具有重要意义,希望大家认真对待,积极参与讨论。

二、2.1 工程进度情况我想跟大家汇报一下工程的进度情况。

截止到目前,我们已经完成了地基处理、基础施工、结构施工等关键环节,整体进度符合预期。

但是在一些细节方面还存在一些问题,比如材料供应、人员调配等方面还需要加强协调,以确保工程质量和进度不受影响。

三、2.2 存在的问题及解决措施在工程过程中,我们也遇到了一些问题。

比如,部分施工人员对施工工艺不熟悉,导致施工质量受到影响;材料供应方面,有时候会出现物资短缺的情况,影响工程进度;还有一些安全事故的发生,给我们敲响了警钟。

针对这些问题,我们需要采取以下措施加以解决:一是加强对施工人员的培训,提高他们的技能水平;二是加强与供应商的沟通,确保物资供应的稳定;三是加强安全管理,严格执行安全生产规定,防止安全事故的发生。

四、3.1 下一阶段工作重点接下来,我们要进入下一阶段的工作。

在新的阶段,我们要重点做好以下几个方面的工作:一是加快施工进度,确保按期完成工程;二是加强质量管理,确保施工质量达到标准要求;三是加强安全管理,切实保障工人的生命财产安全;四是加强与相关部门的协调配合,形成工作合力。

只有这样,我们才能够顺利完成公路工程的建设任务。

五、3.2 工作要求与期望我对大家提出几点工作要求和期望。

希望大家严格遵守安全生产规定,确保自身和他人的安全;要加强沟通协作,形成良好的团队合作氛围;要勇于创新,不断提高自己的技能水平;要积极面对问题,敢于担当责任,共同推动公路工程的建设进程。

相信在大家的共同努力下,我们一定能够圆满完成这次公路工程的建设任务!。

工地例会材料汇报

工地例会材料汇报

工地例会材料汇报尊敬的各位领导和同事们:大家好!我是今天的例会汇报人,我将向大家汇报我们工地最近的工作进展和相关问题。

1. 安全生产问题:我们始终将安全生产放在首位,坚持“上级主管,班组负责,全员参与”的原则。

1.1 完成了安全培训:上周,我们组织了一次全员安全培训,内容包括安全规章制度的讲解、安全操作规范的培训等,增强了全员的安全意识。

1.2 加强了施工现场管理:我们组织了定期巡检,及时发现和处理安全隐患,并加强了对岗位操作人员的培训,以提高施工现场的安全水平。

2. 进度推进情况:为了保证项目按时完成,我们严格按照施工计划和相关要求推进工程进度。

2.1 完成了地基基础施工:我们按计划完成了地基基础的施工,确保了工程的稳定性。

2.2 正在进行主体结构施工:目前,我们正集中力量进行主体结构施工,加班加点确保工程按时交付。

3. 质量控制情况:我们高度重视工程质量,采取了一系列的措施来确保工程质量过硬。

3.1 强化了现场质量管理:我们加强了对施工质量的监督检查,对施工过程中存在的问题及时纠正,并按照要求进行验收。

3.2 做好材料检测:我们严格按照材料检测标准对材料进行抽检,确保材料质量达标。

4. 后期工作安排:为了保证后期工作的顺利进行,我们提前进行了相关的准备。

4.1 组织材料采购:根据施工需要,我们及时组织了材料的采购,并对材料进行了验收。

4.2 制定施工计划:我们正在制定后期的施工计划,明确工作目标和时间节点,做好各项协调工作。

以上是我们工地最近的工作进展和问题汇报情况,谢谢大家的关注与支持。

如果有任何意见和建议,欢迎大家提出。

谢谢!。

公路工程工地汇报材料

公路工程工地汇报材料

公路工程工地汇报材料
日期:
尊敬的上级领导,
根据要求,我在此向您汇报一周以来的公路工程工地进展情况。

以下是具体内容:
1. 工地安全管理:
- 严格按照《工地安全管理规定》执行各项措施,确保安全
无事故发生;
- 加强安全教育宣传,保证工人们具备基本安全意识和操作
技能。

2. 项目进展:
- 本周按计划进行了道路基础施工工作,目前已完成20%;
- 具体工作包括土方开挖、填筑路基、石料碾压等;
- 公路路基工作按时推进,符合设计要求。

3. 资源调配:
- 合理调配人员和设备,确保工地施工顺利进行;
- 协调相关单位配合,加快施工进度;
- 做好材料采购工作,保障施工需要。

4. 环境保护:
- 逐步开展土地复垦和植被恢复工作,确保对周边环境的影
响降到最低;
- 严禁乱倒乱堆垃圾,加强清理工作。

5. 其他事项:
- 本工地工作人员已全部进行了职业技能培训,提升了施工质量和效率;
- 细化施工计划,确保施工过程中各项工作有序进行;
- 发现问题及时解决和整改,保证工期进度。

以上就是我汇报的公路工程工地情况,请您审阅。

如有需要,我将配合上级领导的指示,进一步完善工作。

谢谢!
此致,
XXX
(注:此汇报材料本身没有标题)。

公路工程监理工地例会汇报材料范本

公路工程监理工地例会汇报材料范本

公路工程监理工地例会汇报材料范本下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!公路工程监理工地例会汇报材料尊敬的各位领导,同仁们:大家好!我在此向大家报告我们近期公路工程监理工地的工作进展和相关问题。

公路工程监理工地例会汇报材料

公路工程监理工地例会汇报材料

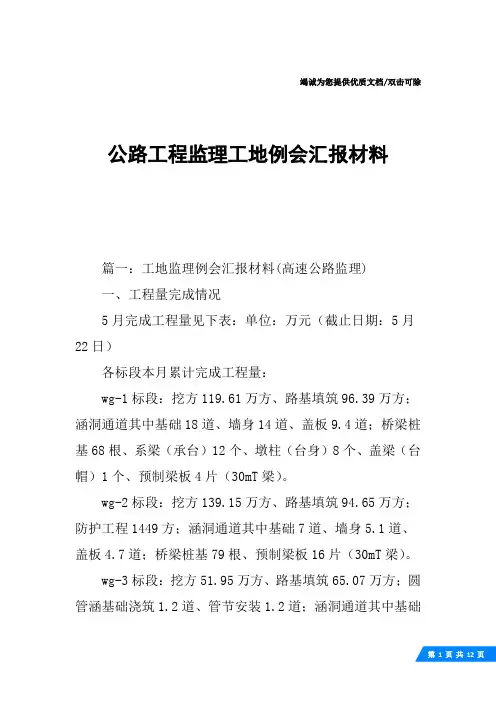

竭诚为您提供优质文档/双击可除公路工程监理工地例会汇报材料篇一:工地监理例会汇报材料(高速公路监理)一、工程量完成情况5月完成工程量见下表:单位:万元(截止日期:5月22日)各标段本月累计完成工程量:wg-1标段:挖方119.61万方、路基填筑96.39万方;涵洞通道其中基础18道、墙身14道、盖板9.4道;桥梁桩基68根、系梁(承台)12个、墩柱(台身)8个、盖梁(台帽)1个、预制梁板4片(30mT梁)。

wg-2标段:挖方139.15万方、路基填筑94.65万方;防护工程1449方;涵洞通道其中基础7道、墙身5.1道、盖板4.7道;桥梁桩基79根、预制梁板16片(30mT梁)。

wg-3标段:挖方51.95万方、路基填筑65.07万方;圆管涵基础浇筑1.2道、管节安装1.2道;涵洞通道其中基础12道、墙身10道、盖板7.2道;桥梁桩基34根、系梁(承台)3个、墩柱(台身)6个、盖梁(台帽)2个。

wg-4标段:挖方66.35万方、路基填筑56.18万方;排水工程520米;涵洞通道基础21.82道、墙身14.82道,盖板8.43道;桥梁桩基115根、预制梁板8片(40mT梁)。

桥梁桩基、涵洞施工情况统计表二、进度分析与驻地办下达5月份施工计划相比滞后,小构预制场已按要求投入规模化生产当中;预制梁场(除wg-3标段由于预制梁板较少,借用其他标段梁场生产)已基本投入生产,但与计划相比比较滞后,预制场标准化建设有待完善,本月一共预制梁板28片,其中wg-1标4片(30mT梁)、wg-2标16片(30mT梁)、wg-4标8片(40mT梁);桩基施工目前开孔440根,浇筑296根,桩基施工已进入正常化;涵洞施工相对项目办节点工期目标严重滞后,主要是没有形成专业化涵洞施工队伍,便道拉通困难,施工机械人员设备投入不足;路基本月四合同段均只完成施工计划50%左右,主要是进入梅雨季节,再加上雨水相对往年偏多等影响。

三、工程质量情况2.主要质量问题及整改情况共性问题各标段都不同程度存在报检不及时或不报检现象;路基局部填土层过厚,大部分路基填筑没有按照《江西省高速公路施工质量控制要点》(赣交质监字[20XX]1号)的要求三次线控、打方格布土,挂线施工,部分已碾压完成的路基表面轮迹明显。

高速公路工地例会汇报材料

高速公路工地例会汇报材料

X月工地例会汇报材料(XX高速№XX总监办)XXX有限公司XX至XX高速公路№X总监办日期:202X年X月X日一、所辖路段概述XX至XX高速公路№X施工监理服务起讫桩号:主线KXXX+XXX~KXXX+XXX,全长约XXXkm;XXX连接线(L1KX+000~L1KX+XXX)共12.504Km,共总长约46.285Km。

主线范围内设有2处互通(XXX互通、XXX互通);1处服务区(XXX 服务区);主要工程量有路基土石方填方737.51万方,挖方701.9万方,软基处理91.1万方;桥梁4713.6m/9座(单幅长度):涵洞通道55道(主线);隧道11551.5m/6.5座(单幅长度);主要控制性工程有XXX大桥,XXX互通,XXX隧道,XXX隧道、XXX高架特大桥、XXX特大桥等。

XXX连接线:起点位于XXX隆光村附近,接县道X601,终点位于XXX东侧板河村南侧800米,接县道X655。

路线全长12.504km,采用二级公路标准,设计速度为60km/h,路基宽度为12m。

设置大桥777m/2座,隧道706m/1座,通道6座。

二、总监办监理工作开展情况(一)安全方面1.总监办安全管理开展情况(1)总监办为确保所辖XXX分部标段岁末年初安全生产形势可控,工人有稳定的施工环境,平安过年。

总监办安保室按照相关制度及检查计划安排,开展了1月份安全检查暨岁末年初检查,从检查情况来看,总包部安全管理体系运转正常,能积极发现问题并及时解决问题,本月度未发生安全生产责任事故。

- 1 -(2)经月度检查及专项检查发现,各分部对火工材料的管理力度还是有所不足,一是部分临时炸药库监控系统利用不充分,存在监控盲区。

二是临时炸药库未有管理制度,部分炸药库警示标识不完善。

三是部分临时炸药库缺乏消防器材,消防力量不足。

四是隧道爆破作业后,爆破线不及时处理的问题。

(3)火工材料危险性极高,各分部还需重点加强对炸药库的安全管理,认真对照提出的问题,采取有效措施,举一反三,落实整改。

工地例会施工汇报材料(3篇)

工地例会施工汇报材料(3篇)

工地例会施工汇报材料(3篇)工地例会施工汇报材料第一篇:各位领导,各位xx大家好!为深入贯彻建管处下发“国家高速公路网荣成~乌海公路山西境灵丘~山阴段高速公路劳动竞赛方案”文件精神,全面落实建管处2009年年度工作目标任务,我标段全体参建人员在项目部制定的“抓进度、保质量,有序开展、重点突击,文明施工、安全作业”方针指导下卯足干劲掀起了一次大干高-潮,现将进场以来的工作情况和八月份的工作安排向各位领导做以下汇报,不正之处请批评指正。

一、工程概况:二、人员机械到场情况机械进场情况如下:各种挖掘机8台,铲车10台,运输车辆15台,平地机1台,各种压路机3台,推土机1台,拌合设备4套,混凝土运输罐车6台,钻机x台,发电机x 台,卷扬机架x台。

三、工程进度情况:挖方量共137万m3,实际完成数量15万m3,完成工程量占挖方总工程的11%.桥梁桩基已大面积开挖。

红岩隧道左右洞口已浇筑完成,左右洞洞口开挖土方9267m3,仰坡喷射混凝土和锚杆钢筋网已全部完成,左右洞口防护混凝土浇筑和左右洞口护拱混凝土浇筑已全部完成,管棚环向支护措施已完成80%。

四、工程质量保证措施:其次在技术措施方面,尤其桥梁基础施工要求施工技术人员严格按照以下几条进行:1、施工时发现图纸中的问题应及时与有关部门取得联系,予以纠正后,方可进行施工;2、严格落实测量“双检制”、复核签认制,钻孔前未经检查、复测不得进行施工;3、严格执行施工前的技术交底制度,钻孔桩施工时,技术人员必须全过程旁站,做好技术指导工作,并认真填写施工记录和各种检查资料;4、钻孔桩钢筋笼要严格按照设计图纸及施工规范加工,钢筋笼接长后经现场技术人员自检,自检合格后,再报检现场监理工程师检查,符合要求后方可下孔;5、在混凝土浇注过程中现场要轮流值班,出现问题不能解决时要及时与有关人员联系。

现场值班人员要随时测量浇注混凝土的面至孔口的高度,以便掌握导管的埋置深度。

现场试验人员要经常检查混凝土的坍落度,以保证混凝土灌注的顺利进行五、安全保证措施:为了保证安全施工我项目部成立了以项目经理为首,以现场安全员、项目技术负责人及施工班组长为成员的项目安全领导小组,成立了安全生产专门机构,负责从开工到竣工全过程的安全生产工作。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

公路工程工地例会汇报材料 -标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII
****公路工程项目部











***工程有限责任公司***公路工程项目部
***年***月***日
***公路工程项目部
第一次工地例会汇报材料
尊敬的业主和监理:
借今天工地例会的机会,我谨代表***公路工程项目部,把目前工程的工作进展以及工作开展中碰到的各类问题向各位汇报如下:
一、工程概况
1、工程概况简介
本项目为二级公路,设计速度60km/h,路基宽10m。

起点位于***环岛公路与原**线的交叉口,路线由东往西沿线穿过***村,设隧道后路线继续沿线老路布设,经过***村,终于***村口,终点桩号***,路线全长***km。

施工范围:全段的路基、路面、桥涵(***m/3座;其中中桥***m/2座,小桥***m/1座)、隧道(***m/1座)、路线交叉、绿化等工程施工,总造价***元。

2、工程技术标准
全线采用二级公路标准,设计速度位***km/h。

二、计划工期
本工程计划工期:***个月,缺陷责任期为***个月。

***年***月***日开工,但因政策处理难度较大,进度缓慢。

三、项目部驻地建设
本项目部设在***村办公房内,为租用办公房。

项目部全体成员于***年***月***日全部到位。

项目部主要人员如下:
项目部人员一览表
四、机械设备进场情况
仪器、机械设备进场一览表
五、安全管理情况
1、各类安全资料台帐基本建立。

2、对各施工人员和特种作业人员,项目部采取先进场先教育,再集中教育的方式,提高作业人员的安全意识和安全知识掌握。

3、施工现场安全告示牌和标识牌数量充足。

六、主要完成情况
1、完成边沟线、路基原始高程的施工放样测量工作。

2、完成K***~K***路段的山坡清表及路基开挖工作。

3、完成隧道切口的爆破及开挖工作。

七、施工进度计划
1、隧道工区:
(1)、***月***日前,完成隧道切口的开挖,同时为隧道进洞施工做好准备。

(2)、争取***月底前,完成隧道进洞***米以上。

2、路基工区:
(1)、对***段进行路基爆破开挖施工,鉴于该施工路段电力设施需重点保护,且沿线边交通不封闭,安全压力较大,施工进度较慢,项目部考虑给予该
工区***天左右的准备工作,即***月底前准备完毕;
(2)、***月份开始上述路段的路基爆破开挖,前期的开挖土石方将临时填筑于苗圃,为***路段的管线拆迁争取时间。

按隧道和路基开挖进度预估土石方
量,并保证工程施工的连续性,请业主与当地政府给予进一步的支持,尽
可能地于***月中旬完成***路段的管线处理。

(3)、***路段,***月份进度目标:
开挖填筑断面(老路台阶和改河)完成;路基填筑***米以上。

3、桥梁工区:
开始桥面板预制场地建设,***月底前完成预制场地建设和桥梁施工临时场地建设,为***月份桥面板预制和桥梁下部结构开工做好准备。

4、随施工进度的施行,逐步继续完善标准化工地建设。

八、目前存在的问题
1、目前因政策处理难度较大,导致工程进度缓慢。

2、目前由于施工路段路面较窄,挖掘机、铲车、运输车辆等机械设备调度较困
难。

***工程有限责任公司
***公路工程项目部 ***年***月***日。
