室内电气工程施工方案6.4号下载

合集下载

室内电气工程施工方案

室内电气工程施工方案

室内电气工程施工方案1、配管的操作要求电气管线严禁用气割、电焊割、割刀割,断料用钢锯、切割机,管口内外锉光无毛刺,管口要内外倒角,以保证穿线时不伤绝缘皮,管材管径要符合设计要求。

所有管口都要加装护圈保护,且要紧密牢固,不脱落。

为减少导线穿时阻力,管子弯曲处不应有折偏,其弯曲半径应大于管外径的6—10倍,且用汽泵进行吹洗。

2、KBG管子的套接要求KBG电管套接连结,管子切口平整,管口用园锉光滑,采用配套连接配件,控制插接长度。

3、电管的防腐埋入土层内的电管不但要防腐,还要防潮,刷二度沥清漆,埋入砖墙内的电管应刷防锈漆。

所有管子做到先除锈,后防腐,再安装。

4、电管的敷设要求暗配在现浇混凝土、梁、柱、平台、墙板内的电线管,将管子敷设在底筋或边筋上,在弯曲处,保证脱模后无露管现象,保护层少于15MM。

管子敷设中,应与土建密切配合,尽量少打、不打墙洞。

管子超过长度,应加装分线盒过渡,一般情况如下:(1)全长管子超过20米,无弯曲时。

(2)全长管子超过14米,只有一个弯曲。

(3)全长管子超过8米,只有二个弯曲。

(4)全长管子超过5米,有三个弯曲时。

5、箱、盒的安装1).本工程的箱、盒均为嵌墙安装。

根据要求,其同一场所的标高误差不超过5 mm,开关距门边150 mm --200 mm。

2).成排安装的座标中的线应成一直线,中心偏差不超过5mm。

3)盒、箱的孔洞,尽量利用原洞,如需开洞,要用机械开洞,不得用电气焊割洞。

4)、管子进入箱、盒的长度不大于 5 mm,且要顺直,焊接处要做好防腐处理。

6、电缆敷设、管内穿线施工前对敷设电缆规格、型号、截面、电压等级进行检查。

沿桥架敷设时单层敷设排列整齐,不得有交叉,拐弯处以最大截面电缆应许弯曲变径为准。

不同等级的电缆采用隔板分开,电缆走向编号挂牌。

穿在管线前,首先检查各管口的护口是否整齐,如有遗漏和损坏,均补齐或更换。

管路较长时,往管内吹些滑石粉。

导线穿入管子后,在导线出口处装护线套保护导线,在不进箱、盒内的垂直口,穿入导线后,将管作密封处理。

室内电气工程施工方案

室内电气工程施工方案

室内电气工程施工方案一、施工前准备工作1.1施工前应根据施工图纸和设计要求,确认电气系统的布线、配电箱位置和电气设备的安装位置等信息。

1.2检查施工现场,清理杂物,确保施工环境安全整洁。

1.3确定施工所需的电气材料和设备,并准备充分,确保施工进度。

1.4安排施工人员,分工合作,确定工作岗位和责任,保证施工的有序进行。

1.5对施工现场进行安全检查,确认施工现场的安全措施是否到位,保障施工人员和施工环境的安全。

二、施工过程2.1电气布线2.1.1根据设计图纸,进行电气管道的敷设,确保管道的安装位置和走向符合设计要求。

2.1.2进行线路布线,根据设计要求进行导线的敷设和连接,确保线路连接牢固,电气绝缘良好。

2.1.3布线完成后,对管道和线路进行验收,确保布线符合设计要求。

2.2配电箱安装2.2.1根据设计要求,安装配电箱,确保配电箱位置和安装方式符合设计要求。

2.2.2配电箱内部布线,进行导线的连接和固定,确保配电箱内部布线整齐、牢固。

2.2.3配电箱安装完毕后进行验收,确保配电箱的安装符合设计要求,配电箱内部布线符合安全要求。

2.3电气设备安装2.3.1根据设计要求,安装电气设备,如开关、插座、灯具等,确保安装位置和方式符合设计要求。

2.3.2连接电气设备的电源线路,进行电气设备的接线和固定,确保设备连接牢固、电气绝缘良好。

2.3.3安装完成后,进行验收,确保电气设备的安装符合设计要求,设备连接符合安全要求。

2.4接地系统施工2.4.1根据设计要求,进行接地系统的施工,确保接地系统符合安全要求。

2.4.2接地系统施工完成后,进行验收,确保接地系统的施工符合设计要求,接地电阻符合安全要求。

2.5系统调试2.5.1电气系统施工完成后,进行系统调试,测试电气设备的接线、开关和插座的使用功能,确保系统正常运行。

2.5.2调试期间,及时发现并解决电气系统的问题,确保系统的正常使用。

三、施工结束3.1电气系统验收3.1.1施工完成后,对电气系统进行全面验收,包括管道和线路的布线、配电箱和电气设备的安装、接地系统的施工等。

室内电气专项施工方案

室内电气专项施工方案

一、编制依据1. 国家现行相关电气工程施工规范、标准及设计图纸。

2. 施工总承包合同及招标文件。

3. 项目现场实际情况及施工条件。

二、工程概况1. 工程名称:XX项目室内电气工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:总建筑面积XX平方米,室内电气工程包括照明系统、动力系统、弱电系统等。

三、施工部署1. 施工目标:确保工程质量,安全文明施工,按期完成施工任务。

2. 项目经理部组织机构:成立项目经理部,明确各部门职责,确保施工顺利进行。

3. 施工阶段的划分及相应工作安排:- 施工前期:进行图纸会审、技术交底,办理施工许可,准备施工材料及设备。

- 施工阶段:按照施工顺序,分阶段进行电气管道敷设、线路敷设、设备安装、调试等工作。

- 施工后期:进行工程验收,办理竣工验收手续。

四、施工进度计划1. 工期目标:根据工程规模及实际情况,计划工期为XX个月。

2. 施工进度计划:- 施工前期:1个月- 施工阶段:XX个月- 施工后期:1个月五、主要施工方法1. 电气管道敷设:- 采用PVC管道敷设,管道应符合国家相关标准,安装牢固,无破损。

- 管道应顺直,转弯处应采用弯头,转弯角度不宜过大。

- 管道敷设前,应清理管道内的杂物,确保管道畅通。

2. 线路敷设:- 采用铜芯绝缘电线,线径应符合设计要求,线缆应无破损、绝缘性能良好。

- 线路敷设应顺直,不得有交叉、重叠现象。

- 线路敷设后,应进行绝缘测试,确保线路安全可靠。

3. 设备安装:- 按照设计要求,安装配电箱、灯具、插座等电气设备。

- 设备安装应牢固,接线和绝缘处理应符合规范要求。

4. 调试:- 对电气系统进行调试,确保系统运行正常,各项指标符合设计要求。

六、各项管理及保证措施1. 质量保证措施:- 严格执行国家相关电气工程施工规范、标准。

- 加强材料、设备的质量控制,确保工程质量。

- 定期进行质量检查,发现问题及时整改。

2. 技术保证措施:- 加强施工人员的技术培训,提高施工技能。

室内电气安装工程施工方案

室内电气安装工程施工方案

中国建筑工程总公司CHINA STATE CONSTRUCTION ENGRG.CORP.室内电气安装工程施工方案中建二局建筑工程有限公司2012年4月13日室内电气安装工程施工方案工程名称:中洲·央筑花园工程工程地点:广东省惠州市金山湖三环南侧施工单位:中建二局第三建筑工程有限公司编制单位:中建二局第三建筑工程有限公司惠州·中洲项目经理部编制:审核:审批:审批日期:年月目录室内电气安装工程施工方案 (2)一、工程概况: (1)1.0 工程简介 (1)2.0 系统介绍 (1)二、现场组织构架 (5)三、进度计划与保证措施 (5)3.1机电施工进度控制 (5)3.2工期保证措施 (5)四、材料组织 (7)4.1与供应商的管理关系 (7)4.2机电物资采购程序 (8)4.3机电物资进场检验 (8)4.4机电物资储存、发放 (9)五.机电工程施工工艺 (10)1.0防雷接地工程 (10)2.0室内配管工程 (12)3.0管内穿线工程 (15)4.0金属线槽、桥架安装工程 (17)5.0电缆敷设工程 (19)6.0配电箱(盘)安装工程 (22)7.0配电柜安装工程 (23)8.0封闭插接母线槽安装 (24)9.0开关、照明灯具安装工程 (25)六、专业配合 (26)6.1机电专业与结构专业的协调配合 (26)6.2机电专业与装修专业的协调配合 (26)七、雨季施工措施 (27)7.1施工准备 (27)7.2施工技术要点 (29)7.3卫生防疫要点 (30)八、质量管理与保证措施 (30)8.1质量管理体系 (30)8.2质量目标: (30)8.3质量管理: (30)九、半成品、成品保护 (32)9.1保护范围 (32)9.2保护内容 (33)9.3保护管理 (33)9.4成品保护措施: (33)十、文明施工与环境保护 (35)10.1管理体系 (36)10.2环境保护、文明施工管理工作: (36)10.3文明施工管理措施 (36)10.4环境保护措施 (37)一、工程概况:1.0 工程简介建设单位:惠州市昊恒房地产开发有限公司设计单位:深圳市华阳国际工程设计有限公司施工单位:中建二局第三建筑工程有限公司监理单位:深圳市九州建设监理有限公司勘察单位:中国有色金属工业西安勘察设计研究院工程地点:惠州市金山湖三环南侧,东临金山大道本工程位于惠州金山湖JSH-03-05 号地块,地处惠州市中心城区南部, 北侧为红线宽度60米的三环;西侧为红线宽度36米的规划环岛西,南侧为红线宽度24米规划横一路,西侧为红线宽度60米的金山大道。

室内装饰电气工程施工方案

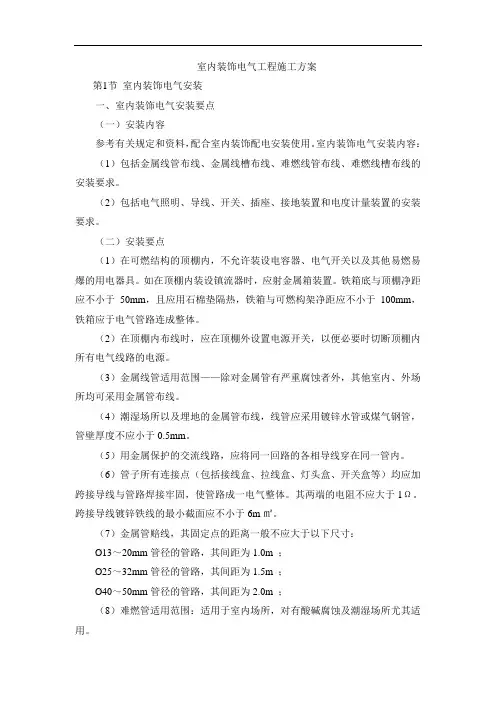

室内装饰电气工程施工方案

室内装饰电气工程施工方案第1节室内装饰电气安装一、室内装饰电气安装要点(一)安装内容参考有关规定和资料,配合室内装饰配电安装使用。

室内装饰电气安装内容:(1)包括金属线管布线、金属线槽布线、难燃线管布线、难燃线槽布线的安装要求。

(2)包括电气照明、导线、开关、插座、接地装置和电度计量装置的安装要求。

(二)安装要点(1)在可燃结构的顶棚内,不允许装设电容器、电气开关以及其他易燃易爆的用电器具。

如在顶棚内装设镇流器时,应射金属箱装置。

铁箱底与顶棚净距应不小于50mm,且应用石棉垫隔热,铁箱与可燃构架净距应不小于100mm,铁箱应于电气管路连成整体。

(2)在顶棚内布线时,应在顶棚外设置电源开关,以便必要时切断顶棚内所有电气线路的电源。

(3)金属线管适用范围——除对金属管有严重腐蚀者外,其他室内、外场所均可采用金属管布线。

(4)潮湿场所以及埋地的金属管布线,线管应采用镀锌水管或煤气钢管,管壁厚度不应小于0.5mm。

(5)用金属保护的交流线路,应将同一回路的各相导线穿在同一管内。

(6)管子所有连接点(包括接线盒、拉线盒、灯头盒、开关盒等)均应加跨接导线与管路焊接牢固,使管路成一电气整体。

其两端的电阻不应大于1Ω。

跨接导线镀锌铁线的最小截面应不小于6m㎡。

(7)金属管赔线,其固定点的距离一般不应大于以下尺寸:Ø13~20mm管径的管路,其间距为1.0m ;Ø25~32mm管径的管路,其间距为1.5m ;Ø40~50mm管径的管路,其间距为2.0m ;(8)难燃管适用范围:适用于室内场所,对有酸碱腐蚀及潮湿场所尤其适用。

(9)难燃管(槽)配线中的接线盒、拉线盒、开关盒等,应采用难燃塑料盒,不得采用金属盒代替。

(10)管子布线的导线,可采用塑料线或穿管专用的胶麻线等绝缘导线。

(11)穿管的导线总截面(包括外皮)应不超过管内截面的40%。

(12)同类照明的几个回路,可以穿于同一管内,但管内导线总数不应多于8根。

室内电气施工方案

室内电气施工方案

室内电气施工方案1. 引言本文档旨在为室内电气工程提供一个详细的施工方案。

该方案将涵盖电气布线、配电系统、电器安装等方面的内容,以确保施工过程的顺利进行和电气设备的安全运行。

2. 施工前准备在开始室内电气施工之前,应做好以下准备工作:•确定电气设计方案:根据室内布局和用电需求,制定电气设计方案,并与设计师和业主进行确认。

•准备电气材料和设备:根据设计方案确定所需的电缆、开关、插座、灯具等材料和设备,并进行采购。

3. 电气布线电气布线是室内电气施工的重要环节,具体步骤如下:•确定主干线路:根据电气设计方案,确定主干线路的走向和位置。

主干线路通常采用埋设在墙内或顶棚内的电缆。

•铺设电缆:根据主干线路的位置,将电缆沿墙壁或顶棚铺设至各个用电点。

注意保持电缆的整齐和稳固,并确保与其他管线有一定的隔离距离。

•进行接线:在各个用电点,根据电气设计方案进行相应的接线,包括开关、插座和灯具等。

确保连接正确、可靠,并做好标识。

4. 配电系统配电系统是室内电气施工的关键部分,主要包括主配电箱和分配电箱。

具体步骤如下:•安装主配电箱:根据电气设计方案,确定主配电箱的位置并进行安装。

主配电箱应放置在通风良好、易于操作和维修的地方。

•安装分配电箱:根据电气设计方案,确定分配电箱的位置并进行安装。

分配电箱应根据用电点的需求,进行分组设置,方便管理和维护。

•进行配电:根据电气设计方案,将主配电箱与分配电箱连接,并将电能分配至各个用电点。

确保配电过程中的线路安全和负荷均衡。

5. 电器安装电器安装是室内电气施工的关键环节,包括安装开关、插座和灯具等。

具体步骤如下:•安装开关和插座:根据电气设计方案和实际需求,确定开关和插座的位置,并进行安装。

确保安装牢固、接线正确,使用防水材料保护插座。

•安装灯具:根据电气设计方案和室内装饰风格,确定灯具的位置和类型,并进行安装。

注意保持灯具与电缆的连接牢固,避免后期出现故障。

6. 安全措施在室内电气施工过程中,安全是至关重要的。

室内电气安装工程施工方案

室内电气安装工程施工方案

室内电气安装工程施工方案一、工程预备1.1工程概述本工程为室内电气安装工程,包括住宅、商业建筑、办公楼等各类室内建筑的电气设备及配电系统的安装。

1.2工程范围本工程的范围包括:(1)电气设备的安装、布线及调试;(2)室内照明系统的安装、调试;(3)动力配电系统的安装;(4)火灾报警系统、安防监控系统的接入、设备安装及调试;(5)其他与室内电气安装相关的工作。

二、工程准备2.1施工人员配备(1)项目经理:负责项目的组织、指导、协调等工作;(2)项目工程师:负责项目的技术管理、施工方案的制定等工作;(3)安装工:负责电气设备安装及调试的工作;(4)电工:负责电气线路的施工、布线及调试等工作;(5)其他施工人员:根据工程需要配备。

2.2施工材料采购根据项目需求,提前计划并采购所需的施工材料,确保材料的质量和供应的及时性。

2.3施工设备准备(1)电气工具:电工工具、测量工具、焊接设备等;(2)安全设备:安全帽、防护眼镜、绝缘手套、安全带等;(3)起重设备:起重机、吊车等;(4)其他:根据实际需要配备的设备。

三、施工方案3.1筹备工作(1)对工程平面图进行审核,确保施工图纸的准确性;(2)组织施工人员进行现场勘察,确定施工方案;(3)制定施工计划,确定施工的时间节点。

3.2施工准备(1)搭建施工现场,确保施工现场的流畅和安全;(2)组织施工人员进行施工前的技术培训,确保施工人员具备相关工作的技能;(3)对施工材料进行验收,并对材料进行分类、存放。

3.3施工流程(1)电气设备的安装:按照施工图纸要求,将电气设备进行布线、接线、安装,并进行调试和试运行;(2)室内照明系统的安装:根据设计要求,安装照明设备,布线并进行调试;(3)动力配电系统的安装:按照设计要求进行电气线路的施工、布线、安装,并进行试运行;(4)火灾报警系统、安防监控系统的安装:根据设计要求,将相应的设备安装并进行调试和联动试验;(5)其他相关工作:根据设计要求,进行相应的安装、布线等工作。

房屋电气工程施工方案

房屋电气工程施工方案

房屋电气工程施工方案一、前言1.1 编制目的本方案的编制旨在对房屋电气工程施工进行全面的规划和安排,确保施工过程安全、顺利、高效。

通过合理的施工方案,保证工程质量,提高施工效率,达到节约能源、降低成本的目的。

1.2 编制依据本施工方案依据相关法规、标准、规范、技术文件,结合实际工程情况编制。

二、工程概况2.1 工程名称:XX小区住宅楼电气工程施工2.2 工程地点:XX省XX市XX区2.3 工程内容:住宅楼电气工程三、工程内容3.1 一期工程内容(1)室内电气线路施工(2)照明系统安装(3)插座开关安装(4)电力配电箱、配电柜安装(5)接地系统施工(6)消防电气系统安装(7)其他相关工程3.2 二期工程内容(1)室外电气线路施工(2)室外照明系统安装(3)室外插座开关安装(4)室外电力配电箱、配电柜安装(5)其他相关工程四、施工组织4.1 施工单位本工程的施工单位为XX建设工程有限公司,具有相应的电气工程施工资质,拥有一支经验丰富的施工队伍。

4.2 施工人员安排本工程将根据实际情况安排合格的施工人员参与施工,各工种人员需持有相应的职业技能证书。

4.3 安全防护措施施工单位将严格按照有关安全生产的法规要求,采取各项必要的安全措施,做好施工现场的安全防护工作,保障人员和设备的安全。

五、施工工艺和方法5.1 室内电气线路施工方法(1)根据设计图纸布置各种线路位置,做好导管敷设工作。

(2)进行电缆预埋和铺设,确保电缆线路的整齐、美观、安全。

(3)电缆连接、绝缘、接地等工作,确保电路的正常使用。

5.2 照明系统安装方法(1)根据照明设计方案进行灯具安装工作。

(2)进行灯具线路的连接和调试,确保照明系统正常使用。

5.3 插座开关安装方法(1)根据设计要求安装插座和开关。

(2)进行插座线路的连接和调试,确保插座和开关正常使用。

5.4 电力配电箱、配电柜安装方法(1)选择合适的位置安装配电箱和配电柜。

(2)进行电缆连接、开关、保护器等设备的安装和调试。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

室内电气工程施工方案一、施工顺序遵循先土建后设备的原则,根据土建基础—主体—屋面—外墙—其它装修的施工顺序,设备安装的施工顺序基本确定如下:基础接地焊接、配合主体施工进行电气管、管道预埋、设备孔洞预留、避雷引下线焊接—外墙雨水管安装、配线、给排水管道安装、电气及卫生设备安装。

在实施过程中,可根据实际情况进行调整,并及时进行接地电阻测试,确保施工质量及工程按时验收。

二、施工流向主体完成之前,主要是配合土建自下而上进行基础接地焊接,等电位联接引下线焊接、预埋、预留工作,同时配合土建墙体砌筑进行电气配管、管道预埋。

主体完成之后电气部分自上而下依次进行等电位联接,配线,灯具及电器件安装,最后进行调试工作。

各工种之间应紧密配合,在施工平面上则依土建施工段来划分设备安装的施工段。

三、电气工程工艺流程(一)准备阶段:图纸会审→设备、材料、加工件计划→设备、材料验收→编制技术方案→施工机具配置。

(二)施工阶段:技术安全交底→配合土建预埋预留→支吊架制作安装→二次配管→电缆电线敷设→配电箱安装→开关、插座、灯具安装→屋面避雷网安装。

(三)调试验收阶段:线路检查测试、记录→防雷测试、记录→照明试验→系统试送电→系统检查评审整改→系统送电→验收交工。

四、主要施工方法及技术要求(一)电气配管及管内穿线工程1、配管及预埋前,必须熟悉施工图纸,除完全掌握图纸设计功能及敷设途径、方法外,还应与暖通、给排水等有关专业核对图纸,并与土建建筑图详细对照,如发现差错,应及时找设计更正。

2、根据图纸及相关标准编制材料计划。

管、箱、盒规格正确。

3、做好管、箱、盒、材料进场验收工作,防止不合格品材料使用在工程中,电管除满足规范要求,还应无严重锈蚀,管内不得有尖锐棱角,箱、盒尺寸符合设计规定。

4、本工程电源进线均采用电缆穿钢管埋地引入;导线、电缆全部采用铜芯导体;导线采用铜芯线,立上引下线穿镀锌钢管沿墙暗敷,其余支线及弱电线路均穿阻燃PVC管暗敷。

5、当土建主体工程开始后,安装便开始集中力量配合土建进行电管、接线盒、灯头盒等预埋预留;土建筑砌砖墙时进行二次配管;当土建主体结构装修工程基本完成后即可开始穿线。

6、暗配钢管采用套管连接,其长度为管外径的1.5~3倍。

连接管的对口应处在套管中心,焊口应焊接牢固、平整、密实;管子与建筑物表面的距离不应小于15mm,埋于地下或混凝土内的管子其弯曲半径不能小于管子外径的10倍,其它位置的管子其弯曲半径不能小于管外径的6倍。

7、管子进入箱柜时管口位置要准确,排列要整齐,在接线盒内露出的长度小于5mm。

8、暗配于混凝土内的钢管内部应刷防锈漆,暗配于土质地面内的钢管内部刷防锈漆,外部刷沥青漆,其余情况下的所有配管,内外部均应刷防锈漆,刷漆前应认真除锈。

9、导线穿入钢管后,在导线的进出口处要加装护线套保护导线,穿管导线不准在管内有接头,导线出口长度按不同情况相应预留。

10、在现浇混凝土板、墙、柱内配管时,除按位置埋设线盒, 还应做好固定工作,以防灌注混凝土震动时位置偏移, 管口应采取封堵措施,以免水泥浆流入堵塞管子,影响穿线。

11、线管煨弯应保证足够的弯曲半径,暗配时弯曲半径≥6倍管子外径。

12、钢管经过盒、箱、管箍处,应用∮6~∮8圆钢做接地跨接,盒、箱也应做好接地焊接,接地焊接长度≥30毫米。

13、砖墙内配管,应在土建粉刷前敷设到位,箱、盒及配管应在粉刷前采用强度等级不小于M10的水泥砂浆固定,保护层厚度大于15mm。

砖墙上开槽宜采用开槽机, 以保证砌体质量。

14、土建拆模后应及时找出预埋在混凝土内的盒、箱,并用铁丝试通管路,做好管口及箱、盒的临时封堵保护工作。

对于试不通的管子及早处理,进行修补,以免影响土建质量和总体进度。

15、吊顶内配管,一般应在吊顶内其它专业管道施工以后进行,线管尽可能贴近龙骨敷设,敷设途径应合理、整齐、并用吊支架进行固定,焊管应进行油漆防腐、接地跨接可靠。

16、埋于地坪内的暗配管要做好临时固定,浇灌砼时,不致使管子发生大的位移和挤压。

17、金属套管与钢管直接连接时,可采取有螺纹混合连接法或无螺纹连接法,管道在敷设时尽量避免弯曲。

金属套管与盒、箱或线槽连接时,应采用专用的线箱连接器或组合线箱连接器进行连接。

18、暗敷的电管宜沿最近线路敷设,并减少弯头;浇砼时应派人跟班监护,施工完毕后请甲方代表检查验收,及时填写隐蔽工程记录。

(二)电缆敷设电缆敷设施工前必须将电缆排列好,划出排列图表,按图表进行施工;敷设时,应敷设一根,整理一根,卡固一根,施工完毕时要达到排列整齐,标志牌设置正确,及时做好安装记录和自检记录。

(三)配电箱、柜及电气器具安装1、本工程所有照明柜、箱应安装牢固,垂直偏差不得大于规范及设计要求。

2、所有配电箱、控制柜的型号及规格应符合设计要求,垂直偏差不得大于规范要求;配电箱应固定、牢固。

配电箱内配线应排列整齐,并绑扎成束,压头牢固可靠,箱上的电气器具应牢固、平整、间距均匀、启闭灵活,接线端子无松动,零部件齐全;箱内用电回路应标识清楚。

箱体开孔必须采用开孔器,严禁用气焊割孔;墙上明装箱体用膨胀螺丝固定;墙上暗装箱体应用水泥砂浆固定, 面板四周紧贴墙面,配管进箱内应整齐,并不大于5毫米。

3、所有配电箱、柜均应分别设置零线和保护地线(PE)端子。

4、箱内接线排列整齐,并有明显回路编号,各开关启闭灵活,多股铜线应用压线鼻,凡有电气元件的箱、柜,门扇均应接PE线。

5、电气器具等配件均应齐全,无机械损伤,导线进入器具绝缘保护应良好。

6、照明灯具安装应牢固,多股软线应搪锡;螺口灯头,零线必须接在灯头螺纹的端子上。

7、成排灯具安装前应先放线定灯位,避免安装时偏差过大,吊链荧光灯双链应平行。

8、开关、插座安装高度应符合设计规定,开关控制相线,单相三孔插座,接线严格按左零右火,上线为接地线连接。

9、暗装箱、盒均需采用专用接线盒,接线盒四周不应有空隙, 安装后板面端正,紧贴墙面。

10、砖墙配电箱固定要求,墙面冲筋完,根据预留孔洞尺寸,地面实际高度及准确的一米水平线,将箱体找好准确标高,弹线定位作记号,根据墙面冲筋高度找好箱口与墙面的水平尺寸后,进行箱体固定,用水平仪找平找正,然后用水泥填实周边空缝,带强度达到要求后安装盘面和贴脸。

11、暗箱体跨接地线的做法:跨接地线严禁直接焊接在箱体上,应焊接在箱体对角线事先预留的扁钢上,焊接长度为圆钢直径的6倍以上,双面施焊,去掉药皮,并刷防腐漆两遍。

12、安装盘面要求周边间隙均匀对称,贴脸平整不歪斜,螺丝垂直受力均匀,螺丝帽要凹进去,严禁高出贴脸面外。

(五)灯具、开关、插座盒安装首先根据图纸设计位置,弹线定位,成排灯具两点拉直线找直。

根据安装高度确定吊杆长度。

灯具电源引入,从顶板上灯头盒引入,用防液型金属软管连接,其长度不应大于一米,两端分别用锁母锁紧在灯头和盖板上。

吊顶内,导线必须用金属软管保护,不能有明显导线外露。

导线接头放在灯头盒内。

灯具安装,土建吊顶有分格线,灯具必须安装在分格线中间,灯具两边距分格线两边距离相等,灯具两头句分格线相等。

吸顶灯、壁灯安装高度低于2.4m应加保护地线,地线截面应与相线等径。

灯具全部安装完,应通电试运行24小时,每8小时测电压、电流记4次,派电工仔细巡视,检查灯具控制是否灵活,罗灯口接线是否正确。

开关、插座的安装要求位置准确、平直端正、牢固、洁净。

开关切断相线,开关面板不能倒装,开关的安装位置要便于操作,开关边缘距门框的距离为150~200mm(包括门框厚度)。

插座的安装高度应符合设计要求,在同一室内安装的插座高度差不大于5mm,并列安装相同型号的插座高度差不大于1mm。

暗装插座应采用专用接线盒,四周不要有空隙,盖板端正,并紧贴墙面。

在潮湿场所,要采用密封良好的防水防溅插座。

(六)变配电系统安装1、变压器、高低压柜等设备安装前,变配电室土建工作应结束,门窗应封闭。

对地沟尺寸应进行复核。

2、变压器、高低压柜等设备到货后,应认真做好开箱检查验收,验收合格后填写设备开箱检查记录。

3、土建预埋基础槽钢时,应做好配合检查工作,水平度、平直度以及位置尺寸的误差应符合设计和规范要求,而且面板槽钢应比后边槽钢高2-3mm,使盘柜就位找平时,垫铁放在后边。

4、基础槽钢采用立放,与配电柜之间采用螺栓连接。

5、柜子应可靠接地,装有电器的可开启的门接地应良好。

6、盘柜安装就位后应及时调整,误差应符合规范要求。

7、配电柜二次回路接线应依据设计单位或厂家的原理图和接线图进行,电缆、电线编号、标志应清晰、可靠。

8、母线搭接螺丝应外露2-3扣,螺孔比螺丝大1mm,连接面涂电力复合脂,用力矩扳手紧固,力矩值应符合要求。

(七)防雷接地工程安装1、接地极利用基础主筋,在土建施工基础钢筋时将基础钢筋沿水平焊接一圈(不少于二根钢筋),并与引下线钢筋连接。

2、钢筋焊接应两边焊接,搭接长度为圆钢直径6倍且焊缝不得有夹渣、气孔,扁钢搭接长度为扁钢宽度2倍且三个棱边焊接。

3、引下线的具体位置要按设计规定施工,并在图中规定的柱子上引出接地电阻测试点。

4、接地干线采用镀锌扁钢-40×4,所有连接部分采用焊接,搭接长度为扁钢宽度的2倍且三个棱边焊接,焊缝不得有夹渣、气孔。

5、敷设引下线必须调直后方可进行敷设。

引下线路径尽可能短而直。

引下线的接头处应错开支持卡子。

6、敷设在屋面女儿墙上的避雷线在施工前必须拉直,并预先埋设支持件,搭接长度≥圆钢外径6倍,且焊缝饱满无夹渣。

7、避雷线支架高度一般为100-150,其转弯处支架应距转弯中点0.25-0.5米,直线段支架水平间距为1-1.5米,垂直间距为1.5-2米,且支架间距应平均分布。

8、避雷带安装好应平直、牢固。

不应有高低起伏和弯曲现象,平直度每2米检查段允许偏差不宜大于3/1000,全长不宜超过10mm。

9、避雷带在转角处应随建筑造型弯曲,一般不宜小于90°,弯曲半径不宜小于圆钢直径的10倍,或扁钢宽度的6倍,绝对不能弯成直角。

10、避雷带焊接处焊缝应饱满并有足够的机械强度,不得有夹渣、咬肉、裂纹、虚焊、气孔等缺陷,焊接处的药皮敲净后,应刷红丹防锈漆和银粉漆做防腐处理。

11、凡进出建筑物的所有金属管道预留洞处均需埋设不少于二块钢板,以便与管道作接地连接。

12、配合土建按设计图纸要求在各建筑内敷设等电位接线端子箱。

13、将各建筑内电气装置的金属外壳及其它金属管道、支架等可导电部分与等电位接线端子内导线接通。

14、将卫生间内所有金属部件与等电位接线盒内导线连通。

(八)电气调试验收1、送电线路的试验根据送电系统的回路编号,切断所有受电器的开关,检查回路绝缘达到规范要求,各岗位人员均已到位后,在指挥员的统一指挥令下,分别对各回路送电,送电后各岗位人员检查受电器进线端的上端头线电压、相间电压须与送电部位的电压值相同,且回路无其它异常现象。
