一、前期准备
在进行水电施工前,首先需要对施工区域进行全面的勘测和评估,确定施工范围和施工难度,并制定详细的施工方案。

同时要检查施工现场的安全状况,确保施工期间人员和设备的安全。

二、施工流程
1. 水电设计方案确定
根据勘测结果和业主需求,确定水电设计方案,包括水路布置、电线线路规划等。

设计方案需要符合相关的安全标准和规范要求。

2. 施工材料准备
根据设计方案,准备好所需的施工材料,包括水管、电线、插座等,并确保材料质量符合要求。

3. 施工区域清理
在进行施工前,需清理施工区域,清除杂物和障碍物,确保施工区域整洁。

4. 施工过程
(1) 水电管线敷设
根据设计方案,进行水管和电线的敷设工作,确保管线布置合理、安全可靠。

(2) 线路连接
水电线路连接是施工的关键环节,要确保连接牢固、绝缘良好,避免漏电和漏水等安全隐患。

5. 安全检查
施工完成后,要进行全面的安全检查,确保施工质量和安全性,排除隐患。

三、施工质量验收
在施工完成后,需进行水电施工质量验收,由专业人员对水电工程进行检验,确保水电施工符合相关标准和规范要求。

四、施工总结与改进
对本次水电施工过程进行总结,分析存在的问题和不足,提出改进建议,为以后的水电施工工作提供经验和借鉴。

结语
水电施工是一项重要的工程施工工作,需要严格按照设计方案和安全规范进行施工,确保施工质量和安全性。

只有做好前期准备、严谨施工流程、严格质量验收和持续改进,才能保障水电工程的可靠运行和长久使用。

装修改造项目中的水电安装施工细则

装修改造项目中的水电安装施工细则

装修改造过程中如何进行水电设施的施工1. 准备工作在水电设施施工前,需要做好以下准备工作:1.1 设计规划在施工前,应根据实际需求和设计师的规划,明确水电设施的布局和位置,以及所需材料和设备。

1.2 材料准备根据设计规划,准备所需的水电材料,如电线、电缆、水管、阀门等,并确保材料的质量和数量。

1.3 工具准备准备齐全的水电施工工具,如电钻、扳手、螺丝刀、切管器等。

1.4 现场清理对施工区域进行清理,移除无关物品,确保施工场地的安全和整洁。

2. 水电施工流程2.1 水路施工2.1.1 开槽根据设计规划,使用电钻和切管器在墙面和地面上开槽,为水管铺设做准备。

2.1.2 管道铺设在开好的槽内铺设水管,注意管道的走向和弯曲度,确保管道铺设平整。

2.1.3 管道固定使用管卡和螺丝将水管固定在墙面和地面上,保证管道的稳定性和安全性。

2.1.4 试压在管道铺设完成后,进行试压测试,检查管道是否有泄漏或其他问题。

2.2 电路施工2.2.1 布线根据设计规划,使用电线和电缆沿着墙面和顶面进行布线,注意电线的走向和固定。

2.2.2 穿管在布线过程中,将电线穿过管子,以保护电线和便于维修。

2.2.3 接线将各个用电设备的电线连接到相应的电路中,注意接线的正确性和安全性。

2.2.4 检测在电路施工完成后,进行电路检测,检查电路是否有短路、漏电或其他问题。

3. 施工注意事项3.1 安全第一在施工过程中,要严格遵守安全操作规程,确保自身和他人的安全。

3.2 施工标准按照国家和行业的施工标准进行施工,确保水电设施的质量和可靠性。

3.3 严谨施工在施工过程中,要严谨认真,确保每一个细节都符合设计要求。

3.4 沟通协作与设计师、项目经理和其他施工人员保持良好的沟通,协同完成装修改造任务。

4. 施工后验收在水电设施施工完成后,应进行验收,确保施工质量和符合设计要求。

4.1 水路验收检查水管是否有泄漏、破裂或其他问题,测试各个用水设备的正常运行。

样板间水电电安装施工方案

样板间水电电安装施工方案

目录第一章、编制说明--------------------------------------------------21、编制对象2、编制依据3、采用的规范、规程、标准、文件4、相关技术标准第二章、工程概况及施工特点---------------------------------------31、项目概况2、施工条件:第三章、施工方法、工艺流程---------------------------------------3 水电安装工程施工方法、工艺流程第四章、施工机具计划---------------------------------------------61、主要机具设备需要计划2、本工程项目组织机构3、精心组织、强化管理第五章、确保工程质量的技术组织措施及违约处罚措施--------------- 81、质量目标2、质量管理3、质量通病预防及注意事项4、成品保护第六章、确保安全生产及文明施工的技术组织措施及违约处罚措施 -----131、明确任务、落实责任2、加强职工素质教育3、总体措施4、实施措施室内装饰水电安装施工方案第一章、编制说明为了更好的为业主(顾客)服务,保证工程优质、高效完成,为企业、为项目创良好的社会效益和经济效益,特编制本施工组织设计。

一、本施工组织设计编制对象万国城MOMA三期一标段项目样板间室内水电安装工程。

二、依据以下内容编制:2.1招标文件,2.2工程施工图纸、变更洽商、业主方工作联系单等2.3有关国家规定、标准、规范及地方法规三、应采用的规范、规程、标准、文件3.1《建筑施工手册》第四版3.2建筑给水排水及采暖工程施工质量验收规GB50242-20023.2通风与空调工程施工质量验收规GB50243-20023.2智能建筑工程质量验收规GB50339-20033.3建筑电气工程施工质量验收规范 GB50303-20023.5建筑工程项目管理规范 GB\T50326-20013.6 建设工程文件归档整理规范 GB\T50328-20013.7万国城(MOMA)三期一标段工程施工图纸3.8万国城(MOMA)三期一标段工程施工组织设计3.9业主3.1期毛坯房关于机电专业交底会会议纪要四、相关材料技术标准湖南省长沙市施工现场部分建筑材料检测取样暂行细则第二章、工程概况一、工程概述根据业主3.1期毛坯房关于机电专业交底会会议纪要,本工程样板间施工内容如下:二、施工条件:本工程进入施工现场道路畅通,施工现场的供电、供水已具备。

怎样做水电装修工程施工

怎样做水电装修工程施工

怎样做水电装修工程施工水电装修工程作为整个装修工程的重要环节,直接影响到居室的用水和用电质量,所以施工过程要十分谨慎。

下面将介绍水电装修工程施工的步骤:一、前期准备工作1. 确定水电施工图纸:在装修之前,需要找一位有经验的水电工程师,根据户型和设计要求,绘制详细的水电施工图纸。

图纸应该明确标出水电管路、插座、开关等位置。

2. 采购材料:根据施工图纸和实际需求,提前采购好水电施工所需的管材、线材、接头等材料。

3. 施工队伍协调:在水电施工之前,需要协调好水电工和其他装修队伍的施工进度,确保各个施工队伍之间的协作。

4. 安全防护措施:在施工之前,需要注意对居室内其他装修材料和家具进行良好的保护措施,以防止施工过程中的损坏。

二、水电管路施工1. 定位:根据施工图纸确定好水电管路的走向和位置,用铅笔在墙面和地面做好标记。

2. 开槽:根据标记的位置,使用电动开槽机对墙面和地面进行开槽,开出适合水电管道放置的槽口。

3. 安装水管:根据施工图纸,安装好水管,并确保每个水管的连接处都经过了水压测试,以确保不会漏水。

4. 安装电线:接着安装电线,同样要根据施工图纸,将电线铺设到相应的位置,并且要使用绝缘套管和绝缘胶带对接头进行保护。

5. 布线插座和开关:安装好的电线要进行插座和开关的布线,需要按照施工图纸上的布线要求进行操作,确保插座和开关的位置和数量符合实际需求。

6. 整体检测:水电管路施工完毕后,需要对整体的水电管路进行检测,确保每个管路的质量和安全性。

三、收尾工作1. 封槽和修补墙面:水电管路施工完成后,需要对开槽的墙面进行封槽和修补,恢复墙面的平整和美观。

2. 清理工地:清理工地上的杂物和垃圾,确保整个施工现场的整洁。

3. 施工总结:对水电施工过程进行总结和归档,记录施工中遇到的问题和解决方法,为日后的装修工程提供参考和借鉴。

以上就是水电装修工程施工的主要步骤,希望能对大家在进行水电装修工程时有所帮助。

当然,在实际施工中,由于各种原因可能会有所不同,所以大家在施工之前还需要进行更详细的了解和规划。

水电安装工艺流程

水电安装工艺流程

水电安装工艺流程
《水电安装工艺流程》
水电安装是装修过程中至关重要的环节,它关乎到房屋的用水和用电安全问题。

以下是水电安装的工艺流程。

第一步,布线设计。

水电安装前,需要根据房屋的平面布局和设计要求,进行详细的水电布线设计。

包括照明、插座、开关等的位置和数量,以及给水给排水管道的安装路线和连接。

第二步,凿洞施工。

在布线设计确定后,需要进行凿洞施工,将墙面和地面开出预留洞口,以便后续的水电管线安装和走线。

第三步,水电管线安装。

根据设计图纸和洞口位置,进行水管和电线的安装。

水管的连接需要使用专用的接头和密封胶进行封闭,确保不会漏水。

电线的走线要符合安全规范,避免出现交叉接触、过载等安全隐患。

第四步,检测和验收。

水电管线安装完成后,需要进行水压测试和电路测试。

水压测试主要是检测给水管道和排水管道的密封性和流通性。

电路测试主要是检测插座和开关的正常使用情况,以及避免漏电和短路等问题。

确保通过检测后,经验收合格。

第五步,封闭墙面。

所有水电管线安装和测试完成后,需要进行墙面的封闭处理。

包括填平洞口、刮腻子、打磨和涂漆等工序。

最终形成完整的墙面和地面装修效果。

综上所述,水电安装工艺流程主要包括布线设计、凿洞施工、水电管线安装、检测和验收,以及封闭墙面。

只有按照规范流程进行,才能确保水电安装的质量和安全。

样板间制作标准及验收程序

样板间制作标准及验收程序

样板间制作标准及验收流程一、样板间制作标准主体砌筑至四层后开始制作样板间,样板间的选择应以一层为宜,也可根据实际情况选择二层。

在承包单位制作样板间之前,应由承包单位首先提交样板间做法的执行标准及控制误差,并由工程管理中心及监理审批后,开始制作样板间,所制作的样板间均应符合标准样板间的形式。

样板间制作时应将样板上层房间地面浇筑完毕,防止在进展地面浇筑时,影响样板间其它部位受到水浸的破坏。

详细土建、电气、水暖制作标准如下:1、土建部分:⑴、墙面抹灰〔经现场监理、甲方验收后,进展后期施工〕;⑵、卫生间、厨房墙面抹灰〔经现场监理、甲方验收后〕;⑶、地面垫层;混凝土垫层必须密实、平整、无裂缝;垫层的基层应预先潮湿并清扫干净,保证两层之间的良好结合。

浇筑完毕应认真加以养户。

⑷、板顶顺平;⑸、窗户、玻璃、防盗门安装;⑹、防盗门安装要求:①门扇锁具安装部位有加强防钻钢板,厚度为3㎜;门扇的铁皮厚度不小于1.0㎜,门框的钢板厚度不小于1.2㎜;②金属构件外表应进展防腐处理;③门扇开启、关闭灵敏,扇框组合严密;④防盗门与墙体接缝处要求组合严密,同时注意防盗门成品保护。

⑺、塑钢窗安装要求:①玻璃采用4㎜厚包头产神木浮法玻璃;②固定片厚度为1.2㎜,钢衬采用增强型钢厚度为1.5㎜,钢衬的长度焊口转角处预留不得大于2㎝,焊口处要平整光滑;③五金配件全部选用春光牌;④塑钢窗框与墙面之间用泡沫胶密封,墙面抹灰后里外都用密封胶密封;⑤塑钢窗安装完后窗户开启灵敏,把手安装结实。

⑥其它的相关质量要求严格按照施工验收标准的相关规定执行;需重点控制的内容:①、抹灰前基层的处理;抹灰过程中的厚度控制;抹灰:阴阳角找方,设置标筋、分层赶平、修整和外表压光,其外表质量应颜色均匀,无抹纹,分格缝明晰美观。

②、细部质量的控制,包括阴阳角的方正,窗户安装的质量、型材、固定片的连接等;③、施工样板间的控制质量分别按标准执行控制,详细控制内容按标准内容执行。

水电安装施工方案 2

水电安装施工方案 2

水电安装施工方案 2在进行建筑装修时,水电安装是其中非常重要的一环。

水电安装的质量将直接影响到日后的生活质量和安全性。

因此,制定合理的水电安装施工方案至关重要。

施工前的准备工作在开始水电安装施工之前,首先要确保已完成以下准备工作:1.确定设计方案:根据建筑布局和功能需求,制定详细的水电布线设计方案。

2.采购材料:根据设计方案清单,准备好所需的水管、电线、开关插座等材料。

3.确定施工进度:制定详细的施工计划,明确各项工作的时间节点和责任人。

施工流程水电安装的施工流程如下:1.布置管线和电线线路:首先根据设计方案,在建筑内部进行水管和电线线路的布置,确保布线符合安全标准并且方便后期维护。

2.安装水管和电线:根据布置好的线路,将水管和电线进行安装,连接到指定的位置,注意管道与电线的防水防漏处理。

3.安装开关插座:根据设计图纸,在墙壁上进行开关插座的开孔安装,并连接好电线,确保开关插座的位置合理且安全。

4.接驳设备:将各个水电设备,如水龙头、灯具等,接驳到水管和电线上,并进行电路测试和水压测试,确保安全可靠使用。

施工注意事项1.材料选择:选择优质的水管和电线材料,确保质量优良,以提高使用寿命和安全性。

2.施工质量:严格按照设计方案施工,保证管线布置合理、电线连接牢固,避免出现问题。

3.安全措施:施工现场要做好安全防护工作,避免发生意外事故,施工人员应佩戴好安全装备。

4.验收检测:施工完成后进行水压测试和电路测试,确保水管不漏水、电线连接正常,确保安全可靠。

总结水电安装施工是建筑装修中不可或缺的一部分,合理的施工方案能够保证施工质量和后期使用的安全性。

在施工过程中,施工单位要注意质量把控和安全管理,确保每一个细节都符合标准要求。

只有这样,才能为业主提供一个安全、舒适的生活环境。

水电样板引路施工方案(精辟)

水电样板引路施工方案(精辟)

水电样板引路施工方案(精辟)一、引言水电工程是建筑施工中至关重要的一环,其施工质量直接关系到建筑物的使用寿命和安全性。

本文将针对水电样板引路施工方案进行详细介绍,使施工人员能够清晰了解施工流程和注意事项,确保工程质量。

二、施工前准备2.1 工程资料准备在开始水电样板引路施工前,需准备好相关工程设计图纸、施工方案和工程验收标准等资料,确保施工过程按照设计要求进行。

2.2 材料准备准备好所需的水管、电线、配件等材料,确保材料质量符合相关标准,避免因材料问题导致施工质量不达标。

三、施工流程3.1 样板定位根据设计图纸要求,在施工现场进行样板定位,确定水管和电线的引路位置。

3.2 预埋配管首先进行水管和电线的预埋配管工作,确保管道布局合理,避免水电交叉和混乱现象。

3.3 引线布线根据预埋的水管和电线位置,进行引线布线工作,确保布线整齐、紧凑,避免线路交叉和走样。

3.4 样板安装根据设计要求,将水管和电线固定在样板上,确保安装牢固、符合标准。

四、施工注意事项4.1 安全第一在施工过程中,施工人员必须严格遵守安全操作规程,穿戴好相关安全装备,确保施工过程安全。

4.2 质量控制施工过程中需进行质量检验,确保水电引路的施工质量符合标准要求,杜绝施工质量问题。

4.3 施工环境整洁施工现场要保持整洁,材料摆放有序,避免杂物混杂,确保施工环境清洁整齐。

五、总结水电样板引路施工是建筑工程中至关重要的一环,施工质量的好坏直接关系到建筑物的使用寿命和安全性。

本文通过详细介绍施工流程和注意事项,希望能够对施工人员在水电样板引路方面提供参考,确保施工质量达标。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

精心整理

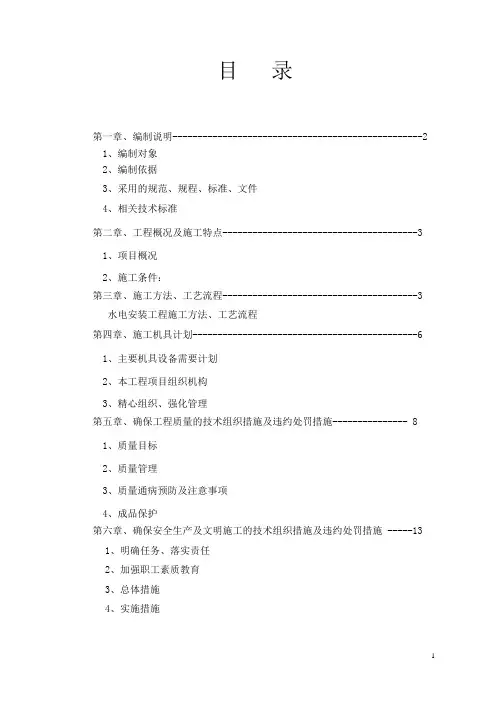

目录
第一章、编制说明--------------------------------------------------2
1、编制对象
2、编制依据
3、采用的规范、规程、标准、文件
4、相关技术标准
1
2
1
2
3
1
2
3
4
1、明确任务、落实责任
2、加强职工素质教育
3、总体措施
4、实施措施
室内装饰水电安装施工方案
第一章、编制说明
为了更好的为业主(顾客)服务,保证工程优质、高效完成,为企业、为项目创良好的社会效益和经济效益,特编制本施工组织设计。

一、本施工组织设计编制对象万国城MOMA三期一标段项目样板间室内水电安装工程。

二、依据以下内容编制:
2.1招标文件,
2.2工程施工图纸、变更洽商、业主方工作联系单等
2.3有关国家规定、标准、规范及地方法规
三、应采用的规范、规程、标准、文件
3.1《建筑施工手册》第四版
二、施工条件:
本工程进入施工现场道路畅通,施工现场的供电、供水已具备。

第三章、施工方法、工艺流程
理再做管道固定,管道安装应横平竖直,固定牢固,管道不得用管钩固定。

7、管道安装完毕特别是暗管,应在土建粉刷之前,做0.5MPA水压试验,合格后方能粉刷,排水管必须闭水通球试验。

8、线路配管暗敷设时,必须按图纸施工,配合土建在梁、柱内预埋,严禁用套线直接埋设。

9、后砌墙内配管工艺流程
(1)后砌墙内PVC管路施工主要工艺流程
预留箱盒位置→进箱盒采用专用带琐母接头→敷设管路→管路连接→切断→弯曲
(2)后砌墙内焊接钢管施工主要工艺流程
预留箱盒位置→敷设管路→管路连接→切断→进箱盒套丝、护口→弯曲→跨接地线
10、管内穿线工作,应在抹灰工程、地面工程结束后进行,管内管线总截面(包括外护层),不应超过管子内的40%,管内穿线严禁有接头。

管内配线工艺流程:
选择导线→穿带线→扫管→带护口→放线及断线→导线与带线的绑扎→管内穿线→导线连接→接头包扎→线路检查绝缘摇测
11、开关、插座的安装有通视范围内的高差一律按不大于5MM的要求严格执行,插座相位严格执行“面向插座,左零右相”的接线要求。

具体流程:清理→接线→安装→通电试运行
二、本工程项目组织机构
项目经理
三、精心组织、强化管理
机电经理
1、项目部施工准备工作两手抓。

一是在项目技术负责人主持下,测量员、施工员、质检员、安全员、预算员等认真熟悉图纸、设计说明,准备图纸会审和设计技术交底,抓紧编制施工组织设计,编制分项工程施工方案或作业指导书,编制设备、材料、周材、半成品的供应和加工计划,设计现场临时建筑图纸和水电敷设图纸。

二是由项目领导带领施工员负责现场各种工作,分工负责在规定时间内尽快完成,为工程施工正常进行创造必备的条件。

2、公司各职能部门在各自分管工作范围内全力配合项目部开展资源配置工作。

3
4
质量。

5
6
1
2
一流的质量、一流的施工进度和文明安全的工地打下坚实的基础。

3、保证项目
(1)隐蔽管道和给水系统的水压试验结果必须符合设计要求和施工规范规定。

(2)给水系统竣工后或交付使用前,必须进行冲洗。

(3)隐蔽的排水管道灌水试验结果,必须符合设计要求和施工规范规定。

(4)管道的坡度必须符合设计要求或施工规范规定。

(5)管道及管道支座(墩)严禁铺设在冻工和未经处理的松土上。

(6)排水系统竣工后的通水、通球试验结果,必须符合设计要求和施工规范等有关规定。

(7)三相或单相的交流单芯电缆,不得单独穿于钢导管内。

(8)不同回路、不同电压等级和交流与直流的电线,不应穿于同一导管内;同一交流回路的电线应穿于同一金属导管内,且管内电线不得有接头。

(9)当交流、直流或不同电压等级的插座安装在同一场合时,应有明显的区别,且必须选择不同结构、不同规格和不能互换的插座;配套的插头应按交流、直流或不同电压等级区别使用。

(10)插座接线应符合下列规定:
单相两孔插座,面对插座的右孔或上孔与相线连接,左孔或下孔与零线连接;单相三孔插座,
4
(1
(2
(3
(4
(5
(1
(2)立管距墙距离不一致或半明半暗:由于立管位置安排不当,或隔断墙位移偏差太大造成。

(3)预制好的管段弯曲或断裂:原因是直管堆放未垫实或曝晒所致。

(4)接口处外观不清洁,不美观:粘接后外溢粘接剂应及时除掉。

(5)粘接口漏水:原因是粘接剂涂刷不均匀,或粘接处未处理干净所致。

(6)立管穿楼板处板缝渗水:原因是立管穿楼板处设做防水处理。

(7)排水管的插口倾斜,造成灰口漏水:原因是预留口方向不准,灰口缝隙不均匀。

(8)立管检查口渗、漏水:检查口堵盖必须加垫,以防渗漏。

(9)排水管道坡度过小或倒坡,均影响使用效果,各种管道坡度必须按设计要求找准。

(10)排出管与立管连接宜采用两个45°弯头或弯曲半径不小于4倍管径的90°弯头,否则管道容易堵塞
(11)预埋钢管煨弯时出现凹扁过大,弯曲半径不够倍数。

使用手动弯管器是,受力点要适当移动,不能用力过猛;使用液压弯管器时,模具要配套,焊接钢管的焊缝不应放在侧面;钢管直径大于80mm时,最好到专业厂家加工定做。

(12)预埋管线施工时跨接地线焊接长度不够,焊缝不饱满、出现夹渣、咬肉等。

焊接长度不够:操作人员责任心不强,应加强自检、互检,班组长加强检查、督促、教育直至处罚。

焊缝不合
(13
(14
(15
(16
(17
(18
(19
(20
(21
(1)安装好的管道不得用做支撑或放脚手板,不得踏压,其支、托、吊架不得作为其他用途的受力点。

(2)管道在喷浆前要加以保护,防止灰浆污染管道。

(3)阀门的手轮在安装时应卸下,交工前统一安装好。

(4)水表应有保护措施,为防止损坏,可统一在交工前装好。

(5)各种水龙头、喷水头等,尤其是卫生器具上的水龙头,一般在要交验时再行安装,以免过早安装时,容易损坏和丢失。

(6)交工前,要严格执行成品保护值班制度。

(7)预留管口的临时丝堵不得随意打开,以防掉进杂物造成管道堵塞。

(8)预制好的管道要码放整齐,垫平、垫牢,不许用脚踩或物压,也不得双层平放。

(9)不许在安装好的托、吊管道上搭设架子或拴吊物品,竖井内管道在每层楼板处要做型钢支架固定。

(10)冬期施工捻灰口必须采取防冻措施。

(11)管道安装好后,应将阀门的手轮卸下,保管好,竣工时统一装好。

(12)其他工种不得敲打或弯折电线管路,管路敷设完成后,要及时套好管堵,其他工种不得
(13
(14
(15
(16
(17
(18
(19
(20
(21
定时召开职工会议,强调各项目措施的重要性,刷写多幅横幅标语,做到抬头见宣传,低头见教育,明确、严格奖罚制度,增强职工的实施概念。

三、总体措施
1、工地成立以项目经理为领导,施工员、专职安全员、行政负责人参与文明标化管理机构。

2、建立针对本工程及场地环境的文明标化工地管理制度。

3、教育职工树立社会主义道德风尚,严禁聚众赌博、酗酒、打架斗殴和扰社会治安和居民生活秩序事件发生,树立文明施工形象。

四、实施措施
1、为了保护环境需杜绝施工污染,保护场地环境,杜绝水泥粉尘污染。

按有关部门提供的场地排出泥浆,建筑垃圾及时清运,对有噪声源的工序限时施工防止扰民。

2、严格按照施工总平面图规定,集中堆放施工用料,并由专人负责收发管理,并建立帐目及管理制度。

3、工地设消防领导小组,建立消防责任制。

根据工地环境建筑物类型配置足够的消防器材,由专人管理,定期检查及时更换失效器械,使之处于随时可用临战状态。

工地严禁使用电炉、煤油炉、电热器。

建立使用明火管理申请制度,加强对易燃爆物品的使用管理,杜绝火灾,爆炸事故发生。

4
5
6
7
8
9
1)
2)
3)
4)。

相关文档
最新文档
