宿舍楼土方开挖回填专项施工方案

宿舍楼土方开挖回填专项施工方案

呼伦贝尔职业技术学院宿舍楼基础土方开挖专项施工方案编制人:审核人:批准人:编制单位:北京华宸建设集团股份有限公司编制时间:二0 —三年七月XX日、工程概况本工程名称是呼伦贝尔职业技术学院三期工程学生宿舍楼工程,位于呼伦贝尔市海拉尔新区内,结构为钢筋混凝土框架结构。

1、工程地质据地勘报告显示,表层为素土、杂填土、耕植土,下层为素土、粘土、含卵石粘土,再下层为强、中、弱风化粉质泥岩,因地处坡地且因回填过各种大量土质,所以地质条件复杂,特别是表层土经多年种植,表层土质极差。

2、工程的特点及要求本工程为框架结构建筑总面积为18100.80m2;本工程8#、9#、10# 11#宿舍楼,土方开挖采用机械大开挖和人工挖土方相结合,土方开挖放坡系数为1:0.5。

土方回填特点是(独立基础回填一次,短柱砼完成后回填一次,地梁砼完成后回填一次,暖沟施工前回填一次,暖沟完成后回填一次)次数多,因此要求各工种紧密配合,划分好施工段,组织流水施工。

二、施工准备1、施工所用的机具采用:反铲挖掘机、自卸汽车、装载机、小型振动夯、铁锹、手推车、蛙式打夯机、立式打夯机、小白线、20号铁丝、50m钢卷尺。

2、为了便于施工及有利于基坑边坡稳定,土方开挖前先做好定位放线工作,按基坑围护图纸要求,沿基坑开挖面放好开挖边线,临基坑围护线放坡,应沿基坑顶面修造排水沟,转角处做集水井,排水沟用红砖砌成并用砂浆抹面,形成环路,并排入三级沉淀池后排入市政排水管道,以防地面水流入基坑内。

3、场地的定位控制线、标准开挖的灰线尺寸,必须经过监理复验合格;并办理完预检手续。

三、土方开挖工艺流程测量放线f确定开挖顺序f修建施工道路f 土方开挖f修边和清底测量放线①、基坑开挖边线:依据基础施工图及放坡系数,由地面平面控制坐标网采用极坐标法逐点测设,先测定主轴十字线的端点,再测设其余各点,点间间距约为10m②、基坑开挖边线桩的地面高程采用水准测量,起、闭于地面水准点,基坑底面高程,采用水准测量,观测点的标高允许偏差为0〜20mm⑵、修建施工道路深基坑土方开挖采用倒退方式开挖,从基坑面往基坑底部修建运输道路,道路采用级配砂石或购买拆房砖渣、碎砖块,边挖土边修建施工运输道路并碾压,道路放坡不宜超大于30度,两侧坡度应缓于1:1.5。

宿舍楼土方开挖回填专项施工方案

宿舍楼土方开挖回填专项施工方案

呼伦贝尔职业技术学院宿舍楼基础土方开挖专项施工方案编制人:审核人:批准人:编制单位:北京华宸建设集团股份有限公司编制时间:二0一三年七月XX日一、工程概况本工程名称是呼伦贝尔职业技术学院三期工程学生宿舍楼工程,位于呼伦贝尔市海拉尔新区内,结构为钢筋混凝土框架结构。

本工程安全等级为二级;设防烈度为6度,设计基本地震加速度值为0.05g,抗震设防类别为一般设防类,设计使用年限为50年;基础设计等级为丙级;耐火等级为二级;砌体结构施工质量控制等级为B级。

1、工程地质据地勘报告显示,表层为素土、杂填土、耕植土,下层为素土、粘土、含卵石粘土,再下层为强、中、弱风化粉质泥岩,因地处坡地且因回填过各种大量土质,所以地质条件复杂,特别是表层土经多年种植,表层土质极差。

2、工程的特点及要求本工程为框架结构建筑总面积为18100.80m²;本工程8#、9#、10#、11#宿舍楼,土方开挖采用机械大开挖和人工挖土方相结合,土方开挖放坡系数为1:0.5。

土方回填特点是(独立基础回填一次,短柱砼完成后回填一次,地梁砼完成后回填一次,暖沟施工前回填一次,暖沟完成后回填一次)次数多,因此要求各工种紧密配合,划分好施工段,组织流水施工。

二、施工准备1、施工所用的机具采用:反铲挖掘机、自卸汽车、装载机、小型振动夯、铁锹、手推车、蛙式打夯机、立式打夯机、小白线、20号铁丝、50m钢卷尺。

2、为了便于施工及有利于基坑边坡稳定,土方开挖前先做好定位放线工作,按基坑围护图纸要求,沿基坑开挖面放好开挖边线,临基坑围护线放坡,应沿基坑顶面修造排水沟,转角处做集水井,排水沟用红砖砌成并用砂浆抹面,形成环路,并排入三级沉淀池后排入市政排水管道,以防地面水流入基坑内。

3、场地的定位控制线、标准开挖的灰线尺寸,必须经过监理复验合格;并办理完预检手续。

三、土方开挖工艺流程测量放线→确定开挖顺序→修建施工道路→土方开挖→修边和清底测量放线①、基坑开挖边线:依据基础施工图及放坡系数,由地面平面控制坐标网采用极坐标法逐点测设,先测定主轴十字线的端点,再测设其余各点,点间间距约为10m。

宿舍土方工程施工方案

宿舍土方工程施工方案

宿舍土方工程施工方案一、工程概述宿舍土方工程是指在宿舍区域进行地面及地下土方的挖掘、填方和平整工作,旨在为宿舍楼的建设提供基础支撑。

土方工程包括场地清理、土方开挖、填方和压实、排水设施安装以及场地平整等内容。

土方工程的施工质量直接影响到宿舍楼的使用寿命和安全性,因此施工方案必须科学合理、符合规范要求。

二、施工前的准备工作1.施工前必须对整个施工场地进行勘察,并根据勘察报告编制施工图纸和方案。

2.确定施工现场的范围和施工临时设施的位置,并组织施工队伍进行培训和安全教育。

3.采购所需的土方施工机械和工具,并对施工机械进行调试和检测。

4.准备好施工的物料和辅助设施。

5.制订施工进度计划,并安排好施工人员和机械的使用计划。

6.确定施工现场的安全防护措施和应急处理方案。

7.经技术负责人确认无误后,制定并发布施工方案和施工文件,明确各项工作内容和责任。

8.确定监理工程师和施工第三方检测单位。

9.报请有关主管部门办理施工许可手续。

三、土方开挖1.根据土方开挖的设计图纸和勘察报告,确定土方开挖的范围和深度,设置挖掘限高线和临时边坡。

2.采用机械挖掘方式进行土方开挖,根据实际情况确定施工序列和挖土的顺序。

3.对开挖的土方进行分类堆放,同时进行土质的破碎和松动处理,以便后续的填方加固。

4.安排专人对开挖现场进行现场监督和管理,确保施工安全和环境保护。

5.开挖工作完成后,对开挖现场进行检查和验收,确定无误后进行填方工作。

四、填方和压实1.根据设计要求和勘察报告,确定填方的工艺和材料,采用机械填方方式进行土方填充。

2.根据填方设计图纸和要求,进行土方填充,确保填方的均匀性和厚度。

3.对填方后的土方进行压实处理,保证填方的密实性和稳定性。

4.对填方和压实工作进行检查和验收,确保施工质量符合规范要求。

五、排水设施安装1.根据宿舍区域的地势和勘察报告,确定排水设施的布置和类型。

2.进行排水设施的施工和安装,包括排水沟、雨水篦子和排水管道的安装。

公寓楼土方开挖施工方案

公寓楼土方开挖施工方案

公寓楼土方开挖施工方案
一、前期准备
在进行公寓楼土方开挖前,需进行周密的前期准备工作。

首先,必须对施工区域进行详细的勘测和测量,确定地下管线和其他障碍物的位置,并制定详细的施工方案。

同时,要确保施工人员具备相应的资质和经验,保障施工安全。

二、施工设备准备
在进行土方开挖施工时,需要准备相应的施工设备,包括挖掘机、推土机、装载机等。

这些设备必须经过检修和保养,确保其正常运行。

此外,施工人员应具备操作这些设备的技能,保障施工的高效进行。

三、施工流程
1. 施工区域布置
首先,在施工区域进行标线定位,确定开挖范围,并放置施工警示标识,确保施工区域的安全。

同时,对施工现场进行清理,清除杂物和垃圾,为土方开挖创造良好的工作环境。

2. 土方开挖
挖掘机根据施工方案和设计要求,逐步进行土方开挖。

在进行开挖过程中,应根据施工进度随时检查土方开挖的质量和进度,确保符合设计要求。

3. 土方堆放和处理
开挖出的土方应按照规定进行分类、堆放和处理。

清理好的土方可以用于其他施工或回填利用,未清理的杂物和废料应按规定处理,确保施工现场的整洁。

四、施工安全
在进行土方开挖施工时,必须高度重视施工安全。

施工现场应设置围挡和警示标识,施工人员应佩戴好安全防护用具,遵守相关安全规定,保障施工安全。

结语
通过以上对公寓楼土方开挖施工方案的讲解,我们能够了解到在进行土方开挖施工时,需要进行前期准备、准备施工设备、遵循施工流程、重视施工安全等方面
的工作。

只有做好这些工作,才能确保土方开挖施工的顺利进行,为公寓楼的后续施工打下良好的基础。

宿舍楼土方工程施工技术方案

宿舍楼土方工程施工技术方案
宿舍楼土方工程施工技术方案
根据本工程基坑施工特点及现状,土方开挖采用机械和人工相结合的办法,本工程附属工程部分土方量约为5。65万立方米,计划采用三台PC200挖掘机配合1台推土机、15辆16T自卸汽车进行施工作业,宿舍楼土方约0。2万立方米,计划采用一台PC200挖掘机配合自卸汽车进行施工作业,以利于加快施工进度,提高工作效率。
1土方开挖施工工艺
根据工程地质勘探资料和设计图纸知:承台底标高为-2。0m,位于土层,开挖采用均衡开挖,由中间向边缘分层挖土,分层剥离(分层厚度不超过0。5m)至坑底,侧向装土运走,最后出土的临时坡道由人工挖掘清理。基坑开挖过程采用自然放坡和坡脚叠砂包进行施工。其工艺流程如下:
放线→标高测定→土方开挖→修整、清底→验槽坑→捣混凝土垫层
7)放坡开挖时及时沿坡面叠放二层沙包,沿坡脚叠放三层沙包.
3土方回填
1)回填土方的施工工艺:基坑底清理整平→检验土质→分层铺土整平→夯打密实→修整、找平、验00~250,平碾机械回填每层200~300。
b)压实遍数:人工用蛙式打夯机每层压实3~4遍,平面碾机械回填每层压实6~8遍。
2土方开挖应注意的质量问题
1)基底超挖:开控基坑应随时校核基底标高,防止超挖,机械开挖时留100mm用人工修正,如个别地方超挖时,应与设计单位协商换填等处理办法。
2)基土、山坡保护:开挖时应采取相应的措施,避免出现附近山坡地土体滑动,特别是雨季更应做好防护措施,开挖后应尽量减少对基土的扰动,并及时验坑、浇捣混凝土垫层。
3)开挖尺寸:开挖时按外周承台的平面尺寸外各加20mm.
4)人工修整:机械挖不到的部位及垫层土采用人工辅助挖方的方法进行。
5)质量标准:基坑土质符合设计要求,严禁扰动。允许偏差:标高为+0、-50.

某学生公寓工程土方工程施工方法

某学生公寓工程土方工程施工方法

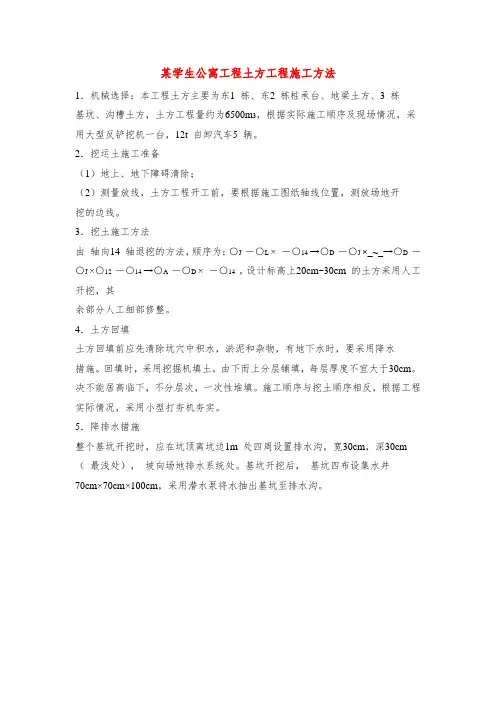

某学生公寓工程土方工程施工方法
1.机械选择:本工程土方主要为东1 栋、东2 栋桩承台、地梁土方、3 栋
基坑、沟槽土方,土方工程量约为6500m3,根据实际施工顺序及现场情况,采用大型反铲挖机一台,12t 自卸汽车5 辆。

2.挖运土施工准备
(1)地上、地下障碍清除;
(2)测量放线,土方工程开工前,要根据施工图纸轴线位置,测放场地开
挖的边线。

3.挖土施工方法
由_轴向14 轴退挖的方法,顺序为:○J -○L ×_-○14 →○D -○J ×_~_→○D -○J ×○12 -○14 →○A -○D ×_-○14 。

设计标高上20cm~30cm 的土方采用人工开挖,其
余部分人工细部修整。

4.土方回填
土方回填前应先清除坑穴中积水,淤泥和杂物,有地下水时,要采用降水
措施。

回填时,采用挖掘机填土,由下而上分层铺填,每层厚度不宜大于30cm。

决不能居高临下,不分层次,一次性堆填。

施工顺序与挖土顺序相反,根据工程实际情况,采用小型打夯机夯实。

5.降排水措施
整个基坑开挖时,应在坑顶离坑边1m 处四周设置排水沟,宽30cm,深30cm (最浅处),坡向场地排水系统处。

基坑开挖后,基坑四布设集水井
70cm×70cm×100cm,采用潜水泵将水抽出基坑至排水沟。

学生宿舍楼施工组织设计

学生宿舍楼施工组织设计

建筑工程学院《土木工程施工》课程设计班级: 土木1101姓名:学号:****: ***目录第一章施工管理目的........................................................................................... 错误!未定义书签。

1.1工程概况......................................................................................................... 错误!未定义书签。

第二章施工部署................................................................................................... 错误!未定义书签。

2.1建立项目部组织管理机构............................................................................. 错误!未定义书签。

2.2项目班子质量目的布置................................................................................. 错误!未定义书签。

2.3施工准备工作 (7)第三章施工进度计划及工期保证措施 (8)3.1工程施工进度计划 (8)3.2工期保证措施 ................................................................................................ 错误!未定义书签。

第四章施工平面设立4.1施工总平面布置依据 (9)4.2施工总平面图的绘制及布置原则 (9)4.3施工总平面图的内容 (9)第五章施工方案及重要工程 (9)5.1施工测量 (9)5.2施工方法 (10)5.3给排水管道施工技术方案 (12)5.4电气施工技术方案 (14)5.5结构工程 (14)5.6屋面工程 (14)5.7装饰工程 (14)5.8门窗安装工程 (15)第六章文明施工和安全生产防护措施 (15)6.1保证文明施工的技术组织措施 (15)6.2保证安全生产的技术组织措施 (17)第七章施工机械配置 (17)第八章减少成本措施 (19)8.1减少成本措施 (19)第九章工程质量通病防治措施 (20)9.1模板工程防止措施 (20)9.2混凝土工程的防止措施 (20)9.3屋面工程防止措施 (21)9.4工程防渗漏的防止措施 (22)华信学院H2学生宿舍楼施工组织设计第一章施工管理目的1.1工程概况1.1.1 工程建筑简介本工程是华信学院新建H2学生宿舍楼, 位于新郑市中华北路西侧, 学院路北侧, 建筑面积为34564㎡, 建筑底层长为79.600m,宽为30.200m, 剪力墙结构, 地下1层, 地上19层, 建筑高度71.4m, 地上层高3.50m, 地下室层高5.60m;工程总造价4200万元, 工期为600天。

学生宿舍土方工程施工方案

学生宿舍土方工程施工方案

土方施工方案西北政法学院长安校区学生宿舍楼工程建设单位:西北政法学院施工单位:陕五建第一直属项目部监理单位:陕西兵器工业监理公司审核:编制:二OO三年二月一.工程概况本工程由九栋六层砖混结构楼组成,总建筑面积54460平方米。

建筑物1-8栋为两栋一排,9号楼自成一排自北向南排列。

二.现场施工条件本工程为自重湿陷性黄土场地,地处农田,现场地貌为坡地,高低不平。

基坑周围被土堆包围,无路可通,需用装载机在一号坑西推出一条路连接韦郭路;7、9号基坑边坡有大量的垃圾堆载,高达5-6米的疏松垃圾形成的边坡极其不稳定,有很大的安全隐患;在9号基坑中堆积了大量开挖土,堆土处未进行工程普探,需将堆土进行转运。

在场地西侧建立配电室解决灰土机械的用电;施工用水计划利用地下井水;在靠西边围墙整平出一块场地,搭设简易工棚用做工人休息。

三.施工程序原则基坑先深后浅,由两头向中间,自西向东同时进行。

四.施工工期本工期为40日历天。

五.施工准备:(1)在建筑物四周测量校核开挖边线,并做出控制桩,用混凝土保护,周边建筑物、道路做好标记,以备观测。

(2)劳动力安排:计划90人。

(3)人员培训:由项目技术部门及专业工长对进场人员进行技术交底,并对机械操作人员进行专门交底。

(4)机械设备基础回填采用挖掘机挖土、自卸汽车(装载机配合)运土,因此,根据工程实际及机械功率计算,将投入以下机械设备进行施工:挖掘机2台,装载机6台,压路机6台,自卸汽车30辆,筛土机5台。

作业时分三个班组作业,挖掘机2台,每班配装载机2台,自卸汽车10辆。

(5)根据现场基坑情况,基坑周边3米范围内不得堆放余土及其他重物并做好土堰,防止地表水流入;基坑底部四角设集水坑,及时排放基坑积水;保证土方安全和地基土被破坏。

(6)如遇雨天采用彩条布整个面积覆盖,雨天不进行施工。

六、基坑回填施工技术措施1、材料要求(1)土料采用场外由甲方指定粘性土,挖掘机挖土,自卸汽车运输,土内不得含有松软杂质或使用耕植土;土料颗粒不得大于15mm。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

编号:QC/RE-KA3992
宿舍楼土方工程施工技术方案标
准范本
In the specific resource conditions, according to the specification, and the effect of the completion of the record, the formation of experience, to provide a reference for future programs.
(执行方案示范文本)
编订:________________________
审批:________________________
工作单位:________________________
宿舍楼土方工程施工技术方案标准范本
使用指南:本执行方案文件适合在为明确的目标或目的,在特定的时间、预算、资源条件下,依据规范完成,并把完成时所达到的有形或无形的效果记录,形成经验或者总结,使用数据记录并为以后的方案提供参考。

文件可用word任意修改,可根据自己的情况编辑。

宿舍楼土方工程施工技术方案
根据本工程基坑施工特点及现状,土方开挖采用机械和人工相结合的办法,本工程附属工程部分土方量约为5.65万立方米,计划采用三台PC200挖掘机配合1台推土机、15辆16T自卸汽车进行施工作业,宿舍楼土方约0.2万立方米,计划采用一台PC200挖掘机配合自卸汽车进行施工作业,以利于加快施工进度,提高工作效率。

1土方开挖施工工艺
根据工程地质勘探资料和设计图纸
知:承台底标高为-2.0m,位于土层,开挖采用均衡开挖,由中间向边缘分层挖土,分层剥离(分层厚度不超过0.5m)至坑底,侧向装土运走,最后出土的临时坡道由人工挖掘清理。

基坑开挖过程采用自然放坡和坡脚叠砂包进行施工。

其工艺流程如下:
放线→标高测定→土方开挖→修整、清底→验槽坑→捣混凝土垫层
2土方开挖应注意的质量问题
1)基底超挖:开控基坑应随时校核基底标高,防止超挖,机械开挖时留
100mm用人工修正,如个别地方超挖时,应与设计单位协商换填等处理办法。

2)基土、山坡保护:开挖时应采取相
应的措施,避免出现附近山坡地土体滑动,特别是雨季更应做好防护措施,开挖后应尽量减少对基土的扰动,并及时验坑、浇捣混凝土垫层。

3)开挖尺寸:开挖时按外周承台的平面尺寸外各加20mm。

4)人工修整:机械挖不到的部位及垫层土采用人工辅助挖方的方法进行。

5)质量标准:基坑土质符合设计要求,严禁扰动。

允许偏差:标高为+0、-50。

6)基坑开挖以后,应通知工程地质勘察、设计、质监、监理、建设方等单位共同验收,在满足设计要求的情况下才允许浇捣垫层。

7)放坡开挖时及时沿坡面叠放二层沙包,沿坡脚叠放三层沙包。

3土方回填
1)回填土方的施工工艺:基坑底清理整平→检验土质→分层铺土整平→夯打密实→修整、找平、验收。

2)回填土方应注意的质量问题
a)铺土厚度:人工回填每层200~250,平碾机械回填每层200~300。

b)压实遍数:人工用蛙式打夯机每层压实3~4遍,平面碾机械回填每层压实6~8遍。

c)压实方法:人工打夯:人工打夯应一夯压半夯、夯夯相接、行行相连、纵横交错,严禁采用"水夯"法。

机械碾压:轮迹
应相互搭接,防止漏压,轮迹重叠0.5~1m左右,上下层轮迹错缝不应小于1m。

d)填土含水量控制:回填土时,并切实清除掺入有机杂质和不合格土。
