监理日志的填写要求
监理日志填写要求

监理日志、日记填写要求一、监理日志应记录以下内容:
(一)项目部监理工作情况
1.监理内业
(1)各专业监理内业工作;
(2)审查施工单位提报的内业资料;
2.组织召开会议情况(包括内部会议、学习等);
3.参加各种会议、学习情况。
(二)项目部人员巡视检查情况
1.检查人员姓名、职务、检查地点及内容;
2.检查发现的问题;
3.提出的整改意见和措施;
4.组织或参加工程质量验收;
5.检查签阅监理内业资料,监理人员履职情况。
(三)陪同上级单位部门检查情况
1.陪同和被陪同人员姓名、职务、检查地点和内容;
2.检查提出的问题及整改意见和措施;
(四)对前期各方提出的问题整改情况
1.对本级机构检查提出的问题整改情况;
2.对上级单位部门检查提出的问题整改情况;
二、监理日记应记录以下内容:
(一)监理人员内业资料管理
1.各专业内业资料收集、整理、上报情况;
2.审查施工单位提报的内业资料;
(二)巡视检查情况
1.巡视的地点、内容(项目名称和数量);
2.施工单位现场施工人员、机具、材料情况;
3.检查发现的问题和提出的整改意见;
(三)旁站监理
1.旁站部位、名称;
2.检查施工单位人员、机具、材料到位及实验检测情况;
3.发现的问题及整改情况;
(四)质量验收
1.进场材料质量验收(建立验收台账);
2.检验批、分项、分部工程质量验收。
三、要求
1、监理日志、日记必须每天按时认真填写,内容齐全真实,语言准确精练。
2、监理人员离开岗位时必须将监理日志、日记交总监理工程师登记归档。
监理日志及填写要求

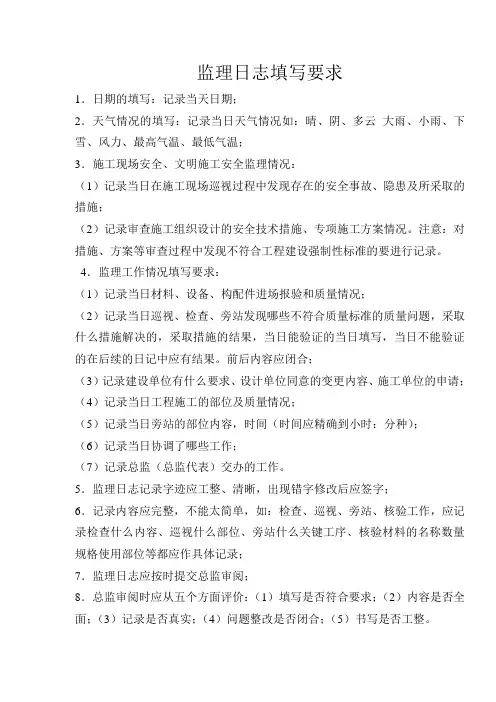

监理日志填写要求
1.日期的填写:记录当天日期;
2.天气情况的填写:记录当日天气情况如:晴、阴、多云大雨、小雨、下雪、风力、最高气温、最低气温;
3.施工现场安全、文明施工安全监理情况:
(1)记录当日在施工现场巡视过程中发现存在的安全事故、隐患及所采取的措施;
(2)记录审查施工组织设计的安全技术措施、专项施工方案情况。
注意:对措施、方案等审查过程中发现不符合工程建设强制性标准的要进行记录。
4.监理工作情况填写要求:
(1)记录当日材料、设备、构配件进场报验和质量情况;
(2)记录当日巡视、检查、旁站发现哪些不符合质量标准的质量问题,采取什么措施解决的,采取措施的结果,当日能验证的当日填写,当日不能验证的在后续的日记中应有结果。
前后内容应闭合;
(3)记录建设单位有什么要求、设计单位同意的变更内容、施工单位的申请;(4)记录当日工程施工的部位及质量情况;
(5)记录当日旁站的部位内容,时间(时间应精确到小时:分种);
(6)记录当日协调了哪些工作;
(7)记录总监(总监代表)交办的工作。
5.监理日志记录字迹应工整、清晰,出现错字修改后应签字;
6.记录内容应完整,不能太简单,如:检查、巡视、旁站、核验工作,应记录检查什么内容、巡视什么部位、旁站什么关键工序、核验材料的名称数量规格使用部位等都应作具体记录;
7.监理日志应按时提交总监审阅;
8.总监审阅时应从五个方面评价:(1)填写是否符合要求;(2)内容是否全面;(3)记录是否真实;(4)问题整改是否闭合;(5)书写是否工整。
监理日志
月度监理总结。
“监理日志”填写要求

“监理日志”填写要求1、工程名称:按标段(施工单位合同)实际工程名称填写。
2、日期:填写年、月、日。
3、天气:填写晴、阴、小雨、中雨、大雨。
4、最高与最低气温:11月—3月填最低气温,4月—10月填最高气温。
5、监理人员动态:填写监理人员情况,项目负责人或公司负责人带班情况。
6、承包商的人员动态:填写项目经理、安全员、质检员、施工员,施工人员总数、各工种人数。
7、材料进场情况:填写主要主材、辅材、设备等进场名称、数量,报验单、合格证等质量证明资料情况。
8、承包商的机械使用情况:填写提升、挖掘、运输等主要施工机械的名称(型号)、数量。
9、材料使用情况:填写形成工程实体结构、形成工程使用功能的设备等名称、数量。
10、承包商完成的主要工作:填写到分项工程,具体详见“建筑工程分部分项划分表”。
(1)房屋建筑工程。
适合于表一。
(2)地铁工程。
适合于表二。
11、质量检查、试验概要:(1)监理情况填写①旁站部位及情况;②见证取样内容及数量;③分项工程、检验批检查验收及砼浇筑令等签发情况;④商品混凝土坍落度检查数量、数值情况,沥青混合料的测温情况;(2)发现问题填写①旁站、见证取样时发现的质量、安全、文明施工等问题;②分项工程、检验批检查验收时发现的质量、安全、文明施工等问题;③商品混凝土坍落度检查时发现的问题;④巡视时发现的其它质量、安全、文明施工等问题;(3)处理意见填写①质量、安全、文明施工等问题现场口头要求整改意见;②对口头要求整改的问题整改不及时、不到位而发出的联系单或监理工程师通知书情况。
12、对承包商所提问题的答复或指示:填写整改报告、联系单等回复情况。
13、安全文明施工情况:填写现场口头要求、联系单、监理工程师通知书等情况。
14、会议或口头洽商:填写监理交底会、设计交底会、质安监交底会、监理例会、工地例会、专题会议,五方主体现场协商的相关问题等。
15、驻地监理工程师:填写标段责任人、相关专业人员等。
监理日志填写要求及内容

监理xx填写要求及内容(按照兴电监理xx格式)一、填写要求1.监理日志是监理部的“大事记”,由总监或总代填写,周六、日由值班监理填写。
2.填写及时(通常于第二日上午填写)、如实记载、文笔简练、字迹清楚,内容可追溯。
作为总监、总代业绩的考核内容之一。
3.表头填写内容监理日志表格题头栏填写内容分别是年、月、日、星期、本日天气情况、本日最高温度、本日最低温度、风向、风力。
以上内容必须据实填写。
二、主要人员动态(含业主、监理、施工方)填写内容:填写各参建单位主要领导、各单位管理人员变动情况。
监理日志起始页详细记录本项目各方管理人员姓名和岗位,施工过程中只记录人员的调出、调入及岗位变更情况。
三、“主要施工内容”栏填写内容记清当日的分部、子分部、分项工程施工部位和施工内容、投入的劳务、施工设备情况。
由各专业监理工程师于第二日上午提供给监理日志记录人。
1、施工部位应当日施工哪层、哪个流水段、哪轴。
道路工程应写明是桩号和结构层。
2、施工内容应写明当日施工分项工程名称和检验批、形象进度完成情况。
房屋建筑应写明是支模板、绑钢筋、浇筑混凝土还是砌筑抹灰等;市政工程也按照有关分类填写。
3、施工作业人员投入情况、施工机械使用情况,电力及水量能否保证生产需要,安全设施设置情况,工艺规程和安全操作规程遵守情况。
四、“监理xx内容”栏填写主要内容:1、当日发生的各种会议如第一次工地会、监理交底、监理例会、专题会(归档编号、主持人、主要内容、议定事项等)。
2、当日发生的图纸会审、设计交底、设计变更、洽商(归档编号、专业、变更条数、签字情况)。
3、当日审批的分包资质、施工组织设计(方案)、进度计划、专家论证(归档编号、审核意见、结论等);4、当日发生的厂家考察:重要单位、主要物资(名称、报告编号、结论)。
5、当日发生的业主、监理、承包商发出的通知、纪要、工作联系单及协调事项,注明收发人、编号和主要内容。
6、当日发生的分项、分部(子分部)、单位(子单位)工程验收、总结、报告(归档编号、参验人员到位情况及验收结论等)。
监理日志日记填写要求

监理日志填写要求1、监理日志是项目监理机构每日对建设工程监理工作及施工进展情况所做的记录。
2、监理日志应包括下列主要内容:①天气和施工环境情况。
②当日施工进展情况。
③当日监理工作情况,包括旁站、巡视、见证取样、平行检验等情况。
④当日存在的问题及处理情况。
⑤其他有关事项。
3、监理日志根据工程规模大小等实际情况,可按专业、标段划分或合并为一本,由总监/总代确定并指定专人记录,记录人应签字;总监/总代应每天审阅、签署审核意见并签字。
4、监理日志是监理机构监理工作的重要履历档案,必须按规定内容如实记录每日的监理工作情况;要求每日连续记录、内容真实完整、详略得当、语句通顺、术语专业、字迹工整;严禁任意涂改、弄虚作假;日志应当天完成,特殊情况下经总监/总代同意可次日补记,严禁第三日以上补记;日志应采用蓝黑或碳素墨水笔书写,禁止采用铅笔、圆珠笔书写。
5、对存在问题的记录要用数据说话,详细记录问题发生的时间、地点(栋号、楼层、轴线)、实测实量数据、规范及设计要求的数据,问题处理情况;所记录的问题要闭合,要有可追溯性;在记录问题的地方应注明记录纠正和验证情况的页码或日期。
6、日志由项目监理机构进行编号并统一保管,工程竣工后作为竣工资料归档。
监理日志年月日星期天气气温℃记录人(签字):总监/总监代表(签字):(个人)监理日记填写要求1、监理日记是监理人员对个人每天监理工作及施工进展情况所做的记录。
记录人包括总监、总监代表、专业监理工程师、监理员和见证员,经总监/总代同意,记监理日志者可不记监理日记。
2、监理日记应包括下列主要内容:①天气和施工环境情况。
②当日施工进展情况。
③当日监理工作情况,包括旁站、巡视、见证取样、平行检验等情况。
④当日存在的问题及处理情况。
⑤其他有关事项。
3、监理日记由监理人员在施工现场工作期间连续记录(休息期间可不记,但应注明),记录人应签字;总监/总代应每天审阅、签署审核意见并签字。
4、监理日记是监理机构监理工作的重要履历档案,必须按规定内容如实记录自己每日的监理工作情况;要求内容真实完整、详略得当、语句通顺、术语专业、字迹工整;严禁任意涂改、弄虚作假;日记应当天完成,特殊情况下经总监/总代同意可次日补记,严禁第三日以上补记;日记应采用蓝黑或碳素墨水笔书写,禁止采用铅笔、圆珠笔书写。
监理工作日志填写规定

监理工作日志填写规定监理工作日志是监理人员在工程现场日常工作中进行的书写记录,旨在汇总和记录工程项目的整个建设过程中发生的重要事件、施工质量、安全问题以及相关处理情况等。
为确保监理工作日志的准确性和完整性,避免对工程项目造成不必要的影响,制定本规定。
监理工作日志内容监理工作日志包括但不限于以下内容:1.工程进度及工期管理情况;2.合同和现场会议记录;3.施工图纸和规格等的变更及处理情况;4.施工质量情况;5.安全生产情况,包括安全事故、隐患及处理情况等;6.工程质量验收情况,包括材料、组织、质量、技术标准等检查及验收结果;7.施工阶段出现的问题及解决方案或意见提出;8.工程项目交底及管理要求执行情况;9.监理部门或建设单位部门的检查意见和处理情况;10.监理工作的其他事项。
监理工作日志填写要求监理人员在填写监理工作日志时,应按照以下要求进行:1.监理工作日志必须真实、准确反映工程项目的实际情况,如有不实或虚假内容,将引起相应的纠纷和后果;2.在填写日志时,监理人员应按照时间顺序记录、新发生的事项优先,对于已经完成或处理完毕的事项予以标注;3.填写监理工作日志时,应用规范、简洁、明了的语言,尽量避免口舌、粗鄙等不文明用语,提高日志的专业性及易读性;4.对于重要的事项或者项目的质量及安全等问题,监理人员应负责完整有利于再次回顾和检查项目及回应业主及相关部委的检查;5.日志格式必须严格按照规定填写,题头须注明工程项目名称、施工地点、日期、天气状况等;6.在监理工作日志填写过程中,如有发现问题和不合格现象,应及时通知施工方和建设单位,要求其有针对性地改正或者处理; 7.监理日志必须在当日或者次日填写完毕,若监理人员不能当日完成填写,须在当日或次日检查的时间间隔内完成; 8.监理人员必须将监理日志及时上报给建设单位或者业主方审核;9.日志纸必须存档,保存5年以上。
监理日志的审核监理人员上报的监理工作日志,应由业主或建设单位审核。
监理日志填写要求

监理日志填写说明
一、《建设工程监理规范》(GB/T50319-2013)有关规定:
1、第2.0.21条监理日志项目监理机构每日对建设工程监理工作及施工进展情况所做的记录。
监理日志是项目监理机构在实施建设工程监理过程中每日形成的文件,由总监理工程师根据工程实际情况指定专业监理工程师负责记录。
2、第7.2.2条总监理工程师应定期审阅监理日志,全面了解监理工作情况。
监理日志应包括下列主要内容:1、天气和施工环境情况。
2、当日施工进展情况。
3、当日监理工作情况,包括旁站、巡视、见证取样、平行检验等情况。
4、当日存在的问题及处理情况。
5、其他有关事项。
二、公司监理资料统一标准化要求:
1、监理日志必须由总监理工程师安排专人记录,字迹一致,按照公司统一要求认真填写。
2、监理日志必须按楼栋号分开记录,归档时按栋号整理。
3、监理日志要求逐日记录,追记时间不得超过24小时。
4、监理日志记录内容要求:内容真实、全面、详细,书写认真、字迹工整、表述专业、语句通顺。
5、总监必须定期对监理日志进行检查并签字。
监理日志
高℃上午(晴、阴、雨、雪)年月日星期气温最天气。
监理日志填写要求

监理日志填写要求一、监理日志是项目监理机构对当天气候及现场情况、监理工作及施工进展情况所做的记录。
监理日志不等同于监理日记,监理日记是每个监理人员的工作日记。
二、大中型项目可分标段(或片区)、分专业填写,具体划分范围由总监理工程师决定。
三、监理日志由总监理工程师指定专业监理工程师组织编写。
本日现场监理人员应对日志进行翻阅,认为记录真实完整无异议后由本人签字确认。
总监理工程师或总监代表应每天签阅监理日志。
四、监理日志应及时填写,并保持原始记录的真实性。
日志记录的各事项的处理须闭合。
日志中各项记录的相关要素(时间、人员、地点部位、事件工作、结果、相关报审等文件的编号及处理)要齐全完整。
五、监理工作情况栏记录的主要内容:(在记录时宜按下列标号顺序记录,记录内容较多时可记录于背面附页)1、施工组织设计/施工方案/分包单位资格的审查;2、材料/构配件的审查与见证取样、平行检验;3、检验批、隐蔽工程、分项工程、定位控制测量、测量防线的验收;4、混凝土浇筑报审和施工起重机械安装/使用/拆卸报审的签批情况;5、旁站;6、巡视(包括对现场危险性较大的分部分项工程的巡视);7、见证取样、验收、旁站、巡视等过程中发现的问题及处置情况;8、监理备忘录/通知单/联系单的相关情况。
六、施工情况栏记录的主要内容:各施工单位简称,当日各单位工程的施工部位和施工工序,人员投入情况。
七、其他事项栏记录的主要内容:(在记录时宜按下列标号顺序记录,记录内容较多时可记录于背面附页)1、开工、停工、复工情况;2、召开的各种会议情况;3、图纸会审和工程变更的接收与转发;4、与进度控制和造价控制相关事件的报审及审查;5、建设单位通知单/联系单、各方来文;6、外部单位检查、验收、视察情况;7、重要的安全相关时间节点(如塔吊顶升、附墙、验收,卸料平台安装等)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
监理日志的填写要求
1、工程监理是建设项目管理主体的重要部分,工程监理是严格按照有关法律、法规和技术规范实施的,监理资料收集、编写、整理是监理工作的重要环节,是监理服务工作量和价值的体现,监理日志是监理资料的重要组成部分。
2、监理日志是监理活动全面而又连续的最真实的监控记录。
监理审批记录、验收记录大多是对施工结果的认可,不能系统反映监理活动和施工过程,对有些特殊问题的原因、处理结果更难全面反映,而监理日志则是记录这些问题的载体,将重要的监理活动全面、连续地记录下来,对处理有关问题具有重要的参考价值。
一旦项目建设中业主与承包商之间对质量、进度、费用等问题产生异议、争端时,必然要追溯监理活记录,以求证明。
3、监理日志反映监理工作水平、工作成绩的窗口。
监理日志体现了监理人员的技术素质、业务水平,展示了监理人员履行监理职责的能力和工作成效,同时也反映出监理企业的管理水平。
二、监理日志的基本内容
1、封面:监理日志封面应包括工程项目名称、工程合同编号、监理范围、记录人、监理日志填写起止时间。
2、监理日志内容:
2.1 日期、气候概况;
2.2 工程部位;。
