倒置式平屋面施工工艺PPT

合集下载

倒置式屋面的构造及施工

倒置式屋面的构造及施工

使用及节约能源等各个方面来看都是合理和先进的。
依据 标 准及参 考 文献 :
[] 1 国家标准《 屋面工程技术规 范} B 04 — 04 G 53 5 20
弧半径 5r 。铺贴立墙上的卷材高度  ̄ 5 m 。 0m a > 0 m 2
() 4 卷材铺贴采用热熔法施工 , 铺贴前须弹出卷
青卷材, 聚酯胎 , 双面覆膜 , 规格 l m×1m, 0 主要技术
() 5 上下层卷材应平行铺贴 , 两幅卷材搭接长度 ,
性能指标均应符合《 面工程技术规范》 B 04 屋 G 535—
20 04表 5 22— .. 2的规定 。
长短边皆统一为 10 m, 0 r 上下两层相邻两幅卷材接缝 a
2 倒置 式屋面 的构 造及 屋面 材料 要 求
由上至下为: 面层 C 0钢筋细石混凝土防水层 2
粘接质量问题 , 先在基层上涂敷防水涂料形成无接缝
的防水膜, 再铺贴卷材 , 两者复合弥补 了各 自的弱点 ,
( 保护层) 挤塑聚苯保温板— 咖 厚 S S B 改性沥青
防水卷材— m m厚 J 防水涂料_ 陶粒混凝土找坡层 S +
24 密封材料 .
( )S复合涂料每层涂刷的厚度以 0 6 07 m 6J . ~ .m 为宜。太厚会出现涂膜表面干燥成膜 , 而内部涂料的 水分却不能蒸发 的现象, 使涂膜难以干燥 而不能形成
选用 S S改性沥青密封材料 , B 主要技术指标应符 合《 屋面工程技术规 范》 B 04 20 G 535— 04表 82 4的 ..
置 3 4, ~ h与基层面接触面打开后无水印即认为符合
要求 , 施工之前做好隐蔽验收。 ,
倒置式屋面采用刚柔结合原则 , 以做到材料性 可 能互补, 从功能、 综合经济效益、 施工技术 、 材料合理

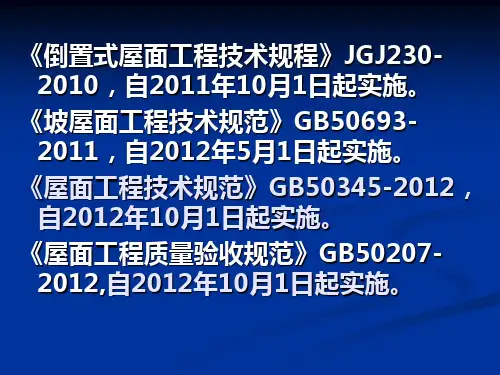

屋面工程技术规范及倒置式屋面技术规程讲座课件

屋面工程技术规范及倒置式屋面技术规程讲座课件

防水等级
I级 II级
(本次规范取消了对防水层合理使用年限的规定)
解释:屋面工程设计应遵照“保证功能、构造合理、防排结合、优 选用材,美观耐用”的五项原则。屋面工程施工应遵照“按图施工、 材料检验、工序检查、过程控制、质量验收”的五项原则,屋面工程 应建立管理、维修、保养制度;屋面排水系统应保持畅通,应防止水 落口,檐沟,天沟堵塞和积水。
合成高分子防水涂料、聚合物水泥 防水涂料
1.5mm
高聚物改性沥青防水涂料
2.0mm
11、防水卷材接缝应采用搭接缝,卷材搭接宽度 应符合以下规定:(mm)(更改)
卷材类别
搭接宽度
胶粘剂
80
胶粘带
50
合成高分子防水卷材
单缝焊
60,有效焊接宽度不小于25
双缝焊
80,有效焊接宽度10x2+空腔 宽
胶粘剂
100
《建筑防水涂料有害物质限量》JC/T1066的有关规定。
6、卷材、涂膜的基层宜设找平层,找平层 厚度和技术要求应符合以下规定:
找平层分类 适用的基层
水泥砂浆 细石混凝土
整体现浇砼板
整体材料保温 层
装配式混凝土 板
板状材料保温 板
厚度 (mm) 15—20 20—25
30—35
技术要求
1:2.5做法应符合下表规定。
防水等 级
防水做法
注I级:在I卷级材屋防面水防层水和做卷法材中防,水防层水、层卷仅材作防单水层层卷和材涂时膜,防应水 符合单层层防、水复卷合材防屋水面层技术的有关规定。
II级
卷材防水层、涂膜防水层、复合防水层
注:在I级屋面防水做法中,防水层仅作单层卷材时,应符合单层防水 卷材屋面技术的有关规定。

QC倒置式屋面工程施工

QC倒置式屋面工程施工

QC倒置式屋面工程施工一、施工准备1、施工前必须加强对员工的安全教育,确保每一名工人都具备一定的安全意识,同时要求施工现场的人员必须按照规定的程序进行操作,严禁随意操作设备和工具。

2、在施工前,应该详细了解工程设计图纸,掌握施工要求,做到心中有数。

同时,要对施工现场进行全面的检查,确保施工环境的良好。

3、对所需的材料进行验收,确保材料质量符合要求,并按照规范进行储存。

同时做好安全防护工作,确保施工现场的安全。

4、明确责任分工,每一位参与施工的人员都应了解自己的任务和职责,做到有序施工。

二、施工过程1、检查材料在进行施工前,必须对所用材料进行检查,包括检查材料是否损坏、材料型号是否符合要求等。

对材料进行详细的检查可以有效避免因材料问题导致施工质量不合格的问题。

2、严格按照设计图纸施工在施工过程中,必须根据设计图纸上的规定进行施工,不得擅自变动设计要求,以免导致后期施工质量不合格的问题。

3、严格按照工艺要求施工在施工过程中,必须根据工艺规范进行操作,严格按照规范要求完成每一个工序,确保施工质量符合要求。

4、施工人员的安全保障在施工过程中,对施工人员的安全保障是非常重要的。

要求施工人员做好个人防护措施,确保安全施工。

同时,对施工现场周围的安全环境进行检查,确保整个施工现场的安全。

5、定期进行验收在施工过程中,要定期对工程质量进行验收,发现问题及时进行整改,确保施工质量符合要求。

三、施工结束1、收尾工作在工程结束前,必须对施工现场进行整理,清理工程垃圾,保持施工现场的整洁和干净。

同时进行材料的清点和储存,确保工程整体的完好。

2、验收工程质量在施工结束后,必须对工程质量进行验收,确保工程质量符合要求。

如发现施工质量存在问题,必须及时整改。

3、编制施工总结报告在工程结束后,应对整个施工过程进行总结,做好工程的总结报告,为今后的施工工作提供参考。

四、施工注意事项1、严格规范操作在进行工程施工过程中,必须严格按照规范进行操作,严格按照设计图纸、工艺规范进行施工,不得擅自变动设计要求和工艺要求。

倒置式平屋面施工工艺 ppt课件

倒置式平屋面施工工艺 ppt课件
突出屋面反梁根部距离其结构根部250mm(扣除抹灰层为200mm)设置分格缝。
弹线分格
2020/10/28
39
分格缝宽度30mm
切缝
202切0/1缝0/28
分格缝剔槽
40
切 缝 剔 槽 后 效 果
2020/10/28
41
8)墙根卷泛水、管根处理:待刚性层强度达到后,方可上人作业进行 女儿墙、烟道、通风井、核心筒墙体根部泛水施工。泛水宽度按200mm
2020/10/28
13
3、聚氨酯涂膜防水层施工
1)基层干燥处理,一般防水层施工应结合天气情况进行,若因进度原因 需要组织抢工的,应采取措施对结构板进行烘干处理。结构板基层含水 率应小于9%, PH值<10.
基层烘干处理
2020/10/28
基层自然晾干干状态
14
2) 底油及一布三油(涂膜厚度不小于1.5mm)
2020/10/28
37
6)养护:刚性层防水砼 浇筑12小时~24小时,即可 进行浇水养护,养护时间不 少于14天,一般常规采用铺 撒一层河砂然后浇水进行保 湿养护。养护初期不得上人, 砼的养护是细石砼防水层的 极其重要的最后一道工序。 养护不好会造成砼早期脱水, 不但降低砼的强度,而且会 由于干缩引起砼内部裂缝表 面起砂,使抗渗性能大幅度 降低。
5)碾压及第二次收平:待混凝土面层上人踩有脚印但不下陷时(初 凝前),进行第一遍滚子辗压滚子碾压,将此前收面时凹凸不平的部位 碾压密实、平整,并用铁板将表面收平收平后立即撒1:1干水泥:砂干 拌砂浆,拟提高屋面刚性层表面强度、避免成形后屋面起灰、表面呈青 色,增强观感效果。铺撒时应均匀、严禁成堆,避免表面起皮。待到水 泥吸水后进行第三次收平、压光处理及完成屋面收面工作。收平压光方 向应退步进行,避免踩踏。

倒置屋面工艺流程

倒置屋面工艺流程

倒置屋面工艺流程

倒置式屋面工艺流程如下:
1. 结构基层防水层施工前,基层必须干净干燥,表面不得有酥松、起皮起砂现象。

2. 保温层施工:保温材料可以直接干铺或用专用粘结剂粘贴,聚苯板不得选用溶剂型胶粘剂粘贴。

保温材料接缝处可以是平缝也可以是企口缝,接缝处可以灌入密封材料以连成整体。

块状保温材料的施工应采用斜缝排列,以利于排水。

当采用现喷硬泡聚氨酯保温材料时,要在成型的保温层面进行分格处理,以减少收缩开裂。

大风天气和雨天不得施工,同时注意喷施人员的劳动保护。

3. 面层施工:上人屋面(1)采用40~50mm厚钢筋细石混凝土作面层时,应按刚性防水层的设计要求进行分格缝的节点处理。

以上信息仅供参考,如需了解更多信息,建议查阅倒置式屋面施工相关书籍或咨询专业人士。

倒置式屋面施工工艺标准

倒置式屋面施工工艺标准

1.11.21.31.41.51.6倒置式屋面施工工艺标准1.6.1总则1.6.1.1适用范围本工艺标准适用于一般保温防水屋面和高要求保温隔热防水屋面的工业与民用建筑。

适用于工业与民用建筑工程屋面设计坡度小于25%的Ⅰ~Ⅲ级施工防水层的施工。

本工法用聚苯乙烯泡沫塑料等高热阻不吸水性材料作保温层,并将保温层设置在主防水层之上的工艺,具有节能保温隔热、延长防水层使用寿命、施工方便、劳动效率高、综合造价经济等特点。

1.6.1.2编制参考标准及规范(1)广东省《建筑防水工程技术规程》DBJ 15-19-2006;(2)《屋面工程质量验收规范》(GB50207-2002);(3)《建筑工程质量验收统一标准》(GB50300-2001)。

1.6.2术语(1)倒置式保温防水屋面:将保温层设置在主防水层之上的工艺1.6.3基本规定(1)保温材料必须选用不吸水性高热阻新型材料,如聚苯乙烯泡沫塑料、聚乙烯泡沫塑料、聚氨酯泡沫塑料、泡沫玻璃等材料,也可选用蓄热系数和热阻系数都较大的水泥聚苯乙烯复合板等保温材料。

(2)防水材料。

倒置式保温防水屋面主防水层(保温层之下的防水层)应选用合成高分子防水材料和中高档高聚物改性沥青防水卷材,也可选用改性沥青涂料与卷材复合防水。

(3)倒置式保温防水屋面主防水层不宜选用刚性防水材料和松散憎水性材料,如防水宝、拒水粉等。

也不宜选用胎基易腐烂的防水材料和易腐烂的涂料加筋布。

1.6.4屋面保温防水构造(1)常见的倒置式屋面构造非上人屋面的Ⅲ级保温防水标准构造见图1(a)、(b)。

上人屋面的Ⅱ级、Ⅰ级保温防水构造见图1(c)、(d)。

(2)常见的倒置式屋面节点构造天沟泛水等保温材料无法覆盖的防水部位,应选用耐老化性能好的防水材料,或用多道设防提高防水层耐久性。

水落口、出屋面管道等形状复杂节点,宜采用合成高分子防水涂料进行多道密封处理(见图2、图3、图4)。

1.6.5施工准备1.6.5.1技术准备(1)施工前必须有施工方案,要有文字及口头技术交底。

屋面做法(倒置式屋面)

屋面做法(倒置式屋面)
山东省建设工程质量监督总站监制
(2)水泥:普通硅酸盐水泥,标号不低于32.5。
(3)砂:中砂,含泥量不大于3%。
2.机具准备:
(1)机械:砂浆搅拌机、砼搅拌机。
(2)工具:手推车、铁锨、刮杠、水平尺等。
3.作业条件:
(1)找平层施工前,屋面应检查验收。
(2)穿过屋面的管件、通风道、女儿墙、伸缩缝等根部根据要求处理完毕。
(3)根据设计要求,弹好标高、坡度。
③20厚1:3水泥砂浆找平层;
④TS防水卷材一道;
⑤50厚挤塑板保温层,粘贴并锚固;
⑥20厚1:3水泥砂浆找平层;
⑦TS防水卷材一道;
⑥25厚1:2.5水泥砂浆抹平压光,1×1m分格,缝宽10,密封胶嵌缝:
项目(专业)
技术负责人
交底人
接收交底人
注:本记录一式两份,一份交底单位存,一份接收交底单位存。
(4)找平层施工前将表面清理干净。
(5)屋面边沿1.5m范围均为悬挑板,承重能力不高,施工时注意不得对此范围内楼板堆放材料,产生冲击荷载,否则责任自负。
二、施工工艺
1.工艺流程:
基层清理――找坡层――找平层――卷材防水层施工――保温层施工――C20细石砼保护层――卷材防水层施工――保护层――挂瓦
2、施工工艺:
(7)防水层施工同上:
(8)(平屋面)25厚1:2.5水泥砂浆抹平压光,1×1m分格,缝宽10,密封胶嵌缝;坡屋面为20厚1:3水泥砂浆找平层

项目(专业)
技术负责人
交底人
接收交底人
注:本记录一式两份,一份交底单位存,一份接收交底单位存。
山东省建设工程质量监督总站监制
技术交底记录
鲁JJ-005-□□□

倒置式屋面

倒置式屋面

倒置式屋面●倒置式屋面又称外保温屋面(E某ter-nalThermalInulation),在上世纪50年代由美国首创,到70年代在欧美和日本得到了广泛应用,在我国是90年代开始研究,到90年代末才引起重视。

传统的屋顶结构都是在屋顶的结构层上,先铺保温隔热层,如加气混凝土、膨胀珍珠岩、矿棉等保温隔热材料,再铺防水层。

因为传统的保温隔热材料是容易吸水的,而且吸水后就大大降低保温隔热性能,所以保温隔热层只能做在防水层之下。

与之相反,倒置式屋面的结构是在屋顶的结构层上,先铺防水层,再铺保温隔热层。

上面再铺一层无纺布并压上一层覆盖层,故称“倒置”。

在传统的屋顶保温结构中,由于防水层暴露在外面,受日光和高低温的作用,防水层极易老化开裂,在北京地区一般5年左右须重做一次防水,否则多数要发生屋顶渗漏。

倒置式屋面则不同,防水层的工作环境得到了改善,防水功能长期有效,解决了屋顶渗漏这个老大难问题,这也是该做法在国外被广泛采用的主要原因。

点评:在《中国节能技术政策大纲(2006年版)》的“建筑墙体·屋面·门窗节能技术”一节中,提到要完善倒置屋面、架空屋面、种植屋面与反射屋面等技术。

倒置式屋面,其优点是防水层不受太阳辐射和剧烈气候变化的影响,全年温差小,不易受外来的损伤。

其缺点是须选用吸湿性低、耐气候性强的保温材料。

一般须进行耐日晒、雨雪、风力、温度变化和冻融循环的试验。

某PS板是最佳选择,EPS板也可酌情使用。

●●倒置式防水保温屋面设计与施工探析1.工程概况江苏卫视卫星地球站屋面总面积约1100m,它由三块相对独立的区域组成,各区域之间由伸缩缝区隔开来。

屋顶设有两台直径分别为9m和7.3m的卫星天线,为满足天线维护需要,须按上人屋面考虑。

又由于卫星站的机房属于要害部门,对屋面保温防水性能要求较高。

为此,在施工前,我们专门研究了规范和标准图集上的多种构造形式,最后选择了倒置式屋面做法,并在规范的基础上进行了一些构造上的改进,改进后的屋面无论是保温还是防水性能都十分出色。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

泡沫轻质土工法简介
一、屋面工程适用现行规范
《屋面工程施工质量验收规范》(GB50207-2002) 《屋面工程技术规范》(GB50345-2004)
《建筑节能工程施工质量验收规范》(GB50411-2007)
基层处理 防水层施工 保温层施工 找坡层施工 刚性层施工 分隔缝施工
验收
泡沫轻质土工法简介
倒置式平屋面施工工艺
目录
泡沫轻质土工法简介
一、屋面工程适用现行规范 二、施工工艺流程 三、平屋面、露台细部构造做法 四、结构基层处理 五、聚氨酯涂膜防水、SBS改性沥青防水层施工 六、XPS挤塑聚苯板保温层施工 七、屋面陶粒砼找坡层施工 八、水泥砂浆找平层施工 九、屋面刚性防水层施工 十、成品烟帽安装及细部收口处理
板在遇到砖墩时挖洞铺设) 找坡层施工:→土工布铺设→1:6陶粒混凝土找坡层→抹20厚1:3水泥砂浆找平层
刚性层施工:→钢筋网片绑扎→ 防雷接地网暗敷→ C20刚性层施工→ 分隔缝施工: →切割分格缝→油膏灌缝→分格缝处做200宽一布二油增强防水层→
验收: → 24小时关水试验→验收
三、平屋面、露台细部构造做法
3)保温板铺贴时,结合屋面刚性层分格缝位置设置透气槽、透气管。透气槽宽度 为50mm,保温板铺贴后应在透气槽内填充陶粒,然后沿透气槽铺设200mm宽钢丝网 并覆盖彩条布或土工布;并且在透气槽端部距离墙根500mm设置透气管,其构造大
9%, PH值<10.
基层烘干处理
基层自然晾干干状态
2) 底油及一布三油(涂膜厚度不小于1.5mm)
冷底子油(聚氨酯+汽油稀释)
聚氨酯无纺布
无纺布搭接宽度(长边≥50mm) (短边≥70mm)
泛水处底油作法ຫໍສະໝຸດ 阴角聚氨酯加强层烟道聚氨酯防水作法
细部构造做法
侧排口聚氨酯作法
泛水处聚氨酯加强层
管根聚氨酯加强层
套管根部做SBS防水加强层
侧排地漏处SBS收口作法
烟道、排气道SBS卷材收口作法
泡沫轻质土工法简介
变形缝处防水处理
SBS卷材防水层成 型质量标准
泡沫轻质土工法简介
卷材厚度抽检
5、屋面防水施工质量检查
泡沫轻质土工法简介
聚氨酯涂膜防水层厚度不小于1.5mm,SBS改性沥青卷材厚度不小于3mm。
聚氨酯涂膜防水层关水试验
二、屋面施工工艺流程
基层处理: →烟道、安装管道楼板洞口撑补→ 24小时关水试验→裂缝检查及处理→ 基层清理→管根及阴阳角处理→刷冷底子油二道→1.5MM厚石油沥青聚氨脂隔汽层,分
三次涂刷,满铺一层聚脂无纺布→ 24小时关水试验→ 防水层施工:→铺SBS聚脂胎改性沥青卷材防水层→ 24小时关水试验→ 保温层施工:弹线找坡(用水泥砖墩做找坡标记)→50mm厚挤塑板保温层铺设(挤塑
径详见下表,完成后将作业面移交专业防水施工单位。
150
150 柱根泛水
150
150
女儿墙泛水
套管泛水
其他构造处理
500
女儿墙、机房填充墙预留防水收 口槽(高度结合屋面性质考虑)
土建单位
移交 甲方监理参加
侧排地漏平结构安装 防水单位
五、聚氨酯涂膜防水、SBS改性沥青防水层施工
1、防水材料要求 1)原材料要求:卷材防水层所用卷材及主要配套材料必须符 合设计要求。检验方法:检查出厂合格证、质量检验报告和现
反移交 甲方监理参加
土建单位
泡沫轻质土工法简介
六、XPS挤塑聚苯板保温层施工
1、《屋面工程技术规范》(GB50345-2004)基本要求
2、保温层施工
泡沫轻质土工法简介
XPS挤塑聚苯板应具备原材料证明资料、产品合格 证,并按要求复检。
1)屋面保温层施工前,卷材防水层应完成关水试验,然后将屋面积水、杂物 清理干净,由分包单位向土建施工单位完成作业面移交工作。
场抽样试验报告。详见检测报告。 2)实物状态
3)适用范围:屋面、露台、景观水体。
泡沫轻质土工法简介
2、《屋面工程施工质量验收规范》(GB50207-2002)要求
3、聚氨酯涂膜防水层施工
1)基层干燥处理,一般防水层施工应结合天气情况进行,若因进度原因需要 组织抢工的,应采取措施对结构板进行烘干处理。结构板基层含水率应小于
,所有资料进入竣工资料内。
3、裂缝检查、标记完毕后,请屋面结构板积水清理后,待结构板 干燥后,将屋面结构板上的垃圾清扫干净,同时需压对结构板上的 砂浆、混凝土浮浆等剔凿一并清理,女儿墙内侧模板拼缝处的混凝土
疙瘩应打磨平整。
4、卷泛水及其他构造处理
结构板清理干净后,用1:2水泥石屑对女儿墙根、管根,排烟(气)道、通 风井砼导墙根部及屋面机房墙体根部、屋面反梁根部卷成圆弧形,圆弧半
泡沫轻质土工法简介
四、结构基层处理
1、屋面安装管道、卫生间排气道、厨房烟道安装完成后,对洞口进行撑补。
烟道洞口撑补
安装管道洞口撑补
泡沫轻质土工法简介
2、屋面结构板上洞口撑补完成后关水24小时,找出渗水点、及结构裂纹,在防水 施工之前,屋面结构板裂纹必须按相关规定进行处理,根据裂纹宽度及数量制定整 改方案;当裂纹较多、宽度较大时,必须对裂纹是否影响结构安全进行鉴定,并请 设计进行专题分析,提出解决方案,然后按“质量缺陷及事故处理程序”进行处理
聚氨酯防水成型质量标准1
聚氨酯防水成型质量标准2
聚氨酯防水成型质量标准3
4、 SBS改性沥青卷材防水层施工(厚度不小于3mm)
满粘热熔法施工SBS卷材
≥80mm
SBS搭接宽度(长边 ≥80mm,短边≥80mm)
顺水搭接
墙根加强处理
套管根部加强处 理(刷聚氨酯)
地漏周圈加强处理( 刷聚氨酯)
女儿墙卷材防水层压槽收头
屋面、露台SBS卷材防水层关水试验
防水是屋面的主要功能之一,若卷材防水层出现渗漏或积水现象,将是最大的弊病 。检验屋面有无渗漏和积水、排水系统是否通畅,可在雨后或持续淋水2h以后进行
。有可能作蓄水检验的屋面,其蓄水时间不应少于24h。
6、屋面防水层施工完毕通过验收后,由专业分包单位组织反移交。
专业防水单位
作业面移交标准
屋面
泡沫轻质土工法简介
2)因在保温板上贴灰饼会因操作人员行走对灰饼造成坡坏,影响找坡层施工
,故保温层铺贴前应完成屋面找坡层找平墩设置,铺保温板遇到有找平墩的情
况时,将保温板“挖洞”处理。
备注:龙湖的项目目前已全部取消防水层的水泥砂浆保护层,改为直接在防水 层上铺贴保温板。
泡沫轻质土工法简介
