基坑应急预案

合集下载

深基坑应急救援预案

深基坑应急救援预案

深基坑应急救援预案一、预案目的为确保深基坑施工过程中遇到突发事件时能够迅速、有效地进行应急救援,降低事故损失,保护人员生命安全,特制定本预案。

二、预案适用范围本预案适用于深基坑施工过程中出现的突发事件,包括基坑坍塌、土体滑坡、涌水涌砂、设备故障等。

三、组织机构1. 应急救援领导小组:由项目经理、技术负责人、安全负责人、施工负责人等组成,负责组织、指挥应急救援工作。

2. 应急救援小组:由现场施工人员、专业技术人员、安全员等组成,负责具体实施应急救援措施。

四、应急救援措施1. 基坑坍塌事故(1)立即启动应急预案,通知应急救援小组成员迅速到达现场。

(2)立即停止基坑开挖,封锁现场,防止事故扩大。

(3)立即进行伤员救援,拨打急救电话120,组织现场人员开展自救互救。

(4)对基坑进行临时支护,防止继续坍塌。

(5)调查事故原因,制定进一步处理措施。

2. 土体滑坡事故(1)立即启动应急预案,通知应急救援小组成员迅速到达现场。

(2)立即停止基坑开挖,封锁现场,防止事故扩大。

(3)立即进行伤员救援,拨打急救电话120,组织现场人员开展自救互救。

(4)对滑坡土体进行加固,防止继续滑坡。

(5)调查事故原因,制定进一步处理措施。

3. 涌水涌砂事故(1)立即启动应急预案,通知应急救援小组成员迅速到达现场。

(2)立即停止基坑开挖,封锁现场,防止事故扩大。

(3)立即进行伤员救援,拨打急救电话120,组织现场人员开展自救互救。

(4)采用排水设备进行排水,防止水砂继续涌入基坑。

(5)调查事故原因,制定进一步处理措施。

4. 设备故障事故(1)立即启动应急预案,通知应急救援小组成员迅速到达现场。

(2)立即停止使用故障设备,封锁现场,防止事故扩大。

(3)立即进行伤员救援,拨打急救电话120,组织现场人员开展自救互救。

(4)对故障设备进行抢修,或调用备用设备。

(5)调查事故原因,制定进一步处理措施。

五、应急物资与设备1. 应急救援物资:包括铁锹、铲子、绳索、急救包、灭火器等。

基坑工程应急预案

基坑工程应急预案

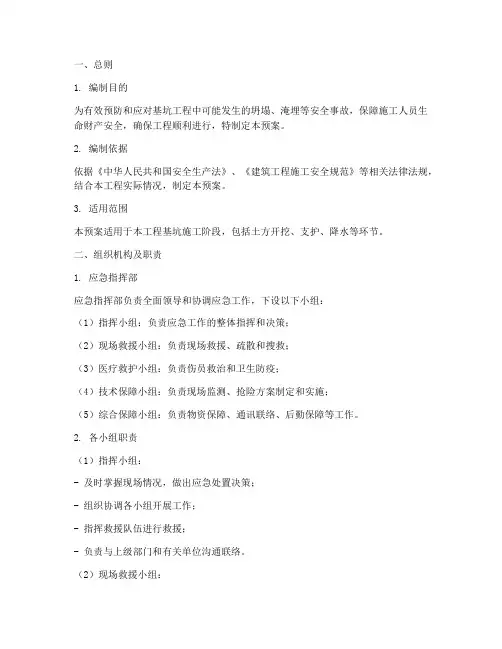

一、总则1. 编制目的为有效预防和应对基坑工程中可能发生的坍塌、淹埋等安全事故,保障施工人员生命财产安全,确保工程顺利进行,特制定本预案。

2. 编制依据依据《中华人民共和国安全生产法》、《建筑工程施工安全规范》等相关法律法规,结合本工程实际情况,制定本预案。

3. 适用范围本预案适用于本工程基坑施工阶段,包括土方开挖、支护、降水等环节。

二、组织机构及职责1. 应急指挥部应急指挥部负责全面领导和协调应急工作,下设以下小组:(1)指挥小组:负责应急工作的整体指挥和决策;(2)现场救援小组:负责现场救援、疏散和搜救;(3)医疗救护小组:负责伤员救治和卫生防疫;(4)技术保障小组:负责现场监测、抢险方案制定和实施;(5)综合保障小组:负责物资保障、通讯联络、后勤保障等工作。

2. 各小组职责(1)指挥小组:- 及时掌握现场情况,做出应急处置决策;- 组织协调各小组开展工作;- 指挥救援队伍进行救援;- 负责与上级部门和有关单位沟通联络。

(2)现场救援小组:- 负责现场救援、疏散和搜救;- 指导、协调其他小组开展救援工作;- 报告救援进展情况。

(3)医疗救护小组:- 负责伤员救治和卫生防疫;- 协助现场救援小组进行伤员救治;- 指导现场防疫工作。

(4)技术保障小组:- 负责现场监测、抢险方案制定和实施;- 指导现场施工人员采取有效措施,防止事故扩大;- 提供技术支持,确保救援工作顺利进行。

(5)综合保障小组:- 负责物资保障、通讯联络、后勤保障等工作;- 确保救援工作所需物资及时到位;- 保证通讯联络畅通,确保信息传递准确无误。

三、应急响应1. 预警(1)根据现场监测数据,发现异常情况时,立即启动预警机制;(2)向应急指挥部报告,启动应急预案;(3)通知现场施工人员做好撤离准备。

2. 应急响应(1)应急指挥部接到报告后,立即启动应急预案,组织各小组开展工作;(2)现场救援小组迅速开展救援、疏散和搜救工作;(3)医疗救护小组及时救治伤员,做好卫生防疫工作;(4)技术保障小组提供技术支持,协助现场救援工作;(5)综合保障小组做好物资保障、通讯联络、后勤保障等工作。

基坑工程预警应急预案

基坑工程预警应急预案

一、编制目的为提高基坑工程的安全管理水平,预防和减少基坑坍塌等事故的发生,保障人民群众生命财产安全,根据国家有关法律法规和安全生产标准,特制定本预案。

二、适用范围本预案适用于本地区所有在建的基坑工程,包括住宅、商业、工业等各类建筑工程。

三、组织机构及职责1. 基坑工程安全领导小组:负责组织、协调、指挥基坑工程安全管理工作,下设以下小组:(1)安全检查组:负责对基坑工程进行定期安全检查,及时发现安全隐患,督促整改。

(2)应急指挥部:负责制定应急预案,组织应急演练,协调各部门应对突发事件。

(3)现场指挥组:负责现场应急指挥,组织抢险救援工作。

2. 施工单位:负责基坑工程的施工管理,严格执行本预案。

3. 监理单位:负责对基坑工程进行监督检查,确保施工单位按照本预案执行。

四、预警信号及分级1. 预警信号:根据基坑工程的安全风险,分为四个等级,分别为Ⅰ级(特别重大)、Ⅱ级(重大)、Ⅲ级(较大)、Ⅳ级(一般)。

2. 预警分级:(1)Ⅰ级预警:发生重大及以上安全事故,或者出现可能引发重大安全事故的险情。

(2)Ⅱ级预警:发生较大安全事故,或者出现可能引发较大安全事故的险情。

(3)Ⅲ级预警:发生一般安全事故,或者出现可能引发一般安全事故的险情。

(4)Ⅳ级预警:出现轻微险情,或者存在安全隐患。

五、预警措施1. Ⅰ级预警:立即启动应急预案,采取以下措施:(1)立即停止施工,组织人员撤离危险区域。

(2)报告上级主管部门,请求支援。

(3)组织抢险救援队伍,进行抢险救援。

2. Ⅱ级预警:启动应急预案,采取以下措施:(1)加强现场监控,密切关注险情变化。

(2)采取必要的安全措施,防止险情扩大。

(3)及时上报险情,请求支援。

3. Ⅲ级预警:采取以下措施:(1)加强现场监控,密切关注险情变化。

(2)采取必要的安全措施,防止险情扩大。

(3)及时上报险情,请求支援。

4. Ⅳ级预警:采取以下措施:(1)加强现场监控,密切关注险情变化。

深基坑施工突发事件应急预案(四篇)

深基坑施工突发事件应急预案(四篇)

深基坑施工突发事件应急预案是为了应对突发情况,保障施工人员和设备的安全,并尽快恢复施工工作的正常进行而制定的一系列应急措施。

以下是一个简单的深基坑施工突发事件应急预案示例:1. 应急组织和指挥- 针对突发事件,设立现场应急指挥部,并明确指挥人员和职责;同时组织应急队伍,参与应急处置工作。

2. 事前准备工作- 在施工前,充分了解施工区域的地质情况和周边环境,制定安全施工方案,并进行风险评估。

- 尽量减少施工场地周边的人员和设施,确保安全距离,并设置警示标志和用具。

3. 突发事件的预警和监测- 配备专门人员负责突发事件的预警和监测工作,及时监测地质变化、施工设备运行状况等情况,一旦发现异常情况,及时报告并采取相应措施。

4. 突发事件的应急处置- 在突发事件发生时,迅速启动应急预案,采取临时避难、疏散人员和设备等紧急措施,确保人员安全。

- 同时组织应急队伍对事故现场进行救援和处置,如切断电源、用砂土覆盖暴露的管道、抢修设备等。

5. 事后处理和复工准备- 随着事故的处理和消除,及时组织对事故原因进行调查和分析,并制定相应的改进措施,防止类似事故再次发生。

- 确保相关设施和设备得到适当维修和修复,并经过验收合格后方可重新开展施工工作。

注:以上仅为一个简单的示例,对于不同的深基坑施工场地和情况,应急预案的具体内容会有所差异。

实际制定应急预案时,应根据具体的项目情况进行细化和定制。

深基坑施工突发事件应急预案(二)通常包括以下几个方面:1. 员工安全:保障现场所有人员的生命安全是最重要的。

预案中应包括各种突发情况下的疏散和逃生指南,及时报警的方式和联系人员,以及应对不同灾害情况的救援措施。

2. 现场控制:在突发事件发生时,需要对现场进行临时控制,防止灾害扩散和事态恶化。

预案中应包括指挥部设置和分工,现场职责分工,设备和物资调配等方面的安排。

3. 突发事件报告和沟通:及时报告突发事件,以便上级部门和相关机构能够提供协助。

基坑支护工程应急预案

基坑支护工程应急预案

基坑支护应急预案1基坑边坡常见事故应急处置1、基坑变形过大应急措施如基坑变形超过设计报警值3cm,应立即通知土方单位停止开挖,用回填土进行反压,迅速卸载基坑上沿堆载物,密切监测基坑变形情况请设计单位出具加固方案;2、围护桩支护体系破坏应急措施1针对上部锚杆失效引起桩顶位移过大甚至桩身向坑内倾倒1.应对措施:采取在失效锚杆位置重新补加干作业成孔的预应力锚杆,并加大注浆压力注浆,或在失效锚杆的位置增加斜撑;2针对桩身嵌固过少引起坡脚破坏俗称“踢脚”破坏应对措施:采取在坡脚被动区堆载,边坡稳定后再在底部增补锚杆、支撑,或采取在坑内采用水泥土搅拌桩对被动区土体进行加固等;3针对桩身强度不足引起桩身而折断应对措施:采取在桩后重新补加新桩或坡顶卸土的方法;4针对排桩和锚杆整体滑移破坏应对措施:首先在坡脚被动区堆载或加固,待变形稳定后再在桩身侧补加长的预应力锚杆或拉锚、内支撑的办法,如整体滑移较严重,则只能卸除滑移土方及支护结构,重新进行支护施工;5针对流砂、涌土或坑底隆起失稳应对措施:常用的处理措施为立即停止基坑内的降水或挖土,也可进行坑内灌水、堆载反压,有条件时可配合坑外降水,待管涌、流砂停止后,再采取进一步处理措施,如压密注浆、被动区加固等;3、基坑坡面垮塌应急措施①监测人员、安全员或第一目击者应立即大声呼叫,由安全员或施工队长通知项目部应急救援小组,尤其要说明坍塌时是否造成人员受伤或掩埋;②现场指挥人员指挥基坑内所有作业人员避开基坑边坡坍塌侧迅速撤离,停止基坑所有作业活动;由应急领导组长组织抢险突击队对基坑坍塌区域进行封闭隔离,禁止无关人员进入;组织现场所有挖掘机集中,组织抢险突击队带着铁锹随时做好抢救加固准备;应急领导组长应向第一报告者和作业现场人员询问,人员受伤情况和具体位置,粗略估计伤害程度;组织医疗救护队就位;利用与医院联系急救医生和救护车开至工地现场随时准备抢救;③应急领导组长应仔细观察塌方部位情况,如果基坑有继续坍塌迹象,由抢险突击队对基坑塌方部位上方附近所有机械、物资搬离;由项目总工组织技术人员制定边坡加固方案,由专业队伍实施加固,防止边坡不断失稳,造成救援人员二次伤害;④边坡相对稳定后,组织工地所有可用挖掘机迅速清除人员掩埋处坍塌土方,当发现人身体躯干时,先清除埋至胸口处土方,由现场医疗救护队或120急救中心医生用清水清洗伤者耳鼻和嘴巴处污泥,立即进行吸氧;伤者被救出后,立即输液和吸氧,用120急救车送到医院组织医务人员全力救治伤员;被埋伤者如不能及时呼吸,将造成脑瘫痪直至死亡,因此事故发生后以最快速度让伤者吸氧,在不具备吸氧条件时,应立即展开人工呼吸,是防止伤势恶化的重要措施;4、周边建筑物沉降或倾斜应急措施如外围建、构筑物出现沉降或倾斜过大超过警戒值且出现持续沉降或倾斜,应立即停止土方开挖必要时回填土方,同时分析产生沉降或倾斜原因,可以采取固化周边建、构筑物地基的措施控制沉降或位移如向周边建、构筑物地基内采用高压注浆等5、渗漏水问题应急措施1点漏、面漏的修复;对于不太严重的点漏、面漏,先用人工清除杂质,凿去混凝土表面松动的石子,并用水将表面清洗干净、凿毛,然后选用硫铝酸盐超早强膨胀水泥与一定量的中粗砂配制成的水泥沙浆来进行修补;对于较大的孔漏,为防止出水口继续扩大,现场可采用镀锌水管或塑料管作引流管插入漏水口,四周用快凝水泥嵌固,并在出水口处支设模板,拌制快凝混凝土形成止水内衬墙,然后采用双管压密注浆封堵漏水点;2严重的漏水涌砂的抢修;当遇到漏水涌砂严重而可能危及基坑或周围建筑物安全时,应采取紧急措施,对其进行处理;漏水孔很大时,用土袋堆堵,然后用化学灌浆封闭,止水后,再拆除土袋;基坑堵漏抢险必须固砂,才能止水,从而使基坑安全;6、突遇大雨暴雨应急措施施工过程中如突遇大雨,应立即用防雨布将坡体、周边未硬化区域覆盖,防止雨水浸入;同时做好基坑四周地表水的排泄和下水管道的疏导,防止地表水或雨水对坑壁的冲刷、浸润;如基坑遭大雨淹泡,备用4台污水泵从基坑内四周预先设置的集水坑对雨水进行抢排;3、基坑周边上下水管道收集整理基坑周边上下水管道资料,保证避免水平打孔损坏;2基坑支护施工各工序易产生安全事故处置1、成孔过程中安全事故1钻机倾斜、倾倒施工前应对钻机及配套设施进行全面安全检查,禁止钻机在有空洞区域行走工作,应有专人指挥对机底枕木填实,操作期间,操作人员不得擅自离开工作岗位或做其他的事,钻孔施工过程中,非施工人员不得进入施工现场,钻孔施工人员距离钻机不得太近,防止机械伤人;2井内掉物成孔后,必须将孔口的木板或竹夹板加盖保护,以防工具人员掉到桩孔内,孔口附近不准堆放重物和材料;成孔后未灌注前,必须将桩孔覆盖钢筋篦子,防止人员掉入桩孔内;降水井成孔后成井后未下管前及成井后,必须在孔口井口覆盖钢筋篦子,防止人员掉入桩孔内;2、钢筋加工安装安全事故加工现场禁止非施工人员入内,钢筋调直前事先检查调直设备部件是否安全可靠;施工人员穿戴好防护用品;制作完成的节段钢筋笼滚动前检查滚动方向上是否有人,防止人员被砸伤;吊车作业时,在吊臂转动范围内,不得有人走动或进行其他作业;起吊钢筋骨架时,做到稳起稳落,安装牢靠后脱钩;严格按吊装作业安全技术规程施工;防止钢筋笼压人用三根25螺纹钢并列焊接制作井口钢筋笼架杠,防止井口钢筋笼架杠弯曲断裂坠井伤人焊接连接完毕,必须检查脚是否缩回,防止钢筋笼下方时将脚扭伤甚至将人带入孔中的事故发生;3、灌注施工安全事故灌注时,吊具、漏斗、挂钩、吊环均要稳固可靠;导管安装注意:导管对接必须注意手的位置,防止手被导管夹伤;混凝土灌注过程中,搅拌运输车倒车时,指挥员必须站在司机能够看到的位置,防止指挥员走动过程中栽倒而发生机械伤人事故;轮胎下必须垫有枕木;倒车过程中,车后不得有人;吊车提升拆除导管过程中,各现场人员必须注意吊钩位置,以免将头砸伤;导管提升后继续灌注混凝土前,必须检查其是否垫稳或挂牢;泥浆池、桩孔周边必须设安全标志;场内要设泥浆池,泥渣要及时运走,不得把泥浆排放在路面上;4、锚索、土钉施工安全事故注浆管严禁对人,操作时人员接好接头,人员身体必须离开至少500mm以上;正在注浆锚索的下方或正前方严禁站人,其正前方不得有人施工、逗留、通过;每班注浆完毕,要及时清洗并维护拌料桶、注浆泵及注浆管路;注浆机械有专人负责维护,注浆时要加强信号联系,保证注停及时,反应快速;各种用电设备的安装、拆除必须严格按“停、送电”制度执行,坚持谁停电、谁挂停电牌,谁送电,并有专人看护停电开关,严禁带电作业;5、挂网喷砼安全事故施工人员在喷浆时必须佩带防护用品;喷射施工中,专业枪手一人握喷枪,另外一人照明并协作观察质量,严禁把喷枪口对向其他工作人员;喷浆时,无论喷浆机或管子发生故障及管子堵塞都必须由值班电工停电,问题处理好后,由电工本人送电,其他人不得随意送电;防止喷枪伤人;6、脚手架安全事故施工人员架上坠落,脚手架垮塌;脚手架上设置围栏,人员佩戴安全带;7、基坑周边安全防护设施、围护栏杆沿基坑周围全面封闭,基坑边围设护栏,冠梁上设计维护栏杆,冠梁竖向用膨胀螺栓固定后,横向采用粗麻绳绑扎防护;防止高空坠落;操作人员工作时穿戴好个人防护用品;3与土方开挖交叉施工易出现安全事故处置1、土方超挖应回填至-4米高度,并夯实脚手架工作面;或增加脚手架高度;2、土方挖机破坏桩头续接钢筋,补桩;3、土方挖机破坏锚索槽钢及时加固;4、土方挖机破坏钢筋砼喷面凿除上部喷砼,保证钢筋网搭接大于30mm,进行返工;5、土方开挖致坡道狭窄要求补强加宽,并在坡道边设置砼围栏;4其它安全事故应急处置1、机械人员伤亡1一旦发现钻机、施工平台、吊车等施工设备有倒塌的可能性或倒塌时,应立即呼叫在场全体人员进行隐蔽和撤离;2现场人员应迅速通知项目经理或作业队长,报告指挥部应急救援领导小组;3所属各单位应急救援领导小组接险情事故报告后,在第一时间赶赴事故现场,组织抢险救援工作;若有人员伤亡,立即拨打120急救向急救中心求救;同时报告指挥部应急救援领导小组;及时将伤员送至就近医院治疗;见附图3应急救援线路图4指挥部应急救援领导小组根据现场情况立即制定抢险方案,在保证安全的前提下,投入抢险设备和人员进行现场抢险;5根据险情或事故等级情况,在抢险的同时;在规定的时间内向现场监理、公司、地方安全相关部门等单位报告;2、火灾事故应急处置1火灾事故发生后,事故发现第一人应立即拨打119报警,同时报告管理人员或应急救援领导小组;2应急救援领导小组立即赶赴现场在确保现场所有人员自身安全的前提下组织义务消防员和员工,及时切断电源,组织抢救伤亡人员,隔离火灾危险源和重点物资,并根据燃烧物的性质,合理选择水、灭火器、消防沙等进行扑救,扑救火灾时要按照“先控制、后灭火;救人重于救火:先重点、后一般”的灭火战术原则;若有人员伤亡要立即拨打120急救中心;3当专业消防队到达火灾现场后,火灾事故应急救援领导小组现场负责人要简要地向消防队负责人说明火灾情况,并全力支持消防队员灭火,要听从专业消防队的指挥,齐心协力,共同灭火;4现场保护当火灾发生时和扑救完毕后,领导小组要派人保护现场,维护现场秩序,等待对事故原因及责任人的调查;同时应做好善后工作,及时清理,将火灾造成的垃圾分类处理并采取其他有效措施,从而将火灾事故对环境造成的污染降低到最底限度;3、中毒事故应急处置1中毒事故发生后,事故发现第一人应立即大声呼救,报告管理人员或应急救援领导小组,领导小组人员接到报告后,应在第一时间赶赴现场,了解和掌握疫情,开展抢救和维护现场次序;2立即向当地卫生防疫部门和120急救求援;讲清中毒人员症状、持续时间、人数、地点,并到主要路口引导急救车到达现场;3立即向监理单位、公司上报事件的初步原因、范围、估计后果;4保护事故现场,利用干净塑料袋等容器封存事故现场获得中毒食品的化验样品,如食堂剩余食物、呕吐物等,供卫生防疫部门检验;5当事人被送入医院抢救后,指挥部领导小组立即指令善后人员做好与当事人家属的接洽善后处理工作,并做好与有关部门的沟通、汇报工作;。

基坑施工应急预案(三篇)

基坑施工应急预案(三篇)

基坑施工应急预案是指针对基坑施工中可能出现的突发事故或意外情况制定出的应急处理措施和预防措施的计划。

以下是一个基坑施工应急预案的示例:1. 应急准备:- 安排专职或兼职应急队伍,并确保其具备应急处理的技术和知识;- 配备应急救援装备,如照明设备、通讯设备、急救药品等;- 协调相关部门,建立应急联络机制,确保及时通讯和调度;- 为基坑周围人员制定应急疏散和避难方案。

2. 突发事故应急处理:- 对发生事故的区域进行隔离,确保人员的安全;- 启动应急预案,立即报警并通知相关部门;- 对事故发生地进行现场评估,确定施救和抢修优先顺序;- 协调施工人员和救援人员的合作,进行救援和抢修工作;- 提供必要的急救和救援措施,确保伤员的生命安全;- 进行事故调查,找出事故原因,并采取措施避免再次发生。

3. 预防措施:- 在施工前进行详细的风险评估和安全计划,确保施工安全;- 进行基坑施工前的勘测和安全检查,确保设备和施工方案的可行性;- 提供必要的个人防护装备,如安全帽、防护眼镜、安全鞋等;- 定期进行施工现场的安全检查和整改,确保安全措施的有效性;- 加强员工的安全培训和教育,提高其安全意识。

以上是一个基坑施工应急预案的简要示例,具体的预案应根据实际情况进行制定,并需要不断进行评估和改进。

在实际施工中,还需要遵守相关法律法规,并按照施工单位的安全管理制度进行操作。

基坑施工应急预案(二)是为了应对基坑施工过程中可能发生的突发事件或意外情况而制定的一套应急措施和流程。

以下是一个基坑施工应急预案的示例:1. 安全培训和教育- 进行施工前的安全培训,包括基坑施工的安全操作规程和危险源识别;- 每位工人必须通过安全培训并取得相关资格证书才能上岗。

2. 预防措施- 在基坑施工前,进行充分的安全检查和评估,确保施工区域没有危险隐患;- 安装必要的防护设施,如警示标志、安全栏杆、护坡等;- 遵循安全规范和操作流程,确保基坑作业时人、机械、材料的安全。

基坑开挖施工险情应急预案(三篇)

基坑开挖施工险情应急预案(三篇)

基坑开挖施工险情应急预案是指在基坑开挖施工过程中,采取措施预防和应对安全事故,保障施工人员和设备的安全。

1. 预防措施:- 施工前召开安全会议,明确责任与安全要求。

- 检查挖掘机械设备,确保其正常运行和维护。

- 建立施工现场警示标识,指示施工区域和安全通道。

- 安排专人巡视施工现场,及时发现和处理潜在危险。

- 采取安全防护措施,如安装护栏、使用安全带等。

2. 应急预案:- 设立应急指挥中心,组织应急队伍,明确各人员职责。

- 配备必要的救援设备,如救生器材、灭火器等,并进行定期检查和维护。

- 制定人员疏散和逃生方案,安排应急出口和安全通道。

- 定期组织演练和培训,提高各人员的应急处理能力。

- 在施工现场设置急救室,准备急救药品和设备。

- 如发生事故,要及时报警,并与当地政府和相关单位进行沟通、协调。

3. 安全措施:- 加强安全教育培训,提高施工人员的安全意识和技能。

- 严格执行施工规范和操作流程,禁止违规操作。

- 尽量减少人员存活在施工现场,避免人员密集造成风险。

- 在施工现场设置安全警示牌和标识,提醒人员注意安全。

- 实行24小时值班制度,保持施工现场的安全。

应急预案的有效性需要定期检查和改进,保持与实际施工情况的一致性。

同时,还需要与当地政府、施工单位等相关方进行合作,共同做好基坑开挖施工的风险防控工作。

基坑开挖施工险情应急预案(二)通常包括以下内容:1.应急组织机构:成立应急指挥部,明确各职责,包括指挥、救援、沟通、报告等部门,确保应急工作有序进行。

2.应急救援措施:配备必要的救援设备,如救生绳、梯子、救生艇等,及时组织人力救援人员进入险情现场进行救援。

3.事故报告与处置:一旦发生险情,及时向上级报告,并按照预案进行处置。

如发生工人被困,应立即组织救援并报案。

4.警示标志和防护措施:在基坑周边设置明显的警示标志,警示施工现场的风险,同时配备必要的防护措施,如围护栏、警示线等,保障周边居民和施工人员安全。

基坑施工应急预案范文(三篇)

基坑施工应急预案范文(三篇)

基坑施工应急预案范文是为了应对基坑施工中可能发生的突发情况和事故而制定的一系列应急措施和预防措施。

一、应急预案的制定(一)确定基坑施工的特点和风险,包括工程规模、工期、施工方法等。

(二)识别可能发生的突发情况和事故,如坍塌、地陷、水浸等。

(三)制定应急预案的目标,如保障人员安全、保护环境、减少财产损失等。

(四)明确应急预案的编写责任人和协调人。

二、事前预防措施(一)在施工前进行充分的勘察和评估工作,确定地质、地下水等情况。

(二)制定施工方案和施工计划,确保施工过程的安全。

(三)培训施工人员,提高其安全意识和应急处置能力。

(四)设置警示标志、安全防护设施等,警示和防范施工现场的危险。

三、事发应急措施(一)事故发生时,立即组织人员疏散到安全区域,确保人员的安全。

(二)立即通知相关部门,如消防、应急管理等,以便他们及时采取措施。

(三)阻止事故的扩大,如采取水泵抽水、加固支护等措施。

(四)采取措施保护环境,如避免污水流入河道,防止土壤沉积等。

四、事后处理措施(一)组织事故调查,找出事故的原因和责任。

(二)修复受损设施,恢复施工进度。

(三)总结事故经验,完善应急预案。

基坑施工应急预案范文(二)目录一、应急预案编制背景二、基坑施工的风险分析三、基坑施工应急预案的制定原则四、基坑施工应急预案的组织体系五、基坑施工的应急准备工作六、基坑施工应急预案的具体内容1. 应急预案基本信息2. 应急组织机构及职责3. 应急通信及报警机制4. 事故预防及监测措施5. 应急救援流程6. 事故调查与处理七、应急预案的演练与改进八、应急预案的宣传与培训九、应急预案的评估与审核十、应急预案的总结与展望十一、参考文献一、应急预案编制背景基坑施工是建筑工程中常见的一种作业方式,然而基坑施工过程中存在一定的风险,例如塌方、水涌、坍塌等。

为了保障基坑施工的安全性和紧急情况下的应急处理能力,制定一份基坑施工应急预案十分必要。

二、基坑施工的风险分析在编制基坑施工应急预案之前,首先需要对基坑施工的风险进行分析。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

沈阳楼及地下室基坑支护及降水施工安全生产应急预案岩土工程公司二O一三年九月目录1、应急预案的方针与原则2、应急策划3、应急准备4、应急响应5、突发事件应急预案6、现场恢复7、预案管理与评审改进8、工程监测与信息施工1、应急预案的方针与原则坚持“安全第一,预防为主”、“保护人员安全优先,保护环境优先”的原则。

更好地适应法律和经济活动的要求;给企业员工的工作和施工场区周围居民提供更好更安全的环境;保证各种应急资源处于良好的备战状态;指导应急行动按计划有序地进行;防止因应急行动组织不力或现场救援工作的无序和混乱而延误事故的应急救援;有效地避免或降低人员伤亡和财产损失;帮助实现应急行动的快速、有序、高效;充分体现应急救援的“应急精神”。

2、应急策划2.1、工程概述2.1.1概述拟建工程位于营街西,临近,基坑长约98m,宽约86m,开挖深度主楼部分约6.6m,地下车库部分约6m,基坑采取分层分段开挖。

本基坑采用的采用排桩锚索支护结构和放坡的支护方案。

本基坑安全等级为二级,围护结构顶部水平位移报警值55,变化速率10。

2.1.2地质情况根据钻探揭示,各地层具体分布详见工程地质剖面图。

地层描述如下:杂填土①:主要由粘性土、碎石、砖头、砂土等组成。

该层在场区连续分布,厚度不均匀。

层底埋深0.5~6.0米;厚度范围0.5~6.0米。

粉质粘土②:黄褐色,可塑状态,湿,稍有光泽,无摇振反应,干强度中等,韧性中等,含铁锰质结核。

该层在场区连续分布,厚度不均匀。

层底埋深10.0~13.5米;厚度范围6.1~11.7米。

粉质粘土③:黄褐、褐色,可塑状态,局部为硬塑,湿,稍有光泽,无摇振反应,干强度中等,韧性中等,含铁锰质结核。

该层在场区连续分布,厚度不均匀。

层底埋深15.0~20.3米;厚度范围2.9~9.2米。

中砂④:黄褐色,密实,饱和,颗粒较均匀。

矿物成分以石英、长石为主。

该层在场区连续分布,厚度不均匀。

层底埋深17.4~21.6米;厚度范围0.7~5.2米。

粗砂⑤:黄褐色,密实,饱和,颗粒较均匀。

矿物成分以石英、长石为主。

该层在场区连续分布,厚度不均匀。

层底埋深20.0~29.0米;厚度范围2.0~7.1米。

该层局部地段夹粉质粘土⑤1透镜体,厚度约为0.2—0.4米,层底埋深23.4-24.0米砾砂⑥:黄褐色,中密,饱和,颗粒不均匀。

局部地段为圆砾,矿物成分以石英、长石为主。

该层在场区为不连续层,厚度不均匀。

该层本次勘察仅在个别钻孔出露,可见层底埋深25.0~34.0米;厚度范围1.6~8.4米。

粉质粘土⑦:黄褐色,硬塑状态,湿,稍有光泽,无摇振反应,干强度高,韧性高。

该层本次勘察未穿透,最大揭露厚度 3.7m,最大揭露深度30.0m。

2.1.3周边环境条件本工程地处新开发地块,四周无市政道路,仅基坑北侧有一条规划道路,距离基坑约20米,基坑西侧8米外为一期项目的施工道路,最大荷载约80吨,基坑北侧为现场临时用电变压器2台,(容量315),距地库边缘约10m,南侧和东侧距离未拆迁的厂房较远。

2.1.4水文地质条件勘察期间在钻孔内见两层地下水,第一层为上层填土中的上层滞水和粘性土中的孔隙潜水的混合水及砂类土中的潜水,混合水水位埋深3.0~6.7米,标高57.72~63.84米;第二层潜水稳定水位埋深介于22.70~22.90米之间,标高40.37~40.65米.地下水水位变幅1.0~2.0米。

地下水的补给方式大气降水和地下水径流,排泄方式主要为地表蒸发、人工抽水和地下水径流。

2.2应急预案工作流程图根据本工程的特点及施工工艺的实际情况,认真的组织了对危险源和环境因素的识别和评价,特制定本项目发生紧急情况或事故的应急措施,开展应急知识教育和应急演练,提高现场操作人员应急能力,减少突发事件造成的损害和不良环境影响。

其应急准备和响应工作程序见下图:图2 应急准备和响应工作程序图2.3突发事件风险分析和预防为确保正常施工,预防突发事件以及某些预想不到的、不可抗拒的事件发生,事前有充足的技术措施准备、抢险物资的储备,最大程度地减少人员伤亡、国家财产和经济损失,必须进行风险分析和预防。

2.3.1突发事件、紧急情况及风险分析根据本工程施工特点及复杂的地质情况,在辩识、分析评价施工中危险因素和风险的基础上,确定本工程重大危险因素是基坑坍塌、地基不均匀沉降引起附近建筑物倾斜、物体打击、高处坠落等。

在工地已采取安全管理各种防范措施的基础上,还需要制定基坑坍塌和地基不均匀沉降引起附近建筑物倾斜的应急方案。

2.3.2突发事件及风险预防措施从以上风险情况的分析看,如果不采取相应有效的预防措施,不仅给工地施工造成很大影响,而且对施工人员的安全造成威胁。

2.3.2.1基坑开挖前先采取集水明排降水,将水位降至开挖最深度0.5m以下,防止开挖时出水致使土体塌方。

2.3.2.2材料准备:开挖前准备足够优质木桩和脚手板,装土袋,以备基坑开挖时基坑坍塌,为防止围护侧面及基础处渗水,准备2台抽水泵,随时应急。

2.3.2.3降雨量过大引起基坑坍塌的预防措施:(1)基坑的周边根据基坑维护图及基坑内实际可操作作业面,沿基坑边做好排水沟,断面200×200,作为通常情况下的挡水设施;根据基坑开挖过程的坑底渗水量情况,适当在基坑四角增设集水井,1000×1000,深度不小于1000,配备足够数量的草包,紧急时对基坑周围施做围堰,防止地面水大量流入坑内。

(2)配备两台水泵(其中一台备用),用于排除基坑下积水。

(3)施工现场仓库配备足够数量的潜水泵、泥浆泵。

(4)及时获取天气信息,预先做好准备工作。

(5)在进行现场平面布置时,考虑适当加大明排系统的能力,并加强管理保持其畅通。

2.3.2.4基坑开挖过程中的监测及监控要求(1)周边环境监测:周边建筑物、道路的路面沉降、裂缝的产生和发展,地下管线设施的沉降等;(2)围护体沿深度方向的位移,测斜管监测;(3)围护桩压顶的水平和垂直位移;(4)锚管的水平及垂直位移;2.4地下管线设施和周边建筑物的监测地下管线设施和周边建筑物的监测点及警戒值会同相关单位协商确定,并委托专业的监测单位进行监测,如发现异常情况因及时通知甲方,监理,设计以便及时采取相应的措施。

2.4.1在施工前先了解、掌握监测对象使用的现况,如对一些裂缝等有必要记录、拍照存档。

土方开挖前取得监测的原始数据。

2.4.2观测数据一般应每天填入规定的记录表内,坚持每日上报给项目负责人及施工现场技术负责人,并且当天进行数据分析后提供给有关单位。

2.4.3每天观测到的数据应绘制成相关的曲线,根据其发展趋势分析整个基坑的稳定情况,以便及时采取安全措施。

2.4.4如监测发生异常情况,应及时通知相关单位。

2.4.5监测警戒值:土体日水平位移量连续3天,每天超过10㎜或累计水平位移量超过50㎜。

2.5应急资源分析2.5.1应急力量的组成及分布:机关有关部门负责人、项目部成员。

2.5.2应急设备、物资准备:现场灭火器、医疗设备、救护道路顺畅,药品齐全,各施工小分队配有对讲机。

2.5.3上级救援机构:公司应急救援领导小组。

3、应急准备3.1机构与职责一旦发生施工安全事故,公司领导及有关部门负责人必须立即赶赴现场,组织指挥抢险,成立现场抢险领导小组。

包括现场副总指挥:现场安全员,消防营救组长,医疗营救组长,现场治安疏导组长,物资抢救组长,后勤供给组长。

3.2现场总指挥的职能和职责3.2.1组织分析紧急状态和确定报警级别,根据相关危险源的类型,潜在后果,现有资源制订紧急情况的类型;3.2.2指挥协调应急反应行动;3.2.3事故发生10分钟之内与总公司应急反应人员、部门、组织、机构进行联络;3.2.4直接指导应急操作人员的行动;3.2.5最大限度保证现场人员和外来人员及相关救援人员的安全;3.2.6协调后勤方面以支援应急预案的实施;3.2.7决定事故现场影响区域的安全性;3.2.8做好应急救援现场指挥权转化后的移交和应急救援处理协助工作。

3.3消防营救组的职能和职责3.3.1启动现场内的消防灭火装置和器材进行灭火自救工作;3.3.2协助消防部门进行消防灭火的辅助工作。

3.4医疗营救组的职能和职责3.4.1对受伤人员进行现场急救和简单的包扎;3.4.2随时向现场总指挥和副总指挥报告受伤人员情况;3.4.3及时转移重伤人员至医疗机构就诊。

3.5现场治安疏导组的职能和职责3.5.1对现场内外进行有效的隔离工作和维护现场应急救援通道畅通工作;3.5.2引导现场作业人员从安全通道疏散;3.5.3将受伤人员营救到安全地带;3.5.4禁止外来人员进入事故现场并保护好事故现场。

3.6物资抢救组的职能和职责3.6.1迅速调配抢险物资器材至事故发生点;3.6.2提供和检查抢险人员的安全配备。

3.7后勤供给组的职能和职责3.7.1迅速组织后勤必须供给的物品;3.7.2及时输送抢险物品给抢险人员手中。

3.8应急资源应急资源的准备是应急救援工作的重要保障,项目部应根据潜在事性质和后果分析,配备应急救援中所需的消防手段、救援机械和设备、交通工具、医疗设备和药品、生活保障物资。

主要应急机械设备储备:散装水泥20t,高压注浆机二台,Ф609*12钢管支撑架30m,砂20t,砂袋50袋,水玻璃50,混凝土喷射设备1台、100柴油发电机1台,污水泵2台,电焊机1台,配电箱1只,电缆100m。

3.9教育、训练为全面提高应急能力,项目部应对抢险人员进行必要的抢险知识教育,制定出相应的规定,包括应急内容、计划、组织与准备、效果评估等。

公司每年进行两次应急预案指导,必要时,协同项目部进行应急预案演练。

3.10互相协议项目部应事先与医院建立正式的互相协议,以便在事故发生后及时得到外部救援力量和资源的援助。

4、应急响应预案的起动时机:坡顶的水平位移大于土体日水平位移量连续3天超过10㎜或累计水平位移量超过55㎜时、或坡顶水平位移突然加大、突降大雨或暴雨时应立即起动应急预案。

现场管理人员根据出现的险情或有可能出现的险情,迅速逐级上报,次序为现场、办公室、抢险领导小组、上级主管部门。

由综合部收集、记录、整理紧急情况信息并向总指挥及时传递,由总指挥或副总指挥主持紧急情况处理会议,协调、派遣和统一指挥所有车辆、设备、人员、物资等实施紧急抢救和向上级汇报。

事故处理根据事故大小情况来确定,如果事故特别小,根据上级指示可由施工单位自行直接进行处理。

如果事故较大或施工单位处理不了则由施工单位向建设单位主管部门进行请示,请求启动建设单位的救援预案,建设单位的救援预案仍不能进行处理,则由建设单位向建委或政府部门请示启动上一级救援预案。

图3 应急事故发生处理流程图(1)紧急情况发生后,现场要做好警戒和疏散工作,保护现场,及时抢救伤员和财产,并由在现场的项目部最高级别负责人指挥,在3分钟内电话通报到值班室,主要说明紧急情况性质、地点、发生时间、有无伤亡、是否需要派救护车、消防车或警力支援到现场实施抢救,如需可直接拨打120、110等求救电话。
