绿化园路广场建筑施工技术交底
绿化工程施工技术交底.

绿化工程施工技术交底记录工程名称:XXXXXX交底内容:为确保工程质量,加快施工进度,在整个工程施工过程中以合同为准,参照招标文件及投标文件,具体注意的事项及验收程序如下:一、定点放线在清理好的场地上严格按设计图纸,用测量仪器进行定点放线,以确定施工范围、标高。
用白灰撒出边线后,报甲方现场管理人员验线,经确认后可施工。
二、在进行场地平整前,认真查勘现场,对施工范围内地下管网、电缆等做出明确标记,防止造成破坏。
施工中严格按照施工图纸、甲方现场人员要求,采用机械和人工挖土相配合的方式进行碱土的挖运作业。
基底平整度要符合要求,包括:找坡、压平等。
若需要乙方土方运输时,必须卸到甲方指定地点,组织好运输线路,选择合理的车辆,防止压坏地下管线。
若挖坏地下管线,要及时通知甲方现场人员及各专业主管工程师,若隐瞒不报的,将来出现问题将负全部责任。
场地平整后以块为单位报甲方专业工程师验收。
三、种植土回填在完成超深部位的渣土回填工程后,及时进行客土的回填。
乙方在选择土场后提前3天通知甲方勘察土场,取样后由甲方指定地点化验,结果应为土壤酸碱度:PH 值<8.6,含盐量<0.2%,回填时采用倒压土的方法回填,达到设计标高后才能进车。
在回填的过程中要注意道路、管线、周遍建筑物,防止破坏。
四、有机肥施用乙方必须选择腐熟完好,无病虫害的有机肥。
均匀撒施5cm厚。
在上有机肥前一天通知甲方,在有机肥到来时由甲方现场人员测量,乙方2天内填写隐蔽工程验收单,交甲方签字后有效,进入结算。
五、绿地的平整沉实:客土回填完成后,在苗木栽植前,进行绿地深翻,进铲车运土的地段深翻0.5或0.7米,其他0.3米。
沉实后根据标高施工图,保证排水顺畅。
绿地表面比路边石低5cm。
最后种植地被前对所有种植区进行细平整,保证地表平整度,高低起伏不超过2-4cm(地形除外。
部分地块在平整的过程中,里侧以散水标高外侧以路边石标高相结合保证排水。
完成细平整后报甲方主管工程师验收。
园林绿化工程技术交底记录

园林绿化工程技术交底记录一、项目概述本次园林绿化工程位于某市中心区域,总面积约5000平方米。
项目旨在打造一个漂亮宜人的公共绿地,提供休闲娱乐场所,改善城市环境。
本次交底记录将涵盖工程的施工技术、材料选用、安全措施等方面的内容。
二、施工技术要求1.土壤改良:根据土壤检测报告,采取适当的土壤改良措施,以提高土壤肥力和透水性。
具体措施包括翻耕、施加有机肥料和矿物质肥料等。
2.植物选用:根据景观设计方案,选择适应当地气候和土壤条件的植物进行绿化。
植物的种类、规格、数量等应符合设计要求,并确保植物的健康和成活率。
3.灌溉系统:建立完善的灌溉系统,确保植物的水分供应。
灌溉系统应包括喷灌、滴灌等方式,并设置合理的灌溉时间和频率。
4.景观照明:根据设计方案,布置合适的景观照明设施,以提供夜间照明效果,并确保照明设施的安全和耐用性。
5.绿化维护:工程竣工后,需要进行定期的绿化维护工作,包括修剪、除草、施肥、病虫害防治等。
维护工作应按照像关标准和规范进行。
三、材料选用1.土壤改良材料:根据土壤检测报告,选用有机肥料、矿物质肥料等进行土壤改良。
2.植物材料:选择经过苗圃哺育的健康植物,确保其质量和成活率。
植物的种类和规格应符合设计要求。
3.灌溉设备:选用高质量的喷灌、滴灌设备,确保其稳定性和耐用性。
同时,应配备合适的水泵和管道系统。
4.景观照明设备:选用符合国家标准的照明设备,确保其安全性和能效性。
同时,应注意照明设备的防水和防雷等特性。
5.维护工具和材料:选用适当的修剪工具、施肥工具、除草剂等,确保维护工作的顺利进行。
四、安全措施1.施工现场安全:在施工现场设置明显的安全警示标志,确保施工人员和周边居民的安全。
同时,施工人员应佩戴安全帽、安全鞋等个人防护装备。
2.材料安全:所有使用的材料应符合国家标准,并具有相关的检测报告。
特殊是施工过程中使用的化学药剂和肥料,应注意储存和使用的安全性。
3.施工设备安全:施工设备应经过检测和维护,确保其正常运行和安全性。
园路及广场铺装技术交底

园路及广场铺装技术交底1. 前言园路及广场作为人们活动的区域,其铺装技术显得尤为重要。
一方面,良好的铺装技术可以提高人们生活的舒适度,另一方面,不良的铺装技术则会影响人们的出行和安全。
因此,本文将对园路及广场铺装技术进行交底,以期提高大家对这方面知识的了解。
2. 园路铺装技术2.1. 原材料选择选择优质的原材料是园路铺装技术的首要任务。
在园路铺装中,我们通常会选用以下材料:•水泥:这是园路铺装的主要原材料,具有耐久度高、强度大的特点;•石子:石子可以增强园路铺装的强度,使其更加承受重力和挤压;•沙子:沙子可以填充石子之间的空隙,增强铺装层的稳定性。
2.2. 铺装技术在选择好原材料后,我们需要掌握正确的铺装技术,以确保园路的牢固和美观。
以下是园路铺装的基本技术:•地基处理:地基处理是园路铺装的基础。
我们需要确保地基的平整度和稳定性,以保证园路铺装的牢固性;•水泥浆涂抹:在地基处理完成后,我们需要使用浆涂法将水泥均匀地覆盖在园路的表面上;•砖块铺设:在水泥浆涂抹完成后,我们需要使用砖块铺设技术将砖块铺设在园路的表面上。
为了避免砖块之间的空隙,我们需要将砖块紧密地拼接在一起;•砖缝填充:在砖块铺设完成后,我们需要使用沙浆来填充砖块之间的缝隙,以提高园路的美观度和稳定性;•保护措施:在园路铺装完毕后,我们需要采取措施来保护园路的表面不受外界因素的损害。
3. 广场铺装技术3.1. 原材料选择在广场铺装中,我们同样需要选择高质量的原材料。
在广场铺装中,我们通常会选用以下材料:•水泥:水泥是广场铺装的主要原材料之一,具有高强度和高耐久度的特点;•石材:石材可以增加广场的美观度和文化氛围;•砖石:砖石可以增强广场的稳定性和舒适度。
3.2. 铺装技术广场铺装技术相比园路铺装技术要更加复杂。
以下是广场铺装的基本技术:•地基处理:广场的地基通常会比园路的地基要复杂。
我们需要对广场的地基进行全面的分析和处理,以确保其平整度和稳定性;•石材铺设:在地基处理完成后,我们需要将石材铺设在广场的表面上。
绿化工程施工技术交底

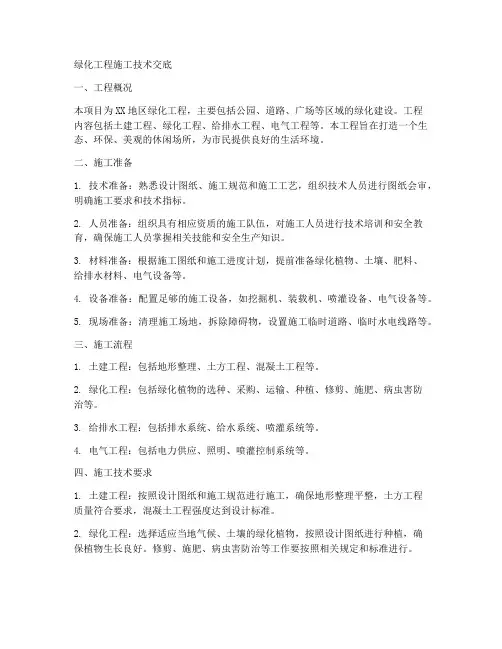

绿化工程施工技术交底一、工程概况本项目为XX地区绿化工程,主要包括公园、道路、广场等区域的绿化建设。
工程内容包括土建工程、绿化工程、给排水工程、电气工程等。
本工程旨在打造一个生态、环保、美观的休闲场所,为市民提供良好的生活环境。
二、施工准备1. 技术准备:熟悉设计图纸、施工规范和施工工艺,组织技术人员进行图纸会审,明确施工要求和技术指标。
2. 人员准备:组织具有相应资质的施工队伍,对施工人员进行技术培训和安全教育,确保施工人员掌握相关技能和安全生产知识。
3. 材料准备:根据施工图纸和施工进度计划,提前准备绿化植物、土壤、肥料、给排水材料、电气设备等。
4. 设备准备:配置足够的施工设备,如挖掘机、装载机、喷灌设备、电气设备等。
5. 现场准备:清理施工场地,拆除障碍物,设置施工临时道路、临时水电线路等。
三、施工流程1. 土建工程:包括地形整理、土方工程、混凝土工程等。
2. 绿化工程:包括绿化植物的选种、采购、运输、种植、修剪、施肥、病虫害防治等。
3. 给排水工程:包括排水系统、给水系统、喷灌系统等。
4. 电气工程:包括电力供应、照明、喷灌控制系统等。
四、施工技术要求1. 土建工程:按照设计图纸和施工规范进行施工,确保地形整理平整,土方工程质量符合要求,混凝土工程强度达到设计标准。
2. 绿化工程:选择适应当地气候、土壤的绿化植物,按照设计图纸进行种植,确保植物生长良好。
修剪、施肥、病虫害防治等工作要按照相关规定和标准进行。
3. 给排水工程:排水系统要畅通,无积水现象;给水系统要保证水源充足,水质合格;喷灌系统要保证喷洒均匀,节约用水。
4. 电气工程:电力供应要稳定,照明设备要安装规范,喷灌控制系统要运行正常。
五、质量保证措施1. 严格把控原材料质量,对绿化植物、土壤、肥料等进行检测,不符合要求的产品不得使用。
2. 加强施工过程控制,对施工过程中的关键环节进行验收,确保工程质量。
3. 建立健全质量管理体系,明确责任分工,加强质量培训,提高施工人员质量意识。
绿化工程施工技术交底

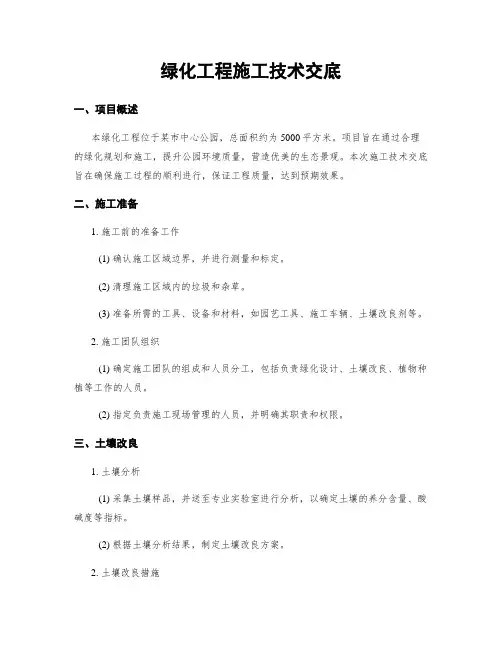

绿化工程施工技术交底一、项目概述本绿化工程位于某市中心公园,总面积约为5000平方米。
项目旨在通过合理的绿化规划和施工,提升公园环境质量,营造优美的生态景观。
本次施工技术交底旨在确保施工过程的顺利进行,保证工程质量,达到预期效果。
二、施工准备1. 施工前的准备工作(1) 确认施工区域边界,并进行测量和标定。
(2) 清理施工区域内的垃圾和杂草。
(3) 准备所需的工具、设备和材料,如园艺工具、施工车辆、土壤改良剂等。
2. 施工团队组织(1) 确定施工团队的组成和人员分工,包括负责绿化设计、土壤改良、植物种植等工作的人员。
(2) 指定负责施工现场管理的人员,并明确其职责和权限。
三、土壤改良1. 土壤分析(1) 采集土壤样品,并送至专业实验室进行分析,以确定土壤的养分含量、酸碱度等指标。
(2) 根据土壤分析结果,制定土壤改良方案。
2. 土壤改良措施(1) 根据土壤改良方案,进行土壤改良工作,如施加有机肥料、石灰等。
(2) 注意控制土壤湿度,避免过度湿润或过度干燥。
四、植物种植1. 植物选择(1) 根据公园环境和设计要求,选择适宜的植物品种,包括树木、灌木、草坪等。
(2) 考虑植物的生长特性、抗逆性和观赏价值等因素。
2. 种植方法(1) 根据植物的生长习性和栽培要求,选择适宜的种植方法,如直接种植、移植等。
(2) 注意保护植物的根系,避免损伤。
3. 种植密度和布局(1) 根据设计要求和植物的生长特性,确定植物的种植密度和布局。
(2) 注意植物之间的间距,避免过于拥挤或过于稀疏。
五、灌溉和养护1. 灌溉系统建设(1) 根据绿化区域的大小和植物的需水量,设计合理的灌溉系统,包括喷灌、滴灌等。
(2) 确保灌溉系统的正常运行,及时修复故障。
2. 养护措施(1) 定期给植物施肥,补充养分。
(2) 定期修剪植物,保持良好的形态和生长状态。
(3) 定期除草,清理病虫害。
六、安全措施1. 施工现场安全(1) 设置明显的安全警示标志,提醒施工人员和游客注意安全。
绿化工程施工技术交底

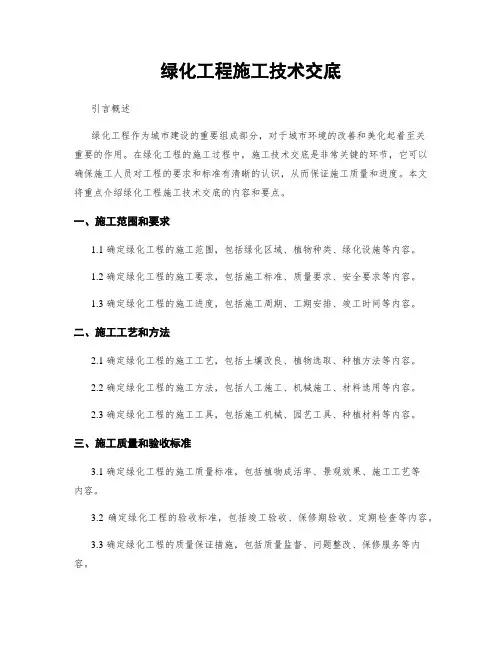

绿化工程施工技术交底引言概述绿化工程作为城市建设的重要组成部分,对于城市环境的改善和美化起着至关重要的作用。
在绿化工程的施工过程中,施工技术交底是非常关键的环节,它可以确保施工人员对工程的要求和标准有清晰的认识,从而保证施工质量和进度。
本文将重点介绍绿化工程施工技术交底的内容和要点。
一、施工范围和要求1.1 确定绿化工程的施工范围,包括绿化区域、植物种类、绿化设施等内容。
1.2 确定绿化工程的施工要求,包括施工标准、质量要求、安全要求等内容。
1.3 确定绿化工程的施工进度,包括施工周期、工期安排、竣工时间等内容。
二、施工工艺和方法2.1 确定绿化工程的施工工艺,包括土壤改良、植物选取、种植方法等内容。
2.2 确定绿化工程的施工方法,包括人工施工、机械施工、材料选用等内容。
2.3 确定绿化工程的施工工具,包括施工机械、园艺工具、种植材料等内容。
三、施工质量和验收标准3.1 确定绿化工程的施工质量标准,包括植物成活率、景观效果、施工工艺等内容。
3.2 确定绿化工程的验收标准,包括竣工验收、保修期验收、定期检查等内容。
3.3 确定绿化工程的质量保证措施,包括质量监督、问题整改、保修服务等内容。
四、施工安全和环保措施4.1 确定绿化工程的施工安全措施,包括施工现场安全、作业人员安全、施工设备安全等内容。
4.2 确定绿化工程的环保措施,包括土壤保护、水资源保护、植物保护等内容。
4.3 确定绿化工程的应急预案,包括突发事件处理、应急救援、安全疏散等内容。
五、施工管理和协调5.1 确定绿化工程的施工管理机制,包括施工计划制定、进度控制、质量检查等内容。
5.2 确定绿化工程的协调措施,包括与相关部门的沟通协调、与业主的沟通协调、与施工单位的沟通协调等内容。
5.3 确定绿化工程的施工监督机制,包括监理单位监督、业主监督、政府监督等内容。
结语通过施工技术交底,可以确保绿化工程施工过程中各项工作有序进行,从而保证工程质量和进度。
绿化工程施工技术交底

绿化工程施工技术交底一、项目背景近年来,随着城市化进程的加快,人们对城市环境的美化要求越来越高。
为了提升城市的生态环境质量,我公司决定进行一项绿化工程施工项目。
本项目位于XX市中心区域,总面积约为XXX平方米,计划通过植树、种草、铺设人行道等方式,打造一个美观、宜人的绿色公共空间。
二、施工方案1. 植树方案根据项目需求,我们将采用多种树种进行植树,以增加绿化面积和景观效果。
树种的选择应考虑到生长适应性、抗污染能力和美观度等因素。
具体树种的选择包括但不限于:松树、柳树、槐树、榆树等。
植树的间距应根据树种的生长特点和项目需求进行合理安排,一般情况下,间距为5-8米。
2. 种草方案为了保持绿化区域的整洁和美观,我们将在绿化区域进行适量的草坪种植。
草坪的选择应考虑到生长速度、抗旱能力和景观效果等因素。
常用的草坪品种包括但不限于:草地早熟禾、高羊茅、冰草等。
草坪的种植应注意草坪的平整度和密度,以保证整体的美观效果。
3. 人行道铺设方案为了方便行人的通行和保护绿化区域,我们将在绿化区域内设置人行道。
人行道的材料选择应考虑到耐久性、防滑性和美观度等因素。
常用的人行道材料包括但不限于:水泥砖、石材、木材等。
人行道的宽度应根据通行人流量和绿化区域的大小进行合理安排,一般情况下,宽度为2-3米。
三、施工流程1. 地面准备在施工前,我们需要对绿化区域的地面进行准备工作。
首先,清除地面上的杂草、垃圾等杂物,确保施工区域的整洁。
然后,对地面进行平整处理,填补坑洼,确保地面平整度。
2. 植树施工根据植树方案,我们将在绿化区域内进行植树工作。
首先,挖掘合适大小的树坑,树坑的大小应根据树种的需求进行合理安排。
然后,将树苗放入树坑中,填土并进行夯实,确保树苗的稳固生长。
3. 种草施工根据种草方案,我们将在绿化区域内进行种草工作。
首先,对地面进行松土处理,提供良好的生长环境。
然后,将草籽均匀撒播在地面上,并轻轻压实,促进草籽的生根生长。
园路及广场铺装技术交底

技术交底记录
编号:
注1:本表由施工单位填写,交底单位与接受交底单位各保存一份。
注2:当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
技术交底记录
编号:
注1:本表由施工单位填写,交底单位与接受交底单位各保存一份。
注2:当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
技术交底记录
编号:
注1:本表由施工单位填写,交底单位与接受交底单位各保存一份。
注2:当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
技术交底记录
编号:
注1:本表由施工单位填写,交底单位与接受交底单位各保存一份。
注2:当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
技术交底记录
编号:
注1:本表由施工单位填写,交底单位与接受交底单位各保存一份。
注2:当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
技术交底记录
编号:
注1:本表由施工单位填写,交底单位与接受交底单位各保存一份。
注2:当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
铺装采用300*300*30cm花岗岩下铺30mm厚1:3干硬性水泥砂浆进行铺设,具体铺设图样见设计图。并用C15混凝土做10cm护角。
(四)铺装
(1)砖铺筑前由测量组进行施工放样,根据设计横坡度由人工配合机械修整坡面,修整后坡面符合设计要求坡度。园路整平压实后,经质检员自检、监理工程师检查验收,高程、尺寸均符合图纸要求后,方可进行砌筑。
(7)每日班后,将分散各处的物料堆放一起,保持工地整洁。
(8)铺块铺砌注意以下几点:
①要求铺块达到设计强度标准,运输过程中防止缺棱掉角。
②要根据道路的线型和设计宽度,事先作出铺砌方案;现场人员作好技术交底,做好测量放线;依据基线之间尺寸要准确。
③单位工程的全段铺砌要按统一方案施工。
(四)养护
园路道砖表面平整、勾缝坚固、整齐,深度和型式符合要求,无脱落现象、无翘边、无翘脚、反坡、集水现象,养护方法采用干净的细砂覆盖并洒水养护,养护期不小于7d,养护期间避免碰撞、振动或承重。
3.2素土夯实
夯实时,可用小型振动碾进行素土夯实,达到设计要求素土夯实的90%密实度。可用环刀法进行密实度测试。如果密实度尚未达到设计要求,应不断夯实,直到达到设计要求为止。
3.3碎石垫层
①碎石
在施工过程、不洒水或少洒水,依靠充分压及和嵌缝料充分嵌挤,使石料间紧密锁结所构成的具有一定强度的结构,厚度为15cm,压实度达到93%。
铺装采用20*10*6cm褐色陶瓷透水砖和红色陶瓷透水砖下铺30mm厚1:3干硬性水泥砂浆进行斜铺,采用30*30*3cm芝麻灰花岗岩荔枝面下铺60mm厚1:3干硬性水泥砂浆收边,并用C15混凝土做10cm护角。
(二)1.5米园路
铺装采用20*10*6cm红色陶土透水砖下铺30mm厚1:3干硬性水泥砂浆进行斜铺,20*10*6cm褐色陶土透水砖下铺30mm厚1:3干硬性水泥砂浆收边,并用C15混凝土做10cm护角。
施工时砼采用商品砼,汽车泵入模。为保证砼搅拌质量,砼工程应遵循以下原则:
①混凝土从商混站至工地的运输时间不能超过规定时间;
②平板振捣器震动均匀,以提高砼的密实度;
③减少环境温度差,提高砼抗压强度,浇筑后应覆盖一层草包在12H后浇水养护以防气温变的影响。砼养护时间不小于7天。
3.5铺透水砖
(一)3米园路
绿化园路、广场施工技术交底
编号:
工程名称
施工单位
施工部位
XX街绿化工程
施工内容
绿化园路、广场施工
交底负责人
施工期限
年月日至
年月日
1概述
XX街(XX路-XX路)位于XX经济综合实验区以东,规划为城市主干路,为新建道路,道路整体呈南北走向。工程南起商XX路,北至XX路,道路全长3829.43m。园路路拱采用单坡,横坡坡度为1%,广场及庭院无特殊说明时,坡向排水方向,坡度0.5%设计基层压实度不小于93%(重击实标准),回弹模量不小于80Mpa,土基压实不小于90%(重击实标准),回弹模量不小于20Mpa,广场按不大于6*6米分块设平头缝,缝宽20mm,沥青胶泥填缝。
(4)铺砌时,按桩线高程,由第一行园路道砖横挂线绷紧,按线按标准缝宽砌上一行样板砖,然后纵线不动,横线平移,摊铺平砂浆后,依次按线及样板砖铺砌。
(5)铺砌时,道砖要轻放,用木锤轻击道板的中心,不得向道砖底塞灰或支垫硬料。若不平,拿起道砖平垫砂浆重新铺砌,必须按设计要求花样摆放砖块,铺平、安放稳固。
(6)在铺砌过程中,设技术人员不断地检查缝距、缝的直顺度、宽窄均匀度以及道砖的平整度,发现有不平整的块,及时进行更换。
(2)透水砖装卸:装运时要注意强度和外观质量,要求颜色一致,无裂缝、不缺棱角。轻卸以免损坏。卸车前先确定卸车地点和数量,尽量减少短距离搬运。
(3)铺筑砂浆:于清理干净的底层上洒水一遍使之湿润,然后铺筑砂浆,1:3水泥砂浆采用商品砂浆,砼罐车运输至现场使用,按虚高用刮板找平。铺砂砂浆应随砌块同时进行。
交底人
技术交底人
时间
②材料
用于基层填筑的碎石,要求大小适中,无风化现象,以确保基层的强度。石块之间要求密实,无松动。并预先控制好标高、坡向、厚度。满足设计要求,碎石摊铺应均匀、平整。
3.4混凝土层
混凝土层强度为C15,厚度为150mm,按照设计图纸要求,每30m设置伸缩缝一道,遇到基层变化处设变形缝一道,模板采用钢模板,模板加固安装采用插钢钉固定。
2施工工艺流程
园路施工工序:测量放线→素土夯实→150厚碎石垫层→100厚C15混凝土→铺透水砖。
广场施工工序:测性水泥砂浆→30厚花岗岩。
3施工工艺
3.1测量放线
按照设计图所绘施工坐标方格网,将所有坐标点测设到场地上并打桩定点。然后以坐标桩点为准,根据设计图,在场地地面上放出场地的边线,主要地面设施的范围线和挖方区、填方区之间的零点线。
