某地泵房及消防水池结构设计施工图
水泵房及消防水池专项施工方案

张坊规划馆项目一、三层施工总承包消防水池及泵房工程专项施工方案编制人:审核人:审批人:目录第1章编制说明31。
1编制说明31.2编制依据31。
3编制原则3第2章工程概况52。
1工程概况52.2现场现状52。
3工程特点与难点5第3章项目组织机构63.1项目班组组织机构图63.2项目班组组织机构名单63.3项目人员职责分工6第4章工期进度计划与措施保障94。
1工期进度计划94.2确保工期的施工准备措施114。
3确保工期的组织管理措施13第5章主要施工方法及成品保护155。
1定位放线155。
2基坑土方155.3泵房外墙组合定型大钢木模板195.4顶板模板工程215。
5防水工程225。
6钢筋混凝土工程245。
7成品保护35第6章环保措施及安全措施366。
1环保措施366。
2安全措施37第7章交付回访与维修服务措施397.1工程交付397。
2工程回访397.3工程服务及保修39第1章编制说明1.1编制说明本施工方案作为现场施工指导依据,包含工程说明、施工工艺、进度计划、质量安全措施、人材机进场计划、安全文明施工、环境保护措施、雨季施工、消防保卫措施等相关内容,本施工方案尽可能考虑相关工序、相关工艺之间的联系、突出方案科学性、可行性.1.2编制依据(1)施工图纸;(2)施工合同;(3)甲方相关要求;(4)《建筑边坡工程技术规范》GB50330-2002;(5)《混凝土结构设计规范》GB50010—2002;(6)《滑坡防治工程设计与施工技术规范》DZ/T0219—2006;(7)《建筑工程施工质量验收统一标准》GB50300—2013;(8)《建筑装饰装修工程质量验收规范》GB50210—2011;(9)《地下防水工程质量验收规范》GB50208—2011;(10)《建筑基坑支护技术规程》JGJ120—2012;(11)《混凝土结构工程施工质量验收规范》GB50204—2015;(12)其它相关法律法规等;1.3编制原则第2章工程概况2.1工程概况本工程消防水池泵房位于原主体建筑东侧,距离主体建筑约4m,消防水池泵房建筑面积223㎡,属于钢筋混凝土剪力墙结构。
消防水池及泵房施工方案

消防水池及泵房施工方案工程概况:XXXXXX工程消防水池及泵房位于坡道Pa—7至10轴,消防水池总长38.2米,宽9米,底板厚度为450/500,池壁顶标高+3米,总高度6米。
水泵房长13米,宽9米,底标高为-1.5米。
消防水池为钢筋混凝土框剪结构,水泵房为钢筋混凝土框架结构,砼强度等级为C40,抗渗等级为P8.总体部署:为便于施工,消防水池及其下部的承台、地梁分成三次浇筑。
水泵房参照消防水池,在同一标高断开施工。
施工方法:一、基坑开挖支护工程1.根据设计图纸放出建筑物四条控制轴线。
2.按1:1.5比例要求放坡,先放好坡顶线、坡底线,经复测及验收合格后才开始挖土。
在挖第一层土的同时,进行坡面水沟砌筑和坡面抹防水砂浆、设置安全防护栏等。
3.由于开挖的基坑距离围墙外石粉堆距离很近,因此需要加强防护措施。
初步计划采用钢板桩支护。
4.挖土应配合抹防水水泥砂浆施工,每层开挖深度为1.5米;挖土完成后立即进行人工修坡,并在坡面按间距1.5×1.5米打入Φ12钢筋长度。
二、承台、地梁未提供具体内容)三、底板、池壁工程一)防水工程采用防水卷材作为防水层,防水卷材应按设计要求进行铺设。
二)模板工程采用钢模板,模板应牢固,平整,板缝应严密,板面应涂刷防粘剂。
三)钢筋工程钢筋应按设计图纸要求在模板内放置,并使用扎钢丝固定,钢筋间距应符合设计要求。
四)混凝土工程混凝土应按设计要求配制,浇筑前应进行试块检测,浇筑时应采用振捣器进行振捣,确保混凝土密实。
四、建筑基坑回填土工程未提供具体内容)五、设备及管道安装工程未提供具体内容)质量、安全保证措施:一、工程质量保证措施施工前应进行地基勘探,确保基坑开挖的稳定性和土壤承载力,施工过程中应严格按照设计图纸要求施工,施工完成后应进行验收。
二、安全施工保证措施施工现场应设置安全警示标志,施工人员应佩戴安全帽、安全鞋等个人防护用品,施工机械应经过安全检查并由专人操作。
三、雨季施工措施施工过程中如遇雨季,应采取防雨措施,及时排除积水,保证施工质量和进度。
消防水池及泵房施工方案

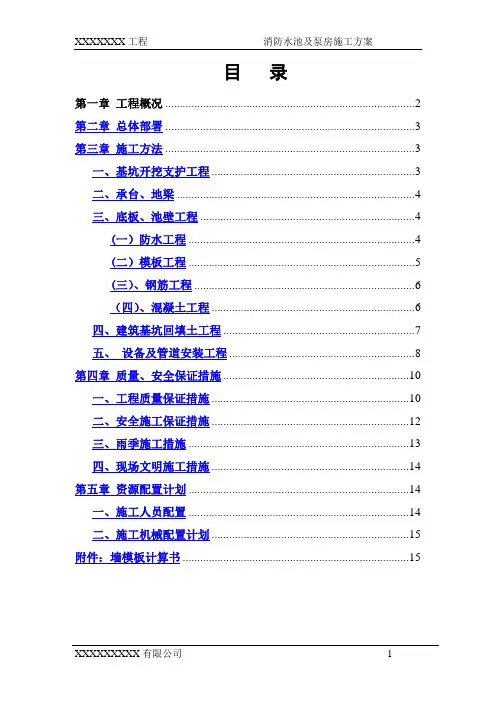

目录第一章工程概况 (2)第二章总体部署 (3)第三章施工方法 (3)一、基坑开挖支护工程 (3)二、承台、地梁 (4)三、底板、池壁工程 (4)(一)防水工程 (4)(二)模板工程 (5)(三)、钢筋工程 (6)(四)、混凝土工程 (6)四、建筑基坑回填土工程 (7)五、设备及管道安装工程 (8)第四章质量、安全保证措施 (10)一、工程质量保证措施 (10)二、安全施工保证措施 (12)三、雨季施工措施 (13)四、现场文明施工措施 (14)第五章资源配置计划 (14)一、施工人员配置 (14)二、施工机械配置计划 (15)附件:墙模板计算书 (15)第一章工程概况XXXXXX工程消防水池及泵房,位于坡道Pa—7至10轴,消防水池总长38.2米,宽9米.水池底板—3m(局部吸水坑—4m),底板板厚h=450/500。
池壁顶标高+3m,总高度6m。
水池顶部用砖砌体,砌至车道梁或板底。
水泵房位于Pa—10至11轴间,与消防水池相接,长13m,宽9m.底标高-1。
5m.消防水池为钢筋混凝土框剪结构,水泵房为钢筋混凝土框架结构。
砼强度等级为C40,抗渗等级为P8。
水池泵房建筑剖面图第二章总体部署消防水池高度高,且与地梁、承台相接,为便于施工,拟将消防水池及其下部的承台、地梁分成三次浇筑。
施工总体流程图如下:消防水池分层施工,在施工缝处设置止水钢板,如下图所示:消防水池分层浇筑示意图钢板止水带大样图水泵房参照消防水池,在同一标高断开施工。
第三章施工方法一、基坑开挖支护工程1、根据设计图纸放出建筑物四条控制轴线;2、按1:0。
5比例要求放坡,先放好坡顶线、坡底线,经复测及验收合格后才开始挖土;在挖第一层土的同时,进行坡面水沟砌筑和坡面抹防水砂浆、设置安全防护栏等。
3、由于开挖的基坑距离围墙外石粉堆距离很近,因此需要加强防护措施。
初步计划采用钢板桩支护。
4、挖土应配合抹防水水泥砂浆施工,每层开挖深度为1。
某独立建造的消防泵房+消防水池施工图(2张)

某地下消防、生活水池及泵房施工图

消防水池及泵房施工方案(完整版)

目录第一章工程概况XXXXXX工程消防水池及泵房,位于坡道Pa-7至10轴,消防水池总长38.2米,宽9米。
水池底板-3m(局部吸水坑-4m),底板板厚h=450/500。
池壁顶标高+3m,总高度6m。
水池顶部用砖砌体,砌至车道梁或板底。
水泵房位于Pa-10至11轴间,与消防水池相接,长13m,宽9m。
底标高-1.5m。
消防水池为钢筋混凝土框剪结构,水泵房为钢筋混凝土框架结构。
砼强度等级为C40,抗渗等级为P8。
水池泵房建筑剖面图第二章总体部署消防水池高度高,且与地梁、承台相接,为便于施工,拟将消防水池及其下部的承台、地梁分成三次浇筑。
施工总体流程图如下:消防水池分层施工,在施工缝处设置止水钢板,如下图所示:消防水池分层浇筑示意图钢板止水带大样图水泵房参照消防水池,在同一标高断开施工。
第三章施工方法一、基坑开挖支护工程1、根据设计图纸放出建筑物四条控制轴线;2、按1:0.5比例要求放坡,先放好坡顶线、坡底线,经复测及验收合格后才开始挖土;在挖第一层土的同时,进行坡面水沟砌筑和坡面抹防水砂浆、设置安全防护栏等。
3、由于开挖的基坑距离围墙外石粉堆距离很近,因此需要加强防护措施。
初步计划采用钢板桩支护。
4、挖土应配合抹防水水泥砂浆施工,每层开挖深度为1.5米;挖土完成后立即进行人工修坡,并在坡面按间距1.5x1.5米打入Φ12钢筋长度0.8-1.0米坡作骨架面挂35×35孔塑料安全网,面抹1:3水泥砂浆覆盖坡面作为防雨水层,此工序要求当天完成;第一层土方及防水砂浆完成后按以上工序逐层下挖,下挖时严格监控坡度防止出现偏差。
5、当天完成垫层严禁隔天完成,确保持力层的完好性。
(标高为城市标高)6、在开挖至距离坑底50cm以内时,测量人员放出50cm水平线在基坑内放出若干个基准点,拉通线找平;7、机械挖至最后一步时,测量人员随即放出基底边坡线及基槽试验位置,开始进行基底承载试验;8.用水准仪进行监控随时校核基底标高,并在清理好的基底上放好槽边线;基坑垫层分两次完成;同时完成集水沟和集水槽地膜。
