冬季施工室内抹灰方案

合集下载

冬季施工内墙抹灰措施

冬季施工内墙抹灰措施

冬季施工内墙抹灰措施引言冬季是建筑施工的一种常见季节,在这个季节进行内墙抹灰工作是很常见的。

然而,由于冬季的低温和湿度较大的环境条件,施工人员在进行内墙抹灰时需要采取一些额外的措施,以确保施工质量和工期。

本文将介绍在冬季施工内墙抹灰时需要注意的措施。

控制室内温度和湿度在冬季施工内墙抹灰之前,需要先控制好室内的温度和湿度。

一般来说,室内温度应该保持在5℃以上,并且湿度不应超过80%。

这是因为低温会导致抹灰材料的凝固时间延长,而高湿度会对抹灰工艺产生不良影响。

为了控制室内温度和湿度,可以采取以下措施:•使用空调进行室内温度的控制,尽量保持在适宜的范围内;•使用加湿器或者除湿机进行室内湿度的调节;•在施工现场设置防水薄膜以减少湿气对施工的影响。

选择适宜的抹灰材料在冬季施工内墙抹灰中,抹灰材料的选择至关重要。

一般来说,可以选择具有较快凝固时间和较好耐寒性的抹灰材料,以适应低温环境下的施工需要。

选择适宜的抹灰材料可以提高施工的效率和质量。

常用的抹灰材料有砂浆、膏体和石膏等。

在选择抹灰材料时,需要注意以下几点:•选择具有较快凝固时间的砂浆,以确保施工进度;•选择具有较好耐寒性的抹灰材料,以适应低温环境;•选择具有良好粘附性和抗裂性的抹灰材料,以提高施工质量。

加强施工工艺控制在冬季施工内墙抹灰过程中,需要加强对施工工艺的控制,以确保施工质量和工期。

以下是一些施工工艺控制的要点:•在施工前,需要清理墙面,并确保墙面表面干燥、平整;•对墙面进行湿润处理,以增强抹灰材料与墙面的粘结性;•抹灰过程中需要注意控制抹灰层的厚度和均匀性,以确保施工质量;•抹灰后的养护工作也很重要,需要注意养护的时间和方法,以确保抹灰层的正常干燥。

安全施工在冬季施工内墙抹灰过程中,安全施工也是至关重要的。

低温和湿度较大的环境会增加工作人员的安全风险,因此需要采取相应的安全措施。

以下是一些安全施工的措施:•为工作人员提供保暖衣物、防寒手套、防滑鞋等保护用品;•在施工现场设置合适的防护设施,如护栏、警示标识等;•做好施工现场的通风和照明工作,确保工作环境的舒适和安全。

抹灰工程冬季施工措施

抹灰工程冬季施工措施

抹灰工程冬季施工措施
1、一般抹灰工程尽量在冬施前完成。

如必须进行冬期施工时,应尽量设法利用建筑物的正式采暖设施。

凡不影响交工和使用的室外抹灰工程,应推迟到初春化冻以后施工;
2、为了提高砂浆温度,一般可加热水,水的温度不得超过80℃,水泥不得与80℃的水直接接触,以防水泥假凝。

当气温较低时,除加热水外还要加热砂,砂子的温度不得超过40℃。

砂子加热可用火炕法、蒸汽加热法等。

水泥不加热,有条件似的预先放在暖屋内。

3、抹灰前应设法使墙体融化,墙体的融化深度应大于1/2墙厚,最少不少于12cm;
4、抹灰砂浆必须在室内或暖棚内按照要求搅拌,手工抹灰时砂浆温度不低于+10℃;
5、冬期暖法抹灰做法与常温的抹灰相同,抹灰后15d内应保持+10℃的室温,抹灰层湿度降低至8%以前保持0℃以上;
试验方法应自离地面上50cm处挖3~5g试件,用烘干法试验;
暖法抹灰质量标准与常温抹灰相同,抹灰层表面不得有开裂、脱落、起鼓、起砂、疏松等现象。

内墙抹灰工程冬季施工方案

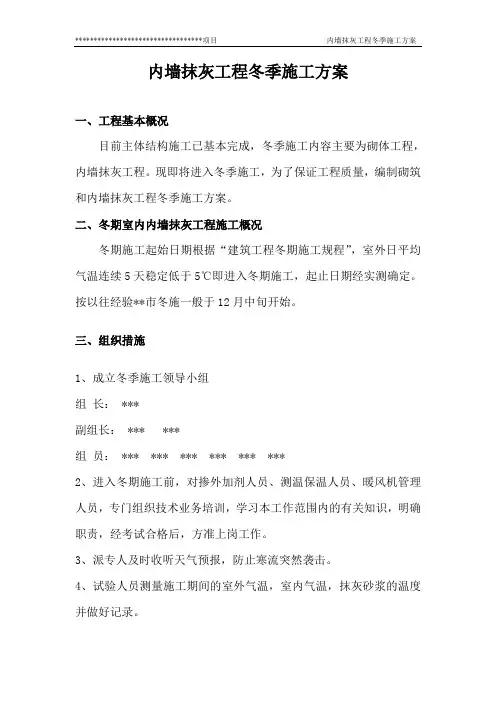

内墙抹灰工程冬季施工方案

内墙抹灰工程冬季施工方案一、工程基本概况目前主体结构施工已基本完成,冬季施工内容主要为砌体工程,内墙抹灰工程。

现即将进入冬季施工,为了保证工程质量,编制砌筑和内墙抹灰工程冬季施工方案。

二、冬期室内内墙抹灰工程施工概况冬期施工起始日期根据“建筑工程冬期施工规程”,室外日平均气温连续5天稳定低于5℃即进入冬期施工,起止日期经实测确定。

按以往经验**市冬施一般于12月中旬开始。

三、组织措施1、成立冬季施工领导小组组长: ***副组长: *** ***组员: *** *** *** *** *** ***2、进入冬期施工前,对掺外加剂人员、测温保温人员、暖风机管理人员,专门组织技术业务培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。

3、派专人及时收听天气预报,防止寒流突然袭击。

4、试验人员测量施工期间的室外气温,室内气温,抹灰砂浆的温度并做好记录。

四、冬期施工准备工作材料准备冬季施工的计划性和准备工作时间性强。

这是由于准备工作的时间短,技术要求复杂。

往往有一些质量事故的发生,都是由于这一环节跟不上,仓促施工造成的。

抹灰工程,当环境最低气温低于+5℃时即按冬季施工的有关规定执行。

1、30KW暖风机5台(每台加热面积为200-300㎡)。

电暖气10台,棉被100条,彩条布1000㎡。

2、根据实物工程量提前组织有关机具、外加剂和保温材料进场。

3、加热用的暖风机、彩条布,保温棉被,敷设管道,对各种加热的材料、设备要检查其安全可靠性。

4、工地的临时供水管道做好保温防冻工作。

五、组织措施冬季抹灰施工方案应包括以下内容:施工程序:施工方法,现场布置,设备、材料、能源、工具的供应计划;安全防火措施;测温制度和质量检查制度等。

方案确定后,要组织有关人员学习,并向队组进行交底。

1、进入冬季施工前,对掺外加剂人员、测温保温人员、暖风机管理人员,应专门组织技术业务培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。

抹灰冬季施工方案设计

抹灰冬季施工方案设计

抹灰冬季施工方案设计一、抹灰材料的选择:1.预拌砂浆:在冬季施工中,为了保证施工质量,应选用使用方便、施工性能稳定的预拌砂浆作为抹灰材料,在保证强度和耐久性的同时,能够更好地适应低温环境。

2.外墙保温材料:冬季施工时,可以在抹灰层之外增加外墙保温材料,提高墙体的保温性能,减少冷热桥的形成,提高墙体的保温效果。

二、施工工艺调整:1.温度控制:冬季施工时,应尽量选择在气温较高的时间段进行施工,避免在极度寒冷的天气中作业。

在施工现场可以增设临时保温设施,控制室内温度在5℃以上。

2.控制湿度:冬季空气湿度较低,容易引起砂浆过早干燥,影响施工质量。

可以在施工现场进行湿润保温处理,使用喷水等手段增加空气中的湿度。

3.施工工具选择:考虑到冬季天气寒冷,施工过程中可能需要加热工具,同时要选择适当的施工工具,如暖风机、电热器等,在保证施工质量的同时,提供合适的施工环境。

4.施工层数控制:在冬季进行抹灰施工时,尽量避免过多层数的抹灰,以减少施工过程中的水泥浆液流失和干燥时间的延长。

三、施工注意事项:1.墙体处理:在进行抹灰施工之前,需要对墙体进行检查和处理,确保墙面平整、无裂缝和破损,以提高抹灰的粘结性和平整度。

2.混凝土基础:对于混凝土墙面,需要进行湿润处理,防止砂浆与混凝土因干燥而过早失水。

3.抹灰层数:在冬季抹灰施工时,建议分层抹灰,控制每层的厚度,以便更好地控制干燥时间和保证抹灰层的牢固性。

四、施工验收:1.施工节点检查:在施工过程中,需要进行节点检查,确保施工质量和进度符合要求。

2.施工气温要求:按照相关规定,抹灰施工的环境温度应在5℃以上,且持续时间不应少于5天。

因此,在冬季进行抹灰施工时,需要对气温进行监控和管理,保持合适的施工环境。

3.完工验收:抹灰施工完成后,需要进行完工验收,检查抹灰层的平整度、强度、颜色等是否符合设计要求。

总结:冬季抹灰施工方案设计主要包括材料选择、施工工艺调整、施工注意事项等方面。

内墙抹灰冬季施工方案

内墙抹灰冬季施工方案

内墙抹灰冬季施工方案冬季施工是内墙抹灰的一个挑战,因为低温和湿度会对抹灰材料的质量和干燥时间产生影响。

为了保证施工质量和进度,以下是一个适用于冬季施工的内墙抹灰方案。

1.材料选择:-抹灰砂浆:选择具有较快凝结和硬化速度的抹灰砂浆,以适应低温环境下的施工需求。

可以选择添加加速剂的砂浆,以提高凝结和干燥速度。

-基层处理材料:在施工前,应使用聚合物砂浆或底漆进行基层处理,以提高基层的粘结强度和抗渗性。

2.温度和湿度控制:-温度控制:在低温环境下施工时,室内温度应保持在5℃以上,以加速抹灰砂浆的凝结和干燥。

可以使用加热设备或保温膜进行室内保温。

-湿度控制:冬季湿度较高,容易导致抹灰砂浆表面结露,影响抹灰层的质量。

因此,在施工过程中需保持良好的通风和排湿,避免水汽在墙面上凝结。

3.施工技术:-基层处理:首先对墙面进行清洁和修补,确保墙面平整且无明显裂纹。

然后使用聚合物砂浆或底漆进行基层处理,增强基层的粘结力。

-抹灰过程:按照常规抹灰技术进行施工,但是为了加快凝结和干燥时间,需要调整抹灰砂浆的配比,确保其流动性和可施工性。

-平整处理:在抹灰完成后,使用抹刀或抹灰板对墙面进行整平处理,确保墙面表面平整光滑。

-干燥时间:冬季湿度较高,抹灰层的干燥时间会延长。

为了加快干燥速度,可以在室内增加通风设备或使用电热毯等加热设备。

4.保护措施:-施工结束后,应及时对墙面进行防护和保养。

使用塑料薄膜或护墙纸等材料进行覆盖,以防止墙面受到外力损坏。

-避免水分侵入:冬季施工容易受到雨水的影响,因此需要确保墙面在施工过程中不受到外来水分的侵入。

可以在施工过程中设置临时屏障或用塑料薄膜覆盖墙面。

5.质量控制:-在施工过程中,要定期检查墙面的平整度和粘结强度,并对出现的问题及时进行修复。

-对于大面积施工的抹灰层,可以采用分段施工的方法,以确保每个施工区域的质量和干燥时间。

总结:冬季施工对于内墙抹灰来说是一个技术和质量要求较高的挑战。

内墙抹灰冬季施工措施

内墙抹灰冬季施工措施

冬季施工内墙抹灰时,由于低温和湿度的影响,可能会对抹灰工程造成不利影响,如影响材料的粘结力和干燥速度。

为了确保施工质量和安全,应采取以下冬季施工措施:
1. 选择适当的气温条件:根据当地气候条件,合理安排施工时间。

通常,当室外平均气温连续5天低于5°C时,应暂停抹灰施工。

2. 维持室内温度:在冬季室内抹灰施工中,应确保室内环境温度保持在5°C以上。

可以通过使用加热设备来实现,以确保抹灰材料和墙面的温度处于适宜的范围。

3. 材料存储:轻质抹灰石膏等材料在使用前应提前放置室内,避免材料受潮或冻结。

潮湿或冻结的材料可能会影响抹灰的质量和附着力。

4. 墙面准备:在抹灰之前,墙面必须清理干净,不得在冻结的基层上施工。

清除所有杂物、尘土或水分,以确保抹灰的附着力和均匀性。

5. 封闭保温围护:在冬季抹灰前,应做好门窗口等封闭保温围护工作,以保持室内温度并减少冷空气的侵入。

6. 加温措施:冬季抹灰需要采用加温措施,但不得直接烘烤墙面。

应使用间接的加热方法,如暖风机,以确保温度均匀分布。

7. 避免冻结:确保抹灰材料在使用过程中不会冻结,如果材料出现冻结现象,应立即停止使用。

8. 控制抹灰厚度:冬季施工时,抹灰层的厚度应适当控制,避免过厚,以免影响干燥速度和质量。

9. 养护措施:抹灰完成后,应采取适当的养护措施,如覆盖塑料薄膜、使用加热毯等,以促进抹灰层的干燥和强度发展。

10. 质量检查:在施工过程中和施工后,应进行质量检查,确保抹灰层无空鼓、开裂等质量问题。

通过采取上述措施,可以有效降低冬季施工对内墙抹灰质量的影响.。

冬季砌筑及抹灰工程施工措施

冬季砌筑及抹灰工程施工措施

冬季砌筑及抹灰工程施工措施冬季是砌筑及抹灰工程中的特殊施工季节,温度低、气候干燥等因素会对施工质量和进度产生一定的影响。

为了保证冬季砌筑及抹灰工程的顺利进行,可以采取以下施工措施:1.控制施工温度:冬季气温低,会对施工材料的凝固时间和强度发展速度产生影响。

在低温室内工地中,应保持空气温度在5℃以上,避免低温对材料性能产生负面影响。

可以使用加热设备,如暖风机、电热毯等,使施工区域温度维持在合适范围内。

2.选择适宜材料:冬季施工时,应选择适宜的砌筑及抹灰材料。

例如,使用低温水泥、防冻剂等,能够提高水泥凝固和混凝土强度的发展速度。

此外,冬季还可以使用保温材料,如保温砂浆、保温泡沫板等,提高墙体的保温性能,减少热量的散失。

3.加强工地保温措施:在工地周边搭建临时保温棚,可以有效减少冷空气的进入,保持施工区域的温度稳定。

对已砌筑的墙体进行覆盖,使用保温材料隔离冷空气和雨雪的侵入,避免水泥凝固过程中的开裂和强度降低。

4.合理安排施工进度:冬季气温低,施工环境复杂,施工进度需要合理安排。

避免在气温较低的时段进行施工,选择天气较暖和的时段进行,比如白天气温升高的时间段。

同时,保持施工现场的通风,及时将有害气体排放,保障工人的健康和施工的顺利进行。

5.加强品质管理:冬季砌筑及抹灰工程的施工质量容易受到气温、湿度等因素的影响,因此需要加强品质管理。

严格控制施工材料的配比和施工工艺,保证施工过程的稳定性和可控性。

进行实时监测,如测量温度、湿度等,并及时调整措施,确保施工质量达到设计要求。

总之,冬季砌筑及抹灰工程的施工需要根据气温、湿度等因素采取相应的措施,保证施工质量和进度。

通过控制温度、选择适宜材料、加强保温措施、合理安排施工进度和加强品质管理,可以有效应对冬季施工的困难,保证工程的顺利进行。

抹灰工程冬季施工方案

抹灰工程冬季施工方案

抹灰工程冬季施工方案一、前期准备工作1. 确认施工时间:在冬季施工时,需要考虑天气情况,避开雨雪天气进行施工。

2. 搭建临时设施:在施工现场搭建临时棚架,保护施工人员和材料不受恶劣天气影响。

3. 调查材料供应情况:提前与材料供应商联系,确保冬季供应充足。

4. 安排施工人员:根据工程需要安排具有丰富抹灰工作经验的施工人员,确保施工质量。

二、保障施工质量1. 材料选用:在冬季施工时,需要选用耐寒的抹灰材料,以确保施工质量。

2. 施工技术:施工人员需了解冬季抹灰施工的特点,掌握防寒保温的技术,确保抹灰层的质量。

3. 施工环境:保持施工现场的温度稳定,避免温度过低或者过高影响抹灰质量。

三、施工步骤1. 准备工作:清理施工现场,确保墙面干净整洁。

2. 基层处理:对墙面进行处理,填补裂缝,修复不平整部分,确保基层平整。

3. 抹灰材料准备:将抹灰材料与水按照一定的比例充分拌和。

4. 抹灰层施工:根据墙面要求,采用抹灰工具进行抹灰层的施工,要求厚度均匀、平整。

5. 抹灰层处理:对抹灰层进行必要的修整工作,保证表面光滑、整齐。

6. 防护措施:在抹灰层完成后,需要采取防护措施,避免受到外界天气影响。

四、施工后工作1. 清理工作:清理施工现场,保持整洁。

2. 抹灰层保养:在施工完成后,需要对抹灰层进行保养,确保其质量。

3. 检查验收:进行抹灰工程质量检查,确保施工质量符合要求。

五、安全保障1. 施工工地安全:加强对施工现场的安全管理,确保施工人员的安全。

2. 施工人员防寒保暖:提供施工人员必要的防寒保暖用品,确保他们在冬季施工时能够保持身体健康。

综上所述,冬季抹灰工程施工需要充分考虑天气因素、材料选用和施工质量保障等方面的问题。

只有做好前期准备工作,保障施工质量,施工安全,才能确保冬季抹灰工程的顺利进行和施工质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

少年易学老难成,一寸光阴不可轻。

少年易学老难成,一寸光阴不可轻。

新开门安置小区3#住宅楼冬季施工内装修方案编制: ___________ 审核:_______________ 审批:_______________施工单位:西安中煤建筑工程有限公司1、编制依据 (1)2、工程概况 (1)2.1工程基本概况 (1)2.2冬期室内装修工程施工概况 (1)3、冬期室内装修施工部署 (2)3.1冬施领导小组组长、成员名单 (2)3.2 劳动力组织 (2)4、施工准备 (2)4.1技术准备 (2)4.2现场准备 (3)4.3材料准备 (3)4.4人员准备 (3)4.5生活区准备 (4)5、冬期室内装修施工方法 (4)5.1施工保温方法 (4)5.2 抹灰工程 (4)5.3墙砖铺贴................................... 错误!未定义书签5.4大理石墙面粘贴 (7)5.5地面地砖铺贴 (8)5.6地砖踢脚线安装 (9)5.7修粉 (9)6、冬施措施及要求 (9)6.1 质量保证措施 (10)6.2冬施管理措施 (10)6.3 冬施安全、消防措施 (10)6.4环境保护措施 (11)6.5 文明施工措施 (11)1、编制依据1.1有关国家法律 《中华人民共和国建筑法》 《中华人民共和国消防法》 《中华人民共和国劳动法》 1.2《建筑工程冬期施工规程》JGJ104-97 ; 1.3国家、行业技术标准及管理规定《建筑工程施工质量验收统一标准》 (GB50300-2001);《砌体工程施工及验收规范》 (GB50203-2002); 《建筑地面工程施工质量验收规范》 (GB50209-2002); 《建筑装饰装修工程施工质量验收规范》(GB50210-2002); 《建筑工程施工质量验收统一标准》(GB50300-2001); 《建筑工程质量检验评定标准》 (GBJ301-88);《建筑工程冬季施工规程》 (JGJ104-97);1.4安全生产规范、规程标准《建筑施工工程安全技术规程》 《建筑工程施工现场管理规定》 《建筑机械使用安全技术规程》(国务院) (建设部15号令) (JGB33-86) 《建筑安全监督管理规定》 (建设部13号令)2、工程概况 2.1工程基本概况本工程位于西安市曲江区二期范围内,地块南临南三环,北临岳家寨- 东临岳家寨二路。

3#楼总建筑面积 9748.04平方米,建筑占地面积 米(不含地下室楼梯间)建筑层数,地上部分 26层,高度为73.25 现已进入冬季施工,为了保证工程质量,编制内墙抹灰冬季施工控制措施。

路,407.56平方 米(屋面板)。

2.2冬期室内装修工程施工概况 冬期施工起始日期 根据“建筑工程冬期施工规程”,室外日平均气温连续 5天稳定低于 5 °C 即进入冬期施工,起止日期经实测确定。

冬期施工技术准备工作(1).以确保施工质量及生产安全为前提,制定具有一定的技术可靠性和经济合理性的冬季施工技术措施。

(2).制定冬期施工方案(措施)要因时、因地因工程制宜,要求技术上可靠。

(3).考虑所需的热源和材料有可靠的来源,减少能源消耗。

.力求施工点少,施工速度快,缩短工期。

.必须制定行之有效的冬期施工管理措施。

进入冬期施工时,进行全面的调研,掌握必要的数据:冬期施工栋号的建筑面积、工程项目及其工程量,冬期施工部位及其技术要求,掌握资源供应情况。

3、冬期室内装修施工部署3.1冬施领导小组组长、成员名单组长:李靖基副组长:车升祖、刘卫红、孙强组员:彭上俊、陈林、范奇、张仙龙、张雨辰、杨帆、白涛、李普、李龙、包圣楠、史杜刚3.2劳动力组织3.3抹灰进度冬施期间室内装修施工各主体号每层作为一个流水段。

冬季施工以前3#楼7-26层内墙抹灰已全部完成,进入冬季室内抹灰的工程只有1-6 层,要求在2013.11.15-2013.11.21 完成。

4、施工准备4.1技术准备4.1.1根据施工组织设计,编制切实可行的冬期室内装修施工方案,针对冬期施工的特点,采取切实有效的措施,保证质量、安全、消防等有关事项,提前向有关人员做好技术交底。

4.1.2 提前确定外加剂,申请砌筑砂浆的配合比。

4.1.3明确各装修部位及工序的施工方法,提前做好交底工作。

4.1.4制定确实可行的室内保温防冻措施。

4.2现场准备4.2.1根据现场平面布置提前组织有关机具、外加剂、和保温材料进场。

4.2.2敷设管道,对各种设备检查其安全可靠性。

4.2.3做好全部临时上水管,消防水管、截门等材料的防冻保温。

4.2.4构件、材料堆放选在无积水、积冰的地方。

4.2.5保证消防道路的畅通。

4.2.6做好各种材料的保温防冻工作。

4.3材料准备4.3.1 保温材料:表4-14.3.2测温材料: 表4-24.4人员准备4.4.1现场设置装修冬施管理负责人,负责现场的冬期管理工作4.4.2总工办负责冬期室内装修施工的技术工作。

443试验室安排专人负责冬期砂浆及混凝土试块的管理。

444现场安排至少1名冬期测温人员,负责不间断的测温工作。

4.4.5工长随时拨打天气预报电话,及时收集天气预报信息,防止寒流突然袭击。

4.5生活区准备在进入冬施以前,由项目部经理组织安全、消防、技术、生产等部门对生活区的临电、门窗、上下水、消防等设施进行联合检查。

4.5.1生活区房间内采用电暖气进行取暖,所有坏的门窗都要进行修复。

4.5.2生活区内上水要用50厚岩棉进行保温,下水要重新进行清理。

4.5.3所有消防设施、临电设施都要齐全有效。

5、冬期室内装修施工方法5.1施工保温方法室内装修房间保温采用封闭加温的方法:施工作业层所有外门窗全部采用透明塑料布进行封闭,单元间的门洞挂设防火草帘被进行防风以便人员的通行;各单元设置两个电取暖器进行加温,并记录室内温度。

室内温度不得低于5摄氏度,如发现室内温度达不到5度及时增设电取暖器。

室内加温时长确定为:各分项作业开始至作业结束后再增加24小时方可撤除电取暖器。

5.2抹灰工程5.2.1 施工顺序:墙面基层清理、所有剪力墙部分采用浓度5-10 %火碱水进行清洗,浇水湿润一堵门窗口缝及脚手眼、空洞-吊垂直、套方、找规矩、满墙喷浆甩毛,摸界面剂一道,抹灰饼、冲筋一两边成活第一遍用1:3水泥砂浆打底灰、间隔3-5天,经项目部检查同意后,抹第二遍水泥砂浆压实抹平—养护。

5.2.2施工方法⑴顶棚:剔除灌缝混凝土凸出部分及杂物,用火碱水清洗砼顶板,贴饼冲筋,凹处用抗裂砂浆找平,批两遍水泥胶腻子.顶棚平整度能达到规范则不粉刷,批两遍水泥胶腻子,达不到则要粉刷电梯厅、公共走道、楼梯间:白色乳胶漆顶棚;做法:钢筋砼底清洗干净素水泥浆一道(内掺建筑胶)5厚125水泥砂浆打底扫毛5厚1:2.5水泥砂浆压实摸平刷乳胶漆,封底漆一道,面涂二道户内:水泥砂浆顶棚做法:钢筋砼底清洗干净素水泥浆一道(内掺建筑胶)5厚1:2.5水泥砂浆打底扫毛5厚1:2.5水泥砂浆压实摸平⑵墙面、踢脚线:墙面应用细管自上而下浇水湿透,一般应在抹灰前一天进行。

剪力墙部分采用火碱清洗,喷浆采用满墙喷浆及养护;贴灰饼:按照基层表面平整垂直情况,进行吊垂直、套方找规矩,经检查后确定抹灰厚度,墙面凹度较大时要分层衬平,操作时先贴上灰饼再贴下灰饼,贴灰饼时要根据室内抹灰要求选择下灰饼的正确位置,用靠尺板找好垂直与平整。

灰饼宜用1:3水泥砂浆做成5cm见方的形状。

①、电梯厅及公共走道:白色乳胶漆墙面,100mn高面砖踢脚线:做法:素水泥浆一道甩毛(内掺水重3~5%的白乳胶)10mm水泥砂浆打底压实摸平(住宅中与楼梯间、电梯间、走道相邻的内墙的两侧;采用15厚无机保温砂浆)2厚抗裂砂浆压实摸平,白色乳胶漆。

②、电梯间:白色乳胶漆墙面,水泥砂浆踢脚线做法:素水泥浆一道甩毛(内掺水重3~5%的白乳胶)10mm水泥砂浆打底压实摸平(住宅中与楼梯间、电梯间、走道相邻的内墙的两侧;采用15厚无机保温砂浆)2厚抗裂砂浆压实摸平,白色乳胶漆。

抹水泥踢脚线:水泥踢脚高120,素水泥浆一道(内掺水重3~5%的白乳胶)10厚水泥砂浆打底扫毛,8厚水泥砂浆压实抹平赶光③、厨房、洗衣间:水泥砂浆墙面,无踢脚;做法:素水泥浆一道甩毛(内掺水重3~5%的白乳胶)10mm水泥砂浆打底压实拉毛(住宅中与楼梯间、电梯间、走道相邻的内墙的两侧;采用15厚无机保温砂浆)2厚抗裂砂浆压实楼面。

④、卫生间:1.8米高墙面防水,水泥砂浆墙面,无踢脚;做法:素水泥浆一道甩毛(内掺水重3~5%的白乳胶)10mm1:2.5水泥砂浆打底压实拉毛(住宅中与楼梯间、电梯间、走道相邻的内墙的两侧;采用15厚无机保温砂浆)2厚抗裂砂浆压实拉毛。

⑤、客厅、餐厅、卧室、阳台;水泥砂浆墙面,无踢脚;做法:素水泥浆一道甩毛(内掺水重3~5%的白乳胶)10mm水泥砂浆打底压实摸平(住宅中与楼梯间、电梯间、走道相邻的内墙的两侧;采用15厚无机保温砂浆)2厚抗裂砂浆压实摸平。

户内门只预留门洞,门洞宽度按设计宽度减少30m诚活(如设计900mr宽的成活870mm, 门洞高度同户内同高。

⑥、电梯门洞:墙面处150mn宽石材门套。

⑶楼地面①、电梯厅及公共走道:600000X8常规米色玻化砖;做法:素土夯实,3:7灰土,60厚C15砼垫层,120厚C25钢筋砼板,内配①10@ 150 双向钢筋,30厚EPS保温板,50厚C20细石砼随打随摸光,5厚1:2.5水泥砂浆结合层(内掺建筑胶)米色玻化砖,规格600X600X8。

1、楼梯踏步及休息平台;25mm水泥砂浆压光,30mm砼垫层;电梯厅50mm砼垫层变更为25mm。

2、厨房、卫生间、洗衣间;防水施工完毕,埔贴油毡保护;3、客厅、餐厅、卧室、阳台;40厚砼垫层拉毛;4、单元门口平台及台阶;水泥砂浆压光;5、残疾人坡道;水泥砂浆拉细毛。

(4)养护:水泥砂浆抹灰层应在潮湿的环境下养护,养护温度不应低于5C,养护时间宜不少于7天。

5.2.3. 质量标准:5.231抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无裂缝。

5.2.3.2 表面应光滑、洁净、接茬平整,分格缝及灰线应顺直、清晰(毛面纹路均匀一致)。

523.3护角、孔洞、槽、盒周围的抹灰表面应边缘整齐、方正、光滑;设备管道、暖气片等后面的抹灰表面应平整、光滑。

门窗框与墙体的缝隙应填塞饱满,表面平整光滑。

5.2.3.4抹灰层的总厚度应符合设计要求。

5.2.3.5 .水泥砂浆抹灰工程质量的允许偏差和检验方法应符合下表的规定。

水泥砂浆抹灰的允许偏差和检验方法5.2.4.1门窗框上残存的砂浆应及时清理干净。

铝合金门窗框装前要粘贴保护膜,嵌缝用中性砂浆应及时清洁并用洁净的棉丝将框擦净。
