管道水压试验作业指导书示范文本
管道水压试验作业指导书

管道水压试验作业指导书编制:日期:审核:日期:审批:日期:1、管道水压试验1.1、室内给水、消防、喷淋、空调水系统管道水压试验:1.1.1、水压试验的目标的,是为了检验管道系统的强度和严密性。
室内给水、消防、喷淋、空调水系统管道安装完毕,投入使用前,应对所有管道系统进行水压试验,水压试验必须按照设计规定和有关施工验收规范进行。
1.1.2、管道水压试验前,应具备下列条件:1.1.2.1、进行试验的管道已发设计要求和有关施工验收规范完装完毕,并通过施工班组、施工员、质检员“三检合格”。
卫生洁具到进水阀间的短管可不进行水压试验,用管堵封闭。
试压前将不能参与试验的系统、设备、仪表、管道附件等加以隔离,并作好标志和记录。
1.1.2.2、管道支、架应按设计位置安装正确,埋设平整牢固;与管道接触紧密,固定牢靠;固定在建筑结构上的支、吊架,不得影响结构的安全;临时加固措施以检查应确认安全可靠;支、吊加安装应符合有关施工验收规范要求;1.1.2.3、水压试验前,焊接钢管和焊缝均不得涂漆,焊缝应经外观检查合格后才能进行试验;1.1.2.4、试验用的压力表不得少于两块,且必须经过检验校正,其精度等级不应小于2.5级,表的满刻度为最大被测压力的1.5~2倍,盘面为100mm。
(视线不清场所为150mm)1.1.3、水压试验的程序及要求:1.1.3.1、水压试验流程图:充水→升压→强度试验→降压→严密性试验1.1.3.2、水压试验装置示意图1.1.3.3、水压试验的要求:◆水压试验应用清水作试验用水;◆在系统最高点设置放气阀,在最低点设置排水阀。
充水前将系统阀门全部打开,连接好进水管,压力表和试压泵,关闭排水阀,当放气阀不间断出水时,说明系统中空气已排净。
检查管道系统是否有漏点,如有漏,应及时进行修理。
◆试压泵可用手摇泵。
天然气管道水压试验作业指导书

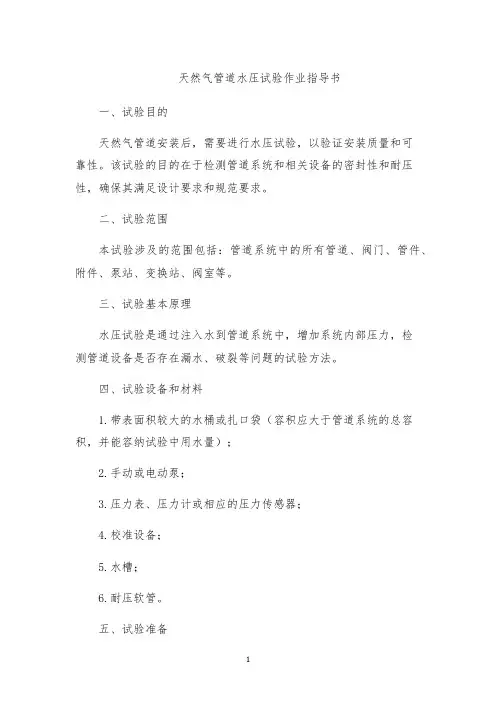

天然气管道水压试验作业指导书一、试验目的天然气管道安装后,需要进行水压试验,以验证安装质量和可靠性。
该试验的目的在于检测管道系统和相关设备的密封性和耐压性,确保其满足设计要求和规范要求。
二、试验范围本试验涉及的范围包括:管道系统中的所有管道、阀门、管件、附件、泵站、变换站、阀室等。
三、试验基本原理水压试验是通过注入水到管道系统中,增加系统内部压力,检测管道设备是否存在漏水、破裂等问题的试验方法。
四、试验设备和材料1.带表面积较大的水桶或扎口袋(容积应大于管道系统的总容积,并能容纳试验中用水量);2.手动或电动泵;3.压力表、压力计或相应的压力传感器;4.校准设备;5.水槽;6.耐压软管。
五、试验准备1. 确定试验用水的来源和控制试验过程及其安全;2. 清洁管道内部,不得有任何杂质;3. 检查管道及相关设备的密封性和耐压性是否符合要求;4. 拆卸阀门、管件等封堵件,插入密封板与螺栓将其封堵,确保系统密闭;5.安装制定好的试验仪器(如压力表、压力计等);6. 进行校准。
六、试验步骤1. 将试验用水注入到管道系统中,直至试验用水将整个系统充满,确认没有气体留在管道系统中,并排出累积的气体;2. 关闭系统进口阀门;3. 根据设计要求逐渐增加管道内部压力,在每个试压阶段时检查压力变化情况;4. 维持每个压力阶段的时间,至少持续10分钟以上;5. 在系统内部压力达到指定水压后,保持该水压稳定,并留意任何管道部件逐渐泄漏或产生明显变形的情况,并及时记录;6. 测量管道系统内部压力大小,并记录数据;7. 检查试验中所有管道的连接点,阀门、管件、泵站、变换站、阀室等附件、设备是否存在泄漏或损坏现象;8. 在试验过程中,如发现管道部件产生损坏或管道系统出现泄漏、喷水等情况,应立即停止试验,并进行相应的修理和更换;9. 试验结束后,排空管道系统内部的试验用水,并彻底清洗。
七、试验记录1. 试验名称、时间、地点、参与人员等工作记录;2. 管道系统的设计参数和试验压力要求;3. 试验用机器、仪器、设备和消耗的材料及数量;4. 试验过程中压力变化情况、管道损坏点、泄漏情况等记录;5. 试验数据记录,包括试验压力、试验时间、压力变化情况等;6. 试验结果及结论,对试验结果做出评估、给出建议和不足,以及需要维护的部分等。
中、低压管道安装和水压试验作业指导书

中、低压管道安装和水压试验作业指导书目录1.目的及适用范围...,..,,2.工程概况及特点,.,,,,.3.编制依据,,.4.施工准备及先决条件,,,,.,,5.施工步骤及质量标准,,...,6.安全文明措施..。
,,,,7.应形成的记录或报告8.附录,.,,,附录A:强制性条文.,,…附录B:附表(作业过程危险/环境因素清单).附录C:附表(安全风险识别及控制对策表)…1.目的及适用范围本方案规定了火力发电厂热力系统中、低压汽水管道、压缩空气管道、氮气管道、凝汽器抽真空管道以及施工用临时管道的安装工艺流程及工艺方法.本方案适用于湖南华菱湘钢项目135MW机组主厂房中、低压汽水管道、压缩空气管道、氮气管道、凝汽器抽真空管道、厂区综合管道以及施工用临时管路管道的安装、支吊架安装、阀门安装、各管路水压,不适用于铸铁管道、钢筋混凝土管道、有色金属(如钛、铜)管道、非金属(塑料等)管道、非金属衬里管道、复合金属管、主汽、热段、冷段、高压给水管道以及汽机油管路的安装。
2.工程概况及特点2.1工程概况本工程项目是湖南华菱湘潭钢铁有限公司为了综合利用富余的高炉煤气生产电力,同时减少煤气向空排放造成的大气污染,改善周边环境。
湘钢投资建设一座富余煤气利用自备电厂,项目厂址位于湘钢厂区。
本工程本期建设1X135MW汽轮发电机组配套超高压高温煤气锅炉,并留有扩建的余地。
本工程项目业主:湖南华菱湘潭钢铁有限公司项目EPC方(甲方):湖南电力勘测设计院工程监理:武汉威仕工程监理有限公司设计方:湖南电力勘测设计院施工方:浙江省火电建设公司主要设备供货商:杭州锅炉股份有限公司及东方电气集团公司2.2系统特点,(1)。
凝结水系统:凝结水系统是连接凝汽器、凝泵、轴封加热器、#5、#6、#7低压加热器、除氧器等设备的有关管道。
主要包括主凝结水管道、凝结水减温水管道、锅炉上水管道和补充水管道。
(2).辅汽系统:主要包括辅汽母管、辅汽至除氧器管道、辅汽至炉低加热管道、冷段至辅汽管道和辅汽至化水车间加热管道。
A标段循环水管道整体水压试验作业指导书(参考模板)

A标段循环水管道整体水压试验作业指导书文件编码:TEPC-A01-QJ002编制人:日期:年月日版次: A版目录1 工程概况及工程量 (1)1.1 工程概况 (1)1.2 水压试验工程量和工期 (1)2 编制依据 (1)3 作业前的条件和准备 (2)3.1 水压试验前应具备的条件 (2)3.2 作业前应做的准备工作 (2)3.3 作业人员配置、资格 (2)3.4 作业工机具 (3)3.5 安全器具 (4)5 质量控制点的设置和质量通病预防 (5)5.1 质量目标 (5)5.2 质量控制及质量通病预防 (5)5.3 作业过程中控制点的设置 (6)5.4 质量标准及要求 (6)6 作业的安全要求和环境条件 (6)6.1 作业的安全危害因素辨识和控制 (6)6.2 消防管理 (7)6.4 绿色施工 (8)7 强制条文 (10)8 水压试验的应急预案 (10)1 工程概况及工程量1.1 工程概况本期工程建设2×1050MW国产超超临界水冷燃煤发电机组,其中#1机组安装部分为我单位负责施工。
厂区循环水管道安装图、循环水管道敷设土建施工图由西南电力设计院设计院负责设计,我单位负责制作安装工作。
厂区循环水进水管和回水管由焊接钢管、三通、大小头、弯头、人孔门、阀门等组成。
主要有D3820*22、D2620*16、D2220*12三种主要规格的管道组成。
主要管线走向为从循环水泵房出来的2根D2220×12供水供水支管汇成一根D3820×22的母管,在A列外分成2路D2620×16的管道分别连接至1#、2#机主厂房;从1#、2#机主厂房出来的2路D2620×16回水管道在A列外分别汇成一根D3820×22的回水母管,分别接至1#、2#机循环水冷却塔。
循环水管道设计工作压力0.4MPa。
试验压力为0.4MPa的1.25倍,即试验压力为0.5MPa。
1.2 水压试验工程量和工期本次参加水压试验管道总长约1100米,主要规格为D3820、D2620、D2220等管道。
天然气管道水压试验作业指导书

天然气管道水压试验作业指导书

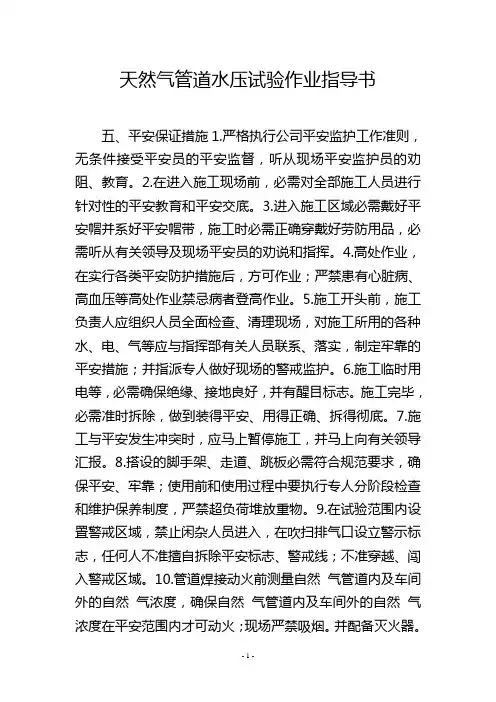

五、平安保证措施1.严格执行公司平安监护工作准则,无条件接受平安员的平安监督,听从现场平安监护员的劝阻、教育。
2.在进入施工现场前,必需对全部施工人员进行针对性的平安教育和平安交底。
3.进入施工区域必需戴好平安帽并系好平安帽带,施工时必需正确穿戴好劳防用品,必需听从有关领导及现场平安员的劝说和指挥。
4.高处作业,在实行各类平安防护措施后,方可作业;严禁患有心脏病、高血压等高处作业禁忌病者登高作业。
5.施工开头前,施工负责人应组织人员全面检查、清理现场,对施工所用的各种水、电、气等应与指挥部有关人员联系、落实,制定牢靠的平安措施;并指派专人做好现场的警戒监护。
6.施工临时用电等,必需确保绝缘、接地良好,并有醒目标志。
施工完毕,必需准时拆除,做到装得平安、用得正确、拆得彻底。
7.施工与平安发生冲突时,应马上暂停施工,并马上向有关领导汇报。
8.搭设的脚手架、走道、跳板必需符合规范要求,确保平安、牢靠;使用前和使用过程中要执行专人分阶段检查和维护保养制度,严禁超负荷堆放重物。
9.在试验范围内设置警戒区域,禁止闲杂人员进入,在吹扫排气口设立警示标志,任何人不准擅自拆除平安标志、警戒线;不准穿越、闯入警戒区域。
10.管道焊接动火前测量自然气管道内及车间外的自然气浓度,确保自然气管道内及车间外的自然气浓度在平安范围内才可动火;现场严禁吸烟。
并配备灭火器。
11.禁止在压力提高后马上进行检查以及对个别焊缝的敲打,禁止在有压得状况下进行修理工作。
12.施工必需由专业人员进行例如:电气焊工、起重工必需由合格的上岗证。
13.氧气、乙炔应根据平安距离摆放。
中、低压管道水压试验作业指导书(国汽60)

中、低压管道水压试验作业指导书要点1.工程概况:1.1工程(系统或设备)概况系统或设备概况(作业涉及的系统范围、设备简介)1.2.工程量和工期.1.2.1工程量:1.2.2施工工期施工工期一般为天2. 编制依据.列出与中低压管道安装相关的所有设计图纸,厂家资料、技术、质量、安环相关的规程、规范等。
表格如下:3.作业前条件和准备:3.1技术准备厂家资料齐全图纸会审完毕,会审提出问题已解决制定技术和安全措施,并交底双方签字3.2作业人员:3.2.2 作业人员职责分工和权限3.3作业工机具3.4材料和设备3.5安全器具3.6工序交接3.7其他4. 作业程序、方法和内容4.1 作业程序4.2方法和内容5.作业过程中控制点的设置和质量通病及预防5.1质量目标1)分项工程验收合格率达100%;2)根据工程质量总目标和专业目标确定的本作业其他质量目标;5.2保证措施及质量通病预防5.2.1质量保证措施1)加强施工人员施工技术和技艺的培训,并经考核合格方可施工;2)加强施工人员责任心;3)加强过程监督控制,确保本序工作合格后才能进行下序工作;4)保证系统设备及管道内部清洁;5)防止阀门、法兰泄漏所采取的有关措施5.2.2质量通病及预防(见下表)5. 3作业过程中控制点的设置5. 4 质量标准及要求主要执行如下标准:6作业的安全要求和环境条件6.1 作业的安全要求施工危险因素和环境因素辨识及控制表内容见附录6.2环境条件7.附录:7.1监理要点:R记录确认、W见证点、H停工待检点、S连续监视监护7.2施工危险因素和环境因素辨识及控制对策表施工危险因素和环境因素辨识及控制对策表项目名称:中、低压管道水压试验作业危险点和环境因素描述:按本工程特点确定(一)厂地和环境(二)作业和人员(三)机械和工具可能产生的危险因素和环境因素监督管理措施:包括(一)确定监督控制办法—R 记录确认点;W 见证点;H 停工待检点;S 连续监视监护;(二)规定监督控制责任—班组、专业队、项目部。
(含井眼管路)水压试验作业指导书sh

XXXXXXXXXX泵房管路水压试验安全技术措施编制人:审核人:项目技术负责人:项目经理:工程技术办:安装处主任工程师:建设单位:监理单位:施工组织设计(措施)审计表一、试验目的XXXXXXXXXX泵房管路需要进行总体水压试验来进行检查。
通过水压试验保证管路的焊接质量,不得有渗漏现象,对整体管路进行安全确认。
二、试验范围泵房管子道、排水管、伐门(不包括安全伐)。
三、职责水压试验是管路安装工程中的一个重要、关键的工序,通过水压试验可以检验系统的严密性及强度的可靠性,从而保障设备的正常、安全投入和运行。
3.1在本工序施工中,除遵守执行原施工组织设计中规定的各项职责外,还需明确相关人员的如下职责:项目技术负责人:负责向全体人员贯彻交底并按公司质量体系文件的要求对本文所述的步骤进行指导和监督。
项目经理:负责对本作业指导书内容的组织、落实。
配备必要的资源,组织对相关人员的培训并按步骤要求实施。
作业人员:按指导书的要求实施作业,做好记录、自查和互查。
项目技术人员、质量检查员:负责对本文在施工中的落实情况的检查和监督,对存在的不符合应及时提出并监督纠正。
项目安全检查员:负责对施工作业中的安全事项的检查和监督,确保工序的安全进行。
3.2根据工程的实际情况,当本文内容不能涵盖所施工工程或有其它必须修正时,现场技术负责人必须在符合相应的设计、规程、规范要求的条件下,对本文进行补充修正。
当需要补充、修正时,应另行编写相关文件报分公司主任工程师批准后执行。
3.3登高作业需搭脚手时,应按有关指导书及规范执行,必要时,编制专门的技术文件后贯彻执行。
四、水压试验前的检查与准备1、检查⑴承压部件的安装是否全部完成合格。
包括焊接、焊缝热处理,焊缝取样检验。
⑵伐门的启闭位置,应使其符合水压试验的要求。
⑶组合及安装修理时用的一些临时加固支撑支架等是否全部割除并清理干净。
⑷临时上水、升压、放水等管是否已全部装好,临时水源是否充足,放水系统是否畅通,排放的水应不危及人身、设备安全,试验用的压力表和阀门等附件是否已安装齐全。
管道水压试验作业指导书

管道水压试验作业指导书一、引言管道水压试验是指在管道施工完成后,为了验证管道的密封性和承载能力,在给管道注水,施加一定压力的情况下,进行的一项测试工作。
本次试验旨在测试管道的水密性和耐压能力,确保施工质量,保证管道的安全使用。
二、试验前准备1. 管道试验方案的制定:根据管道的种类、规格和设计要求,制定相应的试验方案,并向相关部门报备。
2. 材料准备:准备好所需的水泵、管道连接件、压力表、隔离阀门等试验设备。
3. 管道检查和清洗:检查管道的安装情况,确保连接牢固,无渗漏点;清洗管道,确保管道内部无杂物。
4. 设备校验:对试验设备进行校验,确保设备的准确性和可靠性。
5. 试验人员安全防护:试验人员应佩戴防护眼镜、手套等个人防护用品,确保安全。
三、试验步骤1. 连接试验管道:按照试验方案的要求,将试验管道连接好,确保连接牢固且无渗漏。
2. 准备试验设备:连接好水泵、压力表等试验设备,并进行设备校验。
将压力表连接到试验管道上,以测量试验压力。
3. 阀门设置:根据试验方案的要求,将隔离阀门、救生阀门等设置好,以方便试验过程中的控制和操作。
4. 开始试验:打开水泵,缓慢注水到试验管道中,同时观察压力表的指示,并记录下水压试验开始时的压力值。
5. 压力维持:当水压达到试验方案规定的水压后,关闭进水阀门,观察试验管道内是否有压力下降,并记录下试验过程中的压力变化情况。
6. 终止试验:试验时间达到试验方案规定的时间后,关闭水泵和试验管道的隔离阀门,等待一段时间,观察试验管道内是否有压力下降,并记录下试验时间结束时的压力值。
7. 整理数据:整理试验过程中所记录的压力变化数据,并计算和分析试验结果。
四、试验结果评价1. 根据试验结果和对比试验方案规定的要求,评价试验结果的合格性。
2. 分析试验过程中的压力变化情况,判断试验管道的密封性和承载能力。
3. 如发现管道存在问题,需进行进一步调查和修复,并重新进行试验,直至符合要求为止。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
管道水压试验作业指导书
示范文本
In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each
Link To Achieve Risk Control And Planning
某某管理中心
XX年XX月
管道水压试验作业指导书示范文本使用指引:此管理制度资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
1.适用范围
适用于采暖与卫生及通风空调的冷热水、冷却水等管
道系统的水压试验.
2. 主要机具
手动试压泵、电动试压泵、压力表、对讲机及管钳、
榔头、扳手、剪刀等。
3. 成品保护
3.1试压时不得随意提高试验压力或延长稳压时间,以
防对管道系统及其配件造成损伤。
3.2试压时,系统最低点的压力不得超过管道附件、阀
门、设备等的承受能力,否则应采取分层试压.
3.3试压合格后,应及时将管道内余水排放干净,以防
气温过低将管道冻裂。
3.4泄压排水时,要注意保护好压力表,以防泄水过急将压力表损坏。
3.5试压完毕,应及时将试压泵及压力表等拆除,并妥善保管。
4.环保安全措施
4.1试压时,管道的末端如设有堵板或丝堵时,严禁在其对面站人,以防意外伤人。
4.2试压过程中,不应带压检修,如发现问题应泄压处理。
4.3强度试验检查和严密性试验检查时,不得使劲敲击管道及其附件,以防意外伤人。
4.4试压和检查时所使用的梯子、高凳等必须架设牢固,其上下应采取防滑措施,人字梯中间应有拉钩或用绳索绑牢。
4.5使用电动试压泵时,其接线和操作应符合相关规定,且不得带电检修试压泵。
4.6试压完毕,应即时通过预选的排水点将管内存水排至指定地点,不得随意排放,以免污染环境或损坏他物。
