拆除违章建筑施工方案

合集下载

拆除违章建筑施工方案

拆除违章建筑施工方案

拆除违章建筑施工方案在拆除违章建筑前,需要制定一个详细的施工方案,以确保拆除过程的安全性和有效性。

以下是一个拆除违章建筑的施工方案,共计1200字以上:1.法律准备在拆除违章建筑之前,需要对相关法律法规进行调查和研究,以确保拆除过程的合法性和合规性。

包括查阅国家和地方的相关法律法规、政策文件,了解拆迁程序和要求,以及与相关政府部门进行协商和确认。

2.拆除手续3.施工前准备在正式施工之前,需要进行一系列的准备工作,包括制定详细的施工计划和安全措施,确定拆除队伍和队员,配备必要的工具和设备,进行施工区域的封布等。

同时,对施工现场进行勘察,了解其周边环境和特殊情况,为施工做好充分的准备。

4.施工范围划定根据相关要求和拆除的建筑物情况,划定施工范围。

在施工范围内,设置围挡和警示标牌,确保人员和设备的安全。

根据实际需要,可以将施工区域进一步划分为工作区、安全区和转运区,以确保施工过程的有序进行。

5.施工方案制定制定详细的拆除方案,包括拆除顺序、拆除方法和拆除工艺等。

根据建筑物的结构和材料,确定合适的拆除方法,如机械拆除、人工拆除、爆破拆除等。

制定拆除方案时,考虑到施工的安全性和效率性,并与相关部门和专业人员进行讨论和确认。

6.安全措施制定并执行若干安全措施,以确保施工过程的安全性。

包括对施工现场进行清理和处理,清除可能存在的危险物品和障碍物;设置安全警示牌和警戒线,禁止未经许可的人员进入施工现场;配备专业人员监控施工过程,确保施工安全;制定应急预案及时应对可能出现的突发情况等。

7.环境保护在拆除过程中,要重视对环境的保护。

对可能产生的噪音、粉尘、污染等进行控制和防治,尽量减少对周边环境和居民的影响。

确保施工现场的环境卫生,及时清理垃圾和污水。

8.施工过程监督在拆除过程中,要设置专门的监督人员,监督施工的安全和质量。

监督人员要对施工方案进行严格的执行,对重点工序和关键部位进行重点监督,及时发现并解决施工中存在的问题和隐患。

房屋拆除工程施工方案(3篇)

房屋拆除工程施工方案(3篇)

第1篇一、工程概况1. 项目名称:XX房屋拆除工程2. 项目地点:XX市XX区XX街道3. 拆除对象:老旧房屋、危房、违章建筑等4. 拆除面积:约5000平方米5. 拆除时间:2023年4月1日至2023年6月30日6. 施工单位:XX拆除工程有限公司7. 监理单位:XX建筑工程监理有限公司二、工程目标1. 按时完成拆除工程,确保拆除质量。

2. 保障拆除过程中人员安全,减少对周边环境的影响。

3. 合理利用拆除材料,降低工程成本。

三、施工准备1. 组织准备:- 成立项目领导小组,负责工程的全面管理。

- 成立技术小组,负责施工方案的编制和实施。

- 成立安全小组,负责施工现场的安全监督。

2. 人员准备:- 组织施工人员进行专业培训,提高施工技能和安全意识。

- 指定项目负责人,负责现场施工的全面管理。

3. 材料准备:- 准备足够的拆除工具和设备,如电锯、切割机、破碎机等。

- 准备安全防护用品,如安全帽、安全带、防护眼镜等。

4. 设备准备:- 检查设备性能,确保设备完好。

- 准备应急预案,应对突发情况。

四、施工工艺1. 拆除顺序:- 按照先上后下、先外后内的原则进行拆除。

- 首先拆除屋顶,然后拆除墙体,最后拆除基础。

2. 拆除方法:- 墙体拆除:采用液压破碎机进行破碎,然后人工清理。

- 屋顶拆除:采用切割机进行切割,然后人工清理。

- 基础拆除:采用挖掘机进行挖掘,然后人工清理。

3. 安全措施:- 设置警戒线,防止无关人员进入施工现场。

- 设置安全警示标志,提醒施工人员注意安全。

- 配备安全员,负责现场安全监督。

五、施工进度计划1. 第一阶段(2023年4月1日至2023年4月15日):完成拆除工程的准备工作,包括人员、材料、设备的准备。

2. 第二阶段(2023年4月16日至2023年5月15日):完成拆除工程的主体拆除工作。

3. 第三阶段(2023年5月16日至2023年5月31日):完成拆除工程的清理工作。

拆除违章建筑工程施工组织方案.doc 全文免费

拆除违章建筑工程施工组织方案.doc 全文免费

拆除违章建筑工程施工组织方案.doc 全文免费模板拆除违章建筑工程施工组织方案一:工程概述1.1 工程名称:1.2 工程地点:1.3 工程规模:1.4 工程期限:二:工程准备阶段2.1 资料准备2.1.1 违章建筑的相关资料2.1.2 工程施工图纸2.1.3 设计方案2.1.4 施工人员资质证明等相关文件2.2 技术准备2.2.1 工程所需设备清单2.2.2 材料清单2.2.3 施工方法和流程的研究三:安全防护措施3.1 周边环境检查3.2 安全围挡的设置3.3 交通指引和风险提示牌的设置3.4 安全员的配备和培训3.5 施工现场的安全警示标志和标识四:施工组织安排4.1 施工班组的设置和人员配备4.2 施工进度计划的制定4.3 工程施工过程的协调与沟通机制4.4 现场安全管理制度的规定4.5 施工现场的日常巡查和记录五:施工工序及要点5.1 施工前期准备工作5.2 去除违建的拆除工作5.3 施工现场的清理和整理附件:1. 违章建筑的相关资料2. 拆除工程施工图纸3. 设计方案4. 施工人员资质证明等相关文件法律名词及注释:1. 违章建筑:未经审批、未备案或超出法定范围的建筑物。

2. 工程施工图纸:包括建筑、结构、给排水、电气等专业施工图纸。

3. 设计方案:经设计单位编制的拆除违章建筑的技术文件,包括施工工艺、方法等。

模板拆除违章建筑工程施工组织方案一:工程概述1.1 工程名称:1.2 工程地点:1.3 工程规模:1.4 工程期限:二:工程准备阶段2.1 资料准备2.1.1 违章建筑的相关资料2.1.2 工程施工图纸2.1.3 设计方案2.1.4 施工人员资质证明等相关文件2.2 技术准备2.2.1 工程所需设备清单2.2.2 材料清单2.2.3 施工方法和流程的研究三:安全防护措施3.1 周边环境检查3.2 安全围挡的设置3.3 交通指引和风险提示牌的设置3.4 安全员的配备和培训3.5 施工现场的安全警示标志和标识四:施工组织安排4.1 施工班组的设置和人员配备4.2 施工进度计划的制定4.3 工程施工过程的协调与沟通机制4.4 现场安全管理制度的规定4.5 施工现场的日常巡查和记录五:施工工序及要点5.1 施工前期准备工作5.2 去除违建的拆除工作5.3 施工现场的清理和整理附件:1. 违章建筑的相关资料2. 拆除工程施工图纸3. 设计方案4. 施工人员资质证明等相关文件法律名词及注释:1. 违章建筑:指违反规划、设计、建设用地、建筑、消防等相关法律法规,未经审批、未备案或超出法定范围的建筑物。

拆除违章建筑工程方案范文

拆除违章建筑工程方案范文

拆除违章建筑工程方案范文一、项目概况某市的某区域发现了一处违章建筑,该建筑不仅违反了土地规划,还存在安全隐患。

为了保障公共安全和城市规划的顺利进行,我们决定对该违章建筑进行拆除工作。

二、拆除工程方案1. 项目范围该违章建筑位于某市的某个区域,占地面积约XX平方米。

周边为居民区和商业区,地理位置较为重要。

2. 拆除原因该违章建筑存在以下违章情况:未经审批擅自建设、超过规定高度、使用违章建材等。

严重影响了周边居民的生活和安全,也违反了土地规划。

拆除该建筑是为了维护公共安全和城市规划的合法性。

3. 拆除内容拆除工程包括将该违章建筑的全部主体结构和附属设施进行全面拆除清理。

确保拆迁范围内无残留建筑物和物品。

4. 拆除目标拆除工程的最终目标是完全清除该违章建筑,恢复原地的空地状态。

并确保周边环境无受损和影响。

三、拆除工程步骤1. 认真调研在拆除工程开始前,我们将对违章建筑进行全面的勘察和调研。

了解建筑的结构、材料和周边环境等具体情况,为后续拆除工作做好详细的准备。

2. 制定拆除方案根据调研结果,我们将制定详细的拆除方案。

包括拆除的步骤、安全措施、人员安排、物资准备等各项工作。

3. 安排专业队伍为了确保拆除工程的顺利进行,我们将安排专业拆除队伍,包括具有丰富经验和技术的拆迁人员和相关保障人员。

在确定了拆除方案和队伍后,我们将对施工方案进行详细的制定和安排。

确保各项工作安全有序进行。

5. 拆除作业在施工方案确定后,我们将进行拆除作业。

包括使用专业的拆迁设备和工具,逐步将违章建筑的主体结构进行全面清除。

6. 安全保障在拆除工程过程中,我们将加强安全保障措施,确保现场发生事故的概率降到最低。

7. 清理整理拆除工程完成后,我们将对现场进行全面的清理整理。

确保拆迁范围内无残留建筑物和物品,恢复原地的空地状态。

8. 环境保护在拆除工程中,我们将加强对周边环境的保护工作,确保拆迁范围外的生活和安全不受到影响。

四、安全措施1. 安全防护在拆除工程中,我们将严格执行相关安全生产法律法规,加强安全防护工作。

拆除违章建筑方案

拆除违章建筑方案

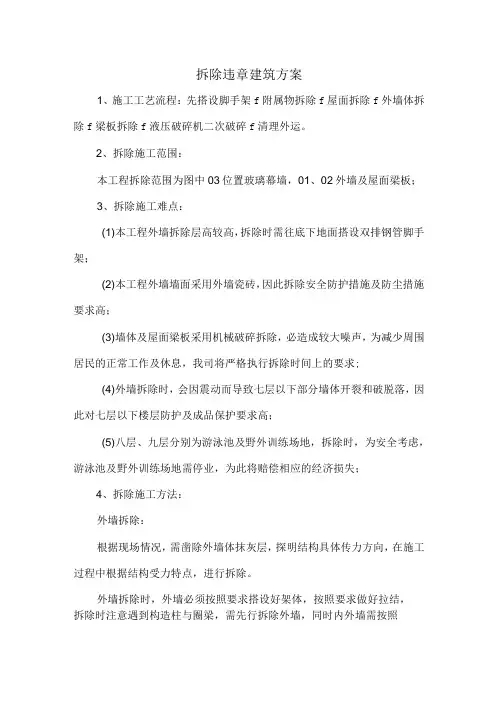

拆除违章建筑方案1、施工工艺流程:先搭设脚手架f附属物拆除f屋面拆除f外墙体拆除f梁板拆除f液压破碎机二次破碎f清理外运。

2、拆除施工范围:本工程拆除范围为图中03位置玻璃幕墙,01、02外墙及屋面梁板;3、拆除施工难点:(1)本工程外墙拆除层高较高,拆除时需往底下地面搭设双排钢管脚手架;(2)本工程外墙墙面采用外墙瓷砖,因此拆除安全防护措施及防尘措施要求高;(3)墙体及屋面梁板采用机械破碎拆除,必造成较大噪声,为减少周围居民的正常工作及休息,我司将严格执行拆除时间上的要求;(4)外墙拆除时,会因震动而导致七层以下部分墙体开裂和破脱落,因此对七层以下楼层防护及成品保护要求高;(5)八层、九层分别为游泳池及野外训练场地,拆除时,为安全考虑,游泳池及野外训练场地需停业,为此将赔偿相应的经济损失;4、拆除施工方法:外墙拆除:根据现场情况,需凿除外墙体抹灰层,探明结构具体传力方向,在施工过程中根据结构受力特点,进行拆除。

外墙拆除时,外墙必须按照要求搭设好架体,按照要求做好拉结,拆除时注意遇到构造柱与圈梁,需先行拆除外墙,同时内外墙需按照同一速度进行拆除;砖墙采用人工拆除,拆除时不允许向外墙方向敲打,应向内面敲打,并注意锤打方向是否有其他作业人员,整体按照由上至下的顺序拆除,同时边拆除边清理建渣,外墙拆除时,采用人工用铁锤、钻子,高度方向由墙顶向下。

拆除时,严禁用铁锤直接砸墙落至放置楼板,并及时用人工转运至底层,严禁在楼板堆积。

(2)屋面梁板拆除混凝土梁板拆除采用破碎锤配合切割机进行梁板切割分离,分块尽量按照的施工轴线,均匀分隔。

然后采用风炮、气割工具、铁凿钻打碎结构,拆除时,在堆放地点集中采用大型液压刨机拆除,堆放点的位置必须设在周围空间较大、建筑物及行人较少的地方,拆除后土头人工挑运装至自卸汽车运出场外。

每拆除完一段落,废渣清理一段落。

场内接自来水龙头,由专人向操作场内洒水,以免粉尘飞扬,污染环境。

深圳违章建筑拆除施工方案

深圳违章建筑拆除施工方案

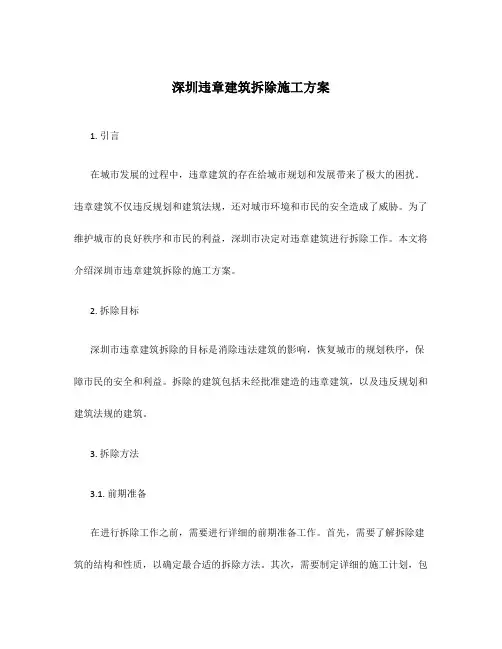

深圳违章建筑拆除施工方案1. 引言在城市发展的过程中,违章建筑的存在给城市规划和发展带来了极大的困扰。

违章建筑不仅违反规划和建筑法规,还对城市环境和市民的安全造成了威胁。

为了维护城市的良好秩序和市民的利益,深圳市决定对违章建筑进行拆除工作。

本文将介绍深圳市违章建筑拆除的施工方案。

2. 拆除目标深圳市违章建筑拆除的目标是消除违法建筑的影响,恢复城市的规划秩序,保障市民的安全和利益。

拆除的建筑包括未经批准建造的违章建筑,以及违反规划和建筑法规的建筑。

3. 拆除方法3.1. 前期准备在进行拆除工作之前,需要进行详细的前期准备工作。

首先,需要了解拆除建筑的结构和性质,以确定最合适的拆除方法。

其次,需要制定详细的施工计划,包括拆除的顺序、工期、安全措施等内容。

同时,还需要获得相关部门的批准和许可,确保拆除工作的合法性和安全性。

3.2. 拆除流程拆除建筑的流程主要包括以下几个步骤:1.现场勘察:对拆除建筑进行现场勘察,了解建筑的具体情况和周围环境,确定拆除的方式和方法。

2.施工围挡:在拆除工作开始前,需要设置围挡,确保施工区域的安全和隔离。

3.拆除顶部和外墙:根据施工计划,首先拆除建筑的顶部和外墙。

可以使用机械设备进行拆除,如起重机、爆破等。

4.拆除内部结构:完成顶部和外墙的拆除后,进行内部结构的拆除。

可以采用分段拆除的方式,先拆除一部分内部结构,然后再拆除剩余部分。

5.清理垃圾和恢复环境:拆除完毕后,需要进行垃圾清理工作,将拆除产生的垃圾和建筑残留物清除。

同时,需要进行环境恢复工作,将拆除区域恢复到原貌。

3.3. 安全措施拆除工作涉及到很高的风险,必须采取相应的安全措施,保障施工人员的安全和项目的顺利进行。

安全措施包括:1.建立安全监测体系:监测拆除工作的进展和安全情况,及时发现和解决问题。

2.提供安全防护设施:为施工人员提供必要的安全防护设施,如安全帽、安全绳等。

3.培训施工人员:对施工人员进行安全培训,提高他们的安全意识和操作技能。

违章拆除工程施工方案

违章拆除工程施工方案

违章拆除工程施工方案1. 引言违章建筑是指在未经批准或不符合规范条件下擅自建造的建筑物。

为了将城市建设规划有序进行,需要对违章建筑进行拆除。

本文档旨在提出一种违章拆除工程的施工方案,以便有条不紊地进行拆除工作,并确保安全和效率。

2. 拆除目标本次违章拆除工程旨在拆除位于某市区的一处违章建筑,其具体地址为 xxx。

该违章建筑为一座三层砖混结构的民房,总建筑面积约 xxx 平方米。

拆除目标包括该建筑的主体结构、墙体、屋面、门窗等。

3. 施工准备工作在正式进行拆除工程前,需要做好以下准备工作:1.制定拆除方案:根据拆除目标和现场情况,制定详细的拆除方案,包括拆除顺序、拆除方法、施工安全措施等。

2.材料准备:根据拆除方案,准备好所需要的工具设备和材料,包括钢锤、钢丝绳、起重机械等。

3.人员调配:安排合适的施工人员和队伍,确保人力资源充足,并熟悉拆除工艺和安全操作规程。

4.施工许可:申请相关的施工许可和拆除许可证,并保证施工符合相关法规要求。

5.安全防护:设立施工现场围栏,配备必要的安全警示牌和标志,确保施工现场的安全。

4. 拆除工程流程根据拆除方案,拆除工程的主要流程如下:1.准备工作:搭建施工现场临时围栏,设置安全警示牌,配备必要的施工设备。

2.清理工作:清理施工现场周边的杂物和障碍物,确保施工安全。

3.拆除顶层和屋面:采用起重机械或人工拆除工具,先拆除顶层的瓦片、木屋架等结构物。

4.拆除墙体和梁柱:从顶层开始,逐层拆除墙体和梁柱,采取逆向拆除的方式,注意避免对周边建筑物和道路的影响。

5.清理余料和垃圾:及时清理工程现场的余料和垃圾,保持施工现场整洁。

6.安全检查和总结:定期进行安全检查,及时解决施工中的安全问题,并在拆除完成后进行总结和评估。

5. 施工安全措施为确保拆除工程的安全进行,需采取以下安全措施:1.指定专人负责安全管理,确保施工过程中无安全事故发生。

2.工人必须佩戴符合标准的个人防护装备,包括安全帽、防护眼镜、防护手套等。

拆除违章工程施工方案

拆除违章工程施工方案

拆除违章工程施工方案一、总则拆除违章工程是为了保障人民群众生命财产安全、维护城市建设秩序,依法依规开展的一项重要工程。

根据相关法律法规和政策要求,拆除违章工程必须依法合规、安全高效地进行施工,确保施工过程中无安全事故发生,有序推进拆除工作。

本次拆除工程的实施方案参考了国家和地方的相关规定,符合安全、合法、绿色、高效的原则。

在拆除工程的实施过程中,将依法依规,采取科学合理的技术措施,确保拆除工程的安全高效进行。

二、施工内容本次拆除工程主要涉及违法违章建设的拆除,包括但不限于:1. 违法搭建的建筑物、设施等;2. 未经审批的建筑物、设施等;3. 其他违法违章建设物。

拆除工程的范围涉及城市、乡镇、农村等不同区域,施工内容繁杂,需要科学合理地制定施工方案,确保安全、高效地完成拆除工作。

三、工程准备在拆除工程开始之前,需要做好充分的工程准备工作,包括但不限于:1. 制定施工方案和安全管理制度;2. 确定拆除工程的范围和施工时限;3. 确定施工所需设备、材料和人力资源;4. 对施工现场进行勘察和检测,发现潜在危险及时处理;5. 制定应急预案,防范风险,确保施工过程中无安全事故发生。

四、施工方案1. 拆除工程的范围、时限和施工方法根据拆除工程的实际情况,确定拆除的范围和时限,合理安排施工时间,确保施工进度满足工程要求。

在施工方法上,要根据拆除物的性质和位置,科学合理地选择拆除方法,确保施工安全高效进行。

2. 施工过程中的安全措施在拆除工程的施工过程中,要严格遵守相关安全规定,采取必要的安全措施,包括但不限于设置警示标识、封闭施工区域、限流、疏导交通、安排专人负责安全监督等,确保施工现场安全有序。

3. 施工现场环境保护措施在拆除工程的施工过程中,要重视环境保护工作,合理安排施工现场,减少对周边环境的影响。

对产生的废弃物要进行分类处理,合理利用和处置,减少对环境的污染。

4. 施工质量控制在拆除工程的施工过程中,要严格控制施工质量,确保拆除工程的安全、稳定、高效进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第三章施工方案
1、拆除准备
首先检查作业区域的安全状况,发现有不牢固的墙体要及时向业主反映,拟定防护措施(先对墙体进行加固)对于不牢固的房屋材料,要根据实际情况拟定安全的施工方案,先行拆除,以防止拆除其它房屋时发生危险。

办理《施工安全许可证》后进行施工。

2、施工队伍的组建
(1)施工队伍分为房屋拆除组和垃圾清运组。

(2)将拆除的施工区域隔离,以防无关人员进入拆除作业区;可以用彩板做围栏或拉警示带进行隔离。

(3)移动式灭火器,消防水用专用软管引至拆除作业区。

(4)针对不同的作业环境拟定详细的施工方案,拆除方案经业主有关部门审核批准,办理用火手续。

(5)参加拆除施工的人员经过技术交底和相关安全教育。

(6)拆除用的有关机械设备进入现场并完好待用。

(7)洒水车进场待用。

3、施工阶段安排
按照本项目的特点,拆除阶段主要为:
准备阶段、部件拆除阶段、设备主体拆除阶段、其它附属设施拆除阶段、房屋主体拆除阶段和场地平整阶段。

4、主要拆除方法
工艺流程:现场察看了解施工现场情况熟悉图纸附属物迁移拆除物周围疏导及封闭拆除附属物场外运输拆除房屋场外运输拆除其他场外运输清理废物垃圾外运场地平整
(1)施工准备
①.本公司有多年的拆除施工经验。

因此必须进行专门的安全培训之后,才能进入施工现场,之后才可以进行拆除操作。

未受过安全技术教育的人员不得进入施工现场。

②.对安全技术不熟悉的人员不能独立作业。

③.在技术交底时必须有安全交底,拆除步骤和特别危险的一定要制出切实可行的安全技术措施。

④.如发现危及安全工作的因素,应立即向技术安全部门或施工负责人报告,排除不安全因素后才能进行施工。

⑤.施工技术人员要认真审阅与施工相关的一切资料:
拆除工程的有关图纸和资料;
拆除工程涉及区域的建筑及设施的分布情况资料;全面了解拆除工程的图纸和资料,进行实地勘察,弄清建筑物的结构情况、建筑情况及水电等情况;
⑥.清理施工现场,保证运输道路畅通。

⑦.搭设临时防护设施,避免拆除时的煞、石、灰尘飞扬影响生产的正常进行。

⑧.在拆除危险区设置警戒区标志。

⑨.接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设。

保证施工时水电畅通。

(2)屋面拆除
①.拆除是破坏性拆除,拆除时必须确保(厂房、平房)内没有人员,拆除现场必须有专门人员进行监护。

②.屋面拆除必须保证向内向下倒。

③.拆除过程中要及时撒水降尘土。

(3)梁板拆除方案
①.采用破碎锤配合切割机进行梁板切割分离,分块尽量按照的施工轴线,均匀分隔。

②.在拆除板面时先将悬臂梁板分割开,以利分割成块起吊。

拆除时力求对应卸载,从而保证房屋整体结构的稳定性。

③.用风镐打通梁板砼,连接钢筋应用气割切断,采用吊机直接起吊,起吊前应当检查梁板的捆绑与吊机吊钩之间的牢固。

吊臂应伸到梁板的中心上方,先试吊,将梁板吊起持荷2min确保钢丝绳、吊车无安全隐患后再按照先边梁后中梁的顺序将梁板放至桥台
后临时存梁场地。

在梁板的两端设牵引绳,以便控制梁板的平稳、准确的放置在运输车上或临时存梁场地,若吊车超出了许可操作半径范围时,应及时调整吊车就位位置,吊车作业必须保证在吊车的起重半径之内。

④.在堆放地点集中采用大型液压刨机拆除,堆放点的位置必须设在周围空间较大、建筑物及行人较少的地方。

⑤.拆梁前2小时吊车就位于房屋的一侧,专业人员检查机械性能运行是否良好,绳具吊钩是否安全无患,指挥人员是否就位,操作是否熟练。

⑥.立柱拆除应按下列程序进行:
为防止立柱倒塌时的冲击力对结构造成破坏,立柱倒塌方向应选择在下层梁或墙的位置上;将立柱切断部分的钢筋剥出,将反方向的钢筋和两侧的构造筋割断,向倒塌方向拉断。

撞击点设置建筑垃圾或草袋,做好缓冲防震措施。

钢门窗的拆除门窗的拆除以保护性拆除为主。

拆除时应注意施工安全,防护措施一定要到位。

(4)墙体的拆除
①.用履带式吊锤机进行。

②.拆除是破坏性拆除,拆除时必须确保(厂房、平房)内没有人员,拆除现场必须有专门人员进行监护。

作业时人员要距拆除物35米以上。

③.墙体拆除必须保证向内侧倒塌。

④.拆除过程中要及时撒水降尘土
(5)拆除管理
①.现场管理:拆除现场应有专人现场指挥,明确施工管理人员职责,各负其责。

②.技术管理:按照油罐、建筑物的结构,进行拆除的部位、顺序划分,严格按技术人员要求确定。

③.机械管理:机械管理要统一调度,避免穿插作业,机械使用时要求和现场管理指令协调一致。

④.安全管理:安全人员要在现场随时查看,对违章作业要及时制止。

⑤.环境管理:安排专人对垃圾清运及周边环境影响管理。

(6)拆除的注意事项
①.在施工中要服从招标单位现场负责人的指挥,不得随意乱施工。

②.不得随意接用水、电、气,如需要时联系招标人配合人员,与相关部门联系,办理相关有偿使用手续。

③.如在施工中使用液压剪和液压锤等动力较大的器具时,应保证不会对其它在用设备管道和厂房造成影响和破坏。

④.拆除中严禁采用爆破方式拆除。

⑤.在拆除作业中如发现不明物体,应立即停止作业,采取相应的应急措施,保护现场,及时向有关部门报告。

⑥.在拆除中遇到电缆时,立即向上级领导报告,不得随意拆除。

联系招标方人员,由专业人员确定电缆用途,确定无用、无电后再进行拆除。

⑦.拆除时严禁立体交叉作业,不得从高处向下抛掷物体。

⑧.在拆除土建工程时,做好防粉尘飞扬措施,防止粉尘飞扬厂区,造成污染。

⑨.车辆运输垃圾物时要采用封闭运输,施工垃圾和生活垃圾分类存放,车辆出现场时,把车辆清洗干净,防止把泥沙带到厂区内。

⑩.施工区域周边电缆桥架、排水沟、管道为公用设施施工时应注意保护,不得损坏。

(7)清理外运
①.拆除的砼渣块用挖掘机装车直接运至弃土场。

②.对局部整体吊装拆除的部分,进行现场吊装装车外运。

③.将建筑垃圾运至甲方或政府指定的排渣专用地点。

④.对整个施工区进行全部清理,做到人走、场清。
