体育馆网架工程施工组织设计方案

合集下载

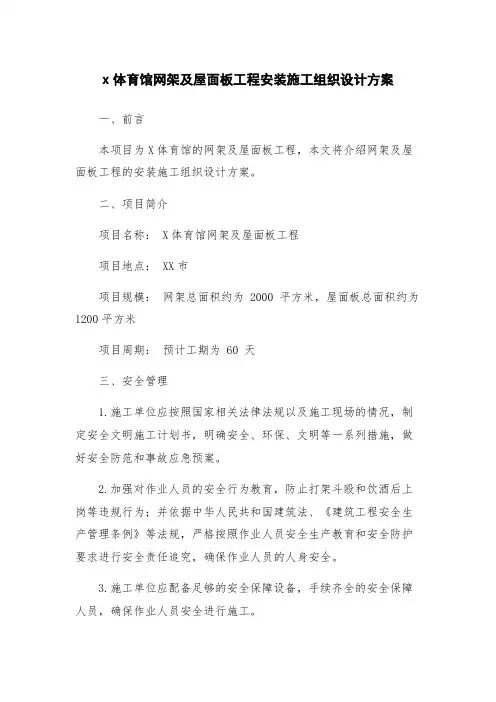

x体育馆网架及屋面板工程安装施工组织设计方案

x体育馆网架及屋面板工程安装施工组织设计方案

x体育馆网架及屋面板工程安装施工组织设计方案一、前言本项目为X体育馆的网架及屋面板工程,本文将介绍网架及屋面板工程的安装施工组织设计方案。

二、项目简介项目名称: X体育馆网架及屋面板工程项目地点: XX市项目规模:网架总面积约为 2000 平方米,屋面板总面积约为1200平方米项目周期:预计工期为 60 天三、安全管理1.施工单位应按照国家相关法律法规以及施工现场的情况,制定安全文明施工计划书,明确安全、环保、文明等一系列措施,做好安全防范和事故应急预案。

2.加强对作业人员的安全行为教育,防止打架斗殴和饮酒后上岗等违规行为;并依据中华人民共和国建筑法、《建筑工程安全生产管理条例》等法规,严格按照作业人员安全生产教育和安全防护要求进行安全责任追究,确保作业人员的人身安全。

3.施工单位应配备足够的安全保障设备,手续齐全的安全保障人员,确保作业人员安全进行施工。

四、技术管理1.施工单位应选派专人负责网架及屋面板工程的施工管理,进行质量监督和控制,并配备足够的技术人员,确保施工质量。

2.网架及屋面板工程施工的主要技术要求:(1)网架安装:按照设计和图纸要求进行安装,确保表面平整,无凸起,与固定构件紧密连接。

(2)屋面板安装:先进行主龙骨的安装,然后安装副龙骨和屋面板,确保屋面板排列整齐,表面平整,无明显翘曲定型现象,扣件牢固,且与固定构件完全拼接。

五、施工组织设计方案1.施工单位应先进行网架的安装,然后再进行屋面板的安装,以确保安装顺序正确,安装质量达标。

2.施工单位应在施工现场设置施工总体布置图,并在图纸上标明施工场地范围、施工工艺流程、施工设备、材料及其摆放位置。

3.施工单位应在施工现场设置安全警示牌,并对作业人员进行安全教育。

4.施工单位应建立材料进出卡控制度,对进场材料、进出场时间、数量等进行登记,并做好材料的统计、管理和保管工作。

5.施工单位应在施工现场设置施工档案,并对施工的每个环节进行记录,以便后期的工信部验收。

体育馆网架施工组织方案

体育馆网架施工组织方案
3.2.组织编制项目施工组织设计,报公司审批。
3.3.批准项目重大施工方案。
3.4.负责施工技术交底和安全技术交底工作。
3.5.组织并监督、检查技术标准、规范、施工方案和技术措施的实行。
3.6.参与施工调度协调会,解决施工中的技术问题。
3.7.审批重要不合格品(重大质量事故)的评审鉴定结果和解决方案。
1.1.受公司的委托,解决项目有关的外部事务,协调与业主,监理等的关系,签署有关文献。
1.2.在公司总经理领导下,对项目的施工进度、质量、成本、安全、服务等全面负责。
1.3.负责组建项目管理组织结构,任命各部门及施工队重要负责人。
1.4.负责项目的施工经营活动。
1.5.监督、检查财务管理情况,审核签发工程进度款报告。
3.6.建立项目经理部周例会制,各配合部门、建设单位监理及项目部重要管理人员,分包单位主管参与,例会重点解决质量、进度、施工技术等难点。明确各项问题的解决办法及时间,并形成会议纪要。
第二节项目经理部、部(室)和施工队职责
项目经理部职责
1.项目经理
项目经理是公司授权下的施工现场管理代表,对整个工程项目实行全过程管理,其重要职责如下:
5.各工序依次进行,交叉作业顺序尽也许合理化,以保证工期规定。
6.各质检部门保证质检随时完毕,及时转序。
第 三 章 施工组机织构
第一节 项目组织机构
一、施工组织机构管理体系
针对此工程严格实行“项目法”施工,由公司副总工程师担任工程总负责人,由公司项目施工最优秀的项目经理组建项目经理部,负责此工程的具体施工管理。
自供材料由项目部内业技术员提出准确的需用计划后,经项目经理批准,由材料员根据工程进度组织进场。
四、生产组织与调度指挥工作

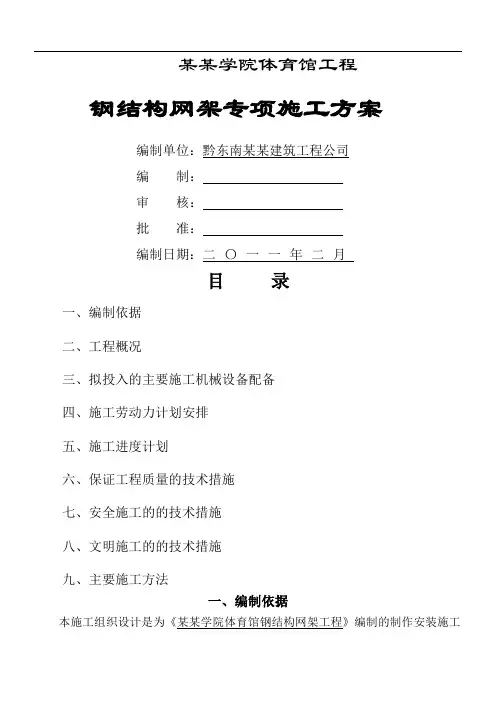

某某体育馆网架工程施工组织设计(2)

某某体育馆网架工程施工组织设计(2)

某某学院体育馆工程钢结构网架专项施工方案编制单位:黔东南某某建筑工程公司编制:审核:批准:编制日期:二〇一一年二月目录一、编制依据二、工程概况三、拟投入的主要施工机械设备配备四、施工劳动力计划安排五、施工进度计划六、保证工程质量的技术措施七、安全施工的的技术措施八、文明施工的的技术措施九、主要施工方法一、编制依据本施工组织设计是为《某某学院体育馆钢结构网架工程》编制的制作安装施工方案。

作为现场的技术指导文件,本施工组织设计编制的依据:1、甲方提供的相关图纸。

2、国内外网架结构施工的各种技术资料。

3、网架结构制作、安装、验收采用的技术标准和技术规定。

4、规范和设计依据(1)《工程测量规范》(GBJ50026-93)(2)《网架结构设计与施工规程》JGJ7-91(3)《建筑结构荷载规范》GBJ50009-2001(4)《钢结构工程施工质量验收规范》GB50205-2001(5)《施工现场临时用电安全技术规范》(JGJ46-88)(6)《建筑机械使用安全技术规程》(JBJ33-86)在本工程制作安装中应严格遵守上述标准及规定,并以此进行验收。

二、工程概况体育馆屋顶采用碳钢网架,网架的耐火极限为1.5h,颜色为白色。

屋面顶板采用0.5MM820型蓝色单层彩钢板,屋面底板为0.4MM厚900型白色单层彩钢板,中间采用75MM厚玻璃纤维棉,主次檩条采用80方管,比赛馆网架设有钢走道平台,钢天沟制作安装。

三、拟投入的主要施工机械设备配备表1序号设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1 氧气乙炔5套贵钢2009 完好钢结构安装2 电钻3-13毫米20把上海2009 0.3-0.9 完好屋面安装3 滑轮2T 6个江阴2009 完好网架安装4 钢卷尺3-50米6把浙江2009 完好网架屋面安装5 水准仪S2 3个天津2009 完好钢结网架安装6 切割机400-800毫米6台南通2009 0.75-2.8 完好钢结构、屋面安装7 拉铆枪4毫米20个南通2010 完好钢结构、屋面安装8 密封枪15个南通2010 完好屋面安装9 交直流电焊机BX3-6306台上海2008 47.9KVA 完好钢结构、网架、屋面生产及安装10 千斤顶20T 8个南通2008 完好钢结构、网架安装11 活动板手6-35寸50把扬州2009 完好钢结构、网架安装12 专用搬手19-6毫米30把扬州2009 完好钢结构、网架安装13 管钳40寸8把扬州2009 完好钢结构、网架安装14 杆件对焊调节模具20套完好钢结构、网架安装拟投入的主要施工机械设备配备表2序号设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注15 抛丸清理机Q6908H1套青岛2008 80.67 完好网架生产16 空压机0.6立方3台上海2010 7.5 完好钢结构、网架生产17 数控火焰切割机LKG/40001台宁波2008 24 完好钢结构生产18 经纬仪J2 1台上海2009 完好钢结构、网架安装19 剪板机Q11-16/25001台山东2006 22 完好钢结构、网架生产20 摇臂钻床3050/16/11台沈阳2007 4 完好钢结构、网架生产21 交直流电焊机BX3-50012台上海2009 38.6KVA 完好钢结构、网架及屋面生产及安装四、劳动力的投入计划(一)、劳动力计划的配置1、根据本工程的专业性、特殊性需要配备专业施工队伍,并且组织技术精,能力强,遵章守纪的施工人员进场作业。

球型网架工程施工方案设计

球型网架工程施工方案设计

一、工程概况本工程为某体育馆球型网架工程,位于我国某城市。

体育馆总建筑面积为15000平方米,球型网架直径为100米,采用圆形网架结构,主要应用于体育馆的屋顶。

为确保工程质量和安全,特制定本施工方案。

二、施工准备1. 组织机构成立球型网架施工项目部,负责施工组织、技术指导和现场管理。

2. 施工材料(1)钢材:Q345B钢材,应符合国家相关标准;(2)焊接材料:低氢型焊条,应符合国家相关标准;(3)螺栓、锚杆等连接件:应符合国家相关标准。

3. 施工设备(1)焊接设备:自动埋弧焊机、半自动焊机、电弧焊机等;(2)吊装设备:汽车吊、履带吊、卷扬机等;(3)检测设备:钢卷尺、水平仪、全站仪等。

4. 施工技术(1)采用分片焊接法,将网架分为若干片进行焊接;(2)采用高强螺栓连接,确保网架的整体稳定性;(3)采用分段吊装法,将网架片吊装至指定位置。

三、施工工艺1. 施工顺序(1)基础施工:按照设计要求进行基础施工,确保地基承载力;(2)支架安装:安装支架,确保支架稳定;(3)网架焊接:将网架片焊接成整体;(4)网架吊装:分段吊装网架至指定位置;(5)网架调整:调整网架,确保网架几何尺寸符合设计要求;(6)连接件安装:安装螺栓、锚杆等连接件;(7)防腐处理:对网架进行防腐处理。

2. 施工要点(1)焊接:严格按照焊接工艺要求进行焊接,确保焊接质量;(2)吊装:采用分段吊装法,确保吊装安全;(3)连接:确保连接件安装牢固,防止松动;(4)防腐:选用优质防腐材料,确保防腐效果。

四、质量控制1. 材料质量控制:对进场材料进行检验,确保材料质量符合要求;2. 施工过程控制:严格按照施工工艺进行施工,确保施工质量;3. 隐蔽工程验收:对隐蔽工程进行验收,确保工程质量;4. 网架检测:对网架进行检测,确保网架尺寸和稳定性符合设计要求。

五、安全措施1. 施工现场设置安全警示标志,确保施工人员安全;2. 施工人员必须佩戴安全帽、安全带等个人防护用品;3. 施工过程中,严格按照操作规程进行施工,防止安全事故发生;4. 定期对施工现场进行检查,确保安全措施落实到位。

体育馆钢结构网架工程施工组织设计

体育馆钢结构网架工程施工组织设计

体育馆钢结构网架工程施工组织设计一、项目概况1.项目目标本项目的目标是高质量、高效率地完成体育馆钢结构网架工程的施工任务,并确保施工安全和质量,达到设计要求。

2.施工方案(1)钢结构制作:组织钢结构制作厂家按照设计图纸进行钢结构制作,并确保质量合格。

(2)网架搭建:采用吊装机械设备对钢结构进行吊装和安装,并进行临时支撑,确保安全可靠。

(3)焊接工作:对钢结构进行焊接作业,确保焊缝质量合格。

(4)保护措施:在施工过程中,采取安全防护措施,如悬挂安全网,设置警示标志等。

3.施工组织架构(1)项目经理:负责项目整体管理和协调工作,监督施工进度和质量。

(2)工程师:负责编制施工方案、安全措施并监督施工过程。

(3)钢结构制作厂家:负责制作钢结构,并按照设计要求提交制作图纸和质量检测报告。

(4)吊装工:负责吊装机械设备的操作,协助进行钢结构的吊装和安装。

(5)焊接工:负责对钢结构进行焊接作业,并确保焊缝质量符合要求。

4.施工流程(1)准备阶段:确认施工图纸和设计要求,组织材料采购和机械设备准备工作。

(2)钢结构制作:协调钢结构制作厂家进行加工和制作。

(3)吊装和安装:根据施工方案,组织吊装工进行吊装和临时支撑工作。

(4)焊接:按照设计图纸和施工规范进行钢结构的焊接工作。

(5)质量验收:对已安装的钢结构进行质量验收,确保质量合格。

(6)拆除临时支撑:完成钢结构的安装后,及时拆除临时支撑设施。

(7)清理整理:收拾施工现场,清理杂物和废料,确保施工现场整洁。

5.施工安全措施(1)制定施工安全管理制度,明确责任和安全纪律。

(2)组织开展施工安全培训,提高员工的安全意识和技能水平。

(3)设置安全警示标志和防护设施,确保施工现场符合安全标准。

(4)进行施工现场巡查,发现安全隐患及时处理。

(5)加强机械设备的维护和保养,确保设备安全可靠。

三、总结本文对体育馆钢结构网架工程的施工组织进行了详细设计,在项目目标、施工方案、组织架构、施工流程和安全措施等方面进行了合理规划,确保项目能够顺利进行。

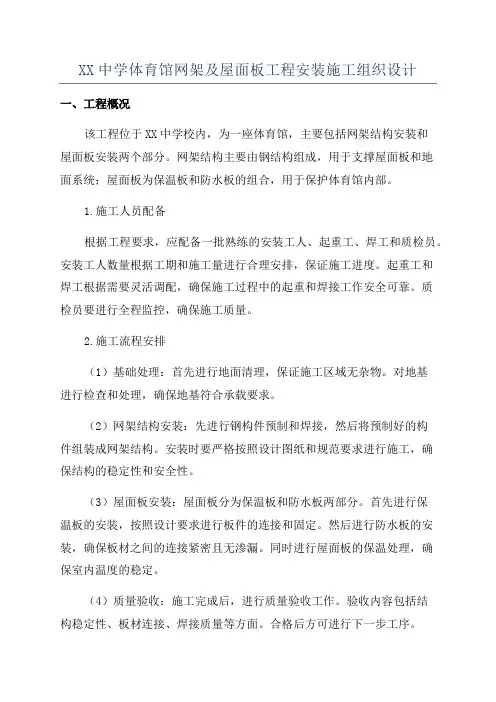

XX中学体育馆网架及屋面板工程安装施工组织设计

XX中学体育馆网架及屋面板工程安装施工组织设计

XX中学体育馆网架及屋面板工程安装施工组织设计一、工程概况该工程位于XX中学校内,为一座体育馆,主要包括网架结构安装和屋面板安装两个部分。

网架结构主要由钢结构组成,用于支撑屋面板和地面系统;屋面板为保温板和防水板的组合,用于保护体育馆内部。

1.施工人员配备根据工程要求,应配备一批熟练的安装工人、起重工、焊工和质检员。

安装工人数量根据工期和施工量进行合理安排,保证施工进度。

起重工和焊工根据需要灵活调配,确保施工过程中的起重和焊接工作安全可靠。

质检员要进行全程监控,确保施工质量。

2.施工流程安排(1)基础处理:首先进行地面清理,保证施工区域无杂物。

对地基进行检查和处理,确保地基符合承载要求。

(2)网架结构安装:先进行钢构件预制和焊接,然后将预制好的构件组装成网架结构。

安装时要严格按照设计图纸和规范要求进行施工,确保结构的稳定性和安全性。

(3)屋面板安装:屋面板分为保温板和防水板两部分。

首先进行保温板的安装,按照设计要求进行板件的连接和固定。

然后进行防水板的安装,确保板材之间的连接紧密且无渗漏。

同时进行屋面板的保温处理,确保室内温度的稳定。

(4)质量验收:施工完成后,进行质量验收工作。

验收内容包括结构稳定性、板材连接、焊接质量等方面。

合格后方可进行下一步工序。

3.安全措施(1)施工现场要设置安全警示标志,明确施工区域,并设置安全防护措施,如警示线和安全网等。

(2)对起重工进行必要的安全培训,确保起重工作安全可靠。

起重设备运行前应进行检查和试运行,确保设备无隐患。

(3)焊接工作要进行严格的焊接操作规程,防止焊接过程中产生的火花和溅射物对周围环境造成伤害。

(4)质检员要加强对施工质量的监控,及时发现和纠正问题,确保施工质量符合要求。

4.施工进度控制通过合理的施工流程安排和人员配备,合理控制施工进度。

在施工过程中,要及时了解各项工序的进展情况,及时解决工期延误的问题。

同时,要与供应商建立良好的合作关系,保障材料的及时供应。

体育馆网架工程施工组织设计

体育馆网架工程施工组织设计

某某学院体育馆工程钢结构网架专项施工方案编制单位:黔东南某某建筑工程公司编制:审核:批准:编制日期:二〇一一年二月目录一、编制依据二、工程概况三、拟投入的主要施工机械设备配备四、施工劳动力计划安排五、施工进度计划六、保证工程质量的技术措施七、安全施工的的技术措施八、文明施工的的技术措施九、主要施工方法一、编制依据本施工组织设计是为《某某学院体育馆钢结构网架工程》编制的制作安装施工方案。

作为现场的技术指导文件,本施工组织设计编制的依据:1、甲方提供的相关图纸。

2、国内外网架结构施工的各种技术资料。

3、网架结构制作、安装、验收采用的技术标准和技术规定。

4、规范和设计依据(1)《工程测量规范》(GBJ50026-93)(2)《网架结构设计与施工规程》JGJ7-91(3)《建筑结构荷载规范》GBJ50009-2001(4)《钢结构工程施工质量验收规范》GB50205-2001(5)《施工现场临时用电安全技术规范》(JGJ46-88)(6)《建筑机械使用安全技术规程》(JBJ33-86)在本工程制作安装中应严格遵守上述标准与规定,并以此进行验收。

二、工程概况体育馆屋顶采用碳钢网架,网架的耐火极限为1.5h,颜色为白色。

屋面顶板采用0.5MM820型蓝色单层彩钢板,屋面底板为0.4MM厚900型白色单层彩钢板,中间采用75MM厚玻璃纤维棉,主次檩条采用80方管,比赛馆网架设有钢走道平台,钢天沟制作安装。

三、拟投入的主要施工机械设备配备表拟投入的主要施工机械设备配备表四、劳动力的投入计划(一)、劳动力计划的配置1、根据本工程的专业性、特殊性需要配备专业施工队伍,并且组织技术精,能力强,遵章守纪的施工人员进场作业。

2、施工前项目经理部技术负责人将组织各施工班组长与作业人员进行安全交底和技术交底,使每一位作业人员熟悉并掌握每一工序的施工操作方案和方法。

3、本工程将配备五个特种专业工种,其中有测量工、建筑电工、安装钳工、建筑电焊工、油漆工,同时还要配备辅助工人。

钢网架体育馆工程施工组织设计方案范本

钢网架体育馆工程施工组织设计方案范本

钢网架体育馆工程施工组织设计方案范本一、工程概述本工程为一座钢网架体育馆的施工组织设计方案。

建筑总面积为XXXX平方米,设计方案基于体育馆功能和结构需求,确保施工过程安全高效。

二、施工任务1.完成体育馆主体结构的搭建和钢网架的安装。

2.完成场地地面处理、外墙装饰、室内设备安装等附属工程。

三、施工组织与管理1.组织人员:(1)项目经理:负责施工组织和管理,协调各部门工作。

(4)施工队伍:包括施工人员、机械操作工和高空作业人员等。

2.施工管理:(1)制定详细施工计划,明确工期和施工任务,并做好施工进度的监督和控制。

(2)严格遵守工程标准和规范,保证施工质量。

(3)严格遵守施工安全规定,做好施工现场的安全管理和防护措施。

(4)加强与相关监管部门的沟通和协调,及时解决施工过程中的问题。

四、施工方法与技术要求1.地基处理:(1)开展地质勘察工作,并根据勘察结果制定地基处理方案。

(2)选择合适的地基处理方法,如灌注桩、土石方加固等,保证地基的稳固和承载力。

2.主体结构施工:(1)按照工程图纸要求进行主体结构施工,包括柱子、梁、桁架等。

(2)确保焊接工艺符合标准要求,保证结构强度和稳定性。

(3)加强施工现场监测,及时发现和解决施工过程中的质量和安全问题。

3.钢网架安装:(1)施工前,编制安装方案,并制定详细的施工流程和安全措施。

(2)合理分配安装人员和机械设备,确保施工顺利进行。

(3)按照安装顺序和要求进行钢网架的安装,保证精度和质量。

五、施工设备与材料1.施工设备:(1)吊车、塔吊等起重机械设备。

(2)焊接设备和切割设备等。

(3)运输车辆和工地设备,用于材料的搬运和场地的清理。

2.施工材料:(1)各种规格的钢材,包括钢柱、钢梁、钢板等。

(2)钢网架和连接件等。

(3)混凝土和砂浆等。

六、施工安全与环境保护1.安全管理:(1)建立健全施工安全管理制度,明确各项安全责任和措施。

(2)加强对施工人员的安全教育和培训,提高员工的安全意识。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

xxx 中学体育馆网架及屋面板工程安装施工组织设计
一、工程概况:
本工程是xxx 中学体育馆网架及屋面板工程(该工程尺寸见图),总面积为4010 平方米,网架采用螺栓球节点,支承形为周边下弦支承正放四角锥形式,承托屋面板的桁条为C 型冷弯槽钢,托梁间距按上弦球均布屋面板采用EPS75mm夹心板。

二、网架工程设计与施工遵守下列规范:
1、《网架结构设计与施工规范》(JGJ7-91)
2、《钢结构设计规范》GBJ17-88
3、《钢结构工程验收规范》GBJ50205-95
4、《钢网架行业标准》JGJ71.5-73.5-91
5、《钢网架螺栓球节点用高强螺栓》GB\T716939
三、施工条件:网架杆件及钢球、桁条、屋面板等零部件在工厂加工制作好后,运至现场,网架安装必须待基础砼达到设计强度后,方进场安装。

施工现场场地必须平整夯实,柱顶预埋件要求按图纸尺寸放置,预埋件的尺寸误差、水平标高应在公差范围之内。

交通:运输有能进汽车至施工现场内的道路。

水电:生活用水(30 人左右)、生活用电安装时固定支座、安装桁条用电。

四、施工方案:
(一)施工顺序:
1 、工厂内:图纸会审一一备料一一原材料检验一一加工制作部件(钢球、杆件、支座)一一表面防腐处理一一质量检验一一包装发往现场一一网架安装一一网架检测一一屋面安装。

2 、施工现场:场地整理一一搭设临时设施一一临时支架搭设(高至网架下弦30cm ――检查复核测量网架预埋件尺寸、标高、标高是否符合图纸设计要求,必要时作出相应调整,网架支座安装一一网架安装一一网架检测一一验收。

3、复检:加固脚手架,对现场材料清理排放,对垂直运输材料作详细运输程序。

(二)施工方法:
1、网架构件的加工制作。

1.1. 网架构件加工制作工艺过程见流程图。

12网架构件加工制作方法。

1.2.1. 螺栓球——关键工序。

121.1. 原材料:45#圆钢棒料。

检验方法:外观检查,检查出厂合格证和试验报告。

1.2.1.2. 毛坯锻造:圆钢棒料锯旦下料炉加热胎模、空气、锤锻打成形(球状)。

检验方法:用10倍放大镜100%佥查钢球有无过烧、裂纹缺陷。

+30
-1.5
+2.0
用卡钳、游标卡尺检查球坯直径一D W.120时允许偏差D ; D> 120
时允许偏差D ,球的圆度W 120时,允许偏差值1.5MM,D> 120时允许偏-1.0
差值2.5MM
工艺过程方法:球坯车床打工艺孔车床亠分度车削螺孔端面车床专用夹具钻孔车床专用夹具攻螺纹车床专用竺螺孔倒角――检查――至整个球孔加工完检测。

检验方法:
①用标准螺纹规检测螺纹的精度6H级,数量:每种规格抽查5% 且不少于5只。

②用游标卡尺,测量螺孔端面与球心距离,偏差值在士0.2MM范围内。

③用高度尺测量用一轴线上两螺孔端面的平行度,偏差值W
0.3MM
④用万能角度尺测量相邻两螺孔线间弧度偏差在士30范围内。

⑤用百分表测量螺孔端面与轴线的垂直度,偏差值在w 0.5%螺孔端面半径。

1213 钢球试验一一螺孔抗拉强度检验。

取受力最不利的同规格的螺栓球600只为一批,每批随机抽样3 个钢球;在拉力试验机上进行抗拉试验,至钢球螺纹被剪断时的承载力值作为螺纹的抗拉强度。

1.2.2. 锥头封板:
1.2.2.1. 毛坯锻造:Q235圆钢要棒料,按计算尺寸,锯床下料,进
炉加热在胎模上锻打成型。

工序质量检测:锥头(封板)壁厚偏差,外型尺寸误差,有无裂纹,过烧缺陷。

1222锥头(封板)机加工:
毛坯车床专用—占孔车床开坡口车床车外表一一检查成品。

工序质量检测:
①用游标卡尺检查,检测锥头、封板孔径偏差值①+0-5,底板厚
度偏差值b +0.5;锥头壁厚,允许偏差值h +0.2。

-0.2 0
②用百分表V形尺检查锥头封板孔与钢管安装台阶同轴度偏差
值不大于0.2MM
1.2.3. 高强螺栓:
材质:40Cr,强度等级:10.9级,从专业厂家购买;检查项目及方法一一关键工序。

①出厂合格证及试验报告。

②用10倍放大镜和硬度计,逐根检验有无裂纹和表面硬度,硬
度值为HRC3236
③用游标卡尺检测螺纹长度,偏差值W 2倍螺距。

④用游标卡尺检测螺纹长度,偏差值在-0.8t ----------- +2t (t为螺距)之间。

⑤用游标卡尺检测键槽的槽深,偏差值为士0.2MM直线度V
0.2MM,位置度V 0.5MM.
⑥用拉力试验机检测螺栓的承载力值,数量同规格的螺栓每600
支为一批,每批随机抽样3 支,进行试验。

1.2.4. 六角套筒
材质:Q235专业厂家生产,外购;
检查项目及方法:
①外观有无裂纹,过烧及氧化皮。

②用游标卡尺检查,套筒长度,允许偏差值为士0.2MM
③用游标卡尺,百分表,测量芯、棒、检测套筒两端面与轴线的垂直度,偏差值为0.5%r(外接圆半径), 两端面的平行度, 偏差值为
0.3MM。

1.2.5. 杆件焊接——关键工序:
1.2.5.1. 材料:钢管(Q235或20#钢),锥头、封板、六角套筒、高强螺栓、顶丝、焊条J422、焊丝(①1.0 )SX50-6。

1.2.5.2. 准备工作:
①工艺审图,审核各部分尺寸,及焊接结构形式的合理性。

②锥头(封板)与钢管组装,间隙的合理性,焊缝收缩量。

③复核锥头、封板、高强螺栓、六角套筒。

④复检钢管的规格型号、外观、材质证明书。

⑤检查组装的间隙大小、平直度、错边量。

⑥检查组装尺寸的精度和焊接的牢固度及稳定性。

⑦检查焊工的焊接资格。

⑧钢管作抗拉试验。

1.2.5.3. 工艺过程方法:
原材料锯床钢管下料专用夹具组装点焊CQ亠焊接----杆件编号、打焊工印空亠除锈喷涂防锈底漆一一检验出厂。

1254质量检验方法:
①杆件焊接完后,检查外观焊缝是否存在未焊合、未焊透、夹渣、气
孔或裂纹焊接缺陷。

②用钢尺检验杆件成品长度,偏差值在士1MM范围内。

③用百分表检测杆件轴线不平直度,偏差不大于L/1000 ( L为杆件长度),且不大于5MM。

④用百分表和V型尺检查锥头端面与钢管轴线垂直度,偏差值不大于
0.5%锥头底半径。

⑤检查杆件编号与图纸是否一致。

1.2.6. 支座:自动切割下料,专用夹具组合点焊,用CO2保护焊施焊。

13所用构件加工制作完,经质检部检验后,进行除油除锈处理后,喷涂上防锈底漆。

2.网架的安装:
2.1. 准备工作:
①设临时设施和安装支承架。

②检查、复核预埋件的尺寸误差,标高是否在公差范围内,必要时作相应调整。

③复检运至施工现场的网架构件,对构件分类堆放。

④网架安装方法一一高空散装延伸安装法一一关键工序。

2.2.1基准网架的安装:
安装网架开始,利用安装好的支承架,通过卷扬机或吊车把网架构件吊至支承架上,采用高空散装法,先装三个上弦网格和二个下弦网格,以此块网架作为基准,向四周扩展。

2.2.2.基准网架安装调整固定后,利用网架刚度大,稳定性好的特点,即可承受一定的荷载,在网架上弦球立起悬臂扒杆吊,由卷扬机起重或人工拉滑轮作为起重工具。

2.2.
3. 采用空中单元延伸散装法,沿着基准网架,向两边扩展,方法为:在地面组装好单元节点,每单元节点以一个钢球四根杆件为宜;利用卷扬机把单元节点吊至空中就位。

安装工人坐在节点上,待高强螺栓对准钢求上的螺孔后,拧紧,即完成一个单元节点的安装。

以此安装顺序延伸扩展下去,直到整个网架安装完。

2.2.4. 安装支托、柃条、安装,用水准仪对网架下弦5 个节点测量,计算网架挠度,是否符合网架设计施工规范,再作相应调整,再安装柃条、天沟板等。

2.2.5. 所有网架构件安装完毕,经质检部检查合格后,先用防锈漆把运输、安装过程中损坏部分补油后,再刷上面漆,即防火漆。

2.2.6. 因本工程网架造型限制,铺设屋面彩钢板时,应考虑垂直运输、防
水、彩钢板进行裁剪、搭接、压条变形再进行四周封边、包角。

2.2.7. 技术措施:
①网架在组装单元节点前,必须对零部件反复进行检查,按顺序对号入座。

②组装完每个单元节点后,用加力板手检查螺栓的拧紧度。

相关文档
