储罐保护性拆除施工方案

合集下载

储罐拆除施工方案

储罐拆除施工方案

储罐拆除施工方案
储罐拆除是一个复杂且危险的工程,需要精确的计划和合理的施工方案。

下面是一份关于储罐拆除施工方案的概述。

1. 安全评估:在进行拆除工作之前,必须进行全面的安全评估,包括评估储罐的结构是否稳固,储罐内部是否有危险品残留,评估周围环境是否有安全隐患,并制定相应的应急预案。

2. 环境保护措施:拆除储罐可能会对周围环境造成污染,因此需要制定相应的环境保护措施,包括设置防护罩、安装隔离带、排放废气处理等措施,确保拆除过程中不会对环境造成污染和危害。

3. 技术准备:拆除储罐需要使用特殊的工具和设备,以确保拆除过程的顺利进行。

需要准备的工具包括起重设备、切割设备、搬运设备等,确保能够有效地进行拆除工作。

4. 拆除过程:储罐拆除过程中,需要先进行储罐内物质的处理,如清空残留物质,避免对环境和施工人员造成危险。

然后,使用起重设备将储罐进行拆解,并切断连接管道和支撑结构。

最后将拆除的储罐物料送往指定的处理场所进行处理,确保不会对环境造成污染。

5. 安全防护:在整个拆除过程中,必须严格遵守安全操作规程,确保施工人员的安全。

施工人员需要佩戴个人防护装备,如安全帽、防护眼镜、防护服等,严禁私自操作和违反规定,确保拆除过程的顺利进行。

6. 拆除后清理:拆除工作完成后,需要对施工场地进行清理和修复,包括清除拆除过程中产生的废弃物和危险品残留物,修复地面和周围设施及环境。

以上是关于储罐拆除施工方案的一个概述,具体的方案还需要根据实际情况进行细化和调整。

在拆除过程中,安全永远是首要考虑因素,需要严格执行安全规程,确保施工人员的安全以及周围环境的保护。

储罐拆除施工方案

储罐拆除施工方案

储罐拆除施工方案编制:审核:批准:9月目录一、概述 .............................................................................. 错误!未定义书签。

二、准备工作...................................................................... 错误!未定义书签。

三、施工措施及劳动力计划.............................................. 错误!未定义书签。

四、安全技术要点 (5)五、安全风险分析 (7)一、概述本次拆除旳消防水罐共一台,罐旳总高度约为11.8米.直径约为8.5米,总重量约为30吨。

现场施工场地有限,为了保证拆除工作旳顺利进行,拆除前需跟业主充足协调,合理安排、精心组织,做到万无一失。

二、准备工作1、本水罐为停产罐,施工前要与生产车间亲密配合,确认好罐里旳水已经放净,设备上旳管线与旧系统已断开,加好盲板,断开电源,保证施工准备工作到位。

2、吊装用旳索具、吊具等经检查运行状态完好。

做好施工前旳安全风险评姑和班组旳安全技术交底,作业票据齐全后方可施工。

3、现场场地狭窄,施工中要切实保护好现场已经有旳管线、路灯与建筑。

4、工作前,预先确认路线布置图及施工场地。

5、拆除水罐前先拆除水罐周围与水罐连接旳管道及平台、梯子,将水罐周围旳杂早等清除洁净,并作好吊装准备(罐顶吊耳焊接好、钢丝绳准备好、气括工具准备好)。

6、搭4个一米二高旳移动架(长2米、宽0.8米),切割水罐时气焊工站在上面进行切割。

三、施工措施及劳动力计划1、拆除水罐采用二台吊车同步进行,一台130吨,另一台为25吨。

2、储罐旳拆除采用倒拆旳措施进行,倒拆旳长处在于不用搭大面积脚手架,防止了高空作业,既节省了人力物力旳投入,提高了工效,加紧了工程进度,更重要旳是削减了高空作业也许带来旳风险危害。

储罐保护性拆除施工方案

储罐保护性拆除施工方案

储罐保护性拆除施工方案一、项目概述二、前期准备工作1.初期评估:对储罐进行初步评估,包括结构状况、内部残留物、周边环境等。

2.安全措施:制定并执行相关安全措施,包括设置警示标识、设立安全区域、配备专职安全员等。

3.拆除准备:清理储罐周边区域,移除储罐上部结构物。

三、爆破拆除工序1.罐内物料处理:将储罐内残留物料进行处理,完全清空储罐。

2.罐体降温:使用冷却设备对储罐进行降温处理,降低储罐内部压力。

3.拆除过程控制:进行爆破前的临时支撑加固,确保储罐在拆除过程中不发生倒塌。

4.爆破拆除:在爆破专家的指导下,按照预定方案进行爆破拆除,确保储罐安全拆除。

四、垂直拆解工序1.安全措施:采取必要的安全措施,包括建立安全警示区域、引导交通、设置安全设备等。

2.罐体清理:对拆除过程中掉落的碎片和废弃物进行清理,保持施工区域的整洁。

3.切割分离:使用机械设备进行垂直切割分离,将储罐分解成小块便于运输和处理。

4.运输和处理:将切割好的储罐块状物料进行分类处理,包括回收利用和安全处理。

五、清理整理工作1.地面清理:对施工区域进行彻底清理,包括清除储罐爆破产生的碎片、废弃物等。

2.安全检查:对施工区域进行安全检查,确保没有留下任何安全隐患。

3.环境保护:对施工过程中可能造成的环境污染进行清理和处理,确保不对周边环境造成污染。

六、安全措施1.施工现场设置安全区域,严禁无关人员进入拆除区域。

2.配备专职安全员负责安全管理和监督,及时处理突发安全事件。

3.设立标志、设置警示标识,警示工地人员注意安全。

4.严格执行施工操作规程,确保作业人员遵守相关安全规定。

5.进行爆破拆除前通知周边单位和居民,确保人员安全。

6.使用专业爆破设备,由专业爆破人员操作。

七、环境保护1.进行机械切割分离时,减少噪音和粉尘污染,采取必要的防护措施。

2.对拆除过程中可能产生的废弃物进行分类和处理,确保符合环保要求。

3.在施工现场设置防护罩和防护网,防止碎片飞溅和物体滑落,保护施工人员和周边环境安全。

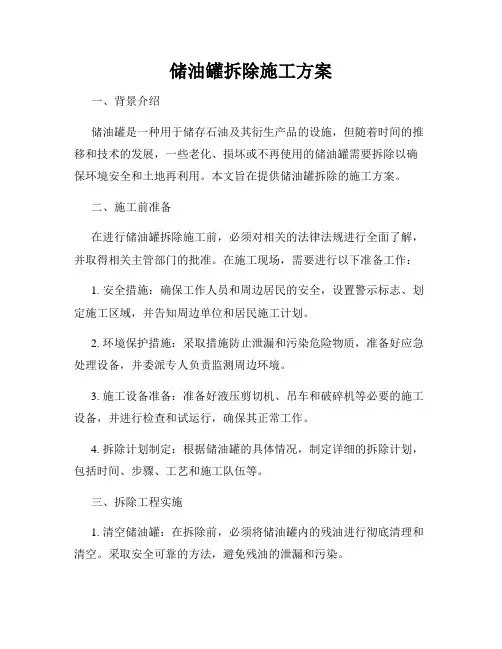

储油罐拆除施工方案

储油罐拆除施工方案

储油罐拆除施工方案一、背景介绍储油罐是一种用于储存石油及其衍生产品的设施,但随着时间的推移和技术的发展,一些老化、损坏或不再使用的储油罐需要拆除以确保环境安全和土地再利用。

本文旨在提供储油罐拆除的施工方案。

二、施工前准备在进行储油罐拆除施工前,必须对相关的法律法规进行全面了解,并取得相关主管部门的批准。

在施工现场,需要进行以下准备工作:1. 安全措施:确保工作人员和周边居民的安全,设置警示标志、划定施工区域,并告知周边单位和居民施工计划。

2. 环境保护措施:采取措施防止泄漏和污染危险物质,准备好应急处理设备,并委派专人负责监测周边环境。

3. 施工设备准备:准备好液压剪切机、吊车和破碎机等必要的施工设备,并进行检查和试运行,确保其正常工作。

4. 拆除计划制定:根据储油罐的具体情况,制定详细的拆除计划,包括时间、步骤、工艺和施工队伍等。

三、拆除工程实施1. 清空储油罐:在拆除前,必须将储油罐内的残油进行彻底清理和清空。

采取安全可靠的方法,避免残油的泄漏和污染。

2. 拆除储油罐罐壁:采用液压剪切机对储油罐进行剪切,将罐壁剪为可以处理和搬运的小块,确保整个拆除过程安全顺利。

3. 破碎和分拣:将剪切下来的储油罐罐壁进行破碎和分拣,分为可回收利用的金属和无法回收的非金属两类,以便进行后续处理。

4. 土壤修复:在拆除后进行土壤修复工作,包括对可能受到污染的土壤进行清理和更换,确保施工现场的环境达到卫生要求。

5. 建筑物拆除:如果储油罐有附属建筑物,如泵房或管道,需要按照相关规定进行拆除或改造。

6. 废弃物处理:对于无法回收利用的废弃物,必须按照环保要求妥善处理,包括进行分类、封装、运输和交付专业处理机构处理。

四、施工后的监测及验收在储油罐拆除工程完成后,必须进行监测和验收工作以确保环境安全。

具体步骤如下:1. 环境监测:对拆除现场周边的土壤、水源、空气进行监测,检测是否存在污染物。

2. 环境修复:如果发现有污染物存在,需要采取相应的修复措施,清理和修复受到污染的环境。

储罐整体拆除施工方案

储罐整体拆除施工方案

XX石化化工一厂储罐保护性拆除方案编制:批准:施工单位:XX建设集团有限公司目录1、工程概述 (2)2、编制依据 (2)5、施工准备 (2)6、主要施工程序和技术要求 (2)6.1保护性拆除施工总的程序: (2)6.2保温拆除的程序和施工方法 (2)6.3电器仪表拆除的程序和施工方法 (3)6.4工艺管道保护性拆除方法 (6)6.5储罐保护性拆除施工方法 (8)7、保护性拆除质量控制 (11)8、安全文明施工保证措施 (12)8.1安全施工保证措施 (12)8.2文明施工措施 (13)9、劳动力和机具设备计划 (13)9.1劳动力计划表 (13)9.2施工机具计划 (14)10、进度计划....................................... 错误!未定义书签。

1、工程概述XX石化化工一厂内罐区有3台罐和配套管道、泵及电气仪表需拆除,规格为1500m3的辛醇罐2个、DOP罐1000m3的1个,辛醇罐的外形尺寸为Ф13200×14646mm,由底板、壁板、顶盖、人孔接管等组成,单台总重量41t,主材为碳钢Q235A;DOP罐的外形尺寸为Ф9100×10309mm,由底板、壁板、顶盖、人孔接管等组成,单台总重量为32t,主材为碳钢Q235A。

DINP罐的外形尺寸为Ф8200×10309mm由底板、壁板、顶盖、人孔接管等组成,单台总重量为18t,主材为碳钢Q235A。

为确保储罐保护性拆除工作安全、有序、顺利的进行,我公司根据现场实际情况,同时结合多年的同类工程施工经验编制本方案,作为拆除工作的指导性文件。

2、编制依据2.1本工程项目的原设计图纸和招标文件的相关要求。

2.2我公司近几年承建的类似装置施工经验。

2.3《石油化工施工安全技术规程》SH3505-19995、施工准备5.1技术准备5.1.1按照施工计划和方案的要求合理组织、调配有一定拆除经验的施工人员。

大型储罐拆除施工方案

大型储罐拆除施工方案

大型储罐拆除施工方案1. 引言本文档旨在提供关于大型储罐拆除施工方案的详细说明。

储罐拆除是一项高风险的施工任务,要求合理的计划和实施,以确保施工过程的安全以及环境的保护。

本文档将介绍拆除前的准备工作,拆除过程中的安全措施以及储罐拆除后的处理方法。

2. 拆除前准备工作在拆除储罐之前,必须进行一系列的准备工作。

首先,需要对储罐进行全面检查,以评估其结构的完整性以及可能存在的风险。

同时,还需要确定拆除储罐的工作团队,并为他们提供必要的培训和装备。

其次,需要制定详细的拆除计划,并获得相关政府部门的许可。

这涉及到对现场的环境影响评估以及撤离邻近地区的安排。

还需要联系合适的拆除设备供应商,并确保设备的可靠性和合适性。

最后,需要对储罐进行安全处理。

这包括清空储罐内的物质,遵循相应的处理规范和法律法规,以保护环境并确保安全。

3. 拆除过程中的安全措施在拆除过程中,安全是最重要的考虑因素之一。

为了确保施工人员和周围环境的安全,以下安全措施需要被采取:•工作场地周围需要设立围栏,并设置明显的警示标志,以确保场地的封闭和提醒周围人员注意安全。

•所有施工人员必须配备适当的个人防护装备,包括安全帽、防护眼镜、耳塞、手套和防护服等。

•使用合适的拆除设备,如起重机、切割设备等,并对其进行定期检查和维护,以确保其可靠性。

•在拆除过程中,需要组织团队进行有效的沟通和协调,以确保工作的顺利进行。

•尽可能降低噪音、粉尘等对周围环境的污染,采取适当的措施减少对环境的干扰。

4. 拆除后的处理方法在储罐拆除完成后,还需要采取相应的处理方法,以确保储罐遗留物的安全处理和环境保护。

首先,需要对拆除场地进行清理和修复,包括清除拆除过程中产生的废弃物和碎片,并恢复场地的原貌。

同时,还需要对周围环境进行修复,以消除拆除过程中对环境造成的影响。

其次,需要对储罐遗留物进行处理。

这可能包括对储罐进行分解、回收或者处理为废物。

无论采取何种处理方法,都需要符合相关的法规和环保要求,并确保储罐遗留物的安全处理和处置。

大型储罐拆除施工方案

大型储罐拆除施工方案

大型储罐拆除施工方案大型储罐拆除施工方案一、工程概述该大型储罐为储存液态化学品的设施,需要拆除整个储罐及相关设备,以确保安全性和环境保护。

二、拆除方法选择根据储罐的构造和周围环境条件,我们选择了以下方式进行拆除:1. 先进行储罐内液态化学品的彻底清理工作,以确保没有危险物质残留。

2. 使用起重设备拆除储罐顶盖,并依次拆除储罐的罐体和支座。

3. 将拆除下来的储罐结构件进行分类,有条件的部分可以进行回收利用,不能回收利用的部分进行安全处理。

三、施工组织和安全措施1. 成立专门的拆除施工组织机构,制定详细的施工方案和安全操作规程。

2. 由专业施工人员进行拆除作业,并配备必要的安全防护装备。

3. 定期进行拆除现场安全检查,确保施工过程中的安全性。

四、拆除施工过程1. 在拆除储罐之前,需要做好周围环境的清理和封闭,并建立警戒线以确保施工现场的安全。

2. 进行储罐内液态化学品的排空和清理工作,确保没有危险物质残留。

3. 使用起重设备拆除储罐顶部的盖板,小心操作以确保安全。

4. 拆除完成后,根据储罐结构件的分类进行处理,可进行回收利用的部分进行清洗和封存,不可回收利用的部分进行安全处理。

5. 完成拆除工作后,对施工现场进行彻底清理,恢复周围环境的整洁。

五、安全质量控制1. 严格遵守施工方案和安全操作规程,确保施工过程中的安全性。

2. 拆除过程中,配备专业监理人员进行现场监督和指导,及时发现和处理安全隐患。

3. 拆除材料的处理要符合相关法规要求,确保环境保护工作的进行。

4. 施工完成后,进行安全质量验收,对施工过程进行评估和总结。

六、经济效益分析1. 拆除储罐可以避免潜在的安全事故风险,确保生产和环境安全。

2. 拆除完成后,可对一部分结构件进行回收利用,降低了拆除成本。

3. 拆除工作的顺利进行,可以对后续工程进行提前准备,提高施工效率。

综上所述,该大型储罐的拆除施工方案主要包括拆除方法选择、施工组织和安全措施、拆除施工过程、安全质量控制以及经济效益分析等内容,通过合理的施工方案和安全措施的实施,可以确保储罐拆除工作的顺利进行,并保障安全性和环境保护。

储油罐拆除施工方案

储油罐拆除施工方案

储油罐拆除施工方案1. 引言储油罐拆除是一项具有挑战性的施工工程,需要在确保安全的前提下完成。

本文档将提供一个储油罐拆除的施工方案,包括施工准备、操作步骤以及安全措施等内容。

2. 施工准备在进行储油罐拆除之前,需要做一些准备工作以确保施工的顺利进行。

以下是准备工作的步骤:1.确定施工计划:制定详细的施工计划,包括拆除时间、人员配置、材料准备等内容。

2.评估风险:对拆除过程中可能出现的风险进行评估,并采取相应的措施来降低风险。

3.获得拆除许可:联系相关部门,获得储油罐拆除的必要许可。

4.配备必要设备:根据施工计划确定所需的设备和工具,并确保其正常运作。

5.人员培训:对参与拆除工作的人员进行培训,确保其了解正确的操作流程和安全注意事项。

3. 拆除操作步骤储油罐的拆除可以分为以下步骤:3.1. 清空储油罐在进行拆除之前,必须将储油罐内的油完全清空。

以下是清空储油罐的步骤:1.关闭入口和出口阀门:确保储油罐与输送系统完全隔离。

2.排空储油罐:使用泵将储油罐内的油抽出,并储存在其他容器中。

3.清洁储油罐:将储油罐内的残余物清理干净,确保无任何可燃物残留。

3.2. 拆除储油罐结构在清空储油罐后,可以开始拆除储油罐的结构。

以下是拆除储油罐结构的步骤:1.移除附件:将储油罐上的附件,如梯子、阀门等进行拆卸。

2.切割储油罐:使用切割工具将储油罐进行切割,分解为更小的部分。

确保切割操作的安全,避免引发火灾或爆炸等事故。

3.3. 处理废弃物在储油罐拆除完成后,需要对产生的废弃物进行处理。

以下是废弃物处理的步骤:1.分类废弃物:将废弃物进行分类,如金属、塑料、残余油等。

2.处理废弃物:根据废弃物的性质,选择合适的处理方法,如回收、焚烧或填埋等。

4. 安全措施储油罐拆除是一项危险的工作,必须采取必要的安全措施来保护工作人员的安全。

以下是一些常见的安全措施:1.佩戴个人防护装备:工作人员必须佩戴适当的个人防护装备,包括安全帽、眼镜、手套等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

储維保护性拆除施工方PIeaSUre GroUP OffiCe [T985AB-B866SYT-B182C-BS682T-STT18]1、工程概述金陵石化化工一厂内罐区有11台罐和配套管道、泵及电气仪表需拆除,规格为1500m3的辛醇罐2个、IOOOm3的1个、500m3的DoP罐6个、480π?的2个,辛醇罐的外形尺寸为O 13200× 14646mm,由底板、壁板、顶盖、人孔接管等组成,单台总重量41t,主材为碳钢Q235A ;DOP罐的外形尺寸为Φ9100× 10309mm,由底板、壁板、顶盖、人孔接管等组成,单台总重量为32t,主材为碳钢Q235A o DDT 罐的外形尺寸为Φ8200× 10309mm由底板、壁板、顶盖、人孔接管等组成,单台总重量为18t,主材为碳钢Q235A o为确保储罐保护性拆除工作安全、有序、顺利的进行,我公司根据现场实际情况,同时结合多年的同类工程施工经验编制本方案.作为拆除工作的指导性文件。

2、编制依据本工程项目的原设计图纸和招标文件的相关要求。

我公司近几年承建的类似装置施工经验。

《石油化工施工安全技术规程》SH3505-19995、施工准备技术准备5.1」按照施工计划和方案的要求合理组织、调配有一定拆除经验的施工人员。

在施工前对参加施工的人员进行施工技术和安全交底。

施工技术人员进入施工现场,熟悉施工现场的环境,了解拆除工作的主要内容,掌握所拆除设备的结构特点及其有关管道的走向、长度及其障碍物等。

5.1.2施工机具、材料准备,包括吊装工具、切割工具及手段材料准备齐全。

5.1.3进出储罐区的公用管线和相关管线应切断并盲板隔离。

储罐内及配套管道吹扫置换、分析化验、气体合格,符合安全交出条件。

该部分工作由金陵石化化工一厂完成。

5∙1∙4拆除施工前,施工单位要取得业主装置已安全,能够进行拆除施工的书面文件。

施工场地的准备521施工现场具备拆除条件,道路畅通;522拆除场地周围阻碍吊车站位的地方已经处理;523材料堆放场地主要利用储罐区内和附近的水泥地面。

施工用水、电531现场的施工用电按照业主要求敷设临时电源,老装置的所有电源全部切断并拆除。

5.3.2现场的施工用水利用原来的给水点。

不能覆盖的区域用软塑料管临时接入6、主要施工程序和技术要求保护性拆除施工总的程序:保温拆除f仪电设备拆除~电缆拆除—⅛道和支架拆除^^k储罐拆旷f堆放。

保温拆除的程序和施工方法准备工侑*保温外保护层拆除—保温层拆除一P保护层分类堆放〒运至指定地点一保温层装袋—621保温拆除工程施工方法621.1拆除前1)保温的拆除要先开好工作票。

2)施工人员必须先熟悉拆除方案及拆除下来的存放位置。

3)准备好安全带和安全帽等安全用品4)合理配置工机具、准备好手段用料5)准备好包装袋6.2.1.2拆除过程中D拆除的镀锌铁皮和铝皮分开堆放。

2)拆除的保温材料尽量采用装袋,以免到处飘洒。

3)保温材料水平运输采用人工板车或汽车搬运,垂直运输采用绳或绳配滑轮进行吊运。

4)工人不得站在阀门、仪器仪表和管道上进行拆除作业6.2.1.3拆除后D拆除的镀锌铁皮和铝皮运至甲方指定地点。

2)拆除的保温材料(装袋)运至甲方指定地点。

3)现场及时清扫电器仪表拆除的程序和施工方法6.3.1电气设备拆除施工程序6.321拆除前应根据现场情况和新厂安装进度要求。

向施工人员进行拆除技术交底。

使工作人员了解保护性拆除的要求和施工方法。

6.322根据施工方案设置电仪设备、电线电缆和配件临时存放仓库和桥架线管堆放场地。

6.323做好施工机具、设备的准备工作。

6.324装置全部断电并上锁6.3.3电气设备的保护性拆除方法6.331电缆连接管的拆除>装置全部断电并上锁>电缆编号及配套电缆保护管用油漆笔进行标识。

>检查电缆连接管的连接处,鉴别是否可进行保护性拆除。

如电缆连接管锈蚀严重,不能进行保护性拆除的则进行破坏性拆除。

进行破坏性拆除时,只能使用锯条小心锯断连接管,注意保护以防伤及管内的电缆。

>先从设备的接线端子上卸下电缆。

>拆除保护管,分区域分类保护好,并注意保护好标识,并把同样的标识粘贴在电缆上。

633.2电气盘柜及电气设备的拆除>根据图纸的位号在设备上用油漆笔写上标识>拆除盘柜及电气设备上的电缆。

>拆除盘柜及电气设备的地脚螺栓或连接螺栓。

>拆除盘柜及电气设备。

>对拆下的盘柜及电气设备进行保护,并分区域分类摆放好。

633.3电缆、桥架及线管拆除>根据图纸用油漆笔写上电缆标识(一般应与其保护管的编号保持一致)>确认电缆两头的端子均已拆除完毕。

>用电工胶布包好电缆头。

>沿着电缆的路径,根据电缆长度的不同,合理安排人员进行电缆牵引拆除。

>分段同时均匀牵引,把电缆从桥架和线管里拉引出来,拉引时注意不能使用蛮劲。

遇到卡滞时,先停下每段区域负责牵引的人员检查好自己负责区段内的电缆是否存在卡滞,并查明卡滞原因’解决卡滞后方能重新开始牵引施工,以防因桥架及线管锐角破坏电缆绝缘。

>电缆牵引拆除下来后,先目测检查电缆绝缘是否已存在破损。

>用绝缘摇表测量电缆绝缘并做好记录。

>由甲方现场专业负责人根据现场检查结果,给出鉴别该电缆是否能投入使用到利邦安装项目中的结论,并以书面形式予以签字确认。

>盘好电缆并保护好。

>分区域摆放好电缆。

>确定待拆线管内的电缆已经拆除完毕。

>在线管接头处分段拆下线管。

>确认待拆桥架上的电缆已经拆除完毕。

>在桥架的连接板处拆除,先拆下连接板,然后分段拆除桥架。

>拆除线管及桥架的支吊架。

>分类分区域堆放好线管、桥架及支吊架。

>由甲方现场专业负责人检查,给出鉴别该批桥架、线管是否能投入使用到利邦安装项目中的结论,并以书面形式予以签字确认。

>把能利旧的线管、桥架摆放好,并用标识标明用于哪个装置。

633.4照明系统及灯具拆除>核实每一个灯具和开关的回路,采用通断测试,在测试过程中做好记录,确保没有遗漏。

>断开所有照明回路的电源并上锁。

>用非接触式验电笔测试需拆除墙面上的照明开关是否带电,若发现有带电的开关需查清该回路的电缆路径,确认所有开关及灯具均处于断电的情况下方可进行下一步施TO >用电工胶布包好线头。

>拆除旧照明线管和电缆。

6.3.4仪表设备的保护性拆除63.4.1就地显示仪表拆除>本项拆除对象包括:双金属温度计、压力表、压差表、转子流量计、就地液位计。

>根据图纸对就地仪表用油漆笔写上标识。

>根据鉴定结果’标识好能够利旧的就地仪表。

>确认就地仪表所检测的设备、管线等都已经关断,并已处于安全的状态。

>从仪表与工艺设备的连接处把仪表拆下,拆除时如遇因螺栓锈蚀而难以松开时,严禁硬扳,先用松锈剂对螺栓连接处进行润滑,直至可以轻易松开为止。

如实在没法松开,则由甲方专业负责人现场见证,再次判定该仪表无法进行保护性拆除。

>把拆下的就地仪表本体、附件等放好在一处。

>仪表用泡沬膜包装好。

>分类分区域装箱。

包装形式如下:6.342远传仪表拆除>根据图纸做好传感器或变送器的标识,并用油漆笔写在仪表上。

>确认待拆仪表已经处于断电,其检测的设备容器或管路已经关断并处于安全的状态下。

>拆开仪表变送器后盖,卸下仪表的电源线、控制箱及信号线。

>从仪表与工艺设备的连接处把仪表拆下,拆除时如遇因螺栓锈蚀而难以松开时,严禁硬扳,先用松锈剂对螺栓连接处进行润滑,直至可以轻易松开为止。

如实在没法松开,则由甲方专业负责人现场见证,再次判定该仪表无法进行保护性拆除。

>再次检查仪表电气连接口检查,查看丝口是否完好,尤其是有防爆要求的仪表的电气接口,检查其丝口是否能满足爆炸环境的使用要求。

>仪表用泡沬膜包装好,分类分区域装箱CA温度检测远传仪表的保护性拆除◊温度检测远传仪表包括热电阻、热电偶。

◊热电阻传感器拆除:用螺丝刀和扳手把热电偶从被测设备及管道上拆卸下来包装好,并作好标记。

◊热电偶传感器拆除:用螺丝刀和扳手把热电偶从被测设备及管道上拆卸下来,并把其上的热电偶补偿导线或延长导线拆下,把导线与热电偶一起打包,并按位号和分度号做好标记。

>压力远传仪表的保护性拆除◊把压力变送器的导压管拆卸下来。

◊压力变送器为一体式仪表,因此只需打开仪表后盖,把变送器上的线缆拆除,再用 扳手把变送器从所检测的工艺设备或管道上(或从仪表柱上)卸下即可。

因压力变 送器前盖带有液晶显示器,变送器下部有压力检测膜片,所以包装时都要注意用泡 沫块包装保护好,以防在运输过程中把液晶显示器和膜片碰坏;用胶塞或防火泥把 变送器的电气口封堵起来。

◊把拆下的变送器做好标记并放置在箱子里n>流量检测远传仪表的保护性拆除◊差压式流量变送器的拆除:先把变送器表头上的电线电缆拆除,然后依次把变送器 的导压管、表头拆下,用胶塞或防火泥把表头上的电气接口保护好,用包装泡沬把 表头的显示板保护好,最后把安装在管道上的节流装置(包括孔板、喷嘴、文丘里 管、圆缺孔板等)拆下。

把表头、导压管、节流装置一起包好并根据位号做好标 记。

>物位检测远传仪表的保护性拆除◊差压式物位传感器:拆除方法与差压式流量计相同。

◊电容式物位传感器:先把传感器上的电线电缆拆除,然后松开传感器与罐子之间的 连接法兰,把传感器抽出,对其电极进行清洗并用干净的布条缠裹保护好,并按图 纸位号做好标识并包装好。

>阀类拆除步骤与远传仪表相同。

63.4.3仪表电缆、桥架及线管拆除>仪表电缆、桥架及线管拆除方法及步骤与电气专业相同。

管道拆除 工艺管道保护性拆除方法6.4.1、工艺管道拆除施工程序骤、技术要求。

>根据施工方案设置管道、配件临时存放仓库和场地C 不锈钢管与碳钢管要分系统、分 材质放在管道存放架上或垫有木方的水泥地面上。

不锈钢中316L 与其它不锈钢要做好 标识工作,碳钢与合金钢也应做好标识工作,以免混淆。

>规格≤DN15O 的管道放在临时存放架或下垫有木方的地上,规格M200的管道放在地上的木方上。

>合理配置施工机具、设备,切割机、电焊机等应性能良好,随时可用。

>管道标示采用油漆笔,按图纸上的管线号直接写在管道上,没管线号的应按介质标 号。

6.4.3、工艺管道保护性拆除的方法 6.4.3.1管道拆除前>管道拆除前,化工一厂必须已经将管道置换完毕,进出装置的界外管线必须采取盲板 隔离,禁止采取阀门关闭隔离,此部分工作由化工一厂负责完成。

>管道拆除前,电仪施工人员已经将相关电器仪表装置拆除,确保仪表设备无电无动 作。

>管道拆除前,通知业主及我方安全人员,以确认管道内的介质有无危险,有危险的需 进行安全评估,制定安全防御方案。

A 所有管道拆除前,需通知业主及我方安全人员对有毒有害介质管道进行安全检测,确 认无安全隐患后,签署办理安全作业票后才能进行施工。

6.4.3.2管道拆除过程中>因高空因素部分管道上带有保温层,根据现场实际情况,我方将在管道吊装拆除后对 保温材料一并进行拆除。

相关文档
最新文档
