彩钢房制作工程施工设计方案
彩钢板房施工设计方案

彩钢板房施工设计方案彩钢板房是一种以彩色钢板为主要材料进行建造的临时性建筑,具有结构简单、快速施工、稳定耐用等优势。
为确保彩钢板房的施工质量和安全性,我们需要制定合理的施工设计方案。
以下是一个针对彩钢板房施工设计方案的简要叙述。
一、项目背景和目标:项目背景:本项目是一个彩钢板房建设项目,用于临时性住宿、办公、储存等。
建筑面积约XXX平方米,包括大厅、办公室、卫生间和休息室等。
项目目标:确保彩钢板房的施工质量、安全性和符合相关规范要求,使其满足使用需求和生活品质。
二、施工方案概述:1.地基筑设:根据彩钢板房的特性,我们将采用浇筑混凝土地基的方式进行地基筑设。
在施工前,需进行地基勘察,确保地基的承载能力和稳定性。
地基厚度需满足相关规范要求,并在地基上做好防潮处理。
2.钢结构搭建:彩钢板房的主体结构采用轻型钢结构,搭建过程中需考虑结构的稳定性和安全性。
我们将根据设计图纸进行钢结构搭建,并加固关键节点,确保结构的牢固和可靠。
3.彩钢板安装:彩钢板是彩钢板房的外装材料,需要注意安装的密封性和承载性。
我们将根据设计要求进行彩钢板的遮阳板安装,保证其密封性,避免雨水渗入。
同时,还需进行彩钢板的排水处理,避免漏水现象。
4.内部装修和设备安装:彩钢板房内部的装修和设备安装需根据具体使用功能进行规划和设计。
我们将根据室内布局,进行地面、墙面、天花板的装修,并安装相应的设备,如空调、照明和排风系统,确保房间的舒适度和功能性。
5.火灾安全和疏散设计:为保障彩钢板房的火灾安全,我们将根据相关规范要求设置火灾报警装置和灭火设备,并配备足够的疏散通道和安全出口,确保人员的安全疏散。
三、质量控制和安全管理:1.施工期间需建立完善的施工组织机构,派驻专业技术人员进行现场监督和验收,确保施工质量符合要求。
2.加强施工现场安全管理,制定详细的安全施工规范和操作规程,进行施工人员的安全教育和培训。
3.施工过程中进行定期的质量检查和安全巡查,及时发现和处理问题,确保施工质量和安全。
甘肃彩钢房工程施工方案

一、工程概况本工程位于甘肃省某市,项目包括彩钢房的建设,主要包括办公室、宿舍、食堂等设施。
工程总面积为10000平方米,预计工期为3个月。
二、施工准备1. 施工现场准备(1)平整场地,确保地面平整,无积水。
(2)搭建临时设施,如办公室、宿舍等。
(3)搭建施工围挡,确保施工现场安全。
2. 材料准备(1)彩钢板:厚度为0.5mm,材质为镀锌钢板。
(2)立柱:采用H型钢,尺寸为150mm×150mm×6mm。
(3)横梁:采用C型钢,尺寸为120mm×50mm×2mm。
(4)螺丝、焊条等辅助材料。
3. 机械设备准备(1)切割机、焊接机、电钻、吊车等。
(2)运输车辆、施工电梯等。
三、施工工艺1. 地基处理(1)挖除原有地表土,平整场地。
(2)回填夯实,确保地基承载力。
(3)铺设防水层,防止地基受潮。
2. 框架搭建(1)按照设计图纸,测量放线,确定立柱位置。
(2)使用吊车将立柱吊装到位,焊接固定。
(3)安装横梁,焊接固定。
(4)安装屋面板,确保平整、牢固。
3. 外墙施工(1)安装彩钢板,注意接缝严密。
(2)安装门窗,确保密封性。
(3)安装外墙保温材料,如岩棉板等。
4. 内墙施工(1)安装内墙隔板,注意接缝处理。
(2)安装吊顶,采用轻钢龙骨和石膏板。
(3)安装墙面涂料,确保平整、美观。
5. 室内设施(1)安装电气线路,确保安全、规范。
(2)安装给排水管道,确保供水、排水畅通。
(3)安装门窗、橱柜等家具。
四、施工安全措施1. 施工现场设置安全警示标志,提醒施工人员注意安全。
2. 施工人员必须佩戴安全帽、手套等防护用品。
3. 使用机械设备时,确保操作人员具备相关资质。
4. 施工过程中,严格遵守操作规程,防止安全事故发生。
五、施工进度计划1. 第1个月:完成地基处理、框架搭建、外墙施工。
2. 第2个月:完成内墙施工、室内设施安装。
3. 第3个月:进行验收、交付使用。
六、质量保证措施1. 严格按照设计图纸和施工规范进行施工。
彩钢板房施工方案完整版

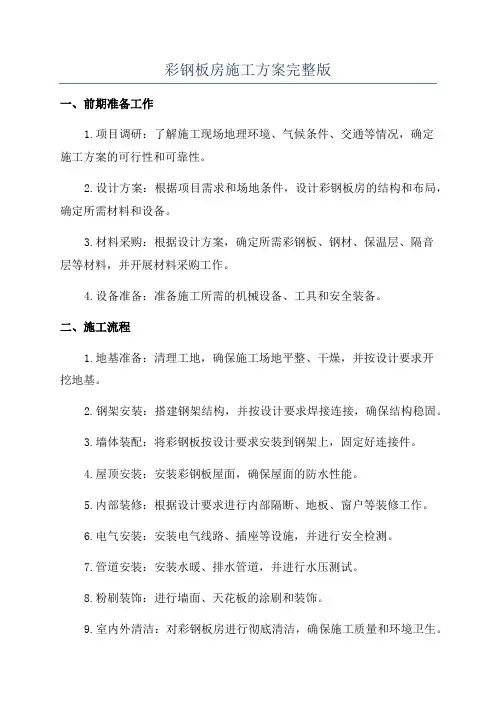

彩钢板房施工方案完整版一、前期准备工作1.项目调研:了解施工现场地理环境、气候条件、交通等情况,确定施工方案的可行性和可靠性。
2.设计方案:根据项目需求和场地条件,设计彩钢板房的结构和布局,确定所需材料和设备。
3.材料采购:根据设计方案,确定所需彩钢板、钢材、保温层、隔音层等材料,并开展材料采购工作。
4.设备准备:准备施工所需的机械设备、工具和安全装备。
二、施工流程1.地基准备:清理工地,确保施工场地平整、干燥,并按设计要求开挖地基。
2.钢架安装:搭建钢架结构,并按设计要求焊接连接,确保结构稳固。
3.墙体装配:将彩钢板按设计要求安装到钢架上,固定好连接件。
4.屋顶安装:安装彩钢板屋面,确保屋面的防水性能。
5.内部装修:根据设计要求进行内部隔断、地板、窗户等装修工作。
6.电气安装:安装电气线路、插座等设施,并进行安全检测。
7.管道安装:安装水暖、排水管道,并进行水压测试。
8.粉刷装饰:进行墙面、天花板的涂刷和装饰。
9.室内外清洁:对彩钢板房进行彻底清洁,确保施工质量和环境卫生。
10.竣工验收:组织竣工验收工作,确保彩钢板房符合设计要求和相关标准。
三、施工安全措施1.建立施工安全管理制度,制定施工操作规程和安全操作规范。
2.安全培训:对施工人员进行安全培训,提高其安全意识和自我保护能力。
3.严格操作流程:对施工过程中的各项工作进行严格控制和监督,杜绝安全隐患。
4.安全设备:保证施工现场配备充足的安全设备,如安全帽、防护眼镜、防护鞋等。
5.安全巡查:定期进行施工现场的安全巡查,发现问题及时整改和处理。
6.应急预案:制定施工现场的应急预案,以应对突发事故和紧急情况。
7.安全监测:施工过程中进行安全监测,确保施工质量和安全标准。
四、质量保证和验收标准1.施工质量:严格按照相关标准和设计要求进行施工,保证彩钢板房的结构稳定、密封性好、隔热、隔音效果良好。
2.环境保护:施工过程中进行垃圾分类和合理处理,保护周边环境。
设计彩钢板工程施工方案

本项目为某工厂洁净车间彩钢板工程施工,工程地点位于某市工业园区。
工程总建筑面积约10000平方米,主要包括生产车间、仓库、办公室等建筑。
本工程采用彩钢板结构,主要施工内容包括彩钢板屋面、墙面、吊顶等。
二、施工方案1. 施工准备(1)施工图纸及资料:熟悉施工图纸,了解工程特点及施工要求,确保施工过程中严格按照图纸进行。
(2)施工组织:成立彩钢板施工项目部,明确各岗位人员职责,确保施工顺利进行。
(3)材料设备:根据工程量及施工要求,提前采购彩钢板、连接件、密封胶等材料,并确保材料质量符合国家相关标准。
2. 施工工艺(1)屋面施工1)放线:根据设计图纸,确定屋面标高及坡度,进行放线。
2)安装檩条:根据放线结果,安装檩条,确保檩条水平、垂直。
3)安装彩钢板:将彩钢板按照檩条间距铺设,注意留出缝隙,方便排水。
4)安装防水层:在彩钢板铺设完成后,安装防水层,确保屋面防水性能。
(2)墙面施工1)放线:根据设计图纸,确定墙面尺寸及标高,进行放线。
2)安装立柱:按照放线结果,安装立柱,确保立柱垂直、水平。
3)安装彩钢板:将彩钢板按照立柱间距铺设,注意留出缝隙,方便排水。
4)安装密封胶:在彩钢板缝隙处,涂抹密封胶,确保密封性能。
(3)吊顶施工1)放线:根据设计图纸,确定吊顶尺寸及标高,进行放线。
2)安装龙骨:按照放线结果,安装吊顶龙骨,确保龙骨水平、垂直。
3)安装吊顶板:将吊顶板按照龙骨间距铺设,注意留出缝隙,方便排水。
4)安装密封胶:在吊顶板缝隙处,涂抹密封胶,确保密封性能。
3. 施工质量控制(1)材料检验:确保所有材料质量符合国家相关标准,特别是彩钢板、连接件、密封胶等。
(2)施工过程控制:严格按照施工工艺进行施工,确保施工质量。
(3)隐蔽工程验收:在施工过程中,对隐蔽工程进行验收,确保工程质量。
4. 施工安全措施(1)施工人员安全培训:对施工人员进行安全培训,提高安全意识。
(2)施工现场安全管理:设置安全警示标志,确保施工现场安全。
彩钢房工程施工方案

彩钢房工程施工方案一、项目概况彩钢房是一种由彩涂钢板组成的房屋结构,具有轻质、高强度、防腐、隔热、防火等特点,是一种适用于各种场所和气候条件下的建筑材料。
彩钢房广泛应用于工厂、仓库、商场、学校、住宅等各个领域,具有较为广泛的市场需求。
本项目拟在某地建设一座彩钢房,用于商业用途,建筑面积约为8000平方米。
二、工程概况1. 项目地址:某地X市X街X号2. 项目类型:商业建筑3. 建筑面积:8000平方米4. 建筑高度:10米5. 结构形式:钢结构6. 外墙材料:彩涂钢板7. 屋面材料:彩涂瓦8. 设计标准:国家建筑设计规范及相关规定9. 施工周期:180天三、施工组织设计1. 施工组织机构为确保工程顺利进行,项目施工组织机构应该合理设置,包括项目经理部、施工部、质量监督部、安全监督部等。
其中,项目经理部负责统筹规划、协调管理;施工部负责具体施工工作;质量监督部负责质量把关和监督;安全监督部负责安全管理。
2. 施工方案(1)场地准备在开始施工前,需要对工程建设场地进行清理、平整、围栏围护、排水等工作,以确保施工环境整洁、安全。
(2)基础施工基础施工主要包括地基处理、地下排水、基础梁、柱、墙等混凝土结构的浇筑,应根据设计要求和施工方案进行。
(3)钢结构安装钢结构安装,包括钢柱、钢梁、屋架等的安装,需要根据设计图纸和规范要求,采用安全、稳定的方法进行,并对其进行检验和验收。
(4)外墙施工外墙施工主要包括彩涂钢板的安装、密封胶填充、防水处理等,需要注意施工中的平整度、固定度、密封性等要求。
(5)屋面施工屋面施工主要包括彩涂瓦的铺设、防水处理、屋面保护设施的安装等,需要保证屋面的防水、耐久性能。
(6)室内装饰室内装饰包括地面平整、墙面装饰、天花吊顶等工程,需要根据设计要求进行,以保证室内环境的美观、舒适。
四、施工工艺流程1. 场地准备:清理、平整、围栏围护、排水。
2. 基础施工:地基处理、排水、基础混凝土浇筑。
彩钢房施工方案

彩钢房施工方案目录1. 概述1.1 彩钢房的定义1.2 彩钢房施工的重要性2. 施工准备2.1 确定施工地点2.2 准备施工材料2.3 安全措施3. 施工流程3.1 地基处理3.2 安装主体骨架3.3 安装彩钢板3.4 完善内部结构3.5 检查验收4. 施工注意事项4.1 注意材料质量4.2 注意施工工艺4.3 注意施工环境5. 施工质量保证5.1 质量检测标准5.2 质量保证措施5.3 完成验收6. 施工后维护6.1 定期检查6.2 维护保养6.3 应急处理7. 总结概述彩钢房是一种由彩涂钢板做成的房屋,具有轻质、隔热、防腐蚀等特点。
彩钢房施工是搭建彩钢房的重要环节,施工质量直接影响到房屋的使用寿命和安全性。
施工准备在开始彩钢房施工前,需要确定好施工地点,准备好所需的施工材料和工具,同时要做好相关的安全措施,确保施工过程安全顺利。
施工流程彩钢房施工一般包括地基处理、主体骨架安装、彩钢板安装、内部结构完善和验收等环节,每个环节都需要严格按照程序进行,确保施工质量。
施工注意事项在施工过程中,需要注意材料质量、施工工艺和施工环境等方面的问题,避免施工中出现质量问题或安全隐患。
施工质量保证为了保证彩钢房施工质量,需要制定质量检测标准、实施质量保证措施,并在完成施工后进行验收,确保达到相关标准要求。
施工后维护彩钢房施工完成后,还需要定期进行检查、维护保养和应急处理,以确保房屋长期稳定、安全使用。
总结彩钢房施工是一个复杂的过程,需要严格按照规范进行,注重细节和质量,只有这样才能保证彩钢房的使用效果和安全性。
平凉彩钢房工程施工方案

一、工程概况本项目位于平凉市某区域,主要建设内容包括彩钢房主体结构、门窗、水电设施等。
工程总建筑面积约为1000平方米,预计工期为60天。
二、施工准备1. 施工现场:确保施工现场平整、宽敞,满足施工需求。
2. 施工材料:彩钢夹芯板、钢结构、水泥、沙子、石子、钢筋、电线、水管等。
3. 施工设备:吊车、切割机、电焊机、电钻、扳子、水平仪、钢尺、工具袋、小线、焊条、钢板、铁锤、安全帽、电焊手套、云石锯、拉铆枪等。
4. 施工人员:具备相关资质的施工人员,进行技术培训和安全教育。
三、施工方案1. 施工顺序:基础施工→钢结构安装→彩钢夹芯板安装→门窗安装→水电安装→验收。
2. 基础施工:(1)开挖基坑,按设计要求进行放线。
(2)回填土,夯实至设计要求。
(3)浇筑混凝土基础,做好钢筋绑扎。
3. 钢结构安装:(1)根据设计图纸,进行钢结构放样。
(2)使用吊车将钢结构吊装至指定位置。
(3)采用电焊机进行焊接,确保焊接质量。
4. 彩钢夹芯板安装:(1)根据设计要求,进行彩钢夹芯板放样。
(2)使用切割机对彩钢夹芯板进行切割。
(3)将切割好的彩钢夹芯板安装至钢结构上,确保缝隙严密。
5. 门窗安装:(1)根据设计要求,进行门窗放样。
(2)将门窗安装至指定位置,确保门窗安装牢固。
6. 水电安装:(1)按照设计图纸,进行水电线路放样。
(2)铺设水电线路,做好水电管路接头。
(3)安装水电设备,确保水电设施运行正常。
四、施工质量控制1. 施工过程中,严格按照设计图纸和施工规范进行施工。
2. 加强对施工材料的检验,确保材料质量符合要求。
3. 严格控制施工过程中的每一个环节,确保施工质量。
4. 定期对施工人员进行技术培训,提高施工人员的技能水平。
五、安全文明施工1. 施工现场设置明显的警示标志,确保施工安全。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
3. 加强施工现场管理,确保施工环境整洁。
4. 定期对施工现场进行检查,及时消除安全隐患。
岩棉彩钢房制作安装施工方案

一、项目背景随着社会经济的快速发展,岩棉彩钢房因其结构轻便、施工快捷、保温隔热性能优良等优点,被广泛应用于工业、商业、住宅等领域。
为确保岩棉彩钢房的制作安装质量,特制定本施工方案。
二、施工准备1.材料准备:岩棉彩钢夹芯板、钢骨架、连接件、密封材料、焊条、螺栓等。
2.设备准备:电焊机、切割机、电钻、水平尺、拉线、吊车等。
3.人员准备:施工人员需具备相关技能,并进行安全教育和技术培训。
三、施工工艺1.基础处理:确保基础平整、坚实,表面无杂物,地脚螺栓位置准确。
2.钢骨架安装:(1)根据设计图纸,在基础上画出钢骨架的位置线。
(2)安装钢柱,调整垂直度,用水平尺检查。
(3)安装钢梁,检查钢梁的平行度和标高。
(4)安装檩条,确保檩条与钢梁连接牢固。
3.岩棉彩钢夹芯板安装:(1)根据设计图纸,在钢骨架上画出岩棉彩钢夹芯板的位置线。
(2)用切割机将岩棉彩钢夹芯板裁剪成所需尺寸。
(3)将岩棉彩钢夹芯板放置在钢骨架上,调整位置,用自攻螺钉固定。
(4)在岩棉彩钢夹芯板接缝处涂抹密封材料,确保密封性。
4.屋面防水处理:(1)在屋面岩棉彩钢夹芯板上铺设防水卷材。
(2)将防水卷材与岩棉彩钢夹芯板、钢骨架连接牢固。
(3)在防水卷材上铺设一层找平层。
5.屋面保温处理:(1)在找平层上铺设保温材料。
(2)确保保温材料与找平层连接牢固。
(3)在保温材料上铺设防水卷材。
6.屋面保护层施工:(1)在防水卷材上铺设保护层。
(2)确保保护层与防水卷材连接牢固。
7.门窗安装:(1)根据设计图纸,在墙体上画出门窗位置线。
(2)安装门窗,确保门窗与墙体连接牢固。
(3)在门窗周围涂抹密封材料,确保密封性。
四、质量保证措施1.严格按照施工图纸进行施工,确保施工质量。
2.对施工人员进行技术培训,提高施工技能。
3.加强施工现场管理,确保施工安全。
4.对施工过程中出现的问题及时进行处理,确保施工质量。
5.施工完成后,进行质量验收,确保工程质量符合要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
欢2-7-13块调驱注入彩钢房制作工程施工组织设计盘锦辽河防腐建安工程有限公司一分公司2012 年06月20日编制:审核:批准:1 编制依据1.1工程技术交底记录 1.2相关图纸及说明 1.3现场实地勘察情况1.4《涂装前钢材表面锈蚀等级和除锈等级》GB8923—88; 1.5《建筑钢底盘焊接规程》JGJ81—91;1.6《钢结构工程施工质量验收规范》GB50205—20012 工程概况2.1 移动钢结构彩板房预制8座,尺寸为7500mm ×3000mm 。
3 项目管理组织机构施工负责人 技术负责人 质检安环负责人项目经理: 王博 施工负责人: 张传军 技术负责人: 张传军 质量负责人: 王崇伦 材料负责人: 王立平 安全环保负责人:王崇伦岗位职责:项目经理1认真落实党和国家的方针政策,认真执行总公司和各项规章制度,完成和超额完成上级下达的各项经济指标和各项工作。
2在总公司的领导下,全面负责项目生产、人事、财务、经营管理等各项工作。
3负责项目安全管理工作,定期组织安全检查,杜绝各类设备、人身伤亡事故。
4充分发挥领导作用,支持工会,搞好领导班子和职工队伍建设,加强政治思想教育及工作考核5负责项目质量管理工作,开展各项质量管理工作。
6根据项目的实际情况,制定和完善公司的各项制度及条例。
7负责组织生产工作,抓好施工现场文明施工管理。
8严格执行财经纪律和财务制度,搞好资金筹措、资金运用等工作。
施工负责人1在项目经理的领导下,深入施工现场,搞好生产组织,在项目经理授权下精心、合理组织、安排、调配施工现场中的各生产要素,做好进度目标控制,确保施工工期。
2在组织生产过程中,切实落实生产安全保证措施,保证施工安全。
3检查各项材料消耗使用情况,执行目标成本控制。
4在组织生产过程中,搞好文明施工形象和环境保护。
5维护组织纪律,劳动纪律及规章制度,及时落实施工任务的定额管理。
6进行必要的班组内部和外部协调工作。
7积极配合好技术员做好技术交底、变更、资料归集整理等工作。
8积极配合好质检人员做好质量控制工作。
9积极配合好材料管理人员做好材料搬运、保管等工作。
10积极配合好设备管理人员做好施工设备进出场拉运记录,日常维修、保养、使用等管理工作11及时记录施工日记等基础材料,配合搞好工程交工及决算工作技术负责人1认真贯彻执行国家和上级有关的技术政策、技术标准和规章制度。
2负责向职工进行技术交底,是工人掌握工艺标准,操作规程。
3负责编制生产技术措施,及时解决生产过程中的技术问题,严格监督检查工人执行岗位职责和操作规程情况。
4负责办理设计变更,设计联络和经济技术签证工作。
5负责工程质量管理,组织工序交接验收,搞好工程质量评定。
6负责本公司技术标准,技术资料,原始记录的收集和保管。
7完成领导交办的其他工作任务。
质检负责人按照作业指导书,施工图纸、标准、规范等对工程进行监视、控制和验证。
定期、不定期对分部分项工程进行质量检查,并做出客观评价报告,编写质量控制方案重要部位施工点控制,对工程质量事故承担直接责任。
材料负责人:应遵守技术规范、设计图纸和定货单的要求,选择合格的供方,对所纳的材料要货比三家,物美价廉供货协议对质量的保证,检验的方法注明。
并做好进货检验计划和进货控制以及进货质量记录。
4 施工部署(一)技术准备(1)接到图纸后,由项目负责人组织施工技术人员认真审图,掌握图纸设计意图,学习有关施工规范,验评标准和操作规程。
(2)在熟悉图纸的基础上,进行图纸会审,找出图纸设计存在的问题。
(3)确定和编制切实可行的施工方案和技术措施。
(二)现场准备(1)现场保证“三通一平”,符合开工条件。
(2)勘察现场基本情况:有无障碍、地下电缆、地下水管等。
(三)物质准备(1)开工前准备好各种施工所需要的原材料和周转材料,并进行严格的检查,必须有质量证明文件,不合格者不予进场。
5 主要经济技术指标5.1工期目标5.1.1本工程计划工期为88天。
5.2质量目标5.2.1达到国家现行有关标准规定的优良标准;5.2.2工程验交一次合格5.3安全环保目标5.3.1安全目标:各种安全事故为零。
5.3.2环保目标:无重要环境因素失控现象。
6 施工进度计划8 主要工序施工方法8.1施工流向:先下后上,先分歩后组装8.2工序流程:材料检验---放样---号料---切割---加工(校正.成型)---焊接---除锈---涂漆---排版---号料---校正---组对---铆接---中间验收---门窗安装---验收8.3施工方法8.3.1钢底盘制作:8.3.1.1材料检验:钢底盘制作与安装需用的钢材,必须由供应部门提供合格证明及有关技术文件。
钢底盘所用钢材的质量必须严格遵守国家有关的技术标准、规范和设计要求的规定。
并按照有关的实验操作规程进行试验,提出准确可靠的数据,确保工程质量。
焊条和涂料均应具有质量合格证,并应符合设计要求和现行国家技术标准的规定。
8.3.1.2放样:1、放样前应该核对施工图、熟悉工艺标准、掌握各部件的精确尺寸严格控制尺寸精度;2、度量工具必须经法定计量单位校验;3、放样应以施工图的实际尺寸1:1的大样放出有关的节点,连接尺寸,作为控制号料和组装等的依据。
4、放样样板制作:样板采用厚度2mm的硬纸板制作,应考虑切割、焊接等加工余量。
样板上应标记切线、上下、左右、反正的工作线,注明规格、数量及编号,标记应细小清晰。
号料前应详细熟悉样板上的符号和号料的数量。
号料应依据施工工艺要求预留切割和边缘加工的余量,以及焊接收缩余量。
8.3.1.4切割:本工程钢管切割均采用气割的方法,钢板切割采用剪板机,切割过程中应该严格按照放样的基准线为准,并注意切口的平齐。
8.3.1.5加工:为了消除切割后钢材硬化或产生淬硬层,以保证构件连接接触严密、平整和其焊接坡口的加工质量。
所以需要对切割后钢材的边缘进行加工,以确保加工的精度必须符合《钢结构工程施工质量验收规范》(GB50205-2001)的规定。
8.3.1.6焊接:1、严禁使用药皮脱落或受潮、焊芯生锈的焊条。
2、焊接采用手工电弧弧焊进行焊接,焊接过程中严格按照《焊接作业指导书》中的规定实施。
8.3.1.7组装:1.钢底盘组装前,应按施工图、施工方案及其下料单,清点和检查加工件的材质、规格、数量和加工质量,并将组件连接接触部位和沿焊缝边缘每边30~50mm范围内的铁锈、毛刺、污垢等清除干净。
2.组装时应进行零件组装的调整定位,以防止过大的外力强行组对,避免构件内产生附加应力、产生疲劳或裂纹等缺陷,然后根据图纸要求把地板焊接好焊缝均为满焊,在钢底盘上用14b槽钢作龙骨,焊在底盘上,下铺2mm花纹钢板,中间用岩棉保温,上铺4mm厚的花纹钢板与骨架焊接。
8.3.2钢骨架焊接8.3.2. 1材料检验:钢骨架焊接与彩钢板安装,必须由供应部门提供合格证明及有关技术文件。
质量必须严格遵守国家有关的技术标准、规范和设计要求的规定。
并按照有关的实验操作规程进行试验,提出准确可靠的数据,确保工程质量。
8.3.2.2放样:1、放样前应该核对施工图、熟悉工艺标准、掌握各部件的精确尺寸严格控制尺寸精度;2、度量工具必须经法定计量单位校验;3、放样应以施工图的实际尺寸1:1的大样放出有关的节点,连接尺寸,作为控制号料和组装等的依据。
号料前应详细熟悉样板上的符号和号料的数量,号料应依据施工工艺要求预留切割和边缘加工的余量。
本工程彩钢板切割采用即手提式切割机切割过程中应该严格按照放样的基准线为准。
8.3.2.4钢骨架焊接1、严禁使用药皮脱落或焊芯生锈、受潮的焊条。
2、焊接采用手工电弧弧焊进行焊接,焊接过程中严格按照《焊接作业指导书》中的规定实施。
3、严格安装图纸要求及尺寸组对焊接。
8.3.3除锈、涂漆除锈:根据《涂装前钢材表面锈蚀等级和除锈等级》(GB8923-88)等标准进行手工除锈,达到ST3级:钢结构表面无可见油脂、污垢,并且没有附着不牢的氧化皮、铁锈和油漆涂层等附着物。
钢结构表面具有金属光泽。
涂漆作业,具体施工方法及注意事项见《防腐涂装作业指导书》。
8.3.4彩钢板安装8.3.3.1.彩钢板安装把号料完毕的彩钢板根据先下后上、先里后外的程序进行组装,并用钻尾钉每30cm把彩钢板与钢骨架进行铆接。
最后,用装饰条及包边、包角把各接口及门窗切口处包好后用铆钉固定。
8.3.3除锈、涂漆除锈:根据《涂装前钢材表面锈蚀等级和除锈等级》(GB8923-88)等标准进行手工除锈,达到ST3级:钢结构表面无可见油脂、污垢,并且没有附着不牢的氧化皮、铁锈和油漆涂层等附着物。
钢结构表面具有金属光泽。
涂漆作业,具体施工方法及注意事项见《防腐涂装作业指导书》。
9质量保证措施9.1成立该项目的质量保证领导小组信誉为本掌握本工程的施工技术要领9.3.3在施工中坚持自检、互检、专检的“三检制”原则,严把材料关,材料进场由购销公司和施工单位共同把关,对进场材料的品种、数量等级、规格型号进行严格检查,与供方提供的发票、说明书、材质单、合格证、检测报告进行核对无误后方可使用。
9.3.4各道工序互相监督、互相制约,不放过任何一道环节,实行全过程管理,严格按照程序控制。
认真执行工序交接制度,上道工序不合格,下道工序有权拒绝施工,关键工序和部位(如隐蔽工程等)需请甲方或监理检查验收方可继续施工。
10降低成本措施10.1加强现场管理,避免在施工过程中出现材料、工器具浪费、丢失等造成的损失。
10.2严把质量关,做到所有工序一次合格,避免发生返工。
10.3加强现场监督管理,改进施工方法,提高材料的利用率和劳动效率。
10.4制定施工运行计划,严密组织施工,缩短工期,避免车台班、人工的浪费。
10.5加强材料的验收管理工作,避免不合格的材料进场。
11工期保证措施11.1组织技术人员认真理解技术交底的要求,对每一个班组贯彻施工要求,明确施工中的配合顺序及时间安排,并考虑交叉作业。
11.2认真制定施工运行计划,并严格实施执行,及时检查施工情况,及时调整施工安排,确保施工进度。
11.3及时与建设单位协商,确保工程进度达到甲方满意。
12安全环保保证措施12.1成立该工程的安全环保领导小组12.2安全环保目标12.1各种事故发生率为零; 12.2无重要环境因素失控现象;12.3安全环保保证措施12.3.1设专职安全员负责工程的安全环保,坚持每周一次的安全活“三违”行为,负责管理,并指导使用,做到每人都会使用,杜绝火灾隐患。
12.3.4火焰喷枪、喷灯工作时不准对向人。
12.3.5存放涂料的地方应阴凉干燥,避免涂料与皮肤接触,大量使用时注意空气流通。
12.4环境保护措施12.4.1 对固体废弃物进行回收,分别分类,对现场进行清扫。
12.4.2施工现场车辆行驶要限速,避免车辆行驶过程中产生的扬尘。
