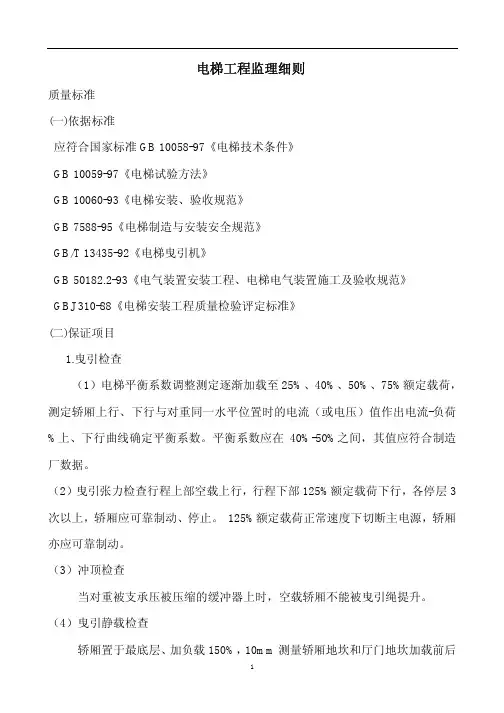

电梯工程监理细则质量标准(一)依据标准应符合国家标准GB 10058-97《电梯技术条件》GB 10059-97《电梯试验方法》GB 10060-93《电梯安装、验收规范》GB 7588-95《电梯制造与安装安全规范》GB/T 13435-92《电梯曳引机》GB 50182.2-93《电气装置安装工程、电梯电气装置施工及验收规范》GBJ 310-88《电梯安装工程质量检验评定标准》(二)保证项目1.曳引检查(1)电梯平衡系数调整测定逐渐加载至25%、40%、50%、75%额定载荷,测定轿厢上行、下行与对重同一水平位置时的电流(或电压)值作出电流-负荷%上、下行曲线确定平衡系数。

平衡系数应在40%-50%之间,其值应符合制造厂数据。

(2)曳引张力检查行程上部空载上行,行程下部125%额定载荷下行,各停层3次以上,轿厢应可靠制动、停止。

125%额定载荷正常速度下切断主电源,轿厢亦应可靠制动。

(3)冲顶检查当对重被支承压被压缩的缓冲器上时,空载轿厢不能被曳引绳提升。

(4)曳引静载检查轿厢置于最底层、加负载150%,10mm测量轿厢地坎和厅门地坎加载前后地坎相对高度的变化作记录。

检查制动器应可靠地刹紧,曳引绳无打滑,承重构件无损坏为检查合格。

2.限速器安全钳联动试验:(1)检查安全钳型号、容量应与该电梯相符,且应与型式试验报告一致。

当电梯额定速度>0.63m/s及轿厢装有数套安全钳时应采用渐进式安全钳,其余则采用瞬时式安全钳。

(2)调试:轿厢空载以检修速度下行,当下降到距最低层平层前3M左右时,在机房内用于扳动限速器、安全钳可靠动作,同时安全钳联动开关切断控制回路,使电机停转,轿厢停止运行。

然后使轿厢以检修速度上升,将安全钳复位。

检查复位情况,使安全钳契块恢复到动作前安装状态。

(3)动态试验:检查安全钳出厂的负载试验记录,如该记录符合下述规定:渐进式安全钳,轿内载有125%额定载荷。

瞬时式安全钳,轿内载有100%额定载荷,如型式试验合格未超过一年,该试验结果达到安全钳体残余变形且释放安全钳的力≯额定载荷的25%,则工地试验时轿内可空载。

电梯工程监理细则

电梯工程监理细则

电梯工程监理细则 Final approval draft on November 22, 2020本细则适用于额定载重量5000kg及以下,额定速度3m/s以下各类国产及进口曳引驱动电梯的安装工程施工及验收的监督管理。

一导轨安装工程1程序及要求(1)安装单位对所使用的型钢等主要材料应填报《建筑(安装)材料报审表》,经监理工程师审验后予以签返。

(2)电梯图纸,技术文件,出厂合格证,说明书齐全,并有技术人员《施工技术交底记录》(3)安装单位会同业主,监理工程师一起按设备装箱单,对电梯主机设备、轿厢、厅门、轨道、对重、电气控制柜,励磁柜,限位开关等部件进行开箱检查,检查数量、质量,是否有损坏,作好记录,并进行会签。

(4)对导轨、导轨支架、压道板、接道板、导轨基础以及相应的连接螺丝等规格数量要和装箱单相符。

(5)电梯井道脚手架必须经过安全技术部门检查、验收后方可使用,场用电,照明用电必须符合《施工现场临时用电安全技术规范》要求。

2施工阶段操作工艺(1)导轨安装工艺流程:(2)对重安装工艺流程:3监控要点及质量标准(1)质量标准执行《电梯安装工程质量检验评定标准》第二章规定。

(2)监控要点见下表:安装内容监理控制要点导轨架安装A.安装牢固,位置正确,双面焊牢,焊缝饱满,焊波均匀。

B.支架间距图纸无明确规定时,可2M一个,个别处(如遇到接道板)间距可适当放大,但不大于2.5M。

C.顶端导轨架距导轨顶端的距离≤500mm。

导轨安装A.安装牢固。

B.轨距偏差和导轨的相互偏差符合质量检验评定标准1的要求。

C.导轨组装的允许偏差,尺寸要求应符合规定。

对重安装当对重(或轿厢)将缓冲器完全压缩时,轿厢(或对重)导轨长度必须有不小于0.1+0.035V2(以米表示)的进一步制导行程。

4验收阶段(1)检验方法:用导轨检验尺、塞尺、钢板尺量和吊线检查。

(2)检查数量:安装单位自检,电梯所有导轨,每2-3m检查一点(对应点),监理检查安装自检记录。

电梯工程监理实施细则

电梯工程监理实施细则

电梯工程监理实施细则第一章总则第一条本细则为电梯工程监理工作的操作指南,目的是确保电梯工程的安全、质量和合法性,保障人民群众的生命财产安全。

第二条电梯工程监理应遵守法律法规、规范、标准,严格按照相关监管部门的要求进行操作。

第二章监理准备阶段第三条监理单位应具备合法的资质和相关经验,配备相应的人员和仪器设备,并按照相关要求参加监理单位的资质审核。

第四条在与业主、设计单位和施工单位签订监理合同前,监理单位应详细了解工程的性质、规模、要求和监理范围,制定监理工作方案和监理计划,并报监管部门备案。

第五条监理单位应与设计单位和施工单位建立良好的沟通机制,及时处理与工程有关的技术问题和变更,并及时进行备案和通报。

第六条监理单位应严格执行监理合同的约定,确保监理工作的独立性和公正性,不得因其他利益干扰工作。

第七条监理单位应根据工程实际情况,制定监理检查计划,对电梯工程的施工、验收、维保等工作进行全程监督和检查。

第三章施工监理第八条监理单位应对电梯工程的施工过程进行监理,确保施工单位按照设计图纸和规范进行施工,并及时发现和处理存在的问题。

第九条施工监理应对施工单位进场前的准备工作进行检查和验收,确保施工单位具备施工资质和相关设备,并制定施工组织设计和施工方案。

第十条施工监理应对施工单位的施工过程进行实时监控,并针对施工质量、进度和安全进行监督和检查。

第十一条施工监理应严格按照《电梯工程设计规范》和《电梯工程施工及验收规范》的要求,对施工单位的工艺流程、安装质量和材料验收等进行监督和抽查。

第十二条施工监理应及时发现和处理施工中出现的问题和隐患,并提供相应的技术指导和协助。

第四章验收监理第十三条监理单位应对电梯工程的竣工验收进行监理,确保施工单位按照设计图纸和规范进行验收,并及时发现和处理存在的问题。

第十四条验收监理应对电梯工程的质量、安全和合法性进行全面检查和评估,并及时出具相应的监理报告。

第十五条验收监理应严格按照《电梯工程施工及验收规范》的要求,对电梯设备的安装、试运行和整改等进行监督和检查。

电梯工程施工监理实施细则

电梯工程施工监理实施细则

一、工程概况1.1 工程名称:[具体工程名称]1.2 项目地址:[具体项目地址]1.3 建筑高度:[具体建筑高度]1.4 使用性质:[具体建筑物使用性质]1.5 防雷等级:[具体防雷等级]1.6 用电负荷等级:[具体用电负荷等级]1.7 供电系统接地制式:[具体供电系统接地制式]1.8 电梯工程概况:[具体电梯类型、数量、额定速度、载重量、行程高度等]二、专业工程特点2.1 电梯制造、安装及维修实行生产企业全面责任负责的“一条龙”管理制度。

2.2 电梯终身质量责任主要落实在生产企业。

2.3 国家对电梯的生产、安装维修实行生产许可证、电梯准用证、委托代理制、进户许可证及安全认可证等认证制度。

2.4 电梯安装工程始终处于同一垂直空间(井道)内的立体交叉施工作业过程。

2.5 井道及电梯机房设置施工中的难点及安全重点。

2.6 本工程电梯工程采用的新型技术及设备应用。

三、执行标准、法规3.1 电梯制造与安装相关国家标准、行业标准及地方标准。

3.2 电梯安装工程施工及验收规范。

3.3 建设工程安全生产管理条例。

3.4 建筑机械使用安全技术规程。

3.5 建筑施工安全检查标准。

四、监理工作流程4.1 监理项目部组建及人员配备。

4.2 监理工作计划编制。

4.3 监理工作实施。

4.4 监理工作总结。

五、监理工作的控制点及目标值5.1 电梯设备质量符合国家标准和规范要求。

5.2 电梯安装过程符合施工规范和安全操作规程。

5.3 电梯安装完成后,通过验收并投入使用。

六、监理工作的方法及措施6.1 审查电梯设备的生产许可证、电梯准用证等相关证明文件。

6.2 检查电梯设备的安装质量,确保安装精度和安全性。

6.3 对电梯安装过程进行旁站监理,确保施工过程符合规范要求。

6.4 对电梯安装工程进行质量检测,确保工程质量。

6.5 对施工过程中发现的问题及时提出整改意见,并跟踪整改情况。

七、旁站监理项目内容、方法及要求7.1 旁站监理内容:电梯设备的安装、调试、验收等关键环节。

电梯监理细则范文

电梯监理细则范文

电梯监理细则范文一、监理范围和原则电梯监理负责对电梯工程的实施进行监督和管理,确保电梯工程的设计、施工、验收等各个环节达到法定标准和规范要求。

电梯监理的原则包括公正、独立、客观、准确,坚持法律法规和技术标准。

二、监理人员资质要求1.监理人员应具备相应的资质证书,具有电梯工程监理相关经验;2.监理人员应熟悉电梯工程相关法规、标准和规范,并定期进行培训,保持专业知识的更新;3.监理人员应具备良好的沟通能力和团队协作能力,能够与设计单位、施工单位等各方进行有效的沟通和协调。

三、电梯工程设计监理1.监理人员应对电梯工程设计文件进行审查,包括施工图纸、技术规范、设计计算等;2.监理人员应核对设计文件是否符合相关法律法规和技术标准要求,发现问题及时提出修改意见;3.监理人员应对设计文件中的关键节点、关键技术进行重点审查,确保设计可行性和安全性。

四、电梯工程施工监理1.监理人员应对电梯工程施工过程进行全程监控,包括施工图的合理性和正确性、材料的质量和规格、施工方法的合理性等;2.监理人员应参与施工单位的工程进度计划编制,监督施工进度的落实;3.监理人员应对施工单位的施工质量进行检查,并及时发现和整改问题;五、电梯工程验收监理1.监理人员应参与电梯工程的初验、复验和竣工验收工作;2.监理人员应对工程质量和安全进行全面检查,确保电梯工程符合相关法规和标准的要求;3.监理人员应对竣工验收文件进行审核,包括工程竣工报告、竣工图纸、材料验收记录等;4.监理人员应及时汇总、整理相关验收资料和文件,形成详细的验收报告。

六、电梯维保监理1.监理人员应定期检查电梯的维保情况,包括维保合同的签订和履行、维保记录的完整和准确等;2.监理人员应对电梯维保单位的维保人员进行考核和培训,确保其技术水平和服务质量;3.监理人员应定期开展电梯维保质量抽查,及时发现和处理维保存在的问题。

七、其他事项1.监理人员应按照法律法规和规范要求保守工程机密,不得泄露信息;2.监理人员应及时记录和汇报工作中的重要问题和风险隐患,提出解决方案;3.监理人员应按照批准的监理费用标准进行收费,不得从中谋取私利。

电梯的监理细则(新版)

电梯的监理细则(新版)

目录一、工程概况二、电梯安装前期监理工作内容三、监理工作目标及依据四、监理工作要点五、电梯安装阶段监理工作流程示意六、电梯安装阶段监理工作的方法和措施七、施工完成阶段八、施工现场安全检查注意事项电梯安装工程监理实施细则一、工程概况:1、工程名称:1、工程建设地点:2、工程建设规模:2.1、建筑面积:2.2、工程造价:3、结构类型:4、工程计划开竣工日期:5、工程电梯部分概况:二、电梯安装前期监理工作内容:(1)电梯工程特点:曳引式电梯是一种垂直运输工具,其主要由曳引系统、导向系统、门系统、轿厢、重量平衡系统、电力拖动系统、电气控制系统和安全保护系统等组成。

根据使用功能的要求,可按速度、控制方式、用途等进行分类。

由于电梯使用过程的特殊性和安全性,对电梯安装各分部分项内容和隐蔽工程的质量控制尤为重要。

目前电梯作为特殊类的运输产品,生产和安装企业在施工过程中对施工人员及施工要求方面,国家行业等相关标准已明确规定。

因此从施工过程来讲,必须从材料、配件、人员、施工工艺和检测要求、安装环境等各方面加以全过程控制。

(2)前期监理工作内容1、检查电梯的销售合同和安装合同。

销售、安装企业与电梯产品生产企业之间的直接委托合同或相关文件。

合同应是电梯产品销售、安装企业与总包单位或建设单位间的直接合同。

分包企业应有分包合同。

2、施工单位不得转包或违法分包工程,施工单位不得允许其他单位或个人以本单位的名义承包工程。

3、检查《电梯产品生产许可证》、生产名称是否一致?产品规格是否与覆盖范围一致,颁证单位为国家建设部或国家技术监督局。

4、检查电梯《上海市建筑材料和建设机械产品准用证》注意生产企业名称及其等级是否在覆盖范围内及有效期内。

5、检查电梯安装企业应有“建筑企业电梯安装工程专业承包企业资质证书”或“上海市电(扶)梯安装企业资质证”。

安装的电梯应与资质等级相符。

一级资质企业可承担各类型电梯安装工程;二级资质企业可承担单项合同额不超过企业注册资本金5倍,速度为2.5m/s及以下电梯安装。

电梯监理细则

电梯监理细则

电梯监理细则监理依据:《电梯工程施工质量验收规范》GB50310-2002。

1、电梯质量监理:建设工程所用电梯必须是国家颁发生产许可证的厂家,并有合格证的产品。

国外进口的电梯除有商验合格证明外,还必须认真检查以下产品的质量和生产合格证:①电梯电动装置。

②导轨。

③门锁装置、限速器、安全钳、缓冲器。

④轿厢、导靴门窗。

⑤电气装置(电缆及设备)。

⑥电气保护装置(配件及设备)。

2、严格对安装企业进行资审:(1)安装企业必须持有国家颁发的电梯安装施工证,营业证,应按规定的营业范围承揽工程。

(2)安装企业必须有健全的质量技术管理和质量保证体系的组织机构和管理制度。

3、电梯设备开箱检查:开箱时:甲方、安装、监理三方在场,以随机所带技术资料或装箱单,一一核对无缺,同时进行外观检查,大件和部件应完好无变形,无损坏,零部件符合技术资料要求。

数量齐全,各传动部分转动灵活。

功能可靠并应提供下列资料文件:①产品合格证。

②机房井道布置图。

③使用维修说明书(含润滑汇总图表和电梯功能表)。

④安全部件,如门锁装置,限速器、安全钳、缓冲器等试验报告结论副本。

⑤电梯接线图和原理图,维修说明和部件安装图。

⑥安装调试说明书等。

4、施工质量监理要点:(1)敷线与接地:动力线路与控制线路要分离敷设。

(2)工作零线与保护地线应始终分开。

PE线严禁互相串联后再接地。

(3)供电电源及主开关应专用,多台电梯应分设主开关,主开关不应切断与电梯相关的照明、通风、报警、插座等供电电路。

(4)机房和井道内的配电线路,控制柜的安装要符合本规范要求。

5、整机安装调试验收:(1)分项工程和整机的调试验收,均应在电梯安装单位自检合格的基础上进行。

(2)断相保护,当电源断相或错相时,该装置应起保护作用。

(3)所有故障和工作正常的指示都应符合位置和功能,并正确完好无缺。

随行电线严禁有打结和波浪扭曲现象。

(4)动力线路、控制电路、安全电路必须有与负载匹配的短路保护。

(5)安全钳、缓冲器、门锁装置等必须与型号或试验证明相符。

2024年电梯安装监理实施细则

2024年电梯安装监理实施细则

2024年电梯安装监理实施细则第一章:总则第一条:为确保2024年电梯安装工作的高质量和安全性,制定本监理实施细则。

本细则适用于所有在2024年进行的电梯安装工作,并适用于所有相关监理工作。

第二条:本细则旨在规范电梯安装工作的过程,确保符合国家相关标准和技术规范,提高电梯的安全性能和使用寿命。

第二章:监理主体第三条:电梯安装监理主体为具备合法资质的监理机构,具备相关工作经验和技术能力。

监理机构应当依法独立、公正、客观地履行监理职责。

第四条:监理机构应当组建具备相关专业知识和丰富经验的监理团队,并通过培训和考核,提高监理人员的业务水平和工作能力。

第五条:监理机构应当按照相关法律法规和行业规范要求,报备电梯安装监理工作,接受相关主管部门的监管。

第三章:监理程序第六条:电梯安装监理程序包括初步评估、设计审查、现场检查和竣工验收等环节,其中竣工验收为最终评估电梯安装工作的环节。

第七条:初步评估阶段,监理团队应当对电梯安装工程的可行性和前期准备工作进行评估,包括施工条件、资金投入和工期等。

第八条:设计审查阶段,监理团队应当对电梯设计方案进行审查,包括电梯选型、安装位置、传动方式和控制系统等。

第九条:现场检查阶段,监理团队应当对电梯安装施工的过程进行检查,包括施工技术、材料选择和质量控制等。

第十条:竣工验收阶段,监理团队应当对电梯安装工程进行综合评估,包括技术符合性、质量可靠性和安全性能等。

第四章:监理要求第十一条:监理机构应当按照国家相关标准和技术规范,对电梯安装工程进行全程监督,确保电梯的质量和安全性。

第十二条:监理机构应当与项目业主、施工单位和设计单位保持密切沟通,及时解决和协调工程中的问题和纠纷。

第十三条:监理机构应当制定监理计划和工作方案,明确监理任务和目标,保持工作记录和档案,并报告相关主管部门。

第十四条:监理机构应当根据《电梯安装和改造监理指导规范》要求,对电梯的选型、制造、安装和验收等环节进行监理。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

电梯安装工程监理实施细则1、工程概况1、1工程名称:民丰地块三上东·城市之光(二期、三期)1、2工程建筑总面积:153120平方米1、3工程地址:东起民丰大街,西至东盛大街,南起经纬路,北至公平路1、4本工程建筑高度:最低56米,最高83米1、5工程电梯工程概况:本工程电梯共22台,其中16#楼3台,18#楼2台,21#楼3台,22#楼3台,15#楼2台,19#楼2台,20#楼2台,23#楼3台,24#楼2台。

2.电梯安装前期监理工作内容2、1电梯工程特点:曳引式电梯就是一种垂直运输工具,其主要由曳引系统、导向系统、门系统、轿厢、重量平衡系统、电力拖动系统、电气控制系统与安全保护系统等组成。

根据使用功能的要求,可按速度、控制方式、用途等进行分类。

由于电梯使用过程的特殊性与安全性,对电梯安装各分部分项内容与隐蔽工程的质量控制尤为重要。

目前电梯作为特殊类的运输产品,生产与安装企业在施工过程中对施工人员及施工要求方面,国家行业等相关标准已明确规定。

因此从施工过程来讲,必须从材料、配件、人员、施工工艺与检测要求、安装环境等各方面加以全过程控制。

2、2前期监理工作内容2、2、1审查施工单位不得转包或违法分包工程,施工单位不得允许其她单位或个人以本单位的名义承包工程。

2、1、2检查《电梯产品生产许可证》、生产名称就是否一致,产品规格就是否与覆盖范围一致,颁证单位为国家建设部或国家技术监督局。

2、1、3检查电梯安装企业应有“建筑企业电梯安装工程专业承包企业资质证书”。

安装的电梯应与资质等级相符。

一级资质企业可承担各类型电梯安装工程;二级资质企业可承担单项合同额不超过企业注册资本金5倍,速度为2、5m/s及以下电梯安装。

2、1、4安装单位应办理电梯安装开工手续(登记表),并取得批准。

2、1、5项目负责人应有任命书,任命书应公司盖章、法人签字。

项目负责人应有相应的建筑施工企业项目经理等级资质证书。

2、1、6技术负责人应有相应专业职称证书。

管理人员(安全员、质量员、施工员)应有岗位资格证书。

施工人员应有工人资格证书(上岗证)2、1、7检查施工单位应有电梯有关标准与强制性规范并认真执行。

2、1、8检查施工单位应有有效期内的计量检测工具及台帐。

2、1、9应有“施工单位施工方案”审查记录并经总监理工程师审查签证认可。

3.监理工作目标及依据3、1目标:电梯安装工程质量评定等级达到合格,实现工程按期竣工的目标3、2编制依据3、2、1工程监理合同与工程施工合同3、2、2《建筑工程施工质量验收统一标准》GB50300-20133、2、3《建设工程监理规范》GB50319-20133、2、4《建筑电气安装工程施工质量验收规范》GB50303-2011 3、2、5《电梯工程施工质量验收规范》GB50310-20023、2、6其她有关电梯安装方面的国家规范、行业及企业相关标准。

4、监理工作要点4、1督促施工单位的施工管理制度,质量保证体系与安全文明施工措施的建立、健全与实施。

4、2监督施工单位严格按照规范、标准及安装要求进行施工,控制工程质量与工程进度。

4、3监督施工单位认真执行电梯有关标准与强制性标准。

4、4应有“施工单位施工方案”审查记录,并经总监理工程师审定签证认可。

4、5有效期内的计量检测工具及台帐。

4、6参与并签署电梯开箱记录,见证、旁站、平行检查及有关检测记录,隐蔽工程记录,并经专业监理工程师签证认可。

4、7督促施工单位的合同执行,协助处理合同纠纷,协调施工单位与业主或总包的合同争议。

4、8分阶段协调施工进度计划,及时提出调整意见,控制工程进度。

4、9组织参与工程的分项、分部工程验收及竣工验收并提出整改意见。

4、10工程完工后,应有电梯安装工程质量评估报告及监理单位工程质量竣工评估报告。

5、电梯安装阶段监理工作流程示意6、电梯安装阶段监理工作的方法与措施6、1电梯安装监理控制过程中,对各分项工程应按相关标准进行质量控制,应检查每个分项工程安装单位的自检记录,监理应在电梯安装单位对分项工程自检合格的基础上进行验收。

6、1、1分项工程质量应分别按主控项目与一般项目检查验收。

主控项目应进行全检验,一般项目应进行抽验,且均应符合合格质量规定。

按《电梯工程施工质量验收规范》GB50310-2002中的表C记录。

隐蔽工程应在电梯安装单位检查合格后,于隐蔽前通知监理单位检查验收,并形成验收文件。

6、1、2分部(子分部)工程质量验收合格应符合下列规定:1)子分部工程所含分项工程的质量均应验收合格且验收记录应完整。

按《电梯工程施工质量验收规范》中的表D记录。

2)分部工程所含子分部工程的质量均应验收合格。

分部工程质量验收按《电梯工程施工质量验收规范》中的表E记录。

6、1、3观感质量应符合《电梯工程施工质量验收规范》中的要求。

6、1、4当电梯安装工程质量不合格时,应按下列规定处理:1)经返工重做,调整或更换部件的分项工程,应重新验收。

2)通过以上措施仍不能达到《电梯工程施工质量验收规范》要求的电梯安装工程,不得验收合格。

6、2电梯安装前应按电梯安装验收规范进行交接检验。

主控项目6、2、1机房内部、井道土建结构及布置必须符合电梯土建布置图的要求。

6、2、2主电源开关应能够切断电梯正常使用情况下最大电流。

6、2、3对有机房电梯该开关应能从机房入口处方便地接近。

6、2、4对无机房电梯该开关应设置在井道外,工作人员方便接近的地方,且具有必要的安全防护。

6、2、5井道必须符合下列规定:当底坑底面下有人员能到达的空间存在,且对重(或平衡重)上未设有安全钳装置时,对重缓冲器必须能安装在(或平衡重运行区域的下边必须)一直延伸到坚固地面上的实心桩墩上;电梯安装之前,所有层门预留孔必须设有高度不小于1、2m的安全保护围封,并应保证有足够的强度。

一般项目6、2、6机房内应设有固定的电气照明。

6、2、7机房内应通风,从建筑物其她部分抽出的陈腐空气,不得排入机房内。

6、2、8随机文件必须包括下列资料:土建布置图、产品出厂合格证、门锁装置、限速器、安全嵌及缓冲器的型式试验合格证书复印件等;随机文件还应包括下列资料:装箱单、安装使用维护说明书、动力电路与安全电路的电气原理图;设备零部件应与装箱单内容相符,按清单目录清点,观察检查并做好记录。

6、3电梯驱动主机安装工程质量验收主控项目6、3、1紧急操作装置动作必须正常,可拆卸装置必须置于驱动主机附近易接近处,紧急救援操作说明必须贴于紧急操作时易见处,试操作与观察检查。

检查试运行记录。

一般项目6、3、2当驱动主机承重梁需埋入承重墙时,埋入端长度超过墙厚中心至少20mm,且承重长度不应小于75mm,尺量检查,检查施工记录;制动器动作应灵活,制动间隙调整应符合设计要求,试操作与塞尺检查;机房内钢丝绳与楼板孔洞边间隙应为20~40mm,通向井道的孔洞,四周应设置高度不小于50mm的台缘,观察与尺量检查。

6、3、3日常巡视旁站与检查当中应注意的施工质量情况:6、3、3、1凡需要打进砼内的部件,在打砼之前要对该部位检查,以免损坏其内部结构,当符合要求后,才能进入下道工序,查施工记录;6、3、3、2驱动主机在出厂时已经过检验,安装时原则上不准拆开,(观察检查)如有疑问需拆开检查,应有生产企业的厂方人员在场;6、3、3、3承重钢梁的位置应符合安装要求,不允许运行时发生曳引钢丝绳蹭钢梁与为防止发生此问题而损坏钢梁的情况;6、3、3、4承重钢梁必须放在梯井的承重结构上,如圈梁与承重墙上,不允许放在无梁楼板上或不承重的井壁上;6、3、3、5制动系统在动力电源失电与控制电路电源关电时能自动动作,试运行时观察检查。

6、4电梯导轨安装质量验收主控项目6、4、1导轨安装位置必须符合土建布置图要求;按安装土建图纸检查,尺量、垂球,垂直经纬仪检查。

一般项目6、4、2两列导轨顶面间的距离偏差应为:轿厢导轨0,+2mm;对重导轨0,+3mm。

用量规检查;导轨支架在井道壁上的安装应固定可靠;轿厢导轨与设有安全钳的对重(平衡重)导轨工作面接头处不应有连续性的缝隙,导轨接头处台阶不应大于0、05mm;不设安全钳的对重(平衡重)导轨接头处缝隙不应大于1、0mm,导轨工作面台阶不应大于0、15mm。

6、4、3日常巡视旁站与检查当中应注意的施工质量情况:6、4、3、1观察所安装的井道内部件对轿箱运行没有妨碍,运动部件对井道内静止部件与建筑结构净距离大于30 mm。

检查井道轨道安装的放线记录并试运行时观察;6、4、3、2导轨支架埋设使用的膨胀螺栓应不小于12 mm。

每跟导轨至少应有两个导轨支架支撑,其间距应不大于2、5m。

导轨调整要用专用工具进行,检查导轨安装记录;6、4、3、3导轨运输时不可拖动,不允许用弯曲导轨进行安装,观察检查;6、4、3、4观察施工方设置导轨调整测量点就是否在导轨支架处及相邻的两导轨支架的中间。

找正垫片应规格齐全,加垫片时最多不应超过3片,且应垫正、垫满。

6、5电梯层门安装工程质量验收主控项目6、5、1层门地坎至轿厢地坎之间的水平距离偏差为0~+3 mm,且最大距离严禁超过35 mm。

层门强迫关门装置必须动作正常。

层门锁钩必须动作灵活,在证实锁紧的电气安全装置动作之前,锁紧元件的最小啮合长度为7 mm,观察尺量检查。

一般项目6、5、2门刀与层门地坎、门琐滚轮与轿厢地坎间隙不应小于5 mm,层门地坎水平度不得大于2/1000,地坎应高出装修地面2~5 mm,层门指示灯盒、召唤盒与消防开关盒应安装正确,其面板与墙面贴实、横竖端正。

6、5、3门扇与门扇、门扇与门套、门扇与门楣、门扇与门口处轿壁、门扇下端与地坎的间隙,乘客电梯不应大于6 mm,载货电梯不应大于8 mm。

水平仪、尺量观察检查。

6、5、4日常巡视旁站与检查当中应注意的施工质量情况:6、5、4、1层站指示信号及按(触)钮安装位置应正确,指示信号清晰明亮,按(触)钮动作准确无误,试运行时观察检查;6、5、4、2层门框架固定牢靠,层门外观平整、光滑,门滑轮架与门扇之间用专用垫片调整,层门安装后应进行门滑行试验,关门时无撞击声,接触良好,轻松自如,上下门缝一致,关闭时缝隙不大于2 mm,尺量观察检查;6、5、4、3观察门套与墙之间就是否有空隙,施工时应防止门套变形;6、5、4、4轿厢门外壁至井道之间的水平距离不应大于150mm。

6、6电梯轿厢及对重安装工程质量验收一般项目6、6、1当轿厢有反绳轮时,反绳轮应设置防护装置与挡绳装置;当轿顶外侧边缘至井道壁水平方向的自由距离大于0、3m时,轿顶应设防护栏及警示性标识;当对重(平衡重)架有反绳轮时,应设置防护与挡绳装置;对重(平衡重)块应可靠固定。

6、6、2日常巡视旁站与检查当中应注意的施工质量情况:6、6、2、1轿厢超载装置与称量装置应动作灵敏、准确可靠,无卡阻现象,门滑道安装用水平尺调校,观察检查;6、6、2、2轿厢内各按钮动作灵活,信号显示清晰,试验时检查;6、6、2、3轿厢顶反绳轮应有润滑措施,边缘无破损,观察检查;6、6、2、4观察所有标志,须知及操作说明就是否齐全、清晰易懂,并采用不能撕毁的耐用材料制成,安装在规定的明显位置;6、6、2、5轿厢厢壁、底盘安装应分别垂直、水平,通过调节减震器的螺丝、垫片使轿厢底盘的水平度小于2/1000,开门侧轿壁的垂直度偏差不大于1/1000,垂球与水平仪检查;6、6、2、6试运行时检查光幕灵敏性。
