(现场管理)铝合金门窗安装现场管理及质量控制总结

合集下载

住宅铝合金门窗安装质量控制技术要点

住宅铝合金门窗安装质量控制技术要点

浅析住宅铝合金门窗安装质量控制技术要点摘要门窗的安装质量决定着最终门窗成品,乃至住宅成品的品质,本文拟从准备、安装、验收三方面对住宅铝合金门窗的安装质量控制技术要点进行一定的分析。

关键词铝合金门窗准备安装验收随着购房者对居住品质的要求的提升,住宅的各个重要部件,尤其是门窗的品质越来越成为购房方关注的重点。

门窗的选型与设计是门窗品质保证的前提,而门窗的安装质量则直接关系到门窗品质的最终体现。

本文拟从现场管理的角度,谈谈住宅铝合金门窗安装质量控制技术要点。

1准备1.1土建单位或班组(以下简称土建单位)应提供门窗安装控制线,包括水平、垂直、平面位置控制线(其中面砖饰面工程需土建单位完成面砖排线),并对其准确性负责;项目部及监理单位应予以复核。

1.2门窗单位或班组(以下简称门窗单位)应根据设计图纸中门窗的安装位置、尺寸和标高及安装控制线对每个门窗进行弹线定位:水平线:每层窗下皮(若标高相同)应在同一水平线上。

应充分考虑室内地面粉刷、窗台粉刷等因素,严格控制窗下皮标高,窗台或落地窗防护栏杆完成高度不得低于900mm且不得有负偏差。

垂直线:各层同部位门窗边线应在同一垂直线上。

平面线:原则上应以同一房间窗台板外露尺寸一致为准(窗距外墙面的距离以排砖的模数为准,并留5mm的凹槽,以利打密封胶)。

1.3门窗单位根据弹线确定制作尺寸;土建单位应协助书面确认。

1.4土建单位应检查砖墙门窗洞口的砼预埋块情况,若有较大偏差,应及时处理;门窗单位应对此予以复核。

其中砼预埋块尺寸:同该门窗洞口砖墙一砖大小。

砼预埋块设置位置:距门窗角最近的预埋块中心线至门窗角的距离150mm,相邻预埋块与预埋块中心线间距400~500mm。

1.5砖砌体墙体的窗台应作混凝土压顶以加强防水,土建单位应严格控制压顶的标高。

门窗单位应对此予以复核。

严禁窗台未砌或窗下间隙较大而悬空安装。

1.6门窗单位应检查门窗洞口尺寸。

门窗框与洞口墙体安装缝隙(mm)面层装饰材料钢结构涂料贴面砖石材缝隙尺寸 5 15 25 50安装缝隙允许偏差±10mm(每边)。

铝合金窗安装方案及注意事项

铝合金窗安装方案及注意事项

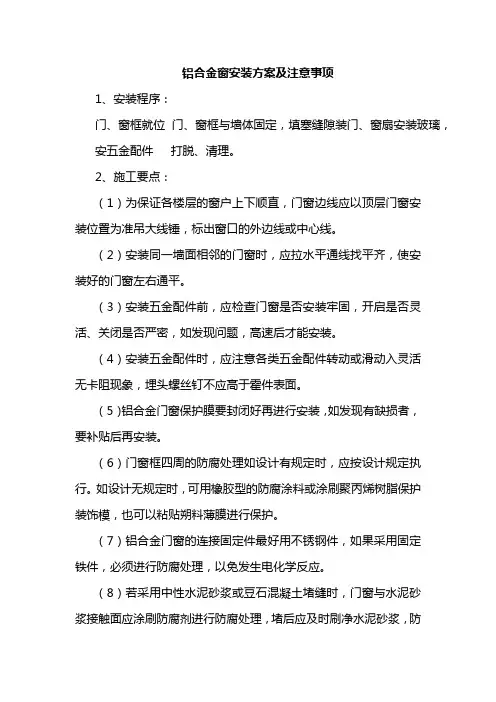

铝合金窗安装方案及注意事项1、安装程序:门、窗框就位门、窗框与墙体固定,填塞缝隙装门、窗扇安装玻璃,安五金配件打脱、清理。

2、施工要点:(1)为保证各楼层的窗户上下顺直,门窗边线应以顶层门窗安装位置为准吊大线锤,标出窗口的外边线或中心线。

(2)安装同一墙面相邻的门窗时,应拉水平通线找平齐,使安装好的门窗左右通平。

(3)安装五金配件前,应检查门窗是否安装牢固,开启是否灵活、关闭是否严密,如发现问题,高速后才能安装。

(4)安装五金配件时,应注意各类五金配件转动或滑动入灵活无卡阻现象,埋头螺丝钉不应高于霍件表面。

(5)铝合金门窗保护膜要封闭好再进行安装,如发现有缺损者,要补贴后再安装。

(6)门窗框四周的防腐处理如设计有规定时,应按设计规定执行。

如设计无规定时,可用橡胶型的防腐涂料或涂刷聚丙烯树脂保护装饰模,也可以粘贴朔料薄膜进行保护。

(7)铝合金门窗的连接固定件最好用不锈钢件,如果采用固定铁件,必须进行防腐处理,以免发生电化学反应。

(8)若采用中性水泥砂浆或豆石混凝土堵缝时,门窗与水泥砂浆接触面应涂刷防腐剂进行防腐处理,堵后应及时刷净水泥砂浆,防止砂浆固化后不易清理,并损坏门窗表面氧化化膜。

(9)门窗上保护膜应轻撕,不可用铲刀铲,以防划伤其表面。

(10)门窗表面如有胶状物,应用棉球沾专用溶剂擦净。

(11)用木楔临时固定时,木楔应垫在边、横框能受力的部位,以避免框受挤压变形。

(12)安装铝合金门框时,门框下端应埋入地下,深度可为30~150mm。

(13)组合门窗框安装前应按设计要求进行预拼装。

预拼装后,按先安通长拼樘料,再安分段拼樘料,最后基本门窗框的顺序进行正式安装。

(14)组合门窗框间的立柱上下端应各伸入框顶和框底的墙体(或梁)内25mm以上,转角入的主柱伸入深度可在35mm以上。

(15)自动推拉门安装前应检查门上部吊挂滚轮装置的预埋钢板位置是否准确,安装时横梁应与预埋钢板焊接牢固。

(16)自动门下面的地坪,在浇筑前应先放出下导轨时再取出预埋槽口木条。

总承包对铝合金门窗专业分项工程质量、安全、文明施工管理的措施

总承包对铝合金门窗专业分项工程质量、安全、文明施工管理的措施

总承包对铝合金门窗专业分项工程质量、安全、文明施工管理的措施1、概述(1) 本工程外门窗采用铝合金门窗。

(2) 我公司集数十年施工及管理铝合金门窗的经验,安全有能力总承包管理该工程铝门窗施工,确保铝门窗工程优质如期完成。

2、铝门窗施工工程施工质量管理2.1 分包单位资质审查(1) 接建设部有关文件规定,总包会同业主对参与本工程外门窗施工分包商进行审查,其加工、制作或施工安装的企业,必须经建设行政主管部门资格审查合格。

(2) 总包要检查门窗分包是否有完善的产品生产安装质量的“企业标准”,这是衡量施工企业实力的重要标准之一。

2.2 铝门窗主要材质质量控制要点(1) 门窗进场时,总包设专人负责检查门窗制作质量,要求分包提供铝门窗的出厂合格证。

(2) 门窗进场后,总包督促分包对门窗进行抽样复试,主要测试其强度、水密性、气密性三大指标,测试须委托专业单位进行,测试合格后才允许进行安装施工,测试报告提供一份给总包。

(3) 施工前,总包应检查制作框扇的型材表面有无沾污,碰伤的痕迹,有无扭曲变形现象。

(4) 施工前应检查门窗附件是否齐全,以及工具是否齐全。

2.3 铝门窗安装质量控制要点(1) 门窗分包商应依据总承包与业主签订的总合同及总工期进度要求,在进场前一周编制施工组织设计,并经总包审核同意后才能组织施工。

(2) 分包商应提供一份已完结构窗洞位置、垂直度偏差值与安装窗框相互间关系图,提交门窗安装控制测量方法,确保门窗安装顺利进行。

(3) 铝窗框固定安装按设计要求进行,砼墙可采用电焊、射钉或膨胀螺栓固定。

(4) 门窗框安装应在饰面前进行,窗扇安装在其他工程完工后进行。

(5) 铝门窗安装后要平整、方正,安装门框时一定要吊锤线和对角线卡方,塞缝前要检查平整垂直度。

(6) 窗框安装完毕后,经总包质检人员验收合格后即可进行嵌缝处理,嵌缝必须密实,表面预留密封胶槽口。

(7) 铝门窗在各个安装阶段都要采取产品保护措施。

(8) 铝门窗打胶工作对门窗安装质量至关重要,打胶前对于基底处理,打胶速度控制、打胶厚度、接缝处密封,注胶外观质量等工序应严加控制检查。

铝合金门窗工程质量保证措施

铝合金门窗工程质量保证措施

铝合金门窗工程质量保证措施1、准备工作及配合措施1.1准备工作内容认真审阅土建图纸,设计有关门窗图纸,并交甲方认可。

根据设计图,做好技术准备,测算材料,并与生产厂家签订供货合同。

工程合同签订后立即进行材料的采购,首批材料在合同签约后30天内进场。

合同签约后2天内组织技术人员到现场进行尺寸测量,若有差错及时提出并得出处理方案。

1.2配合措施自觉服从总包的施工指令及现场管理规定。

按时参加工程协调会,随时与业主、总包、监理进行联系。

与其他专业工种施工有交叉时应主动协商,避开施工矛盾。

本专业工期不影响其他专业的工期。

2、工程质量管理措施本工程质量目标是100%达到国家规定的合格标准,如总包单位要求创“杯”的,门窗施工在质量上、观感上满足优质工程要求。

为确保此目标的实现,特制订质量管理措施如下:2.1质量管理在整个制作安装过程中,采用先进的生产技术、工艺,严格执行技术工艺规程,并使各项工序都达到标准化。

同时使用先进的制作安装设备,以保证工程质量。

自觉服从行业主管部门的检查、指导,全面接受业主和监理公司的管理。

及时提供完整、准确的质检资料。

在合同执行中,与业主或监理人员密切合作,为其提供进出工地或供应厂商场地的方便,以有利于全过程质量的控制。

向业主提供材料样品,并全面提供各种试验报告、材料质量证明、合格证书。

隐蔽部位安装完毕时,由专职检验人员进行检查,并提前通知监理进行检验,监理检验验收合格后方可封闭。

在施工过程中,专职检验人员进行质量监督,并在每道工序施工完毕后,负责进行全面检验,合格时方可进入下一道工序施工。

公司采用全方位进行质量跟踪的形式,定期反馈各部位、各道工序的质量信息,保证能及时制定有关纠正措施,同时通过质量跟踪保证已经采取的纠正措施得到落花流水实和取得成效。

建立完整的工程质量档案,并充分发挥工程质量档案特有作用。

即把从设计、试验、材料供应、制作、安装直至完工等各环节的全部质量记录、各种检验报告、原材料合格证、材质证明、验收情况等完整资料全部归档。

门窗部门工作总结

门窗部门工作总结

门窗部门工作总结门窗部门作为建筑行业中的重要部门,其工作涉及到建筑物的门窗设计、制造、安装等多个环节。

在过去的一段时间里,我们门窗部门全体员工团结协作,努力工作,取得了一定的成绩。

现在,我将对我们门窗部门的工作进行总结,以便更好地指导未来的工作。

首先,我们门窗部门在门窗设计方面取得了一定的进步。

我们不断学习新的设计理念和技术,不断改进设计方案,确保产品的外观和功能都能满足客户的需求。

同时,我们还加强了与建筑设计部门的沟通和合作,使得门窗设计更加符合整体建筑风格,提高了整体的美观性和实用性。

其次,门窗部门在制造和生产方面也取得了一些成绩。

我们引进了一些先进的生产设备和工艺,提高了生产效率和产品质量。

同时,我们还优化了生产流程,减少了浪费,提高了资源利用率,降低了成本,使得我们的产品更具竞争力。

再次,我们门窗部门在安装和售后服务方面也有所改进。

我们加强了安装队伍的培训和管理,提高了安装质量和效率。

同时,我们还建立了完善的售后服务体系,及时解决客户的问题,提高了客户满意度和口碑。

最后,我们门窗部门还要继续努力,不断提高自身的素质和能力。

我们要加强团队建设,培养更多的技术人才,提高整体的技术水平和创新能力。

我们要加强市场调研,了解客户的需求,开发更多的新产品,扩大市场份额。

我们要加强与其他部门的合作,形成良好的协作机制,提高工作效率和质量。

总之,我们门窗部门在过去的工作中取得了一些成绩,但也存在一些不足之处。

我们要总结经验,吸取教训,不断改进,努力提高自身的竞争力,为公司的发展做出更大的贡献。

希望在未来的工作中,我们门窗部门能够更上一层楼,取得更大的成绩。

铝合金门窗施工质量保证措施

铝合金门窗施工质量保证措施

铝合金门窗施工质量保证措施第一节、质量保证体系及保证措施一、质量保证体系二、我公司根据ISO9001质量保证体系的要求,采取了全过程质量控制和加工检验的质量保证体系。

内容包括公司制定的《执行程序文件》以及《门窗设计、制作、安装质量控制标准》、《生产加工作业指导书》。

质量标准不低于国家相关标准规定。

1、质量标准本项工程质量完全符合《门窗安装工程技术规范》。

并按《建筑装饰施工及验收规范》及《建筑工程质量评定标准》、《建筑防雷设计规范》、《建筑抗震设计规范》等相关标准进行设计、施工,服从工程所在地北京建筑管理部门及业主、监理方的指导,全面接受业主方以监理单位的统一管理与监督检验,确保工程质量优良。

2、职责划分公司执行以总经理负责整个工程质量,以质控部作为质量控制具体执行的职能部门的质量管理体系。

质量从工程设计、材料供应、生产加工、施工安装等几个方面进行控制。

每个部门均有详细质量的控制执行程序,并有相应的人员对质量负责。

工程设计部向总工程师负责,对门窗工程的整个施工提供技术指导和监督。

供应部由供应部长负责材料的质量,保证所购材料符合合同规定。

生产部门由生产经理负责门窗构件的加工质量。

项目经理负责本工程的具体运作,对本工程安装质量完全负责。

项目部下设质检员、材料员、施工员、安全员等专职人员,执行专项职能。

计划中心质量各部门对项目部相应职能工作人员进行联络、协调,确保项目部各项工作的展开。

3、质量保证阶段控制对各阶段执行质量控制包括:合同评审、初步设计控制(方案设计控制);材料采购控制;对甲方供材料的控制;对可追溯性和标识性控制;门窗构件加工控制;门窗施工过程检验控制;门窗隐蔽工程控制;门窗竣工验收和交付使用控制;测量设备的选择、使用和标准控制;试验控制;不合格产品控制;纠正、预防措施控制;运输及防护控制;质量记录控制;质量培训控制;服务程序控制。

加强新技术在全过程中的应用,确保设计结构先进、选材科学、性能优越。

门窗工程现场管理制度

门窗工程现场管理制度

门窗工程现场管理制度一、总则为加强门窗工程现场管理,保障工程质量、安全和进度,提高工作效率,制订本管理制度。

二、组织机构1.门窗工程现场建设单位应设立现场管理部门,负责门窗工程的具体施工管理工作。

现场管理部门应配备专业技术人员,包括施工管理人员、安全管理人员等。

2.门窗工程现场管理部门应与总包单位、监理单位、设计单位及相关部门保持密切联系,协调解决有关问题。

3.门窗工程现场建设单位应制定健全门窗工程现场管理制度,明确责任分工和管理流程。

三、施工前准备1.现场管理部门应根据施工图纸、设计要求和技术规范制定门窗工程施工方案,并进行技术交底。

2.根据施工方案,编制施工计划和进度表,确定施工工序和关键节点,做好组织协调工作。

3.制定安全生产计划和应急预案,对施工过程中可能存在的安全隐患进行排查和整改。

四、施工管理1.严格遵守有关法规和标准要求,确保门窗工程施工质量符合规范要求。

2.严格管理施工人员,按照施工方案分工负责,确保施工工序按时完成。

3.加强现场监督检查,发现问题及时整改,确保施工过程中安全生产。

4.加强材料管理,做好材料验收和入库工作,确保施工材料质量和数量符合要求。

5.计划科学、施工有序,遵守施工工序,保持施工现场整洁有序,确保施工进度。

六、质量控制1.质量控制是门窗工程的核心内容之一,现场管理部门应加强对施工质量的监督检查。

2.严格执行技术标准和施工规范,确保施工质量符合相关规定。

3.检验验收合格的门窗产品,对不合格产品及时处理,确保施工质量。

4.做好施工记录和材料档案管理,确保施工质量可追溯。

七、安全管理1.安全生产是门窗工程现场管理的首要任务,现场管理部门应加强安全管理工作。

2.严格执行安全操作规程和操作规定,安排专人对施工现场进行安全检查。

3.针对施工现场的危险源和安全隐患,制定详细的安全措施,确保安全施工。

4.做好安全教育和培训,提高施工人员的安全意识和防范能力。

8.环境保护1.门窗工程现场管理部门应积极响应国家环保政策,采取有效措施保护环境。

[QC成果]提高铝合金门窗框安装施工质量汇报

[QC成果]提高铝合金门窗框安装施工质量汇报

课题名称:提高铝合金门窗框安装质量类型:攻关型QC小组注册号:QC课题注册号:发表单位:小组名称:项目部QC小组发表人:二○一一年一月十日提高铝合金门窗框安装质量工程有限公司QC小组一、工程概况:一期工程位于,总建筑面积38487.26㎡,框架结构地上三层,地下一层,以双拼排屋为主、绿地面积大,是理想的高档住宅小区。

铝合金门窗面积为16500㎡,门窗工程采用断桥隔热型材,配件采用德国进口的产品,第一次在工程中应用。

二、QC小组概况:1、QC小组概况2、QC小组成员制表人:制表日期:2010年3月25日3、QC小组活动计划表制表人:制表日期:2010年3月25日三、选择课题选题理由(1)该工程是浦江高档的住宅小区,工程质量目标是浦江县“仙华杯”优质工程。

(2)铝合金门窗施工面积大,以往工程的铝合金门窗框安装质量不理想,造成如门窗漏水、门窗框破损、门窗污染等问题,施工质量关系到广大用户的切身利益。

(3)企业方针目标“追求质量卓越、信守合同承诺、保持过程受控、交付满意工程”。

基于上述理由,我们把“提高铝合金门窗框安装质量”作为QC小组本次活动的课题,置力提高工程质量,缩短工期,节约成本。

四、现状调查QC小组成立后,小组成员对本公司承建的其他工程进行了调查、实测,共检查了400个点,其中不合格点87个,合格率78%。

我们对收集到的数据、信息进行汇总、整理、分析,形成影响铝合金门窗框施工质量的问题调查表,见表A:铝合金门窗框施工质量问题调查表A制表人: 制表日期:2010年3月27日质量问题排列图制图人: 制图日期:2010年3月27日由排列图可以看出,影响铝合金门窗施工质量的主要问题是“门窗框渗漏水” 和“门窗污染”,其累计频率小于80%,为A 类因素,应重点控制。

门窗外框 损坏门窗框渗漏水门窗框安装不垂直 门窗污染 泄水口堵塞其他%五、 设定目标通过QC 活动,铝合金门窗框安装质量合格率达到95%,确保安装质量满足规范要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

铝合金门窗安装现场管理及质量控制总结铝合金施工单位在整个工程中属于专业分包商的位置,但铝合金门窗施工单位与土建单位的工序搭配是否合理直接影响到铝合金单位自身及整个工程的整体进度;另外目前开发的住宅项目多以外露凸窗为主(窗体上部无雨蓬板)极易引起渗漏,所以防止铝合金门窗框料拼接处及铝合金门窗框与结构洞口交接处渗漏成为铝合金门窗施工质量控制的重中之重。

铝合金专业工程师需围绕铝合金施工单位与土建单位之间的工序搭接,铝合金门窗整体安装质量监督(重点防渗漏)两方面来开展工作。

一、铝合金专业分包商与土建单位的配合及工序搭配1、铝合金门窗框安装前与土建单位的配合工作当内外墙砌筑完成后,督促土建单位提供室内1m控制线(水平控制线)、门窗洞口中线(竖向控制线),做外墙灰饼(门窗框进出位控制点),同时提醒铝合金施工单位根据图纸初步估算所需型材数量并开始型材采购。

在土建单位完成上述工作后,安排铝合金施工单位进场进行洞口测量工作,并检查实际洞口尺寸与图纸设计尺寸的偏差。

得到测量数据后在原设计尺寸的基础上确定各型号门窗框的实际加工尺寸,并安排下料加工生产,与此同时要安排土建单位对实际尺寸与设计尺寸偏差较大的门窗洞口进行处理达到安装要求。

土建单位对存在问题的洞口修补完成后,安排铝合金门窗施工单位与土建单位就达到安装要求的门窗洞口进行书面移交,开始铝合金门窗框的安装。

要点:土建单位提供室内1m控制线、门窗洞口中线、外墙灰饼;铝合金施工单位测量复核洞口尺寸;土建单位对偏差洞口进行整改办理书面移交;对铝合金单位备料情况进行跟踪。

2、铝合金门窗安装过程中与土建单位的配合铝合金门窗的安装过程中,土建单位的外墙抹灰和大面贴砖必须同步进行或走在铝合金门窗安装的前面。

待铝合金完成一层的窗框安装固定(包括塞缝和两道JS防水涂膜)并验收合格后,土建单位要及时安排室外窗边抹灰贴面砖收口和室内地坪施工为铝合金门窗安装玻璃及窗边打胶创造条件(为防止污染玻璃必须在完成室内地坪和窗边面砖收口后才能安装玻璃)。

因铝合金门窗玻璃安装和窗框边打胶必须在室外进行,土建单位必须等待铝合金单位将玻璃安装完毕才能拆除外架,所以土建单位必须为铝合金单位安装玻璃创造条件保证玻璃及时安装,同时可以保证外架早日拆除降低土建单位外架租赁成本。

几点建议:1)门窗的垂直度最好以窗边外墙面砖垂直分格线来控制,在保证门窗上下垂直度的同时可适当考虑外墙面砖窗边贴砖需要。

2)铝合金门窗安装过程中经常出现室内抹灰无法压框造成固定片外露的现象,最好安排土建单位在窗框安装好后再进行室内抹灰,在保证室内开间尺寸的同时最好让室内抹灰压框0.5mm,避免铝合金门窗固定片外露。

3)对于窗框一侧为大墙面一侧为垛头或小墙面的情况,要求铝合金单位在安装窗框的过程中要以大墙面灰饼为基准定位窗框左右位置,土建在进行室内抹灰时可适当加厚垛头或小墙面的室内抹灰,既能保证室内抹灰压框又不会影响美观及室内面积。

4)土建单位外墙面砖的窗边收口必须保证窗扇的正常开启,铝合金窗扇通常压框0.8cm,所以窗边面砖贴好后要保证窗框有1cm外露。

另外土建单位窗边面砖收口时要给铝合金门窗单位在窗边留出宽度1cm,深度0.6cm的打胶位置,才能有效的保证窗边胶体的防水作用。

二、铝合金门窗质量控制技术控制1.明确铝合金框料选用系列(铝合金型材的50系列、70系列、90系列中的数字指的是型材以毫米为单位的截面宽度尺寸数值),具体可以参照设计部确认后的样板。

审定施工单位设计的节点详图,核查型材的下料制作。

2.要求施工单位按设计的门窗尺寸,进行门窗刚度和强度等的验算,以明确框料是否需加强(加钢衬),玻璃是否需钢化。

对需要加钢衬的门窗需检查到位,以免施工单位遗漏钢衬。

《建筑安全玻璃管理规定》要求:7层及7层以上建筑物的外开扇必须为钢化玻璃;面积大于1.5平米的窗玻璃及玻璃底边离最终装修面小于50cm的落地窗必须为钢化玻璃。

3.要求施工单位提供型材框料、执手、铰链、锁具、防水胶条、密封胶条、防水胶、玻璃胶、毛条等的样板,会同设计部进行审定。

检查材料所用品牌是否与合同规定品牌一致,最好组织人员对各材料供应厂家进行现场考察。

需会同设计部尽早确认材料的颜色,以便施工单位及时订货及减少返工损失。

4.对施工单位提供的“施工技术方案”进行审核。

明确项目组织架构,劳动力安排,及整体施工进度计划。

材料进场控制1.核查型材的品牌是否与合同指定品牌相符并要求施工单位及时上报书面凭证,仔细检查型材是否存在色差、色斑,严禁使用存在色差、色斑的型材。

2.检查型材的几何尺寸、材料厚度。

50系列壁厚≥1.5mm,70、90系列壁厚≥1.8mm,压条壁厚≥1.0mm。

3.对JS防水涂料、结构密封胶(广州白云牌)及玻璃胶等进行检查。

检查其是否为合同规定品牌,并要求施工单位上报产品合格证及供货单据,必要时可与供货商取得联系,核实施工单位购买事实。

4.根据合同及图纸对进场玻璃厚度及须钢化玻璃进行检查。

门窗安装前质量控制1.组织主包单位向铝合金施工单位进行洞口及三线(水平线、定位中线、进出线)作书面移交。

水平线即为建筑1m线,要求每个房间都提供,以保证同一楼层相同型号的门窗底边在同一水平面上;定位中线即为每个门窗洞口的垂直平分线,若外墙砖施工在铝合金门窗之前,则可按排砖与外墙砖模数确定门窗框料的左右安装位置,既保证门窗在同一竖线上,又可尽量保证门窗边为整砖;进出线一般以外墙抹灰面为基准,要求主包单位提供所有抹灰灰饼。

窗框与洞口边间距控制在2-4cm之间(缝隙太小难以填塞密实,缝太大容易开裂),若超出该范围则要求主包单位及时整改。

2.门窗框进场时,检查进场框料拼接点是否打胶,拼樘料方通上口是否密封。

要求框料拼接点处的打胶必需在加工厂完成且必须为先打胶后拼接,严禁先拼接后打胶,更不能允许框料运至现场后再进行打胶。

如发现先拼接后打胶或拼接处未打胶的框料运至现场,必须要求施工单位无条件将框料运回加工厂重新打胶再拼接。

拼樘料方通上口要求施工单位在框料安装之前用沥青加麻丝或发泡胶封堵密实,否则此处塞缝容易出现空鼓,造成渗水隐患。

3.所有直接与塞缝砂浆接触的框料背面要求刷沥青油作防腐处理,对不直接与塞缝砂浆接触的框料背面禁止刷沥青油,以免沥青污染铝合金表面。

4.根据规范要求,督促施工单位进行铝合金气密性、水密性、抗风压“三性”试验,要求选择有代表性的窗。

安装要求(包括固定、塞缝、涂刷JS)控制1.安装定位必须横平竖直、高低一致,尤其窗台的高度必须符合设计要求。

2.所有门窗规格、开启方向、安装位置必须符合设计要求;门窗框内边固定片间距控制在40cm,窗外边固定片间距为60cm;固定片应使用单边固定片。

3.所有门窗框安装进出位控制在外框边距抹灰完成面10cm(正好可贴一整砖,为使窗台泻水坡度较大也可取为9.5cm),要求贴砖完成后压框1cm。

4.铝框定位所用木垫块必须为楔型垫块,以方便退出,严禁使用砖或水泥砂浆垫块。

5.施工单位必须固定专人拌制砂浆,固定专人塞缝,且必须向监理上报塞缝人员名单,塞缝前必须有详细的技术交底。

6.塞缝前必需有效清理基层,不得有浮灰残留;塞缝砂浆必须使用1:2干硬性水泥砂浆(掺防水粉);填塞前要在清理干净的基面刷108胶一道;塞缝时应先部分塞缝,达到固定窗框后退出木垫,再进行四周塞缝,以避免漏退木垫或木垫部位塞缝不密实的现象。

7.塞缝必须饱满密实,不允许出现裂缝、透光、空鼓现象;塞缝必须表面平整,并形成平滑的凹槽,不允许凸出框边;应重点控制固定片、框体角点处的塞缝质量,往往此处填塞不密实造成渗漏隐患。

8.塞缝完成后进行检测检测合格后及时办理隐蔽验收,进行JS防水层涂刷。

9.JS防水必须严格按使用说明进行调配,要求机拌,且必须分两次涂刷。

为了避免未刷第二遍就被土建抹灰隐蔽,可要求在一个工作日内完成两次涂刷(同一工作日内必须为上下午,时间充裕的情况下最好安排隔夜进行二次防水涂刷),经监理工程师验收合格后,及时移交给土建单位进行抹灰收口。

10.为了有效控制塞缝质量,要求铝合金门窗施工单位必须书面报验,在验收前要求施工单位在窗框内侧靠近下框边做水槽蓄水,隔夜请监理工程师检查渗漏情况,如发现有渗水现象必须无条件返工。

如检验合格无渗漏现象则办理书面验收,移交土建单位抹灰收口。

玻璃和门窗扇安装控制1.在土建完成抹灰收口和刮腻子后,铝门窗单位应及时割胶纸,割胶纸不允许损坏铝框,也不允许直接用手撕拉胶纸。

2.打外墙胶必须先贴纸,避免污染墙面,且必须先清理面层的尘土,然后把密封胶打在土建预留槽内(槽宽1cm、深6mm)。

3.装固定玻璃严禁塞胶条(可使用小胶垫,颜色同玻璃胶),必须使用白色玻璃胶灌满,打玻璃胶必须美观整洁。

4.所有拼樘接缝、铰链与窗扇连接处及玻璃压条都必须打玻璃胶。

5.装玻璃和装门窗扇之前须检查土建抹灰收口是否符合要求,能否保证扇的正常开启。

门窗扇调校1.平开门窗扇必须开启灵活,其中平开门不允许开启时碰框。

2.推拉门窗必须推拉顺畅。

3.所有门窗扇必须关闭严密。

门窗清洁所有铝合金门窗框及玻璃施工完成后都必须清洁干净,需注意严禁使用具有腐蚀性的清洁剂,以免损坏铝材及玻璃。

淋水试验外墙窗必须按合同及规范要求的面积比例随机进行淋水试验,淋水量为4L/Min.M2,淋水时间不少于24小时。

检查的渗点不得超过3处,否则不予通过验收,对发现的渗漏点必须却定方案、严格处理,直至修复合格。
