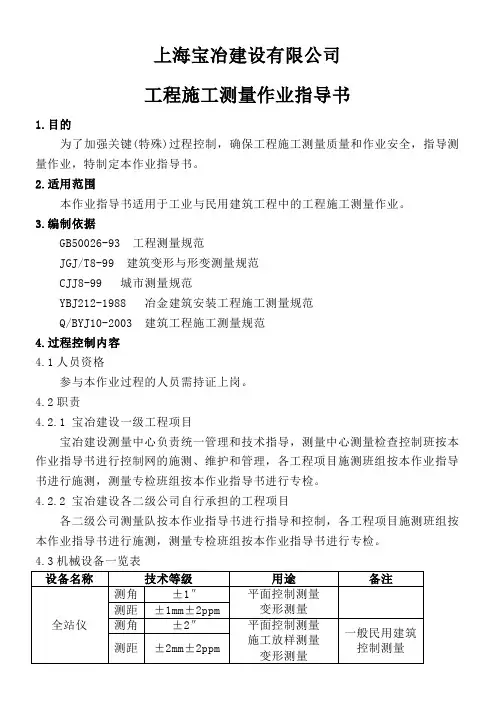

上海宝冶建设有限公司工程施工测量作业指导书1.目的为了加强关键(特殊)过程控制,确保工程施工测量质量和作业安全,指导测量作业,特制定本作业指导书。
2.适用范围本作业指导书适用于工业与民用建筑工程中的工程施工测量作业。
3.编制依据GB50026-93 工程测量规范JGJ/T8-99 建筑变形与形变测量规范CJJ8-99 城市测量规范YBJ212-1988 冶金建筑安装工程施工测量规范Q/BYJ10-2003 建筑工程施工测量规范4.过程控制内容4.1人员资格参与本作业过程的人员需持证上岗。
4.2职责4.2.1 宝冶建设一级工程项目宝冶建设测量中心负责统一管理和技术指导,测量中心测量检查控制班按本作业指导书进行控制网的施测、维护和管理,各工程项目施测班组按本作业指导书进行施测,测量专检班组按本作业指导书进行专检。
4.2.2 宝冶建设各二级公司自行承担的工程项目各二级公司测量队按本作业指导书进行指导和控制,各工程项目施测班组按本作业指导书进行施测,测量专检班组按本作业指导书进行专检。
4.3机械设备一览表4.4作业条件1 工测量的资料准备:(1)施工区域工程勘测控制资料;(2)施工区域大比尺度(1:500~1:5000)地形图;(3)业主单位提供的高等级平面和高程控制测量成果;(4)有效的施工图纸;(5)工程技术说明及有关图纸资料;(6)施工组织设计、施工方案或作业设计。
2 施工测量的技术准备:(1)按本规程要求,结合工程特点和具体情况编制各项测量方案;(2)熟悉图纸资料,向作业人员进行技术交底,指定内业与外业作业流程图表;(3)坐标转换公式、精度评定方法和公式、内业计算所须图表等的准备;(4)对业主提供的首级测量控制点进行复核;(5)进行现场踏勘,在周密调查的基础上进行控制网的初步设计。
3 施工测量的资源准备:(1)测量仪器设备的准备:根据工程特点和具体情况,选配必要的测量仪器设备,并在使用前应对仪器设备进行检校;(2)根据工程特点和具体情况,选派具有相关经验的技术人员和作业人员,组成工程项目测量班组,承担本工程项目的施工测量任务,作业前,应对班组人员进行技术交底;(3)按施工测量方案作好其他物资准备。
监理工作作业指导书范文

监理工作作业指导书监理工作作业指导书前言《监理工作作业指导书》是按现行监理工作的有关法律、法规、规范和标准的要求,进行整理、归纳、编制的,对监理项目部开展监理工作起到一定的指导作用,如规范、标准等有所变动,则按新的要求执行。
(包括建设工程监理基本表式)目录一、项目监理工作的程序和分工1.监理项目业务工作程序 (1)2.监理项目业务各阶段工作的分工 (2)3.施工阶段监理工作的总程序 (3)二、施工阶段主要监理工作的流程1.隐蔽工程检验流程 (4)2.技术联系工作流程 (4)3.材料审核流程 (5)4.进口材料、设备审核流程 (5)二、施工阶段各项监理工作的要求1.对施工承包商的质量管理体系、质量管理制度审查的要求 (5)2.对分包单位审查的要求 (6)3.对设计图纸会审纪要和施工组织设计(方案)审核的要求 (6)4.对工程开工条件审核的要求 (7)5.对材料、构配件、设备质量控制的要求 (8)6.对工程测量复核的要求 (9)7.对旁站监理工作的要求 (9)8.对分项、分部工程质量控制的要求 (10)9.对工程进度控制的要求 (12)10.对工程投资控制工作的要求 (12)11.对单位工程、竣工验收工作的要求 (12)12.对监理工作联系单、监理工程师通知单等工作的要求 (13)13.对工程例会、会议纪要工作的要求 (14)14.对监理月报工作的要求 (14)15.对监理日记工作的要求 (14)16.对监理项目施工方和监理方资料工作的要求 (15)17.对监理工作总结编写工作的要求 (15)四、各分项、分部工程的监理工作1.地基与基础分部工程 (16)2.主体结构分部工程 (19)3.建筑装饰装修分部工程 (22)4.建筑屋面分部工程 (24)5.建筑给水、排水及采暖分部工程 (24)6.建筑电气分部工程 (25)7.智能建筑分部工程 (26)8.通风与空调分部工程 (27)9.电梯分部工程 (27)10.建筑节能工程 (28)11.市政道路工程 (29)12.绿化工程 (32)13.结构加固工程 (34)监理的制度化、规范化、标准化的应用是决定监理工作质量的关键,亦是施工质量一个很重要的外在条件。
建筑施工测量工程监理细则编写作业指导书

编号:ZY—005—08江苏建发建设项目咨询有限公司作业文件建筑施工测量工程监理细则编写作业指导书主编:汪有清批准:古有沂发布日期 2011年3月9日实施日期 2011年3月9日本作业指导书是编写“建筑施工测量工程监理细则”的指导性文件,公司所属各工程监理部应遵照执行。
各工程监理部在编写前应充分阅读“本工程设计文件”,掌握设计要点,并按照公司文件“监理细则编写作业指导书的应用”(建监字(2011)第004号)一文的要求编写监理细则。
本作业指导书由总师办负责解释。
本作业指导书主编:汪有清参编:无参与者:无修订表B13保利香槟国际工程监理实施细则(建筑施工测量)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):江苏建发建设项目咨询有限公司专业监理工程师:总监理工程师:日期:江苏省建设厅监制目录一、工程概况 (1)二、专业设计概况及特点 (1)(一)、专业设计概况 (1)(二)、专业特点: (4)三、编制依据 (5)四、监理工作流程: 建筑施工测量质量控制的工作流程 (6)(一)、事前控制: (8)(二)、事中控制: (8)(三)、事后控制: (11)五、监理工作的控制目标及控制要点 (11)(一)、监理工作的控制目标 (11)(二)、监理工作的控制要点 (11)六、监理工作方法与措施 (12)(一)、监理工作方法大致如下: (12)(二)、监理对施工测量质量控制的主要措施: (19)七、安全监理措施: (20)建筑施工测量监理实施细则一、工程概况工程名称:保利香槟国际建设单位:保利江苏房地产发展有限公司勘察单位:南京苏杰岩土勘察设计有限公司设计单位:南京长江都市建筑设计股份有限公司监理单位:江苏建发建设项目咨询有限公司施工单位:龙信建设集团有限公司工程地点:位于南京市建邺区G34地块(金沙江东街)工程规模:该项目总建设用地面积为95685平方米,总建筑面积约为267038平方米,其中地上建筑面积约210109平方米,地下建筑面积约56929平方米,由21栋18+1层单体、1#~6#车库、人防Ⅰ区地库、人防Ⅱ区地库、人防Ⅲ区地库及商铺组成,规划住户数为1353户。
测量复核记录范文

测量复核记录范文1.前言该复核记录旨在对之前进行的测量工作进行复核,以验证测量结果的准确性和可靠性。
本次复核记录共包括测量目的、测量方法、测量设备和结果复核四个部分。
2.测量目的本次测量的目的是对建筑项目的尺寸进行测量,以评估其与设计图纸的符合度。
此项测量工作对于确保建筑项目的准确性和品质至关重要。
3.测量方法本次测量采用了传统的测量方法和仪器,并参考了建筑图纸中提供的尺寸指标。
根据图纸上的标注,我们选取了主要结构尺寸和关键部位进行测量。
4.测量设备为了确保测量结果的准确性,我们使用了以下测量设备:4.1.测量尺:使用精确的测量尺对建筑各部分进行长度、高度等方面的测量。
4.2.钢卷尺:用于测量较长的距离,如墙面的长度。
4.3.水平仪:用于测量水平面位置和倾斜度。
4.4.垂直仪:用于测量垂直面的位置和倾斜度。
4.5.望远镜:用于测量高度较高的构件,如楼层的高度。
5.结果复核基于之前的测量工作,我们对测量结果进行了复核,并与设计图纸中的尺寸进行对比。
以下是复核结果的摘要:5.1.墙面尺寸:根据测量结果,墙面尺寸与设计图纸中的尺寸一致,在允许误差范围内。
5.2.地板尺寸:我们发现一些地板尺寸与设计图纸中的尺寸存在一定差异,我们将进一步调整,并与项目负责人沟通以确认是否需要修正。
5.3.楼层高度:根据测量结果,楼层高度与设计图纸中的尺寸基本一致,在允许误差范围内。
5.4.窗框尺寸:测量结果显示窗框尺寸与设计图纸中的尺寸一致,无需修正。
6.结论基于对之前测量工作的复核,我们可以得出以下结论:6.1.大部分建筑尺寸与设计图纸中的尺寸一致,说明设计和施工工作基本按照计划进行。
6.2.需要调整部分地板尺寸,以确保其与设计图纸中的尺寸一致。
6.3.其他关键尺寸如窗框和楼层高度等均符合设计图纸要求,无需修改。
7.建议基于上述结论,我们提出以下建议:7.1.确认地板尺寸调整的可行性,并与项目负责人协商确定后续工作计划。
监理审查意见填写作业指导书

公司2012年管理创新成果推广应用(Ⅱ) 监理审查意见填写作业指导书(JLCG―Ⅱ―10)编写人:李小庆评审人:科学技术发展委员会审批人:翟彦和西安长庆工程建设监理有限公司技术质量部2012年3月目录1目的 (1)2 依据 (1)3 填写范例 (1)3.1 A、B类表签署 (1)3.2 检验批质量验收记录签署 (17)1 目的1.1旨在指导、规范监理人员在长庆油田2012年产建工程建设过程中各项资料的填写、签署。
1.2除遵循本指导书外,作为工程监理人员还应熟知有关国家、地方政府的法律法规和政策指令,以及业主、设计文件的有关要求。
本指导书的内容若有悖于国家、地方政府和业主的最低要求,应以国家、地方政府和业主的要求为准。
2 依据2.1工程建设方面的相关法律、法规。
2.2工程建设方面的标准、规范、规程。
3 填写范例3.1A、B类表签署3.2检验批质量验收记录签署3.1.1开/复工报审表工程开/复工报审表3.1.2施工组织设计(方案)报审表施工组织设计(方案)报审表3.1.3分包单位资格报审表分包单位资格报审表说明:附件中的分包单位资质材料包括企业资质和拟驻工地的管理人员资质。
3.1.4试验室资格报审表试验室资格报审表3.1.5施工人员资格报审表施工人员资格报审表说明:管理人员资格报审由总监理工程师审查签认,特殊工种人员资格报审由专业监理工程师审查签认。
3.1.6施工机具报审表施工机具报审表说明:1、施工机具报审和验收应依据施工组织设计(方案)进行,并结合工程实际进度需要填写;2、对施工质量和安全有重要影响的机具,监理工程师还应抽查实物外观,核查设备参数以及检定证书等,并将意见填写到审查意见中。
3.1.7施工测量放线报审表施工测量放线报审表说明:放线的依据资料包括设计交桩记录、设计图纸(列图号)、上道工序的测量成果表等。
3.1.8施工进度计划报审表施工进度计划报审表3.1.9无损检测报审表无损检测报审表说明:1、检测比例栏填写设计或规范要求的比例;2、焊口号填写本批全部完成的焊口号。
工程测量操作作业指导书

工程测量操作作业指导书前言测量是一项基本技能,是建筑、土木工程等各类工程建设必不可少的一项工作,也是技术技能人员必备的一项基本技能。
本指导书旨在详细介绍工程测量的基本概念、测量仪器的使用方法、测量过程中的注意事项及操作要求,以便于初学者快速掌握测量技术,顺利完成工程测量操作作业。
一、工程测量的概念工程测量是指为建立建筑、土木工程设计基础和完善设计图纸、保证工程质量和施工安全,进行的一项技术工作。
其目的是准确测量出地面或地下物体的位置、形状、尺寸、线路等参数,在建设工程过程中提供准确的数据和基本信息。
二、测量仪器的使用方法1.量角器的使用方法量角器是用来测量角度的仪器,有手动和电子两种类型。
使用方法如下:(1)手动量角器使用方法:将量角器置于两条线相交的交点上,调整移动杆使其与两线重合,读数并记录下角度。
(2)电子量角器使用方法:按下电源开关,将量角器置于所需测量的角度上,等待显示屏出现数值后记录下角度。
2.测距仪的使用方法测距仪是用来测量距离的仪器,一般分为激光测距仪和电子测距仪两种。
使用方法如下:(1)激光测距仪使用方法:瞄准所需测量的物体,按下按钮,等待激光测距仪显示距离数值,记录下距离。
(2)电子测距仪使用方法:将测距仪置于所需测量的物体位置处,按下按钮,等待电子测距仪显示距离数值,记录下距离。
3.自动水平仪的使用方法自动水平仪是用来测量高低差和水平面的仪器,一般分为光学水准仪和电子水准仪两种。
使用方法如下:(1)光学水准仪使用方法:在观测线一侧设置基准点和测点,利用目镜观测两点间的高差,得出高度数值。
(2)电子水准仪使用方法:在观测线一侧设置基准点和测点,按下按钮,等待电子水准仪显示高度数值。
需要注意的是,使用电子水准仪时需要先进行基准校正。
三、测量过程中的注意事项1.测量前的准备工作在进行测量工作之前,需要对测量设备进行检查和校准。
同时,需要检查测量现场是否符合测量要求,如是否存在干扰物、光线是否充足等问题。
测量复核记录范文

测量复核记录范文1.前言在进行测量活动时,为确保测量结果的准确性和可靠性,常常需要进行复核测量。
复核测量是对已有的测量数据进行再次测量,以验证数据的准确性,并对测量过程进行评估和改进。
本文将详细记录一次测量复核的过程和结果。
2.测量复核目的3.复核对象在这次复核中,我们选择了一个钢材件的尺寸测量数据作为复核对象。
该尺寸是钢材件的宽度,已有的测量结果如下:测量次数测量值(毫米)1 10.252 10.233 10.284 10.265 10.244.复核测量方法为了保证复核结果的可靠性,我们采用了与原始测量相同的测量方法和仪器。
在复核过程中,我们使用了同样的卡尺进行测量,同时也采取了相同的操作方法和环境条件。
5.复核测量结果对于每次测量数据,我们进行了三次测量,计算平均值作为复核结果。
具体的测量数据和计算结果如下所示:测量次数复核测量值(毫米)1 10.262 10.243 10.274 10.255 10.236.结果分析通过对比复核结果和原始测量数据,我们可以得出以下结论:-复核测量数据与原始测量数据之间存在一定的差异,但差异范围较小,整体测量精度较高。
-复核结果的平均值与原始测量结果的平均值非常接近,说明复核过程已经有效地减小了测量误差。
7.改进措施基于对复核结果的分析,我们可以提出以下改进措施:-加强测量仪器的维护和校准工作,确保测量仪器的准确性。
-在测量过程中增加复核环节,多次测量同一尺寸,减小随机误差的影响。
8.结论通过本次测量复核,我们得出的结论是,原始测量数据的准确性较高,复核过程中的误差相对可控。
在进行复核测量时,我们采用了与原始测量相同的方法和仪器,并进行了多次测量。
通过对比复核结果和原始测量数据,我们发现差异较小,复核结果的精度相对较高。
针对存在的差异,我们提出了一些改进措施,以进一步提高测量的精度和可靠性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
作业指导书系列工程测量监理复核作业指导书(标准、完整、实用、可修改)编号:FS-QG-47345工程测量监理复核作业指导书Engineering survey supervision review operation instructions说明:为明确工作目的、范围及操作秩序,减少不确定度,使人员队伍与目标管理科学化、制度化、规范化,特此制定。
工程测量监理复核工作作业指导书建筑工程施工的测量工作不仅是工程建设的基础,而且是涉及工程质量的关键。
近几年随着社会经济快速发展,从适应现代化城市环境需求来考虑,建筑师在建筑设计中既要满足使用功能要求,又要注重建筑外观造型,许多外观造型复杂的超大超高规模的建筑物应运而生,在这些建筑工程施工过程中,测量工作尤为显得重要。
施工单位的测量方案是否合理,测量数据是否准确可靠,测量人员专业水平都直接影响工程质量,因此,监理工程师切实做好测量监理工作是施工质量过程控制的一项重要环节。
监理工程师必须对工程建设过程中测量方案、测量数据进行审查、复核签证。
由于测量监理是检查、验收的最后一道程序,这样就对监理工程师测量专业方面提出了很高的要求。
监理工程师应结合工程特点,编制相应的测量监理实施细则,以保证监理测量工作的质量。
根据公司资源配备情况以及测量精度要求和重要性,公司制定了《测量监理复核作业指导书》,明确规定项管部监理项目部在人员、仪器设备配备方面的要求,并对工程施工控制网、建筑物轴线放线、垂直度和沉降等复测项目规定了作业人员、作业频率以及精度要求,下面结合工作实践着重从三个方面谈一谈如何做好建筑工程施工阶段测量监理工作.1施工控制网(建筑方格网)测量监理工作要点建筑施工控制测量的任务首先是建立施工控制网,一般情况下,在新建的大中型建筑场地上,施工控制网一般布置成正方形或矩形的格网(称建筑方格网),对于扩建工程或改建工程,当建立方格网有困难时,可采用导线网作为施工控制网。
建筑施工通常采用建筑坐标系(亦称施工坐标系)。
其坐标轴与建筑主轴线相一致或平行,便于设计和施工放样。
监理工程师在审查、复核施工控制网时,首先应审查建筑方格网的布置情况:1.1建筑方格网的布置是否根据建筑设计总平面图上各建筑物和构筑物布设,并结合现场的地形情况拟定的。
1.2方格网布置时,是否已注意以下几点基本要求:方格网的主轴线应布设在整个场地的中部,并与总平面上所设计的主要建筑物的基本轴线相平行;方格网的转折角应严格成90度;方格网的边长的相对精度视工程要求而定,一般为1/10000~1/20000;控制点用桩的位置应选在不受施工影响并能长期保存处。
1.3重点测设复核建筑方格网的主轴线。
主轴线的定位是根据测量控制点来测设的。
因此,监理工程师首先应将主轴线点的坐标换算成测量坐标,依据附近的测量控制点,在适当的测设点的平面位置的上通过调整来定出主轴线,以进行复核、对照。
1.4详细测设复核建筑方格网,在主轴线测定以后,监理工程师可详细测设复核方格网。
复核方法:根据主轴线四个端点通过交会定出方格四个角点(用混凝土桩标定),以上述构成"田"字形的各个格点作为基本点,再以基本点为基础,按角度交会方法或导线测量方法测设复核方格网中所有各点(用木桩或混凝土桩标定)。
1.5施工控制网(建筑方格网)是一个建筑工程建设的基础。
因此,监理工程师在审查、复核时,必须事先自己制定一套完整的审查,测设复核的程序,不能简单沿用施工单位布设施工控制网的顺序。
只有这样,才能发现施工单位布设施工控制网存在的偏差和错误,并及时纠正。
同时,监理工程师要参照《工程测量规范》(GB50026-93)严格对施工单位的测量仪器设备的精度和校定情况、测量数据的精度情况进行核查,使其符合规范要求。
2建筑施工测量监理工作要点对于建筑施工测量,首先是建筑物轴线测设,一般应根据总平面图上所给出的建筑物设计位置进行定位,也就是把建筑物的墙轴线交点标定在地面上,然后再根据这些交点进行详细放样,建筑物轴线的测设主要有根据规划道路红线测设建筑物轴线和根据已有建筑物关系测设建筑物轴线二种方法。
监理工程师在审查、复核主轴线时,应有针对性采取下列措施:2.1根据规划道路红线测设的建筑物轴线:首先,审查核实新建筑物的设计位置与红线关系是否得到政府规划部门的批准;检查核实规划部门提供的建筑红线数据、平面控制坐标的准确性;检查设计总平面图坐标数据的准确性。
然后,根据规划红线复核施工单位测设的主轴线,并要求施工单位在轴线的延长线上打制桩,以便在开挖基槽后作为恢复轴线的依据。
2.2根据已有建筑物关系测设的建筑物轴线:首先检查核实设计总平面图上新建筑物的设计位置与已有建筑位置的关系,及坐标数据的准确性。
然后,根据已有的建筑物可采用延长直线性、直角坐标法、平行线法来复核施工单位测设的主轴线。
2.3建筑物的主轴线测好后,监理工程师应进一步详细复核测设建筑物各轴线的交点位置(中心桩),测设时,应检查复核房屋轴线距离(误差不得超过1/2000)。
2.4在多层楼房施工中,控制桩也是向上投测轴线的依据,监理工程师应要求施工单位布设的控制桩钉在槽外2~4m 的地方。
如系多层建筑物,为了便于向上引点,可设在较远的地方,如附近有固定建筑物,最好把轴线投到建筑物上。
2.5建筑施工测量中,基础施工测量是一个重要环节,主要工作有基槽挖土的放线和抄平、基础施工的放线和抄平。
对于基槽挖土,监理工程师检查主要内容是控制基槽开挖深度,一般可在基槽挖到一定深度后,用水准仪在壁上每隔2~3m和拐角处设置一些水平的小木桩(平水桩:标高误差控制±10mm),这些木桩可作为清理槽底和铺设垫层的依据,待土方挖完后,再根据控制桩复核基槽宽度和标高,合格后,可允许施工单位进行垫层施工。
基础施工在轴线投设时,如建筑物精度要求较高,应用经纬仪投点,再按设计尺寸要求进行复核,标高可直接在模板定出标高控制线,监理工程师应根据水准点进行复核。
2.6对于高层建筑,在施工测量中,由于地面施工部分测量精度要求较高,高层施工部分场地较小,测量工作条件受到限制,并且容易受到施工干扰,因此,监理工程师在审查、复核时应着重注意施工测量的方法是否有针对性及符合规范要求和所用的仪器是否适用、匹配。
2.7高层建筑的平面控制网布设于地坪层(底层),其形式一般为一个矩形或若干个矩形,且布设于建筑物内部,以便逐层向上投影,控制各层的细部(墙、柱、电梯井筒、楼梯等)的施工放样。
平面控制点一般为埋设于地坪层地面混凝土上面的一块小铁板,上面划十字线,交点上冲一小孔,代表点位中心。
监理工程师在审查、复核时应先检查平面控制点点位的选择是否与建筑物的结构相适应,具体要点:矩形控制网的各边应与建筑轴线相平行;建筑物内部的细部结构(主要是柱和承重墙)不妨碍控制点之间的通视;控制点向上层作垂直投影时,要在各层楼板上设置垂准孔,因此,通过控制点的铅垂方向应避开横粱和楼板中的主钢筋。
然后对平面控制网进行检查、复核并测设,精度控制:平面控制点之间的距离测量精度不应低于1/10000,矩形角度测设的误差不应大于±10"。
同时,要求施工单位注意控制点在结构和外墙(包括幕墙)施工期间妥善保护。
2.8高层建筑施工的高程控制网为建筑场地内的一组水准点。
待建筑物基础和地坪层建造完成后,在墙上或柱上从水准点测设"一米标高线"(标高为十1.000m)或"半米标高线"(标高为十0.500m),作为向上各层测设设计高程之用。
监理工程师应首先检查建筑场地内的一组水准点数量(不少于3个),然后复核测设"一米标高线"或"半米标高线"是否符合要求。
2.9在高层建筑施工中,无论是平面控制点的垂直投影,还是高程传递,对所使用的仪器设备均有一定要求,监理工程师应予以控制。
2.10垂准仪可以用于各种层次的平面控制点的垂直投影。
如用经纬仪(加装直角目镜)作控制点的垂直投影,一般用于10层以下的建筑物。
高程传递一般可采用钢卷尺垂直丈量法和全站仪天顶测距法进行,对于精度要求高的超高层建筑应使用全站仪进行高程传递。
各种仪器使用技术要求应符合工程测量规范(GB50026-93)规定。
2.11高层建筑结构细部(外墙、承重墙、立柱、电梯并筒、粱、楼板、楼梯等及各种预埋件)测设很重要,特别是复杂的平面结构,监理工程师应重点进行控制:首先应审查施工单位编制的测量方案(是否经过计算),再检查其实施情况。
同时,监理工程师通过计算制定相应监理实施控制细则再予以复核、测设,一般对每层建筑结构细部可根据平面控制点用经纬仪和钢卷尺极坐标法、距离会交法、直角坐标法等复核测设其平面位置,根据一米标高线用水准仪复核测设其标高。
3建筑工程变形测量监理工作要点3.1建筑工程施工阶段的变形观测主要是建筑物沉降观测。
建筑物的沉降观测是根据基准点进行的。
沉降观测的基准点是2~3个埋设于建筑沉降影响范围以外的水准点,与城市水准点连测后,获得基准点的高程,它们之间的高差应经常用水准测量检核,以确证其高程的稳定性,冻土地区的基准点,应埋设在冻土深度线以下0.5m处。
基准点与沉降观测点不能相距太远,一般应在100m范围以内。
进行变形观测的建筑物上,应埋设沉降观测点。
观测点一般是沿建筑外围均匀布设,埋在荷载有变化的部位、平面形状改变处、沉降缝两侧、有代表性的支柱和基础上,应加设沉降观测点。
3.2监理工程师在审查、复核沉降观测时,首先应检查观测点的数量和位置是否全面反映建筑物的沉降情况。
接着审查施工单位沉降观测的实施方案:包括使用测量设备和精度控制,施工阶段沉降观测的周期和观测时间。
一般建筑,可在基础完工后或地下室砌完后开始观测,大型、高层建筑,可在基础垫层或基础底部完成后开始观测。
观测次数与间隔时间应视地基与加荷情况而定。
民用建筑可每加高1~5层观测一次;工业建筑可按不同施工阶段(如回填基坑、安装柱子和屋架、砌筑墙体、设备安装等)分别进行观测。
如建筑物均匀增高,应至少在增加荷载的25%、50%、75%和100%时各测一次。
施工过程中如暂时停工,在停工及重新开工时应各观测一次,停工期间,可每隔2~3个月观测一次。
然后,检查基准点、沉降观测点的布设是否符合规定要求。
观测点应便于立水准尺、观测能够长期保存和不容易受到破坏。
最后对施工单位每次沉降观测的数据进行检查复核并签署监理意见。
在沉降观测中,观测时间、方法和精度要求应严格参照《工程测量规范》(GB50026-93)、《建筑变形测量规程》(JGJ/T8-97)标准有关条款要求,为了保证水准测量的精度,观测时,视线长度一般不得超过50m,前、后视距离要尽量相等。
