纸面石膏板吊顶施工技术交底54635

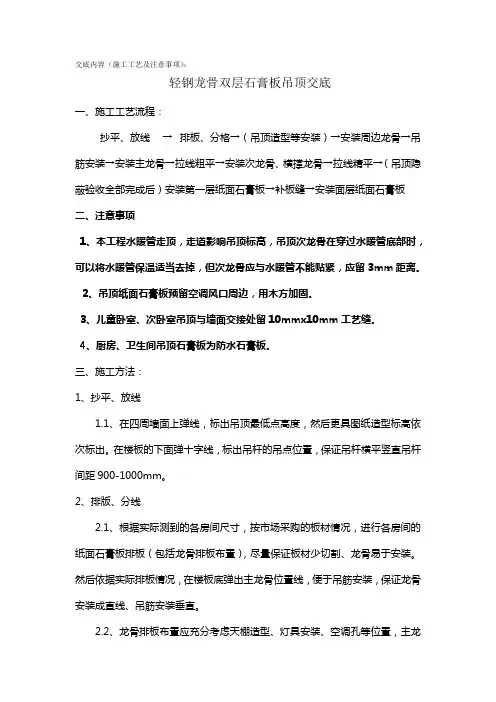

轻钢龙骨纸面石膏板吊顶技术交底

交底内容(施工工艺及注意事项):轻钢龙骨双层石膏板吊顶交底一、施工工艺流程:抄平、放线→排板、分格→(吊顶造型等安装)→安装周边龙骨→吊筋安装→安装主龙骨→拉线粗平→安装次龙骨、横撑龙骨→拉线精平→(吊顶隐蔽验收全部完成后)安装第一层纸面石膏板→补板缝→安装面层纸面石膏板二、注意事项1、本工程水暖管走顶,走道影响吊顶标高,吊顶次龙骨在穿过水暖管底部时,可以将水暖管保温适当去掉,但次龙骨应与水暖管不能贴紧,应留3mm距离。
2、吊顶纸面石膏板预留空调风口周边,用木方加固。
3、儿童卧室、次卧室吊顶与墙面交接处留10mmx10mm工艺缝。
4、厨房、卫生间吊顶石膏板为防水石膏板。
三、施工方法:1、抄平、放线1.1、在四周墙面上弹线,标出吊顶最低点高度,然后更具图纸造型标高依次标出。
在楼板的下面弹十字线,标出吊杆的吊点位置,保证吊杆横平竖直吊杆间距900-1000mm。
2、排版、分线2.1、根据实际测到的各房间尺寸,按市场采购的板材情况,进行各房间的纸面石膏板排板(包括龙骨排板布置),尽量保证板材少切割、龙骨易于安装。
然后依据实际排板情况,在楼板底弹出主龙骨位置线,便于吊筋安装,保证龙骨安装成直线、吊筋安装垂直。
2.2、龙骨排板布置应充分考虑天棚造型、灯具安装、空调孔等位置,主龙骨应尽量错开这些位置。
3、吊顶造型等安装3.1、吊顶造型用18mm木工板制作,反面做防火处理,正面刷乳胶封9.5mm纸面石膏板。
4、安装边龙骨4.1、根据弹出的标高控制线,在四周墙体、柱体上铺钉边龙骨,以便控制天棚龙骨安装。
边龙骨安装要求牢固、顺直、标高位置准确。
5、吊筋安装5.1、吊顶采用ф8镀锌通丝吊筋,吊筋间距控制在900-1000mm。
5.2、吊筋与楼板底连接采用M8*80镀锌钢膨胀与楼板连接,应使主龙骨悬挑长度不大于300mm,吊筋应按现场实际测量的尺寸进行下料。

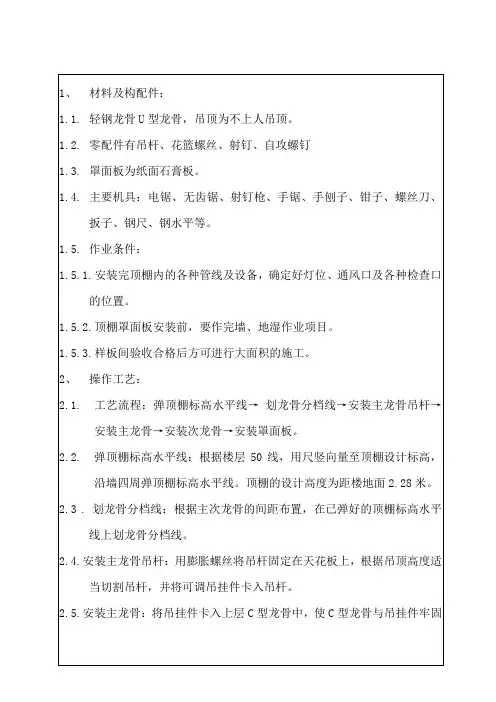

6、安装主龙骨6.1、吊顶主龙骨选用龙牌U50型。
相邻两根主龙骨接头位置应错开,相邻主龙骨应背向安装,相邻主龙骨挂件应采用一正一反安装,防止龙骨倾覆;主龙骨中距900-1000mm。
纸面石膏板吊顶技术交底

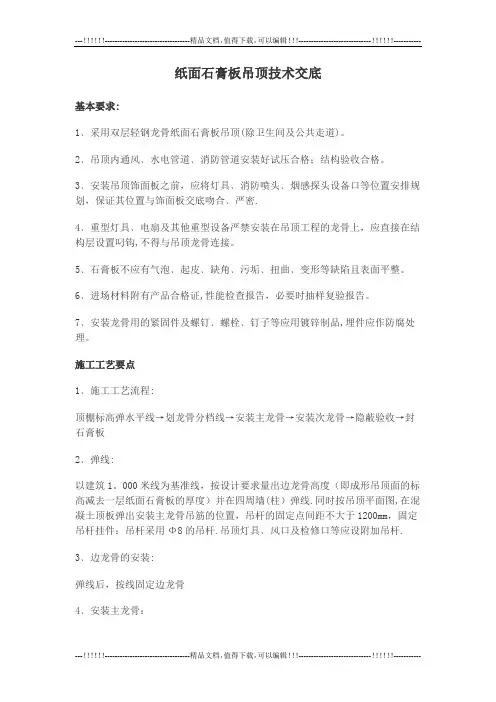

纸面石膏板吊顶技术交底基本要求:1﹑采用双层轻钢龙骨纸面石膏板吊顶(除卫生间及公共走道)。
2﹑吊顶内通风﹑水电管道﹑消防管道安装好试压合格;结构验收合格。
3﹑安装吊顶饰面板之前,应将灯具﹑消防喷头﹑烟感探头设备口等位置安排规划,保证其位置与饰面板交底吻合﹑严密.4﹑重型灯具﹑电扇及其他重型设备严禁安装在吊顶工程的龙骨上,应直接在结构层设置叼钩,不得与吊顶龙骨连接。
5﹑石膏板不应有气泡﹑起皮﹑缺角﹑污垢﹑扭曲﹑变形等缺陷且表面平整。
6﹑进场材料附有产品合格证,性能检查报告,必要时抽样复验报告。
7﹑安装龙骨用的紧固件及螺钉﹑螺栓﹑钉子等应用镀锌制品,埋件应作防腐处理。
施工工艺要点1﹑施工工艺流程:顶棚标高弹水平线→划龙骨分档线→安装主龙骨→安装次龙骨→隐蔽验收→封石膏板2﹑弹线:以建筑1。
000米线为基准线,按设计要求量出边龙骨高度(即成形吊顶面的标高减去一层纸面石膏板的厚度)并在四周墙(柱)弹线.同时按吊顶平面图,在混凝土顶板弹出安装主龙骨吊筋的位置,吊杆的固定点间距不大于1200mm,固定吊杆挂件:吊杆采用Φ8的吊杆.吊顶灯具﹑风口及检修口等应设附加吊杆.3﹑边龙骨的安装:弹线后,按线固定边龙骨4﹑安装主龙骨:主龙骨应吊挂在吊杆上,主龙骨间距不大于1200mm.主龙骨宜平行房间长向布置,同时应起拱,起拱高度为房间跨度的1‰~3‰.主龙骨的悬壁段不应大于300mm,超过300mm应增加吊杆。
主龙骨的接长应采取对接,相邻龙骨的对接接头要相互错开。
主龙骨挂好后应基本调平.5﹑安装次龙骨:次龙骨应紧贴主龙骨底面安装(安装方向:垂直于主龙骨).次龙骨不超过纸面石膏板宽度的三分之一(即相邻次龙骨中到中的间距不超过400mm)。
安装面板时找到横撑龙骨的位置,加设横撑龙骨.采用自攻螺丝钉安装板材,板材接缝处必须安装在龙骨上(一般情况横撑龙骨中心线向外15mm)。
灯孔﹑送回风孔的位置必须按施工图设置,不符模数时增加副龙骨.6﹑纸面石膏板安装1。
纸面石膏板技术交底记录

(3)石膏板与墙面或其他基层交接处应留5mm缝隙,待乳胶漆完工后用瓷白密封胶收口。
三、验收
1、龙骨安装完毕后先自检,自检合格后报监理工程师验收,监理工程师验收合格并签字后方可安装石膏板。
2、观感:检查自攻丝间距、直线度、沉入深度、石膏板是否有损伤、石膏板缝隙是否一致,两层石膏板的接缝是否在同一根龙骨上。
(3)副龙骨与副龙骨连接件连接应紧固,严禁松动。
5、检修口、风口的安装

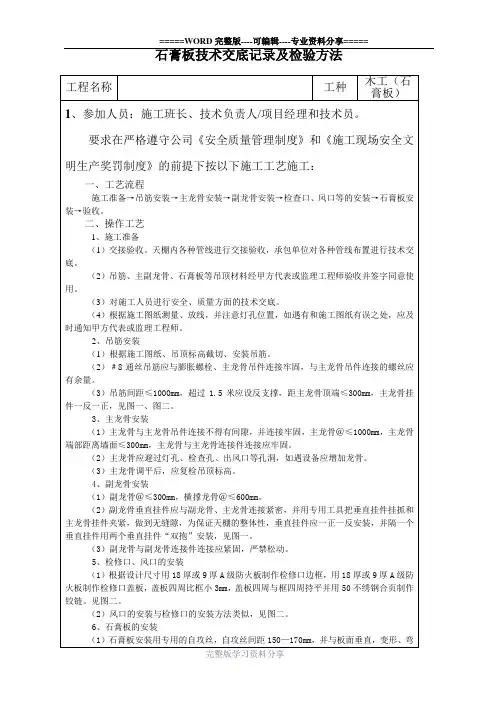

(1)根据设计尺寸用18厚或9厚A级防火板制作检修口边框,用18厚或9厚A级防火板制作检修口盖板,盖板四周比框小3mm,盖板四周与框四周持平并用50不绣钢合页制作铰链。见图二。
(2)风口的安装与检修口的安装方法类似,见图二。
6、石膏板的安装
2、吊筋安装
(1)根据施工图纸、吊顶标高截切、安装吊筋。
(2)﹟8通丝吊筋应与膨胀螺栓、主龙骨吊件连接牢固,与主龙骨吊件连接的螺丝应有余量。
(3)吊筋间距≤1000mm,超过1.5米应设反支撑,距主龙骨顶端≤300mm,主龙骨挂件一反一正,见图一、图二。
3、主龙骨安装
(1)主龙骨与主龙骨吊件连接不得有间隙,并连接牢固,主龙骨@≤1000mm,主龙骨端部距离墙面≤300mm,主龙骨与主龙骨连接件连接应牢固。
(1)石膏板安装用专用的自攻丝,自攻丝间距150—170mm,并与板面垂直,变形、弯曲的自攻丝严禁使用,自攻丝应沉入石膏板面1mm,严禁损伤纸面,自攻丝距离石膏板边≥10mm,安装第一层石膏板应用25mm自攻丝,安装第二层石膏板用35mm自攻丝。
(2)石膏板的长边及包边应沿副龙骨方向安装,石膏板安装应从中间向两边依次安装或从一边向另一边安装,严禁从两边向中间安装。第一层、第二层石膏板板缝严禁在同一根副骨上,石膏板板缝为5—8mm,填缝应用专用防开裂腻子,防开裂腻子应慢干,待腻子完全干后再用专用防开裂胶带,最后用优质白的确良布。见图四。
纸面石膏板吊顶技术交底

2.9接缝处理:
mm深度的凹陷和超过3mm宽的间隙都必须用填缝料填满并与板面平齐,待其干燥。
°刮两道。然后沿各个螺钉直线轻刮一道。
首先轻轻用砂纸打磨,去除板边多余毛刺。用阴角抹子(刮刀)将填缝料涂抹在阴阳角处,每边宽度为沿转角线向外扩展约100mm。按实际长度切割护角纸带,并沿纸带中心线叠成90度角。将纸带面对着板面压入填缝料中,压实,刮去多余填缝料保证纸带与填缝料充分接触而中间无气泡,并且填缝料厚度至少为1mm,注意不宜过厚。立即在纸带上覆盖一层填缝料并侧向两边均匀压抹一道。
待第一道完全干燥后,用刮刀或抹子涂抹第二道填缝料,两边各比前一道宽出50-60mm。
待第二道完全干燥后,用刮刀或抹子涂抹第三道填缝料,两边各比第二道宽出50-60mm。注意涂抹填缝料要均匀、严实并向两翼侧压均匀。
3.质量要求:
3.1.保证项目:
样、规格要符合设计要求。
3.2.基本பைடு நூலகம்目:
项次
项类
项 目
1、材料及构配件:
1.1.轻钢龙骨U型龙骨,吊顶为不上人吊顶。
1.2.零配件有吊杆、花篮螺丝、射钉、自攻螺钉
1.3.罩面板为纸面石膏板。
1.4.主要机具:电锯、无齿锯、射钉枪、手锯、手刨子、钳子、螺丝刀、扳子、钢尺、钢水平等。
1.5.作业条件:
1.5.1.安装完顶棚内的各种管线及设备,确定好灯位、通风口及各种检查口的位置。
4.2.轻钢骨架、纸面石膏板及其它吊顶材料在运输、进场、存放、使用过程中,要严格管理,做到不变形、不受潮、不生锈。
4.3.施工中已安装好的门窗、已施工完毕的地面,墙面等,在施工顶棚时要注意保护,防止污损。
4.4.轻钢骨架不得上人踩踏;其它工种的吊挂件不得吊于轻钢骨架上。
石膏板吊顶技术交底

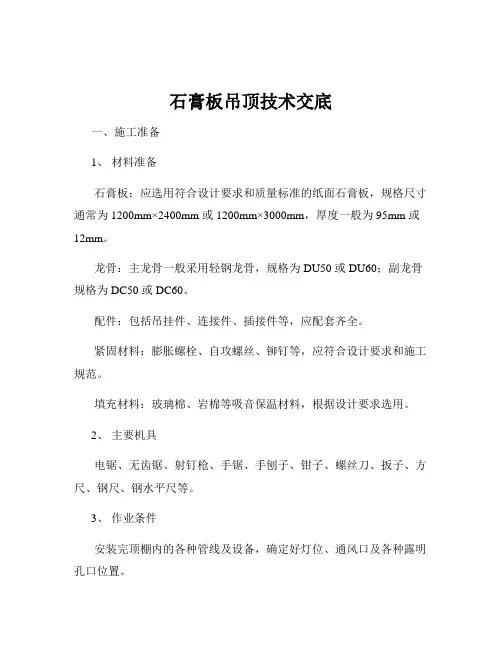

石膏板吊顶技术交底一、施工准备1、材料准备石膏板:应选用符合设计要求和质量标准的纸面石膏板,规格尺寸通常为 1200mm×2400mm 或 1200mm×3000mm,厚度一般为 95mm 或12mm。
龙骨:主龙骨一般采用轻钢龙骨,规格为 DU50 或 DU60;副龙骨规格为 DC50 或 DC60。
配件:包括吊挂件、连接件、插接件等,应配套齐全。
紧固材料:膨胀螺栓、自攻螺丝、铆钉等,应符合设计要求和施工规范。
填充材料:玻璃棉、岩棉等吸音保温材料,根据设计要求选用。
2、主要机具电锯、无齿锯、射钉枪、手锯、手刨子、钳子、螺丝刀、扳子、方尺、钢尺、钢水平尺等。
3、作业条件安装完顶棚内的各种管线及设备,确定好灯位、通风口及各种露明孔口位置。
完成墙、地湿作业工程项目。
搭好顶棚施工操作平台架子。
轻钢骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱度、灯槽、通风口等处进行构造处理,经鉴定后再大面积施工。
二、施工工艺流程1、弹线根据设计标高,沿墙四周弹顶棚标高水平线,并沿顶棚的标高水平线,在墙上划好龙骨分档位置线。
2、安装主龙骨吊杆在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装预先加工好的吊杆,吊杆安装用膨胀螺栓固定在顶棚上。
吊杆选用直径 8mm 的全牙丝杆,吊点间距 900-1200mm 之间。
3、安装主龙骨将组装好吊挂件的主龙骨,按分档线位置使吊挂件穿入相应的吊杆螺栓,拧好螺母。
主龙骨相接处装好连接件,拉线调整标高、起拱和平直。
起拱高度按设计要求,一般为房间跨度的 1/200-1/300。
4、安装副龙骨按已弹好的副龙骨分档线,卡放副龙骨吊挂件。
副龙骨采用配套的连接件与主龙骨连接。
副龙骨间距一般为 400mm,特殊情况不得大于600mm。
5、安装石膏板石膏板安装前应在龙骨下口拉通线,以控制石膏板安装的平整度。
石膏板安装时,应从顶棚的一侧向另一侧逐块安装,相邻两块石膏板应错缝拼接。

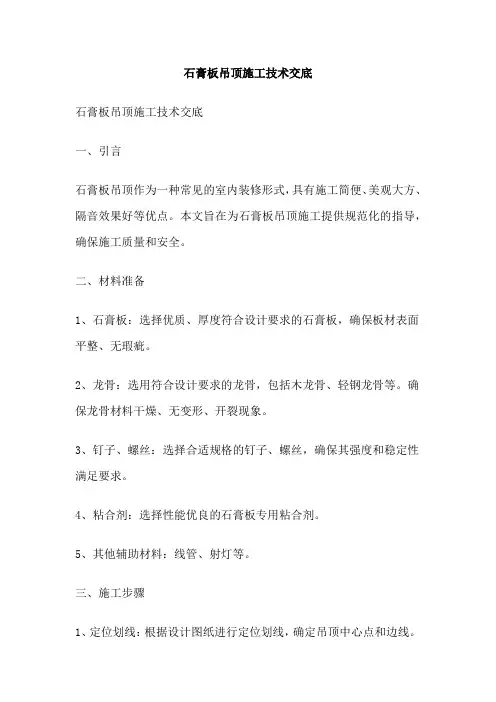

石膏板吊顶施工技术交底

石膏板吊顶施工技术交底石膏板吊顶施工技术交底一、引言石膏板吊顶作为一种常见的室内装修形式,具有施工简便、美观大方、隔音效果好等优点。
本文旨在为石膏板吊顶施工提供规范化的指导,确保施工质量和安全。
二、材料准备1、石膏板:选择优质、厚度符合设计要求的石膏板,确保板材表面平整、无瑕疵。
2、龙骨:选用符合设计要求的龙骨,包括木龙骨、轻钢龙骨等。
确保龙骨材料干燥、无变形、开裂现象。
3、钉子、螺丝:选择合适规格的钉子、螺丝,确保其强度和稳定性满足要求。
4、粘合剂:选择性能优良的石膏板专用粘合剂。
5、其他辅助材料:线管、射灯等。
三、施工步骤1、定位划线:根据设计图纸进行定位划线,确定吊顶中心点和边线。
2、龙骨安装:根据设计要求,安装木龙骨或轻钢龙骨。
确保龙骨间距、平整度和垂直度。
3、吊杆安装:根据设计要求,安装吊杆。
确保吊杆牢固、垂直,吊杆间距符合规范。
4、石膏板安装:将石膏板按照设计尺寸切割,然后将其固定在龙骨上。
固定时应注意石膏板的平整度和垂直度。
5、接线、装灯:根据设计要求,进行电线布管、灯具安装等操作。
注意安全用电,确保接线正确。
6、细节调整:对吊顶进行细节调整,确保整体效果美观、顺直。
7、清洁收尾:清除施工现场杂物,进行清洁收尾工作。
四、质量检验1、检查龙骨和吊杆的安装质量,确保其牢固、垂直。
2、检查石膏板的安装质量,确保其平整、垂直,接缝严密。
3、检查电线布管、灯具安装质量,确保其安全、规范。
4、检查吊顶整体效果,确保其美观、顺直。
五、安全注意事项1、施工前应对施工人员进行安全技术交底,明确施工安全要求。
2、吊顶施工时应设置专人指挥,确保施工安全。
3、使用电动工具时应注意安全用电,确保工具性能良好。
4、施工现场应设置安全警示标志,防止无关人员进入。
5、存放易燃物品的库房应做好防火措施,防止火灾事故发生。
六、结尾石膏板吊顶施工是一项技术要求较高的工作,需要施工人员具备专业的技能和经验。
通过对施工步骤的详细阐述和安全注意事项的强调,希望能为广大施工人员在实践中提供有益的参考和指导。
石膏板吊顶工程技术交底
石膏板吊顶工程技术交底一、项目背景石膏板吊顶是一种常见的室内装饰材料,广泛应用于住宅、商业建筑等各类场所。
本次工程旨在对石膏板吊顶的施工技术进行交底,确保施工质量和安全。
二、施工准备1. 工具和材料准备:- 石膏板:规格为1200mm×2400mm,厚度为9.5mm。
- 龙骨:采用热镀锌角钢,规格为38mm×38mm×0.6mm。
- 吊顶螺钉:采用镀锌螺钉,长度为25mm。
- 铝合金龙骨连接件:用于连接龙骨。
- 打蜡纸:用于保护石膏板表面。
- 石膏板剪刀、电钻、螺丝刀等工具。
2. 施工现场准备:- 确保施工现场清洁整齐,无杂物妨碍施工。
- 检查吊顶施工图纸和相关技术要求是否齐全。
- 确保施工现场通风良好,保证施工人员的安全。
三、施工步骤1. 定位和布线:- 根据设计要求,确定石膏板吊顶的位置和高度。
- 使用水平仪和尺子进行准确定位,并在墙面上标出吊顶的轮廓线。
- 使用尺子和粉笔进行布线,确定龙骨的位置和间距。
2. 安装龙骨:- 使用电钻和螺丝刀,将龙骨固定在墙体上。
- 龙骨的间距一般为600mm,龙骨与墙体的连接点要求坚固可靠。
- 使用水平仪检查龙骨的水平度,确保吊顶的平整度。
3. 安装石膏板:- 将石膏板放置在龙骨上,与龙骨垂直放置。
- 使用石膏板剪刀将石膏板剪裁成所需尺寸,注意保持边缘整齐。
- 使用螺丝刀和吊顶螺钉将石膏板固定在龙骨上。
- 石膏板的连接处要求紧密,无明显缝隙。
4. 龙骨连接件的安装:- 根据需要,使用铝合金龙骨连接件连接相邻的龙骨。
- 连接件的安装要求牢固可靠,保证吊顶的稳定性和承重能力。
5. 石膏板表面处理:- 使用打蜡纸覆盖石膏板表面,保护其免受污染和损坏。
- 打蜡纸的覆盖要均匀,无皱褶和空隙。
6. 吊顶检查和清理:- 检查吊顶的平整度和稳定性,确保符合设计要求。
- 清理施工现场,清除施工过程中产生的垃圾和杂物。
四、施工注意事项1. 施工过程中,要确保工人的安全,佩戴好安全帽和防护手套。
纸面石膏板吊顶技术交底
用直尺战塞尺查看
推线或者用程度仪查看
4.废品呵护:
4.1.沉钢骨架及纸里石膏板拆置时,要注意呵护顶棚内百般管线.沉钢骨架的吊杆、龙骨禁绝牢固正在透气管讲及其余设备件上.
4.2.沉钢骨架、纸里石膏板及其余吊顶资料正在输送、进场、存搁、使用历程中,要庄重管制,搞到没有变形、没有受潮、没有死锈.
1.5.2.顶棚罩里板拆置前,要做完墙、天干做业名目.
1.5.3.典型间查支合格后圆可举止大里积的动工.
2、支配工艺:
2.1. 工艺过程:弹顶棚标下火仄线→ 划龙骨分档线→拆置主龙骨吊杆→拆置主龙骨→拆置次龙骨→拆置罩里板.
2.2. 弹顶棚标下火仄线:根据楼层50线,用尺横背量至顶棚安排标下,沿墙四里弹顶棚标下火仄线.顶棚的安排下度为距楼大天2.28米.
3.2.2.纸里石膏板表面仄坦、净净,颜色普遍;无传染等缺陷.
项次
项类
项 目
允许偏偏好(mm)
检 验 圆 法
1
2
3
4
龙骨
龙骨间距
龙骨笔直
起拱下度
龙骨四里火仄
2
2
±10
±5
尺量查看
尺量查看
短背跨度1/200推线尺量
尺量或者程度仪查看
5
6
7
8
罩里板
表面仄坦
接缝笔直
接缝下矮
顶棚四里火仄
3
3
±5
用2米靠尺查看
2.6.拆置次龙骨:次龙骨取表层主龙骨笔直排列.上下层龙骨用龙骨对接件牢固,下层龙骨间距没有大于400mm.拆置查看心、风心等部位的附加龙骨.
2.7末尾安排吊挂件,包管所有吊顶底里处于共一火仄位子,便于拆置石膏板.
石膏板吊顶施工交底
表C2-1编 号 03-C2-003工 程 名 称 海底捞苏州新苏天地店装饰工程交底日期 2013-4-17施工单位 北京天欣丽润装饰工程有限责任公司分项工程名称 轻钢龙骨石膏板吊顶交底提要轻钢龙骨石膏板吊顶交底内容:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
一 场地准备1. 建筑外墙施工完成后方可进行石膏板安装。
当外墙未完成或窗户未安装完毕前,不宜进行石膏板安装施工。
2. 楼层内各类主要管线完成后再进行石膏板系统安装。
3. 安装现场保持干燥,地面不应有积水。
4. 安装前,应对现场进行清洁,清除积垢、灰尘、油污、杂物。
5. 在安装位置上残留的水泥、必须铲除,地面不平整应予修复。
6. 接缝施工,现场温度应高于5摄氏度,低于35摄氏度,否则禁止施工。
二 检查材料1. 安装前应核对材料品种、规格、数量无误。
2. 石膏板应干燥、平整、面纸完整无损。
受潮、弯曲变形、板断裂、面纸起鼓等均不得使用。
3. 轻钢龙骨应平整、光滑、无锈蚀、无变形。
4. 嵌缝膏应干燥、无受潮、无板结。
三 吊顶定位1. 按照设计,在四周墙面上弹线,标出吊顶位置。
2. 在天花上弹线,标出吊杆的吊点位置。
四 边龙骨安装表C2-1编 号 03-C2-003工 程 名 称 海底捞苏州新苏天地店装饰工程交底日期 2013-4-17施工单位 北京天欣丽润装饰工程有限责任公司分项工程名称 轻钢龙骨石膏板吊顶交底提要轻钢龙骨石膏板吊顶交底内容:审核人 交底人 接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
沿墙面安装边龙骨。
五 承载龙骨安装1. 在天花上沿弹线安装吊杆,两根吊杆间距不应超过1200mm ,建议采用900mm 。
纸面石膏板吊顶工程施工技术交底完整版
编号:TQC/K263纸面石膏板吊顶工程施工技术交底完整版In management, in order to make all the staff know what to do and what not to do, their responsibilities are of great significance to the work of the whole enterprise, so as to mobilize the enthusiasm of the staff and become the driving force of enterprise production.【适用指导方向/规范行为/增强沟通/促进发展等场景】编写:________________________审核:________________________时间:________________________部门:________________________纸面石膏板吊顶工程施工技术交底完整版下载说明:本管理规范资料适合用于管理中,为使全体人员都知道应该做什么,不应该做什么,以及明确自己的主要职责,所担负的职责对整个企业工作具有的意义和作用,从而把全体人员的工作积极性充分地调动起来,成为推动企业生产经营工作的动力。
可直接应用日常文档制作,也可以根据实际需要对其进行修改。
纸面石膏板吊顶工程施工技术交底(1)施工准备1)材料:①轻钢龙骨:大龙骨、中龙骨、小龙骨、吊挂件(吊杆)、大龙骨挂件、中龙骨吊挂件、小龙骨吊挂件、插件、连接件组成,其技术性能见下表。
大龙骨(主龙骨)是轻钢顶体系中主要受力构件。
整个吊顶的荷载通过主龙骨传给吊杆,也就是承载龙骨。
项目技术指标备注双面镀锌量120g/m2国标规定≥80g/m2长度误差+10,5mm(OB)国标规定+30、-10mm弯曲内角半径1.25~.25mmGBI1981-89角度偏差±10国标规定±1030'平直度底面1.0mm/m国标规定2.0mm/m中、小龙骨(次龙骨)主要作用是固定饰面板用,也就是覆面龙骨。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
项次
项目
允许偏差(㎜)
检验方法
1
表面平整度
3
用2m靠尺和塞尺检查
2
接缝直线度
3
拉5m线,不足5m拉通线,用钢直尺检查
3
接缝高低差
1
用钢直尺和塞尺检查
6.5.板安装与连接固定:纸面石膏板必须在无应力状态下进行安装,要防止强行就位。安装时用木支撑临时支撑,并使板与骨架压紧,待螺钉固定完,才可撤出支撑。安装固定板时,应从板中间向四边固定,不得多点同时作业,固定完一张后,再顺序安装固定另一张。固定纸面石膏板采用平头的自攻螺丝,自攻螺丝距次龙骨边缘不能小于3㎜,与板边的距离:面板包封的板边以10㎜~15㎜,切割的板边以15㎜~20㎜为宜。自攻螺丝间距以150㎜~170㎜为宜,螺丝应与板面垂直。螺帽宜略埋入板面约0.5㎜,并不使纸面破损。
4.3.将组装好吊挂件的主龙骨,按分档线位置使吊挂件穿入相应的吊杆螺栓,拧好螺母。
4.4.主龙骨相接处装好连接件,拉线调整标高、起拱和调平、调直(起拱高度为房间跨度的1/200~1/300)。
4.5.安装送排风洞口附加主龙骨,按图集相应节点构造,设置连接卡固件。
4.6.钉固边龙骨,采用射钉固定,射钉间距不大于1000㎜。
5、防火性能满足设计要求。
6、吊杆、龙骨的材质、规格应符合设计要求。
7、不得将纸面石膏板堆放在潮湿不通风的地方。
三、主要机具
审核人
交底人
接受交底人
技 术 交 底 记 录
表C2-1
编 号
工程名称
官港家园住宅小区一期59号样板间精装修工程
交底日期
2013.03.11
施工单位
天津市五洲装饰工程有限公司
分项工程名称
装饰工程
交底提要
吊顶 布线 安装
交底内容:
电锯、五齿锯、手电钻、木刨、扫槽刨、线刨、锯、斧、锤、螺丝刀、钳子、方尺、钢尺、钢水平等。
四、操作工艺
工艺流程
弹顶板标高水平线→划龙骨分档线→安装线管设施→安装主龙骨吊杆→安装主龙骨→安装次龙骨→安装纸面石膏板→钉孔点刷防锈漆→接缝处理
1、弹顶棚标高水平线:根据楼层标高水平线,用尺竖向量至顶棚设计标高,沿墙四周弹顶棚标高水平线。
6.6.纸面石膏板接口处理:在板接口处必须加装横撑龙骨,不允许接口处板“悬空”。
7、外露自攻螺丝端头要点防锈漆。
8、用小刮刀将嵌缝腻子均匀饱满地嵌入板下部间距的缝内,使腻子挤出背面板边、要形成一凸出的腻子沿口,这样使板边与嵌缝腻子咬接更牢。紧接着在斜口接缝处用宽60㎜的
刮刀刮上宽约60㎜、厚1㎜的腻子,随即把玻纤网格带贴上,用同样的刮刀,将网格带压入腻子中。
6.2.铺设方向:纸面石膏板从吊顶的一端开始错缝安装,逐块排列,余量放在最后安装,石膏板长边与次龙骨呈十字交叉状态(与主龙骨平行)。
6.3.相邻两张纸面石膏板在同一次龙骨的搭接宽度应基本相等,安装时在板间应预留3㎜左右的缝隙。
6.4.纸面石膏板安装时,在与纸面石膏板结触的龙骨上均匀涂刷聚醋乳酸乳液(白乳胶)一道。
二、材料要求
1、各类吊顶材料进场时,厂家必须提供产品合格证书、性能检测报告。工程管理人员组织进场验收并进行复验合格后,方可用于工程施工。
2、纸面石膏板的规格尺寸:满足设计要求。
3、外观质量:纸面石膏板板面应平整,对波纹、沟槽、污痕和划伤等缺陷不允许出现。
4、纸面石膏板放射性指标限量应符合《民用建筑工程室内环境污染控制规范》(GB50325—2001)中第3.1.2条规定。
3、吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。
4、金属吊杆、龙骨应进行表面防腐处理;木吊杆、龙骨应进行防腐、防火处理。
5、石膏板的接缝应严格按施工工艺标准进行板缝防裂处理。
6、饰面材料表面应洁净,不得有翘曲、裂缝及缺陷。
7、饰面板上的灯具、风口等设备的位置应合理、美观,与饰面板的交接应吻合、严密。
5、安装次龙骨:
5.1.按已弹好的次龙骨分档线,卡放次龙骨吊挂件。
5.2.吊挂次龙骨:按设计规定的次龙骨间距,将次龙骨通过吊挂件吊挂在主龙骨上,次龙骨的间
审核人
交底人
接受交底人
技 术 交 底 记 录
表C2-1
编 号
工程名称
官港家园住宅小区一期59号样板间精装修工程
交底日期
2013.03.11
施工单位
天津市五洲装饰工程有限公司
分项工程名称
装饰工程
交底提要
吊顶 布线 安装
交底内容:
距为500㎜~600㎜。
5.3.当次龙骨长度需多根延续接长时, Nhomakorabea次龙骨连接件,在吊挂次龙骨的同时相接,调直固定。
6、安装纸面石膏板:
6.1.所有龙骨已调整完毕;吊顶内的通风、水电管道应安装完毕,消防管道安装并调试完毕;吊顶内的灯槽、送排风口等应根据工程情况适当布置。
技术交底记录
表C2-1
编 号
工程名称
官港家园住宅小区一期59号样板间精装修工程
交底日期
2013.03.11
施工单位
天津市五洲装饰工程有限公司
分项工程名称
装饰工程
交底提要
吊顶 布线 安装
交底内容:
一、施工准备
1、作业条件
1.1.吊顶在大面积施工前,应对顶棚的起拱度、灯槽、通风口等处进行构造处理,经鉴定认可后再大面积施工。
2、划龙骨分档线:按设计要求的主、次龙骨间距布置,在已弹好的顶棚标高水平线上划龙骨分档线。
3、安装主龙骨吊杆:弹好顶棚标高水平线及龙骨分档位置线后,确定吊杆下端头的标高,按主龙骨位置及吊挂间距,将吊杆带固定片的一端紧固在已打的膨胀螺栓上。
4、安装轻钢龙骨主龙骨:
4.1.配装吊杆螺母。
4.2.在主龙骨上安装吊挂件。
五、质量标准
审核人
交底人
接受交底人
技 术 交 底 记 录
表C2-1
编 号
工程名称
官港家园住宅小区一期59号样板间精装修工程
交底日期
2013.03.11
施工单位
天津市五洲装饰工程有限公司
分项工程名称
装饰工程
交底提要
吊顶 布线 安装
交底内容:
1、吊顶的标高、尺寸、起拱应符合设计要求。
2、吊杆、龙骨和纸面石膏板的安装必须牢固。
1.2.安装龙骨前,应按设计要求对房间净高、洞口标高和吊顶内管道、设备及其支架的标高进行交接检验。
1.3.搭好吊顶施工操作手用架子。
2、材料准备
2.1.各种材料已按设计要求全部配备齐全,并已经过进场检验。
2.2.轻钢龙骨的型号、规格及配件必须符合设计要求。
2.3.其他材料有零配件有吊杆、圆钉、射钉、自攻螺钉、胶粘剂,其中自制吊杆要根据吊顶高度提前套丝,并涂刷防锈漆。
