硅钙板施工工艺
硅钙板隔墙施工工艺及质量标准(样稿)

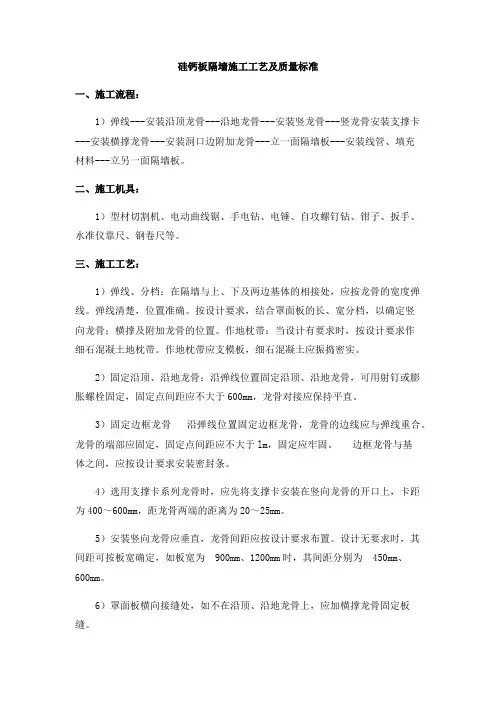

硅钙板隔墙施工工艺及质量标准一、施工流程:1)弹线---安装沿顶龙骨---沿地龙骨---安装竖龙骨---竖龙骨安装支撑卡---安装横撑龙骨---安装洞口边附加龙骨---立一面隔墙板---安装线管、填充材料---立另一面隔墙板。
二、施工机具:1)型材切割机、电动曲线锯、手电钻、电锤、自攻螺钉钻、钳子、扳手、水准仪靠尺、钢卷尺等。
三、施工工艺:1)弹线、分档:在隔墙与上、下及两边基体的相接处,应按龙骨的宽度弹线。
弹线清楚,位置准确。
按设计要求,结合罩面板的长、宽分档,以确定竖向龙骨;横撑及附加龙骨的位置。
作地枕带:当设计有要求时,按设计要求作细石混凝土地枕带。
作地枕带应支模板,细石混凝土应振捣密实。
2)固定沿顶、沿地龙骨:沿弹线位置固定沿顶、沿地龙骨,可用射钉或膨胀螺栓固定,固定点间距应不大于600mm,龙骨对接应保持平直。
3)固定边框龙骨沿弹线位置固定边框龙骨,龙骨的边线应与弹线重合。
龙骨的端部应固定,固定点间距应不大于lm,固定应牢固。
边框龙骨与基体之间,应按设计要求安装密封条。
4)选用支撑卡系列龙骨时,应先将支撑卡安装在竖向龙骨的开口上,卡距为400~600mm,距龙骨两端的距离为20~25mm。
5)安装竖向龙骨应垂直,龙骨间距应按设计要求布置。
设计无要求时,其间距可按板宽确定,如板宽为900mm、1200mm时,其间距分别为450mm、600mm。
6)罩面板横向接缝处,如不在沿顶、沿地龙骨上,应加横撑龙骨固定板缝。
7)3m高的隔墙安装一道;3~5m隔墙安装两道;5m以上的隔墙安装三道。
8)门窗或特殊节点处,使用附加龙骨,安装应符合设计要求。
9)对于特殊结构的隔墙龙骨安装(如曲面、斜面隔墙等),应符合设计要求。
10)电气铺管、安装附墙设备:按图纸要求预埋管道和附墙设备,要求与龙骨的安装同步进行,或在另一面硅钙板封板前进行,并采取局部加强措施,固定牢固。
电气设备在墙中铺设管线时,应避免切断横、竖向龙骨,同时避免在沿墙下端设置管线。
硅钙板吊板施工工艺

【1】硅钙板吊板施工工艺1、施工顺序弹线→安装吊杆→安装龙骨及配件→校平→安装罩面石膏板;2、操作要点(1)依据顶棚设计标高,沿墙面四周弹线,作为顶棚的标准线,其水平允许偏差15mm。
(2)依据大样图确定吊点位置弹线,并复验吊点间距。
吊点间距一般为900—1200mm。
吊杆与混凝土楼板与8mm钢膨胀螺栓固定。
(3)安装时上端焊角铁,角钢钻ф8孔,与钢筋混凝土板上ф8钢膨胀连接,下端套丝并配好螺帽。
吊杆端头套轻钢龙骨专用吊件,与轻钢龙骨天棚基层连接。
(4)安装主龙骨时,将主龙骨用吊挂件连接在吊杆上,拧紧螺丝卡牢。
主龙骨接长可用接插体连接。
主龙骨安装完后应进行调平,并考虑顶棚起拱高度不小于房间短向跨度的1/200。
(5)次龙骨用中吊挂件固定在主龙骨下面,吊挂件上端搭扣在主龙骨上,次龙骨间距按板材尺寸而定,间距一般为300-400mm。
(6)横撑龙骨与次龙骨垂直,装在罩面板的拼接处,横撑龙骨与次龙骨的连接,采用专用连接件。
(7)罩面板安装前要对已安装完的龙骨和罩面板板材进行检查,符合要求后方可进行罩面板安装。
石膏装饰板用高强自攻螺钉与龙骨固定;固定时要求钉头嵌入石膏板约0.5-1mm;钉眼涂防锈漆并用腻子找平。
板间留8~10㎜的缝隙,缝内用生石膏腻子填满,再贴专用网格带,以免接缝外开裂。
【2】铝板吊顶工程1、施工工艺流程弹线→划吊标位置线→钉铝板龙骨→吊筋安装→龙骨安装→隐蔽验收→铝板安装→验收。
2、施工要点(1)施线要根据设计图纸进行,由于龙骨都是与成品装饰板配合使用的,所以在设计时应先确定龙骨的标准尺寸,然后再根据吊顶面积,对分格位置进行布置。
(2)由于龙骨与轻质饰面板配套使用,吊顶本身材料的重力荷载较小,吊杆布置的要点是考虑吊顶平整度的需要。
吊杆的间距不宜过大,应控制在0.8-1.2m。
吊杆的间距不宜过大,应控制在0.8-1.2m。
吊杆的上部都不固定在设备管道上,以免管道变形或局部维修使棚面变形,影响吊顶的平整美观。
硅钙板保温施工工艺

硅钙板保温施工工艺
1. 简介
硅钙板是一种新型的保温材料,具有良好的保温性能和抗压强度。
在施工过程中,需要注意以下几个步骤。
2. 材料准备
施工前需要准备以下材料:
- 硅钙板
- 钢丝网
- 粘结剂
- 长度适宜的螺丝和膨胀螺栓
- 其他施工工具
3. 施工步骤
3.1. 准备基层
在施工前,需要确保基层平整、干燥和清洁。
清除基层上的杂物和灰尘。
3.2. 定位和安装钢丝网
用粘结剂将钢丝网固定在基层上。
确保钢丝网整齐平坦,无明显的松动和褶皱。
3.3. 安装硅钙板
将硅钙板按照设计要求剪裁成适当尺寸,用锚固件将板材固定在钢丝网上。
板材之间应有适当的缝隙用于伸缩。
3.4. 粘贴硅钙板
使用适当的粘结剂将硅钙板粘贴在基层和钢丝网上。
确保粘结剂均匀涂抹,避免出现空鼓和脱落现象。
3.5. 硅钙板表面处理
施工完成后,对硅钙板表面进行处理,以保证美观和耐久性。
可以使用防水、防火和耐候的涂料进行涂刷。
4. 注意事项
- 在施工过程中,注意安全,佩戴好个人防护用具。
- 严格按照设计要求和施工工艺进行施工,不得擅自更改。
- 确保施工材料的质量合格,避免使用劣质产品。
- 注意施工环境的湿度和温度,避免在不适宜的环境下施工。
5. 结论
以上是硅钙板保温施工的基本工艺,施工过程中需要注意每个步骤的细节和要点,确保施工质量和效果。
为了保证工程的安全和质量,建议请专业的施工人员进行施工,并遵守相关标准和规范。
硅钙板吊顶施工工艺及措施

硅钙板吊顶施工工艺及措施引言:硅钙板是一种多功能建筑材料,广泛应用于室内装饰领域。
它具备优异的防火性能、耐水性和耐腐蚀性,同时也具备良好的隔音和隔热性能。
在室内装饰中,硅钙板常常作为吊顶材料使用。
本文将介绍硅钙板吊顶施工的工艺流程和需要注意的措施。
一、施工前的准备工作1. 准备材料和工具:硅钙板、切割工具(如电锯、切割机等)、钢丝、悬挂件等。
2. 准备施工图纸:根据设计要求,绘制清晰的施工图纸并进行标记。
二、硅钙板的测量和切割1. 量取尺寸:根据施工图纸的标记,测量硅钙板需要被切割的尺寸。
2. 进行切割:使用切割工具将硅钙板按照测量得到的尺寸进行切割。
确保切口平整、齐整,以保证其后续的安装质量。
三、吊顶的安装1. 定位吊顶的位置:根据施工图纸,确定吊顶的安装位置并进行标记。
2. 安装装饰架:根据标记的位置,在墙面或横梁上安装装饰架。
注意装饰架的安装要稳固牢靠。
3. 进行吊顶板的安装:在装饰架上安装硅钙板,通过钢丝或悬挂件将硅钙板固定在装饰架上。
4. 进行接缝处理:在硅钙板之间的接缝处进行处理,以确保吊顶的整体效果和观感。
四、吊顶的收尾工作1. 检查和修整:在安装完成后,仔细检查吊顶的每个部分,确保各个硅钙板的安装质量和整体效果,发现问题及时修正。
2. 清洁:对吊顶进行清洁,将施工过程中产生的灰尘和杂物清除干净。
五、施工中的注意措施和安全措施1. 安全防护:在施工过程中,必须严格遵守安全操作规程,佩戴好防护用品,确保施工人员的人身安全。
2. 火源控制:硅钙板具有优异的防火性能,但在施工过程中仍要注意避免与明火接触,确保施工现场的火源控制。
3. 施工现场的通风要求:由于硅钙板的施工过程中可能产生粉尘和异味,要求施工现场保持良好的通风,确保施工人员的健康和安全。
结语:硅钙板吊顶是一项复杂的室内装饰工程,要求施工人员具备一定的专业知识和技能。
在施工过程中,严格遵守安全操作规程,确保施工质量和施工速度的同时,保障施工人员的安全。
某装修工程600×600硅钙板吊顶施工工艺

某装修工程600×600硅钙板吊顶施工工艺质量标准:优质施工说明:1、施工流程:弹线→安装吊杆→安装大龙骨→安装中、小龙骨→安装横撑龙骨→检查调整大龙骨系统→放置600×600硅钙饰面板→检查修整。
2、施工方法(1)弹线:根据顶棚设计标高,沿内墙面四周水平线、作为顶棚安装的标准线,其水平允许偏差为±5mm,无埋件,根据吊顶平面,在结构层板下皮弹线定出吊点位置,并复验吊点间距是否符合规定;如有埋件,可免去弹线。
(2)安装吊杆:无埋件时按吊点位置打眼下胀管,将吊杆上端用螺栓固定。
下端套丝配好螺帽,与龙骨吊挂件连接。
吊杆距大龙骨端部不得大于30mm,否则应增吊杆,以免大龙骨下坠。
(3)安装大龙骨:当采用双层龙骨时,大龙骨为U型,用吊挂件将大龙骨固定在吊杆上,螺栓连接拧紧,大龙骨安装完后,用木顶撑进行调平调直,定位方法与U型轻钢龙骨相同;当采用单层龙骨时,大龙骨T型断面高度采用38mm,适用于轻型级不上人明龙骨吊顶。
首先沿墙面上的标高线固定边龙骨,边龙骨底面与标高线齐平,在墙上用φ20钻头钻孔,孔距500mm,将木楔子钉入孔内,边龙骨钻孔,用木螺丝将龙骨固定于木楔上,也可用φ6塑料胀管木螺丝固定,然后再安装其他龙骨,吊点采用900mm×900 mm或900mm×1000mm。
然后调平、调直、调方格尺寸。
(4)安装中、小龙骨:采用双层龙骨时,用吊挂件紧贴大龙骨下皮安装中龙骨并卡紧。
当中龙骨间距大于800mm时,在中龙骨之间平行中龙骨加一道小龙骨,用小吊挂与大龙骨固定。
(5)安装横撑龙骨:在横撑龙骨端部用插接件,插入龙骨插孔即可固定,插件为单向插接,安装牢固。
6)安装600×600硅钙饰面板:在龙骨方格调整平直后,将饰面板直接摆放在方格中,由龙骨翼缘承托硅钙饰面板四边。
(7)安装顶撑:用木方子上端顶紧楼板下皮或屋架下弦下皮;下端与大龙骨连接顶紧,中间和吊杆捆紧。
硅酸钙板施工工艺及流程

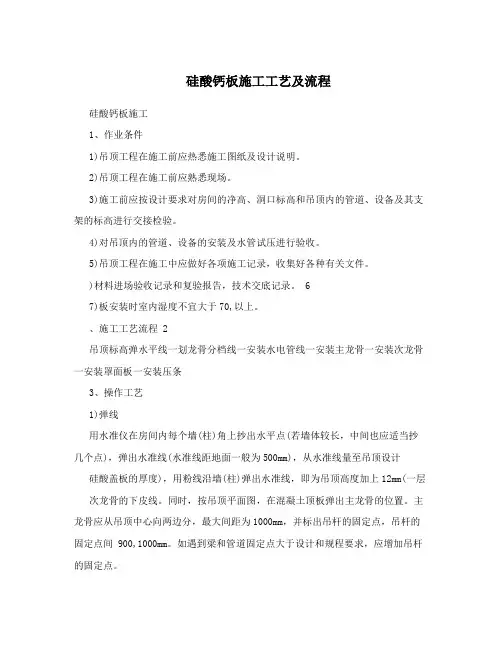

硅酸钙板施工工艺及流程硅酸钙板施工1、作业条件1)吊顶工程在施工前应热悉施工图纸及设计说明。
2)吊顶工程在施工前应熟悉现场。
3)施工前应按设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接检验。
4)对吊顶内的管道、设备的安装及水管试压进行验收。
5)吊顶工程在施工中应做好各项施工记录,收集好各种有关文件。
)材料进场验收记录和复验报告,技术交底记录。
67)板安装时室内湿度不宜大于70,以上。
、施工工艺流程 2吊顶标高弹水平线一划龙骨分档线一安装水电管线一安装主龙骨一安装次龙骨一安装罩面板一安装压条3、操作工艺1)弹线用水准仪在房间内每个墙(柱)角上抄出水平点(若墙体较长,中间也应适当抄几个点),弹出水准线(水准线距地面一般为500mm),从水准线量至吊顶设计硅酸盖板的厚度),用粉线沿墙(柱)弹出水准线,即为吊顶高度加上12mm(一层次龙骨的下皮线。
同时,按吊顶平面图,在混凝土顶板弹出主龙骨的位置。
主龙骨应从吊顶中心向两边分,最大间距为1000mm,并标出吊杆的固定点,吊杆的固定点间 900,1000mm。
如遇到梁和管道固定点大于设计和规程要求,应增加吊杆的固定点。
2)固定吊挂杆件现浇钢筋混凝土板底预留直径8mm钢筋吊环双向中距小于1200;直径6mm钢筋吊环,双向中距小于1200吊杆上部与板底预留吊环固定;U型轻钢主龙骨CB38*12,中距小于1200找平后与钢筋吊杆固定;H型轻钢次龙骨LB20*20,中距600。
制作好的吊杆应做防锈处理,吊杆用膨胀螺栓固定在楼板上,用冲击电锤打孔,孔径应稍大于膨胀螺栓的直径。
3)在梁上设置吊挂杆件吊挂杆件应通直并有足够的承载能力。
长时,必须搭接焊牢,焊缝要均匀饱满;吊杆距主龙骨端部距离不得超过300mm,否则应增加吊杆;吊顶灯具、风口及检修口等应设附加吊杆。
4)安装边龙骨边龙骨的安装应按设计要求弹线,沿墙(柱)上的水平龙骨线把L形镀锌轻钢条用自攻螺丝固定在预埋木砖上;如为混凝土墙(柱),可用射钉固定,射钉间距应不大于吊顶次龙骨的间距。
硅钙板施工工艺

硅钙板吊顶施工工艺:
一、材料要求
高强硅钙板600X600X15、3m 长ψ8镀锌吊杆,16X22“T ”型铝合金次龙骨、16X28“T ”型铝合金主龙骨、12X18“L ”形铝合金边龙骨
二、主要机具
电锯、无齿锯、手电锯、冲击电锤、电动螺丝刀、手刨、钳子、扳手、水准仪、靠尺、钢卷尺
三、施工条件和相关环境
墙身四周弹好吊顶的+50cm 水平标高控制线,并核查完毕;
安装完顶棚内的各种管线及通风道,确定好灯位、通风口及各种露明孔口位置
;并核对吊顶高度与其内设备标高是否影响;
检查所用的材料和配件是否准备齐全;在上龙骨之前必须完成墙面地面的湿作业项目;
搭设好顶棚施工的操作平台架子;
硅钙板龙骨吊顶在大面积施工前,应做样板间,对顶棚的起拱度、灯槽、通风口的构造处理,分块及固定方法等应经试装并经鉴定后可大面积施工;
四、施工工艺
1施工工艺流程:
称或保证主方向;按标高及起拱度将边龙骨线弹在边墙及柱上;
2、安装吊杆:顶板打眼、将吊杆固定;
3、安装主龙骨:先将主龙骨与吊杆连接,注意拉好标高控制线,并注意房间按短跨1/200 起拱, 对于检修孔、上人孔、通风孔及灯具吊点要注意位置留出;
4、安装边龙骨:将边龙骨按标高线固定在墙面及柱面上;
5、安装次龙骨:待顶上隐蔽工程全部完成及检查无误后,安装次龙骨,主次龙骨用插接件或挂件连接,接头要错开;
6安装硅钙板:工人带干净手套,按硅钙板背后箭头一致方向逐块安装,以保证花样图案的整体性及板缝一致;硅钙板在运输及使用中严禁雨淋、磕碰,要轻拿轻放,以防缺棱掉角;
7、检查:硅钙板与龙骨应连接紧密,表面应平整,缝隙一致,不应有污染、折裂、缺棱掉角;。
硅钙板吊顶施工工艺

硅钙板吊顶施工工艺硅钙板吊顶施工工艺硅钙板是一种具有吸声、防水、保温、隔热、质轻、美观大方、施工简便等特点的材料,广泛用于具有吸声要求的房间。
在进行硅钙板吊顶施工前,需要做好以下准备工作:1.材料准备:矿棉板、轻钢龙骨、配件、罩面板、铝压封条或塑料压缝条等材料必须符合设计要求。
2.施工机具:电锯、射钉枪、手锯、钳子、螺丝刀、方尺、钢尺、钢水平尺、壁纸刀、拖线等。
3.相关条件:顶棚内的各种设备安装工程必须施工完毕,通风管道的标高与吊顶报告无矛盾,墙面必须刮两遍腻子找平。
施工工艺:1.工艺流程:粘贴矿棉板、安装吊筋、安装主龙骨、安装次龙骨、校正调平、安装硅钙板、机电系统工程完毕、试水、打压完毕、隐蔽检查、成品保护、弹线、分项验收。
2.施工方法:轻钢龙骨硅钙板吊顶分为明龙骨和暗龙骨。
施工前需要进行基层清理,弹线控制吊顶设计标高的标准线,安装吊筋和龙骨,校正调平后安装硅钙板,最后进行试水、打压、隐蔽检查、成品保护和验收。
在施工过程中,需要注意材料和机具的质量,施工条件的符合要求以及施工工艺的正确性。
只有做好每一个细节,才能保证硅钙板吊顶的质量和美观度。
D。
安装主龙骨时,应选用UC50或U38龙骨,并保持吊顶主龙骨间距小于1200mm。
将主龙骨吊挂件连接在主龙骨上,拧紧螺丝,并根据设计要求到顶起拱,起拱高度约为短跨的1/200.安装的主龙骨接长应错开,在接头处增加吊点,并随时检查龙骨的平整度。
如果遇到通风管道较大超过龙骨最大间距时,必须采用30*3以上角钢做骨架。
E。
安装次龙骨时,根据面板的不同安装方式和规格,分为T行和C形。
次龙骨间距为600mm的横称龙骨,间距为600mm或1200mm。
当采用搁置法和企口法安装时,次龙骨为T形;粘贴法或其他安装固定法时,应选用C形。
F。
安装边龙骨时,采用L行边龙骨,与墙体用塑料胀管或自攻螺丝固定,固定间距为200mm。
在安装边龙骨前,墙面应用腻子找平,以避免将来墙面刮腻子时污染和不易找平。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
硅钙板施工工艺 The latest revision on November 22, 2020
硅钙板吊顶施工工艺:
一、材料要求
高强硅钙板(600X600X15)、3m长ψ8镀锌吊杆,16X22“T”型铝合金次龙骨、16X28“T”型铝合金主龙骨、12X18“L”形铝合金边龙骨
二、主要机具
电锯、无齿锯、手电锯、冲击电锤、电动螺丝刀、手刨、钳子、扳手、水准仪、靠尺、钢卷尺
三、施工条件和相关环境
墙身四周弹好吊顶的+50cm水平标高控制线,并核查完毕。
安装完顶棚内的各种管线及通风道,确定好灯位、通风口及各种露明孔口位置。
并核对吊顶高度与其内设备标高是否影响。
检查所用的材料和配件是否准备齐全。
在上龙骨之前必须完成墙面地面的湿作业项目。
搭设好顶棚施工的操作平台架子。
硅钙板龙骨吊顶在大面积施工前,应做样板间,对顶棚的起拱度、灯槽、通风口的构造处理,分块及固定方法等应经试装并经鉴定后可大面积施工。
四、施工工艺
(1)施工工艺流程:
2、安装吊杆:顶板打眼、将吊杆固定。
3、安装主龙骨:先将主龙骨与吊杆连接,注意拉好标高控制线,并注意房间按短跨1/200 起拱,对于检修孔、上人孔、通风孔及灯具吊点要注意位置留出。
4、安装边龙骨:将边龙骨按标高线固定在墙面及柱面上。
5、安装次龙骨:待顶上隐蔽工程全部完成及检查无误后,安装次龙骨,主次龙骨用插接件或挂件连接,接头要错开。
6安装硅钙板:工人带干净手套,按硅钙板背后箭头一致方向逐块安装,以保证花样图案的整体性及板缝一致。
硅钙板在运输及使用中严禁雨淋、磕碰,要轻拿轻放,以防缺棱掉角。
7、检查:硅钙板与龙骨应连接紧密,表面应平整,缝隙一致,不应有污染、折裂、缺棱掉角。
