一个平面流水段一层主体施工进度计划表

合集下载

施工进度计划网络图及横道图

施工进度计划网络图及横道图
任务。每个流水施工段始终保持流水施工状态。
8、第二施工流水段5月10日开始施工,基础工程75天工期,7月24日完工;框架结构43天工期,9月5日完工;主体结构24天
工期,9月29日完工;装修装饰92天工期,12月30日完工;
9、桩基础施工另见桩基础进度计划网络图;
10月16日
竣工验收
1天
10月15日
5
10
15
20
25
30
4பைடு நூலகம்
9
14
19
24
29
4
9
14
19
24
29
施工准备
基础施工
框架施工
围护结构施工
屋面工程施工
窗框安装
外墙保温、饰面工程
室装修、电气设备安装
完工清理、竣工验收
6、本工程施工分桩基础施工和独立基础施工二块;桩基础施工围48栋,独立基础施工围59栋,详见施工组织设计。
7、独立基础施工分两个流水施工段,一个施工流水段施工围30栋。本网络计划图为第一施工流水段的施工进度计划,
独立基础±0第一施工流水段施工完成后人员、设备转入第二施工流水段继续施工,第一流水施工段另有班组继续±0以上施工
73天 30天 6天 6 天 5天 3天 7天 16天
2月25日
施工放线 挡土墙土方开挖 挡土墙基础垫层、基础钢筋制安、墙身钢筋制安、支模、砼浇筑
2天 2天 10天
xx工程施工进度计划网络图
说明:
1、开工日期:2012年2月20日,竣工日期:2012年7月9日。
2、总工期 140天。
完工清理、竣工验收
10天
室装修、电气设备安装
50天
围护结构施工

施工进度计划表范本

施工进度计划表范本

施工进度计划表范本施工进度计划表范本 11、各施工阶段的进度安排1.1、总工期目标本工程招标文件要求工期为170日历天,我公司承诺工期为170日历天,并在此工期内完成合同范围内的全部工作量。

1.2、主要施工顺序①第一阶段(±0.00以下)基础施工总体的施工顺序:土方开挖→人工清理基坑(做垫层)→截桩及预应力管桩填芯(插筋)→桩基验收→承台、地梁钢筋,一层柱插筋→安装承台基础模板→隐蔽工程验收→浇筑承台基础砼→拆模→基础工程验收→基础回填土。

②第二阶段(±0.00以上)主体施工主体结构→围护砌体、小型结构、预留预埋→门窗、水电暖安装→内外装饰→设备安装调试→扫尾工程→完工。

1.3、±0.00以下基础施工由于本工程占地面积较大,土方开挖工程量相对较多,因此在施工期间必须采取抢工赶工的施工措施,精心组织、科学调配,组织好人力、机械、设备,处理好工序交接的衔接工作,使基坑暴露的时间最短,为上部施工做好准备。

1.4、建筑主体施工①土建主体施工是本工程建设的关键阶段,其进度处于关键线路上,只有土建主体工程做到按计划、有秩序、有组织地向前推进,才能使其他工程顺利完成。

本工程实施进程中,其重点抓好框架砼的流水施工,确保平均每8天一层的施工进度。

②每层结构施工流程搭设脚手架支撑→铺设底模→钢筋绑扎→预埋管线、留洞→梁侧模安装→砼浇筑→测量放线定轴线标高。

③内外墙砌筑,必须坚持质量第一的标准,严格按规范施工,以免给装修带来隐患。

④回填土应及时,回填范围内的杂物应清除干净,淤泥挖除,积水排干。

1.5、安装阶段施工①安装工程施工需要土建工程密切配合,要穿插土建施工的全过程中,总包单位必须加强组织协调工作,检查隐蔽工程必须检查安装工程预埋,及时发现问题妥善解决问题。

②安装工程施工过程中,水、电各专业要加强现场协调,安排好先后顺序,避免反复凿洞,多次修补的现象。

1.6、装饰工程施工①本工程的普通装饰工程必须确定创市优的目标,要严格把好材料质量关,材料采购时严格按照甲方限定的品牌采购;在施工过程中,树立精品意识,在微处下功夫,保证优良率100%。

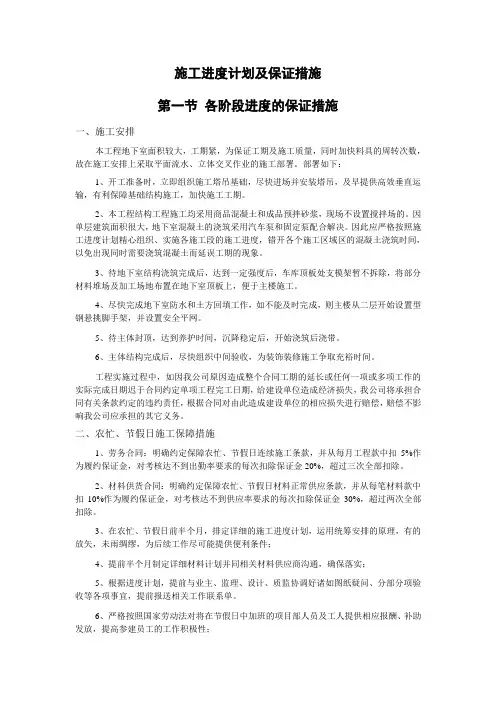

施工进度计划及保证措施

施工进度计划及保证措施

施工进度计划及保证措施第一节各阶段进度的保证措施一、施工安排本工程地下室面积较大,工期紧,为保证工期及施工质量,同时加快料具的周转次数,故在施工安排上采取平面流水、立体交叉作业的施工部署。

部署如下:1、开工准备时,立即组织施工塔吊基础,尽快进场并安装塔吊,及早提供高效垂直运输,有利保障基础结构施工,加快施工工期。

2、本工程结构工程施工均采用商品混凝土和成品预拌砂浆,现场不设置搅拌场的。

因单层建筑面积很大,地下室混凝土的浇筑采用汽车泵和固定泵配合解决。

因此应严格按照施工进度计划精心组织、实施各施工段的施工进度,错开各个施工区域区的混凝土浇筑时间,以免出现同时需要浇筑混凝土而延误工期的现象。

3、待地下室结构浇筑完成后,达到一定强度后,车库顶板处支模架暂不拆除,将部分材料堆场及加工场地布置在地下室顶板上,便于主楼施工。

4、尽快完成地下室防水和土方回填工作,如不能及时完成,则主楼从二层开始设置型钢悬挑脚手架,并设置安全平网。

5、待主体封顶,达到养护时间,沉降稳定后,开始浇筑后浇带。

6、主体结构完成后,尽快组织中间验收,为装饰装修施工争取充裕时间。

工程实施过程中,如因我公司原因造成整个合同工期的延长或任何一项或多项工作的实际完成日期迟于合同约定单项工程完工日期,给建设单位造成经济损失,我公司将承担合同有关条款约定的违约责任,根据合同对由此造成建设单位的相应损失进行赔偿,赔偿不影响我公司应承担的其它义务。

二、农忙、节假日施工保障措施1、劳务合同:明确约定保障农忙、节假日连续施工条款,并从每月工程款中扣5%作为履约保证金,对考核达不到出勤率要求的每次扣除保证金20%,超过三次全部扣除。

2、材料供货合同:明确约定保障农忙、节假日材料正常供应条款,并从每笔材料款中扣10%作为履约保证金,对考核达不到供应率要求的每次扣除保证金30%,超过两次全部扣除。

3、在农忙、节假日前半个月,排定详细的施工进度计划,运用统筹安排的原理,有的放矢,未雨绸缪,为后续工作尽可能提供便利条件;4、提前半个月制定详细材料计划并同相关材料供应商沟通,确保落实;5、根据进度计划,提前与业主、监理、设计、质监协调好诸如图纸疑问、分部分项验收等各项事宜,提前报送相关工作联系单。

一站式工程施工进度表

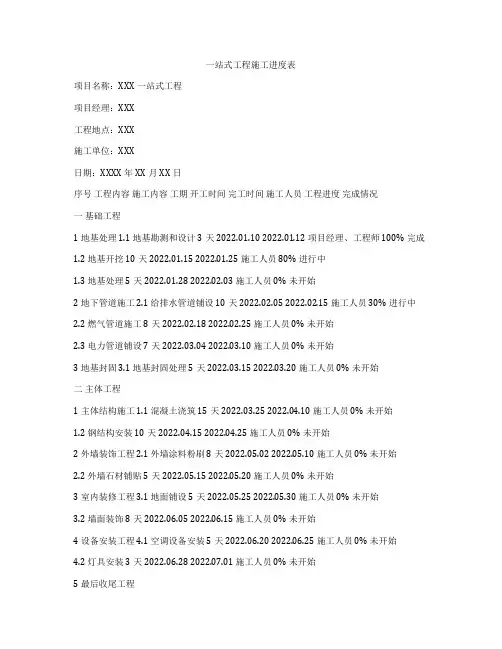

一站式工程施工进度表

一站式工程施工进度表项目名称:XXX一站式工程项目经理:XXX工程地点:XXX施工单位:XXX日期:XXXX年XX月XX日序号工程内容施工内容工期开工时间完工时间施工人员工程进度完成情况一基础工程1 地基处理 1.1 地基勘测和设计 3天 2022.01.10 2022.01.12 项目经理、工程师 100% 完成1.2 地基开挖 10天 2022.01.15 2022.01.25 施工人员 80% 进行中1.3 地基处理 5天 2022.01.28 2022.02.03 施工人员 0% 未开始2 地下管道施工 2.1 给排水管道铺设 10天 2022.02.05 2022.02.15 施工人员 30% 进行中2.2 燃气管道施工 8天 2022.02.18 2022.02.25 施工人员 0% 未开始2.3 电力管道铺设 7天 2022.03.04 2022.03.10 施工人员 0% 未开始3 地基封固 3.1 地基封固处理 5天 2022.03.15 2022.03.20 施工人员 0% 未开始二主体工程1 主体结构施工 1.1 混凝土浇筑 15天 2022.03.25 2022.04.10 施工人员 0% 未开始1.2 钢结构安装 10天 2022.04.15 2022.04.25 施工人员 0% 未开始2 外墙装饰工程 2.1 外墙涂料粉刷 8天 2022.05.02 2022.05.10 施工人员 0% 未开始2.2 外墙石材铺贴 5天 2022.05.15 2022.05.20 施工人员 0% 未开始3 室内装修工程 3.1 地面铺设 5天 2022.05.25 2022.05.30 施工人员 0% 未开始3.2 墙面装饰 8天 2022.06.05 2022.06.15 施工人员 0% 未开始4 设备安装工程 4.1 空调设备安装 5天 2022.06.20 2022.06.25 施工人员 0% 未开始4.2 灯具安装 3天 2022.06.28 2022.07.01 施工人员 0% 未开始5 最后收尾工程5.1 清理环境 2天 2022.07.05 2022.07.07 施工人员 0% 未开始5.2 验收交付 3天 2022.07.10 2022.07.12 项目经理、客户 0% 未开始备注:以上工程进度表仅供参考,具体施工情况以实际情况为准。

管道工程施工进度计划表

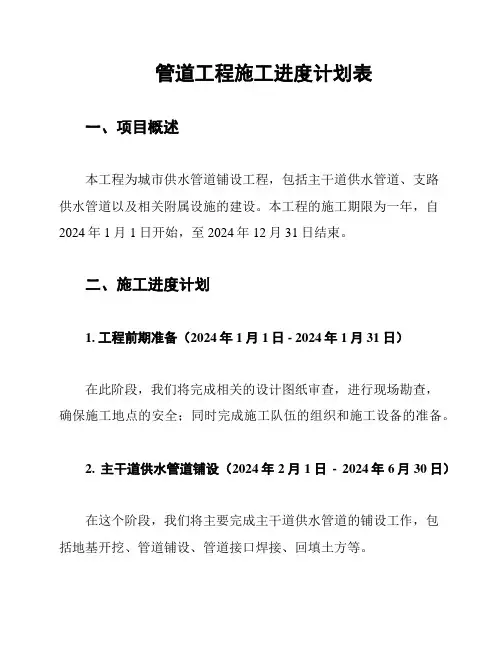

管道工程施工进度计划表

管道工程施工进度计划表一、项目概述本工程为城市供水管道铺设工程,包括主干道供水管道、支路供水管道以及相关附属设施的建设。

本工程的施工期限为一年,自2024年1月1日开始,至2024年12月31日结束。

二、施工进度计划1. 工程前期准备(2024年1月1日 - 2024年1月31日)在此阶段,我们将完成相关的设计图纸审查,进行现场勘查,确保施工地点的安全;同时完成施工队伍的组织和施工设备的准备。

2. 主干道供水管道铺设(2024年2月1日- 2024年6月30日)在这个阶段,我们将主要完成主干道供水管道的铺设工作,包括地基开挖、管道铺设、管道接口焊接、回填土方等。

3. 支路供水管道铺设(2024年7月1日 - 2024年9月30日)在这个阶段,我们将主要完成支路供水管道的铺设工作,同样包括地基开挖、管道铺设、管道接口焊接、回填土方等。

4. 附属设施建设(2024年10月1日 - 2024年11月30日)在这个阶段,我们将完成水源地、水厂、泵站、水塔、水箱等附属设施的建设。

5. 试运行及竣工验收(2024年12月1日- 2024年12月31日)在最后这个阶段,我们将进行系统的试运行,并进行竣工验收。

三、施工进度控制为了保证工程的顺利进行,我们将采取以下措施进行施工进度的控制:1. 制定详细的施工进度计划,将工程的每个阶段、每个环节都明确地列出,以便进行有效的管理和控制。

2. 建立施工进度监控机制,定期对施工进度进行检查和调整。

3. 对可能影响施工进度的风险进行评估和管理,提前预防和解决可能出现的问题。

四、总结本施工进度计划根据工程的实际情况制定,旨在确保工程的顺利进行,并在规定的时间内完成。

我们将密切关注工程进度,及时调整和优化施工计划,以确保工程的顺利完成。

水务工程施工进度计划表

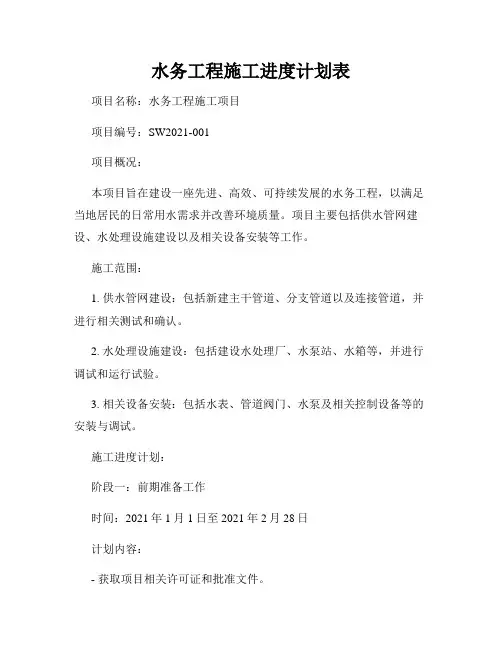

水务工程施工进度计划表

水务工程施工进度计划表项目名称:水务工程施工项目项目编号:SW2021-001项目概况:本项目旨在建设一座先进、高效、可持续发展的水务工程,以满足当地居民的日常用水需求并改善环境质量。

项目主要包括供水管网建设、水处理设施建设以及相关设备安装等工作。

施工范围:1. 供水管网建设:包括新建主干管道、分支管道以及连接管道,并进行相关测试和确认。

2. 水处理设施建设:包括建设水处理厂、水泵站、水箱等,并进行调试和运行试验。

3. 相关设备安装:包括水表、管道阀门、水泵及相关控制设备等的安装与调试。

施工进度计划:阶段一:前期准备工作时间:2021年1月1日至2021年2月28日计划内容:- 获取项目相关许可证和批准文件。

- 进行施工人员培训和安全教育。

- 采购所需材料、设备和工具。

- 搭建施工场地,并进行必要的准备工作。

阶段二:供水管网建设时间:2021年3月1日至2021年6月30日计划内容:- 开挖和铺设供水管道。

- 进行相关管道连接和试压试验。

- 完成供水管网的安装和调试。

阶段三:水处理设施建设时间:2021年7月1日至2021年10月31日计划内容:- 进行水处理厂、水泵站和水箱等设施的施工。

- 安装水处理设备,并进行相关调试和运行试验。

- 确保水质符合标准要求。

阶段四:相关设备安装时间:2021年11月1日至2022年1月31日计划内容:- 安装水表、管道阀门及相关控制设备。

- 完成设备的调试和运行试验。

- 确保设备正常运行和有效联动。

总结和评估:在项目实施过程中,我们将严格按照施工进度计划进行工作,并密切监控施工进展。

如遇不可抗力因素或其他特殊情况,我们将及时调整进度计划,并及时通知相关方。

同时,我们将确保施工过程安全可靠,符合法规要求,并保证所使用材料、设备和工具的质量和可靠性。

请注意,以上为初步施工进度计划,具体执行时间和计划内容可能会根据实际情况进行调整,但调整幅度不得超过10%。

我们将密切关注施工进展,确保项目按时完成,并提供高品质的水务工程。

施工总进度及单项进度安排及网络计划(示范文本)

施工总进度及单项进度安排及网络计划(示范文本)

施工总进度及单项进度安排及网络计划1、施工总体进度控制安排(1)根据本工程项目的特点结构,结构实际情况,从开工起抓每个施工阶段和施工环节,在确保工程和安全生产,文明施工的前提下,对工期突出的一个“抢”、“赶”,从组织落实,机械设备,技工劳动配备等,务必组织严密,配备充足,确保按目标完成工程任务。

(2)施工进度分为四个阶段,基础阶段,主体阶段,装饰阶段,扫尾竣验,各工序为工种进行和平面流水的交叉施工。

(3)在开工初期,根据工程项目特点、内容、工期要求,用电脑编制总的形象进度计划,报给监理审批,作为检查进度的依据。

(4)由项目部的预算,财务人员根据电脑总进度计划,用金额编制经济曲线计划报给分公司,作为检查工程月、季度计划的依据。

(5)项目部每月由项目经理主持召开生产会议组织项目部内所有管理人员参加,检查上月计划执行情况和落实本月的进度计划。

(6)每周由进度控制小组编制周作业计划,在项目副经理主持下召集进度控制小组成员召开计划会,检查和落实周作业计划。

(7)每天在上班后或下班前,由每个施工班组的负责人主持召开班组碰头会,安排本天或次天的工作。

(8)在施工过程中当某项工程进度发现问题时,施工队及时召集各作业班组开会、检查、研究、落实补救措施,并作好会议纪要。

如多次开会研究,工作仍无多大改进,及时向有关班组提出警告,限期改进管理,增加人员,机械,有必要的活对其进行罚款。

在作业班组进场前签订严格的施工合同,使其对保证进度作出承诺。

2、进度保证措施为了充分发挥专业施工队伍骨干力量和机械设备齐全的优势,本投标人仔细考虑了本工程的特点,决定采用以下措施来保证工作按期完工。

(1)从机械、人员落实上保证:抽调精干的工程技术人员和富有经验的项目经理组建项目经理部,统一指挥、协调施工,送派技术力量较强、机械设备先进的施工队伍投入施工。

从人员落实和机械设备配备上保证工程按期完成。

(2)从材料供应上保证。

经理部派一名专业人员负责材料的采购、运输、保管、领导和协调材料供应,确保工程需要,坚决杜绝停工待料现象发生。

流水施工的时间参数绘制进度表

流水施工的时间参数绘制进度表

时间参数 6.流水工期“T”
定义: 流水施工工期是指参与流水施工的第一个 施工过程在第一个施工段开始工作到最后一个施工 过程在最后一个施工段的工作结束位置的持续时间。
计算:
T=∑Ki,i+1+TN
与流水施工有关的术语
•1、分项工程流水施工 分项工程流水施工也称为细部流水施工,即在一个专业工程内部 组织的流水施工。 •2、分部工程流水施工 分部工程流水施工也称为专业流水施工,是在一个分部工程内部、 各分项工程之间组织的流水施工。 •3、单位工程流水施工 单位工程流水施工也称为综合流水施工,是一个单位工程内部、 各分部工程之间组织的流水施工。 •4、群体工程流水施工 群体工程流水施工亦称为大流水施工。它是在若干单位工程之间 组织的流水施工。 •5、分别流水 分别流水是指将若干个分别组织的分部工程流水,按照施工工艺 顺序和要求搭接起来,组织成一个单位工程或建筑群体的流水施 工。
间歇时间是指两个相邻的施工过程之间由于工艺要求 或组织安排需要而增加的额外等待时间。间隙时间它 包括:技术间歇时间、组织间歇时间
• 3. 技术间歇时间 技术间歇时间是指流水施工中某些施工过程完成后需要有 合理的工艺间歇(等待)时间。技术间歇时间与材料的性 质和施工方法有关。如设备基础,在浇筑混凝土后,必须 经过一定的养护时间,使基础达到一定强度后才能进行设 备安装;又如设备涂刷底漆后,必须经过一定的干燥时间, 才能涂面漆等。技术间歇时间通常用tj 来表示。 • 4.组织间歇时间 组织间歇时间是指流水施工中某些施工过程完成后要有必 要的检查验收或施工过程准备时间。如一些隐蔽工程的检 查、焊缝检验等。组织间歇时间用tz来表示。
流水节拍:是指在组织流水施工时,某个专业工 作队在一个施工段上的施工持续时间, ti来表示。 流水节拍是流水施工的主要参数之一,它表明流 水施工的速度和节奏性。流水节拍的大小决定着单位 时间投入的劳动力、机械和材料等资源量的多少,同 时,也是区别流水施工组织方式的特征参数。因此, 流水节拍的确定具有很重要的意义。 (1)确定流水节拍的方法 确定流水节拍通常有两种方法:一是定额计算法; 二是经验估算法。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

南京财经大学仙林校区二期工程学生宿舍(一)项目施工总进度控制计划表
表—1

工作内容工作
2 月
3 月
4 月
5 月
6 月
7 月
8 月
号时间
1 土方截桩20
2 胎膜垫层25
3 基础工程25
4 回填土方20
5 主体工程65
6 门窗制安70
7 屋面工程50
8 室外装修60
9 室内装修95
10 水电安装150
11 室外工程40
12 竣工验收8
注:实际开工日期以开工报告为准。

第一项目分部(2、3、4 号楼)一层主体平面流水施工进度控制计划表
表—2

工作内容工作
1 2 3 4 5 6 7 8 9 10
号天
1 定位放线0.5 ①②
2 墙体砌筑 2.5 ①②
3 构造柱钢筋 1 ①②
4 构造柱模板 1 ①②
5 柱混凝土 1 ①②
6 梁板支模 2.5 ①②
8 梁板钢筋 2.5 ①②
9 安装予埋 1 ①②
10 验收0.5 ①②
11 梁板混凝土 1 ①②注:①段—2 号楼;②段—3、4 号楼。

第三项目分部(17、18 号楼)一层主体平面流水施工进度控制计划表
表—4

工作内容工作
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15
号天
1 定位放线0.5 ①②③④
2 墙体砌筑 2.5 ①②③④
3 构造柱钢筋 1
①②③④
4 构造柱模板 1 ①②③④
5 柱混凝土 1 ①②③④
6 梁板支模 2.5
①②③④
8 梁板钢筋 2.5
①②③④
9 安装予埋 1
①②③④
10 验收0.5
①②③④
11 梁板混凝土 1 ①②③④注:①段—18 号楼;②段—17 号楼 A 区;③段—17 号楼 B 区;④段—17 号楼 C 区。

第二项目分部(9、10、15 号楼)一层主体平面流水施工进度控制计划表
表—3

工作内容工作
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15
号天
1 定位放线0.5 ①②③
2 墙体砌筑 2.5 ①②③
3 构造柱钢筋 1
①②③
4 构造柱模板 1 ①②③
5 柱混凝土 1
①②③
6 梁板支模 2.5 ①②③
8 梁板钢筋 2.5
①②③
9 安装予埋 1
①②③
10 验收0.5 ①②③
11 梁板混凝土 1
①②③注:①段—15 号楼;②段—10 号楼;③段—9 号楼。

第三项目分部(17、18 号楼)一层主体平面流水施工进度控制计划表
表—4

工作内容工作
1 2 3 4 5 6 7 8 9 10
号天
1 定位放线0.5 ①②
2 墙体砌筑 2.5 ①②
3 构造柱钢筋 1 ①②
4 构造柱模板 1 ①②
5 柱混凝土 1 ①②
6 梁板支模 2.5 ①②
8 梁板钢筋 2.5 ①②
9 安装予埋 1 ①②
10 验收0.5 ①②
11 梁板混凝土 1 ①②
注:施工段一:①段—18 号楼;②段—17 号楼 A 区。

施工段二:①段—17 号楼 C 区;②段—17 号楼 B 区。

第一项目分部(2、3、4 号楼)一层主体平面流水施工进度控制计划表
表—4

工作内容工作
1 2 3 4 5 6 7 8 9 10
号天
1 定位放线0.5 ①②
2 墙体砌筑 2.5 ①②
3 构造柱钢筋 1 ①②
4 构造柱模板 1 ①②
5 柱混凝土 1 ①②
6 梁板支模 2.5 ①②
8 梁板钢筋 2.5 ①②
9 安装予埋 1 ①②
10 验收0.5 ①②
11 梁板混凝土 1 ①②注:①段—18 号楼;②段—17 号楼 A 区。
