架空层模板工程施工组织方案

合集下载

模板施工作业指导书

模板施工作业指导书
2、标准层短肢剪力墙模板不小于15mm厚九夹板、50×100木枋散拼而成(外墙平滑部位尽量采纳定型大模板)。
3、梁侧模和底模采纳不小于15mm厚九夹板和50×100木枋散拼而成;板模由不小于15mm厚九夹板和50×100木枋配制而成。柱模、梁侧模配置两层,梁底板及板模配三层,以备抢工所需。
4、模板周转一段时刻后,为确保砼外观质量将逐步进行更换。
柱模板采纳木模。模板拼接缝严密,确保不漏浆。柱箍采纳2×Φ48×2.8短钢管沿柱的四周进行加固处理,最底一层距地面或楼面200mm,其他部位按500mm的间距设置。加固的短钢管必须和满堂架的钢管相连,以防止在浇筑混凝土时模板发生位移。当柱的断面尺寸≥1000×1000mm,采纳Φ14高强对拉螺栓双向对拉加固。截面≤1000×1000mm的采纳Φ12高强对拉螺栓双向对拉加固,柱模板安装见附图。
2.7楼梯间模板(如图)
楼梯间采纳二次支模法施工,待梯间剪力墙砼浇注完成后,再支梯步模板,梯步砼与楼层砼同时浇注。
楼梯梁板模板采纳50×100木枋和10mm厚竹胶合板配制,梯步侧板及梯步板采纳30厚松木枋加工成定型整板,利用松方自身刚度,步板中间不设加固牵杠,便于砼收平。
2.8专门部位模板支设(见下图)
1)梁吊模支设:
关于错层或反梁处均需支吊模,吊模待梁钢筋绑扎好后支设。支设时先按楼板厚度设置砼支墩,然后设梁内撑,最后立模板用对拉螺杆。
2)板吊模支设:
一样阳台、厨房地面比相邻板面低,为保证楼面砼成型质量,该部位模板支设待钢筋绑扎完成后实施。先放砼支墩,然后放模板,模板的加固采取在底模上设铁钉,用铅丝拉紧的方式进行。
a)在柱子混凝土上弹出梁的轴线、梁位置线及梁板水平线,并复核。
b)在楼面上立杆,梁支架的排列、间距要符合模板设计的规定。

模板方案,抱柱

模板方案,抱柱

模板方案,抱柱篇一:模板方案目录一、编制依据....................................................................................... 1 二、工程概况.......................................................................................1 三、梁、板、柱截面尺寸及高度...............................................................2 四、搭设参数....................................................................................... 2 五、材料选择....................................................................................... 2 六、支模架控制要点.............................................................................. 2 七、总体设计及施工部署 (3)八、构造要点…………………………………………………………………………… 3 九、模板安拆施工……………………………………………………………………… 5 十、资源配备……………………………………………………………………………9 十一、施工管理…………………………………………………………………………10 十二、成品保护…………………………………………………………………………14 十三、模板施工安全施工应急预案……………………………………………………15 十四、计算书……………………………………………………………………………19 附计算书模板工程专项施工方案一、编制依据1、依据南湖城市综合体安置房二期建设工程建筑、结构设计施工图及联系单2、依据南湖城市综合体安置房二期建设工程施工组织设计3、各类参考规范、规程《混凝土结构工程质量验收规范》GB50204-XX 《钢结构工程施工质量验收规范》GB50205-XX 《建筑工程施工质量验收统一标准》GB50300-XX 《建筑结构荷载规范》GB50009-XX 《混凝土结构设计规范》GB50010-XX 《钢结构设计规范》GB50017-XX 《木结构设计规范》GB50005-XX 《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-XX 《建筑施工扣件式钢管模板支架技术规程》DB33/1035-XX 《建筑施工安全检查标准》JGJ59-XX二、工程概况工程名称:南湖城市综合体安置房二期建设工程建设单位: 温州市瓯海梧白科技城建设开发有限公司设计单位:浙江同方建筑设计有限公司勘察单位:温州市勘察测绘研究院监理单位: 浙江五洲工程项目管理有限公司施工单位:鸿鑫建设集团有限公司本工程位于温州市瓯海区梧田新区南湖地段D-2-07地块,总建筑面积99939平方米,其中架空层约1871平方米、地下室建筑面积19763平方米。

模板施工方案(1)

模板施工方案(1)

项目名称:龙池新城“龙腾苑”(B地块)B标工程龙池新城“龙腾苑”(B地块)B标工程模板施工方案施工单位:广西建工集团第一建筑工程有限责任公司编制:校核:复核:会签:会签:审核:审定:编制日期:2011年04月17日目录一、编制依据 (2)二、工程概况 (2)三、模板概述 (3)四、模板支撑体系及材料的选择 (4)五、模板安装 (6)5.1模板安装前的准备工作 (6)5.2模板施工工艺流程 (7)5.3模板安装技术要点 (8)5.4特殊部位模板 (9)六、模板工程施工质量标准 (13)6.1主控项目 (13)6.2 一般项目 (13)七、模板拆除 (15)八、模板质量通病及防治措施 (16)九、质量保证措施 (17)9.1模板技术措施 (17)9.2质量管理措施 (19)9.3原材料质量控制措施 (20)9.4施工过程质量控制措施 (20)9.5成品保护措施 (21)十、安全文明施工措施 (22)十一、模板工程进度保证措施 (23)11.1机械和工具方面 (23)11.2人力方面 (24)11.3材料方面 (24)11.4暑天高温施工保证措施 (24)十二、计算书 (25)12.1梁模板(梁截面300mm×650mm) (25)12.2板模板(板厚150mm) (31)12.3墙模板(墙厚300mm) (39)12.4柱模板(1000mm×1100mm) (46)附图:模板大样图一、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001);2、《混凝土结构设计规范》(GB50010-2002);3、《建筑结构荷载规范》(GB50009-2001);4、《扣件式钢管模板高支撑架设计和使用安全》;5、《施工现场临时用电安全技术规范》(JGJ46-2005);6、《建筑施工安全检查标准》(JGJ59-99);7、《建筑使用安全技术规程》(JGJ33-2001);8、《混凝土结构工程施工质量验收规范》(GB50204-2002)9、《建筑施工模板安全技术规范》(JGJ162-2008)10、《建筑施工模板及作业平台钢管支架构造安全技术规范》(DB45/T618-2009)11、《建筑工程施工质量验收统一标准》(GB50300-2001)12、《建筑施工高处作业安全技术规范》(JGJ80-91)13、《建筑施工现场环境与卫生标准》(JGJ146-2004)14、设计图纸、施工组织设计和建筑施工手册(第四版)。

架空层模板工程施工方案

架空层模板工程施工方案

保利●公园九里一区29#楼及裙楼商业(架空层)模板支撑专项施工方案编制审核审批编制单位:武汉成功建工集团有限公司编制日期:2014年8月24日目录1. 编制依据 (2)2.工程概况 (2)3.施工安排 (2)4.施工准备 (2)5.主要施工方法 (3)6. 模板安装质量要求及检验方法 (6)7.注意事项 (6)8.模板计算 (8)1. 编制依据主要依据施工图纸、施工组织设计、规范和规程。

2.工程概况3.施工安排3.1 施工部位及工期安排上部结构以楼层及单元划分施工段,组织流水施工。

3.2 劳动组织根据施工进度计划及施工流水段划分进行劳动力安排,主要劳动力分工及数量:见下表劳动力准备一览表4. 施工准备4.1 技术准备项目总工组织项目经理部技术、生产人员熟悉图纸,认真学习掌握施工图的内容、要求和特点,同时针对有关施工技术和图纸存在的疑点做好记录,通过会审,对图纸中存在的问题,与设计、建设、监理共同协商解决,取得一致意见后,办理图纸会审记录,作为施工图的变更依据和施工操作依据。

熟悉各部位截面尺寸、标高,制定模板初步设计方案。

4.2 机具准备主要机具及工具准备详见下表机具及工具准备一览表4.3 材料准备支撑采用扣件式钢管脚手架,模板采用九夹板。

根据所需材料提前考察、选用相关材料厂家。

为确保主体工程达到清水混凝土的标准,该工程全部采用新模板。

并按清水混凝土质量要求进行模板设计,在模板满足强度和刚度要求前提下,尽可能提高表面光洁度。

5.主要施工方法5.1 模板及支撑配置数量架空层建筑面积约1000㎡,模板面积约需6000㎡。

5.2 模板设计5.2.1 墙模板:采用九夹板,木内楞间距为300mm。

穿墙螺栓采用普通Ф12的螺栓,水平最大间距为500mm,上下间距为500mm。

5.2.2 柱模板:模板采用九夹板模板,格栅用φ48×3.5钢管,间距300mm。

柱箍选用2根φ48×3.5钢管,柱箍间距选用500mm,穿墙螺栓间距取500mm。

某高层住宅楼工程模板施工方案

某高层住宅楼工程模板施工方案

某高层住宅楼工程模板施工方案1. 引言本文档旨在提供某高层住宅楼工程模板的施工方案,包括项目概述、施工步骤、安全措施和质量保证等内容。

本方案将确保工程施工按照设计要求和相关标准进行,以确保施工的安全和质量。

2. 项目概述该高层住宅楼工程模板位于某城市的新开发区,总建筑面积约为XX 平米。

项目由地基与桩基工程、主体结构工程和装饰装修工程组成。

本方案主要针对主体结构工程的施工,包括地面工程、框架结构和楼板施工等内容。

3. 施工步骤3.1 地基与桩基工程1.进行场地勘测和土壤测试,确定地基处理方式和桩基布置方案。

2.进行地基处理,包括土方开挖、填筑和压实。

3.进行桩基施工,包括桩基的钻孔、灌注和检测。

3.2 主体结构工程1.进行地面工程施工,包括基坑开挖和地下管线的敷设。

2.进行框架结构施工,包括砌体墙体、柱子和梁的建造。

3.进行楼板施工,包括钢筋工程和混凝土浇筑。

4.进行外墙和屋面的施工,包括外墙砌筑和屋面防水。

5.进行室内隔墙和楼梯的施工。

6.进行钢结构和玻璃幕墙的安装。

7.进行屋面设备和消防设备的安装。

3.3 装饰装修工程1.进行墙面和地面的铺装。

2.进行室内门窗和洁具的安装。

3.进行室内装饰,包括吊顶、墙纸和照明等。

4.进行外部景观和绿化的施工。

4. 安全措施在施工过程中,应严格按照相关安全法规和标准进行操作,确保施工人员的安全。

以下是施工过程中需要注意的安全措施:•提供安全防护设施,包括安全帽、安全绳和安全网等。

•指定专人负责安全管理和监督。

•建立施工现场巡视制度,及时发现并处理安全隐患。

•定期进行安全培训和演练,增强施工人员的安全意识。

5. 质量保证为确保工程质量,施工方案应包含质量保证的相关措施:•在施工前进行施工方案的审查和批准。

•设立专门的质量控制部门,负责施工过程中的质量管理。

•严格遵守相关工程建设标准和规范。

•定期进行施工质量检查和评估,及时发现和处理质量问题。

•提供完整的施工记录和验收报告,确保施工质量的可追溯性。

浙江省某工程高大支模架专项施工方案(专家论证专用)

浙江省某工程高大支模架专项施工方案(专家论证专用)

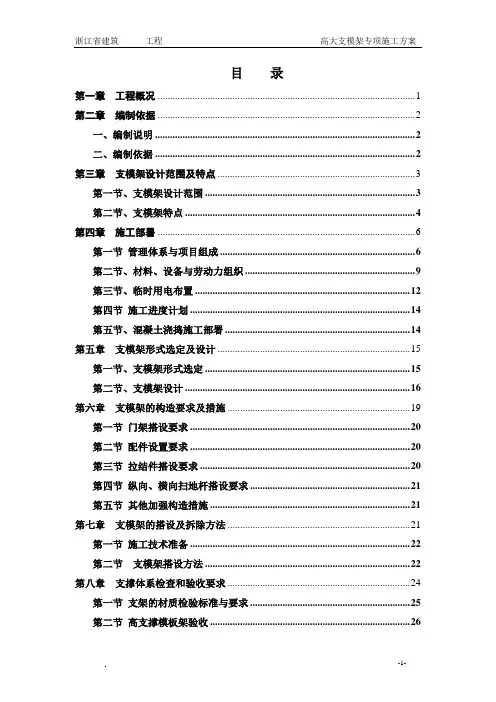

目录第一章工程概况 (1)第二章编制依据 (2)一、编制说明 (2)二、编制依据 (2)第三章支模架设计范围及特点 (3)第一节、支模架设计范围 (3)第二节、支模架特点 (4)第四章施工部署 (6)第一节管理体系与项目组成 (6)第二节、材料、设备与劳动力组织 (9)第三节、临时用电布置 (12)第四节施工进度计划 (14)第五节、混凝土浇捣施工部署 (14)第五章支模架形式选定及设计 (15)第一节、支模架形式选定 (15)第二节、支模架设计 (16)第六章支模架的构造要求及措施 (19)第一节门架搭设要求 (20)第二节配件设置要求 (20)第三节拉结件搭设要求 (20)第四节纵向、横向扫地杆搭设要求 (21)第五节其他加强构造措施 (21)第七章支模架的搭设及拆除方法 (21)第一节施工技术准备 (22)第二节支模架搭设方法 (22)第八章支撑体系检查和验收要求 (24)第一节支架的材质检验标准与要求 (25)第二节高支撑模板架验收 (26)第九章模板支撑体系监测监控措施 (31)第十章安全管理与维护措施 (33)第十一章质量保证措施 (37)第一节高大支模架搭设施工质量管理 (38)第二节混凝土浇捣施工质量管理 (39)第十二章文明施工措施 (42)第十三章应急预案 (45)表一:梁底模板支撑架搭设参数一览表表二:板底模板支撑架搭设参数一览表附件:1、计算书2、特殊工种上岗证3、门架、钢管、扣件检测报告附图:高大模板支架区域结构平面图支模架立杆和水平杆平面布置及水平剪刀撑布置图竖向剪刀撑布置投影图、基础详图支模架纵、横向立面剖面图梁侧模节点详图柱水平拉结节点详图混凝土浇筑顺序图支模架监测点位置图第一章工程概况工程名称:建设单位:设计单位:勘察单位:监理单位:施工单位:建设地点:结构形式:主体为框架、砖混结构本工程主要建设内容为主体建筑及安装(1#2#教学楼、1#2#实训楼、行政楼、1#2#3#学生宿舍、食堂、报告厅、大门)、篮球场、足球场、排球场、400M 标准跑道及看台.总用地面积:190652平方米, 一期总建筑面积77051.97平方米,其中地下建筑面积4031.8平方米。

地下室架空层施工方案

地下室架空层施工方案

架空层施工难点及措施一、外挡土墙钢筋定位为提高钢筋绑扎质量,节约工期,本工程地下室外挡土墙钢筋采用分层一次到位的方法。

为了保证墙体钢筋的正确位置,对钢筋采取定位是非常必要的。

首先根据标高搭设钢管架,并弹线确定墙竖筋位置,根据承台墨线竖插筋,其收口位置由钢管架顶部水平杆确定,墙筋位置确定后,墙筋与基础梁底部点焊。

二、钢筋保护层控制根据设计要求,挡土墙水平筋位于竖向筋外侧,为达到最佳抗裂效果,挡土墙支模:侧壁钢筋砼支模时注意施工缝处的衔接处理,另需加斜撑钢管支撑剪力墙,保证剪力墙垂直度,如下图:四、架空层地板混凝土浇筑保证措施1、由项目经理部组成一个底板大体量混凝土浇捣领导和施工生产班子,负责混凝土施工全过程,确保混凝土浇筑顺利进行;2、严格把好原材料质量关,水泥、碎石、砂、粉煤灰、外掺、膨胀剂等要达到国家规范规定的标准;3、混凝土坍落度严格控制在120~160mm之间;4、按规定批量要求制作混凝土试块,并制作相应的抗渗试块;5、质量部门巡回监督检查,发现质量问题苗头,立即督促整改;6、按照浇捣方案,组织全体参战人员进行大型技术交底会,使每个操作人员对技术要求、混凝土生产、混凝土下料方法、振捣步骤等做到心中有数;7、参战的全体施工管理人员实行岗位责任制,做到职责分清,奖罚分明;8、混凝土浇捣时,按每皮下料高度控制在500mm,做到边下料边振捣,混凝土浇筑面不少于3只振捣棒进行混凝土的振捣;9、混凝土的自由落高不得大于2.0m;10、混凝土浇捣必须连续进行,中途操作者、管理人员轮流交替用餐;11、采用保温(混凝土表面)、测温控温(混凝土内部)等技术措施,确保混凝土内外温差不超过25℃,不产生结构性裂缝。

覆盖保温材料的撤除日期,应根据测温情况,由项目技术负责人决定;12、混凝土浇捣前,各项准备工作完善、到位,现场各项各级验收工作顺利通过,包括防雷接地也应验收完毕,最终由项目经理下达混凝土浇筑令,混凝土才能开泵进行浇捣;13、基坑必须有良好的排水系统和足够的集水井,以保证基础施工顺利进行;14、底板混凝土养护与测温要求:14.1、在混凝土浇筑后约4小时初步按标高用长括尺刮平,在初凝前用用铁滚筒碾压数遍,再用木蟹打磨压实,以闭合收水裂缝。

首层架空层施工方案

首层架空层施工方案

“水语华庭”危旧房拆迁安置房二期第二标段(2、3、4、6、7号楼主体和部分地下车库、商业公建工程)±0.000梁板(架空层)专项施工方案编制:审核:审批:银广厦集团有限公司二零一五年三月目录一、编制依据 (2)二、工程概况 (2)三、准备工作及施工作业条件 (3)四、施工方法 (3)A、模板工程 (4)B、钢筋工程 (4)C、混凝土工程 (5)五、成品保护 (5)六、安全文明施工 (5)架空层专项施工方案一.编制依据1。

水语华庭二期二标段施工图纸2. “水语华庭二期二标段”施工组织设计3。

主要规范、规程《工程测量规范》 GB50026-2007《建筑地基基础工程施工质量验收规范》 GB50202—2002《建筑工程施工质量验收统一标准》 GB50300-2013《混凝土结构工程施工质量验收规范》 GB50204-2011《砌体工程施工质量验收规范》 GB50203-2011《建筑工程施工质量验收统一标准》 GB50300—2013《钢筋焊接及验收规程》 JGJ18-2012二.工程概况本工程为重庆江北区水语华庭二期工程二标段工程,建设单位为重庆鸿程房地产发展公司,设计单位为重庆市建工设计研究院,监理单位为重庆兴隆工程监理有限公司,勘察单位为四川蜀西地质工程勘测院,质量监督单位为江北区质量监督站。

工程位于江北区唐家沱栋梁二路西侧与海尔路交汇处,总建筑面积约101000平米,由5栋高层、A区商业门店和A区车库组成。

其中2#楼住宅地上32层,3#楼32层,4#楼32层,6#楼地上32层,7#楼地上32层、A区商业门店地上2层和A区车库1层。

均为框架—剪力墙结构.建筑结构设计使用年限为50年,建筑物安全等级二级,建筑物耐火等级为二级。

重庆江北区水语华庭二期工程二标段的2、3、6、7号楼设计基顶标高为—0.9米,在±0。

000处设计有架空层梁板(2、3号楼仅为主楼范围,不包括商铺范围),由于平场施工时部分位置(最高位置)的场平标高为-0.4左右(相对于±0.000),部分位置(较低位置)为—6.000左右,如果按照±0。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

保利●公园九里一区29#楼及裙楼商业(架空层)模板支撑专项施工方案编制审核审批编制单位:成功建工集团编制日期:2014年8月24日目录1. 编制依据 (2)2.工程概况 (2)3.施工安排 (2)4.施工准备 (2)5.主要施工方法 (3)6. 模板安装质量要求及检验方法 (6)7.注意事项 (6)8.模板计算 (8)1. 编制依据主要依据施工图纸、施工组织设计、规和规程。

2.工程概况3.1 施工部位及工期安排上部结构以楼层及单元划分施工段,组织流水施工。

3.2 劳动组织根据施工进度计划及施工流水段划分进行劳动力安排,主要劳动力分工及数量:见下表劳动力准备一览表4.1 技术准备项目总工组织项目经理部技术、生产人员熟悉图纸,认真学习掌握施工图的容、要求和特点,同时针对有关施工技术和图纸存在的疑点做好记录,通过会审,对图纸中存在的问题,与设计、建设、监理共同协商解决,取得一致意见后,办理图纸会审记录,作为施工图的变更依据和施工操作依据。

熟悉各部位截面尺寸、标高,制定模板初步设计方案。

4.2 机具准备主要机具及工具准备详见下表机具及工具准备一览表支撑采用扣件式钢管脚手架,模板采用九夹板。

根据所需材料提前考察、选用相关材料厂家。

为确保主体工程达到清水混凝土的标准,该工程全部采用新模板。

并按清水混凝土质量要求进行模板设计,在模板满足强度和刚度要求前提下,尽可能提高表面光洁度。

5.主要施工方法5.1 模板及支撑配置数量架空层建筑面积约1000㎡,模板面积约需6000㎡。

5.2 模板设计5.2.1 墙模板:采用九夹板,木楞间距为300mm。

穿墙螺栓采用普通Ф12的螺栓,水平最大间距为500mm,上下间距为500mm。

5.2.2 柱模板:模板采用九夹板模板,格栅用φ48×3.5钢管,间距300mm。

柱箍选用2根φ48×3.5钢管,柱箍间距选用500mm,穿墙螺栓间距取500mm。

5.2.3 顶板模板:面板采用九夹板,次龙骨用50×80mm白松木方,间距300mm,主龙骨用Ф48的钢管,间距1200mm。

竖向支撑采用扣件式钢管脚手架,立杆间距1200mm,纵横向水平拉杆步距1200mm。

5.2.4 梁模板:(1)梁底模板采用九夹板,下部钉50×80木龙骨,底模落在脚手架的横杆上。

(2)梁底搁栅:间距均为200mm。

(3)梁侧模采用九夹板,木龙骨外侧用φ48钢管固定,高度大于700的梁加穿墙螺栓,螺栓间距300。

(4)支撑:采用扣件式钢管脚手架。

高度1000以下梁底支撑立杆纵横向间距均为900。

高度1000及1000以上梁底支撑立杆纵向、横向间距均为500;水平拉杆步距为1200mm。

具体详见后面的附图。

5.3 模板加工5.3.1 模板加工要求:柱、梁的模板加工必须满足截面尺寸,两对角线误差小于1mm,尺寸过大的模板需进行刨边,否则禁止使用。

次龙骨必须双刨光,主龙骨至少要单面创光。

翘曲、变形的方木不得作为龙骨使用。

5.3.2 模板加工管理:模板加工完毕后,必须经过项目经理部技术人员、质检人员验收合格后方可使用。

对于周转使用的多层板,如果有飞边、破损模板必须切掉破损部分,然后刷封边漆加以利用。

5.4 模板安装5.4.1 模板安装的一般要求:竖向结构钢筋等隐蔽工程验收完毕、施工处理完毕后准备模板安装。

安装柱模前,要清除杂物,焊接或修整模板的定位预埋件,做好测量放线工作,抹好模板下的找平砂浆。

5.4.2 柱、墙模板安装顺序及技术要点:(1)模板安装顺序:模板定位、垂直度调整→模板加固→验收→混凝土浇筑→拆模。

(2)技术要点:1)安装墙模前,要对墙体接茬处凿毛,用空压机清除墙体的杂物,做好测量放线工作。

为防止墙体模板根部出现漏浆“烂根”现象,墙模安装前,在底板上根据放线尺寸贴海绵条,做到平整、准确、贴结牢固并注意穿墙螺栓的安装质量。

2)柱模、墙模外侧的钢管必须与板底、梁底的钢管支撑连成整体,并在柱、墙中部设一道斜撑,以确保柱模、墙模的稳定性。

5.4.3 梁模板安装顺序及技术要点:(1)模板安装顺序:搭设和调平模板支架(包括安装水平拉杆和剪刀撑)→按标高铺梁底摸板→拉线找直→梁两侧模板→调整模板。

(2)技术要点:1)按设计要求起拱(跨度大于4m时,起拱2‰),并注意梁的侧模包住底模,下面龙骨包住侧模。

2)下面一层即一层梁板的模板不得拆除,待本层即二层梁板砼浇灌完毕后方可拆除。

5.4.4 平板模板安装顺序及技术要点:(1)模板安装顺序:“满堂”扣件式钢管脚手架→主龙骨→次龙骨→柱头模板龙骨→柱头模板、平板模板→模板调整验收→进行下道工序。

(2)技术要点:楼板模板当采用单块就位时,宜以每个铺设单元从四周先用阴角模板与墙、梁模板连接,然后向中央铺设。

按设计要求起拱(跨度大于4m时,起拱0.2%),起拱部位为中间起拱,四周不起拱。

5.5 模板的拆除:5.5.1 墙柱模板拆除在混凝土强度达到1.2MPa能保证其表面棱角不因拆除模板而受损后方可拆除。

在同条件养护试件浪凝土强度达到1.2MPa后,先松动穿墙螺栓,再松开地脚螺栓使墙板与墙体脱开。

脱模困难时,可用撬棍在模板底部撬动,严禁在上口撬动、晃动或用大锤砸模板,拆除下的模板及时清理模板及衬模上的残渣。

5.5.2 门洞口模板拆除:松开洞口模板,撬棍从侧边撬动脱模.禁止从垂直面砸击洞口模板。

防止门洞口过梁混凝土拉裂,拆出的模板及时修整。

所有洞口宽>1m时拆模后立即用钢管加顶托回撑。

5.5.3 平板模板拆除:平板模板拆除应参考每层每段顶板混凝土同条件试件抗压强度试脸报告。

跨度在2m以下的板,强度达到50%即可拆除;跨度大于8m的梁、板当混凝土强度达到设计强度100%强度后方可拆除;其余梁、板模板在混凝土强度达到设计强度的75%强度后方可拆除;悬挑构件均应等砼强度达到设计强度的100%后方可拆除。

拆顶板模板时从房间一端开始,防止坠落人或物造成质量事故。

顶板模板拆除时注意保护顶板模板,不能硬撬模板接缝处,以防损坏多层板。

拆除的多层板、龙骨及碗扣架要码放整齐,并注意不要集中堆料。

拆掉的钉子要回收再利用,在作业面清理干净,以防扎脚伤人。

6. 模板安装质量要求及检验方法(1)模板及支架必须具有足够的强度、刚度和稳定性。

(2)模板的接缝不大于2.5mm。

严格按省省优工程要求,高于国家质量验收标准,验收模板的实测允许偏差如下表所示。

模板安装允许偏差(mm)撑。

(4)立柱高度超过2m应设两道水平拉结及剪刀撑。

(5)高于4m的满堂支撑两端与中间每隔4排立柱从顶层向下每隔2步设置一道水平剪刀撑。

(6)满堂架在立杆离地面100~200mm高度处应设置扫地杆。

7.注意事项:7.1 模板上架设电线和使用电动工具采用36V的低压电源。

7.2 登高作业时,各种配件放在工具箱或工具袋,严禁放在模板或脚手架上。

7.3 装拆施工时,上下有人接应,随拆随运走,并把活动部件固定牢靠,严禁堆放在脚手板上或抛掷。

7.4 设防雷击措施。

7.5 安装墙柱模板时,随时支撑固定,防止倾覆。

7.6 预拼装模板的安装,边就位、边校正、边安设连接件,并加设临时支撑稳固。

7.7 拆除承重模板,设临时支撑,防止突然整块塌落。

7.8 安装整块柱模板,不得将柱子钢筋代替临时支撑。

7.9 吊装模板时,必须在模板就位并连接牢固后,方可脱钩,并严格遵守吊装机械使用安全有关规定。

7.10 拆除模板时由专人指挥和切实可靠的安全措施,并在下面标出作业区,严禁非操作进人作业区。

操作人员佩挂好安全带,禁止站在模板的横杆上操作,拆下的模板集中吊运,并多点捆牢,不准向下乱扔。

拆模间歇时,将活动的模板、拉杆、支撑等固定牢固,严防突然掉落、倒塌伤人。

7.11 拆模起吊前,复查穿墙螺栓是否拆净,再确定无遗漏且模板与墙全完全脱离方可吊起。

7.12 雨、雪及五级大风等天气情况下禁止施工。

7.13 模板放置时不得压有电线、气焊管线等。

7.14 清理模板和涂刷隔离剂时,必须将模板支撑牢固,两板中间保持不少于60cm的走道。

8、模板计算:竖楞区格中部挠度Wmax= ql4/(150EI)=17.66×5004/(150×10000×2133333)=0.34mm <[w]=500/400=1.25mm竖楞区格中部挠度Wmax= ql4/(150EI)=0.5×29.44×5004/(150×2.06×105×1.08×105)=0.28mm<[w]=500/400=1.25mm挠度满足要求。

8.2 柱模板:(1)本工程柱模采用九夹板模板。

(2)所有柱梁接头现场加工定型模板,采用九夹板,根据梁柱的截面尺寸及形式制作不同的柱梁接头,支模时调直、调方正,用φ14螺栓固定。

(3)柱模接缝处、根部及梁柱接头贴海绵密封条,密封条必须粘在模板下口和拼缝处,再进行合模。

(4)本工程框架柱最大断面为800×3100mm,格栅采用50×80的木料,柱箍选用2根φ48×3.5钢管,为满足其结构设计要求。

保证柱断面准确,不致发生爆模,柱箍间距选用500mm,穿墙螺栓间距取500mm,现验算其强度和刚度是否满足要求。

柱模剖面见下图:50*80方木柱模剖面图1)柱箍计算简图砼侧压力F1=0.22r0t0B1B2V1/2=0.22×24×200/(20+15)×1.2×1.15×21/2=58.9KN/M2浇灌砼产生的荷载F2=2KN/M2F=F1+F2=60.9KN/M2q=0.85FL=0.85×60.9×103/106×500=26N/mm式中:q——柱箍AB所受的均布荷载设计值(KN/M)F——侧压力(KN/M2)0.85——拆减系数2)强度验算:按连续梁考虑M=1/10qL2=1/10×26×5002=650000N/mm2W=4490mm3每根钢管承受的应力σmax=0.5M/w=0.5×650000/4490=72.4N/mm2<[f]=215N/mm2符合要求。

3)挠度验算:W=qL4/150EI=0.5×26×5004/(150×2.06×105×1.08×105)=0.24mm≤[W]=500/250=2mm。

式中 [f]—柱箍杆件允许挠度(mm)E---柱箍杆件弹性模量(N/mm2)I---弯矩作用平面柱箍杆件惯性矩(mm2)8.3 顶板模板:(1)面板采用九夹板,次龙骨用50×80mm白松木方,间距300mm,主龙骨用Ф48的钢管,间距1200mm。
