第二章流水施工原理考纲要求了解:组织施工的方式及其特点。

熟悉:固定节拍、成倍节拍流水施工的特点和流水施工工期的计算方法。

掌握:流水施工参数的概念;非节奏流水施工的特点、流水步距及流水施工工期的计算方法。

试题分布高频考点一、三种施工组织方式的特点(了解 P17~P18)1.建设工程施工通常按流水施工方式组织,是因其具有()的特点。

(应试指南P17[例2·单选题])A.单位时间内所需用的资源量较少B.使各专业工作队能够连续施工C.施工现场的组织、管理工作简单D.同一施工过程的不同施工段可以同时施工『正确答案』B『答案解析』本题考查流水施工的特点。

流水施工方式具有以下特点:①尽可能地利用工作面进行施工,工期比较短;②各工作队实现了专业化施工,有利于提高技术水平和劳动生产率,也有利于提高工程质量;③专业工作队能够连续施工,同时使相邻专业队的开工时间能够最大限度地搭接;④单位时间内投入的劳动力、施工机具、材料等资源量较为均衡,有利于资源供应的组织;⑤为施工现场的文明施工和科学管理创造了有利条件。

选项A为依次施工的特点,流水施工资源量较为均衡;选项C为依次施工的特点;选项D为平行施工的特点。

2.建设工程流水施工方式的特点之一是()。

(2010、2009、2008年)A.单位时间内投入的劳动力较少B.专业工作队能够连续施工C.能够充分地利用工作面进行施工D.施工现场的组织管理比较简单『正确答案』B『答案解析』参见教材P18。

3.建设工程平行施工的特点包括()。

(2011、2007、2006、2005年)A.可以充分利用工作面进行施工B.单位时间内投入的资源量较少C.施工现场的组织管理比较简单D.劳动力及施工机具等资源无法均衡使用E.各专业工作队能够连续作业『正确答案』AD『答案解析』参见教材P18。

4.建设工程组织依次施工时,其特点包括()。

(2004年)A.没有充分地利用工作面进行施工,工期长B.如果按专业成立工作队,则各专业队不能连续作业C.施工现场的组织管理工作比较复杂D.单位时间内投入的资源量较少,有利于资源供应的组织E.相邻两个专业工作队能够最大限度地搭接作业『正确答案』ABD『答案解析』参见教材P18。

流水施工习题测验(答案)【完整版】

流水施工习题测验(答案)【完整版】

流水施工习题测验(答案)【完整版】(文档可以直接使用,也可根据实际需要修订后使用,可编辑放心下载)流水施工总复习(答案)一、单项选择题1.某根底工程土方开挖总量为8 800m3,该工程拟分5个施工段组织固定节拍流水施工,两台挖掘机每台班产量定额均为80m3,其流水节拍应确定为( B )天。

A. 55B. 11C. 8D. 652.某根底工程开挖与浇筑混凝土两施工过程在4个施工段组织流水施工,流水节拍值分别为4、3、2、5与3、2、4、3,那么流水步距与流水施工工期分别为( A )天。

A. 5和17B. 5和19C. 4和16D. 4和263.某根底混凝土浇筑所需要劳动量为1200个工日,可分为劳动量相等的3个施工段组织流水施工,每天采用二班制,每段投入的人工数为40个工日,其流水节拍值为( D )天。

A. 15B. 10C. 8D. 54.将一般的成倍节拍流水施工改变为加快的成倍节拍流水施工时,所采取的措施是( C )。

A.重新划分施工过程数B.改变流水节拍值C.增加专业工作队数D.重新划分施工段5.考虑建设工程的施工特点、工艺流程、资源利用、平面或空间布置等要求,可以采用不同的施工组织方式。

其中,有利于资源供给的施工组织方式是( C )。

A.依次施工和平行施工B.平行施工和流水施工C.依次施工和流水施工D.平行施工和搭接施工6.组织流水施工时,流水步距是指( C )。

A.第一个专业队与其他专业队开始施工的最小间隔时间B.第一个专业队与最后一个专业队开始施工的最小间隔时间C.相邻专业队相继开始施工的最小间隔时间D.相邻专业队相继开始施工的最大间隔时间7.在以下施工组织方式中,不能实现工作队专业化施工的组织方式是( C )。

A.依次施工和流水施工B.平行施工和流水施工C.依次施工和平行施工D.平行施工和搭接施工8.组织建设工程依次施工时,其特点包括( B )。

A.每个专业队在各段依次连续施工B.每个专业队无法按施工顺序要求连续施工C.各施工段同时开展相同专业的施工D.同一时间段内各施工段均能充分利用工作面9.根底工程划分4个施工过程〔挖基槽、作垫层、混凝土浇筑、回填土〕在5个施工段组织固定节拍流水施工,流水节拍为3天,要求混凝土浇筑2天后才能进行回填土,该工程的流水施工工期为( C )天。

流水施工原理0201

流水施工原理0201

第二章流水施工原理流水施工是一种科学、有效的工程项目施工组织方法之一,它可以充分地利用工作时间和操作空间,减少非生产性劳动消耗,提高劳动生产率,保证工程施工连续、均衡、有节奏地进行,从而对提高工程质量、降低工程造价、缩短工期有着显著的作用。

第一节基本概念一、流水施工方式(一)组织施工的方式【考虑因素】施工特点、工艺流程、资源利用、平面或空间布置要求;【组织方式】依次施工、平行施工、流水施工。

【举例】某住宅区拟建三栋结构相同的建筑物,其编号分别为I、II、III,各建筑物的基础工程均可分解为挖土方、浇混凝土基础和回填土三个施工过程,分别由相应的专业队按施工工艺要求依次完成,每个专业队在每栋建筑物的施工时间均为5周,各专业队的人数分别为10人、16人和8人。

三栋建筑物的基础工程施工的不同组织方式如图所示:1.依次施工将拟建工程项目中的每一个施工对象分解为若干个施工过程,按施工工艺要求依次完成每一个施工过程;当一个施工对象完成后,再按同样的顺序完成下一个施工对象,依次类推,直至完成所有施工对象。

依次施工方式具有的特点:(1)没有充分地利用工作面进行施工,施工工期长;(2)如果按专业成立工作队,则各专业队不能连续作业,有时间间歇,劳动力及施工机具等资源无法均衡使用;(3)如果由一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量;(4)单位时间内投入的劳动力、施工机具、材料等资源量较少,有利于资源供应的组织;(5)施工现场的组织、管理比较简单。

2.平行施工组织几个劳动组织相同的工作队,在同一时间、不同的空间,按施工工艺要求完成各施工对象。

平行施工方式具有的特点:(1)充分地利用工作面进行施工,工期短;(2)如果每一个施工对象均按专业成立工作队,劳动力及施工机具等资源无法均衡使用;(3)如果由一个工作队完成一个施工对象的全部施工任务,则不能实现专业化施工,不利于提高劳动生产率;(4)单位时间内投入的劳动力、施工机具、材料等资源成倍的增加,不利于资源供应的组织;(5)施工现场的组织管理比较复杂。

第33讲第四章第四节流水施工组织方法(二)(2021年新版)

第33讲第四章第四节流水施工组织方法(二)(2021年新版)

二、流水施工的基本组织方式在流水施工中,由于流水节拍的规律不同,决定了流水步距、流水施工工期的计算方法等也不同,甚至影响到各个施工过程的专业工作队数目。

按照流水节拍的特征,可将流水施工分为两大类,即:有节奏流水施工和非节奏流水施工。

(一)有节奏流水施工有节奏流水施工是指在组织流水施工时,每一个施工过程在各个施工段上的流水节拍都各自相等的流水施工,它分为等节奏流水施工和异节奏流水施工。

1. 等节奏流水施工等节奏流水施工是指在有节奏流水施工中,各施工过程的流水节拍都相等的流水施工,也称为固定节拍流水施工或全等节拍流水施工。

(1)固定节拍流水施工的特点。

固定节拍流水施工是一种最理想的流水施工方式,其特点如下:①所有施工过程在各个施工段上的流水节拍均相等;②相邻施工过程的流水步距相等,且等于流水节拍;③专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工段上的任务;④各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。

(2)固定节拍流水施工工期。

1)有间歇时间的固定节拍流水施工。

所谓间歇时间,是指相邻两个施工过程之间由于工艺或组织安排需要而增加的额外等待时间。

包括工艺间歇时间(G j,j+1)和组织间歇时间(Z j,j+1)。

对于有间歇时间的固定节拍流水施工,其流水施工工期T可按公式(4.4.4)计算:T=(n-1)t+∑G+∑Z+m·t=(m+n-1)t+∑G+∑Z (4.4.4)式中符号如前所述。

【例4.4.1】某分部工程流水施工计划如图4.4.3所示。

在该计划中,施工过程数目n=4;施工段数目m=4;流水节拍t=2;流水步距KⅠ,Ⅱ=KⅡ,Ⅲ=KⅢ,Ⅳ=t=2;组织间歇ZⅠ,Ⅱ=ZⅡ,Ⅲ=ZⅢ,Ⅳ=0;工艺间歇GⅠ,Ⅱ=GⅢ,Ⅳ=0 ;GⅡ,Ⅲ=1。

因此,其流水施工工期为:T=(n-1)t+∑G+∑Z+m·t=(4-1)×2+1+0+4×2=15(天)2)有提前插入时间的固定节拍流水施工。

流水施工进度计划题目及答案

流水施工进度计划题目及答案

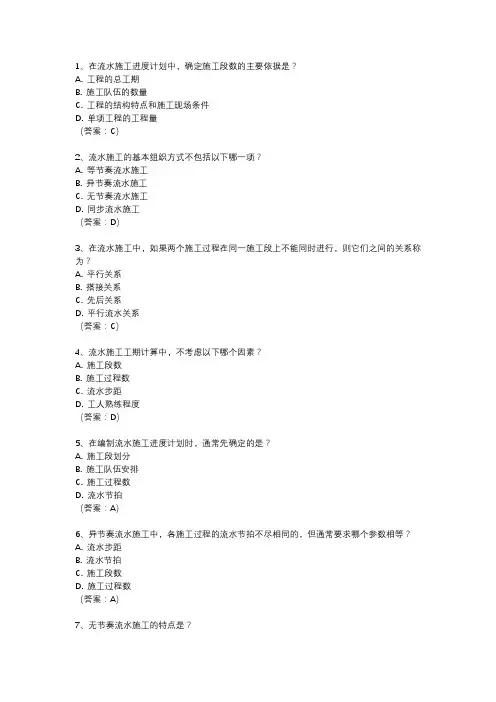

1、在流水施工进度计划中,确定施工段数的主要依据是?
A. 工程的总工期
B. 施工队伍的数量
C. 工程的结构特点和施工现场条件
D. 单项工程的工程量
(答案:C)
2、流水施工的基本组织方式不包括以下哪一项?
A. 等节奏流水施工
B. 异节奏流水施工
C. 无节奏流水施工
D. 同步流水施工
(答案:D)
3、在流水施工中,如果两个施工过程在同一施工段上不能同时进行,则它们之间的关系称为?
A. 平行关系
B. 搭接关系
C. 先后关系
D. 平行流水关系
(答案:C)
4、流水施工工期计算中,不考虑以下哪个因素?
A. 施工段数
B. 施工过程数
C. 流水步距
D. 工人熟练程度
(答案:D)
5、在编制流水施工进度计划时,通常先确定的是?
A. 施工段划分
B. 施工队伍安排
C. 施工过程数
D. 流水节拍
(答案:A)
6、异节奏流水施工中,各施工过程的流水节拍不尽相同的,但通常要求哪个参数相等?
A. 流水步距
B. 流水节拍
C. 施工段数
D. 施工过程数
(答案:A)
7、无节奏流水施工的特点是?
A. 各施工过程的流水节拍均相同
B. 各施工过程的流水步距均相等
C. 各施工过程的流水节拍和流水步距均不相同
D. 各施工过程在同一施工段上可以同时进行
(答案:C)
8、在流水施工进度计划中,如果某施工过程需要在前一施工过程完成后才能开始,这种关系被称为?
A. 平行关系
B. 搭接关系
C. 先后关系
D. 流水关系
(答案:C)。

流水施工

流水施工

目录一.流水施工概念 (2)二.组织流水施工的要点 (2)三.组织流水施工的表达方式(略) (2)四.流水施工的主要参数 (4)(一)工艺参数 (4)(二)空间参数 (5)(三)时间参数 (5)五.流水施工的分类 (6)(一)、有节奏流水 (7)(二)、无节奏流水 (11)流水施工原理一.流水施工概念建筑工程的“流水施工”来源于工业生产中的“流水作业”,实践证明它是组织施工的一种好方法。

定义:将施工对象划分成若干个施工过程和施工段,各施工过程分别由专业班组去完成,各专业班组按照施工顺序依次完成各个施工对象的施工过程,同时保证在时间和空间上连续、均衡和有节奏地进行,使相邻两专业队能最大限度地搭接作业。

二.组织流水施工的要点⑴划分施工过程⑵划分施工段⑶实行专业班组⑷保证主导施工过程连续、均衡地施工⑸不同施工过程尽可能组织平行搭接施工⑹每个施工段应有足够的工作面三.组织流水施工的表达方式(略)横道图垂直图(斜道图)网络图四.流水施工的主要参数(一)工艺参数工艺参数一般指的是在组织拟建工程流水施工时,其整个建造过程可分解的几个施工步骤,实际就是施工过程数,它用“N”表示。

各拟建工程都需经过制备,运输及砌筑安装才能完成,但具体的工程又各不相同, 没有统一的模式。

施工过程的划分依据:1.施工进度计划的性质和作用对于控制性进度计划,一般是针对工程规模大,结构复杂,难度大和工期长的工程, 施工过程综合性大些,粗一些。

对于实施性计划,是针对一些中小型单位工程, 施工过程可划分得细一些即多一些,一般可划分到分项工程。

2.工程结构的复杂难易程度对于工程结构难的复杂的施工进度计划则施工过程可划分的粗一些少一些,反之则细一些多一些。

3.劳动组织及劳动量的大小劳动量较少,可将几个施工过程合起来组织混合班组,则施工过程可分得少一些。

劳动量大的可实行专业班组则施工过程可分得多一些。

4.劳动内容和范围拟建工程的完成需要经过制备、运输及砌筑安装三个阶段,我们常常只对场内的砌筑安装阶段即实体的施工过程作划分,而对场外劳动内容即制备及运输的施工过程则不划入流水施工过程。

土木工程流水施工练习题(3篇)

土木工程流水施工练习题(3篇)

第1篇1. 流水施工是将施工过程分解成若干个施工段,并按照一定的顺序,分批、分阶段、有节奏地进行施工的方法。

2. 流水施工的主要特点是:施工段数、施工层数、施工顺序、施工节奏和施工质量。

3. 流水施工分为固定节拍流水施工、成倍节拍流水施工和分别流水施工。

4. 固定节拍流水施工是指每个施工段每个施工层的流水节拍都相同的流水施工。

5. 成倍节拍流水施工是指每个施工段每个施工层的流水节拍成倍数关系的流水施工。

6. 分别流水施工是指每个施工段每个施工层的流水节拍没有规律可循的流水施工。

7. 流水施工中,施工段数取决于施工内容、施工对象和施工工艺等因素。

8. 流水施工中,施工层数取决于施工高度、施工质量和施工进度等因素。

9. 流水施工中,施工顺序应遵循先深后浅、先重后轻、先难后易的原则。

10. 流水施工中,施工节奏应根据施工内容和施工对象的特点来确定。

11. 流水施工中,施工质量应符合国家相关标准和规范的要求。

12. 流水施工中,施工成本应控制在合理的范围内。

13. 流水施工中,施工安全应得到充分保障。

14. 流水施工中,施工进度应按照计划进行。

15. 流水施工中,施工组织设计应科学合理。

16. 流水施工中,施工人员应具备相应的专业技能和素质。

17. 流水施工中,施工机械设备应满足施工要求。

18. 流水施工中,施工材料应保证质量和供应。

19. 流水施工中,施工环境应满足施工要求。

20. 流水施工中,施工管理应严格规范。

二、选择题(每题2分,共20分)1. 流水施工的主要特点是()。

A. 施工段数多B. 施工层数多C. 施工顺序固定D. 施工节奏有规律2. 固定节拍流水施工中,每个施工段每个施工层的流水节拍()。

A. 相同B. 不同C. 没有规律可循D. 随机3. 成倍节拍流水施工中,每个施工段每个施工层的流水节拍()。

A. 相同B. 不同C. 没有规律可循D. 随机4. 分别流水施工中,每个施工段每个施工层的流水节拍()。

流水施工作业答案

流水施工作业答案

第2章流水施工原理作业答案第1题:某分部工程有三个施工段,各施工过程的流水节拍如后。

试组织该分部工程的流水施工,并绘制进度图表,确定流水工期。

已知各施工过程的流水节拍为:(1)t1=t2=t3=3天;(2)t1=2天,t2=4天, t3=2天;(3)t1=2天,t2=3天,t3=5天解:(1)t1=t2=t3=3天,可以组织固定节拍流水施工。

流水步距k=3天进度图表如下:流水工期T = Σk + t m = 3+3+9 = 15(天)(2)t1=2天,t2=4天, t3=2天;可以组织成倍数流水施工。

流水步距k={2,4,2}的最大公约数,k=2天。

各作业班组数b i =t i / k:施工过程1,t1=2天,b1=2/2=1施工过程2,t2=4天,b2=4/2=2施工过程3,t3=2天,b3=2/2=1所有作业班组数n´=1+2+1=4进度图表如下:流水工期T = Σk + tm = 2+2+2+6 = 12(天)(3)t1=2天,t2=3天,t3=5天,可以组织分别流水施工。

各资料组合如下表:节拍 施工段施工过程I II III 1 (t1) 2 2 2 2 (t2) 3 3 3 3 (t3)555流水步距k 的确定:施工过程1与施工过程2之间的流水步距k 12=max{2,1,0,-9}=2天施工过程2与施工过程3之间的流水步距k 23= max{3,1,-1,-15}=3天 进度图表如下:流水工期T = 2+3+15 = 20天第2题:(多个方案)有两栋同类型的建筑基础施工,每栋有三个主导施工过程,即挖土t 1=3天,砖基础t 2=6天,回填土t 3=3天。

(1)试组织两栋建筑基础施工阶段的流水施工,确定每栋基础最少划分的施工段并说明原因。

(2)试计算流水工期,绘出流水施工进度计划。

方案一:解:t 1=3天,t 2=6天, t 3=3天;可以组织成倍数流水施工。

流水步距k={3,6,3}的最大公约数, k=3天。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第三章流水施工原理
一、单项选择题
1.流水作业是施工现场控制施工进度的一种经济效益很好的方法, 相比之下在施工现场应用最普遍的流水形式是( A) 。

A. 非节奏流水
B. 加快成倍节拍流水
C. 固定节拍流水
D. 一般成倍节拍流水
2. 流水施工组织方式是施工中常采用的方式, 因为(C) 。

A. 它的工期最短
B. 现场组织、管理简单
C. 能够实现专业工作队连续施工
D. 单位时间投入劳动力、资源量最少
3. 在组织流水施工时,( B) 称为流水步距。

A. 某施工专业队在某一施工段的持续工作时间
B. 相邻两个专业工作队在同一施工段开始施工的最小间隔时间
C. 某施工专业队在单位时间内完成的工程量
D. 某施工专业队在某一施工段进行施工的活动空间
4. 下面所表示流水施工参数正确的一组是(A ) 。

A. 施工过程数、施工段数、流水节拍、流水步距
B. 施工队数、流水步距、流水节拍、施工段数
C. 搭接时间、工作面、流水节拍、施工工期
D. 搭接时间、间歇时间、施工队数、流水节拍
5. 在组织施工的方式中, 占用工期最长的组织方式是(A) 施工。

A. 依次
B. 平行
C. 流水
D. 搭接
6. 每个专业工作队在各个施工段上完成其专业施工过程所必需的持续时间是指(C〉。

A. 流水强度
B. 时间定额
C. 流水节拍
D. 流水步距
7. 某专业工种所必须具备的活动空间指的是流水施工空间参数中的(B〉。

A. 施工过程
B. 工作面
C. 施工段
D. 施工层
8. 有节奏的流水施工是指在组织流水施工时, 每一个施工过程的各个施工段上的(B)都各自相等。

A. 流水强度
B. 流水节拍
C. 流水步距
D. 工作队组数
9.固定节拍流水施工属于(B )。

A. 无节奏流水施工
B. 异节奏流水施工
C. 等节奏流水施工
D. 异步距流水施工
10. 在流水施工中, 不同施工过程在同一施工段上流水节拍之间成比例关系, 这种流水施工称为(B) 。

A. 等节奏流水施工
B. 等步距异节奏流水施工
C. 异步距异节奏流水施工
D. 无节奏流水施工
11. 某二层现浇钢筋混凝土建筑结构的施工,其主体工程由支模板、绑钢筋和浇混凝土3 个施工过程组成,每个施工过程在施工段上的延续时间均为5 天, 划分为3 个施工段,则总工期为( B ) 天。

A.35
B.40
C.45
D.50
12.某工程由4 个分项工程组成,平面上划分为4 个施工段, 各分项工程在各施工段上流水节拍均为3 天, 该工程工期( D )天。

A.12
B.15
C.18
D.21
13 .某工程由支模板、绑纲筋、浇筑混凝土3 个分项工程组成, 它在平面上划分为6 个施工段,该3 个分项工程在各个施工段上流水节拍依次为 6 天、4 天和2 天, 则其工期最短的流水施工方案为( C ) 天。

A.18
B.20
C.22
D.24
14,上题中, 若工作面满足要求, 把支模板工人数增2 倍, 绑钢筋工人数增加1 倍,混凝土工人数不变, 则最短工期为( ) 天。

A.16
B.18
C.20
D.22
15. 某一拟建工程有5 个施工过程, 分4 段组织流水施工, 其流水节拍已知如下表。

规定施工过程E 完成后, 其相应施工段至少要间歇2 天; 施工过程N 完成后, 其相应施工段要留有1 天的准备时间。

为了尽早完工, 允许施工过程I 和E 之间搭接施工1
A.26
B.27
C.28
D.29
16.建设工程组织流水施工时,其特点之一是( C )。

A.由一个专业队在各施工段上依次施工
B.同一时间段只能有一个专业队投入流水施工
C.各专业队按施工顺序应连续、均衡地组织施工
D.施工现场的组织管理简单,工期最短
17.加快的成倍节拍流水施工的特点是(B )。

A.同一施工过程中各施工段的流水节拍相等,不同施工过程的流水节拍为倍数关系
B.同一施工过程中各施工段的流水节拍不尽相等,其值为倍数关系
C.专业工作队数等于施工过程数
D.专业工作队在各施工段之间可能有间歇时间
二、多项选择题
1.组织流水施工时,划分施工段的原则是(A.C.E )。

A.能充分发挥主导施工机械的生产效率
B.根据各专业队的人数随时确定施工段的段界
C.施工段的段界尽可能与结构界限相吻合
D.划分施工段只适用于道路工程
E.施工段的数目应满足合理组织流水施工的要求
2.建设工程组织依次施工时,其特点包括(
A.没有充分地利用工作面进行施工,工期长
B.如果按专业成立工作队,则各专业队不能连续作业
C.施工现场的组织管理工作比较复杂
D.单位时间内投入的资源量较少,有利于资源供应的组织
E.相邻两个专业工作队能够最大限度地搭接作业
3.建设工程组织流水施工时,相邻专业工作队之间的流水步距不尽相等,但专业工作队数等于施工过程数的流水施工方式(.A.B )。

A.固定节拍流水施工和加快的成倍节拍流水施工
B.加快的成倍节拍流水施工和非节奏流水施工
C.固定节拍流水施工和一般的成倍节拍流水施工
D.一般的成倍节拍流水施工和非节奏流水施工
4.施工段是用以表达流水施工的空间参数。

为了合理地划分施工段,应遵循的原则包括(
A.施工段的界限与结构界限无关,但应使同一专业工作队在各个施工段的劳动量大致相等
B.每个施工段内要有足够的工作面,以保证相应数量的工人、主导施工机械的生产效率,满足合理劳动组织的要求
C.施工段的界限应设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性
D.每个施工段要有足够的工作面,以满足同一施工段内组织多个专业工作队同时施工的要求
E.施工段的数目要满足合理组织流水施工的要求,并在每个施工段内有足够的工作面
第三章流水施工原理答案
一单项选择题答案
1. A
2. C
3. B
4. A
5. A
6.
C 7.B 8.B 9.B 10.B11.B 12.
D 13.C 14.A 15.C 16.C 17.B
二、多项选择题答案
3.A.B。
