厨房卫生间防水施工工艺流程

合集下载

卫生间、厨房防水施工方法(示范文本)

卫生间、厨房防水施工方法(示范文本)

卫生间、厨房防水施工方法
1.卫生间的围护墙下地面处浇筑同墙宽20Onlnl高的素睑止水带,止水带与硅结构楼面一起浇筑。

2.穿越楼层各种管道的孔洞应预留准确,管道、地漏等安装后洞口周边的有效空隙应不小于30mm;在管道安装完成、预留孔壁糙化处理后进行孔底支模,派专人用掺加新老硅处理剂和厨厕抗渗剂的C25细石硅,先后分2-3次精心予以灌实;补洞硅在管件周边形成一小馒顶,高出地面基层15mm左右;在补洞睑具
3.楼面细石腔从门口开始按1%的坡度向地漏口进行找坡,找坡层与四周墙面相接处做成小园角,以备防水层的施工。

4.在地漏、阴阳角、穿板竖管等局加做聚氨脂防水附加层,宽度不小于250mmO
5.室内地面聚氨脂涂膜防水层沿墙面四周卷起至少250mm高。

6.卫生间管道吊筋与天棚的连接不得使用膨胀螺栓,应使用预埋铁件后加焊吊挂件。

7.防滑地砖面层铺贴时,应在地砖与立管、地漏口周边留设15*15mm的空槽,该槽在地砖贴完后用防水油膏进行密封处理。

厨房卫生间防水施工方案

厨房卫生间防水施工方案

厨房卫生间防水施工方案一、厨房卫生间主要施工流程清理基面→涂刷基层处理剂→节点(管根、口)涂刷JS聚合物水泥基防水涂膜→整体涂刷第一道JS聚合物水泥基防水涂膜(纵向)→整体涂刷第二道JS 聚合物水泥基防水涂膜(横向)达到设计厚度→未达设计厚度必须整体涂刷第三道JS聚合物水泥基防水涂膜(纵向)→组织验收二、厨房卫生间主要施工工艺1.清扫:用铁铲、扫帚等工具清除施工垃圾,如遇污渍需用溶剂清洗,基层有缺损或跑砂现象,需重新修整。

2.基面处理:防水施工要求基面找平层水泥砂浆达到一定标号,按设计要求结构面找平,表面抹平压光,基层不允许有凹凸不平松动和起砂弹灰等缺陷存在,阴阳角部位在找平时作半径约10mm的小圆角,以便涂刷施工。

3.防水涂料配制:先将胶乳按照:乳胶:水泥=1:0.8的重量比配制好,用搅拌器搅拌至均匀细微,不含团粒的混合物即可使用,配料数量根据工程面和完成时间所安排的劳动力而定,配好的材料应在40分钟内用完。

4.JS聚合物水泥基防水涂膜橡胶纵横遍涂二遍,具体操作如下:先将按要求的配比倒入容器中搅拌均匀的乳液倒在已清理干净和干燥的基面上,用胶刮板均匀涂刮使之充分渗透到表层,密实毛孔。

一般涂刷2遍,达到设计要求厚度,涂覆间隔以前一道不粘手为宜,间隔时间约30分钟。

未达设计厚度继续涂第三遍,确保达到设计厚度。

对于立面施工一定要注意流淌,可用辅助工具。

5.涂膜涂刮时要顺着一个方向一次施工,最后一遍应抹平压实。

施工完毕后应及时检查,发现表面有孔洞或裂缝应重新涂刮。

6.防水层的修整:如有气孔主要是吹干净杂层,增强涂刷、加抹。

起鼓:把鼓位割开,排出潮气干燥后分几次涂抹。

破损:涂膜未干时应严禁站人,防止尖锐物、重物破坏防水层,如有发生应增强涂刷。

剥离:如原因出在基面(塑料、铁板等)可用改性剂调水泥隔离,施工缝支撑部位,可用腻子填充后再在10mm处涂抹。

7.注意事项(1)防水胶在使用前先按配比进行稀释搅拌均匀;(2)施工温度不应低于5℃,雨天不宜施工。

厨卫防水施工工艺流程

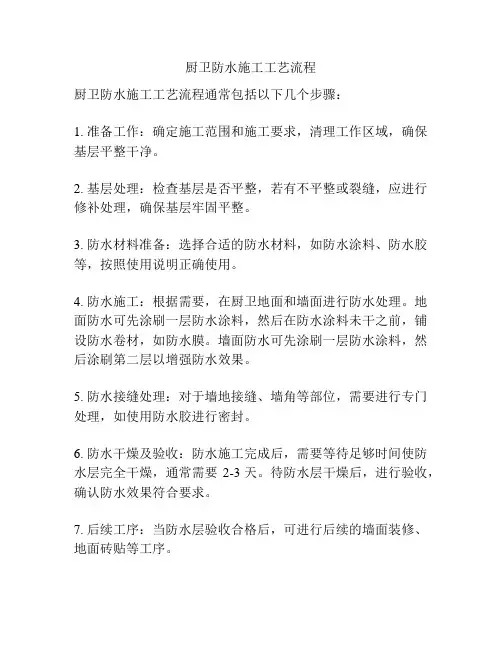

厨卫防水施工工艺流程

厨卫防水施工工艺流程
厨卫防水施工工艺流程通常包括以下几个步骤:
1. 准备工作:确定施工范围和施工要求,清理工作区域,确保基层平整干净。

2. 基层处理:检查基层是否平整,若有不平整或裂缝,应进行修补处理,确保基层牢固平整。

3. 防水材料准备:选择合适的防水材料,如防水涂料、防水胶等,按照使用说明正确使用。

4. 防水施工:根据需要,在厨卫地面和墙面进行防水处理。

地面防水可先涂刷一层防水涂料,然后在防水涂料未干之前,铺设防水卷材,如防水膜。

墙面防水可先涂刷一层防水涂料,然后涂刷第二层以增强防水效果。

5. 防水接缝处理:对于墙地接缝、墙角等部位,需要进行专门处理,如使用防水胶进行密封。

6. 防水干燥及验收:防水施工完成后,需要等待足够时间使防水层完全干燥,通常需要2-3天。

待防水层干燥后,进行验收,确认防水效果符合要求。

7. 后续工序:当防水层验收合格后,可进行后续的墙面装修、地面砖贴等工序。

这是常见的厨卫防水施工工艺流程,具体的施工步骤可能会根据具体情况有所变化,建议在施工前咨询专业人士或施工单位,以确保施工质量和效果。

厨房、阳台、卫生间防水施工工艺标准

厨房、阳台、卫生间防水施工工艺标准

厨房、阳台、卫生间防水施工工艺标准厨房、阳台防水施工工艺标准一、工艺流程1、适用范围室内阳台、厨房等部位的JS防水层施工。

2、工艺流程基层处理→1:3水泥砂浆找坡层→聚氨脂加强层→JS防水层→闭水试验→排浆→管道、支墩施工→闭水试验。

3、基层处理水电管、烟道等安装完成,并采用细石混凝土吊洞;完成后对需做防水的房间结构板进行24小时闭水;如发现混凝土结构有裂缝,应对裂缝进行修补;4、找坡层采用1:3水泥砂浆向地漏处找坡(最薄处20mm),无地漏的厨房可不找坡,表面压光。

平立面交接处、转折处、阴阳角、管根等均应做成均匀一致、平整光滑的圆角,圆弧半径不小于50mm;5、防水找平层施工完成后,停止后续工作施工,在室内工作基本完成后(交房前2~3个月)统一进行防水厨、卫、阳台等室内防水施工及排水支管、支墩施工。

6、聚氨脂加强层在管道、地漏等周边,阴阳角等部位分多遍做1.2mm厚200mm宽双组份非焦油聚氨脂加强层。

7、JS复合防水涂料立墙、地面按设计高度,分多遍均匀涂刷1.2厚JS复合防水涂料,上口必须平直,门洞处做至墙外边线;8、闭水试验防水施工完毕后,对防水房间进行24小时闭水。

9、排浆墙面、地面防水层上排水泥细砂浆一道作为防水保护层,排浆应单向拉毛。

排浆完成3天后,可给排水支管及支墩安装。

支管安装时,应注意保护防水层。

10、闭水试验交房前闭水24小时检查保护层及后续施工完成后防水层质量。

二、控制标准及注意事项1、配制JS的乳液及水泥品牌应符合合同要求,材料进场后需要见证取样送检,检验合格后才能使用。

施工前,应由防水单位提供实验室试配的Ⅱ型JS配合比。

2、安装主管与支管连接处,支管最低处应高于地面30mm,为防水施工留出必要的操作面。

如支管需侧排出室外与主管连接,该侧排预留洞封堵较难堵实,应重点检查该部位。

3、结构闭水时,最多可见结构板有渗水现象,不得出现滴水现象。

4、防水单位与总包单位必须进行工作面交接,每次移交均需进行交接,形成书面交接记录。

厨房卫生间阳台防水工程施工方案

厨房卫生间阳台防水工程施工方案

厨房卫生间阳台防水工程施工方案一、工程概述:本工程是对厨房、卫生间和阳台进行防水工程施工,主要包括以下内容:1.施工范围:包括厨房、卫生间和阳台地板面积以及墙壁。

2.施工方法:选择适合的防水材料,采用卷材和涂料结合的施工方法,确保防水效果。

3.施工时间:根据工程量和材料的干燥时间,预计施工周期为7天。

二、施工准备1.工具设备准备:包括桶、砂纸、刀片、绳子、刷子等施工工具。

2.施工材料准备:根据施工方案,准备好防水卷材、防水涂料、防水胶等材料。

3.施工团队准备:组织专业的施工团队,包括负责防水施工的工人和监理人员等。

三、施工步骤1.地面处理:首先对厨房、卫生间和阳台的地面进行清理,确保表面干净平整。

然后使用砂纸对地面进行打磨,去除杂质和不平整的部分。

2.基层处理:在地面干燥后,使用刷子将防水胶涂抹在地面上,形成一层均匀的基层,用于增加防水层的附着力。

3.防水层施工:将防水卷材裁剪成适合地面尺寸的长度,并铺设在基层上,要求压实牢固,边缘要有一定的覆盖和贴合。

然后使用刷子将防水涂料均匀涂抹在防水卷材上,形成一层厚度适中的防水层。

4.墙壁处理:对厨房、卫生间和阳台的墙壁采取类似地面的处理方法,先清理、打磨,然后刷上一层防水涂料,固定防水卷材,并再次刷涂防水涂料。

5.阳台处理:阳台的防水处理相对复杂,需要特别注意阳台地面与墙体的交界处,使用专用的装饰条加强固定,并进行多次涂刷防水涂料,确保阳台防水效果。

6.防水层干燥:等待防水层自然干燥,通常需要3-5天的时间,确保防水层完全干透后方可进行下一步的装修。

四、验收标准1.防水层应均匀、完整,无漏涂、漏刷情况。

2.防水卷材应平整、无皱折、无泡水情况。

3.防水层与墙地交界处应紧密贴合,无明显的开裂、空隙等。

4.经专业人员测试,防水层应具有良好的防水性能,符合相应的国家标准。

五、安全措施1.施工现场应设置明显的警示标志,提醒人员注意安全。

2.工作人员应佩戴防护用品,如手套、口罩等。

卫生间防水施工工艺流程

卫生间防水施工工艺流程

卫生间防水施工工艺流程
《卫生间防水施工工艺流程》
卫生间防水施工是卫生间装修中非常重要的一环,它能够有效地防止卫生间墙面和地面因水渗漏而产生损坏。

下面是一般卫生间防水施工的工艺流程:
1. 准备工作:首先需要对卫生间的墙地面进行清理,确保表面干净,无灰尘和杂物。

同时检查墙地面的平整度,如有不平整的地方需要进行修补。

2. 防水材料准备:选择优质的防水材料,如防水涂料、防水卷材等。

根据卫生间的面积和具体情况确定所需的防水材料数量。

3. 防水处理:在施工之前,首先对卫生间的墙角、地漏、下水管等处进行防水处理。

使用防水材料对这些部位进行涂抹或贴合,确保其密封性。

4. 防水涂料施工:选择适合卫生间墙地面的防水涂料,按照说明书的要求进行施工。

一般需要进行两遍涂刷,确保涂料的均匀和完整覆盖。

5. 防水卷材铺设:对于一些特殊位置,如浴缸周围、淋浴区域等,可以选择使用防水卷材进行铺设,增强防水效果。

6. 保护层施工:在完成防水层施工后,要及时对其进行保护,防止施工过程中的损坏。

7. 等干:完成防水材料的施工后,要进行一段时间的等干时间,确保防水层充分干燥。

8. 检查验收:最后进行防水层的检查验收,确保防水效果符合要求。

在整个施工过程中,要严格按照要求进行,确保施工质量和防水效果。

只有做好了防水施工,才能保证卫生间装修的质量和使用安全。

厨卫洗浴间防水施工方案

厨卫洗浴间防水施工方案

厨卫洗浴间防水施工方案一、前期准备工作1.清理施工区域:清除施工区域内的杂物和垃圾。

2.检查地面和墙面:检查地面和墙面的平整度,并修复任何明显的缺陷。

3.清除旧防水层:如果有旧的防水层,要先将其彻底清除。

二、防水材料选择1.防水涂料:选择质量可靠、具有良好附着力和耐久性的防水涂料。

最好选择环保型防水涂料,以避免对人体健康和环境造成伤害。

2.防水卷材:如果需要更强的防水效果,可以选择防水卷材作为额外的防水层。

常用的防水卷材有PVC防水卷材、SBS防水卷材等。

三、施工步骤1.清洁施工面:彻底清洁施工地面和墙面,并确保其干燥。

2.填补缝隙:使用耐水性较好的灌浆剂填补地面和墙面的缝隙,以确保整个施工区域的密封性。

3.应用防水涂料:将防水涂料均匀地涂刷在地面和墙面上,确保每个角落都涂刷到位。

根据施工要求,可涂刷2-3遍,确保防水涂料的良好附着性和耐久性。

4.防水卷材的应用:如果需要额外的防水层,可在防水涂料干燥后使用防水卷材进行覆盖。

将防水卷材铺设在地面和墙面上,并确保其与防水涂料的结合紧密。

5.进一步涂刷防水涂料:在防水卷材覆盖后,再次涂刷一层防水涂料,以加强防水效果。

6.防水层的交接处理:在墙面与地面的交接处,使用防水胶进行密封处理,确保无水渗漏。

四、验收和保养1.验收:在施工完成后,进行防水层的验收。

检查是否有漏水现象,尤其是墙面与地面的交接处。

2.保养:在使用洗浴间时,要定期清洁和保养防水层。

避免使用过硬的清洁剂,以免损坏防水层。

如发现任何损坏或破损,应及时修复。

总结:厨卫洗浴间的防水施工非常重要,可以有效避免水渗漏问题,提高使用寿命。

在施工过程中,要选择合适的防水材料,并且严格按照施工步骤进行,确保施工质量。

在施工完成后,要进行验收,并定期保养防水层,以延长其使用寿命。

最全防水施工工艺流程

最全防水施工工艺流程

最全防水施工工艺流程防水施工工艺流程是指在建筑物的地下室、厨房、卫生间、阳台等区域进行防水处理的过程。

为了确保建筑物的耐久性和安全性,防水施工工艺必须符合一定的标准和规范。

下面是一个最全的防水施工工艺流程。

1.施工前准备阶段:-搬运材料:将防水材料及施工工具搬运至施工现场。

-清理面层:清除施工区域上的灰尘、油污和杂物,确保施工面层清洁。

-处理基层:清理基层表面的脱落杂物,修复不平整和开裂的地面。

2.防水层材料准备:-防水涂料:购买适合施工区域的防水涂料,如聚合物水泥防水涂料、聚氨酯防水涂料等。

-防水卷材:购买适合施工区域的防水卷材,如高分子材料、胶合卷材等。

3.防水层施工:-基层处理:清理基层表面的灰尘和杂物,修补不平整和开裂的地面。

-基层处理涂料:根据施工要求,在基层表面涂刷一层专用的基层处理涂料,提高基层的附着力。

-防水涂料涂刷:按照施工要求和涂料的说明,采用刷涂、滚涂等方式涂刷防水涂料。

-防水卷材铺设:根据施工图纸或设计要求,将防水卷材用专用胶粘剂铺设在防水层上。

-热熔焊接:对于需要焊接的防水卷材,使用专用的焊接材料和工具进行热熔焊接。

-防水涂料二次涂刷:对于采用防水涂料进行施工的区域,根据需要进行二次涂刷,加强防水效果。

4.防水层细部处理:-特殊部位处理:对于施工区域的墙角、管道、门窗洞口等特殊部位,采用专用的防水材料进行处理。

-薄涂、压缩处理:根据需要,在特殊部位涂刷一层薄涂或采用压缩机进行处理,提高防水效果。

-接缝处理:对于防水卷材的接缝,使用专用胶粘剂或焊接材料进行处理,确保接缝无渗漏。

-抗渗、抗裂添加剂:根据设计要求,在防水材料中添加抗渗、抗裂添加剂,提高防水层的性能。

5.防水层养护:-干燥期:根据防水材料的说明书,确定干燥期的时间,并避免人员和材料的过度压力。

-养护期:根据防水材料的说明书,确定养护期的时间,并采取适当的养护措施,如避免局部冲击、波及养护等。

6.防水层验收:-防水层检查:进行防水层的质量检查,确保防水层达到设计要求和相关标准。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

厨房、卫生间防水施工工艺流程
一、防水施工工艺流程清理基面→节点细部及附加防水层施工→整体涂刷第一遍科瑞福聚合物水泥防水涂料(纵向)→整体涂刷第二遍科瑞福聚合物水泥防水涂料(横向)→必要时涂刷第三遍科瑞福聚合物水泥防水涂料(纵向)达到设计厚度→组织验收
二、防水施工工艺 1、基面要求平整、无起砂、空鼓、砂眼及凹凸不平现象,确保基层清洁、干燥,基面含水率小于8%。

平整度用垂直检验尺检查,最大间隙不大于5mm。

阴阳角、转角处或有预埋件等处应做成圆弧或八字角。

2、基层修补: 1)如果找平层平整度超过规定要求,则应将凸起部位铲平,低凹处应用水泥砂浆补抹。

2)起砂、起皮处应将表面清除,用掺入15%的108胶水的水泥砂浆涂刷,并抹平压光。

3、基面检测:先把基面清理干净,检查是否干燥、无明水,或用1m2面积的橡胶板或卷材覆盖基层,2-3小时后基层无水印、橡胶板或卷材无凝结水为合格。

4、材料检查:产品包装、外观等必须符合规范和产品说明书要求。

5、大面积防水涂料涂刷前,应先对节点进行处理,如进行密封材料的填嵌、附加层增强涂刷,这有利于大面积施工和保证整个施工质量。

应先处理阴阳角、管口等细部构造。

6、涂层:按相应比例配制,将水泥慢慢加入液料中,同时开动电动搅拌器(每分钟350—450转)充分搅拌至均匀细微,不含团粒的混合物,即可使用。

7、大面积涂覆:用滚筒
或刮板按规定的厚度层数逐层刮涂,各层之间的时间间隔以前一层涂膜干固不粘手为准,涂覆时要均匀,涂料与基层之间不能有气泡,且粘结严密。

每层涂刷必须按规定用量取料,不能过厚或过薄,涂面层要求平整,涂覆时尽量做到均匀一致,不可有局部沉积和漏刷现象。

底涂层要重复多刷几次以保证涂料与基层之间不留气泡和充分粘结,保护层的施工在防水层最后一次涂覆完全干固后进行。

8、防水层的修整:如有气孔主要是吹干净杂层,增强涂刷、加抹。

起鼓:把鼓位割开,排出潮气干燥后进行修补。

破损:涂膜未干时应严禁站人,防止尖物、重物损坏防水层,如有发生应及时进行修补。

9、涂膜防水层完工后,应及时进行保护层施工,以使涂膜层及时得到保护。

三、注意事项 1、施工温度不应低于5℃,雨天不宜施工。

防水胶在使用前严禁单独加水; 2、使用水泥为325 #以上普通硅水泥,水为自来水(10%-20%); 3、养护过程中防止防水层受到冲击或振动、温度剧烈变化及风干等; 4、使用前要将胶乳摇匀; 5、施工完毕一天后,洒水湿润养护5天; 6、施工现场应通风,在空气流动较差的环境施工时,应加强通。

相关文档
最新文档
