道路绿化施工组织设计模板

合集下载

绿化修整施工方案模板(3篇)

绿化修整施工方案模板(3篇)

第1篇一、项目概述1. 项目名称:______绿化修整工程2. 项目地点:______3. 项目业主:______4. 项目设计单位:______5. 项目施工单位:______6. 项目监理单位:______二、工程概况1. 工程规模:______(平方米/公顷)2. 施工周期:______(天)3. 工程质量标准:符合国家相关标准和规范要求4. 工程安全标准:符合国家相关安全和文明施工标准三、施工准备1. 施工组织设计(1)成立施工组织机构,明确各岗位职责。

(2)编制施工进度计划,合理安排施工工序。

(3)制定施工质量控制措施,确保工程质量。

(4)制定施工安全措施,确保施工安全。

2. 施工材料(1)绿化植物:选择适应本地气候、土壤条件的优质植物,确保绿化效果。

(2)绿化材料:根据设计要求,选择合适的绿化材料,如树皮、石子、草坪等。

(3)施工工具:准备必要的施工工具,如剪刀、锄头、铁锹、水桶等。

3. 施工人员(1)组织施工队伍,进行人员培训,提高施工技能。

(2)落实施工人员岗位责任制,确保施工质量。

四、施工工艺1. 绿化植物种植(1)挖穴:根据植物要求,挖适宜大小的种植穴。

(2)栽植:将植物放入种植穴,调整植物位置,使根系舒展。

(3)回填:回填土壤,压实,确保植物稳定。

(4)浇水:栽植后及时浇水,保持土壤湿润。

2. 绿化材料铺设(1)平整场地:对场地进行平整,确保绿化材料铺设平整。

(2)铺设绿化材料:按照设计要求,将绿化材料铺设到位。

(3)固定绿化材料:使用固定工具,确保绿化材料固定牢固。

(4)浇水:铺设后及时浇水,保持绿化材料湿润。

3. 绿化景观修整(1)修剪:对绿化植物进行修剪,保持造型美观。

(2)施肥:根据植物生长需求,进行适量施肥。

(3)病虫害防治:定期检查植物生长状况,发现病虫害及时进行防治。

(4)绿化景观维护:对绿化景观进行定期维护,保持景观效果。

五、施工进度安排1. 施工准备阶段:______天2. 绿化植物种植阶段:______天3. 绿化材料铺设阶段:______天4. 绿化景观修整阶段:______天5. 工程验收阶段:______天六、施工质量控制1. 施工过程控制:严格执行施工工艺,确保施工质量。

道路绿化施工方案范本模板

道路绿化施工方案范本模板

施工方案目录第一章工程概况第二章工程目标第三章编制依据第四章项目经理部组织设置第五章质量保证措施第六章质量通病防治措施第七章夏季、雨季、农忙季节施工措施第八章施工进度网络图第九章施工平面图第十章施工技术措施第十一章安全生产措施第十二章劳动计划安排第十三章机具计划第十四章新工艺、新技术、新材料和合理化建议第十五章本工程土方工程的技术措施和施工办法第十六章.本工程绿化种植施工施工方案第十七章园路、广场施工方案第十八章给排水、喷灌及灯光照明施工方案第十九章园林建筑及景观小品工程施工方案第二十章安全生产、文明施工保证措施目录第一章工程概况第二章工程目标第三章编制依据第四章项目经理部组织设置第五章质量保证措施第六章质量通病防治措施第七章夏季、雨季、农忙季节施工措施第八章施工进度网络图第九章施工平面图第十章施工技术措施第十一章安全生产措施第十二章劳动计划安排第十三章机具计划第十四章新工艺、新技术、新材料和合理化建议第十五章本工程土方工程的技术措施和施工办法第十六章.本工程绿化种植施工施工方案第十七章园路、广场施工方案第十八章给排水、喷灌及灯光照明施工方案第十九章园林建筑及景观小品工程施工方案第二十章安全生产、文明施工保证措施第一章工程概况一、基本情况1、工程名称(全称):4、承包范围:园林绿化工程5、设计单位:规划设计研究院二、园林小品、铺装、绿化、给排水及电气安装等工程内容本工程由单体建筑、园林小品、铺装、绿化、古建筑、给排水安装、电气安装等组成,具体项目内容如下:l、单体建筑:建筑结构形式以砖混结构为主,局部为框架结构。

2、园林小品:林荫广场、亭子、曲桥、树池、花盆、各式坐凳、雕塑、座椅等;小品结构形式有砖混结构、石结构、框架结构、混凝土结构等。

3、铺装:花岗岩铺装、青石铺装、木条铺装、清水混凝土预制块铺装、鹅卵石铺装等;均为硬底铺装。

4、绿化:本工程绿化设计主要乔木有雪松、油松、法桐、合欢、紫薇、石榴、紫叶李、樱花、垂柳等;灌木主要有龙柏、大叶黄杨、连翘、月季、红瑞木、冬青球、紫荆、扶芳藤等;5、给排水安装:(1)、本工程给排水安装主要部位有建筑、喷灌、场外供水,供水管道管径大于DNl 00的采用UPVC管,管径小于DNl 00的选用PP—R聚丙烯给水管;水源取自市政给水管。

道路绿化工程施工方案(3篇)

道路绿化工程施工方案(3篇)

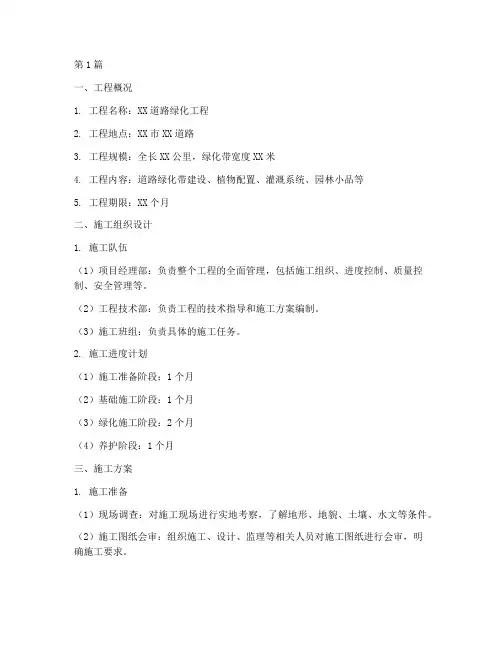

第1篇一、工程概况1. 工程名称:XX道路绿化工程2. 工程地点:XX市XX道路3. 工程规模:全长XX公里,绿化带宽度XX米4. 工程内容:道路绿化带建设、植物配置、灌溉系统、园林小品等5. 工程期限:XX个月二、施工组织设计1. 施工队伍(1)项目经理部:负责整个工程的全面管理,包括施工组织、进度控制、质量控制、安全管理等。

(2)工程技术部:负责工程的技术指导和施工方案编制。

(3)施工班组:负责具体的施工任务。

2. 施工进度计划(1)施工准备阶段:1个月(2)基础施工阶段:1个月(3)绿化施工阶段:2个月(4)养护阶段:1个月三、施工方案1. 施工准备(1)现场调查:对施工现场进行实地考察,了解地形、地貌、土壤、水文等条件。

(2)施工图纸会审:组织施工、设计、监理等相关人员对施工图纸进行会审,明确施工要求。

(3)材料设备准备:根据施工图纸和工程量清单,采购所需的苗木、材料、设备等。

(4)人员培训:对施工人员进行技术培训和安全教育。

2. 基础施工(1)绿化带整理:按照设计要求,对绿化带进行平整、修整,确保绿化带整齐、美观。

(2)排水设施施工:设置排水沟、雨水口等,确保绿化带排水畅通。

(3)灌溉系统施工:安装灌溉管道、喷头等,确保绿化带灌溉系统正常运行。

3. 绿化施工(1)植物配置:根据设计要求,选择适宜的植物种类,合理配置植物,确保绿化效果。

(2)苗木种植:按照设计要求,栽植苗木,注意栽植深度、间距等。

(3)园林小品施工:按照设计要求,施工园林小品,如座椅、花架、景墙等。

4. 灌溉系统施工(1)管道安装:按照设计要求,安装灌溉管道,确保管道连接牢固、畅通。

(2)喷头安装:按照设计要求,安装喷头,确保喷头分布均匀、喷洒效果良好。

(3)控制系统安装:安装灌溉控制系统,实现自动化灌溉。

5. 养护阶段(1)植物养护:定期对植物进行浇水、施肥、修剪、病虫害防治等养护工作。

(2)绿化带养护:对绿化带进行修剪、清理杂草、修剪绿化带边缘等养护工作。

道路绿化工程施工组织设计

道路绿化工程施工组织设计

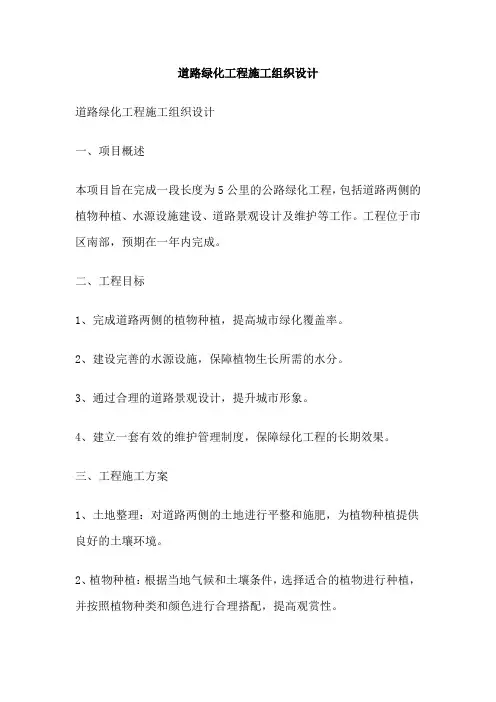

道路绿化工程施工组织设计道路绿化工程施工组织设计一、项目概述本项目旨在完成一段长度为5公里的公路绿化工程,包括道路两侧的植物种植、水源设施建设、道路景观设计及维护等工作。

工程位于市区南部,预期在一年内完成。

二、工程目标1、完成道路两侧的植物种植,提高城市绿化覆盖率。

2、建设完善的水源设施,保障植物生长所需的水分。

3、通过合理的道路景观设计,提升城市形象。

4、建立一套有效的维护管理制度,保障绿化工程的长期效果。

三、工程施工方案1、土地整理:对道路两侧的土地进行平整和施肥,为植物种植提供良好的土壤环境。

2、植物种植:根据当地气候和土壤条件,选择适合的植物进行种植,并按照植物种类和颜色进行合理搭配,提高观赏性。

3、水源设施建设:在道路两侧设置灌溉系统和排水系统,使用节水灌溉技术,确保植物生长所需的水分。

4、景观设计:根据道路特点和周围环境,进行合理的景观设计,包括植被、小品、灯光等,提升城市形象。

5、工程维护:建立一套完善的维护管理制度,包括定期浇水、施肥、修剪、病虫害防治等,确保绿化工程的长期效果。

四、工程组织结构1、项目经理:负责整个项目的组织、协调和管理。

2、技术指导:负责技术方案的制定和实施,提供技术支持和指导。

3、施工队伍:负责具体的施工任务,包括土地整理、植物种植、水源设施建设、景观设计和工程维护等。

4、质量检测:负责对施工质量进行检测和监督,确保工程质量符合要求。

五、工程进度安排1、第一阶段(1-3个月):完成土地整理和植物种植工作。

2、第二阶段(4-6个月):完成水源设施建设和景观设计工作。

3、第三阶段(7-12个月):进行工程维护和管理,确保绿化工程的长期效果。

六、工程成本预算1、人力成本:包括工人工资、社保等,预计占总成本的30%。

2、材料成本:包括植物、水源设施、土壤等,预计占总成本的40%。

3、机械成本:包括机械设备租赁、运输等,预计占总成本的20%。

4、其他成本:包括税费、管理费用等,预计占总成本的10%。

绿化工程施工组织设计

绿化工程施工组织设计

目录第一章、总体施工组织布置及规划第二章、主要工程项目的施工方案、方法及技术措施第三章、工程质量管理体系及保证措施第四章、安全生产管理体系及保证措施第五章、环境保护保证体系及保证措施第六章、文明施工保证体系及保证措施第七章、工期保证体系及保证措施第八章、资源配备计划及保证措施第九章、项目风险预测与防范,事故应急预案第十章、其他应说明的事项第一章、总体施工组织布置及规划一、工程概况1、项目名称:中阳县二郎坪大街绿化工程。

2、建设规模及内容:道路长1200m,规划红线宽度32m。

建设内容为道路两侧绿化带及行道树的绿化,总栽种面积为2680m2.。

主要包括:国槐330株、白皮松229株、碧桃148株、华北卫矛球632株、珍珠梅80株、榆叶梅88株、金叶女贞225m2、华东卫矛775m2、八宝景天200m2、金娃娃萱草225m2、白三叶630m2、草坪625m2等。

3、项目地点:中阳县二郎坪大街(北起中兴广场南路,南至北环路)4、工期:10个月.5、质量要求:合格。

6、工程特征(1)工程自然环境(a)地理位置中阳县隶属于山西省西部,吕梁山脉中段西麓,黄河支流三川河上游的南川河流域。

东与汾阳、孝义两市交界,西与柳林、石楼两县接壤,南与交口县相连,北与离石市毗邻。

东西45公里,南北47公里,国土总面积1432.9平方公里。

(b)气象特征中阳县气候属暖温带亚干旱区大陆性季风气候,平均气温8℃,多年平均降水量518.6毫米,全年日照时数2708.4小时,无霜期平均为143天。

(c)项目区位分析项目位于中阳县南部,北起广电南路,南至北环路(d)用地条件建设地点地质条件良好,无滑坡、崩塌等不良地质作用。

(e)场地条件建设地点场地相对平整、空间开阔、阳光充足、与周围环境相协调。

(f)交通条件建设地点周边交通十分便利。

(2)工程现状分析二郎坪大街道路工程即将完工,绿化工程需要随之完善。

二、施工管理机构1、为了在本工程施工中有效管理各施工段面工作,协调各合作单位间的关系,优质、快速地完成本工程施工,并取得良好的社会效益、经济效益。

道路绿化景观工程施工组织设计

道路绿化景观工程施工组织设计

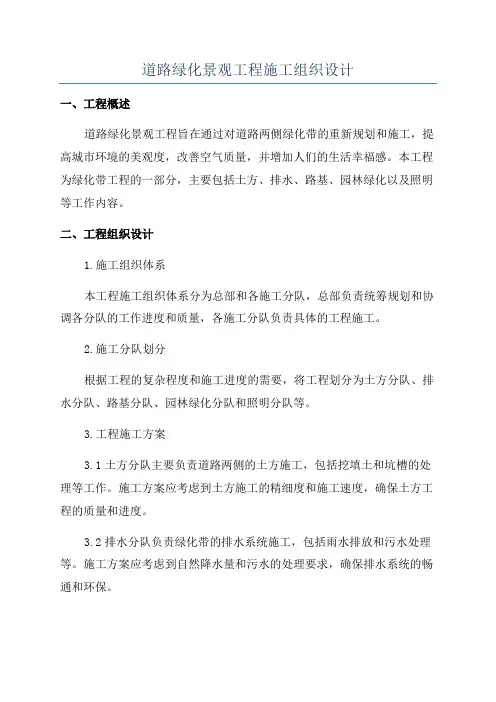

道路绿化景观工程施工组织设计一、工程概述道路绿化景观工程旨在通过对道路两侧绿化带的重新规划和施工,提高城市环境的美观度,改善空气质量,并增加人们的生活幸福感。

本工程为绿化带工程的一部分,主要包括土方、排水、路基、园林绿化以及照明等工作内容。

二、工程组织设计1.施工组织体系本工程施工组织体系分为总部和各施工分队,总部负责统筹规划和协调各分队的工作进度和质量,各施工分队负责具体的工程施工。

2.施工分队划分根据工程的复杂程度和施工进度的需要,将工程划分为土方分队、排水分队、路基分队、园林绿化分队和照明分队等。

3.工程施工方案3.1土方分队主要负责道路两侧的土方施工,包括挖填土和坑槽的处理等工作。

施工方案应考虑到土方施工的精细度和施工速度,确保土方工程的质量和进度。

3.2排水分队负责绿化带的排水系统施工,包括雨水排放和污水处理等。

施工方案应考虑到自然降水量和污水的处理要求,确保排水系统的畅通和环保。

3.3路基分队负责道路的路基建设,包括沥青路面的施工、人行道的铺设等。

施工方案应考虑到道路的承载能力和耐久性,确保路基工程的质量和使用寿命。

3.4园林绿化分队负责绿化带的植被选择和种植。

施工方案应考虑到植物的生长周期和适应性,确保绿化带的美观和生态效益。

3.5照明分队负责绿化带的照明系统施工,包括路灯的安装和照明设施的调试等。

施工方案应考虑到照明设施的亮度和能耗,确保照明系统的效果和节能要求。

4.安全措施4.1施工过程中,要保证工人的个人防护用品的齐全和正确使用,特别是土方、排水等环节存在安全风险的工作人员要加强安全培训,提高安全意识。

4.2施工现场要设置合理的警示标志,遵守交通法规,确保施工现场的安全。

5.质量控制5.1施工过程中,要严格按照相关规范和标准进行施工,特别是土方、排水、路基等关键性施工环节要进行质量把关和验收。

5.2施工过程中,要对施工现场定期进行巡查,及时发现和整改问题,确保施工质量达到设计要求。

道路工程施工组织设计范本(3篇)

道路工程施工组织设计范本(3篇)

第1篇一、工程概况本道路工程位于我国某市,全长5公里,路基宽度40米,双向六车道,设计时速60公里/小时。

道路沿线地形起伏较大,需跨越一条河流,工程内容包括路基、路面、桥梁、排水、照明、交通工程等。

二、施工部署及现场总平面布置1. 施工部署(1)成立项目组织管理机构,明确各部门职责。

(2)制定施工进度计划,确保工程按期完成。

(3)加强施工过程中的质量、安全、环保管理。

(4)做好施工人员培训和技术交底工作。

2. 现场总平面布置(1)施工区域划分:将施工现场划分为路基、桥梁、路面、排水、照明、交通工程等区域。

(2)施工场地布置:合理规划施工场地,确保施工顺利进行。

(3)临时设施布置:设置办公区、生活区、材料堆场、仓库、施工道路等临时设施。

三、施工方案及技术措施1. 路基施工(1)施工准备:做好路基施工前的测量、放样、土方调配等工作。

(2)施工方法:采用分层填筑、压实、排水、防护等施工方法。

(3)质量控制:严格控制路基压实度、平整度、高程等指标。

2. 桥梁施工(1)施工准备:做好桥梁施工前的测量、放样、材料准备等工作。

(2)施工方法:采用现浇梁、预制梁、装配式梁等施工方法。

(3)质量控制:严格控制桥梁结构尺寸、混凝土强度、钢筋间距等指标。

3. 路面施工(1)施工准备:做好路面施工前的材料准备、施工机械准备等工作。

(2)施工方法:采用沥青混凝土、水泥混凝土等路面施工方法。

(3)质量控制:严格控制路面平整度、厚度、强度等指标。

4. 排水施工(1)施工准备:做好排水施工前的测量、放样、材料准备等工作。

(2)施工方法:采用雨水井、排水沟、暗涵等排水设施施工方法。

(3)质量控制:严格控制排水设施的尺寸、位置、坡度等指标。

5. 照明施工(1)施工准备:做好照明施工前的材料准备、施工机械准备等工作。

(2)施工方法:采用路灯、高杆灯等照明设施施工方法。

(3)质量控制:严格控制照明设施的安装位置、高度、亮度等指标。

6. 交通工程施工(1)施工准备:做好交通工程施工前的材料准备、施工机械准备等工作。

绿化养护施工组织设计

绿化养护施工组织设计

表16、施工组织设计的文字说明前言工程概况及编制依据第一章绿化养护施工准备、工作安排第二章绿化养护的各项目标第三章绿化养护达标的具体措施第四章绿化养护施工方案第五章绿化养护的补植施工方案第六章绿化养护工程的安全生产措施第七章其他应明确事项第八章各种附表前言工程概况及编制依据(一)工程概况本项目为大广高速公路扶沟至项城段2009-2011年度维修保养工程№3合同段,起讫桩号K232+122~K303+000,长度70。

878km,施工内容为高速公路中央分隔带、互通区、服务区、路基边坡及隔离栅内高速公路用地范围内树木花草的抚育与补植。

本工程预计工期为36个月,计划于2009年1月1日开工,至2011年12月31日完工,缺陷责任期12个月.本工程项目线路区域位于黄河冲积平原,地势西高东低,表层土质多为粉质粘性土.项目区属温带大陆性半湿润半干旱季风气候区,四季分明;多年平均降水量689~816mm,该区域植物资源丰富,适合北方大部分植物生长。

(二)编制目的为工程提供完整的纲领性文件,用以指导所承包工程的施工与管理,确保优质、高速、安全、文明、环保地完成本工程的养护建设任务。

(三)编制依据①、按照招标文件要求;②、《公路工程国内招标文件范本》(2003版);③、《城市绿化和园林绿化用植物材料木本草(CJ/T34-91)》;④、《城市园林苗圃育苗技术规程(CJ14—86)》;⑤、《城市绿化工程施工及验收规范(CJJ/T82-99);⑥、高速公路养护施工经验。

(四)编制原则①、以招标文件为主导,并经现场考察,编制合理、经济的施工方案.②、施工总体部署合理、施工计划可行、高效,确保总体施工要求。

③、采用先进的设备和科学的管理方式确保工程质量及施工安全。

④、在施工全过程中采取周密的环境保护措施及文明施工措施。

(五)指导思想我公司施工组织的指导思想是:质量第一,服务周到、业主满意。

以质量为中心,建立工程质量保证体系,选配高素质的项目经理、工程师及工程技术人员、管理人员,积极推广新技术、新工艺,精心组织,科学管理,优质高效地完成本工程的施工任务。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

道路绿化施工组织设计初步施工组织计划一、施工组织机构、施工总平面图、施工总体进度计划表一)、在满足施工需要的前提下, 尽量减少施工用地。

1、合理布置各项施工设施, 科学规划施工道路, 尽量降低运输费用。

2、科学确定施工区域和场地面积, 尽量减少专业工种之间交叉作业。

3、各项施工设施布置都要满足: 有利施工、方便生活、安全防火和环境保护要求。

4、依据建设标段用地范围、项目施工方案、进度、计量计划以及水电、安全施工和防火标准。

二)、项目施工管理机构( 1) 拟派1 名经验丰富、高级职称、5 年以上类似施工经验、责任心强、技术水平高、善于协调各方面关系的同志为项目经理。

同时单位选派一批优秀技术骨干, 中级以上职称, 5 年以上类似施工经验的组成现场施工项目经理部, 协助项目经理做好各方面工作。

( 2) 建立管理体系:1、项目经理部: 主要由工程技术部和工程质检部组成,包括高级工程师3名, 中级职称的3名, 初级以上职称的5人。

本工程设项目经理 1 名, 具有高级职称, 5 年以上类似工程施工经验。

负责整个工程的指挥, 对本工程负全责。

2、工程技术部: 负责人1名, 具有高级职称, 5年以上类似工程施工经验, 主抓工程建设, 全程负责工程质量、安全生产、日程进度。

下设主要职能部门介绍: 供应处负责苗木、原材料的供应; 技术处由 3 名绿化工程师, 3 名建筑工程师组成, 中级以上职称, 5 年以上类似施工经验, 主要负责质量、进度; 安全员负责工程的文明施工和安全施工; 机械队和施工队必须听从技术处管理, 各施工队长6人, 初级以上职称, 有3年以上类似施工经验。

3、工程质检部: 属内部质量监督机构, 全程监控材料、苗木、施工程序及进度。

设负责人1名, 具有高级以上职称; 质检工程师 1人, 具有高级以上职称, 负责查验原材料、苗木、施工质量。

施工矫正图纸工程师负责根据图纸矫正定点放线尺寸, 检验是否按图纸施工。

财会结算组设主管1人, 组员3人, 具有初级以上职称。

主要负责往来结帐, 杜绝贪污和行贿, 检举不良之风, 制定奖惩制度。

或撒上灰线标明。

三)、施工总平面图及施工总体进度计划表(参见附表)二、质量目标、工期目标(包括总工期、节点工期)、安全目标如我单位中标, 我单位将对工程施工重点管理, 并抽调最佳项目经理和最优秀的施工人员负责本工程施工, 确保实现以下目标: 质量目标: 优良。

工期目标: 8 个月安全目标: 确保无责任事故发生三、对项目工程的理解及施工方案、工艺流程( 一) 、苗木种植:一) 、定点放线根据施工图纸确定放线方法。

并钉上标示, 以标明树种、坑穴规格的木桩。

二) 、挖种植穴具体操作方法以定点标记为圆心, 以规定的坑穴径先在地上划圆, 沿圆的四周垂直向下挖掘到规定深度, 然后将坑底挖松、弄平, 对于边坡挖种植穴时可先将斜坡整成一个小平台, 然后在平台上挖穴。

对于种植穴土质不好的, 应加大坑穴的规格, 并将杂物筛出清走, 换上好土。

三) 、起苗1、掘前的准备工作: 选苗时除应根据设计所提出的苗木规格、树形等要求外, 还要注意选择根系发达, 生长健壮, 无病虫害, 无机械损伤和树形端正的苗木, 并做出标记。

2、露根苗木的起掘: 根据树种苗木大小, 在规定的根系规格范围外挖掘, 绕苗四周垂直挖掘到一定深度并把侧根全部切断, 然后于一侧向内深挖和适摇苗木, 试找深层粗根, 并将底根切断, 遇粗根时最好用手锯锯断。

然后轻轻放倒苗木并打碎外围土块。

掘苗时一定要保护大根不劈裂, 并尽量多保留须根。

苗木挖完后应随即装车运走。

3、带土球苗木的起掘: 根据树种苗木大小, 在规定的根系规格范围外挖掘, 绕苗四周垂直挖掘到一定深度并把侧根全部切断常绿乔木土球应达到干径的7—10 倍, 起挖苗木根系要平滑、无劈裂等现象。

四)、运苗与假植1 、装车前的检验: 运苗装车前, 须仔细核对苗木的种类与品种规格质量等, 凡不合规格要求的, 应不予装车。

2、假植: 对于当天不能栽植完毕的苗木应进行假植。

五)、栽前修剪:移植苗木, 不可避免的要损伤一些根, 为使新植苗木能迅速成活和恢复生长, 必须对地上部分适当剪去一些枝叶, 以减少水分蒸腾, 保持上、下部分代谢的平衡。

六)、栽植:1、首先根据施工图纸进行散苗, 散苗时要爱护苗木, 轻拿轻放,不损伤根、树皮、枝干或土球, 散苗要和栽苗速度相适应。

2、栽苗:露根苗的栽植: 一人将树苗放入坑中扶直, 另一人用坑边的表土填入, 至一半时, 将苗轻轻提起, 使根颈部位与地表相平, 使根自然的向下呈舒展状态, 然后用脚踏实土壤继续填土, 直到与坑边稍高一些, 再用力踏实一次, 最后用土在坑的外缘做好灌水堰。

露根苗木霜植深度应较原土痕深5-10 厘米。

栽植带土球树苗时对于不易腐烂的包装物应去掉(草绳或塑料绳缠绕的可不去掉) , 以保持土球不裂不散, 然后填土踏实。

回填踩土时, 不要直接踩压土球, 确保土球完好。

3、栽后管理:栽后24 小时内必须灌水一次, 干旱季节必须经一定间隔连灌三次水, 水要浇透, 并扶直封堰。

七)、养护管理:1、灌水: 树木定植成活后, 一般乔木要连灌水数年。

一年中应灌水6-7 次。

春季要浇好返青水, 上冻前要浇好冻水。

干旱季节应增加浇水次数。

雨季可酌情浇或不浇。

每次浇水量根据苗木大小、生长状况、气候、土壤情况决定, 以满足树木生长为宜。

2、施肥: 应采用穴施方式, 一般新植树1-3年内施肥1-3 次。

施肥应注意有机肥要充分发酵腐熟, 化肥要完全粉碎成粉状。

施肥后应及时适量灌水。

3 、修剪: 为保证栽后绿化的整体美观度, 保持良好的树木造型,可对对树木进行必要的修剪。

4、病虫害防治: 病虫害的防治必须贯彻以”预防为主”和” 治早、治小、治了”的原则, 采取科学态度, 对症下药, 综合防治, 以保证树木不受病虫害危害; 同时要注意保护环境, 减少农药污染, 多用生物防治。

5、其它管护措施:防治风灾: 为防止雨季风大吹倒树木或造成其它危害, 可对新植大树进行必要的修剪树冠, 对栽植较浅的要培土, 加大支柱支撑。

中耕除草: 杂草会与树木争水分、养份, 对于杂草应采取治早治小治了的方针, 采用化学或人工方法提前防治。

看管巡查: 为保护树木免遭或少受人为破坏, 应加强巡查看管工作, 防治人为破坏或火灾发生。

(二)、花卉、草坪施工与养护一)、整地深度宜在30-40 厘米, 对于碱性土或受过污染的土应刨松运走另换沙质壤土, 底肥最好施一些优质有机肥。

一般亩施经腐熟的农家肥1000公斤, 每亩磷肥10-15公斤每亩, 基肥可结合施入杀虫剂和杀菌剂。

最后整平土地。

二)、种植: (播种法)1 、选种: 草籽要正确, 以芽率要高, 播种前要做好发芽试验, 以确定合理的播种量, 同时为保证发芽快, 出苗整齐, 播种前应做好种子处理。

2 、播种方法: 一般采用撒播法。

先在地上做3 米宽的条畦, 并灌水浸地。

水渗透稍干后,用特制的钉耙,纵横搂沟,沟深0.5 cm; 然后将处理过的草籽掺上2-3 倍的细砂土, 均匀地撒播在沟内(可用播草机)。

最好是先纵向撒一半, 再横向撒另一半, 然后用竹扫帚轻扫一遍,将草籽扫入沟内,并用平耙搂平,最后用200-300您的碾子碾压一遍。

3、后期管理: 播种后应及时喷水, 水点要细密均匀, 从上而下慢慢浸渗地面。

第1-2 次喷水量不宜太大; 喷水后应检查, 如果出现草籽被冲出时, 应及时履土埋平。

二水后则应加大水量, 经常保持土壤潮湿, 喷水决不可间断。

这样约经一个多月时间。

就可形成草坪, 另外注意围护看管, 防止人为践踏。

三) 养护管理:1、浇水: 新植的草坪, 除雨季外, 每周浇水2-3次, 保证渗入地下10 厘米, 对于建成年代较长的草坪, 视当地气候状况, 最好浇好返青水和冻水, 干旱季节酌情浇水。

2、施肥: 一般年2-3次, 。

可采用叶面喷施或结合浇水撒施。

3、修剪: 一般对生长旺盛的草应多剪几次, 对生长较弱的草则应少剪。

最好是当草坪高度超过10-15 厘米时就应修剪, 修剪后以留茬4-5 厘米为宜。

剪草时间最好在清晨叶挺立的时候。

4、除杂草: 为防止杂草危害, 可采用人工或化学方法除去杂草。

5、养护: 设立围栏, 防止人为践踏。

加强对病虫害的防治。

6 、更新复壮: 可采用断根法或用梳草机促进草坪的更新复壮。

四、保证措施1、质量体系及保证措施一、组织保证措施:1、质量管理目标: 争创优良工程2、制定质量管理责任制。

( 1) 建立由项目经理、质检负责人、质检员为主的三级质量管理体系(2) 制定质量管理责任制。

(3) 质检部的配备。

质检部和专职质检员全程监控材料、苗木、施工程序及进度。

并有权责令不合格工序返工。

(4) 质检体系框架图如下图:I 项目经理质检工程施工矫正图纸工程师施工队二、技术保证措施1、制定分项工程施工工艺流程图,设置质量控制点,对工序质量进行控制。

2、加强质量意识教育,提高全体施工人员的质量意识,严格执行自检、专检、互检,及时进行分部分项质量评定,实行质量否决权制度,以工作质量保工序质量,以工序质量、分部工程质量保单位工程质量3、针对工程实际建立各项质量岗位责任,严格执行有关规范标准4、开工前, 由专业技术人员和质检工程师根据工程实际情况确定质量控制点, 在施工过程中, 严格按质量控制点进行检查监督, 发现问题及时采取纠正措施。

5、在施工过程中, 项目质检部定期组织由各专业质检工程师级成的检查组进行质量检查。

6、加强质量管理力度, 实行质量效益工资制度, 使用权质量与每个职工的切身利益直接挂钩。

7、全体施工人员及管理人员要积极配合并虚心接受建设单位、监理单位及有关部门有监督检查, 并认真听取她们的意见, 对提出的问题及时整改。

8、严格执行材料采购、运输、检验、保管、发放程序, 采购的材料要有合格证, 材料必须经业主监理及验收单位签字认可后才能组织下一道工序施工。

9、实行质量预检制度, 对于测量放线等进行预检, 发现问题及时纠正, 确保工程质量。

2、工期目标及进度保证措施建立以项目经理、技术负责人、各施工队长的工期保证体系项目经理和技术负责人总体控制, 各施工队长负责分项目工程进度。

本工程能否如期建成, 不但关系到投资方的社会效益, 而且还关系到我公司的社会信誉, 因而必须按期优质建成。

我公司采取强有力的组织措施、技术措施和经济措施等保证本工程按期完成。

1、调集骨干管理人员和参加过同类工程施工的施工队伍参加本工程施工。

按照计划和现场进度的要求, 合理优化资源配置采用先进的施工技术手段, 经过科学的管理, 确保工程工期目标的实现。

2、加强工程现场调度力度, 搞好统一指挥协调, 落实控制工期的组织措施。

相关文档
最新文档
