不上人屋面防水施工技术交底(SBS防水卷材附详图)屋面防水施工技术交底不上人平屋面防水层做法为:一道4mm厚SBS改性沥青防水卷材(Ⅱ型聚酯毡胎体,热熔型)。

1、材料、工具准备(1)、SBS改性沥青防水卷材、基层处理剂等若干。

(2)、笤帚、滚刷、铁桶、剪刀等。

2、主要施工方法屋面防水卷材采用热熔法施工。

施工顺序由低向高进行施工。

施工工艺流程基层处理→涂刷基层处理剂→弹控制线→附加层施工→热熔铺贴防水卷材→卷材密封和收头→防水层质量检验。

(1)、基层清理:因基层质量的好坏直接影响防水层与基层的粘结强度,所以清理基层要求基层表面压实平整,干燥(基层含水率不大于9%)、均匀一致,不得出现凹凸不平、疏松、毛刺、起砂、爆皮等现象,清除基层上任何堆积物和一些尖锐的物体。

当墙体表面平整度达不到施工要求时,应在相应部位涂刷界面剂后,采用1:3水泥砂浆进行找平处理。

本工程屋面破旧防水已严重老化,需将破旧防水层清理干净,修补屋面找平层,其中细部注意事项:①找平层的排水坡度,必须符设计要求;内排水的水落口周围应做成略低的凹坑②与突出屋面结构(女儿墙、山墙、天窗壁、变形缝、烟囱等)的连接处及基层的转角处的找平层应做成半径为50mm的圆弧。

③找平层最低点应对准排水口,排水口与水落管的落水口应平滑、顺畅,不得有积水,并用柔性防水密封材料嵌填密封。

找平层与排水口、分水线等相连接的转角,应抹成光滑一致的圆弧形。

④找平层施工时,找平层与女儿墙、山墙之间从保温层顶至找平层顶应预留宽度为30mm的缝隙,并用30宽的挤塑板条嵌填。

(2)、基层处理剂:待基层干燥后,选用与自粘卷材相容的基层处理材料,用喷涂法或涂刷法施工,喷、涂应均匀一致,不露底。

待基层处理剂表面干燥后,方可进行卷材铺贴。

以不粘手为准,通常为3-4小时。

涂刷完处理剂的部位须在一个工作日内完成防水卷材的施工。

(3)、弹控制线:为防止因卷材空铺倾斜而导致卷材搭接不一致,并减少材料的浪费,在铺贴卷材前,根据卷材宽度、长度和搭接宽度,在涂刷基层处理剂后弹好预铺卷材的白色控制线。

屋面sbs卷材防水施工工艺(附图)

屋面sbs卷材防水施工工艺(附图)

.****中心屋面SBS卷材防水施工技术规程目录1、编制依据 (1)2、工程概况及施工部署 (1)3、材料要求 (3)4、作业条件 (3)5、操作工艺 (4)6、具体细部节点做法 (9)7、质量标准 (13)8、成品保护措施 (14)9、安全保证措施 (15)1、编制依据****中心工程建筑、结构施工图纸建筑变更(062)建筑构造通用图集-工程做法88J1-1 建筑安装分项工程施工工艺规程(第四分册)建筑长城杯工程质量评审标准DBJ/T01-70-2003《屋面工程质量验收规范》GB50207-2002《屋面工程技术规范》GB50345-2004 建筑构造通用图集-工程做法(屋面)88J5-1建筑工程资料管理规程DBJ01-51-2003 建筑长城杯工程质量评审标准DBJ/T01-70-200《建筑机械使用安全技术规程》JGJ33-2001《建筑施工安全检查标准》JGJ59-992、工程概况及施工部署本工程屋面防水等级为II级,屋面防水采用SBS3mm+3mm聚脂胎改性沥青防水卷材,保温层为70厚挤塑聚苯保温板,找坡层为陶粒混凝土。

依据建筑图纸及88J1-1中屋13中的屋面做法具体为:1)20厚1:3水泥砂浆保护层,每1m见方设分格缝,缝宽10,缝内填粗砂,水泥砂浆保护层内配Φ1镀锌钢丝,每块980*980网孔25~30;2)3厚麻刀灰(或纸筋灰)隔离层;3)3+3厚SBS改性沥青防水层;4)20厚1:3水泥砂浆找平;5)最薄30厚1:0.2:3.5水泥粉煤灰页岩陶粒找2%坡;6)70厚挤塑聚苯保温层。

7)现浇钢筋混凝土屋面板施工部署本工程分为酒店、办公楼和商业屋顶三个区域。

根据工程实际进度屋面施工先施工办公楼屋顶,然后是酒店,最后是商业屋顶。

办公楼屋顶分为2个流水段,一段标高为99m;二段标高位104.3 m,施工时先施工一段,然后是二段,一段施工从屋面四周向内出口处施工;酒店共分为6个段施工,其中机房屋顶为单独一段;商业屋顶分5个段施工。

屋面防水施工细部做法(SBS防水卷材 PPT)

屋面防水施工细部做法(SBS防水卷材  PPT)
处,每处10平米,且不得少于3处; E、卷材防水层所用卷材及主要配套材料必须符合设计要求。检查方法:检
查出厂合格证、质量检测报告和现场抽样试验报告。 F、卷材防水层及其转角处、后浇带等细部做法均符合设计要求。检查方法:
观察检查和检查隐蔽工程验收记录。 G、卷材防水层的基层应牢固,基层应洁净、平整,不得有空鼓、松动、起
4、铺贴卷材:将改性沥青防水卷材按铺贴长度进行裁
剪并卷好备用,操作时将已卷好的卷材,用φ30的管 穿入卷心,卷材端头比齐开始铺的起点,点燃汽油喷 灯或专用火焰喷枪,加热基层与卷材交接处,喷枪距 加热面保持300mm左右的距离,往返喷烤、观察当卷 材的沥青刚刚熔化时,手扶管心两端向前缓缓滚动铺 设,要求用力均匀、不窝气。卷材的长边搭接为 100mm,短边为100mm。铺第二层卷材时,上下卷材 不得互相垂直铺贴。在屋面上卷材搭接缝距墙根应> 600mm。
基层干燥干净(含水率符合施工 要求≤9%)。
2、刷冷底子油:在基层表面满刷一道用汽油稀释的冷底子油, 涂刷应均匀,不透底。
3.铺贴卷材附加层:铺贴附加层管根、阴阳角部位加铺一层卷材。按规 范及设计要求将卷材裁成相应的形状进行铺贴。
阴阳角、管根、水落口等部位必须先做附加层,铺贴一层SBS防水卷材(500宽) 处理, 在排气槽位置处,找平层上部附加宽度为300mm单边点粘的卷材覆盖层。
****中心工程
屋面防水细部做法
屋面防水工程
屋面卷材防水施工工艺:
基层清理→刷冷底子油→铺贴卷材附加层→铺贴屋面第一层SBS防 水卷材→铺贴屋面第二层SBS防水卷材→蓄水试验→铺设保护层
1、基层清理及准备工作:
找平层表面压实平整;尘土杂物彻 底清理扫干净 基层与突出屋面结构的转角处做成

屋面SBS改性沥青防水卷材丙烯酸防水涂料施工工艺样本

屋面SBS改性沥青防水卷材丙烯酸防水涂料施工工艺样本

屋面SBS改性沥青防水卷材和丙烯酸防水涂料施工方案1、工程概况:1.1由我施工单位承建的****************地理位置, 设计建筑总面积为******平方米, 占地面积为*****平方米, 。

屋面防水等级为Ⅱ级, 屋面分区( 如附图) 。

1.2各区屋面工程做法简介:1) 结构找坡不上人屋面1、 4厚SBS改性沥青防水卷材 ( 图一: 屋面分区图)2、 40厚C20细石混凝土, 配Φ6钢筋, 双向中距150, 钢筋网片绑扎或抹平, 随打随抹平, 分隔缝3m×3m, 缝宽10mm, 内填密封膏3、 10厚低强度等级砂浆隔离层4、两层50厚阻燃型挤塑聚苯乙烯泡沫塑料保温板, 错缝铺设5、 1.2厚聚氨酯防水涂料隔气层, 四周上翻2506、屋面板2) 结构找坡细石砼上人屋面( 建筑Ⅱ区屋面)1、 40厚C20细石混凝土, 配Φ6钢筋, 双向中距150, 钢筋网片绑扎或抹平, 随打随抹平, 分隔缝3m×3m, 缝宽10mm, 内填密封膏2、 10厚低强度等级砂浆隔离层3、 4厚SBS改性沥青防水卷材4、 40厚C20细石混凝土, 配Φ6钢筋, 双向中距150, 钢筋网片绑扎或抹平, 随打随抹平, 分隔缝3m×3m, 缝宽10mm, 内填密封膏5、 10厚低强度等级砂浆隔离层6、 40厚阻燃型挤塑聚苯乙烯泡沫塑料保温板, 错缝铺设7、 1.2厚聚氨酯防水涂料隔气层, 四周上翻2508、 20厚1: 3水泥砂浆找平层9、屋面板2、 SBS防水卷材的施工2.1施工准备1) 防水层所用的材料应有材料质量证明文件, 并经指定的质量检测部门认证, 确保其质量符合技术要求。

进场材料应按规定抽样复验, 提出试验报告, 严禁在工程中使用不合格产品。

2) 准备好运输防水材料、涂刷胶粘剂、嵌填密封材料、铺贴卷材、清扫基层等施工操作中各种必须的工具、用具、机械以及安全设施、灭火器材。

3) 检查基层的施工质量是否符合要求。

Sbs屋面防水做法及施工工艺

Sbs屋面防水做法及施工工艺

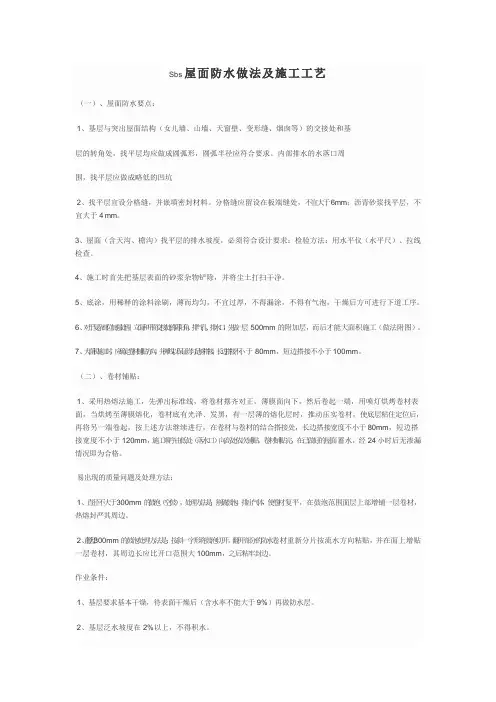

Sbs屋面防水做法及施工工艺(一)、屋面防水要点:1、基层与突出屋面结构(女儿墙、山墙、天窗壁、变形缝、烟囱等)的交接处和基层的转角处,找平层均应做成圆弧形,圆弧半径应符合要求。

内部排水的水落口周围,找平层应做成略低的凹坑2、找平层宜设分格缝,并嵌填密封材料。

分格缝应留设在板端缝处,不宜大于6mm;沥青砂浆找平层,不宜大于4 mm。

3、屋面(含天沟、檐沟)找平层的排水坡度,必须符合设计要求:检验方法:用水平仪(水平尺)、拉线检查。

4、施工时首先把基层表面的砂浆杂物铲除,并将尘土打扫干净。

5、底涂,用稀释的涂料涂刷,薄而均匀,不宜过厚,不得漏涂,不得有气泡,干燥后方可进行下道工序。

6、对于复杂部位加强处理;立面和平面交接处的阴阳角、排气孔、排水口,先做一层500mm的附加层,而后才能大面积施工(做法附图)。

7、大面积施工时,应确定卷材铺贴方向,并弹线以保证均匀足够搭接,长边搭接不小于80mm,短边搭接不小于100mm。

(二)、卷材铺贴:1、采用热熔法施工,先弹出标准线,将卷材摆齐对正,薄膜面向下,然后卷起一端,用喷灯烘烤卷材表面,当烘烤至薄膜熔化,卷材底有光泽、发黑,有一层薄的熔化层时,推动压实卷材,使底层粘住定位后,再将另一端卷起,按上述方法继续进行,在卷材与卷材的结合搭接处,长边搭接宽度不小于80mm,短边搭接宽度不小于120mm,施工顺序由低处(落水口)向高处依次铺贴。

卷材铺贴完,在已做好的屋面蓄水,经24小时后无渗漏情况即为合格。

易出现的质量问题及处理方法:1、直径不大于300mm的鼓泡(空鼓),处理方法是:割破鼓泡,排出气体,使卷材复平,在鼓泡范围面层上部增铺一层卷材,热熔封严其周边。

2、直径大于300mm的鼓泡处理方法是:按斜一字形将鼓泡切开,翻开部分的防水卷材重新分片按流水方向粘贴,并在面上增贴一层卷材,其周边长应比开口范围大100mm,之后粘牢封边。

作业条件:1、基层要求基本干燥,待表面干燥后(含水率不能大于9%)再做防水层。

SBS屋面防水细部规范做法

SBS屋面防水细部规范做法

SBS屋面防水细部规范做法219年11月07日SBS屋面防水细部规范做法屋面防水工程怎么做?看了这个实例示范就非常清楚了!本工程为住宅工程,屋面防水工程为3厚SBS自粘聚合物改性沥青聚酯胎体防水卷材两道;40厚C20细石混凝土保护层内配Φ6@150双向钢筋。

屋面防水工序与步骤屋面防水工程的详细示范简直是手把手演示▼219年11月07日·屋面防水样板策划根据屋面工程作法确定样板施工样式,屋面排水坡度,画出屋面策划示意图。

本建筑物总长33.56米,总宽度13.34米,总体南北向排水,坡度2%,东西向排水坡度1%,屋面共设排水口4只,其中北侧两只为侧排雨落水口,南侧两只下排雨落水口。

屋面策划示意图219年11月07日屋面排水坡度示意详图·资料进场四方验收资料进场颠末甲方、监理、施工单位及供货商四方共同检查并验收合格。

四方检查验收·材料存放219年11月07日根据现场实际进度情形,按不大于平方米为一个验收批准绳,分别为两个验收批分别举行复试。

防水卷材合理利用各栋楼顶层室内储存,阴凉透风,室温不高于40度,有效避免了雨淋、暴晒,且垂直堆放,高度不跨越两层。

合理利用楼层储存219年11月07日·材料取样防水材料经甲方、监理见证现场取样(分别端部截取2500mm后再顺纵截取2000mm长试样3块)送检,并检测合格。

现场见证取样·职员进场219年11月07日工人及施工班组进场,首先进行三级教育和安全交底,合格后方可上岗施工。

全面执行三级技术交底制度(图纸交底、方案交底、分项技术交底),对施工班组召开防水技术质量标准交底专题会。

施工流程1-基层处理基层在找坡施工前清扫干净,不得有建筑渣滓及其他任何杂物。

219年11月07日2-标记制造标志灰饼制作按图纸设计坡度制作,采用水准仪等工具严格施工、复核,允许偏差小于3mm。

219年11月07日3-泡沫砼找坡泡沫砼采用整体浇筑工艺,厚度超过100mm分层施工。

Sbs屋面防水做法及施工工艺 (2)

Sbs屋面防水做法及施工工艺 (2)

SBS改性沥青防水卷材施工工艺SBS 改性沥青防水卷材是以热塑性弹性体为改性剂,将石油沥青改性后作浸渍涂盖材料。

以玻纤毡、聚酯毡等增强材料为胎体,以塑料薄膜等作防粘隔离层,经过各工序加工制成的一种成形的柔性防水卷材,在施工中没有有害物质,是符合环保要求的一种新型材料。

基面处理:①原外露防水层清除:施工人员要佩戴好劳保用品方可进场施工,进场后将找平层上已老化的防水层凿铲去,直至原砂浆保护层基面;②将砂浆保护层基面清理干净,并进行平整修补,待下一工序施材料检查:SBS、APP卷材(大面积用料和附加层用料)的尺寸外观等必须符合规范和产品说明书要求。

卷材满粘:事先定位,使卷材铺贴位置准确。

底涂应薄涂,不漏底、不堆积,晾到指触不粘手后,热熔满粘卷材。

粘贴时,卷材不得拉伸。

粘贴后,随即用胶辊用力向前、向两侧滚压,排出空气,使卷材牢固贴在立面基层上。

女儿墙泛水处理:在泛水处(屋面与立墙的转角部位)增铺一层卷材或涂刷一层防水涂料做附加层,先铺卷材至转角处,留足立面卷材的长度,然后从下至上铺贴立面卷材,随铺随刮压。

收头时或有预留凹槽,则将卷材端头裁齐压入凹槽,压条钉压,密封材料密封,水泥砂浆抹封凹槽。

最大钉距不大于90mm。

若无凹槽,则用金属压条或带垫片的钉子将卷材端头固定在墙面上(钉距≤900mm),用密封材料封严,再钉金属或合成高分子卷材盖板,并用密封材料封严盖板与立墙交接处。

(一)、屋面防水要点:1、基层与突出屋面结构(女儿墙、山墙、天窗壁、变形缝、烟囱等)的交接处和基层的转角处,找平层均应做成圆弧形,圆弧半径应符合要求。

内部排水的水落口周围,找平层应做成略低的凹坑2、找平层宜设分格缝,并嵌填密封材料。

分格缝应留设在板端缝处,不宜大于6mm;沥青砂浆找平层,不宜大于4 mm。

3、屋面(含天沟、檐沟)找平层的排水坡度,必须符合设计要求:检验方法:用水平仪(水平尺)、拉线检查。

4、施工时首先把基层表面的砂浆杂物铲除,并将尘土打扫干净。

SBS卷材防水屋面施工工艺工法(后附照片)

SBS卷材防水屋面施工工艺工法(后附照片)

SBS卷材防水屋面施工工艺工法1 前言1.1 工艺工法概况屋面是建筑物最上层的外围护构件,用于抵抗自然界的雨、雪、风、霜、太阳辐射、气温变化等不利因素的影响,保证建筑内部有一个良好的使用环境,屋面应满足坚固耐久、防水、保温、隔热、防火和抵御各种不良影响的功能要求。

其防水做法有多种,但目前比较常用,效果较好的就是卷材防水,下面主要介绍SBS防水卷材施工工艺工法。

1.2 工艺原理待已经施工完成的建筑屋面找平层干燥后先刷冷底子油,上铺设SBS 改性沥青防水卷材,并采用热熔法搭接,通过辊压排汽并作表面处理以满足建筑体屋面防水、防渗漏等使用功能。

2 工艺工法特点2.1施工工艺操作简单、易于施工;2.2 防水效果好,在工业建筑和民用建筑中广泛使用;2.3对天气情况有严格要求;2.4在施工中应对管子根部、阴阳角等位置进行加强细部处理。

3 适用范围适用于工业与民用建筑工程屋面采用SBS改性沥青防水卷材热熔法施工防水层的工程。

4 主要引用标准《屋面工程质量验收规范》(GB50207)《屋面工程技术规范》(GB50345)《聚合物改性沥青复合胎防水卷材质量检验评定标准》(DBJ01-53)5 施工方法本工序应在屋面工程找平层施工完毕后施工,涂刷冷底子油,在再做附加层,最后铺设防水卷材。

必须按照每道工序严格施工,注意细节、节点处理,在施工前对前一道施工质量有严格要求,并应该保证防水施工基层干燥、无裂缝、无起砂现象。

6 工艺流程及操作要点6.1 工艺流程找平层修补及清扫→找平层分格缝密封处理→节点密封处理→节点防水涂膜附加层→涂刷冷底子油→卷材铺贴及封边处理→收头固定、密封→闭水试验。

6.2 操作要点6.2.1 施工准备1 防水材料选用和准备1)防水材料的质量要求所用的SBS卷材改性沥青防水卷材、氯丁橡胶改性沥青防水涂料、SBS 改性沥青弹性密封膏等均必须有出厂合格证。

进场后取样复试。

2)防水材料保管SBS改性沥青防水卷材宜直立堆放,高度不得超过两层。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
卷材虚铺,摆放位置
卷材正式铺贴
卷材搭接宽度不小于8cm
(5)收头处理:
热熔封边,将卷材搭接处用喷灯加热,趁热使二者粘结牢固,以边缘挤出改
性沥青胶为宜,末端收头用密封膏嵌填严密。第一层防水施工完成后经验收合格方可铺贴第二层。第二层防水铺贴方法与第一层相同。两层卷材不得相互垂直铺贴,第二层铺贴的卷材,必须与第一层错开1/2幅宽。
一、屋面防水工程
1、工艺流程
验收并基层处理(找平层)→涂刷冷底子油→处理复杂部位(分格缝、阴阳角、转角等部位)附加层→一层防水层粘贴→一层防水层检验→二层防水铺贴→二层防水检验→防水收头处理→淋水试验
(1)清理基层:
1)凸出基层的砂浆块及其它杂物必须清除,将灰尘清扫干净。
2)基层的转角、阴阳角、管根处,找平层均应做成圆弧形,圆弧半径R=100mm。
防治措施:
1)基层必须做到平整、坚实、干净、干燥。
2)涂刷基层处理剂,并要求做到均匀一致,无空白漏刷现象。
3)屋面转角处应按规定增加卷材附加层,并注意与原设计的卷材防水层相互搭接牢固,以适应不同方向的结构和温度弯形。
4)对于立面铺贴的卷材,应将卷材的收头固定于立墙上,并用密封材料嵌填封严。
5)卷材与卷材之间的搭接缝口,亦应用密封材料封严,宽度不应小于10mm。密封材料应在缝处找平,使其形成有明显的沥青条带。
涂刷冷底子油
(3)附加层施工:
冷底子油干燥后,应首先对阴阳角进行附加层施工,包括女儿墙、烟风道、雨落口、管根、阴阳角等。把卷材裁成400mm宽的长条,阴阳角每边各200mm,用调试好的喷灯同时对卷材和基层烘烤,待卷材表面熔化时把卷材贴在阴阳角上,卷材粘贴应牢固,不得空鼓。
附加层报验:附加层施工完成后,应报请项目部、监理公司验收合格后,进行下道工序的施工。
1)热熔法铺贴卷材后,在温度尚未冷却频繁走动,容易引起损伤或戳破材卷材。
2)卷材防水层施工后,在保护层施工过程中产生碰破、划伤,使防水层遭受磨损而变形损坏。
防治措施:
1)热熔法铺贴卷材时应禁止非操作人员在屋面走动。
2)在防水保护层施工时,采取保护防水措施,并派专人进行看管,严禁野蛮施工,对防水进行破坏。
5)转角、立面和卷材接缝处粘结不牢
原因分析:
1)高聚物改性沥青防水卷材厚度较大,质地较硬,在屋面转角处以及立面部位(如女儿墙),因铺贴卷材困难,不易压实,加之屋面两个方向变形不一致和自重下垂等因素,常易出现脱空与粘结不牢现象。
2)热熔卷材表现一般都有一层防粘隔离层,如在粘结搭接缝时,未能将隔离层熔烧掉,是导致接缝处粘结不牢的主要原因。
3、成品保护
1)屋面砖施工过程中应注意不要将防水卷材破坏,并对施工器材采取成品保护措施。若在施工中不小心损伤防水卷材,应立即做出标记,并安排立即进行修补,以免施工完毕后造成修补困难。
防治措施:
应对细部施工中各点做好干燥排水清洁工作,细致涂抹底胶,对端头翘起部分可施加压力或捆绑使其粘结牢固。
3)细部构造渗漏
原因分析:
1)细部构造处是屋面积水和雨水比较集中地方,在气温变化及环境恶劣下,这些地方容易发生卷材过早老化、腐烂或破损等现象。
2)细部构造处又是结构变形与温度应力集中的地方,容易发生结构位移和卷材收头密封不严等情况,引发渗漏。
铺贴时随放卷材随用火焰喷枪加热基层和卷材交界处,喷枪距加热面300~500mm,经往返均匀加热至卷材表面有光亮黑色稍有微泡出现,将卷材向前滚铺、粘贴,操作人员在上面用脚进行压实、粘牢。注意在滚压时,不要卷入空气及异物,必须压实、压平,将卷材与基层粘结牢固。热熔卷材表面有一层防粘隔离纸,因此在热熔粘结接缝之前,应先将下层卷材表面的隔离纸烧掉,以利搭接牢固严密。铺贴前应先进行试铺,将卷材虚铺位置放好后,将卷材位置不动卷起再进行正式铺贴。
一层和二层卷材错茬1/2
卷材收头处理
(6)防水验收,淋水试验:
屋面SBS防水层施工完毕后报项目部及监理验收。验收后对屋面进行蓄水试验,时间为24h,确定无渗漏后方可进行下一道工序施工。
2、质量通病及防治措施
1)起鼓
原因分析:
基层质量不良,水分蒸发,涂层表面有冷凝水受热汽化都可产生卷材起鼓;加热温度不均匀,致使卷材与基层之间不能完全密贴,形成部分卷材脱落与起鼓。
防治措施:
先将起鼓部分全部割去,露出基层,排出潮气待基层干燥后,先涂基层处理剂(冷底子油),再按防水层各层作法铺贴,火焰加热要均匀、充分、适度。以热熔后的沥青胶出现黑色光泽、发亮并有微泡现象为度,趁热推滚,排尺空气,铺压时用力又不宜过大,确保粘结牢固,以防再次起鼓。
2)翘边
原因分析:
多数翘边为基层处理不良,细部施工中基层不干燥,作法粗糙所致。
屋面工程细部做法
该工程为上人屋面,上铺地面砖,屋面坡度为2%,从落水口开始找坡。屋面防水工程为两层3mm+3mm厚聚酯胎SBS防水卷材,屋面工程所采用的SBS防水材料应有产品合格证和性能检测报告,材料的品种、规格、性能等应符合现行国家、地方产品标准和设计要求。屋面防水SBS卷材施工采用满粘热熔法施工。
3)找坡不准、施工操作困验以及基层潮湿又无法排除等原因,导致卷材铺贴不牢。
防治措施:
1)铺贴细部构造处的卷材采取满贴法工艺,确保卷材与基层粘结牢靠。
2)基层潮湿而又急需施)改进设计构造。根据具体情况进行改进,深化完善。
4)施工后破损
原因分析:
3)找平层坡度应符合设计要求,细石混凝土找平层不得有空鼓、开裂、起砂、脱皮等缺陷。
4)基层清理完毕自检合格后,通知监理和我单位联合进行验收,验收合格后进行下一道工序施工。
(2)涂刷冷底子油:
使用前在清理好的基层表面,将氯丁橡胶沥青胶粘剂加人工业汽油稀释,搅拌均匀,用长把滚刷均匀涂布于基层上,涂刷均匀,不露底,不过厚,一次涂好,不宜反复涂刷。常温经过约4h(根据气温确定,以不粘脚为好)后,开始铺贴卷材。
阴角加设附加层
分格缝处加设附加层
管根处加设附加层
阳角处加设附加层
落水口处做法
(4)卷材铺贴:
首先铺贴落水口第一层SBS防水卷材,铺贴方向为东西向,即平行于排水坡度方向,长短边接头搭接均为80mm宽。然后铺贴其它部位防水卷材(顺槎铺贴),压住落水口部位卷材,第一层防水卷材验收合格后铺贴第二层卷材,卷材铺贴顺序及方法同第一层卷材。
