发泡混凝土安全技术交底

合集下载

发泡混凝土施工技术交底

发泡混凝土施工技术交底
一、施工准备
1.1 材料准备:干密度800kg/m³的发泡混凝土,P.O42.5级普通硅酸盐水泥、水、泡沫剂(发泡倍率20倍)
1.2 发泡混凝土采用现场拌制,配合比及质量需符合《泡沫混凝土》(JG/T266-2011)行业标准要求。本工程中泡沫混凝土采用P.O42.5级普通硅酸盐水泥,采用干密度容重800kg/m3,抗压强度大于等于1.8MPa,导热系数小于等于0.21w/m.k,泡沫混凝土的容重为800kg/m³。
(6)找平、压光:当面层灰面吸水后,用木抹子用力搓打、抹平。第一遍抹压:用铁抹子轻轻抹压一遍直到出浆为止;第二遍抹压:当面层砂浆初凝后,用铁抹子把凹坑、砂眼填实抹平,注意不得漏压;第三遍抹压:当面层砂浆终凝前,用铁抹子用力抹压,把所有抹纹压平压光,达到面层表面密实光洁。
(7)养护:应在施工完成后24小时内覆盖和洒水养护,每天不少于2次,养护期不得少于7天。
(4)泡沫混凝土的旅工环境气温直在-5°C以上,并应避免在雨天、烈日高温条件下施工。
(5)泡沫混凝土旋工必须在有专业知识的技术人员指导下进行,对每道工序严格把关,确保施工质量。
三、安全文明施工
1、进入施工现场施工人员进行安全教育培训.
2、对交叉作业工作面,要做临时防护。
3、施工机械必须进行安全管理,防止伤人情况发生。
1.3 主要机具:泡沫混凝土搅拌机、泡沫混凝土输送泵、泡沫混凝土输送管、手推车、钢卷尺、扫把、铁锹。
1.4 作业条件:施工前地下室底板、侧壁等防水施工完毕,具备施工条件,前置工序已完成工程进行检查和验收合格。
二、施工工艺及流程
2.1施工工艺
基层清理→确定标高→材料进场验收→配合比试验→制备、拌制、浇筑发泡混凝土→找平→养护→检查验收
(5)浇筑:泡沫混凝土浇筑之前需完成无纺布的施工。浇筑泡沫混凝土,浇筑面应做到平整,浆体初凝后有一定承重能力后,方能继续浇筑。浇筑达到指定标高后用尺杆刮平。泡沫混凝土接茬交接部位施工时应将前次的施工面凿毛,用水冲洗干净,湿润后再进行浇筑。因发泡混凝土浇筑厚度较厚,泡沫混凝土应分层浇筑,每层浇筑高度应控制在200mm以下。应在每次浇筑完毕待发泡混凝土沉降稳定后再进行上一层的浇筑,确保后期无沉降质量隐患。

发泡水泥技术交底

发泡水泥技术交底

发泡水泥技术交底
发泡水泥是一种具有轻质、隔热、隔声、吸湿等特点的建筑材料。

以下是发泡水泥技术的一些基本交底事项:
材料准备
- 发泡水泥:根据工程需要选择合适的发泡水泥品种。

- 水泥:选用标准的硅酸盐水泥。

- 发泡剂:使用合适的发泡剂,根据生产厂家提供的指导,正
确控制发泡剂用量。

- 混凝土骨料:选用合适的骨料,骨料的类型和粒度要符合施
工要求。

施工工艺
1. 调配混凝土:按照设计配方,确定水泥、骨料、发泡剂的比例,并进行混合调配,注意确保混凝土的均匀性和稳定性。

2. 发泡:在混凝土搅拌过程中,根据发泡剂的要求加入发泡剂,并保持适当的搅拌时间。

3. 浇筑:将发泡后的混凝土浇筑到预定的位置,注意浇筑的顺
序和方法。

4. 修整:待混凝土凝固后,进行修整和养护工作,使其达到预
期的形状和强度。

5. 检测:根据相关标准,进行对发泡水泥的各项性能进行检测
和验收。

安全注意事项
- 在施工过程中,工人应佩戴好个人防护用品,保证施工人员
的安全。

- 使用发泡剂时,注意防止其接触眼睛和皮肤,如有接触应及
时冲洗。

- 搅拌混凝土时,应确保搅拌设备安全可靠,并注意操作规范,防止发生事故。

以上是发泡水泥技术交底的一些基本要点,请根据实际情况进
行具体施工操作,并遵守相关安全规定。

如有疑问,请及时咨询专
业人员。

发泡混凝土施工技术交底精选全文完整版

发泡混凝土施工技术交底精选全文完整版

可编辑修改精选全文完整版技术交底记录编号工程名称交底日期施工单位分项工程名称发泡混凝土交底提要发泡混凝土施工技术交底交底内容:施工工艺一、泡沫混凝土的生产工艺流程如下:泡沫混凝土的生产过程包括泡沫制备、泡沫砼混合料制备、浇注成型、养护、检验。

泡沫砼施工注意事项1、泡沫砼混合料搅拌要充分搅拌要均匀,与发泡剂要混合均匀。

2、搅拌泡沫砼混合料时,必须严格控制水的用量。

3、施工用水必须采用自来水,严禁含酸性物质的水掺入发泡剂中,以免产生化学反应,影响发泡剂发泡效果。

4、泡沫混凝土的施工环境气温宜在-5℃以上,并应避免在雨天、烈日高温条件下施工。

5、泡沫混凝土的流动性较大,当屋面的坡度大于2%,用泡沫混凝土进行找坡施工时必须采用模板辅助。

6、泡沫混凝土施工必须在由专业知识的技术人员指导下进行,对每道工序严格把关,确保施工质量。

7、泡沫混凝土及细石混凝土防水保护层内埋设的各种预埋件、预留孔(水管、排水孔等),应在浇注混凝土前做好,严禁在保护层上凿孔打洞,不得在保护层内埋设管线。

二、人员材料劳动力安排及分工表分项工程名称工种人数备注轻质泡沫混凝土隔音材料运输工 4 搅拌工 3 加料工 3不是形成椭球体,它在毛细管作用下多少要产生变形而变成多面体。

混合料中的细孔分布得愈均匀、尺寸愈小,则泡沫砼强度愈高。

5、生产泡沫砼的原材料泡沫混凝土的生产原材料包括泡沫剂、水泥和水等。

五、泡沫剂泡沫的质量以坚韧性,发泡倍数和泌水量等指标来鉴定:泡沫的坚韧性就是泡沫早空气中在规定时间内不致破坏的特性,常以泡沫在单位时间内的沉陷距来确定;发泡倍数是泡沫体积大于泡沫剂水溶液体积的倍数的倍数,泌水量是指泡沫破坏后所产生泡沫剂水溶液体积。

当泡沫质量符合下列指标时,即可用于生产泡沫砼:①1h后泡沫沉陷距不大于10mm;②1h的泌水量不大于80ml;③泡沫的倍数不小于20倍。

水泥:普通32.5硅酸盐水泥。

水:普通自来水或井水(溪水)。

配合比:水泥:水发泡剂=5:3:0.01泡沫混凝土的生产泡沫混凝土的生产工艺流程泡沫混凝土的生产工艺流程如下:泡沫混凝土的生产过程包括泡沫制备、泡沫砼混合料制备、浇筑成型、养护、检验。

发泡混凝土施工技术交底

发泡混凝土施工技术交底
2、泡沫砼原材料要求,发泡绝热水泥的生产原材料主要包括水泥、粉煤灰、发泡剂和水泥.
1)水泥:PS32.5矿渣硅酸盐水泥。
项目
品质指标
物理
性能
凝结时间
初凝不得早于45min。,终凝不得迟于12h
安定性
用沸煮法检验必须合格
化学
烧矢量
不得超过5%
性能
氧化镁
氧化镁的含量不得超过5%
三氧化硫
不得超过3。5%
1、室内砌筑抹灰施工完毕,楼地面清理干净,无木方,钢管,钢筋,砖块等杂物。
6、发泡混凝土成品保护控制措施:
完工后的发泡混凝土成品,尽快组织验收,经检验合格后,须填写隐蔽记录,质量验收记录,并交付后续施工,以防止发泡混凝土层损坏.
对发泡混凝土成品表面,如存在砂浆或其它污物,应及时清理干净.对后续施工可能导致发泡混凝土成品破损的入口、边角等部位,应采取临时防护措施。
1、贯彻文明施工要求,推行现代管理方法,科学组织施工,做好施工现场安全管理工作。
技术交底记录
表C2—1
编号
02—C2-
工程名称
交底日期
施工单位
分项工程名称
发泡混凝土工程
交底提要
发泡混凝土施工准备、操作工艺、质量标准、成品保护、安全措施
交内容:
一、工程概况:
施工范围包括7栋19~22层住宅楼,4栋9~11层住宅楼,

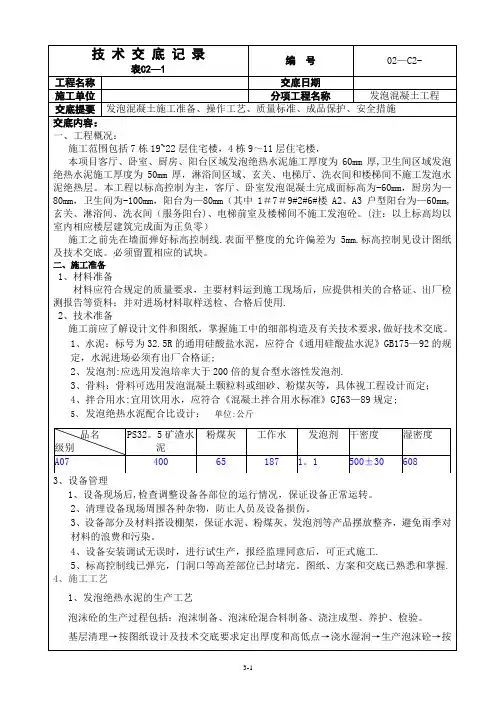

本项目客厅、卧室、厨房、阳台区域发泡绝热水泥施工厚度为60mm厚,卫生间区域发泡绝热水泥施工厚度为50mm厚,淋浴间区域、玄关、电梯厅、洗衣间和楼梯间不施工发泡水泥绝热层。本工程以标高控制为主,客厅、卧室发泡混凝土完成面标高为-60mm,厨房为—80mm,卫生间为-100mm,阳台为—80mm(其中1#7#9#2#6#楼A2、A3户型阳台为—60mm,玄关、淋浴间、洗衣间(服务阳台)、电梯前室及楼梯间不施工发泡砼。(注:以上标高均以室内相应楼层建筑完成面为正负零)

屋面发泡混凝土技术交底

屋面发泡混凝土技术交底
打造全网一站式需求
欢迎您的下载,资料仅供参考
4.3.3混合料中的细孔分布得愈均匀、尺寸愈小,则泡沫砼强度愈高。
4.3.4泡沫砼混合料搅拌要充分搅拌均匀,与发泡剂要混合均匀,必须严格控制水的用量,搅拌泡沫混凝土料浆应调试确定料浆密度在400 kg/m3,判定发泡情况正常后方可用高压泵浇注。
4.3.5高压管道输送:开动发泡机,将制成的泡沫混凝土料浆用浇注泵泵送至屋面,根据所放的线分片浇注,按线进行找坡(最薄处为30mm厚),摊平后用水平刮尺刮平,表面再用木抹子搓平。
434泡沫砼混合料搅拌要充分搅拌均匀不发泡剂要混合均匀必须严格控制水的用量搅拌泡沫混凝土料浆应调试确定料浆密度在400kgm3判定发泡情况正常后方可用高压泵浇注

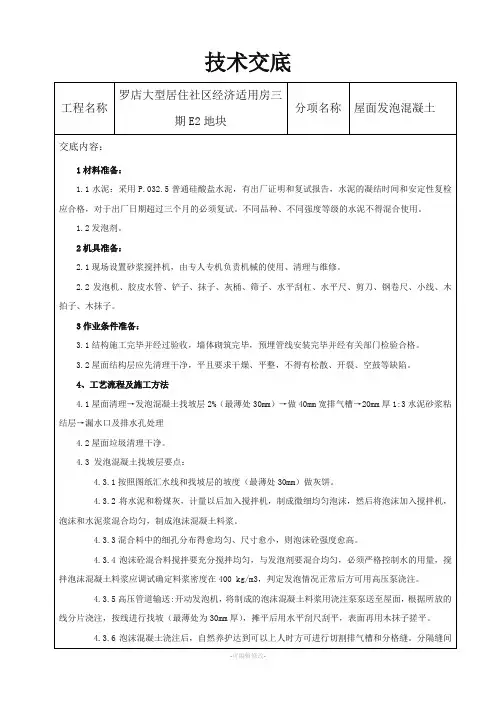

技术交底
工程名称
罗店大型居住社区经济适用房三期E2地块
分项名称
屋面发泡混凝土
交底内容:
1材料准备:
1.1水泥:采用P.032.5普通硅酸盐水泥,有出厂证明和复试报告,水泥的凝结时间和安定性复检应合格,对于出厂日期超过三个月的必须复试。不同品种、不同强度等级的水泥不得混合使用。
1.2发泡剂。
2机具准备:
2.1现场设置砂浆搅拌机,由专人专机负责机械的使用、清理与维修。
2.2发泡机、胶皮水管、铲子、抹子、灰桶、筛子、水平刮杠、水平尺、剪刀、钢卷尺、小线、木拍子、木抹子。
3作业条件准备:
3.1结构施工完毕并经过验收,墙体砌筑完毕,预埋管线安装完毕并经有关部门检验合格。
3.2屋面结构层应先清理干净,平且要求干燥、平整,不得有松散、开裂、空鼓等缺陷。
4.3.6泡沫混凝土浇注后,自然养护达到可以上人时方可进行切割排气槽和分格缝。分隔缝间距不大于6米。
4.4水泥砂浆找平层要点:

泡沫混凝土技术交底

泡沫混凝土技术交底
(3)将预发泡沫倒入水泥浆体的搅拌机中,搅拌约6分钟,使水泥泡沫浆料达到均质化要求,即可进行现场直接浇筑或泵送浇筑。预拌好的水泥泡沫浆料应在4小时内用完。
2、施工工艺
(1)工艺流程
(2)基层处理:基层钢筋混凝土板面必须清扫干净,无松动、空鼓、起砂掉灰等现象。按照设计图纸要求,做找平层及隔汽层。
(3)浇捣泡沫混凝土
二、材料准备
1、发泡剂:是一种无污染的强力发泡剂,具有良好的发泡能力,与水有很好的亲和性,能在水泥浆中产生大量且均匀分布的独立,封闭气泡。具有高稳定性的泡沫囊,表现出极强的立体张力和特异的韧伸性,支持泡沫水泥浆料终凝前保持气孔原态,在施工中采用机械泵输送不消泡、不塌落。
HT复合发泡剂性能指标:
项目
标准值
5、分包施工单位须按照泡沫混凝土技术要求确定配合比,施工时悬挂标识牌。确保各项技术指标符合要求。
三、施工方法及工艺
1、施工方法
(1)配制泡沫浆体,根据混凝土发泡剂的配比和生产工艺,配制发泡浆体。水灰比控制在0.35~0.45.
(2)拌制水泥浆,按选用的泡沫混凝土型号,先将定量的水加入搅拌机,再将称量好的水泥等添加料投入搅拌机内搅拌,时间不少于2分钟。
技 术 交 底 记 录
工程名称
施工单位
交底部位
屋面
分项工程
泡沫混凝土施工
交底内容:
一、编制依据
1、施工合同、设计图纸。
2、《建筑施工手册》、《中华人民共和国工程建设标准强制性条文房屋建筑部分》。
3、《现行建筑施工规范》(修订缩印本)中国建筑工业出版社出版。
4、《屋面工程质量验收规范》(GB50207-2012)。
(5)施工完毕,36h内不宜上人或车辆(包括手推车),施工温度低时,时间可延长。

泡沫混凝土安全技术交底

泡沫混凝土安全技术交底
泡沫混凝土安全技术交底
工程名称
龙花园(一期)
接受交底班组
泡沫混凝土班组
分部分项
交底时间
交底内容:
1、作业组长为本组安全第一责任人,负责每次浇筑混凝土班前安全教育及根据当天的施工环境随时补充安技术交底。
2、作业人员进入现场必须严格遵守安全生产纪律,熟记并遵守安全技术操作规程。正确使用好个人防护用品。
11、泵送工作应连续作业,必须暂停时应每隔5~10min(冬季3~5min)泵送一次。若停止较长时间后泵送时,应逆向运输1~2个行程,然后顺向泵送。泵送时料斗内应保持一定量的混凝土,不得吸空。
12、严禁从高处往下抛洒混凝土和其他物品,以防伤及他人。
交底人
项目经理
安全员
接受交底人员:(签名)
7、用泵输运砼时,输送管道接头必须紧密可靠不漏浆,安全阀完好,管道架子牢固,输送前,先试送,检修时必须卸压。
8、发泡混凝土作业应设置联系信号或通信装置,并指定专人负责。
9、夜间浇筑时,必须有足够的照明设备。
10、用草帘或草袋覆盖混凝土时,构件表面的孔洞部位应有封堵措施并设明显标示,以防操作人员跌落或受伤。草帘或草袋等用完后随时清理,堆放到指定地点,并应在堆置地点设置消防设施。
3、施工现场内不得追逐、戏耍。不得乱碰乱摸与自己作业无关的机械、设备。
4、发现安全隐患及时汇报,待安全隐患消除后方可进行作业。
5、发炮混凝土作业现场设置警戒区,有专人监护。
6、使用电源器械时,湿手不得接触开关,电源线不得有破损和漏电。开关箱内应装设防溅的漏电保护器,漏电保护器其额定漏电动作电流应不大于30MA,额定漏电动作时间应小于0.1S。

发泡混凝土安全技术交底

发泡混凝土安全技术交底

发泡混凝土安全技术交底XXX提供的天津市建设工程施工现场安全保证资料中,包含了对发泡混凝土作业的安全技术交底。

该施工作业将在大港油田港西新城C1地块经济适用房的楼顶进行。

以下是交底内容及要求:1.在施工前,必须检查平台、梯子、防护围栏和安全带等设备是否牢固、可靠并合格,方可进行施工。

2.编制施工方案,内容具体、全面有针对性,能指导施工。

3.夜间施工要有足够的照明,并设专人监护。

4.浇筑作业必须设专人指挥,分工明确。

5.所有从事发泡混凝土作业的人员应该接受高处作业安全知识的教育,并在上岗前进行专门的安全技术交底。

6.发泡混凝土作业人员应该经过体检合格后方可上岗,佩戴合格的安全带、安全帽等安全防护用品,并正确使用。

7.发泡混凝土作业所使用的工具、材料严禁投掷。

8.在雨天,应采取防滑措施。

当风速在六级以上,或出现雷电、暴雨、大雾等天气时,应停止作业。

9.发泡混凝土作业应设置联系信号或通信装置,并指定专人负责。

10.施工过程中,如果发现安全措施有隐患,应停止作业,及时整改。

整改结果必须经过验收,确认符合要求后,方可使用。

11.遇到各类恶劣天气时,必须对各类安全措施进行检查、校正、修理,使之完善。

12.发泡混凝土作业现场应设置警戒区,并有专人监护。

13.在使用电源器械时,湿手不得接触开关,电源线不得有破损和漏电。

开关箱内应装设防溅的漏电保护器,漏电保护器其额定漏电动作电流应不大于30mA,额定漏电动作时间应小于0.1s。

14.在使用电源器械时,必须经过电工检查确认合格后方可使用。

插座插头应完好无损,操作者必须穿绝缘鞋,戴绝缘手套。

以上是发泡混凝土作业的安全技术交底要求,以确保施工过程中的安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
被交底人 交底人 安全员
年 月 日 年 月 日 年 月 日
12、发泡混凝土作业现场设置警戒区,有专人监护。
13、使用电源器械时,湿手不得接触开关,电源线不得有破损和漏电。开关箱内应装设防溅的漏电保护器,漏电保护器其额定漏电动作电流应不大于30mA,额定漏电动作时间应小于。
14、使用电源器械时必须经过电工检查确认合格后方可使用,插座插头应完好无损,操作者必须穿绝缘鞋,戴绝缘手套
发泡混凝土安全技术交底
(津建安表22)
天津市建设工程施工现场安全保证资料
发泡混凝土作业安全技术交底
施工单位:天津五建建筑工程有限公司NO:
工程名称
大港油田港西新城C1地块经济适用房项目施工总承包工程
工 种
发泡混凝土工
施工部位
楼顶
交底时间
交底内容:
1、对施工作业使用的平台、梯子、防护围栏、安全带,作业前认真检查是否牢固、可靠,合格后方可进行施工。
7、发泡混凝土作业所使用工具、材料严禁投掷。
8、雨天应采取防滑措施,当风速在六级以上和雷电、暴雨、大雾等天气下,停止进行作业。
9、发泡混凝土作业应设置联系信号或通信装置,并指定专人负责。
10、施工过程中发现安全措施有隐患时,应停止作业,及时整改,整改结果须经在验收,确认符合要求后,方可使用。
11、遇到各类恶劣天气时,必须对各类安全措施进行检查、校正、修理、使之完善。
2、编制施工方案,内容具体、全面有针对性,能指导施工。
3、夜间施工要有足够的照明,并设专人监护。
4、浇筑作业必须设专人指挥,分工明确。
5、凡是从事发泡混凝土作业的人员应接受高处作业安全知识的教育,上岗前应依据有关规定进行专门的安全技术交底。
6、发泡混凝土作业人员应经过体检合格后方可上岗,佩戴合格的安全带、安全帽等安全防护用品,并正确使用。
