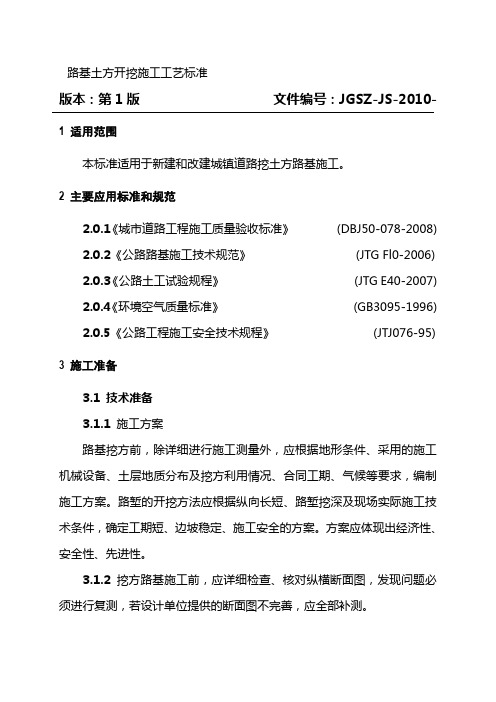

路基土方开挖施工工艺标准版本:第1版文件编号:JGSZ-JS-2010- 1 适用范围本标准适用于新建和改建城镇道路挖土方路基施工。
2 主要应用标准和规范2.0.1《城市道路工程施工质量验收标准》(DBJ50-078-2008)2.0.2《公路路基施工技术规范》(JTG Fl0-2006)2.0.3《公路土工试验规程》(JTG E40-2007)2.0.4《环境空气质量标准》(GB3095-1996)2.0.5《公路工程施工安全技术规程》(JTJ076-95)3 施工准备3.1 技术准备3.1.1 施工方案路基挖方前,除详细进行施工测量外,应根据地形条件、采用的施工机械设备、土层地质分布及挖方利用情况、合同工期、气候等要求,编制施工方案。
路堑的开挖方法应根据纵向长短、路堑挖深及现场实际施工技术条件,确定工期短、边坡稳定、施工安全的方案。
方案应体现出经济性、安全性、先进性。
3.1.2挖方路基施工前,应详细检查、核对纵横断面图,发现问题必须进行复测,若设计单位提供的断面图不完善,应全部补测。
3.1.3根据恢复的路线中桩、路基设计表和有关规定,测设并固定路基用地界桩、路堑堑顶、弃土堆等具体位置桩。
桩上标出桩号及路中心挖深,并按每500m距离左右增设临时水准点。
采用机械开挖时,应在边坡坡顶桩处标明挖深标志,并在距中心桩必要的安全距离处设立能控制路基高程的控制桩,以随时进行施工控制,其间距不宜大于50m。
地形复杂、工程量集中的深路堑地段,应加密临时水准点、中桩、边桩,精心控制测量,避免欠挖、超挖。
截水沟、排水沟放样时,可每隔20m左右在沟内外缘钉木桩标明里程及挖深。
3.2 机械设备3.2.1 挖土机械:挖掘机、推土机、装载机、平地机、自卸汽车等。
3.2.2 一般工具:铁锹、手推车、坡度尺、钢卷尺或皮尺、放样线绳等。
3.3 作业条件3.3.1排水系统宜优先修建。
正式开挖前,应在路堑堑顶开挖临时截水沟,将坡面雨水引出路堑外,临时截水沟与永久性的排水、截水系统结合起来效果更好。
基坑开挖施工技术措施

基坑开挖施工技术措施一、土方开挖、基坑边坡1、测量人员对设在基坑周边设置的观测桩,应及时观测,随时观察基坑边坡的稳定状况。
特别是下雨期间及其雨后,一旦发生情况应及时处置并报告项目部。
2、基坑四周6米范围内严禁大型震动性较大的机械作业,3米范围内严禁堆放重物。
3、挖土应按施工方案规定的开挖路线、顺序、范围、底部各层标高进行开挖,弃土堆放位置。
边坡坡度、排水沟、集水井位置及流向准确控制,避免混乱。
4、挖土过程中严格分段施工,逐步按施工程序作业,严禁超挖,并注意边坡土层实际条件与计算条件的差异,并据此调整施工过曾和相关施工参数。
5、机械行驶道路应平整、坚实,必要时底部应铺设枕木、钢板等,防止作业时下陷。
6、挖掘机挖土、行走和自卸汽车卸土时,必须注意上空电线和埋地电缆。
夜间作业,机上及工作地点必须有充足的照明设施。
7、下雨施工,运输机械和行驶道路应采取防滑措施,保证行车安全。
遇到大雨、暴雨停止开挖基坑。
二、基坑排水1、基坑四周上口600宽度范围内经过砼硬化,若边缘没有找坡的沿其边缘往外采用C10砼找坡,不小于5%,路面与基坑周边衔接处均采用砼硬化。
对于有裂缝的部位采用掺胶水泥砂浆修补。
2、基坑一旦有积水,应该及时使用潜水泵将其抽到基坑上口周边的排水沟内。
3、沿基坑四周,在肥槽内开挖出宽300深300排水沟,排水沟用水泥砂浆勾底并用卵石填充。
并根据建设方提供的降水、基坑支护方案设置集水井,集水井直径1.0m,深1.5m,周边用混凝土实心砖围砌,内置直径0.3~0.4m无砂滤管,四周用碎石填充,内置φ75的污水泵抽水外排。
每个集水坑设一台水泵,设专人看泵,保证槽底没有积水。
另库房预存两台备用,以防电机烧坏泡槽。
4、坑壁滞水处理措施:在基坑上口四周600宽砼硬化的同时,用塑料布压入在砼中,塑料布向基坑下铺设,覆盖整个基坑壁。
三、基坑周边防护护栏:沿基坑周边距基坑上口设1200高护栏,刷黄黑漆。
开挖基坑施工方案(3篇)

第1篇随着我国城市化进程的加快,各类基础设施建设项目不断增多,基坑施工作为基础工程的重要组成部分,其质量和安全直接影响到整个工程的安全和进度。
为确保基坑施工的安全、高效、优质,特制定本开挖基坑施工方案。
二、工程概况1. 工程名称:某住宅小区基坑施工2. 工程地点:某市某区某街道3. 工程规模:本工程基坑面积约为10000平方米,深度约为6米。
4. 工程特点:本工程基坑周边环境复杂,地下管线较多,地质条件较差,施工难度较大。
三、施工组织设计1. 施工单位:某建筑集团有限公司2. 施工项目经理:张三3. 施工班组:土方开挖班组、支护班组、降水班组、测量班组、安全班组等。
4. 施工进度计划:根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
四、施工方案1. 施工准备(1)施工现场布置:按照施工组织设计的要求,对施工现场进行合理布置,确保施工顺利进行。
(2)施工材料:提前采购满足施工要求的各类材料,确保材料质量合格。
(3)施工设备:根据施工需求,配置相应的施工设备,确保设备性能良好。
2. 施工工艺(1)土方开挖1)采用机械开挖,配合人工清底,确保开挖质量。
2)按照设计要求,严格控制开挖深度,确保达到设计深度。
3)在开挖过程中,加强排水措施,防止基坑积水。
4)及时进行土方堆放,确保堆放安全。
(2)支护施工1)根据地质条件和设计要求,选择合适的支护形式,如:锚杆支护、钢支撑支护、水泥土搅拌桩支护等。
2)严格按照施工工艺进行支护施工,确保支护结构稳定。
3)在支护施工过程中,加强监测,及时发现并处理异常情况。
(3)降水施工1)根据地质条件和设计要求,选择合适的降水方法,如:井点降水、轻型井点降水等。
2)严格按照施工工艺进行降水施工,确保降水效果。
3)在降水施工过程中,加强监测,防止地面沉降。
(4)测量施工1)按照施工组织设计的要求,进行施工测量,确保施工精度。
2)在施工过程中,加强测量监控,及时发现并处理偏差。
基坑开挖施工方法及技术措施

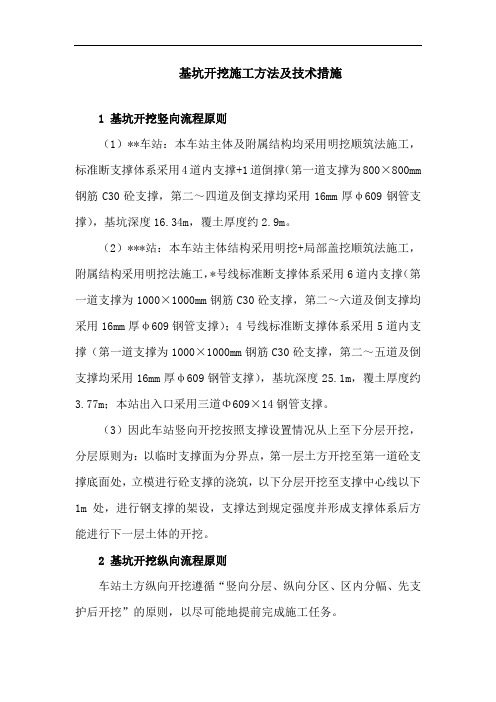

基坑开挖施工方法及技术措施1 基坑开挖竖向流程原则(1)**车站:本车站主体及附属结构均采用明挖顺筑法施工,标准断支撑体系采用4道内支撑+1道倒撑(第一道支撑为800×800mm 钢筋C30砼支撑,第二~四道及倒支撑均采用16mm厚φ609钢管支撑),基坑深度16.34m,覆土厚度约2.9m。
(2)***站:本车站主体结构采用明挖+局部盖挖顺筑法施工,附属结构采用明挖法施工,*号线标准断支撑体系采用6道内支撑(第一道支撑为1000×1000mm钢筋C30砼支撑,第二~六道及倒支撑均采用16mm厚φ609钢管支撑);4号线标准断支撑体系采用5道内支撑(第一道支撑为1000×1000mm钢筋C30砼支撑,第二~五道及倒支撑均采用16mm厚φ609钢管支撑),基坑深度25.1m,覆土厚度约3.77m;本站出入口采用三道Φ609×14钢管支撑。
(3)因此车站竖向开挖按照支撑设置情况从上至下分层开挖,分层原则为:以临时支撑面为分界点,第一层土方开挖至第一道砼支撑底面处,立模进行砼支撑的浇筑,以下分层开挖至支撑中心线以下1m处,进行钢支撑的架设,支撑达到规定强度并形成支撑体系后方能进行下一层土体的开挖。
2 基坑开挖纵向流程原则车站土方纵向开挖遵循“竖向分层、纵向分区、区内分幅、先支护后开挖”的原则,以尽可能地提前完成施工任务。
(1)**车站**站基坑土方开挖分成两个区域来组织施工,车站主体结构土方开挖分一个区进行施工,从南端向北端开挖、2、3号出入口采用矩形盾构法施工。
本站主体结构基坑开挖总方量约7.8万m3,分2段平行流水作业,拟安排2套挖土设备(每套设备包括1台长臂挖机、2台小型挖掘机及足够多的运土设备)进行土方开挖,自卸汽车运土至弃渣场。
纵向开挖流程详见《**站主体结构基坑土方开挖方案示意图》(AT07-03-15)所示。
(2)***站***站主体结构基坑土方开挖*号线纵向分成2个区域来组织施工,*号线14~22号轴盖挖段、*号线1~14号轴明挖段。
道路工程基坑专项方案范本

道路工程基坑专项方案范本一、前言道路工程基坑的施工是道路工程建设的重要环节,其质量和安全直接关系到道路使用的安全和舒适度。
为了保证道路基坑施工的质量和安全,制定道路工程基坑专项方案是非常必要的。
本文将针对道路工程基坑专项方案的制定进行详细阐述,以期为相关道路工程基坑施工提供指导。
二、基坑施工前的准备工作1. 基坑开挖前的勘察工作在进行道路工程基坑施工之前,必须对所需基坑进行勘察,了解地下环境、土质条件、地下水位等情况,以确定基坑的开挖深度和施工方式。
2. 基坑开挖前的设计工作对于基坑的开挖设计,必须根据勘察结果,确定基坑的开挖深度、坑壁倾斜度、支护方式等内容,并制定相应的设计文件。
必须确保基坑的开挖设计符合相关的国家建设标准。
3. 基坑开挖前的安全防护工作在进行基坑开挖之前,必须制定相关的安全防护措施,确保开挖过程中能够保障工程人员和周边群众的安全。
三、基坑开挖施工工艺1. 基坑开挖的施工方式基坑的开挖可以采用机械开挖和手工开挖两种方式。
对于较大的基坑,通常采取机械开挖方式;对于较小的基坑,可以采取手工开挖方式。
必须根据基坑的具体情况,合理选择开挖方式。
2. 基坑开挖的施工时序基坑的开挖施工时序必须根据工程的整体进度和设计要求进行合理的安排,确保基坑开挖的质量和进度。
3. 基坑开挖的支护措施基坑的开挖过程中,必须根据设计要求,进行相应的支护措施,确保开挖过程中不出现坍塌和渗水等问题。
四、基坑开挖后的处理工作1. 基坑开挖后的处理工作基坑的开挖施工完成后,必须对基坑进行相关的处理,包括清理坑底、检查坑壁和进行相关的支护工程等。
2. 基坑开挖后的安全防护工作在进行基坑开挖后的处理工作时,必须严格遵守相关的安全操作规程,确保施工人员的安全。
3. 基坑开挖后的环境保护工作在进行基坑开挖后的处理工作时,必须注意保护周边环境,确保开挖过程中不给周边环境带来负面影响。
五、基坑施工中的质量和安全管理1. 基坑施工中的质量管理在进行基坑施工时,必须严格按照设计要求和相关标准进行施工,确保基坑施工的质量。
路基土方工程安全施工技术措施

路基土方工程安全施工技术措施
一、本工程路基施工的安全技术措施是:
1>路基开挖施工应自上而下进行,防止开挖不当造成坍塌,严禁局部挖深坑后向四周掏土的方法进行施工开挖。
2、开挖作业应与装、运作业面相互错开,严禁上下重叠作业。
3、人机混合作业应设专人负责指挥。
4、进入施工现场的施工人员必须戴安全帽。
5、施工运输便道及交叉路口应设置安全标志标牌,车流量大的交叉路口应安排专人指挥交通,或者实施交通管制,车辆行走路线安排合理避免交通拥堵,杜绝交通安全事故的发生。
二、路基填筑施工时应严格遵守如下安全技术措施:
1、路基填筑应自下而上分层填筑,装、运、卸于填筑压实工作应错开避免互相干扰。
2、路基填筑机械化施工作业时,为确保机械运行的安全填土边缘应设安全标杆。
3、在泥沼低洼地段施工,应先做好排水防水工作,在施工时要进行沉降和位移观测,控制填土速度并使左右对称以防不均匀沉降。
4、路基填筑施工时要有良好的排水系统,以确保路基边坡和基地稳定。
5、人机混和作业,应设专人负责制挥工作。
6、进入施工现场的人员必须戴安全帽、穿防滑鞋。
7、各种施工机械设备操作人员应有特种作业证书,并严格按照设备的操作规程操作。
最新基坑土方开挖施工方案(通用9篇)
最新基坑土方开挖施工方案(通用9篇)(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如合同协议、工作计划、活动方案、规章制度、心得体会、演讲致辞、观后感、读后感、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays, such as contract agreements, work plans, activity plans, rules and regulations, personal experiences, speeches, reflections, reading reviews, essay summaries, and other sample essays. If you want to learn about different formats and writing methods of sample essays, please stay tuned!最新基坑土方开挖施工方案(通用9篇)当面临一个复杂的问题时,我们需要制定一个详细的方案来分析问题的根源,并提出解决方案。
基坑开挖方案
基坑开挖方案一、基坑开挖措施1、挡土墙基坑采用挖掘机开挖,人工配合挖掘机刷底。
基础的部位尺寸、形状埋置深度均按设计要求进行施工。
当基础开挖后若发现与设计情况有出入时,应按实际情况调整设计。
并向有关部门汇报。
2、基础开挖为明挖基坑,在松软地层或陡坡基层地段开挖时,基坑不宜全段贯通,而应采用跳槽办法开挖,以防止上部失稳。
当基底土质为碎石土、砂砾土、砂性土、黏性土等时,将其整平夯实。
3、基坑用挖掘机开挖时,应有专人指挥,在开挖过程中不得超挖,避免扰动基底原状土。
4、基坑刷底时要预留10%的反坡,即内低外高,预留坡底的作用是防止墙内土的挤压力引起挡土墙向外滑动。
5、开挖基坑的土方,在场地有条件堆放时,一定要留足回填需用的好土;多余的土方应一次运走,避免二次倒运。
6、在基槽边弃土时,应保证边坡稳定。
当土质好时,槽边的堆土应距基槽上口边缘以外,高度不得超过。
7、任何土质基坑挖至标高后不得长时间暴露,扰动或浸泡,而削弱基底承载能力。
基底尽量避免超挖,如有超挖或松动应将其夯实,基坑开挖完成后,应放线复验,确认位置无误并经监理工程师签认后,方可进行基础施工。
二、质量保证措施1、保证工程质量技术组织措施(1)建立层次分明的责、权、利相结合的质量责任制,认真开展全面质量管理,做到质量重担人人挑、人人肩上有指标,同时抓住施工现场,对整个工程项目的施工全过程进行监督管理,消灭质量通病,使质量管理上新水平。
(2)加强技术管理,每道工序都进行书面技术交底,交底人,接收人在书面上签字,明确责任,组织各班组长学习技术规范,让每个作业人员熟悉质量验收的标准。
严格按设计要求组织施工。
(3)质量管理组织机构2、主要分项工程质量控制点及具体措施(1)认真编制施工方案及作业指导书并加以贯彻,使工程质量全过程得以受控。
(2)搞好图纸会审,技术交底及技术培训工作,对推广应用的新技术、新工艺要组织有关人员认真学习。
在施工中要加强过程监控,保证不返工。
基坑工程土方开挖方案范本
基坑工程土方开挖方案范本1. 项目概况基坑工程是指为建筑物、地下结构、地下管线等设施开挖的一种工程。
基坑工程的成功与否关系到地下结构的稳定性和上部建筑物的安全,因此土方开挖方案的制定非常重要。
本次基坑工程是位于城市中心的一个商业综合体建设项目,基坑深度为10米,地下结构包括地下停车场和商业区,总建筑面积达到5万平方米。
2. 地质情况分析根据勘察报告和地质调查,本项目所在地为城市区域的填土层,土质为粉砂土和粘土,含水量较高,属于中等地质条件。
地下水位较浅,平均埋深为3米。
由于周边有建筑物和道路,需要特别注意基坑工程对周边环境的影响,以及地下水和地面建筑物的相互影响。
3. 开挖方式选择考虑到基坑较浅,周边建筑物和地下管线较密集的情况,本项目选择采用机械挖掘和爆破相结合的方式进行土方开挖。
在机械挖掘方面,使用吊车、挖掘机和铲车等设备,进行土方开挖和搬运。
在爆破方面,采用定向爆破技术,以减小对周边环境的影响。
4. 开挖范围确定根据建筑设计图纸和勘察报告,确定基坑的开挖范围。
需要考虑不同深度的开挖对地下结构和周边环境的影响,确定合理的开挖顺序和方法。
将基坑分成若干个开挖区域,合理安排施工进度和施工队伍,确保施工过程中的安全和效率。
5. 土方开挖工序土方开挖工序包括:工地准备、挖土与搬运、爆破、边坡治理、边坡防护等。
在工地准备阶段,需要清理表面杂物、布置施工标志、设置警戒线等。
在挖土和搬运阶段,根据设计要求和规范进行土方开挖和搬运工作。
在爆破阶段,严格遵守爆破作业规程和安全操作规范,确保施工安全。
边坡治理和防护阶段,则是对开挖区域进行边坡处理,以保证施工现场的安全和周边环境的稳定。
6. 土方开挖安全措施土方开挖过程中需要严格遵守相关安全规定,采取相应的安全措施。
包括但不限于:设置施工标志和警戒线,保持斜坡稳定,进行边坡防护,对施工现场进行定期巡视和检查等。
在爆破作业中,需要设置爆破作业区域,并对周边建筑物进行保护措施,确保爆破作业安全。
基坑开挖安全技术措施(标准版)
基坑开挖安全技术措施(标准版)Security technology is an industry that uses security technology to provide security services to society. Systematic design, service and management.( 安全管理 )单位:______________________姓名:______________________日期:______________________编号:AQ-SN-0031基坑开挖安全技术措施(标准版)一、一般规定1、非施工作业人员,不得进入施工现场,在作业场所四周应设置警戒线,安设警示标识;2、夜间施工必须保证施工现场照明充足,临时用电必须确保“一机、一箱、一闸、一漏”,供电线路必须架空敷设。
3、国家规定的特种作业人员,以及在劳动过程中容易发生伤亡事故的有关作业人员,必须经专业培训和考核合格取得特种作业操作证后,方准上岗。
班组不得安排未经安全教育的人员上岗,不得安排非熟练工或身体不健康的人员从事相关工种作业。
二、基本规定1、基坑开挖前应对地面积水进行疏排,不得在临近基坑四周设过水沟或蓄水坑。
应再次勘察有无其它地下管线从开挖范围内通过。
对基坑旁的电线杆柱、拉线及其它构筑物要提前采取加固等保护措施,保留2米的土台。
2、基坑配置上下人员用的爬梯。
3、基坑必须采用放坡开挖,基坑开挖深度大于5米时,对坑壁必须采取支护或增设台阶开挖。
开挖深度小于5米的开挖坡度见下表坑壁土坑壁坡度基坑顶缘无载重基坑顶缘有静载基坑顶缘有动载黏性土、粉土1:0.331:0.51:0.75砂卵石土1:0.751:11:1.25砂类土1:11:1.251:1.54、基坑四周必须设钢管栏杆围护,栏杆应由上下两道横杆及栏杆柱构成。
横杆离地高度为上杆1.0米,下杆0.5米,栏杆立柱间距2米,打入地面0.5米,栏杆统一涂刷0.4米长红白相间的油漆。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
编号:QC/RE-KA9993
道路工程基坑开挖技术措施标准
范本
In the specific resource conditions, according to the specification, and the effect of the completion of the record, the formation of experience, to provide a reference for future programs.
(执行方案示范文本)
编订:________________________
审批:________________________
工作单位:________________________
道路工程基坑开挖技术措施标准范本
使用指南:本执行方案文件适合在为明确的目标或目的,在特定的时间、预算、资源条件下,依据规范完成,并把完成时所达到的有形或无形的效果记录,形成经验或者总结,使用数据记录并为以后的方案提供参考。
文件可用word任意修改,可根据自己的情况编辑。
道路工程基坑开挖技术措施
1、基坑开挖技术措施
1)基坑土方开挖前,承包商应根据工程具体特点、施工条件和施工管理要求,选择合理的施工方案,编制施工组织设计,上报监理审批。
2)基坑开挖前应了解工程的薄弱环节,严格按施工组织设计的挖土程序、挖土速度进行挖土,并备好应急措施,做到防患于未然。
3)土方开挖前应做好基坑内、外的降水、排水施工,且进行试运转正常后,方
可开挖土方;应尽量避开雨季开挖土方,如需在雨季中开挖,应采取必要的技术措施。
4)应严格按照围护结构设计和施工组织设计要求,认真组织全过程施工,未经监理和设计人员的同意,承包商不得任意更改设计与施工方案。
5)在基坑开挖过程中,应建立工程监测系统,做好对深基坑工程的监测和控制,及时将信息反馈给设计施工人员,实行信息化施工。
同时,应经常对平面控制桩、水准点、标高、基坑平面尺寸等复测检查。
6)根据设计提供的支撑形式、轴力和有关参数,进行支撑的设计、加工、购置
或租赁。
7)为保护基坑底土体的原状结构,应根据土质情况和挖土机械的类型,在坑底以上保留200mm土层由人工挖除。
8)最后一层土开挖后,应立即浇灌混凝土垫层,避免基底土暴露时间过长。
9)基坑支护结构的横撑,必须在土方开挖至基设计位置后及时安装,应保证支撑与墙面垂直,并按设计要求对墙体施加预应力。
顶紧后采用支托或吊拉的可靠措施固定牢固,严防支撑因墙体变形和施工撞击而脱落。
10)基坑开挖过程中,不同土层界面,需经监理、业主确认作好记录、绘制地质素描图。
11)在挖某一块土时,在靠近围护结构处应留一定宽度和厚度的被动土区后开挖。
12)基底检查与处理
a.基坑开挖完成后,必须及时会同设计、业主、市质监总站、承包商、监理等单位共同检查基底的地质情况,土质与承载力是否与设计相符,进行基底验槽,并办理隐检手续,及时进行垫层施工,以防止基底软化或岩层进一步风化;
b.通过施工变形监测,分析判断基底围护结构是否基本稳定;
c.基坑底如出现超挖300mm以内时,可用原状土回填压实,密实度不得低于原基底土,或者用与垫层同标号的混凝土回
填或用砂石料回填压实。
超挖在300mm 以上时,必须会同设计、监理共同研究后决定。
13)基底检查处理后,应及时进行封底垫层施工,为保证封底混凝土质量,一般宜采用排水封底垫层施工方法:
a.当坑内有水,应在坑内做排水沟、集水井抽干水;
b.如坑底渗水较大,且有一定的动水压力时,应采取抽排水在减压的情况下铺基坑垫层和浇筑封底混凝土;
c.当底板混凝土强度达到达70%以上后,方可停止抽水,采用特殊措施封闭集水井;
d.有围护结构和有降低地下水位的深
基坑封底后,不应立即停止降水,应等整个结构施工完毕后方可停止防水。
如需提前停止降水时,封底混凝土与围护结构间应有足够的强度和承受力来抵抗底板的上浮,以保证混凝土不致破坏。
2、基坑开挖阶段应急措施
(1)、边坡渗水与漏水
土方开挖后边坡出现渗水或漏水,对基坑施工带来不便,如渗漏严重时则往往会造成土颗粒流失,引起支护墙背地面沉陷甚至支护结构坍塌。
在基坑开挖过程中,出现渗水或漏水时处理方法如下:对渗水量较小,不影响施工也不影响周边环境时,采用坑底设沟排水的方法。
对渗水量较大,但没有泥砂带出,造
成施工困难,且对周边影响不大的情况,采用"引流-修补"方法。
即在渗漏较严重的部位先在边坡支护上水平(略向上)打入一根钢管,内径20~30mm,使其穿透支护体进入边坡土体内,将水从管引出,而后将边坡的薄弱处用防水混凝土或砂浆修补封堵,待修补封堵的混凝土或砂浆达到一定强度后,再将钢管出水口封住。
如封住管口后出现第二处渗漏时,按上面方法再进行"引流-修补"。
如果引流出的水为清水,周边环境较简单或出水量不大,则不作修补,只将引入基坑的水设法排出即可。
对渗漏水量很大的情况,应查明原因,采取相应的措施:
如果漏水位置离地面较浅,可开挖至漏水位置下50~100cm,在墙后用密实混凝土进行封堵。
如漏水位置埋深较大,则采用压密注浆方法,浆液中掺入水玻璃,使其能尽早凝结,也可采用高压喷射注浆方法,待注浆达到止水效果后再继续开挖。
(2)、防止侧向位移发展的措施
基坑开挖后,支护结构发生一定的位移是正常的,但如位移过大,或位移发展过快,则往往会造成较严重的后果。
如发生支护体背后土体的沉陷,应着重加固坑底部位,具体措施有:
(1)增设坑内降水设备,降低地下水。
(2)进行坑底加固,如采用注浆、高压
喷射注浆等提高被动区抗力;
(3)垫层随挖随浇,对基坑挖土合理分段,每段土方开挖到底后及时浇筑垫层;
(4)加厚垫层、采用配筋垫层或设置坑底支撑。
如开挖后发生较大变形后,可在坑底加厚垫层,并采用配筋垫层,使坑底形成可靠的支撑,同时加厚配筋垫层对抑制坑内土体隆起也非常有利。
减少了坑内土体隆起,也就控制了支护下段位移。
必要时还可在坑底设置支撑,或在坑底浇筑钢筋混凝土暗支撑(其顶面与垫层面相同),以减少位移,此时,在基坑底设置围檀,否则单根支撑对整个支护体的作用不大。
如果产生较大侧向位移,则应加强支
执行方案示范文本执行方案编号:QC/RE-KA9993护体,如在其后设树根桩或钢板桩,或对土体进行加固等。
