变压器防护棚搭设施工方案标准范本
变压器防护棚搭设方案

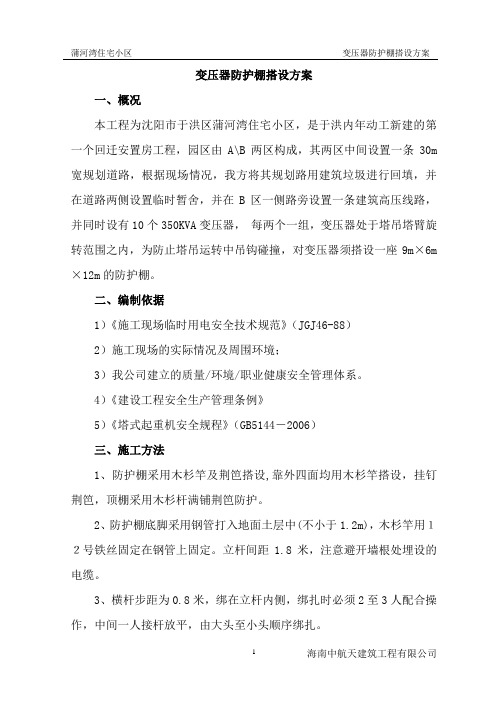

变压器防护棚搭设方案一、概况本工程为沈阳市于洪区蒲河湾住宅小区,是于洪内年动工新建的第一个回迁安置房工程,园区由A\B两区构成,其两区中间设置一条30m 宽规划道路,根据现场情况,我方将其规划路用建筑垃圾进行回填,并在道路两侧设置临时暂舍,并在B区一侧路旁设置一条建筑高压线路,并同时设有10个350KVA变压器,每两个一组,变压器处于塔吊塔臂旋转范围之内,为防止塔吊运转中吊钩碰撞,对变压器须搭设一座9m×6m ×12m的防护棚。
二、编制依据1)《施工现场临时用电安全技术规范》(JGJ46-88)2)施工现场的实际情况及周围环境;3)我公司建立的质量/环境/职业健康安全管理体系。
4)《建设工程安全生产管理条例》5)《塔式起重机安全规程》(GB5144-2006)三、施工方法1、防护棚采用木杉竿及荆笆搭设,靠外四面均用木杉竿搭设,挂钉荆笆,顶棚采用木杉杆满铺荆笆防护。
2、防护棚底脚采用钢管打入地面土层中(不小于1.2m),木杉竿用12号铁丝固定在钢管上固定。
立杆间距1.8米,注意避开墙根处埋设的电缆。
3、横杆步距为0.8米,绑在立杆内侧,绑扎时必须2至3人配合操作,中间一人接杆放平,由大头至小头顺序绑扎。
4、立杆与变压器的间距为80cm, 防护棚距高压线及变压器水平和垂直距离不应小于0.7米,上部用脚手板封闭,距变压器不小于1.5米,四周悬挂密目安全网及高压警示牌。
5、防护棚每隔2m设置一道斜撑,斜撑两个方向均需设置,可分别设置在防护棚的内、外侧。
6、防护棚外侧采用荆笆维护,在防护棚顶部采用木杉竿满铺或用荆笆片做防护。
7、在防护棚四角的中部均设置缆风绳,缆风绳采用6mm盘圆钢筋或钢丝绳等。
8、防护棚顶的角部应设置警示灯,防止塔吊夜间作业时碰上。
9、防护棚应封闭,搭设时必须停电进行。
停电期间配备一台发电机发电或与建设方沟通临时改接医院供电线路,保证工地降水和生活用电不受影响。
10、防护架搭设完成后,遇五级以上大风,应在风前、风中、风后对其进行检查加固。
变压器防护棚搭设方案

目录一工程概况 (1)二编制依据 (1)三施工方案 (1)四施工方法 (2)五技术及质量保证措施 (2)六劳动力组织 (3)七安全文明施工 (4)一、工程概况S346起于合肥市长丰县吴山镇,终于六安市寿县隐贤镇,是安徽省“十二五”规划中,连接G206、S203和S244重要的干线公路,本段项目是规划中的S346中的一段,现状道路为X026,项目起点位于S203交叉处安丰镇(K33+985)至终点隐贤镇(K55+366.596),路段设计全长21.38Km。
本工程安置1台DBG600搅拌机及实验室相关的试验仪器,分别位于搅拌站入口东面部位和南边70米位置。
二、编制依据1、《施工现场临时用电安全技术规范》(JGJ46-2005)2、施工现场的实际情况及周围环境;3、我公司施工类似工程施工经验等;4、我公司建立的质量/环境/职业健康安全管理体系。
三、施工方案由于搅拌站用电量增大,需要安装一台250KV的变压器,变压器位置设置在搅拌站入口西拐角处,采用围护墙砌筑变压器的变电房,四周2000*2000采用MU10砖,水泥砂浆砌筑2700高空斗墙,墙体基础为500高370砖墙,采用M5水泥砂浆砌筑,围护墙双侧抹25厚1:1:6的水泥石灰砂浆,防护棚内侧与变压器、线缆的最小距离为1.5m,防护棚采用竹竿、安全网及竹笆搭设,竹竿底部埋入土中,上部采用缆风绳拉接在防护棚外的固定物体上。
防护棚四周用竹竿相连,均用竹竿搭设,挂安全网,顶棚采用竹竿满铺或用竹笆防护。
四、施工方法1、在每个防护棚竖向竹竿处地面挖200×200mm深400mm的坑(间距1000mm)。
2、防护棚每面墙设置一道斜撑,可分别设置在防护棚的外侧。
3、防护棚场地内侧在外侧采用安全网维护,在防护棚顶部采用竹竿满铺或用竹笆片做防护。
4、在防护棚四角的中部均设置缆风绳,缆风绳采用6mm盘圆钢筋或钢丝绳等。
5、防护棚水平方向用竹竿设置水平杆,间距800mm。
变压器防护棚施工方案样板 (2)

变压器防护棚施工方案样板1.项目背景变压器是电力系统中的重要设备,其正常运行对于电网的稳定性和可靠性有着重要的影响。
但在实际使用过程中,变压器也存在一些安全隐患,如漏油、爆炸等,可能对人员和设备造成严重的威胁。
因此,在变压器周围设立防护棚已成为常用的保护手段。
本项目旨在编写一份变压器防护棚施工方案样板,旨在为施工者提供指导,确保防护棚的施工质量和安全可靠。
2.施工方案2.1 设计方案1.防护棚类型:常用的变压器防护棚为金属防护棚,可采用各种类型的金属板材,不同类别的变压器适用不同规格的防护棚。
2.造型设计:根据实际工程需要、场地空间、遮阳效果等需求,采用拱形、平面、多边形等多种造型。
3.外观设计:防护棚的外观设计一定要考虑美观性和实用性,并考虑到环境问题,要尽量采用绿色材料。
2.2 施工流程1.清理现场:清理周围的建筑渣土、杂草等杂物。
2.安装基础:根据变压器防护棚的大小和规格,进行地面基础的扎实施工,确保防护棚的稳固。
3.组装金属构件:按照设计图纸,将金属板材和各种构件组装起来,确保防护棚的外形美观、稳固、防水、透气。
4.完成顶部施工:根据设计要求,要完善防护棚的顶部施工,考虑风雨、防撞等要素。
5.安装门窗:安装门窗时要注意卡口尺寸、密闭性、难燃性等一系列因素。
6.空气流通系统:在防护棚内安装空调运输或者电风扇,并设计合理通风系统保证变压器周围空气流通。
7.外观美化:根据客户要求,进行外墙彩石粉刷、绿化环境美化等工作。
2.3 施工注意事项1.施工人员必须佩戴安全帽、安全鞋、安全带等安全防护用品。
2.施工人员必须了解防护棚的设计图纸和标准,严格按照设计要求进行施工。
3.施工时要注意防水、防腐、防火等安全问题。
4.施工完成后,要对防护棚进行检查验收,合格后方可投入使用。
3. 施工材料3.1 主要材料1.钢材、槽钢、角钢、型钢等构建材料。
2.彩色钢板、铝合金、PC板材等表层材料。
3.扣板、螺栓等固定工具及安装配件。
变压器防护棚施工方案样板

变压器防备棚架动工规划之阳早格格创做目录一、工程表面 (1)二、变压器位子 (1)三、防备棚干法 (2)四、仄安包管步伐 (4)五、仄安技能步伐 5六、防备架裁撤 6七、文化动工、仄安动工 6八、其余有关注意事项 7九、附防备棚拆设参照图 (8)一、工程表面“XXXXXXXX工程”位于XXX市XXX县XXX 省讲北侧XXX镇工业大讲XXXXX,接通条件便当.拟建的XXXXXX工程1#、2#、3#楼为XXX 层商住楼、B#号楼为商业楼.其一期工程兴办里积约XXXX万㎡. 二、变压器位子现场北侧B#楼东里围墙边拟由建造单位提供的400KVA变压器一台,变压器位于现场主动工讲路与人止通讲的夹角,紧揭现场围档.变压器位于3#号楼塔吊的大臂转化半径之内;共时3#楼(下41米安排)离变压器缺累20米,为预防下空坠物及它东西碰碰变压器,且根据仄安用电央供,变压器需干断绝防备棚,并摆设相映消防步伐.(如下图)果此应提前与甲圆现场的控造人通联商谈、决定,二家单位一共背供电局申请局部停电一天,以便一共拆设断绝防备棚.动工单位均提前准备佳拆设断绝防备棚所需的十足人力、物力资材,保证一天之内拆佳.拆佳之后二家单位的控造人查看确认后一共背供电局申请回复供电.三、防备棚干法根据《电力仄安处事规程》、《电力办法呵护规则》及《电力办法呵护规则真施细则》确定10千伏及10千伏以内电力办法距离兴办物仄安距离6米,与人体火仄仄安距离1.5米,电力办法仄安距离0.7米,架空线路与兴办物仄安距离为 1.5米,特造定以下防备步伐.1、防备架子拆设:(a)中角杉坐杆:正在防备架中角启掘700×700mm深度1000mm的土坑,每坑笔曲坐起8米少的尾径60mm杉杆,使用斜杆支撑脆持笔曲,每步1.8m树坐大横杆对接,包管衫坐杆骨架的完齐性.安排杉坐杆笔曲度,而后回挖捣造素混凝墩,坐杆少度应包管预留富足仄安距离拆设单层护顶.(如下图所示)横杆采与φ50mm毛竹按1800mm步距,用单股8#镀锌铁线绑扎于坐杆上,后再拆设剪刀撑举止加固.(b)竹笆:用单股14#镀锌铁丝把φ50毛竹的坐杆、横杆牢固正在杉坐杆架上,毛竹坐杆间距100mm,横杆步距1800mm.第一讲横杆离天下度没有大于300mm.2、防备顶棚:根据仄安用电典型以及预防下空坠物,采与二层防备以包管电压器的仄安.第一层防备距下压线横担 3.6米的下度,用火仄毛竹网架(间距500mm×500mm)牢固于坐杆之上,再谦铺稀竹,用14#镀锌铁丝绑扎牢固.第二层防备距下压线横担 2.0米的下度,用火仄毛竹网架(间距1000mm×1000mm)牢固于坐杆之上,再谦铺模板,用14#镀锌铁丝绑扎牢固.3、绝缘层(可选干法)以变台横担下度至下压线顶下度范畴内,正在毛竹架内侧四里谦铺环氧树脂绝缘板.4、砖砌围护/竹笆围护盘绕变压器防备架砌筑下度为 3.3米的围护大概者利用加稀毛竹坐杆产死稀关围护墙,围护树坐一讲仄安门,上锁,以动做检建变压器的通讲,包管其仄安适用.5、正在防备架完成拆设后,裁撤杉坐杆上的临时斜撑.四、仄安包管步伐1、做业前对于每个介进拆设防备棚的架工、电工举止仔细仄安、技能接底并庄重依照规划拆设技能央供举止.2、应预先与供电局决定佳,几号几面几分启初停电,工天拆设完成后,接到报告后,圆能回复供电.3、拆设防备棚时,由现场仄安员戴队组成三人仄安小组博门对于此事举止齐程监督,曲到防备棚拆设完成而且回复供电仄常后,仄安小组的人员圆能离启.4、由于拆设下度较下,须采与抗颠覆步伐,主假如缩小风荷载,3.3米围挡以上均足脚架拆设,没有树坐仄安网,脆持透气.5、拆设战裁设防备架必须由具备下压防备天分的博业队伍举止,支配人员必须持证上岗,且没有得脱下跟鞋支配,有没有切合下空做业的人员没有得上岗(如恐下症等).支配时必须配戴仄安帽、仄安戴、脱防滑鞋.6、支配人员加进现场必须按照仄安死产六大逆序,必须戴佳仄安帽及仄安戴,并扣佳仄安扣.7、大雾、大雨战六级以上的大风天气,没有得举止防备架上的下处做业,雨天后做业必须采与仄安防滑步伐.8、初设时应有临时支撑,预防初坐的坐杆倾倒伤人.9、正在拆至近下压线、下压部件时,须特天注意每传播的竹竿没有得与其相碰,支配人员必须互相指示,互相体贴.10、正在拆设时,必须有博业的仄安员齐程巡视监控做业人员支配的各关节的仄安动背情况,创造有分歧仄安典型的场合,更加是正在距下压线很近时必须齐程监控.11、做业人员正在拆设历程中注意架体下降时预防竹杆特天是小横杆坠降伤人.12、拆设前应拆设警戒线,并指使博人瞅护,预防人员加进警戒区.五、仄安技能步伐1、对于各班组举止仄安用电培养,特天电工、塔吊驾驶员除需要的仄安接底、培养中;针对于场内的下压线、变压器的使用仄安,央供每日接接班查看,所有人员已经许可没有得进内.2、名目部把下压线、变压器坐为沉要伤害源,针对于沉要伤害源造定博职仄安员每日巡检,名目部周检造度.3、防备架拆设前必须根据典型确定战动工规划,造定防备架的仄安技能步伐.6、为预防塔吊臂碰碰防备架,现场设禁锢人一名,控造监督场呵护架边堆搁资料.7、塔吊设博职指引一名,正在下压线、变压器上圆吊物时有博人指引.8、拆设时应通少推线,坐佳坐杆档子六、防备架裁撤1、架子使用完成后应由博业架子工裁设防备架.2、防备架裁撤时,做业区及出进心处必须设臵警戒标记,派博人指引,宽禁非做业人员加进.3、裁撤的杆件应自上而下传播大概利用滑轮战绳索运支,没有得从架子上背下随便扔降.4、竹木防备架裁撤的央供1)防备架裁撤必须庄重按照自上而下按程序举止,后绑的先拆,先绑的后拆.裁撤程序如下,中仄安网→剪刀撑→横撑角杆→大横杆→坐杆等.宽禁上下共时举止裁撤做业,宽禁采与颠覆大概推倒的要领举止裁撤.2)裁撤杆件时的注意事项如下:坐杆:先抱住坐杆再解启末尾二个绑扎扣.大横杆:剪刀撑、斜撑:先拆中间绑扎扣,托住中间再解启二头的绑扎扣.扔撑:先用临时支撑加固后,才允许裁撤扔撑.剪刀撑、斜撑及对接面只可正在裁撤层上裁撤、没有得一次局部拆掉.七、文化动工、仄安动工现场文化动工、仄安动工应切合动工构造安排及现场的其余央供.八、其余有关注意事项(一)普遍注意事项1、正在拆设及裁撤时,应停电做业.并举止相关的接底,做业时应有电气工程技能人员大概博职仄安人员控造监护.2、正在上部火仄横杆上油漆白黄色标记战悬挂醉脚段启示牌.3、没有得正在防备棚上拆载战背沉.4、夜间进止动工时,必须设臵足够的照明,并设博人瞅护防备架,预防不料事变的爆收,并应设臵障碍灯.5、防备架没有得与下压电线杆推接.绳头没有得拆正在下压线上.6、为预防下压线路感触电场,防备架上起码干二处呵护接天,其接天电阻值没有大于4Ω.(二)塔吊使用注意事项1、施处事业中当逢到4级风以上时,塔吊司机应坐将要大臂转化,近离架空线,预防大臂钢丝绳大概吊物碰触电线.并应将吊物搁下,将大钩支起到大臂根部2米处,停止做业.并坐时锁紧转化机构的造动器锁紧大臂.2、应庄重对于塔吊检考查支,塔吊司机、指引人员、接洽工及电工要持证上岗.举止博业仄安支配训练战培养.庄重岗位责任造.3、对于塔吊司机及指引人员举止仄安技能接底,塔吊回转时起吊的下度必须正在下压线上圆 6.0m以上.下班后,吊钩、钢丝绳回支位臵也必须正在下压线上圆6.0m以上,并应近离下压线位臵.4、正在塔吊驾驶室台里上配备下压绝缘垫,所有电器拆臵脆持绝缘良佳,并拆置泄电呵护器.5、塔吊必须有稳当的接天拆臵,接天很多于2组,接天电阻应小于4欧姆.6、正在使用防备架的历程中,每天派博人举止查看、监护管造,创造问题即时整理.7、拆设后必须经监理、甲圆查支合格后,圆可使用.九、附防备棚拆设参照图。
施工现场变压器防护棚搭设施工方案

施工现场变压器防护棚搭设施工方案一、项目概述1.1 项目背景在施工现场,变压器是电力供应的核心设备之一,其安全运行对工地电力供应的稳定性至关重要。
然而,在施工现场,由于大量的机械设备、各种施工材料和作业人员的活动,变压器容易受到物理冲击、水汽、尘土等污染和风雨侵蚀,从而降低了设备的运行效率和使用寿命,甚至造成设备故障和事故。
因此,搭设变压器防护棚成为了施工现场必不可少的一项工作。
1.2 项目目标本项目旨在设计并搭设一个稳固、耐用的变压器防护棚,有效保护变压器设备不受外界环境的影响,提高设备的使用寿命和运行安全性。
二、搭设方案2.1 方案选择本项目采用搭设码头式变压器防护棚的方案。
此方案具有结构简单、搭设快捷、成本相对较低等优点,并且能够有效防护变压器设备。
2.2 设计要求(1) 结构稳定:防护棚的结构要能够稳固地搭设在施工现场,具有良好的抗风、抗震、抗冲击等能力。
(2) 防护性能好:防护棚要能够对变压器设备起到有效的保护作用,防止设备被水汽、尘土、渣滓等污染。
(3) 整体美观:防护棚的外观要整体美观,能够与施工现场的环境和景观相协调。
(4) 通风良好:防护棚内部要有良好的通风设施,以保证变压器设备的散热和运行。
(5) 操作便捷:防护棚内部应设计合理的操作空间,方便对变压器设备的维护和检修。
2.3 主要工作步骤(1) 施工前准备:确定搭设地点和工作范围,清理场地,确保搭设地面平整牢固,清理障碍物和垃圾。
(2) 安装地脚:根据实际需求,确定防护棚的大小和形状,按照设计要求挖掘地脚,安装地脚钢筋和模板,浇筑混凝土。
(3) 梁柱搭设:根据防护棚的设计图纸,搭设主体结构的梁柱,确保结构稳固。
(4) 进一步增强结构:根据实际情况,可以对防护棚的结构进行进一步增强,例如增加支撑杆,增加加固层等。
(5) 安装屋面和墙面:安装防护棚的屋面和墙面,确保结构完整,并根据需要添加防水层和保温材料。
(6) 安装通风设施:设计并安装防护棚的通风设施,以保证内部良好的通风效果。
变压器防护棚搭设方案

变压器防护棚搭设方案一、现场情况十二橡树庄园二期L组团施工现场有一台变压器,位于施工现场东北方,一号路旁,为了现场的施工安全,特搭设防护棚。
二、搭设概况现场变压器防护棚采用竹竿架全封闭的搭设方式,竹竿架外侧及顶棚满挂竹笆片。
三、材料要求防护棚采用的立竿、水平杆必须是质量较好的干竹竿,表面不得有大的裂纹,整体观感要有可靠性。
竹竿直径要大致相等,不得有过度弯曲的竹竿,小头直径不得小于70mm。
绑扎使用的竹篾应是用水竹或慈竹劈成,质地新鲜,坚韧带青,或者用质量合格的塑料编织绳绑扎。
竹笆片规格为900×1300,不得使用破损的竹笆片。
四、搭设参数及方法防护棚平面占地尺寸为8000mm×5000mm,搭设高度以超过变压器电线1500mm为准,现场搭设高度约为11000mm。
采用双排竹立杆,双排立竿间距为600mm,立竿间距为600mm,水平杆间距600mm。
短向设一个剪刀撑,长向设两个剪刀撑从地面起连续设置。
在防护棚中部增加三道纵横水平杆与电线杆绑扎在一起,并加斜撑,加强防护棚的稳定性。
防护棚顶部搭设斜撑顶棚,顶棚水平竹竿纵横间距600mm。
在架体四角每隔一个步距加一道三角撑杆。
架体四周外及顶棚满挂竹笆片。
在适当位置留设一道门,尺寸为1000mm×2000mm,门上加锁。
五、安全注意事项1.相邻竹竿纵、横向搭接都不得在同一跨内,搭接接头的长度应保证不少于8倍平均直径,并有三道绑扎。
2.搭设架体时必须注意安全,不得违章操作,作业人员及操作规程应符合相关规定。
六、特殊处理因本工程工期紧张,为不延误工程的施工工期,要求在变压器不断电的情况下搭设防护棚,搭设时要求采取相关的防触电安全防护措施,保证人员安全。
七、搭设示意图变压器防护棚平面示意图竹笆片剖面图竹笆片。
变压器防护棚方施工方案(推荐阅读)
变压器防护棚方施工方案(推荐阅读)第一篇:变压器防护棚方施工方案一、工程概况本项目位于天津市南开区南门外大街,其中B地块住宅项目西侧为南开区南开二马路以,南侧为服装街(南开一纬路),北侧为B地块办公楼,东侧为B地块商业。
拟建设7栋25层至33层的公寓。
占地面积约22033.6平米。
工程总建筑面积约为105190平方米,其中地上总建筑面积:70000平方米,地上住宅建筑面积68000m2,住宅配套建筑面积2000m2,地下建筑面积35190m2。
二、变压器位置现场西侧南开二马路边现有建设单位提供的400KVA变压器一台,因无法满足现场施工用电需要,计划增容,在该变压器旁增加一台400KVA变压器。
变压器紧贴现场围档,变压器位于4号楼塔吊的大臂旋转半径之内,同时4号楼(高60米左右)离变压器不足20米,为防止高空坠物及它物品碰撞变压器,且根据安全用电要求,变压器需做隔离防护棚。
变压器位于现场主出入口北侧(南开二马路),位于人行便道上,现场围档与马路牙之间约2.5m。
三、临电增容及切改时间根据建设单位安排,将于近期进行临电增容及切改施工,具体要求如下:1、第1天:电力队伍勘查现场,确定入地电缆路由、南开二马路侧两台变台位置、南门外大街侧变台位置、服装街立杆位置。
总承包配合清理,服装街街心路面石材下有混凝土板;2、第2~3天:挖沟(申请停电时间考虑整改、重新搭设防护时间);3、4~5天:挖杆坑;4、6~7天:立杆搭变台;5、8~9天:放电缆立杆;6、10天:装表班安装表杆;办理停电;7、11~13天:整改防护、拆除外线及电线杆,清运回填;总包做变压器防护; 8、14天:变压器试验; 9、15天:送电。
四、增容及切改期间安排根据建设单位安排,将于近期进行增容及高压电切改,期间将停电,并需要搭设防护棚。
1、增空及切改期间生产安排根据目前进度情况,在此期间,现阶段我方主要进行破桩头施工,另外现场办公需要用电。
变压器防护棚施工方案样板
变压器防护棚施工方案样板变压器防护棚是保护电力变压器的专门设施,在电力系统中起着重要的作用。
本文将介绍变压器防护棚的施工方案,包括施工前期准备、施工材料选购、施工步骤、安装注意事项等内容。
施工前期准备建筑设计方案在施工前期,需要绘制变压器防护棚的建筑设计方案。
建筑设计方案要符合相关的建筑规范和电力行业标准要求,实现变压器防护的目的。
建筑设计方案应考虑以下因素:•变压器安装尺寸,包括变压器高度、宽度、长度等•变压器运行过程中的散热问题•防护棚内部空间布局•材料选择建筑设计方案应交给相关部门进行审核。
工程图纸准备在建筑设计方案获得相关部门的批准之后,需要开始制作防护棚的具体工程图纸。
工程图纸应包括方案图、平面图、立面图、构造图、详图、装配图等,以及防雷和接地装置安装图、通风装置安装图等。
所有图纸要经过验收后才能进入施工环节。
施工人员培训在进入施工阶段之前,需要对施工人员进行相应的工作培训。
施工人员应掌握相关的建筑及安装技术和规范,理解工程图纸的设计意图,掌握相关的安全操作规程。
施工材料选购钢材钢材是变压器防护棚的重要材料之一。
选用适当的材料能够确保防护棚的稳定性和安全性,同时也能提高防火和防雷防盗的能力。
常见的钢材品种有Q235、Q345、Q420等,选用时需要考虑防护棚的内部空间和变压器的安装尺寸,清理它们的防护要求,根据产品使用要求确定材质厚度、规格等。
沥青防水卷材沥青防水卷材也是防护棚的重要构成材料。
沥青防水卷材具有防水防潮、耐腐蚀、防腐蚀等优点,适用于各种种属入防护棚。
在选购沥青防水卷材时,应注重选择卷材的板厚、质地、安装环境等因素,确保其能够达到预期的防水效果。
强化玻璃施工防护棚的窗户需要选用强化玻璃,确保其耐冲击、防爆、安全性能等要求。
在选购强化玻璃时,应根据窗户的大小、摆放方向、所处环境、周边情况等多个因素进行综合比较,选择合适的产品质量。
施工步骤基础和地基在施工防护棚之前,需要先建造防护棚的基础和地基,确保防护棚安装后的稳定性。
施工现场变压器防护棚搭设施工方案范本(二篇)
施工现场变压器防护棚搭设施工方案范本1工程概况施工现场布置___台高压变压器,设置在施工现场的西侧,靠近岭后街。
为了保证在工程施工过程中用电安全,故在变压器四周设置防护棚。
变压器距地面高度___米,电线杆___高压电线的横担距地面高度为___米。
2编制依据2.1《施工现场临时用电安全技术规范》(JGJ46-___)2.2施工现场的实际情况及周围环境;2.3我公司建立的质量、环境、职业健康安全管理体系。
3施工方案3.1防护棚采用小头直径不小于___mm,大头直径不小于___mm的杉竿及___mm厚覆膜多层板搭设,形成一个全封闭的防护架体。
杉竿底部埋入根部基础中,顶棚采用杉竿和双层脚手板防护。
做法详见附图3.2脚手架顶端高过高压线___m。
架体距高压线应不小于___m。
3.3宽度600______mm,深度___mm,用C20细石混凝土浇筑密实3.4说明:防护棚内部进行场平,C20混凝土硬化。
3施工材料要求3.1木杆:选用剥皮的杉篙,小头直径不小于___mm,大头直径不小于___mm。
腐朽、折裂、枯节的木杆,一律禁止使用。
3.2围护用的覆膜多层板采用___mm厚的干燥板。
3.3连接用的铅丝采用8#规格。
4 施工准备4.1现场准备4.1.1 防护架搭设前清除场地的障碍物,场地夯实平整使排水通畅。
4.1.2 在搭设防护架时,现场电工、安全员及班组长必须在现场旁站监督施工。
若变压器已通电,必须先切断变压器的电源,然后施工。
4.1.3 防护架搭设前对周边过道设置围挡、警示标志,并设专人看护,提醒过往行人。
4.1.4防护架搭设前,必须是变压器___完毕,且验收合格后,方可搭设,避免搭设后返工。
4.2 技术准备4.2.1 了解项目施工的具体情况及施工步骤。
4.2.2 熟悉防护架搭设的安全技术规程。
4.2.3 要向操作人员进行详细的技术交底和安全交底。
4.3 人员准备4.3.1 防护架施工设专业架子工长负责,对其___、拆除、检查和围护设安全监督检查人员,确保防护架的搭设和使用符合设计要求。
施工现场变压器防护棚搭设施工方案
施工现场变压器防护棚搭设施工方案为了保护施工现场的变压器,我们需要搭设一个防护棚。
防护棚的主要作用是防止变压器受到外界环境的侵蚀,确保变压器的正常运行。
下面是一个施工方案的概述:1.选址:在施工现场选取一个适当的位置搭设防护棚。
位置应远离各种潜在的危险源,例如高温设备、易燃物等。
同时,选择一个地势较高、排水良好的区域,避免雨水积存。
2.结构设计:防护棚的结构应该稳固且可靠,能够承受各种恶劣天气条件下的冲击。
使用耐候钢材料作为框架,加固棚体的抗风抗倾倒能力。
然后使用透明的塑料膜作为棚体的覆盖材料,保证变压器能够获得足够的光照。
3.建筑布局:防护棚应有足够的宽度和高度,以容纳变压器及其周围的设备。
在布局方面,需要考虑变压器的通风和散热需求,避免过密的布置导致变压器过热。
同时,在布局上应尽量保持整洁有序,方便维护和管理。
4.增加水雨防护设施:由于施工现场环境往往复杂多变,防护棚的关键是要有效防水。
因此,在防护棚的设计中应该考虑到雨水排出的问题。
可以通过在棚体周围设置排水沟,以确保雨水顺畅排出,避免积水。
5.增加防尘措施:为了保护变压器不受尘土的影响,需要在防护棚的周围设置防尘措施。
例如,在棚体的入口处设置过滤网,阻挡大颗粒的灰尘进入,同时定期清洁防尘设备,确保其正常使用。
6.增加防盗设备:为了保护变压器的安全,也需要在防护棚中增加一些防盗措施。
例如,在棚体的出入口处增加防盗门和防盗锁,确保只有授权人员才能进入棚体。
以上是一个关于施工现场变压器防护棚的施工方案的概述。
施工方案的具体实施要根据具体的场地和需求来调整和完善。
最终的目标是确保变压器的安全和正常运行,并保护施工现场其他设备的安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
解决方案编号:LX-FS-A44057
变压器防护棚搭设施工方案标准范
本
In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior or
activity reaches the specified standard
编写:_________________________
审批:_________________________
时间:________年_____月_____日
A4打印/ 新修订/ 完整/ 内容可编辑
变压器防护棚搭设施工方案标准范
本
使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。
资料内容可按真实状况进行条款调整,套用时请仔细阅读。
一、编制依据
《施工现场临时用电安全技术规范》—JGJ46-2005
《建筑施工安全检查标准》—JGJ59-99
施工现场的实际情况及周围环境
二、工程概况
拟建的志高新城.凯旋首府工程由淮南志高实业有限公司投资建设。
为了保证在工程施工过程中的安全,根据现场实际情况,在变压器四周设置防护棚。
本工程是工程用电变压器围护工程,沿变压器形状,
周边离开一定安全距离搭设长度10米,宽度5米,高度约12米的安全防护棚。
三、施工条件
因施工场地制约,变压器设在离1#楼西面汽车坡道剪力墙直线距离2.8米处,距离自编号1#塔吊直线距离30米,塔吊臂长45米,变压器在塔吊工作范围内。
根据《施工现场临时用电安全技术规范》及生产需要,为防止塔吊在运行时对变压器发生碰撞,决定对变压器采取四周搭设防护架保护措施,以确保工程安全施工。
四、防护棚的搭设如下图所示
1. 材料准备:干竹,竹笆,安全网,缆风绳,铁丝,水泥,砂石料。
2. 工具及人员准备:搭架工具,安全带、安全帽,搭设专业人员已准备充分。
3. 防护棚搭设工序流程
放线→挖坑立杆→固定立杆→绑扎立杆→设置斜撑→满挂竹笆→满挂安全网
⑴、立杆
①. 立杆的底端用C20细石混凝土浇捣硬化。
②. 立杆挖沟槽宽500mm大端埋深地下1000㎜,上部搭接时大头与小头搭接,搭接长度应大于1000㎜,绑扎不少于3道。
立杆搭接错开不小于1000㎜,立杆间距,400㎜,高度为12000㎜;防护架顶板离高压线垂直距离大于2000㎜,防护架距
离变压器最外侧水平间距大于2000㎜。
⑵、横杆
横杆绑扎在立杆外侧,第一步距地面200㎜,以上间距为800㎜。
搭接部位应错开800㎜,防护棚转角处水平杆伸出防护棚外不小于100㎜。
⑶、斜撑
电线杆的防护棚在架子外立面四周和拐角设立斜撑。
斜撑与地面的夹角为45度(不大于60度),以防止架子倾覆倒塌。
⑷、保护棚外立面四面设两道安全警示牌,警示牌用竹胶板制作,均刷黄黑相间油漆。
⑸、保护棚外侧距地3000㎜处四面悬挂“高压危险,切勿靠近!”警示牌,悬挂高度一致,两端间距一致。
⑹、防护棚内和外围四周用100厚C20细石砼
硬化(外扩1000mm)。
⑺、检修口
防护棚底部留设宽800㎜×高2000㎜的检修口木门,平时加锁封闭,仅供设备检修、维护人员进出使用。
在检修口上部悬挂警示牌。
⑻、防护棚顶部和转角处安装红色闪烁警示灯,保证夜间塔吊工作的安全。
⑼、在防护棚四角的中部均设置缆风绳作固定架子作用,缆风绳采用6㎜的钢丝绳。
⑽、防护棚外侧3000㎜以下先用竹笆围护,然后加设密目安全网。
3000㎜以上直接挂密目安全网围护。
顶棚分2层防护,先盖石棉瓦作防雨防护再设竹笆进行安全防护。
五、防护棚搭设质量要求
1、立杆垂直,间距均匀,立杆凸出顶部高度一
致。
2、顶盖挑出部分尺寸一致,侧面一条线。
3、横杆水平、间距均匀,每根横杆上口保持在同一水平线。
六、劳动力和材料组织
1、劳力
本工程拟投入劳动力5人。
根据现场施工环境情况,综合考虑安全保障,计划3天完成。
2、主要材料
①.干竹 3000米。
②.密目安全网 400平米。
③. 缆风绳 80米。
④. 铁丝 100公斤。
⑤. 石棉瓦。
50块。
⑥. 木门、小五金。
⑦. 警示灯,电线、PPC套管。
七、安全措施
1、有安全员做好安全技术交底,搭设时必须由安全员现场指挥。
使用的竹子必须干透。
2、搭设防护棚前必须经有关部门同意,施工时必须切断电源。
3、搭设人员必须身体健康,经过培训考核合格后方可持证上岗。
搭设时不得酒后或服用其它不宜进行高空作业的药物后上岗。
4、防护棚内必须保持整洁,不得乱放材料堆积杂物。
5、变压器运行时,应进行日常巡视检查,并做好记录。
未经允许不得任意进入。
6、施工时必须佩戴好安全帽、安全带,穿好防滑鞋,合理使用安全防护用品。
7、防护棚立杆必须埋入地面1000㎜以上。
所挖的坑回填时回填土必须夯实。
8、当有六级以上大风和下雨天气时,不得进行防护棚搭设施工。
9、当有六级以上大风和下雨后必须对防护棚进行安全检查。
10、在防护棚附近进行电、气焊时,必须有防火措施和专人看守。
