发电机出线小室及封闭母线安装

合集下载

封闭式母线安装施工工法

封闭式母线安装施工工法

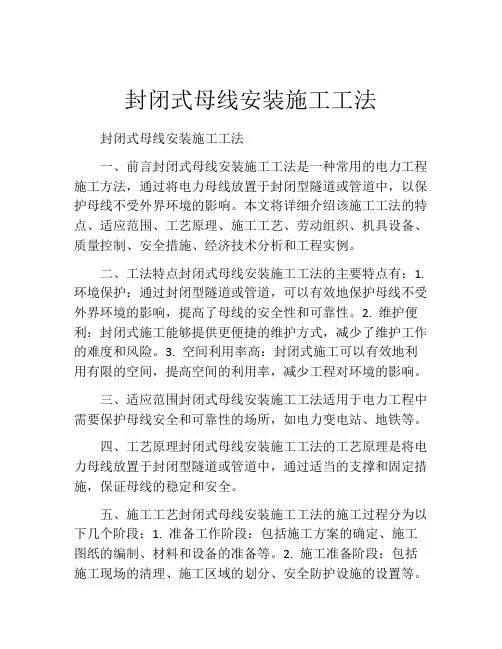

封闭式母线安装施工工法封闭式母线安装施工工法一、前言封闭式母线安装施工工法是一种常用的电力工程施工方法,通过将电力母线放置于封闭型隧道或管道中,以保护母线不受外界环境的影响。

本文将详细介绍该施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。

二、工法特点封闭式母线安装施工工法的主要特点有:1. 环境保护:通过封闭型隧道或管道,可以有效地保护母线不受外界环境的影响,提高了母线的安全性和可靠性。

2. 维护便利:封闭式施工能够提供更便捷的维护方式,减少了维护工作的难度和风险。

3. 空间利用率高:封闭式施工可以有效地利用有限的空间,提高空间的利用率,减少工程对环境的影响。

三、适应范围封闭式母线安装施工工法适用于电力工程中需要保护母线安全和可靠性的场所,如电力变电站、地铁等。

四、工艺原理封闭式母线安装施工工法的工艺原理是将电力母线放置于封闭型隧道或管道中,通过适当的支撑和固定措施,保证母线的稳定和安全。

五、施工工艺封闭式母线安装施工工法的施工过程分为以下几个阶段:1. 准备工作阶段:包括施工方案的确定、施工图纸的编制、材料和设备的准备等。

2. 施工准备阶段:包括施工现场的清理、施工区域的划分、安全防护设施的设置等。

3. 母线安装阶段:包括母线的制造加工、装配调试、放置到封闭型隧道或管道中,以及支撑和固定等。

4. 施工验收阶段:包括对施工质量和工程安全的检查,并进行必要的修补和整改。

六、劳动组织封闭式母线安装施工工法的劳动组织主要涉及施工人员的安排和管理,以确保施工过程的顺利进行。

七、机具设备封闭式母线安装施工工法所需的机具设备包括母线制造加工设备、施工现场设备(如吊车、起重机、搬运机械等),以及必要的测量仪器等。

八、质量控制为保证封闭式母线安装施工工法的质量,需要采取一系列的质量控制方法和措施,包括施工过程中的质量检查,材料的质量检验,工序工艺的控制,以及施工质量记录的管理等。

发电机主封闭母线安装的施工方法及步骤

发电机主封闭母线安装的施工方法及步骤

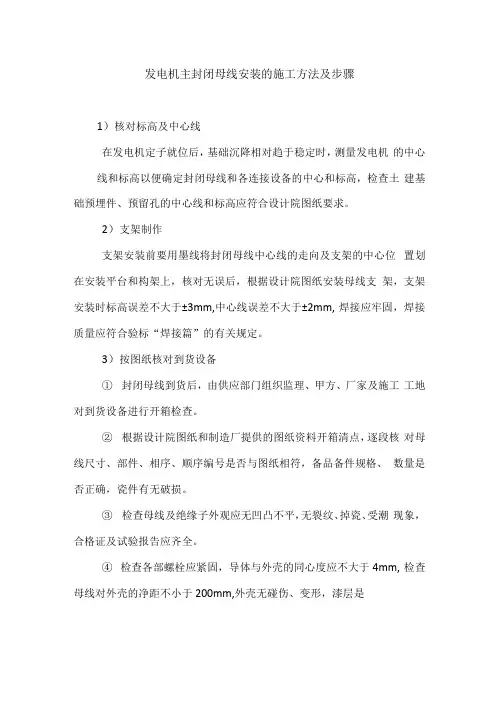

发电机主封闭母线安装的施工方法及步骤1)核对标高及中心线在发电机定子就位后,基础沉降相对趋于稳定时,测量发电机的中心线和标高以便确定封闭母线和各连接设备的中心和标高,检查土建基础预埋件、预留孔的中心线和标高应符合设计院图纸要求。

2)支架制作支架安装前要用墨线将封闭母线中心线的走向及支架的中心位置划在安装平台和构架上,核对无误后,根据设计院图纸安装母线支架,支架安装时标高误差不大于±3mm,中心线误差不大于±2mm, 焊接应牢固,焊接质量应符合验标“焊接篇”的有关规定。

3)按图纸核对到货设备①封闭母线到货后,由供应部门组织监理、甲方、厂家及施工工地对到货设备进行开箱检查。

②根据设计院图纸和制造厂提供的图纸资料开箱清点,逐段核对母线尺寸、部件、相序、顺序编号是否与图纸相符,备品备件规格、数量是否正确,瓷件有无破损。

③检查母线及绝缘子外观应无凹凸不平,无裂纹、掉瓷、受潮现象,合格证及试验报告应齐全。

④ 检查各部螺栓应紧固,导体与外壳的同心度应不大于4mm, 检查母线对外壳的净距不小于200mm,外壳无碰伤、变形,漆层是否完好。

⑤检查中发现问题应及时填写设备缺陷单并经各方签字认可。

4)封闭母线分段就位①在每一母线单元外壳上,均有制造厂的母线单元的相序号和顺序号,次编号应与制造厂图纸相对应。

②按母线相序及顺序号吊装,吊装应从发电机侧开始向主变及高厂变方向安装,吊装就位时,每一段头尾不能倒置。

③ 吊装时采用尼龙绳或套有橡胶管的钢丝绳吊至相应位置。

5)封闭母线调整①每段母线放置在其相应位置后,应仔细丈量各段母线的尺寸, 当出现误差时要按比例分配在各个断口上。

②封闭母线安装应先从发电机出线下面开始找正、定位。

③在组装过程中应使各相瓷瓶的位置保持一致,避免有明显的弯曲,使瓷瓶受额外的应力而损坏。

用干燥的压缩空气吹扫母线内部,清除杂物灰尘。

④调整两段外壳的中心线,使距离基本相同,误差不超过土5mm。

发电机电压配电装置及母线安装方案

发电机电压配电装置及母线安装方案

发电机电压配电装置及母线安装方案1、概述本工程发电机出口电压为13.8KV,发电机电压配电装置主要由离相母线、发电机出口断路器、发电机出口高压开关柜,电流互感器及电压互感器组成。

工作范围包括3台套发电机电压配电装置及其附属配套设备的现场运输、就位、安装、设备及设备间的所有电气连接、设备接地端子与电站接地网的连接、母线支吊架的安装和设备的调试、现场试验和试运行等工作。

2、安装流程发电机电压配电装置及母线安装流程见下图:发电机电压配电装置及母线安装流程图3、施工工艺及技术措施3.1、施工准备1、根据相关技术规范及图纸编写施工技术措施并报批;2、组织所有安装人员熟悉施工图纸和施工措施,并进行技术交底;3、准备施工中所用的设备及施工临时工器具等;根据设计图纸测量共箱母线安装高程及桩号,校核母线预留孔位置正确;4、组织人员清点并检查设备的型号规格、数量及附件是否与设计图纸相符,有无缺陷等。

设备技术文件应齐全。

检查设备型号、规格和数量应符合设计和设备技术文件的要求,并有出厂合格证书及必要的出厂试验记录。

机电设备应无变形、损伤和锈蚀。

3.2、施工工艺细节说明1、设备运输及吊装发电电压设备用载重汽车运至安装间后,利用厂房桥机吊至相应机组段母线层,利用液压转运车转运到安装部位进行就位、安装。

2、施工用电在施工现场布置1个电源箱,电焊机等施工设备用电取自该电源箱,在施工现场布置足够的临时照明。

局部照明采用36V低压行灯照明。

3、施工布置施工现场布置一个工具房,存放母线的一些附件及施工工器具等。

4、施工消防根据现场实际需要布置手提式干粉灭火器。

5、母线构架安装(1)按照施工图纸的设计,根据已定好的基准桩号和高程确定每个构架的安装位置并进行安装、焊接,构架的焊接由专业焊工进行。

(2)在构架的焊接过程中,对构架的垂直度、水平度进行检测,以保证构架的安装质量。

(3)吊架安装时,只安装立柱,在母线就位后再进行支撑横梁的安装。

封闭式母线安装施工工法(2)

封闭式母线安装施工工法(2)

封闭式母线安装施工工法封闭式母线安装施工工法一、前言随着工业电力需求不断增加,传统的电力配电系统已经无法满足安全、高效、可靠的需求。

封闭式母线作为一种新型电力配电系统,具有安全可靠、占地少、维护成本低的特点,得到了广泛应用。

本文将介绍封闭式母线安装施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。

二、工法特点封闭式母线安装施工工法具有以下特点:1. 空间利用率高:相比传统的电缆敷设方式,封闭式母线安装所需的空间更少,能够最大限度地减少设备占地面积。

2. 通信可靠性强:由于母线外壳采用封闭结构,能够有效防止外界干扰和电磁波的干扰,提高通信系统的可靠性。

3. 维护成本低:封闭式母线采用模块化设计,方便日常维护和检修,减少维护成本。

4. 安全性好:封闭式母线安装后能够有效隔离人员与高压设备之间的直接接触,降低事故风险。

三、适应范围封闭式母线安装施工工法适用于各类大型工业项目,如电力厂、化工厂、钢铁厂、高端制造业等。

特别适用于安全性要求高、电力负荷大的场所。

四、工艺原理封闭式母线安装施工工法通过将母线及其附件预先安装在封闭式隔离设备中,然后将隔离设备与设备间的电源、负荷连接起来,实现电力的传输和配电。

其理论依据是封闭式隔离设备能够有效隔离高压电源,提高安全性和可靠性。

五、施工工艺1. 施工准备:确定施工方案,编制施工图纸,搬运和准备所需的材料和设备。

2. 设备安装:根据设计方案,进行隔离设备的安装,包括固定、定位、接地等。

3.母线安装:连接隔离设备与设备间的电源和负荷,进行母线的预装、连接、固定等工作。

4. 接地与电气连接:对母线的金属外壳进行接地处理,对电源和负荷进行导通测试。

5. 绝缘处理与测试:对母线与设备之间的绝缘进行处理,进行绝缘测试,确保安全可靠。

6. 系统测试与调试:对整个封闭式母线系统进行测试与调试,确保正常运行。

六、劳动组织封闭式母线安装施工需要组织工程师、技术员、电工、焊工等多种技术人员和劳动力合作进行。

发电机出线小室及封闭母线安装(已修改)

发电机出线小室及封闭母线安装(已修改)

目录1.作业任务 (1)2.编制依据 (1)3.作业准备和条件 (2)4.作业方法及安全、质量控制措施 (4)5.作业质量标准及检验要求 (8)6.技术记录要求 (9)7.工程建设强制性条文标准 (9)8.安全管理 (9)9.绿色施工 (13)10.有关计算及分析 (16)11.附录 (16)1.作业任务1.1作业项目概况及范围******2×350MW冷热电多联供工程,本期安装两台发电机组,我单位安装#1发电机组。

本作业指导书为#1发电机组的发电机电气及引出线安装。

主要安装设备有发电机出线主回路离相封闭母线安装,厂用分支离相封闭母线安装,励磁分支回路离相母线安装、PT柜安装及PT分支母线安装,交、直流励磁回路共箱母线安装,励磁变压器安装,发电机中性点设备安装,励磁柜安装等。

1.2主要工程量1.3工期要求发电机引出线及封闭母线的安装要满足项目部三级网络施工计划。

2.编制依据2.1 《电气装置安装工程母线装置施工及验收规范》GB 50149-2010;2.2 《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB 50171-2012;2.3 《电气装置安装工程接地装置施工及验收规范》GB 50169-2016;2.4《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GB 50148-2010;2.5《电气装置安装工程质量检验及评定规程》DL/T5161.1~5161.17-2018;2.6《工程建设标准强制性条文》(电力工程部分);2.7《电力建设安全工作规程》(第1部分:火力发电)DL5009.1-2014;2.8 《火电工程达标投产验收规程》DL5277-2012;2.9《施工现场临时用电安全技术规范》JGJ46-2005;2.10《防止电力生产事故的二十五项重点要求》;2.11厂家资料及技术说明;2.12东北省电力勘测设计研究院有限公司设计的工程图纸;2.13《*******2×350MW冷热电多联供工程安装A标段施工组织总设计》;2.14《********2×350MW冷热电多联供工程安装A标段电气专业施工组织设计》。

封闭式母线安装工艺流程

封闭式母线安装工艺流程

封闭式母线安装工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!封闭式母线安装工艺流程详解封闭式母线,又称为密集型母线槽,是一种高效、安全的电力传输设备。

电厂发电机封闭母线安装施工技术措施

电厂发电机封闭母线安装施工技术措施

4#机封闭母线安装施工技术措施1、工程概况:1.1某铝电2X300MW工程#4机组,其主封母、#4高压厂用变、备用变低压侧6KV开关柜的共箱母线、励磁交直流共箱母线由北京某封闭母线厂生产,励磁变及交直流励磁柜由南瑞集团电气控制分公司生产,1.2主封母安装在汽机岛6.3m层33轴和34轴之间,从发电机出口连接至主变压器低压侧。

厂用分支母线从主封母连接至厂高变高压侧。

励磁分支从主封母连接至励磁变压器高压侧。

直流励磁封母安装在汽机岛6.3m层,从发电机转子滑环连接至励磁柜。

1.3主要工作量:主回路封闭母线159米分支回路封闭母线52米6KV共箱母线202米交直流励磁母线21.5米电压互感器柜(PT柜)3面中性点接地变压器及电阻柜1面励磁变压器1台交流进线柜1面可控硅整流装置3面灭磁开关柜1面非线性电阻柜1面2、编制依据2.1北京良乡封闭母线厂提供的《离相封闭母线、共箱封闭母线安装图册》。

2.2北京良乡封闭母线厂《直流励磁母线安装图册》。

2.3《发电机小室布置及封闭母线安装》F1192S—D0301。

2.4《高压厂变、起动/备用变低压侧共箱母线安装》F1192S—D0303。

2.5《电气装置安装工程质量检验及评定规程》(DL/T 5161.1~5161.17—2002)2.6《电力建设安全工作规程》(DL5009.1—2002)2.7《电气装置安装工程施工及验收规范》(GB50169—92)2.8 已审批的《电气专业施工组织设计》。

3、作业前的条件及要求3.1施工组织班长:技术员:班组成员:质量员:安全员:3.2工器具的准备扳手8 、12 各2把力矩扳手0~200N.m 2把梅花扳手1套套筒扳手1套改锥2把木锤1把钢丝刷2把尼龙绳l=20m 2条焊具1套割具1套千斤顶2T 4台倒链2T、5T 各2台铁水平1把线锥1个角尺量程150mm 1把钢板尺量程1m 1把卷尺量程10米1把塞尺0.05×10mm 1把水平仪1台摇表2500V 1块氩弧焊机1台手提电焊机1台砂轮切割机1台吸尘器 1.5KW 1台3.3作业条件3.3.1所有与封闭母线安装有关的土建工程已完工,土建基础的预埋铁件、预留孔洞的中心线、标高及尺寸符合安装图册要求。

封闭母线安装方案

封闭母线安装方案

封闭母线安装方案一、设计原则1.安全性原则:封闭母线安装方案的首要原则是确保系统的安全性。

在设计过程中应考虑母线系统的负荷能力、短路能力等指标,保证系统在正常运行和故障情况下的安全性。

2.稳定性原则:封闭母线安装方案应保证系统的稳定性,避免因电流过大或过载等原因导致电压波动或系统失效的情况发生。

3.可靠性原则:封闭母线安装方案应确保系统的可靠性,降低电力故障和停电的风险,并提供备用供电方案以应对突发情况。

4.经济性原则:封闭母线安装方案应在满足安全和可靠性要求的前提下,尽可能减少材料和成本,提高设备的利用率和经济效益。

二、施工步骤1.前期准备:施工前,必须进行现场勘察和测量,确定封闭母线的走向、长度和安装位置等。

同时,还需要制定详细的施工方案和施工进度计划。

2.母线管道的安装:首先需要清理和整理管道走向的通道,确保母线管道的畅通。

然后,根据设计要求,按照导线截面和走向的要求进行管道的布置和固定,确保管道的安全和稳定。

3.母线的安装:在管道布置完成后,可以进行母线的安装工作。

首先需要将母线通过分段的方式逐段安装到管道中,注意在母线连接处采用合适的接头和导体固定装置。

4.母线接地和绝缘处理:在母线安装完毕后,需要进行母线接地和绝缘处理的工作。

接地处理包括选择合适的接地方式和接地装置,并确保接地系统的可靠性。

绝缘处理主要是在母线与管道接触处采用合适的绝缘材料进行包裹,避免电气火灾的发生。

5.检验和验收:在安装完毕后,需要进行封闭母线系统的质量检验和验收工作。

检验内容包括母线系统的电阻测试、绝缘测试、接地测试等,以确保系统的安全和稳定。

三、设备选型1.母线管道:封闭母线采用金属管道进行布置,一般选用镀锌钢管、不锈钢管、铝合金管等材料。

管道的选择应根据导线截面和走向的要求,以及环境的要求进行合理选用。

2.母线接头:母线接头一般采用铝合金材料制成,具有良好的导电性能和耐腐蚀能力。

接头的选型应根据母线的截面和连接方式来确定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

作业指导书编号:JC01-DQ—01(01)工程名称:农二师绿原工业园2×135MW热电联产项目作业项目名称:#1机组发电机出线小室及封闭母线安装编制单位:中国能建安徽电建一公司新疆金川总包项目部电仪科批准:安全:质量:工程:审核:编制:时间:时间:时间:时间:时间:时间:出版日期版次目录1作业任务 (1)2 编写依据 (2)3 作业准备和条件 (2)4作业方法及安全、质量控制措施 (4)5作业质量标准及检验要求 (11)6技术资料要求 (13)7危险源、环境因素辨识及防范措施、文明施工标准 (14)8有关计算及其分析 (17)9附录 (17)1作业任务1.1工程概况新疆金川热电2×135MW超高压、中间再热、抽汽凝汽式空冷汽轮发电机组配2×490t/h 超高压、一次中间再热燃煤锅炉。

新建两台135MW机组,均以发电机—双绕组变压器组方式通过170MVA的主变压器接入220kV系统, 两台机设一台高压起动/备用变压器, 起动/备用电源引自220kV屋外配电装置。

本期220kV屋外敞开式配电装置规划4回出线,本期建设2回出线。

两台机组均采用发电机-变压器组单元接线,经主变压器升压至220kV后接入厂内新建的220kV屋外配电装置,再接入220kV系统。

发电机出口不设断路器或负荷开关,发电机与主变压器采用全连式离相封闭母线相连接。

主变压器采用220kV三相式双绕组变压器,额定容量为170MVA。

本作业指导书施工范围主要包括:#1机发电机出线小室电气设备安装以及离相封闭母线、6kV共箱母线、交流励磁母线、直流励磁母线安装。

1.2 主要工作量编号名称单位数量备注1 #1机发电机主回路封母三相米50 外壳ø750*6,导体ø300*122 #1机分支回路封母三相米8 外壳ø650*6,导体ø150*103 发电机中性点回路封闭母线米8外壳ø550*5,导体60*5(铜排)4 #1机6kV共箱母线米305 #1机交流励磁母线米106 #1机直流励磁母线米 47 #1机槽型铜母线米42 2-【175*80*88 启备变回路共箱母线米89 发电机侧PT-LA设备组合柜面 310 发电机中性点柜面 111 励磁变压器面 112 外壳短路板套 513 发电机中性点连箱套 114 微正压装置套 115 槽型母线连接结构套 616 发电机连接结构套 617 励磁柜面 418 封闭母线支撑结构套1819 槽钢米58 用于基础设备安装20 电缆米30 ZRC-YJV-0.6/1KV -1*185 (每项6根、每根5米)1.3工期要求根据项目部三级网络计划,满足施工计划进度要求。

2 编写依据2.1施工组织总设计、施工组织专业设计;2.2 新疆电力设计院设计图纸2.3《电气装置安装工程质量检验及评定规程》DL/T5161.1~17-2002;2.4《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB50171-92;2.5《电气装置安装工程母线装置施工及验收规范》GBJ149-90;2.6《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148-90;2.7《电气装置安装工程电气设备交接试验标准》GB50150-2006;2.8《电力建设安全工作规程》(第一部分:火力发电厂)DL5009.1-2002;2.9《工程建设标准强制性条文》(电力工程部分);3 作业准备和条件3.1技术准备3.1.1施工前图纸应经过专业会审和综合会审。

3.1.2所需用材料均应到现场,且应经验收合格。

3.1.3熟悉设备安装现场、接受作业指导书的技术交底。

3.1.4认真收集厂家技术资料,对有特殊要求的设备,尽早作好技术准备。

3.2作业人员3.2.1作业人员配置序号工种数量要求备注1 技术负责人 12 生产负责人 13 技术员 14 安全员 1 持证上岗5 质检员 1 持证上岗6 厂用安装工 6 持特殊工种上岗证7 电焊工 1 持特殊工种上岗证8 氩弧焊工 1 持特殊工种上岗证9 起重工 4 持特殊工种上岗证10 架子工 4 持证上岗11 吊车驾驶员 1 持证上岗3.2.2人员分工1)在整个施工过程中,生产经理负责劳动力的调配,加班加点的决定,施工过程的安全、质量、进度等的监督,解决需外工程处配合的问题。

2)工程处安全员负责施工环境及施工过程的安全检查与监督。

若发现安全隐患,及时责令班组停工整改。

3)工程处质检员负责对施工过程中的施工质量进行检查监督,发现质量问题,责令班组停工整改,将质量问题控制在过程中,以免事后造成大工作量返工。

4)班长在整个施工过程中负责本班工作的安排,并对本班所从事工作的安全、质量、进度等负主责,做好施工过程记录。

5)技术员负责处理整个施工过程的技术问题,把自己不能处理的有关问题及时反映至主任工程师。

并监督施工过程的安全、质量、进度,办理验收监证。

3.3材料、设备准备名称数量备注白布20平方米棉纱10千克蓝鲸雨布100平方米无水乙醇10瓶导电膏5盒碗型钢丝刷30只100mm沥青漆5公斤3.4主要机具3.4.1起重工具名称规格数量汽车吊25吨1台链条葫芦1吨3米4只1吨6米2只2吨3米2只3.4.2主要工具名称数量备注氩弧焊机1台在合格有效期内交流电焊机一台在合格有效期内力矩扳手1套在合格有效期内活动扳手4套组合工具2套手电筒2个卷尺2把5米水准仪1套在合格有效期内线锤2只5米水平尺2把600mm3.5作业条件3.5.1力能供应供水、供电、齐全。

3.5.2场地安装周围建筑施工完成,场地平整,安装周围场地方便吊车进出。

3.5.3上道工序要求建筑A 排外离相母线钢结构施工完成,并经验收合格,具备交安条件,土建室内部分埋件齐全,位置准确。

3.5.4工作环境气候、温度、湿度、交叉及相邻作业面状况符合安装要求,施工现场应有足够的照明和通风条件。

土建预埋及孔洞已经过核对且符合要求,已做好安全防护措施。

3.5.5临时工作设施离相母线安装需要搭设脚手架,脚手架的安装需由专业架子工完成,搭设方式由电仪人员确定。

脚手架的搭设要牢固,位置和高度合理,方便安装工作的进行。

搭设完成后,在脚手架上铺满竹琶并绑扎牢固,最后由架业和电仪安全员一起进行验收。

验收合格后,挂牌后方可使用。

施工临时设施、模板及建筑废料等清理干净,施工用道路畅通,盖板齐全。

3.5.6安全防护设施和用品绝缘球鞋 电焊手套 安全帽 防太阳眼镜 有色眼镜 防护眼镜 皮手套 布手套 沙手套 脚盖 绝缘手套 安全带 速差自锁器电火焊工 1 1 1 1 1 1 1 1 1 高压厂用安装工1 1 1 1 1 1 1 协议工1111113.5.7其他要求无其他要求4作业方法及安全、质量控制措施4.1作业主体方案本作业主要为离相封闭母线安装以及附属设备安装。

4.2作业方法与步骤 4.2.1设备开箱由物资部组织技术员,会同监理、业主以及制造厂相关人员,根据制造厂和设计院提供的有关图纸资料、装箱单以及离相母线安装图,逐项核对母线尺寸、部件、相序、顺序编号是否与图纸相符,备品、备件规格数量是否正确。

同时做好记录。

检查导体及外壳有无碰伤、裂纹、变形情况,螺接面光洁、平整,连接螺栓紧固,绝缘良好,同时做好记录。

设备开箱清点结束后,由电仪工程处组织将设备由仓库运至现场。

4.2.2安装前的尺寸、标高复测由于离相封闭母线连接准确性要求很高,误差是以毫米为计,因此土建结构的距离、物 品 每 人 配 备 数 量 工种标高出现误差都会给安装带来不便,在安装前必须根据设计及设备情况进行核对、复测。

复测时以设计图纸为依据,测量出离相封闭母线与主变、高厂变、支撑母线钢结构、穿墙孔等处的中心标高,并对预留穿墙孔的尺寸进行复测,如发现土建基础误差较大应进行处理。

经测量出的中心线和标高应用色彩鲜艳的油漆笔做明显的标志。

离相母线的A排外钢梁基础结构由建筑施工,槽钢基础及吊杆由电气施工。

钢梁结构在安装前应对其标高进行复测,钢梁标高正确后,才能在钢梁上施工槽钢基础。

室内励磁母线安装吊杆时,应注意调节螺栓保证悬吊槽钢的标高。

危险点:1)尺寸复核时高空作业人员未正确使用安全带。

2)高处临时通道防护不完善。

3)脚手架搭设不规范。

安全控制措施及注意事项1)高处作业人员正确使用安全带,并挂在上方牢固处。

2)设置通道并需验收合格标识。

3)脚手架作业面应满设木板,临边应有防护。

4.2.3离相母线主回路支架安装发电机主回路离相封闭母线支撑结构安装以A排墙为界包括室内、室外两部分。

其中室内部分采用三相吊架结构5套,两项吊架结构1套,单项吊架结构1套。

室内母线中心标高+3.65米。

室外部分采用三相支持钢梁11套,槽钢长度L=3600mm(8套)槽钢长度L=3100mm(3套),支持结构槽钢下表面安装标高+5.5米,母线标高6.1米注意(其中A 排柱到A0排柱支持结构槽钢下表面安装标高+5.45)。

主回路支架A排外部分安装在建筑安装完毕的钢结构的基础上,焊接厂家配套提供的母线外壳支撑梁。

具体安装图见厂家配套提供的离相封闭母线平断面布置图。

危险点:1)高处作业人员未正确使用安全带。

2)高处临时通道防护不完善。

3)脚手架搭设不规范。

4)采用直立爬梯时梯档未绑扎牢固,间距大于30㎝。

5)高处作业时靠坐防护栏杆。

6)高处作业使用工器具。

7)起吊物未绑牢,偏拉斜吊,吊物未固定时松钩。

安全控制措施及注意事项1)高处作业人员正确使用安全带,并挂在上方牢固处。

2)设置通道并需验收合格标识。

3)脚手架作业面应满设脚手板,临边应有防护4)爬梯搭设应严格按照要求搭设并经验收合格后方可使用。

5)严禁靠坐防护栏杆。

6) 小型工器具存放在随身携带的工具袋中或系安全绳7)起吊物绑挂牢固;吊钩悬挂点应在吊物重心的垂直线上,吊钩钢丝绳应保持垂直;落钩时应防止由于吊物局部着地而引起吊绳偏斜;吊物未固定时严禁松钩4.2.4厂用分支回路基础安装厂用分支回路的A、B、C三相封闭母线分别从主回路的三段母线分段下方引出,高厂变在封母走向的正下方,直接从主回路封母引下来。

具体安装图见设计院及厂家配套提供的离相封闭母线平断面布置图。

危险点:2)高处作业人员未正确使用安全带。

2)离相封闭母线起吊点是否固定牢固。

安全控制措施及注意事项1)高处作业人员正确使用安全带,并挂在上方牢固处。

2)起重作业人员要持证上岗。

3)起吊前编制作业计划,起吊时严格按照作业计划进行。

4.2.5 PT分支回路基础安装PT分支回路封闭母线的A、B、C三相分别从主母线三段母线分段下方引出,在室内封闭封母走向的正下方,直接从主回路封母引下来。

具体安装图见厂家配套提供的离相封闭母线平断面布置图。

相关文档
最新文档
