砌体工程冬期施工方法
砌体工程冬期施工方案

砌体工程冬期施工方案冬季是砌体工程施工的一个特殊季节,由于低温、冰雪等恶劣的天气条件,对施工提出了更高的要求。
为了保障施工质量和进度,下面将提出一份砌体工程冬期施工方案。
一、施工准备1.材料准备:提前储备充足的砌筑材料,确保有足够的库存,特别是水泥、沙子等材料,在冬季可能会供应不稳定。
2.设备准备:检查和维护所有施工设备,确保其正常运行。
特别要注意加热设备的安全性能。
二、施工组织1.指定专人负责冬季施工的组织和协调工作,制定详细的施工计划。
2.提前进行安全教育和培训,让所有施工人员了解冬季施工的注意事项和安全规范,加强冬季施工的安全防护。
三、保温措施1.在砌筑过程中,合理布置加热设备,保证施工现场的温度不低于5℃。
可以采取设置塔房、布局临时工棚等方式加强保暖。
2.对在施工过程中暴露在外的砌体件进行保温处理,例如使用保温棉、保温膜等材料进行包裹。
四、砌体工艺1. 控制砌筑层高:在冬季施工中,每层高度控制在50cm以内,避免砌筑面积过大而导致堆积时间过长。
2.控制水泥浆浇注强度:尽量提高水泥浆的强度,在达到最佳浇注状态以及保证稳定性的前提下,选择较高强度的水泥。
五、保护和维修1.加强对施工现场的保护:冬季施工时,要注意对施工现场进行覆盖保护,避免受到天气的影响。
2.定期检查施工现场的保温措施是否完好,及时进行维修和更换。
六、安全防护措施1.提供安全防护设备:施工现场应提供足够的安全防护设备,如安全帽、防寒服、防滑鞋等。
2.根据天气预报及时安排施工计划,避免在降雪、雨等恶劣天气下施工。
3.建立健全的应急预案,特别是对突发天气变化和设备故障等应急情况有相应的预案和处理措施。
综上所述,冬季砌体工程施工的关键在于保温措施和安全防护。
通过合理的施工组织、科学的砌体工艺和有效的保护措施,可以在严寒的冬季保证施工质量和进度的要求。
同时,也要加强对施工人员的安全教育和培训,提高他们的安全意识,切实做好安全防护工作,确保施工过程的安全性。
冬期砌筑工程施工方法及选择

冬期砌筑工程施工方法及选择1 施工方法有:①外加剂法②冻结法③蓄热法④蒸汽加热法⑤电气加热法⑥暖棚法2 施工方法的选择冬期砌筑工程施工应优先选用外加剂法。
当对保温要求较高或绝缘装饰等有特殊要求的工程,不能采用外加剂法时,可选用冻结法或其他方法。
3 外加剂法冬期施工(常见方法)(1) 外加剂是指在水泥砂浆、水泥混合砂浆中掺入一定量的外加剂,并用这种掺外加剂砂浆进行砌筑的施工方法。
(2) 适用范围:我国外加剂品种较多,但尤以氯盐最便宜,且货源多,所以我国砌筑工程冬期施工大多愿使用氯盐,除有特殊功能要求的工程外,一般工程均可采用外加剂法施工。
(3) 施工操作要点①在砌筑操作时应采用“三一砌砖法”,保证砌体砂浆饱满度,提高砌体强度。
②冬期施工使用的砂浆温度不应低于+5℃。
砖与砂浆的温度最好控制在20℃以内,最大不超过30℃。
③冬期施工砖浇水有困难,可增加砂浆稠度,最大不应超过130mm。
④严格控制砖墙的水平灰缝厚度及竖向灰缝宽度,一般为10mm,不应小于8mm,不大于12mm,砂浆饱满度不低于80%。
⑤墙体每日砌筑高度不超过1.8m 为宜。
⑥脚手眼的留设按常温要求作法。
⑦砌体的转角和纵横交接处应同时砌筑。
如不能,应砌成斜槎,斜槎长度不应小于高度2/3。
如留斜槎有困难,可留直槎,但必须作成阳槎,并设拉结筋。
⑧施工时墙体内留置的施工洞口,洞口边缘距墙的交接处距离不应小于500mm,洞口顶部应设置过梁。
(4) 掺外加剂砂浆砌筑质量要求①掺外加剂砂浆的配制,要按当时的气温条件,砌体的部位,严格控制外加剂的掺加量。
②溶液的配制应设专人负责,用比重计随时测定溶液的浓度。
③砂浆的出机温度不宜超过35℃。
使用时的最低温度不应低于5℃。
④不准用任意增加微沫剂掺量的方法来改善砂浆的和易性。
⑤砂浆配制、计量要准确,应以重量比主。
4 冻结法冬期施工(1) 冻结法是指采用不掺有化学外加剂的普通水泥砂浆或水泥混合砂浆进行砌筑,砌本砌定后,不需加热保温等附加措施的一种冬期施工方法。
砌体工程的冬雨期施工

1.1 砌体工程的冬期施工
1.1 砌体工程的冬期施工
冻结法施工所用砂浆经冻结、融化和硬化三个阶段后,砂浆强 度、砂浆与砖石砌体间的黏结力都有不同程度的降低。砌体在融 化阶段,由于砂浆强度接近于零,将会增加砌体的变形和沉降。所以 对下列结构不宜选用:空斗墙、毛石墙、承受侧压力的砌体,在解 冻期间可能受到振动或动荷载的砌体、在解冻期间不允许发生沉 降的砌体。
1.1 砌体工程的冬期施工
砌筑工程的冬期施工以掺盐砂浆法为主,对保 温绝缘、装饰等方面有特殊要求的工程,可采用冻 结法或其他施工方法。
1.1 砌体工程的冬期施工
1)掺盐砂浆法
掺入盐类的水泥砂浆、水泥混合砂浆或微沫砂浆称为掺 盐砂浆。采用这种砂浆砌筑的方法称为掺盐砂浆法。
(1)掺盐砂浆法的原理和适用范围。掺盐砂浆法就是在砌 筑砂浆内掺入一定数量的抗冻剂(主要有氯化钠和氯化钙,其他 还有亚硝酸钠、碳酸钾和硝酸钙等)来降低水溶液的冰点,以保 证砂浆中有液态水存在,使水化反应在一定负温下不间断,使砂 浆强度在负温下能够继续增长。同时,由于降低了砂浆中水的 冰点,砖石砌体的表面不会因为结冰而形成冰膜,故砂浆和砖石 砌体能较好地黏结。掺盐砂浆法具有施工简便、费用低、取材 方便等优点,所以在我国砖石砌体冬期施工中应用广泛。
为保证砖砌体在解冻期间能够均匀沉降不出现裂缝,应遵守下列要 求:在解冻前应清除房屋中剩余的建筑材料等临时荷载;在解冻前,宜暂 停施工;留置在砌体中的洞口和沟槽等宜在解冻前填砌完毕;对跨度大 于0.7 m的过梁,宜采用预制构件;门窗框上部应留 3~5 mm 的空隙作 为解冻后预留沉降量;在楼板水平面上,墙的拐角处、交接处和交叉处每 半砖墙厚设置一根 的拉筋。
工程冬期施工的主要方法(3篇)

第1篇一、地基土的保温防冻1. 翻松表土耙平法:在冬季挖土前,将表土翻松并耙平,降低土层的导热性,防止地基土冻结。
2. 覆盖保温材料法:对已开挖的基槽(坑),在基槽底部铺设保温材料,提高保温效果;对未开挖的基槽(坑),在土层冻结深度范围内铺设保温材料。
3. 覆雪保温法:在土方工程地面上设篱笆或雪堤,或挖积雪沟,利用积雪保温。
4. 暖棚保温法:在基坑(槽)上方搭建暖棚,保持内部温度,防止基土受冻。
二、砌筑工程冬期施工1. 掺盐砂浆法:在砌筑砂浆中掺入一定数量的抗冻化学剂,降低水溶液的冰点,保证砂浆中有液态水存在,使砂浆在负温下强度能够继续缓慢增长。
2. 冻结法:在砌筑过程中,将砂浆冻结,待温度回升后继续施工。
3. 暖棚法:在砌筑过程中,搭建暖棚,保持内部温度,防止砂浆和砌体受冻。
三、混凝土工程冬期施工1. 综合蓄热法:在混凝土中掺加早强型抗冻剂,利用原材料加热和水泥水化热的热量,通过保温,延缓混凝土冷却,使混凝土在达到临界强度前达到规定温度。
2. 熟化法:在混凝土浇筑前,对原材料进行加热,提高混凝土温度,保证水化反应顺利进行。
3. 防冻剂法:在混凝土中掺加防冻剂,降低水溶液的冰点,保证混凝土在低温环境下强度继续增长。
4. 加热法:在混凝土浇筑过程中,对混凝土进行加热,提高混凝土温度,防止混凝土冻结。
四、其他冬期施工方法1. 防冻涂层法:在施工面涂抹防冻涂层,防止施工面冻结。
2. 暖气法:在施工现场安装暖气设备,提高施工环境温度。
3. 防水法:在施工过程中,采取防水措施,防止水分冻结,影响工程质量。
总之,工程冬期施工需要综合考虑多种因素,采取合理的施工方法,确保工程质量、安全和进度。
在实际施工过程中,应根据工程特点、气候条件和施工要求,灵活运用各种冬期施工方法,确保工程顺利进行。
第2篇一、地基土的保温防冻1. 翻松表土耙平法:在冬季挖土前,将表土翻松并耙平,以降低土层的导热性。
翻松耙平的深度根据当地土层冻结深度确定,一般在入冬之前的秋季进行。
砌体工程冬季施工方案

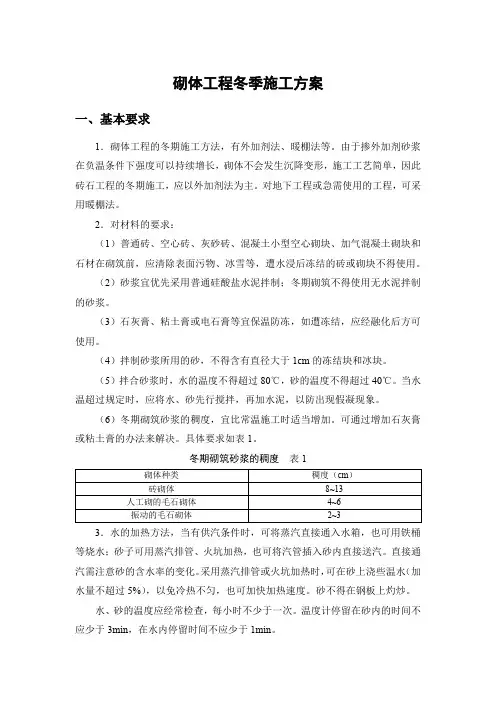

砌体工程冬季施工方案一、基本要求1.砌体工程的冬期施工方法,有外加剂法、暖棚法等。
由于掺外加剂砂浆在负温条件下强度可以持续增长,砌体不会发生沉降变形,施工工艺简单,因此砖石工程的冬期施工,应以外加剂法为主。
对地下工程或急需使用的工程,可采用暖棚法。
2.对材料的要求:(1)普通砖、空心砖、灰砂砖、混凝土小型空心砌块、加气混凝土砌块和石材在砌筑前,应清除表面污物、冰雪等,遭水浸后冻结的砖或砌块不得使用。
(2)砂浆宜优先采用普通硅酸盐水泥拌制;冬期砌筑不得使用无水泥拌制的砂浆。
(3)石灰膏、粘土膏或电石膏等宜保温防冻,如遭冻结,应经融化后方可使用。
(4)拌制砂浆所用的砂,不得含有直径大于1cm的冻结块和冰块。
(5)拌合砂浆时,水的温度不得超过80℃,砂的温度不得超过40℃。
当水温超过规定时,应将水、砂先行搅拌,再加水泥,以防出现假凝现象。
(6)冬期砌筑砂浆的稠度,宜比常温施工时适当增加。
可通过增加石灰膏或粘土膏的办法来解决。
具体要求如表1。
冬期砌筑砂浆的稠度表13.水的加热方法,当有供汽条件时,可将蒸汽直接通入水箱,也可用铁桶等烧水;砂子可用蒸汽排管、火坑加热,也可将汽管插入砂内直接送汽。
直接通汽需注意砂的含水率的变化。
采用蒸汽排管或火坑加热时,可在砂上浇些温水(加水量不超过5%),以免冷热不匀,也可加快加热速度。
砂不得在钢板上灼炒。
水、砂的温度应经常检查,每小时不少于一次。
温度计停留在砂内的时间不应少于3min,在水内停留时间不应少于1min。
4.砂浆在搅拌后的温度可按下式计算:T p=[0.9(m ce T ce+0.5m l T l+m sa T sa)+4.2T w(m w-0.5m l-w sa m sa)]÷[4.2(m w+0.5m l)+0.9(m ce+0.5m l+m sa)] (1)式中T p——砂浆在搅拌后的温度(℃);m w、m ce、m l、m sa——水、水泥、石灰膏、砂的用量(kg);T w、T ce、T l、T sa——水、水泥、石灰膏、砂的温度(℃);w sa——砂的含水率。
2024年砌体工程冬季施工方案

2024年砌体工程冬季施工方案____年砌体工程冬季施工方案一、项目概况:本次砌体工程位于城市建设工地,总面积为3000平方米,属于大型项目,预计施工周期为3个月。
施工过程包括基础施工、砌墙、抹灰等多个环节。
二、冬季施工特点:冬季施工与其他季节相比,面临的主要问题是低温、降雪和湿度较大。
这些问题可能会对砌体工程的施工速度和质量产生一定的影响。
针对这些问题,需要提出具体的解决方案。
三、施工前准备:1. 清理现场:根据当前天气状况,提前清理现场,确保施工区域没有杂物和积雪。
2. 安全设施:设置必要的安全设施,如警示标志、安全楼梯等,确保施工现场的安全。
3. 火源准备:根据室外天气情况,准备好必要的取暖和干燥设备,提供工人必要的热源。
四、基础施工:1. 水泥搅拌:在低温情况下,水泥的凝固时间较长,可能会延长施工周期。
为了加快水泥的凝固时间,可以在水泥中添加特殊的添加剂。
同时,在施工前,将水泥放置在室内进行采暖,这样可以保持水泥的温度,提高凝固速度。
2. 混凝土浇筑:将混凝土的水泥用量增加,控制水灰比,提高混凝土的强度和耐寒性。
另外,在混凝土浇筑后覆盖保温材料,避免混凝土受寒冷天气的影响。
五、砌墙施工:1. 砌筑材料选择:冬季砌墙施工可以选择一些具有抗冻性能好的砌筑材料。
优选使用丙烯酸酯纤维增强砂浆,此类砂浆具有较好的抗冻性能,使墙体的抗冻性能得到提高。
2. 保温措施:在砌墙过程中,可以在墙体表面铺设保温材料,如塑料膜或保温棉,防止冷气侵入墙体,减少温度损失。
另外,在砌墙后尽快对墙体进行保温措施,如加盖塑料薄膜,以防止其在初始阶段受到冷冻和受潮的影响。
3. 施工速度控制:由于冬季天气寒冷,为了保证砌筑质量,施工速度应适度控制。
适当增加工人数量,并根据实际施工进度进行合理的安排,提高施工效率。
六、抹灰施工:1. 选择合适的抹灰材料:冬季抹灰使用的砂浆应具有良好的抗冻性能和可操作性。
可以选用聚合物改性砂浆,增强其粘结力和抗冻性能。
砌筑工程冬期施工方案及措施

砌筑工程冬期施工方案及措施一、材料配制技术要求1、宜采用普通硅酸盐水泥。
2、石灰膏应防止冻结,冻结的石灰膏应融化后重新搅拌后方可使用。
3、拌制砂浆所用的砂不得有冰块和直经大于1cm的冻结块。
4、按测试中心出具的砂浆配合比通知单,计量拌合砌筑砂浆。
5、冬期砌筑砖石结构时所用的砂浆温度不应低于10℃,为了拌和热砂浆可将水、砂加热,水的温度不低于80℃,砂的温度不超过40℃,当水温超过规定时应将水、砂先行搅拌再加水泥,以防止出现假凝现象。
水用铁桶烧水,砂子用铁板加火炒,炒时要勤翻,控制温度防止爆裂。
水泥、水、化学附加剂的误差不宜超过1%,石灰膏、砂的误差不宜超过2%。
6、冬期搅拌砂浆的时间一般比夏季增加0.5~1倍。
砂浆的搅拌应当在暖棚内进行,环境温度不可低于5℃。
7、冬期施工砂浆要随拌随运,不可储存和二次倒运。
搅拌罐、灰槽和小车每日下班后用热水清洗以免冻结。
8、砂浆应随拌随用,砂浆的储存时间对普通砂浆不宜超过15~20分钟。
9、严禁使用已冻结的砂浆,不准用热水掺入冻结的砂浆内,应重新搅拌使用,也不宜在砌筑时向砂浆中随便参加热水。
10、冬期施工砂浆可掺加防冻剂、微沫剂,掺量与使用方法详见外加剂产品说明。
二、冬期砌筑施工方法除按“砖石工程施工及验收规范”要求外,采用抗冻砂浆法砌筑。
在普通砂浆中掺加一定数量的抗冻化学附加剂。
外加剂的选择要考虑对钢筋腐蚀,析盐等不利因素。
1、除规范不允许采用抗冻砂浆法砌筑的工程部位外,宜用抗冻砂浆法砌砖,应按“三一砌砖法”进行操作。
2、砖石在砌筑前应清除掉表面冰雪和浮尘。
3、冬期在砌筑石砌体,在下班前砌体表面不应铺砂浆,宜用草帘等保温材料在砌体表面加以覆盖,第二天上班时应将砖石表面的霜雪扫净,再在上面继续砌筑,保证砌体解冻时的正常沉降。
4、冬期砌砖时,外墙转角处和内外墙交接处应同时砌筑,否则应留斜槎,并用钢筋拉结。
5、砂浆试块的留置,除按规范规定预留标准养护的试块外,需留同条件养护的试块,以验核砂浆强度。
砌体工程冬期施工

砌体工程冬期施工当室外日平均气温连续5d稳定低于5°C时,砌体工程施工应按照《砌体工程施工质量验收规范》(GB50203—2002)及《建筑工程冬期施工规程》(JGJ104)中冬期施工有关规定进行。
1.1砌体冬期施工规定(1)冬期施工对材料的要求1)砌筑前,应清除块材表面的污物、冰霜等。
遭受冻结的砖和砌块不得使用。
2)砌筑砂浆应采用普通硅酸盐水泥拌制,不得用无水泥拌制的砂浆。
3)石灰膏、电石膏等应防止受冻,如遭冻结,应经融化后方可使用。
4)拌制砂浆用的砂,不得含有冰块和直径大于10mm的冻结块。
5)拌制砂浆时,水的温度不得超过80℃,砂的温度不得超过40℃,一般应采用两步投料法。
6)冬期砌筑砂浆的稠度可适当增加,一般比常温施工时增大10~30mm ,但不宜超过130mm。
砖砌体所用砂浆的稠度为80~130mm,加气混凝土砌块砌筑砂浆稠度为130mm。
(2)冬期搅拌砂浆的时间应适当延长,一般比常温时增加0.5~1倍。
(3)冬期施工的砌筑砂浆应随拌随用,砂浆的储存时间对普通砂浆和掺盐砂浆分别为15min或20min,砂浆使用温度不应低于+5°C。
(4)砖砌体应按“三一砌筑法”施工,并采用一顺一丁或梅花丁的砌筑形式。
(5)每日砌筑后应及时在砌筑表面覆盖保温材料,砌体表面不得残留砂浆。
在继续砌筑时,应扫净砌体表面,然后再续砌。
(6)冬期施工的砌筑工程要加强质量控制,在现场制作的砂浆试块除按常温规定的要求外,还应增留不少于一组与砌体同条件养护的试块,检验28d强度。
(7)普通砖、多孔砖和空心砖在气温高于0℃条件下砌筑时,应浇水湿润,在气温低于、等于0℃条件下砌筑时,可不浇水,但必须增大砂浆稠度。
1.2砌体冬期施工方法砌体工程的冬期施工方法有:外加剂法、冻结法和暖棚法等,应优先选用外加剂法。
1.外加剂法砌体工程采用外加剂法施工,具有施工简便,费用低,材料易取等特点,在我国冬期施工中普遍采用,但由于掺入氯盐的砂浆吸湿性大,使结构保温性能下降,并有析盐现象。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
浅谈砌体工程冬期施工方法
摘要:随着城市的发展,建筑行业也在迅速发展,同时砖砌体因就地取材容易、施工简单、耐久性好,应用非常广泛。
但是砖砌体原材料质量参差不穷和砌体的施工质量不同,施工操作技术、工艺流程及施工管理等原因工程中会存在各种各样的问题,有些甚至成为质量通病。
尤其砌体工程冬期施工经常不被重视,而且冬天冻坏了也不会立刻就能看见,经常给工程质量带来很大隐患。
所以本文就砌体工程冬期施工方法展开讨论,希望给业界予以参考。
关键词:砌体;冬期;施工
近年来,国家对人们的民生住宅给予了很大的重视。
在远离城市的地区住宅工程绝很多都是砖混结构,关于冬施的砌体工程更是予以了足够的重视,否则会给路工程带来艰大隐患。
现在结合冬期瑚体施工实践就以下问题谈一下自己的看法,提出了冬期砌体施工不可以过快以及应注意什么内容。
1 冻结法
该方法简单说就是在室外用热砂浆来进行砌筑,它不掺合化学剂的普通水泥砂浆或水泥混合砂浆。
进行砌筑砂浆要经历至少三个过程有冻结、融化、再硬化三个阶段砌。
这是因为工程经历了负温度条件会很快冻结,冻结的强度随气温降低而增高,砂浆受冻之后可以获得较大的冻结强度。
然后温度升高的时候,融化的砂浆强度接近零号,在当气温升高之后,砌体就会解冻,砂浆强度仍然和冻结前的强度是一样的。
温度变为常温,水泥水化作用又重新进行,
气温转入正温后的时候强度会再逐渐增长。
这样减弱了砂浆与石的粘结力,而且强度会有不同程度的降低,还会影响到砌体在融化阶段的变形。
冻结法的砂浆不加入任何的抗冻化学剂和材料,砂浆在铺砌完之后不用铺设保温层可以让其直接受冻。
在没有具体说明的情况下在最低气温大于-25℃时,砌注承重砌体的砂浆标号相对于常驻温施工时至少提高一级;在最低气温低于-25℃情况下,就要相对于常驻温施工时至少提高二级来降低砌体强度受冻之后所带来的影响。
这种方法在施工过程中和解冻期时间段必须要有一定的的加固措施,用来增大砌体的稳定性。
砂浆在使用的时候的温度不可以低于+10摄氏度。
冻结法不可用于空斗墙和空心砖砌体和砖砌的烟囱等结构里面。
采用冻结法施工所采取的主要施工工艺有:用水平分段施工的方法,砌筑至一个施工层的高度,不得间断,墙体在一个施工段范围之内。
对于一些特殊部位,例如房屋转角处和内外墙交接处的灰缝应一定要认真砌合。
没有沉降缝的砌体,其分段处的高差不可以比4m大。
每天砌筑高度或者临时间断处这两种情况都不可以比1.2m 处的大。
解冻前应把房屋中剩余的建筑材料等搬走,充分保证砖砌体在解冻期间不出现裂缝,在开冻前,尽量使得填砌完毕,之后一般不能施工;门窗框上部应留3mm~5mm的空隙,化冻后预留沉降量就可以得到弥补,对于跨度大于0.7m的过梁宜采用预制构件。
2 掺盐砂浆法
掺盐砂浆法就是在砂浆中掺加一定数量的主要是食盐的盐类,
这些盐能起到降低冰点的作用,在冬季施工的时候砂浆在一定负温下不会出现冷冻,这样水泥就能在冬季继续进行水化作用。
该方法因为成本就是一些盐,所以非常廉价而且非常可靠、方便,该方法目前是砖石砌体工程冬期施工中最为常用的一种方法。
使用这种方法可以把砂浆强度等级按照常温情况下施工的强度等级至少提高一级。
在温度不是特别低的时候,可以使用单盐氯化钠用水量的3%,-16c—-25c时,为用水量的7,不同的温度用到的水也是不同的。
当气温过低时,可用复盐。
假如规范没有具体的规定的时候,在气温低于-1℃的时候砌筑承重砌体的砂浆标号一定要在常温施工的基础上提高一级,这样就能降低砂浆冻了之后强度的减少。
砂浆的温度不可以低于+5℃,砂的温度不宜超过40℃,水温不宜超过 80℃,否则会引起水泥假凝。
至于水泥的选择,普通硅酸盐水泥比较好,这是因为这种水泥在早期强度增长较快,可以保证结冻之前砌体还有一定的强度。
但是掺盐砂浆会使在配盘砌体钢筋出现锈蚀现象,改善的措施就是在盐中附加亚硝酸钠,可以有效的防治钢筋生锈。
虽然掺盐砂浆与硅石二者之间具有粘结力,不用采取必要的措施进行临时加固措施,但是在砌筑完成之后一定要用保温材料进行覆盖。
该方法在砌体表面会产生盐析而且吸湿性增,保温和绝缘性能都会大大降低,因此该方法不能够用于发电厂、变电所等热工要求较高的砖石砌体工程上去。
3 其他冬期施工方法
掺盐砂浆法是砌体工程的冬期施工的主要方法,对于某些绝缘、装饰等方面有特殊要求的工程,可以使用冻结法或其他施工方法.下面主要介绍一下其他方法
可以使用的其他施工方法主要可以分为蓄热法、电气加热法、暖棚法、蒸汽加热法、快硬砂浆法等。
冬期施工砂浆试块的留置应该比常温下的增留大于一组与砌体同条件养护的试块。
砌体用的材料包括砖等都可以被水浸冻。
基土有冻胀性的时候,一定要在在未冻的地基上砌筑。
当基土无冻胀性的时候,基础一定要在冻结的地基上砌筑,在施工的过程中要防止地基遭受冻结。
普通砖当气温高于0℃的时候要先浇水湿润在进行砌筑。
当气温低于0℃的时候可以准许不浇水,但是增大砂浆稠度是必要的。
可以用两步投料法进行拌合砂浆。
拌合的时候砂的温度不得超过40℃,水的温度不可以超过80℃。
采用暖棚法施工,块材在砌筑时的温度应该比+5℃高。
在冻结法施工的解冻期间,对砌体要时常进行观测和检查,当发现裂缝、不均匀下沉的时候,可以进行适当的加固。
已冻结的砂浆不可以再用热水拌合后使用。
因为砂浆冻结后,砂浆塑性降低,会使硬化暂时停止,失去胶结作用,导致使水平或垂直灰缝的紧密性减弱。
4 结论
当采用掺盐砂浆法施工时,可以把砂浆强度等级比常温施工的强度等级提高一级。
配筋砌体不得采用掺盐砂浆法施工。
在冬期砌砖时,为保证墙体质量,采取有效措施,按照冬期施工进行施工是
有必要的。
随着建筑施工水平的不断提高,施工质量也得到了不断的提高,但是在冬期的施工还是必须做好技术准备和防范措施的,防治给工程带来质量隐患,充分保护工程的质量。
参考文献
[1]王占辉.论冬季建筑施工应采取的技术措施[j].黑龙江科技信息,2010.26
[2]小砌块砌体施工的几点体会[j].四川建筑科学研究,1980,(01)
[3]黄东海.建筑工程冬期施工的基本知识[j].煤炭技术,2004.8
[4]周勇.搞好砖砌体工程质量的几点意见 [j].工程建设与档案,2000,(04)
[4]辛喜军,张晓东.浅析建筑混凝土空心砌块施工技术[j].民营科技,2009,(06)
[5]刘国桢.砖砌体结构施工技术在建筑工程中的运用[j].河南建材,2009,(03)。
