基础垫层防水卷材施工方案

合集下载

sbs防水卷材施工方法及技术规范

sbs防水卷材施工方法及技术规范

sbs防水卷材施工方法及技术规范SBS防水卷材是一种常用的建筑防水材料,具有优异的耐温、耐老化、防水效果好等特点。

其施工方法及技术规范如下:一、施工准备:1. 工具准备:平刮刀、电热风枪、滚刷、拉尺等。

2. 材料准备:SBS防水卷材、基层处理剂、防水涂料等。

二、基层处理:1. 基层检查:确保基层平整、无明显裂缝、无浮尘等。

2. 清洁基层:清除基层杂物和灰尘,使用基层处理剂进行处理。

三、防水卷材铺设:1. 压砂浆垫层:在基层上按要求铺设厚度约为15-20mm的压砂浆垫层。

2. 铺卷材:将SBS防水卷材按要求水平铺设在压砂浆垫层上,并保持卷材间的搭接长度不小于100mm。

3. 渗透层处理:在卷材上使用电热风枪将其温热至柔软,然后压实卷材与基层的贴合,确保无气泡和空隙。

4. 垂直部位处理:对墙体、立管等垂直部位,采用纵向搭接方式,并使用防水涂料进行封闭处理。

四、细部处理:1. 接缝处理:使用搭接方式将相邻卷材异向接头处进行处理,并用防水涂料进行封闭处理。

2. 角部处理:对转角、水平至立面、管道出入口等部位,采用45度斜切方式处理,并使用防水涂料进行封闭处理。

3. 管道出入口处理:使用管岗或弹性密封件对管道出入口进行密封处理。

4. 防护层加固:对卷材防水层进行保护,可铺设防护层材料进行加固。

五、质量验收:1. 检查铺设质量:检查卷材铺设是否平整、无明显起泡、裂缝等。

2. 检查细部处理:检查接缝、角部、管道出入口等部位的处理是否密实、无渗漏。

3. 检查防护层:检查防护层的加固是否到位。

综上所述,SBS防水卷材的施工方法及技术规范主要包括基层处理、防水卷材铺设、细部处理和质量验收。

在施工过程中,需严格按照规范操作,确保施工质量,提高防水效果。

屋面防水卷材施工方案

屋面防水卷材施工方案

屋面防水卷材施工方案
图文并茂
一、屋面防水卷材施工工艺流程
1、基础层检查:完成屋面防水工程前先进行屋面检查,检查强度、水
平度及平整度等,以确保防水施工的质量,确保屋面基础质量良好。

2、清理基层:清理屋面基层处理,利用机械手段清理表面的旧防水涂料、旧沥青防水、沙浆、杂物等,使表面光滑无细屑,准备好涂装的质量
环境。

3、屋面防水卷材拉布:运用拉布机将屋面防水卷材平铺在屋面,每层
间距严格控制。

4、屋面防水卷材与基层粘接:将屋面防水卷材与基层粘接,利用沥青
胶粘结剂,并将细砂和碎石垫层夯实,使防水材料牢固,提高防水性能。

5、保护层施工:在施工完毕后,将屋面涂装厚度均匀的保护层,可以
选用玻璃纤维布、PE、PVC织物、橡胶和涂装环氧树脂等,这些保护层主
要是用来防止屋面水泥渗漏。

6、完成施工:当施工完成后,屋面完成施工后,务必进行质量验收,确保工程质量,避免出现质量问题。

二、施工分类
1、防水卷材施工分类
(1)选用屋面防水卷材:选用屋面防水卷材,它可以抵抗恶劣的气
候和环境;
(2)使用。

SBS防水卷材施工方案

SBS防水卷材施工方案

施工方案大连创新建设集团有限公司沥青防水卷材施工方案一、施工准备1 主材:SBS改性沥青防水卷材2 辅助材料:基层解决剂(乳化沥青),液化气。

3 施工机具:4安全工具:现场施工人员必须佩带安全帽等安全用品。

二、技术交底防水工程施工前应对前道工序旳工程质量进行验收,双方(土建与防水)做好交接手续及隐蔽工程记录,前道工程旳质量合格后方可做防水工程施工。

1 规定防水基面干燥、坚硬、牢固、无空鼓、起砂、裂缝、松动、掉灰和凹凸不平等缺陷。

2 规定表面平整、无积水,排水坡度符合设计规定。

3 防水基层若有缺陷或积水等现象,必须进行修理和清理,合格后方可进行防水施工。

三、施工工艺1 施工操作要点1.1 涂刷基层粘结剂厚度要均匀一致,不得有漏刷堆积现象。

2.2 基层解决剂干燥后,按照设计规定对需做附加层旳部位进行解决。

2.3拟定卷材铺贴顺序和方向后铺贴卷材,卷材不同部位粘结按如下规定施工:铺贴顺序为先高跨后低跨,同等高度先难后易,先远后近,同一平面,从低处开始铺贴。

2.4 粘结措施:用喷枪烘烤卷材旳底面和基面,使卷材表面旳沥青熔化,边烘烤边向前滚动卷材,随后用脚踏实。

使卷材表面沥青熔化旳温度控制在200~300℃之间,不要烤透卷材。

2.5 卷材搭接按如下规定施工2.5.1 满粘法施工时,长短边搭接宽度不不不小于80mm,横向与纵向搭接应在120mm以上,必须仔细操作,卷材两端必须全面粘结,并应在边部形成一道沥青条。

2.5.2 带板岩卷材短边搭接时,需要去掉板岩片层,措施是用喷枪加热后用抹子刮掉板岩片部分。

2.5.3 卷才铺贴完毕后,对于搭接部位,端部及卷材收头部分进行密封解决,然后抹平。

做法是用喷枪烘烤外露边沿,再用抹子抹出平滑过渡边。

四、工程质量及验收1 材料:工程中采用旳防水材料,必须有产品合格证及检测报告,严格按规定选材。

2 防水工程竣工后,不得有渗漏现象。

3 防水层构造必须符合设计规定。

4 防水卷材铺贴方向、搭接顺序、搭接宽度、粘结措施应符合规定粘结点必须牢固、严密、不得有皱折、翘边和封口不严等缺陷。

防水卷材垫层施工方案

防水卷材垫层施工方案

防水卷材垫层施工方案项目背景防水卷材垫层是建筑工程中常用的一种防水材料,用于防止屋顶、地下室、厨房等场所的水渗透。

正确施工防水卷材垫层对于保障建筑物的结构安全和使用寿命至关重要。

本文档将介绍防水卷材垫层施工方案,包括施工前的准备工作、施工步骤以及施工后的处理措施。

施工前的准备工作在施工之前,需准备以下材料和工具:材料•防水卷材:包括预制和现场焊接两种,视具体工程情况而定。

•防水卷材胶粘剂:用于固定卷材。

•基层处理材料:例如玻璃纤维网格布、增强涂料等。

工具•刮刀、扫帚、刷子等施工工具。

•焊接机、切割机等专业设备。

•安全设施:帽子、手套、口罩、护目镜等。

施工步骤步骤1:基层处理在进行防水卷材垫层施工之前,需要对基层进行处理。

基层应平整、干燥、无明显裂缝,并清理干净。

1.刮除基层表面的灰尘、油污等杂物。

2.对于有明显裂缝的地方,需进行填补修复,确保基层的光滑。

步骤2:卷材定位和切割1.将防水卷材卷放在施工区域,根据实际需要进行预留出接头宽度。

2.使用切割机或刀具将卷材按需要的长度进行切割,确保切割面平整。

步骤3:胶粘剂涂布1.在基层上均匀涂布胶粘剂,确保对较大面积的基层搞好粘结。

2.注意胶粘剂要符合防水卷材的施工要求,且涂布均匀,避免过厚或过薄。

步骤4:卷材铺设1.将切割好的防水卷材从低到高按顺序铺设在胶粘剂涂布的基层上,保持卷材的方向正确。

铺设过程中尽量避免拉伸或收缩卷材。

2.接头处理:卷材接头处需用专用焊接机进行热熔焊接,确保接头牢固。

焊接工具的具体操作需根据使用的防水卷材种类和厂家要求进行。

步骤5:背填料处理1.铺好防水卷材后,需要对卷材周围的边缘进行处理,以增强密封性。

2.使用增强涂料或其他指定背填料搞好填充施工。

填充施工前,应先对填充材料进行湿润处理,以提高粘结效果。

施工后的处理措施施工完成后,需进行以下处理措施:1.确保施工区域干燥、通风良好,以促进防水卷材的胶粘剂的固化。

2.定期巡检施工区域,如有损坏或问题,及时进行修复。

SBC120防水卷材施工方案

SBC120防水卷材施工方案

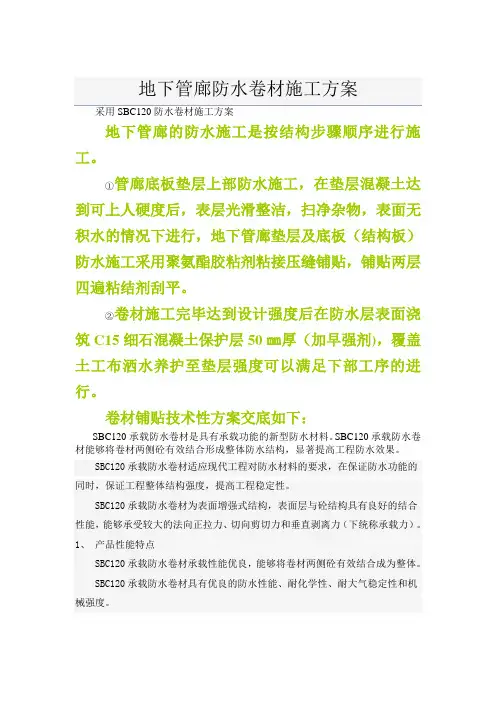

地下管廊防水卷材施工方案采用SBC120防水卷材施工方案地下管廊的防水施工是按结构步骤顺序进行施工。

①管廊底板垫层上部防水施工,在垫层混凝土达到可上人硬度后,表层光滑整洁,扫净杂物,表面无积水的情况下进行,地下管廊垫层及底板(结构板)防水施工采用聚氨酯胶粘剂粘接压缝铺贴,铺贴两层四遍粘结剂刮平。

②卷材施工完毕达到设计强度后在防水层表面浇筑C15细石混凝土保护层50㎜厚(加早强剂),覆盖土工布洒水养护至垫层强度可以满足下部工序的进行。

卷材铺贴技术性方案交底如下:SBC120承载防水卷材是具有承载功能的新型防水材料。

SBC120承载防水卷材能够将卷材两侧砼有效结合形成整体防水结构,显著提高工程防水效果。

SBC120承载防水卷材适应现代工程对防水材料的要求,在保证防水功能的同时,保证工程整体结构强度,提高工程稳定性。

SBC120承载防水卷材为表面增强式结构,表面层与砼结构具有良好的结合性能,能够承受较大的法向正拉力、切向剪切力和垂直剥离力(下统称承载力)。

1、产品性能特点SBC120承载防水卷材承载性能优良,能够将卷材两侧砼有效结合成为整体。

SBC120承载防水卷材具有优良的防水性能、耐化学性、耐大气稳定性和机械强度。

SBC120承载防水卷材具有良好的综合技术性能:低温柔性好、线胀系数小、施工简易、摩擦系数大、工程稳定性好、变形适应性好、适应温度范围宽、使用寿命长、无毒、耐霉变、耐穿刺。

2 、产品应用范围SBC120承载防水卷材广泛适用于各类防水工程:屋面防水、地下防水、路桥防水、隧道防水、衬砌工程防水等,更适用于各种承载防水结构。

SBC120承载防水卷材适用于屋面防水工程,更适用于坡屋面、蓄水屋面、种植屋面、承载屋面、异型屋面、仿古坡瓦屋面等防水工程。

SBC120承载防水卷材适用于地下、隧道防水工程,更适用于支护衬砌结构、内衬砌结构、内设防结构等防水工程。

SBC120承载防水卷材适用于路桥防水工程,更适用于承载砼结构防水工程。

基础卷材防水施工方案_防水卷材施工工艺_sbs防水卷材施工

基础卷材防水施工方案_防水卷材施工工艺_sbs防水卷材施工

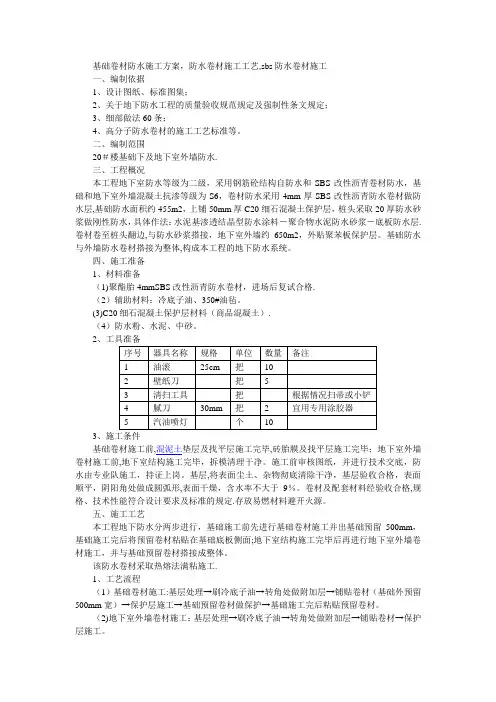

基础卷材防水施工方案,防水卷材施工工艺,sbs防水卷材施工一、编制依据1、设计图纸、标准图集;2、关于地下防水工程的质量验收规范规定及强制性条文规定;3、细部做法60条;4、高分子防水卷材的施工工艺标准等。

二、编制范围20#楼基础下及地下室外墙防水.三、工程概况本工程地下室防水等级为二级,采用钢筋砼结构自防水和SBS改性沥青卷材防水,基础和地下室外墙混凝土抗渗等级为S6,卷材防水采用4mm厚SBS改性沥青防水卷材做防水层,基础防水面积约455m2,上铺50mm厚C20细石混凝土保护层,桩头采取20厚防水砂浆做刚性防水,具体作法:水泥基渗透结晶型防水涂料-聚合物水泥防水砂浆-底板防水层.卷材卷至桩头翻边,与防水砂浆搭接,地下室外墙约650m2,外贴聚苯板保护层。

基础防水与外墙防水卷材搭接为整体,构成本工程的地下防水系统。

四、施工准备1、材料准备(1)聚酯胎4mmSBS改性沥青防水卷材,进场后复试合格.(2)辅助材料:冷底子油、350#油毡。

(3)C20细石混凝土保护层材料(商品混凝土).(4)防水粉、水泥、中砂。

23、施工条件基础卷材施工前,混泥土垫层及找平层施工完毕,砖胎膜及找平层施工完毕;地下室外墙卷材施工前,地下室结构施工完毕,拆模清理干净。

施工前审核图纸,并进行技术交底,防水由专业队施工,持证上岗。

基层,将表面尘土、杂物彻底清除干净,基层验收合格,表面顺平,阴阳角处做成圆弧形,表面干燥,含水率不大于9%。

卷材及配套材料经验收合格,规格、技术性能符合设计要求及标准的规定.存放易燃材料避开火源。

五、施工工艺本工程地下防水分两步进行,基础施工前先进行基础卷材施工并出基础预留500mm,基础施工完后将预留卷材粘贴在基础底板侧面;地下室结构施工完毕后再进行地下室外墙卷材施工,并与基础预留卷材搭接成整体。

该防水卷材采取热熔法满粘施工.1、工艺流程(1)基础卷材施工:基层处理→刷冷底子油→转角处做附加层→铺贴卷材(基础外预留500mm宽)→保护层施工→基础预留卷材做保护→基础施工完后粘贴预留卷材。

基础底板卷材防水施工方法

基础底板卷材防水施工方法

基础底板卷材防水施工方法1.底板卷材防水工艺流程:基层处理→附加层施工→铺防水卷材→验收→防水保护层施工2地下室底板、顶板防水施工流程:基层表面清理修整→卷材上涂刷底胶→细部节点附加增强层→自粘防水卷材铺设→收头处理、节点密封→检查、修补、清理、验收→检查、修补、清理→防水层验收→成品保护。

3地下室外墙防水施工流程:基层表面清理修整→细部节点附加增强层→自粘防水卷材满粘铺贴→收头处理、节点密封→检查、修补、清理、验收→防水层验收→成品保护。

4.基层处理:铺贴卷材前将基层表面的突起物、砂浆、疙瘩等杂物清除,把尘土清理干净。

基层干燥,含水率不大于9%。

冬季施工基层含水率难以达到,可以通过增加垫层的养护时间来得到保证。

同时做好垫层保温工作,防止冻坏。

5. 基层处理完毕方可进行下道工序。

6.附加层施工:在转角、阴阳角、集水坑部位有附加层,附加层宽度不小于500mm,两边均匀搭接250mm,在由三个面组成的阴角、底板外侧立在与平面交接处阴角、以及防水容易被从外侧损坏的地方,还需在防水外面加第二层附加保护层。

附加层必须经项目质检员验收合格后方可进入下道工序,如下图所示。

100底板防水卷材粘接示意图1000150150长边搭接短边搭接100错开长度〉5009001009.铺贴卷材:自粘防水卷材按铺贴长度裁剪并卷好备用,操作时将已卷好的卷材,用1500mm 30的管穿入卷心,卷材端头比齐开始铺的起点,按照弹好的线,手扶管心两端向前缓缓滚动向前铺设,使卷材平铺于基层上,要求用力均匀、不窝气,铺设压边宽度应掌握好。

卷材采用湿粘法,卷材虚铺,,压合至边缘挤出沥青粘牢。

卷材末端收头用橡胶沥青嵌缝膏嵌固填实,并验收合格后开始施工。

10.平立面处交叉搭接,接缝留在底平面上距立面不小于600mm 处。

11.底板防水引墙:(1)主楼外墙防水引墙:采用灰砂砖砌筑240墙,墙高400mm ,其中最上面50mm 砖用石灰砂浆砌筑(该处卷材虚铺),待外墙立面卷材施工时将这50mm 高砖拆掉,接头位置下移,避免卷材在同一部位反复弯折而造成断裂。

地下基础三元乙丙防水卷材施工方案

地下基础三元乙丙防水卷材施工方案

地下基础三元乙丙防水卷材施工方案
地下基础施工中,防水是一个至关重要的环节。

在建筑工程中,选择合适的防水卷材至关重要,而三元乙丙防水卷材因其优异的性能在工程中得到广泛应用。

下面将介绍地下基础三元乙丙防水卷材的施工方案。

1. 施工前准备
在进行三元乙丙防水卷材施工前,需要做好以下准备工作:
•检查施工现场,确保地基平整,无明显裂缝和杂物;
•准备好施工所需的工具和材料,包括卷材、切割工具、接口处理材料等;
•对施工人员进行专业培训,保证他们熟悉施工流程和安全规范。

2. 施工流程
步骤一:基面处理
1.拆除地基上的杂物,清理基面。

2.对基面进行修补,填平明显凹凸处,确保基面平整。

步骤二:材料切割和处理
1.将三元乙丙防水卷材按需要尺寸进行切割。

2.对切割好的卷材进行边缘热熔处理,确保边缘密封,避免渗水。

步骤三:卷材铺设
1.从基面的一侧开始,将切割好的三元乙丙防水卷材铺设到预定位置。

2.搭接处应重叠一定长度,采用热熔焊接或冷焊接工艺进行接口处理,
确保接头处无渗漏。

步骤四:边缘处理
1.对卷材的边缘进行处理,确保与结构物的连接密封。

2.使用封边胶或其他密封材料加固边缘,防止边缘位置发生漏水。

3. 施工注意事项
•施工过程中需注意保护好三元乙丙防水卷材,避免其在施工过程中被损坏。

•施工现场要保持干燥,避免雨水或地下水的渗入,影响防水效果。

•施工人员应穿戴好对应的劳动防护用具,确保施工安全。

通过以上施工方案,地下基础的防水工程能够得到有效的保障,保证建筑物的长期使用安全和稳定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

陕西省丝绸进出口公司综合楼
基础底板防水施工方案
一、工程概况
陕西省丝绸进出口公司综合楼位于长安北路,该工程原基础底板防水设计为聚氨脂防水涂料,现甲方变更为筏板部位用500克丙纶SBC防水,上部结构采用400克丙纶SBC防水,○C-○E轴间防水,
面积约为1000米2左右。

二、施工中的人员准备
项目经理:郑新忠
项目副经理:吴祥斌
技术总负责:匡建生
施工员质量员:申屠军强
防水班组长:路秋红
三、施工进度计划安排
基础底板500克SBC丙纶防水施工计划于2002年元月20日开始施工,于2002年元月25日全部完工,工期5天。

四、施工方法介绍
1、施工准备:一个施工组7人,清理基层1人,制运胶3人,铺贴卷材2人,复杂部位1
人。

2、施工操作程序:验收基层(找平层)→清扫基层(找平层)→制备粘接胶→处理复杂部
位→铺贴复合卷材→检验复合卷材的施工质量→保护层施工→验收。

3、按要求配制好粘接胶:用水泥与百分之二十的胶溶液搅匀即可。

用量为1米2防水面用3
公斤水泥,0.1公斤配套胶搅匀。

4、复合卷材的施工:复合卷材在施工前必须找平层,验收合格后,含水率在30-50%时即可
进行防水层的施工。

(1)复杂部位处理:防水层施工前,应按图纸要求先做好复杂部位的附加层,复杂部位的
附加层用复合卷材、水泥胶处理粘接。

(2)复合卷材的铺贴:
A、复合卷材铺贴时,先在铺贴部位将复合卷材预防2-3米,找平方向后,在中间处
固定,将卷材的一端卷至固定处粘贴,这端粘贴完毕后,再将预放的卷材另一端卷回
至已粘贴好的位置,连续铺贴直至整幅完成。

铺贴方法:将水泥胶用毛刷涂到基层和
卷材对应的表面厚约1.0米,然后粘贴卷材,同时在卷材上表面用刮板将粘接面排气
压实,排出多余的粘接胶。

B、垂直面用复合卷材粘贴必须纵向粘贴,自上而下对正,自下而上排气压实,要求
基层与卷材同时涂胶,厚度均约1.0毫米。

(3)接缝施工:接缝涂胶部位要求基层干净。

(4)保护层施工:复合卷材外露时,为防止意外损坏,需加保护层延长复合卷材的使用寿
命,保护层为C20细石砼4公分,保护层施工必须在防水层验收合格后,并将防水层
表面清扫干净,施工人员应穿软鞋操作施工。

五、其它注意事项
1、复合卷材施工温度宜在5℃以上25℃以下进行,环境温度0℃及以下时禁止使用水泥胶粘接。

2、防水复合卷材粘贴面积要求85%以上,粘接层必须连续。

3、采用聚氨脂胶时,禁止使用溶剂稀释,以防卷材溶胀变形。

4、采用聚氨脂胶搭接接缝,铺贴复合卷材时不能将水泥胶涂在复合卷材的搭接处,以免影响接
缝质量。

5、复合卷材铺贴后,复合卷材下部不允许存在硬性颗粒及杂质,以免损坏复合卷材。

6、水泥胶涂刷后应马上粘贴复合卷材,防止胶中水分散失,影响粘贴质量。

六、特别部位的处理方法介绍
1、钻孔灌注桩根部防水处理
桩根部位防水做法示意图如下:
2、外侧与桩承台侧面防水做法:采用逆作法,桩承台采用先砌筑砖胎模,然后在砖肥模上
做防水层,然后绑扎钢筋,浇筑筏板砼。

筏板外侧也是采用先砌胎模,先将原外侧一周用砖砌筑,水泥砂浆粉平,嵌固泡沫板央泡沫板上做防水。

3、电梯井防水做法介绍:由于电梯井底部处于地下水位以下1米,故采用井管抽水降雨,
浇筑砼垫层,在垫层上做双层500gSBC丙纶防水,并将上部抗渗砼由S8变为S12。

七、成品保护
防水工程施工完毕后,应及时浇筑细石砼保护层,对斜面应采用麻袋保护,对立面应用竹胶板保护,保护钢筋绑扎时,不损坏防水层。

如在施工过程中,发现防水层破坏,应及时通知防水队人员进行修补。

八、安全注意事项
1、操作人员应佩戴手套、口罩等劳动保护用品。

2、操作人员应穿软鞋,不得穿高跟鞋及带钉的鞋进行防水施工。
