人防工程知识学习
人民防空工程基本知识

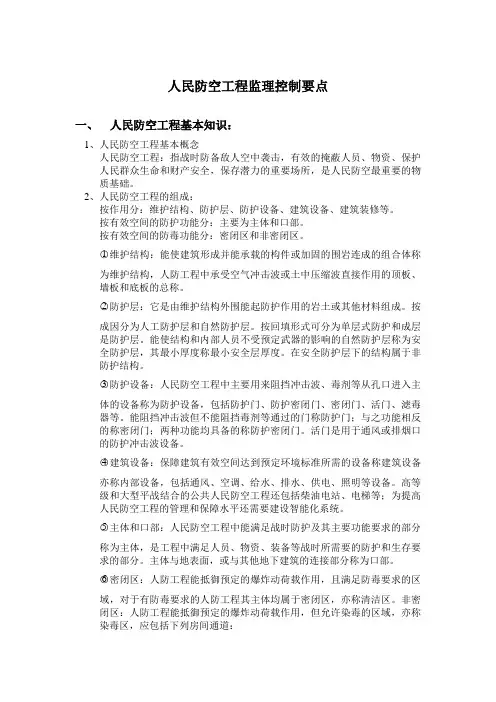

人民防空工程监理控制要点一、人民防空工程基本知识:1、人民防空工程基本概念人民防空工程:指战时防备敌人空中袭击,有效的掩蔽人员、物资、保护人民群众生命和财产安全,保存潜力的重要场所,是人民防空最重要的物质基础。
2、人民防空工程的组成:按作用分:维护结构、防护层、防护设备、建筑设备、建筑装修等。
按有效空间的防护功能分:主要为主体和口部。
按有效空间的防毒功能分:密闭区和非密闭区。
○1维护结构:能使建筑形成并能承载的构件或加固的围岩连成的组合体称为维护结构,人防工程中承受空气冲击波或土中压缩波直接作用的顶板、墙板和底板的总称。
○2防护层:它是由维护结构外围能起防护作用的岩土或其他材料组成。
按成因分为人工防护层和自然防护层。
按回填形式可分为单层式防护和成层是防护层。
能使结构和内部人员不受预定武器的影响的自然防护层称为安全防护层,其最小厚度称最小安全层厚度。
在安全防护层下的结构属于非防护结构。
○3防护设备:人民防空工程中主要用来阻挡冲击波、毒剂等从孔口进入主体的设备称为防护设备,包括防护门、防护密闭门、密闭门、活门、滤毒器等。
能阻挡冲击波但不能阻挡毒剂等通过的门称防护门;与之功能相反的称密闭门;两种功能均具备的称防护密闭门。
活门是用于通风或排烟口的防护冲击波设备。
○4建筑设备:保障建筑有效空间达到预定环境标准所需的设备称建筑设备亦称内部设备,包括通风、空调、给水、排水、供电、照明等设备。
高等级和大型平战结合的公共人民防空工程还包括柴油电站、电梯等;为提高人民防空工程的管理和保障水平还需要建设智能化系统。
○5主体和口部:人民防空工程中能满足战时防护及其主要功能要求的部分称为主体,是工程中满足人员、物资、装备等战时所需要的防护和生存要求的部分。
主体与地表面,或与其他地下建筑的连接部分称为口部。
○6密闭区:人防工程能抵御预定的爆炸动荷载作用,且满足防毒要求的区域,对于有防毒要求的人防工程其主体均属于密闭区,亦称清洁区。
人防工程知识

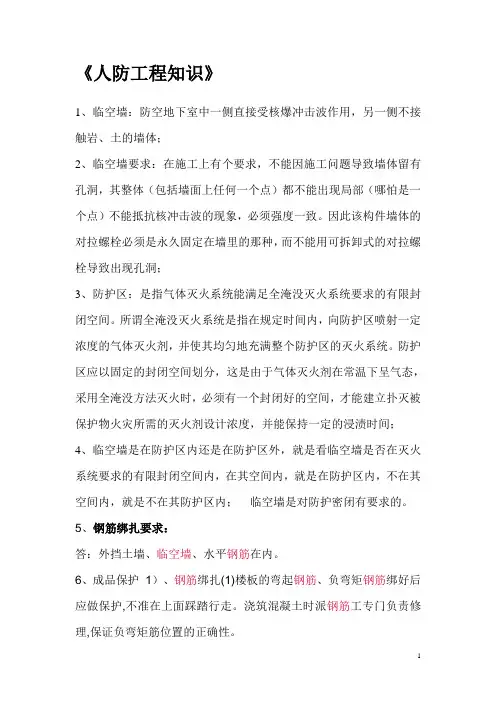

《人防工程知识》1、临空墙:防空地下室中一侧直接受核爆冲击波作用,另一侧不接触岩、土的墙体;2、临空墙要求:在施工上有个要求,不能因施工问题导致墙体留有孔洞,其整体(包括墙面上任何一个点)都不能出现局部(哪怕是一个点)不能抵抗核冲击波的现象,必须强度一致。
因此该构件墙体的对拉螺栓必须是永久固定在墙里的那种,而不能用可拆卸式的对拉螺栓导致出现孔洞;3、防护区:是指气体灭火系统能满足全淹没灭火系统要求的有限封闭空间。
所谓全淹没灭火系统是指在规定时间内,向防护区喷射一定浓度的气体灭火剂,并使其均匀地充满整个防护区的灭火系统。
防护区应以固定的封闭空间划分,这是由于气体灭火剂在常温下呈气态,采用全淹没方法灭火时,必须有一个封闭好的空间,才能建立扑灭被保护物火灾所需的灭火剂设计浓度,并能保持一定的浸渍时间;4、临空墙是在防护区内还是在防护区外,就是看临空墙是否在灭火系统要求的有限封闭空间内,在其空间内,就是在防护区内,不在其空间内,就是不在其防护区内;临空墙是对防护密闭有要求的。
5、钢筋绑扎要求:答:外挡土墙、临空墙、水平钢筋在内。
6、成品保护1)、钢筋绑扎(1)楼板的弯起钢筋、负弯矩钢筋绑好后应做保护,不准在上面踩踏行走。
浇筑混凝土时派钢筋工专门负责修理,保证负弯矩筋位置的正确性。
(2)绑扎钢筋时禁止碰动预埋件及洞口模板。
(3)负模板内面涂防腐剂时...人防防护密闭墙,临空墙具体什么意思????密闭墙就是安装有密闭门、人防门的墙临空墙是与室外直接接触的墙,如楼梯间两侧的墙箍筋都是闭合的,开口箍用于局部洞口两侧加密,或结构洞口与建筑洞口不符时增加的套子。
7、继续追问:还有钢绞线(预应力钢筋),等混凝土强度达到百分90,是用什么拉,拉过之后是什么状态???补充回答:后张法张拉预应力钢筋,混凝土强度看设计要求了,我做过100%张拉的用专用锚具张拉,张拉后钢绞线会变长些,把多余部分裁掉即可。
拉过后形状没什么变化,只不过你提前给钢绞线增加了应力,强度更高了。
人防工程施工知识

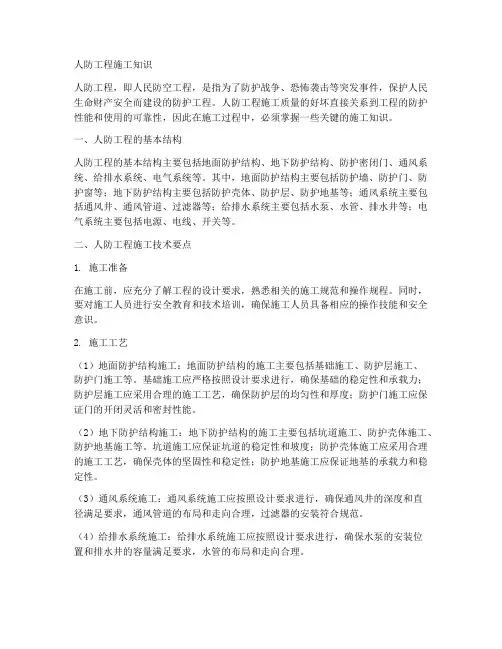

人防工程施工知识人防工程,即人民防空工程,是指为了防护战争、恐怖袭击等突发事件,保护人民生命财产安全而建设的防护工程。
人防工程施工质量的好坏直接关系到工程的防护性能和使用的可靠性,因此在施工过程中,必须掌握一些关键的施工知识。
一、人防工程的基本结构人防工程的基本结构主要包括地面防护结构、地下防护结构、防护密闭门、通风系统、给排水系统、电气系统等。
其中,地面防护结构主要包括防护墙、防护门、防护窗等;地下防护结构主要包括防护壳体、防护层、防护地基等;通风系统主要包括通风井、通风管道、过滤器等;给排水系统主要包括水泵、水管、排水井等;电气系统主要包括电源、电线、开关等。
二、人防工程施工技术要点1. 施工准备在施工前,应充分了解工程的设计要求,熟悉相关的施工规范和操作规程。
同时,要对施工人员进行安全教育和技术培训,确保施工人员具备相应的操作技能和安全意识。
2. 施工工艺(1)地面防护结构施工:地面防护结构的施工主要包括基础施工、防护层施工、防护门施工等。
基础施工应严格按照设计要求进行,确保基础的稳定性和承载力;防护层施工应采用合理的施工工艺,确保防护层的均匀性和厚度;防护门施工应保证门的开闭灵活和密封性能。
(2)地下防护结构施工:地下防护结构的施工主要包括坑道施工、防护壳体施工、防护地基施工等。
坑道施工应保证坑道的稳定性和坡度;防护壳体施工应采用合理的施工工艺,确保壳体的坚固性和稳定性;防护地基施工应保证地基的承载力和稳定性。
(3)通风系统施工:通风系统施工应按照设计要求进行,确保通风井的深度和直径满足要求,通风管道的布局和走向合理,过滤器的安装符合规范。
(4)给排水系统施工:给排水系统施工应按照设计要求进行,确保水泵的安装位置和排水井的容量满足要求,水管的布局和走向合理。
(5)电气系统施工:电气系统施工应按照设计要求进行,确保电源的接入和电线的长度满足要求,开关的安装位置和数量符合规范。
3. 施工质量控制在施工过程中,应严格按照设计要求和施工规范进行施工,确保每个环节的质量。
人防工程知识培训课件-PPT

(三)消防管理制度。人民防空主管部门或者有关单位应当根据人民防空工程实际情况, 按照消防法律、法规加强消防管理,落实消防安全责任,制定各项消防安全管理制度和操作 规程,经常组织防火检查,及时发现和整改火灾隐患,组织消防宣传教育、培训,制定火灾 应急预案并组织演练。
1
人防工程知识培训
北京顺天通物业管理有限公司 秩序维护大队
2
一、人防的概述
1、 人民防空的概念 人防是人民防空的简称,指的是动员和组织人民群众防备敌人空中袭击、消除空袭后果所
采取的措施和行动 。它同国土防空、野战防空共同组成国家防空体系,是现代国防的重要组 成部分。其目的是保护人民生命、财产的安全,减少国民经济损失,保存战争潜力。
程、配套工程。 6、按工程等级分简易工程、等级工程。
简易工程-不具备完善的“防护”功能的人防工程。 等级工程-具备完善的“防护”功能的人防工程。 甲类:防核武器、常规武器、化学武器和生化武器。共分九级,常用的有核五级、 核六级和核6B级。 乙类:防常规武器、化学武器和生化武器。共分六级,常见的有常5级、常六级。
2、人防工程按构筑形式可分地道工程、坑道工程、堆积式工程和掘开式工程 3、人防工程按战时功能可分为指挥通信工程、防空专业队工程、人员掩蔽工程和其
他配套工程。 4、人防工程按建造时间可分为早期工程—八十年代以前建筑的人防工程;新建工
程—八十年代以后建筑的人防工程。 5、人防工程按功能用途分指挥工程、医疗救护工程、防空专业队工程、人员掩蔽工
功能;可以增强地面建筑的抗震能力,减轻灾害破坏程度;可以减缓城市人口密集、地面交 通拥挤的矛盾;可以开发利用地下空间,保护生态环境,促进资源的优化配置和可持续发展, 是现代化城市建设的必要要求。
人防工程知识讲座

人防工程知识讲座pptx xx年xx月xx日CATALOGUE目录•人防工程概述•人防工程的规划与设计•人防工程的施工与监理•人防工程的应用与前景•人防工程实例分析•结语01人防工程概述人民防空工程,简称人防工程,是指为保障战时人员与物资掩蔽、人民防空指挥、医疗救护而单独修建的地下防护建筑,以及结合地面建筑修建的战时可用于防空的地下室。
人防工程是防备敌人突然袭击,有效地掩蔽人员和物资,保存战争潜力的重要设施;是坚持城镇战斗,长期支持反侵略战争直至胜利的工程保障。
人防工程的定义地道工程、坑道工程、堆积式工程和掘开式工程。
人防工程的分类按构筑形式分类指挥工程、医疗救护工程、防空专业队工程、人员掩蔽工程和配套工程。
按防护性质分类指挥、控制、通信工程;医疗救护、后勤保障、卫生防疫工程;人员掩蔽、人员生活工程;交通设施、供暖供电等配套工程。
按战时功能分类人防工程的历史与发展01人防工程的历史可以追溯到二战时期,当时各国为了应对敌人的突然袭击,开始修建地下掩体和隧道。
02新中国成立后,人防工程得到了进一步的发展,不仅在数量上有所增加,而且在质量上也有了明显的提高。
03现代人防工程已不再局限于战争时期的防护作用,而是向多功能方向发展,如平时作为地下商场、停车场、交通设施等,战时则可以用于人员掩蔽和物资储备。
02人防工程的规划与设计1规划原则与方法23人防工程的规划应与城市总体规划相结合,突出重点区域和目标,实现全面覆盖。
统一规划,突出重点根据不同地区的特点和需求,采取适宜的工程规划方案,确保工程的实用性和合理性。
因地制宜,合理布局规划时应考虑未来的发展需求,适度超前规划,以满足未来防护需求。
着眼长远,适度超前设计要素与标准根据防护需求,确定人防工程的防护等级和抗力指标。
防护等级工程布局通风与空调照明与电气合理安排工程的内部布局,确保工程内部各功能区域的协调和流畅。
设计合理的通风与空调系统,保证工程内部的空气质量和温湿度。
人防专业知识点总结

人防专业知识点总结一、人防基本理论1. 人防概念及作用:人防是指采取措施,组织和管理人员,保护人民生命财产和社会秩序安全的防空防护工程体系。
人防的作用主要是在国防体系中发挥其独特的功能,用以保障人民的生命安全,维护社会的稳定。
2. 人防的主要任务:人防的主要任务是贯彻军民融合体系,发挥军事力量的国防作用,有效保护国家安全,维护社会稳定。
3. 人防的基本原理:人防工程以人民为中心,以人民生命财产安全为宗旨,通过合理的规划设计,建设完善的人防设施,组织开展人防设备管理与维护,提高人防应急能力和处置能力,切实保障人民的生命安全。
二、人防建筑设计1. 人防建筑分类:人防建筑根据用途和地理位置的不同,可分为地下人防工程和地面人防工程两大类。
2. 地下人防工程设计:地下人防工程是指建造在地下的人防设施,其设计应考虑地下压力、地下水位、地质条件等因素,保证其结构安全和功能完善。
3. 地面人防工程设计:地面人防工程是指建造在地面的人防设施,其设计应考虑地面敌情、城市规划、人口密度等因素,保证其有效防护作用。
4. 人防建筑设计原则:人防建筑设计应符合国家相关规范标准,保证其设施完善、功能齐全、结构稳固、防护效果显著、保障人民生命安全。
三、人防设备管理1. 人防设备分类:人防设备主要包括人防门窗、空气净化器、报警器、灭火设备等,其功能是为人防工程提供有效的保护措施和应急处理手段。
2. 人防设备采购:人防设备的采购应符合相关政策法规,保证设备质量,提高效能,确保设备的正常使用和有效防护作用。
3. 人防设备维护:人防设备的定期维护保养对于提高设备的使用寿命和保护效果至关重要,应根据设备的实际情况定期进行检查和维护保养。
四、人防应急管理1. 人防演练:人防演练是组织人民群众进行扑火、防毒、救援等培训锻炼活动,以提高人民自我保护、自我救援的能力。
2. 人防演练内容:人防演练内容主要包括人防组织、人防装备使用和维护、人防应急处理等方面的知识培训和实际操作。
人防工程知识学习1

40.使用面积:工程第一道防护门或防护密闭门以内能提供人员使 用、物资储存、车辆停放以及生活设施、设备设施使用的净面积。
使用面积=建筑面积-结构面积-口部外通道面积。 41.掩蔽面积:工程最后一道密闭门(战时汽车库为防护密闭门) 以内能提供人员使用、物资储存、车辆停放的净面积。
3.技术标准、规范和图集
《工程建设标准强制性条文》(人防工程部分)、《人民防空工 程设计规范》(GB50225-2005)、《人民防空地下室设计规范》 (GB50038-2005)、《人民防空工程防护功能平战转换设计标 准》(RFJI-98)、《人民防空工程防护设备产品质量检验标准》 (RFJI02-2002)《地下工程防水技术规范》(GB50108-2008)、 《人民防空工程施工及验收规范》(GB50134-2004)、《人民 防空工程质量检验评定标准》(RFJ01-2002)、《防护设备试 验测试与质量检测标准》、FG01-05(2007)、 FJ01-03(2007)、FK01-02(2007)、05SFJ10、09FS01、 FD01-02(2007)等专业性标准和规范。
27.防护单元:在防护和内部设施方面均能自成体系的使用空间。
28.抗爆单元:为限制炸弹的爆炸波及碎片的破坏范围,在较大防 护单元中用抗爆隔墙划分的使用空间。其防护和内部设施上不要 求自成体系。
29.口部建筑(口部房):为便于管理和防雨、防堵塞而在室外出 入口通道敞开段上部建造的地面建筑。
30.防倒塌棚架:建造在出入口或风口敞开段上方,在预定冲击波 或地面建筑倒塌荷载作用下不致坍塌,可使出入口或风口不被堵 塞的建筑物。
人防工程基础知识

人防工程基础知识一、人防工程概述人防工程是指为保护人民生命财产安全而建造的具有防空、防火、防水、防震等多重功能的地下建筑物。
其主要作用是在战争时期提供避难场所,同时也可以在平时作为公共设施使用。
二、人防工程的分类1. 地下壕堑:主要用于疏散和避难。
2. 地下掩体:主要用于军事指挥和通信。
3. 地下仓库:主要用于储存物资。
4. 地下机场:主要用于军事航空活动。
5. 地下车站:主要用于地铁等交通系统。
三、人防工程的设计原则1. 安全性原则:保证人员在其中的安全。
2. 经济性原则:尽量节约建造成本。
3. 实用性原则:满足实际需要,充分利用功能。
4. 美观性原则:符合城市规划和环境美化。
四、人防工程的建设标准1. 建筑结构标准:根据地质条件和设计需求确定结构形式和尺寸。
2. 防护标准:确定适当的防护措施,如防水、防火、防爆等。
3. 通风标准:保证空气流通,避免二氧化碳积聚。
4. 照明标准:保证光线充足,避免黑暗环境造成的心理影响。
5. 消防标准:设置灭火设施,保证安全疏散。
五、人防工程的施工要点1. 地质勘察:根据地质情况确定建筑结构和尺寸。
2. 施工材料:选用高强度材料和耐久性好的建筑材料。
3. 施工技术:采用先进的施工技术和设备,保证施工质量。
4. 安全管理:严格执行安全规章制度,确保施工过程中无事故发生。
六、人防工程的运行管理1. 设立专门机构:设立专门机构负责人防工程的日常管理和维护。
2. 定期检查维护:定期对人防工程进行检查和维护,确保其正常运行。
3. 应急预案制定:制定应急预案,提前做好各种应对措施,保证在紧急情况下能够有效运行。
七、人防工程的未来发展1. 多功能化:加强人防工程的多功能化,满足不同场景下的需求。
2. 智能化:引入先进技术,使人防工程具有智能化、自动化管理和控制功能。
3. 绿色化:将人防工程和城市绿地相结合,实现绿色生态环境建设。
八、结语随着现代社会的发展,人防工程的作用越来越重要。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、人防工程基本知识1、人民防空工程为保障战时人民防空单独修建的地下防护建筑及其地面附属建筑物,以及结合地面建筑修建的战时可用于防空的地下室。
2、防空地下室具有预定战时防空功能的地下室。
在房屋中室内地平面低于室外地平面的高度超过该房间净高1/2的为地下室。
3、主体防空地下室中能满足战时防护及其主要功能要求的部分。
对于有防毒要求的防空地下室,其主体指最里面一道密闭门以内的部分。
4、口部人防工程的主体与地表面,或与其他地下建筑的连接部分。
对于有防毒要求的人防工程,口部指最里面一道密闭门以外的部分,如扩散室、防毒通道、密闭通道、洗消间或简易洗消间、除尘室、滤毒室、防护密闭门以外的通道等。
5、连通口在地面以下与其他人防工程(包括防空地下室)相连通的出入口。
6、人防围护结构人防工程中承受空气冲击波或土中压缩波直接作用的顶板、墙体和底板的总称。
7、防护单元人防工程中,防护设施和内部设备均能自成体系的使用空间。
8、抗爆单元在防护单元中用抗爆隔墙分隔的使用空间。
9、室外出入口通道的出地面段(无防护顶盖段)位于人防工程上部建筑投影范围以外的出入口。
(一般作为人防工程主要出入口使用)10、室内出入口通道的出地面段(无防护顶盖段)位于人防工程上部建筑投影范围以内的出入口。
(一般作为人防工程次要出入口使用)11、防毒通道由防护密闭门与密闭门之间或两道密闭门之间,具有通风换气条件,依靠超压排风阻挡毒剂侵入工程内部的空间。
在工程外染毒情况下,该通道允许人员出入。
12、密闭通道由防护密闭门与密闭门之间或两道密闭门之间,并且仅依靠密闭隔绝作用来阻挡毒剂侵入工程内部的密闭空间。
在工程外染毒情况下,该通道不允许人员出入。
13、防护密闭门既能阻挡冲击波,又能阻挡毒剂进入的门。
14、密闭门能阻挡毒剂,但不能阻挡冲击波进入的门。
15、清洁区人防工程中能抵御预定的爆炸动荷载作用,且满足防毒要求的区域。
16、染毒区人防工程中能抵御预定的爆炸动荷载作用,但允许染毒的区域。
17、非直接命中防护结构未受到常规武器直接打击威胁。
通常考虑常规武器在结构外墙外侧一定距离处地面爆炸,结构只承受爆炸动荷载作用。
18、外墙防空地下室中一侧与室外岩土接触,直接承受土中压缩波的作用的墙体。
19、临空墙一侧直接受空气冲击波作用,另一侧为防空地下室内部的墙体。
20、防爆地漏战时能防止冲击波和毒剂等进入防空地下室室内的地漏。
21、自动排气活门靠活门两侧空气压差作用自动启闭的具有抗冲击波余压功能的排风活门。
能直接抗冲击波作用压力的自动排气活门,称防爆自动排气活门。
22、密闭阀门保障通风系统密闭防毒的专用阀门。
包括手动式和手电动两用式密闭阀门。
23、油网除尘器战时消除进风中的放射性沾染用作粗滤的除尘器,多半装在清洁式通风与滤毒式通风合用的管路上,作为预滤除尘器。
24、过滤吸收器装有滤烟和吸毒材料,能同时消除空气中的有害气体、蒸汽及气溶胶微粒的过滤器。
是精滤器和滤毒器合为一体的过滤器。
人防知识之底板钢筋施工人防工程施工过程中,底板钢筋绑扎出现的主要常见问题:1、人防门门框墙的斜向加强筋没有按要求设置。
门框墙斜向加强筋应在底板浇捣混凝土前按设计施工图及规范要求绑扎成型,下部加强筋应斜向45°插入底板。
2、人防门下槛钢筋绑扎错误。
防护密闭门门槛箍筋应该闭口(竖向、水平均闭口),在箍筋拐角处应绑扎水平钢筋,水平筋应该锚固到门框墙中,并与门框钢筋绑扎牢靠。
3、人防门的门槛高度、门框墙宽度不够,无法安装门扇,影响使用功能。
人防门的门槛钢筋高出底板的高度应该满足各种型号的人防门门槛建筑高度。
人防门铰页侧门框最小宽度应满足人防门的安装尺寸,闭锁侧门框最小宽度应满足不会影响门扇的开启。
4、人防门的门框墙及门槛的截面尺寸太小,门槛的钢筋成型和绑扎不符合要求。
防护密闭门的门框墙及门槛截面厚度的最小尺寸一般不小于300mm。
两个防护单元间的门框墙及门槛截面厚度一般不小于500mm。
密闭门的门框墙及门槛截面厚度按设计图施工。
5、活置式人防门门槛下没有设置钢筋。
活置式门槛人防门的门框角钢应在底板浇筑混凝土前安装到位,门框角钢的安装标高应该与建筑标高同高。
当地坪装修面层大于60mm 时,门框角钢下部角钢内应按防护密闭门门槛的要求配筋;当地坪装修面层不大于60mm时,门框下部角钢的间距为150mm、Φ32的孔中穿钢筋锚固到底板中。
6、排水沟在相邻单元之间、非人防区域与人防区域之间连通。
在底板结构施工时,凡穿越相邻单元之间、非人防区域与人防区域之间的管道都应按规范要求做好防护密闭处理,这是人防工程施工及验收的基本要求和质量控制的关键重点内容,穿越防护密闭区域的排水沟将直接破坏工程的防护密闭性。
按照设计图纸要求,采取预埋热镀锌钢管(或其他规定材料)并按规范要求进行有效的防护密闭处理。
7、底板梅花形布置的拉钩角度不够,下侧弯钩未挂到节点上,弯钩处未实施绑扎。
梅花形布置的箍筋作用是为了抵御核爆动荷载作用下结构承受方向相反的作用力,必须保证箍筋两端弯钩有效拉结在上下钢筋网片节点上,这样才能保证结构整体共同作用,达到设计要求。
拉结筋一般要求隔一拉一,即“田”字格四个角和中心均设一根,共五根。
人防知识之墙体钢筋施工人防工程施工过程中,墙体钢筋绑扎出现的主要常见问题:1、人防门门洞转角处未绑扎斜向加强钢筋。
在人防门门框四个角的位置,应斜向配置两根直径16mm的螺纹钢筋,其长度不应小于1000mm。
当墙体厚度大于400mm时,应配置三根直径16mm的螺纹斜向钢筋,其长度不应小于1000mm。
2、临空墙钢筋未按图成型和绑扎,内外侧钢筋颠倒。
临空墙是指人防工程中一侧受核冲击波直接作用,另一侧为人防内侧且临空的墙体。
临空墙战时受水平冲击荷载作用,其配筋有特殊性,内外侧竖向钢筋规格往往不同,弯锚方向以及长度均和普通内墙不同,施工过程中应该按照施工图配筋,重点检查临空墙的外侧与内侧钢筋的规格。
这里的外侧和内侧是相对临空墙而言,外侧是指防护区外,内侧是指防护区内,同时要注意弯锚方向。
3、临空墙在底板中的锚固长度不够。
外侧钢筋应伸到板底后再向防护区内锚固,水平锚固段长度应满足35d+墙厚。
若底板较厚(≥1米),临空墙钢筋可以锚固到板底。
相邻的两个防护单元之间隔墙的垂直钢筋应考虑双向锚固。
由于临空墙在底板中的锚固筋较长,水平锚固段必须与底板下层钢筋绑扎牢固。
4、人防墙体固定模板的对拉螺栓使用PVC塑料套管,或未设止水板,破坏了人民防空工程的防护密闭要求。
人防工程有防护密闭要求的墙体,其固定模板用的对拉螺栓中段必须设置止水板,止水板与对拉螺栓间应满焊,同时对拉螺栓严禁采用PVC套管。
5、临战封堵的预埋件预埋位置错误或未与主体结构钢筋连接牢固。
临战封堵预埋件可使用角钢或钢板,角钢和钢板应该用锚钩锚固到混凝土中。
角钢应采用L80×80×8mm或L100×100×10mm的规格,并且应预埋在非防护区一侧。
钢板宽度应满足封堵构件的焊接要求,长度等于门洞的宽度,厚度不得小于100mm。
临战封堵预埋件应与结构面平,用点焊把预埋件的锚固筋与底板钢筋牢固固定,并保证预埋件的轴线位置准确。
6、人防门门框角钢预埋的位置和方向错误。
人防门门框角钢预埋的位置及方向应准确,防护密闭门、悬板活门和胶管活门的角钢应预埋在非人防区一侧,密闭门的角钢应预埋在染毒区一侧,滤毒间的密闭门角钢应预埋在密闭通道内。
7、门框墙钢筋绑扎错误。
门框墙主要承受门扇传来的水平冲击波荷载,在门框墙的钢筋绑扎时,与门边垂直方向的钢筋是受力筋。
有的施工人员误将门框墙当成承受压力的门柱,以为纵向筋是受力筋,横向筋是箍筋,造成错误的绑扎。
因此在施工过程中,施工人员应严格按图纸施工。
8、人防门门槛处或战时封堵预埋钢板下部混凝土振捣不充分,空鼓现象较多。
由于门框墙位置必须一次性浇筑完成,而且门框墙钢筋密度较大,门框下侧门槛处无法实施振捣,只能通过混凝土的自然流淌将其填满。
战时封堵预埋钢板下部混凝土振捣不充分的原因也是如此。
门框墙位置处混凝土要求必须振捣密实,严禁出现大面积蜂窝麻面和空鼓现象,施工时一定要注意施工配合,振捣孔要封堵密实,杜绝漏浆跑浆现象。
人防知识之顶板钢筋施工人防工程施工过程中,顶板钢筋绑扎出现的主要常见问题:1、板柱结构的人防顶板施工时,上层或下层双向钢筋的位置绑扎错误。
人防工程中,板柱结构的受力计算与普通双向板受力计算不同,长向钢筋为主受力筋,一般设计图纸都标明X,Y方向钢筋位置关系。
一般情况下,顶板的上层或下层双向钢筋,与长边平行的钢筋布置到钢筋网的最外侧,现场施工人员一定要搞清楚位置关系,严格按照图纸施工。
2、未设置人防门吊钩,或者吊钩的规格和位置错误。
由于人防门的门扇很重,吊钩的作用就是在安装门扇时协助起吊,方便门扇运输和位置调整。
施工单位可能认为这是人防设备生产厂家的事情,造成两个单位配合不密切,给后期门扇安装带来很大的困难。
人防门的门扇吊钩应钩住顶板的上层钢筋,吊钩应放置在门扇宽度的中点以门轴转过45°处,不同型号的人防门的吊钩规格应按设计图纸说明中设置。
吊钩严禁采用冷加工钢筋制作。
3、顶板拉结筋数量不足,未按梅花型布置。
梅花形布置的箍筋作用是为了抵御核爆动荷载作用下结构承受方向相反的作用力,必须保证箍筋两端弯钩有效拉结在上下钢筋网片节点上,这样才能保证结构整体共同作用,达到设计要求。
梅花型布置一般要求隔一拉一。
4、拉结筋弯钩长度不够,或角度不够。
箍筋制作时,要按照图纸准确下料,一般要求弯钩平直段的长度大于6d并且大于50mm,把一端弯成135°,另一端弯成90°。
施工时按图纸位置,将各个箍筋垂直钩住底板钢筋的上下十字交叉节点,双层钢筋网的节点应对齐,否则箍筋不能拉在节点上。
,箍筋呈梅花型布置,注意135°在下,90°在上,然后用弯钩工具将上面90°的钩弯成135°的钩,上下拉钩均应绑扎牢固。
5、顶板上下层钢筋的十字节点不对齐,造成箍筋下料长度不够,影响正常施工。
顶底板上下层钢筋应一一对齐,每隔一米设置一道控制线,并且应设置足够数量的马凳或垫块,要求严格控制人防顶板受力钢筋的保护层厚度。
绑扎施工完成后注意保护,严禁无关人员随意踩踏。
