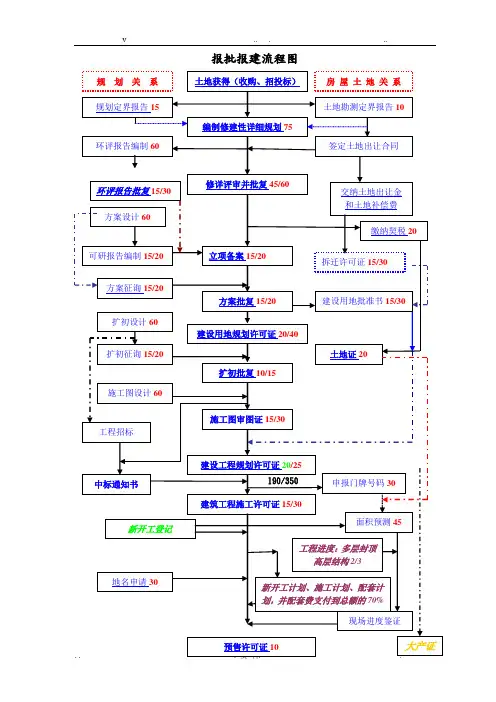

报批报建流程图报批报建工作指引根据房地产开发的流程,将整个过程分四个阶段:一、土地获取及规划确定二、建设工程规划许可证和开工证的申请三、预售四、交付和产证根据各阶段的性质及特点进行描述和分析:一、土地获取及规划确定该阶段包含的重要环节:1.获取土地——签定合同2.规划定界——根据土地定界报告进行规划用地范围的界定——主要涉及市政(如绿带、河道等)退让3.规划编制条件——向规划管理部门申请(如容积率、绿化率、集中绿地率、覆盖率、建筑高度、公建配套设施及特殊性限制条件等)4.详规评审及批复5.申请《建设用地规划许可证》6.缴纳土地款项(出让金、土地补偿费、契税),办理《土地证》重点注意事项:详规的编制至关重要,一旦获得批准,后期的设计必须符合批准的内容,指标一定不能突破。

各环节报批指引:1、规划定界:定界单位:规土局定界队所需时间:10个工作日控制要点:规划定界和土地定界是否一致,主要涉及建设用地面积(即土地出让面积)是否有差异审核资料:[返回]2、申请规划编制要求:批复单位:规土局(审核部门:规划科)时间:20个工作日控制要点:建设用地面积、容积率、覆盖率、有无限高、绿地率、集中绿地率、停车率、配套公建设施内容、面积及分布审核资料:[返回]3、申请详规批复批复单位:规土局(审核部门:综合科)时间:从评审会后开始需30个工作日(修详批复政府承诺40个工作日)控制要点:建设用地面积、容积率、覆盖率、有无限高、绿地率、集中绿地率、停车率、配套公建设施内容、面积及分布流程:1、规划定界;2、申请规划要求;3、进行规划设计;4、详规中期评审即详规评审会;5、根据评审会意见(会议纪要)修改规划;6、上报详细规划;7、详规批复。

审核资料:附:《项目用地条件流转确认表》D:\E\表单\项目用地条件流转确认[返回]4、申请《建设用地规划许可证》发证单位:规土局(审核部门:建管科)审核所需时间:20个工作日(政府承诺40个工作日)控制要点:地形图用地范围划示必须清晰、用地性质明确审核资料:[返回]5、缴纳土地出让金收款单位:上海市房屋土地资源管理局缴纳时限:签订出让合同后60天内缴清缴款依据:土地使用权出让合同经办部门:项目发展部控制要点:缴款期限内必须缴清,否则将缴纳滞纳金(基本无法协调)6、缴纳土地补偿费收款单位:区土地储备中心缴款时限:根据合同约定缴款依据:根据补偿费合同经办部门:项目发展部[返回]7、缴纳契税收款单位:区财政局缴纳时限:缴清土地出让金、土地补偿费缴款依据:土地出让金、土地补偿费缴款凭据,出让合同、土地补偿费合同经办部门:报建配套[返回]8、办理《土地证》发证单位:房管局(审核部门:房地产交易中心)办理所需时间:25个工作日控制要点:出让面积、用地范围、用地性质、出让年限关键点:动拆迁许可证审核资料:[返回]二、《建设工程规划许可证》和《建筑工程施工许可证》的申请该阶段包含的重要环节:1.方案设计、征询、批复2.环评批复3.扩初设计、征询、批复4.立项备案5.计划转正6.施工图设计、审图、报建7.卫生设计审核8.民防规划证阶段审核9.水务局河道蓝线复验10.申请《建设工程规划许可证》11.施工中标通知书12.《建筑工程施工许可证》重点注意事项:设计过程中一定要符合详规批准的要求,满足规范要求。

上海报批报建流程图及工作指引(青浦区重点)

上海报批报建流程图及工作指引(青浦区重点)

报批报建流程图报批报建工作指引根据房地产开发的流程,将整个过程分四个阶段:一、土地获取及规划确定二、建设工程规划许可证和开工证的申请三、预售四、交付和产证根据各阶段的性质及特点进行描述和分析:一、土地获取及规划确定该阶段包含的重要环节:1.获取土地——签定合同2.规划定界——根据土地定界报告进行规划用地范围的界定——主要涉及市政(如绿带、河道等)退让3.规划编制条件——向规划管理部门申请(如容积率、绿化率、集中绿地率、覆盖率、建筑高度、公建配套设施及特殊性限制条件等)4.详规评审及批复5.申请《建设用地规划许可证》6.缴纳土地款项(出让金、土地补偿费、契税),办理《土地证》重点注意事项:详规的编制至关重要,一旦获得批准,后期的设计必须符合批准的内容,指标一定不能突破。

各环节报批指引:1、规划定界:定界单位:规土局定界队所需时间:10个工作日控制要点:规划定界和土地定界是否一致,主要涉及建设用地面积(即土地出让面积)是否有差异审核资料:[返回]2、申请规划编制要求:批复单位:规土局(审核部门:规划科)时间:20个工作日控制要点:建设用地面积、容积率、覆盖率、有无限高、绿地率、集中绿地率、停车率、配套公建设施内容、面积及分布审核资料:[返回]3、申请详规批复批复单位:规土局(审核部门:综合科)时间:从评审会后开始需30个工作日(修详批复政府承诺40个工作日)控制要点:建设用地面积、容积率、覆盖率、有无限高、绿地率、集中绿地率、停车率、配套公建设施内容、面积及分布流程:1、规划定界;2、申请规划要求;3、进行规划设计;4、详规中期评审即详规评审会;5、根据评审会意见(会议纪要)修改规划;6、上报详细规划;7、详规批复。

审核资料:附:《项目用地条件流转确认表》D:\E\表单\项目用地条件流转确认[返回]4、申请《建设用地规划许可证》发证单位:规土局(审核部门:建管科)审核所需时间:20个工作日(政府承诺40个工作日)控制要点:地形图用地范围划示必须清晰、用地性质明确审核资料:[返回]5、缴纳土地出让金收款单位:上海市房屋土地资源管理局缴纳时限:签订出让合同后60天内缴清缴款依据:土地使用权出让合同经办部门:项目发展部控制要点:缴款期限内必须缴清,否则将缴纳滞纳金(基本无法协调)6、缴纳土地补偿费收款单位:区土地储备中心缴款时限:根据合同约定缴款依据:根据补偿费合同经办部门:项目发展部[返回]7、缴纳契税收款单位:区财政局缴纳时限:缴清土地出让金、土地补偿费缴款依据:土地出让金、土地补偿费缴款凭据,出让合同、土地补偿费合同经办部门:报建配套[返回]8、办理《土地证》发证单位:房管局(审核部门:房地产交易中心)办理所需时间:25个工作日控制要点:出让面积、用地范围、用地性质、出让年限关键点:动拆迁许可证审核资料:[返回]二、《建设工程规划许可证》和《建筑工程施工许可证》的申请该阶段包含的重要环节:1.方案设计、征询、批复2.环评批复3.扩初设计、征询、批复4.立项备案5.计划转正6.施工图设计、审图、报建7.卫生设计审核8.民防规划证阶段审核9.水务局河道蓝线复验10.申请《建设工程规划许可证》11.施工中标通知书12.《建筑工程施工许可证》重点注意事项:设计过程中一定要符合详规批准的要求,满足规范要求。

上海工程建设项目报批报建程序

上海工程建设项目报批报建程序

目录一、项目立项批复(对使用政府性资金建设的固定资产投资项目建议书审批)(发改委)31.受理条件 (3)2.申请材料 (3)二、划拨土地审批(规土局) (3)1.申请条件 (3)2.行政审批申请材料目录 (3)三、使用集体建设用地审批(规土局) (3)1.受理条件 (3)2.申请资料 (3)四、协议出让土地审批(规土局) (4)1.受理条件 (4)2.申请资料 (4)五、招标、拍卖、挂牌用地审批(规土局) (4)1.受理条件 (4)2.申请资料 (4)六、建设项目选址意见书审批(划拨方式提供国有建设用地使用权)(规土局) (5)1.受理条件 (5)2.申请资料 (5)七、可行性研究报告审批(发改委) (5)1.受理条件 (5)2.申请资料 (5)八、建设用地规划许可证申请(规土局) (6)1.受理条件 (6)2.申请资料 (6)九、《建设工程设计方案》审批(规土局) (6)1.准予批准的条件 (6)2.需要提交资料 (6)十、《建设工程规划许可证》审批(规土局) (6)1.准予批准的条件 (6)2.申请资料 (7)十一、建设工程项目报建(建设和管理委员会) (7)1.受理条件 (7)2.需要提交资料 (7)十二、建设工程初步设计审批(建设和管理委员会) (7)1.受理条件 (7)2.申请材料 (7)十三、建设工程项目施工许可证审批(建设和管理委员会) (8)1.受理条件 (8)2.需要提交资料 (8)一、项目立项批复(对使用政府性资金建设的固定资产投资项目建议书审批)(发改委)1.受理条件1)属于政府范围内审批范畴2)符合国家有关法律规定、《上海市政府审批的投资项目目录》和本市、本区有关规定3)符合国民经济和社会发展中长期规划、行业规划要求4)符合土地利用规划、城市总体规划、环境保护政策的要求,以及节能审查政策的要求。

2.申请材料1)报批项目建议书的请示2)项目建议书(应由具备相应工程咨询资质的机构编制)。

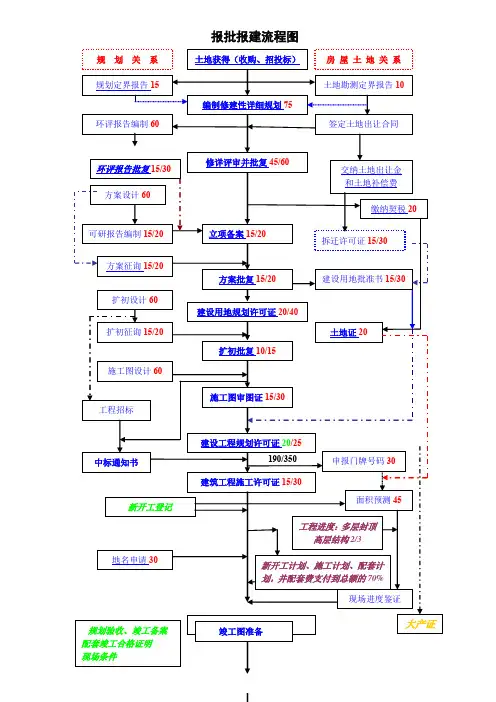

上海报批报建流程图及工作指引(青浦区重点)要点

上海报批报建流程图及工作指引(青浦区重点)要点

报批报建流程图报批报建工作指引根据房地产开发的流程,将整个过程分四个阶段:一、土地获取及规划确定二、建设工程规划许可证和开工证的申请三、预售四、交付和产证根据各阶段的性质及特点进行描述和分析:一、土地获取及规划确定该阶段包含的重要环节:1.获取土地--签定合同2.规划定界——根据土地定界报告进行规划用地范围的界定——主要涉及市政(如绿带、河道等)退让3.规划编制条件--向规划管理部门申请(如容积率、绿化率、集中绿地率、覆盖率、建筑高度、公建配套设施及特殊性限制条件等)4.详规评审及批复5.申请《建设用地规划许可证》6.缴纳土地款项(出让金、土地补偿费、契税),办理《土地证》重点注意事项:详规的编制至关重要,一旦获得批准,后期的设计必须符合批准的内容,指标一定不能突破。

各环节报批指引:1、规划定界:定界单位:规土局定界队所需时间:10个工作日控制要点:规划定界和土地定界是否一致,主要涉及建设用地面积(即土地出让面积)是否有差异审核资料:[返回]2、申请规划编制要求:批复单位:规土局(审核部门:规划科)时间:20个工作日控制要点:建设用地面积、容积率、覆盖率、有无限高、绿地率、集中绿地率、停车率、配套公建设施内容、面积及分布审核资料:[返回]3、申请详规批复批复单位:规土局(审核部门:综合科)时间:从评审会后开始需30个工作日(修详批复政府承诺40个工作日)控制要点:建设用地面积、容积率、覆盖率、有无限高、绿地率、集中绿地率、停车率、配套公建设施内容、面积及分布流程:1、规划定界;2、申请规划要求;3、进行规划设计;4、详规中期评审即详规评审会;5、根据评审会意见(会议纪要)修改规划;6、上报详细规划;7、详规批复。

审核资料:附:《项目用地条件流转确认表》[返回]4、申请《建设用地规划许可证》发证单位:规土局(审核部门:建管科)审核所需时间:20个工作日(政府承诺40个工作日)控制要点:地形图用地范围划示必须清晰、用地性质明确审核资料:[返回]5、缴纳土地出让金收款单位:上海市房屋土地资源管理局缴纳时限:签订出让合同后60天内缴清缴款依据:土地使用权出让合同经办部门:项目发展部控制要点:缴款期限内必须缴清,否则将缴纳滞纳金(基本无法协调)6、缴纳土地补偿费收款单位:区土地储备中心缴款时限:根据合同约定缴款依据:根据补偿费合同经办部门:项目发展部[返回]7、缴纳契税收款单位:区财政局缴纳时限:缴清土地出让金、土地补偿费缴款依据:土地出让金、土地补偿费缴款凭据,出让合同、土地补偿费合同经办部门:报建配套[返回]8、办理《土地证》发证单位:房管局(审核部门:房地产交易中心)办理所需时间:25个工作日控制要点:出让面积、用地范围、用地性质、出让年限关键点:动拆迁许可证审核资料:[返回]二、《建设工程规划许可证》和《建筑工程施工许可证》的申请该阶段包含的重要环节:1.方案设计、征询、批复2.环评批复3.扩初设计、征询、批复4.立项备案5.计划转正6.施工图设计、审图、报建7.卫生设计审核8.民防规划证阶段审核9.水务局河道蓝线复验10.申请《建设工程规划许可证》11.施工中标通知书12.《建筑工程施工许可证》重点注意事项:设计过程中一定要符合详规批准的要求,满足规范要求。

上海建设工程前期报规报建所需材料和流程

上海建设工程前期报规报建所需材料和流程

序号需办事项所需材料报批流程1 土地出让A、申请书B、立项批复C、红线图(复)D、规划设计总平面图(蓝图)E、营业执照(企业)、机关代码证(机关)F、法人代表身份证(复)G、建设用地许可证(复)以上资料均一式二份一、对取得土地和准备开发项目打可行性研究报告和立项申请,然后到计划发展委员会申请立项。

2国有土地使用证H、土地出让合同(复)I、所交纳各项费用发票(复)包括土地出让多、土地契税、印花税二、凭土地出让合同到规划局规划技术处申报,有规划测绘队测绘后,取得建设项目规划红线图。

3 报审规划设计方案(总平面图审定)[规划设计方案审批表]A、规划设计方案登记表(填)B、规划设计意见书C、规划设计总平面图(蓝图)D、红线图(复)E、选址意见书(复)4 申领[建设用地规划许可证] [建设用地规划许可证审批表]A、建设用地规划许可证登记表(填)B、红线图(复)C、建设项目立项批复(复)D、规划设计总平面(蓝图)三、将总体规划方案报规划局规划管理处审批,通过后领取建设用地规划许可证四、总体规划通过后如果一次规划分批实施,就将分期实施的详细规划和相应的单体建筑设计报规划局规划管理处审批。

5 报审建筑设计方案[建筑设计方案审批表]A、规划设计总平面图(审定蓝图)B、效果图(鸟瞰图 A3)C、单体设计方案(文本 A3)包括平面、立面、剖面、效果6 申领[建设工程规划许可证] [建设工程规划许可证审批表](建筑)A、建筑工程规划许可证申请登记表(填建筑)B、核发建设工程规划许可证征求意见表(填)C、施工图(建筑结构)五、在四阶段审批期间,将各规费收缴部门缴费流转审批完毕,其中包括消防、建设、教育地方配套、卫生防疫、白蚁防止、绿化、人防、墙体改造、散装水泥、城建档案、工程质监等。

具体手续办理如下:1、将报批的范围内的所有建筑单体D、建设用地许可证(复)E、立项批复(复)F、红线图(复)G、规划设计总平面图(蓝图 2份)H、白蚁防治合同(4份)I、国有土地出让合同(复)J、建筑工程消防设计审核意见书图纸报当地消防部门进行消防审查,取得建筑工程消防意见书。

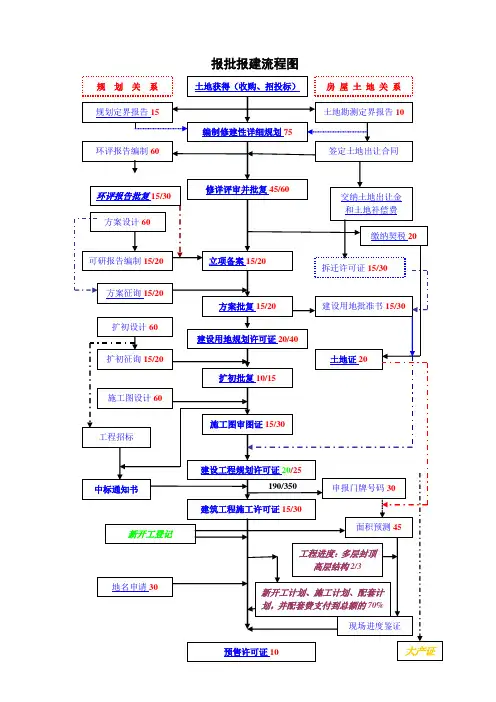

上海报批报建流程图及工作指引(青浦区重点)【范本模板】

上海报批报建流程图及工作指引(青浦区重点)【范本模板】

报批报建流程图报批报建工作指引根据房地产开发的流程,将整个过程分四个阶段:一、土地获取及规划确定二、建设工程规划许可证和开工证的申请三、预售四、交付和产证根据各阶段的性质及特点进行描述和分析:一、土地获取及规划确定该阶段包含的重要环节:1.获取土地--签定合同2.规划定界——根据土地定界报告进行规划用地范围的界定——主要涉及市政(如绿带、河道等)退让3.规划编制条件——向规划管理部门申请(如容积率、绿化率、集中绿地率、覆盖率、建筑高度、公建配套设施及特殊性限制条件等)4.详规评审及批复5.申请《建设用地规划许可证》6.缴纳土地款项(出让金、土地补偿费、契税),办理《土地证》重点注意事项:详规的编制至关重要,一旦获得批准,后期的设计必须符合批准的内容,指标一定不能突破.各环节报批指引:1、规划定界:定界单位:规土局定界队所需时间:10个工作日控制要点:规划定界和土地定界是否一致,主要涉及建设用地面积(即土地出让面积)是否有差异审核资料:[返回]2、申请规划编制要求:批复单位:规土局(审核部门:规划科)时间:20个工作日控制要点:建设用地面积、容积率、覆盖率、有无限高、绿地率、集中绿地率、停车率、配套公建设施内容、面积及分布审核资料:[返回]3、申请详规批复批复单位:规土局(审核部门:综合科)时间:从评审会后开始需30个工作日(修详批复政府承诺40个工作日)控制要点:建设用地面积、容积率、覆盖率、有无限高、绿地率、集中绿地率、停车率、配套公建设施内容、面积及分布流程:1、规划定界;2、申请规划要求;3、进行规划设计;4、详规中期评审即详规评审会;5、根据评审会意见(会议纪要)修改规划;6、上报详细规划;7、详规批复。

审核资料:附:《项目用地条件流转确认表》D:\E\表单\项目用地条件流转确认[返回]4、申请《建设用地规划许可证》发证单位:规土局(审核部门:建管科)审核所需时间:20个工作日(政府承诺40个工作日)控制要点:地形图用地范围划示必须清晰、用地性质明确审核资料:[返回]5、缴纳土地出让金收款单位:上海市房屋土地资源管理局缴纳时限:签订出让合同后60天内缴清缴款依据:土地使用权出让合同经办部门:项目发展部控制要点:缴款期限内必须缴清,否则将缴纳滞纳金(基本无法协调)6、缴纳土地补偿费收款单位:区土地储备中心缴款时限:根据合同约定缴款依据:根据补偿费合同经办部门:项目发展部[返回]7、缴纳契税收款单位:区财政局缴纳时限:缴清土地出让金、土地补偿费缴款依据:土地出让金、土地补偿费缴款凭据,出让合同、土地补偿费合同经办部门:报建配套[返回]8、办理《土地证》发证单位:房管局(审核部门:房地产交易中心)办理所需时间:25个工作日控制要点:出让面积、用地范围、用地性质、出让年限关键点:动拆迁许可证审核资料:[返回]二、《建设工程规划许可证》和《建筑工程施工许可证》的申请该阶段包含的重要环节:1.方案设计、征询、批复2.环评批复3.扩初设计、征询、批复4.立项备案5.计划转正6.施工图设计、审图、报建7.卫生设计审核8.民防规划证阶段审核9.水务局河道蓝线复验10.申请《建设工程规划许可证》11.施工中标通知书12.《建筑工程施工许可证》重点注意事项:设计过程中一定要符合详规批准的要求,满足规范要求。

上海建设工程前期报规报建所需材料和流程

上海建设工程前期报规报建所需材料和流程

上海建设工程前期报规报建所需材料和流程1.项目申报材料:-项目立项申请书:包括项目基本情况、建设规模、投资估算、建设目标等;-土地使用预审审批表:用于申请土地使用权;-地籍图、规划纲要和规划六图:用于土地规划审批;-工程施工图预审意见函:用于建设工程施工图审批。

2.规划报告材料:-项目规划说明书:包括项目背景、总体设计原则、规划要求等;-建筑方案设计图:包括平面布置、剖面图、外观形象等;-空间布局设计图:展示建筑物与周围环境的关系;-业态规划设计图:体现项目功能分区和分级设置。

3.初步设计报告材料:-初步设计说明书:包括项目背景、总体设计原则、建筑设计研究等;-施工图设计图纸:包括建筑平面、立面、剖面图等;-建筑设计、结构设计、给排水设计等专业设计说明书;-主要建筑材料、设备选型和技术性能说明。

4.环境影响评价报告材料:-环评报告书:包括项目概况、环境影响评价的目的和任务、影响预测和评价等;-环评报告表:列明项目的环境影响评价的主要指标,如废水、废气、噪音、生态破坏等;-环境保护设施设计说明:包括污水处理、垃圾处理、噪音控制设计等;-环保方案与环境监测方案:详细描述项目环境保护措施和监测方法。

5.相关手续流程:-项目立项:报送项目申报材料,由有关部门进行评审和批准;-土地审批:土地使用预审审批,办理土地使用权;-规划审批:提交规划报告材料,经规划审批部门审批;-设计审批:提交初步设计报告材料,经设计审批部门审批;-建设工程施工图审批:提交施工图设计图纸,由建设工程审批部门进行审查。

以上就是上海建设工程前期报规报建所需材料和流程的详细介绍。

当然,具体材料和流程还可能根据项目的具体情况有所不同,但大体上可以按照上述的步骤进行办理。

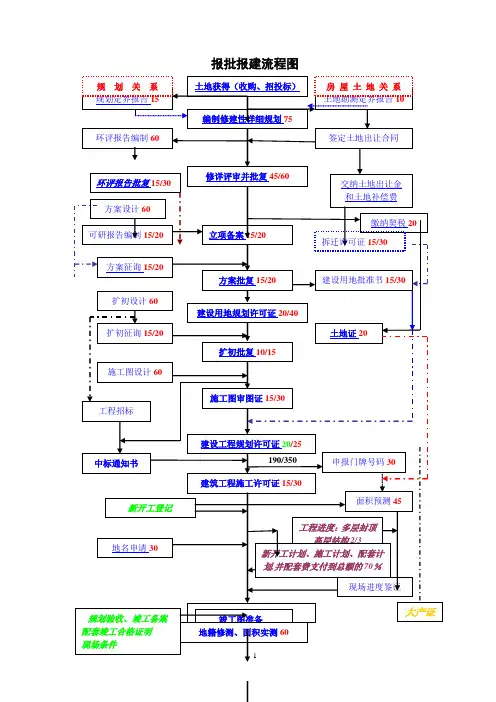

上海报批报建流程图及工作指引

上海报批报建流程图及工作指引

上海报批报建流程图及工作指引--------------------------------------------------------------------------作者: _____________--------------------------------------------------------------------------日期: _____________报批报建流程图报批报建工作指引根据房地产开发的流程,将整个过程分四个阶段:一、土地获取及规划确定二、建设工程规划许可证和开工证的申请三、预售四、交付和产证根据各阶段的性质及特点进行描述和分析:一、土地获取及规划确定该阶段包含的重要环节:1.获取土地——签定合同2.规划定界——根据土地定界报告进行规划用地范围的界定——主要涉及市政(如绿带、河道等)退让3.规划编制条件——向规划管理部门申请(如容积率、绿化率、集中绿地率、覆盖率、建筑高度、公建配套设施及特殊性限制条件等)4.详规评审及批复5.申请《建设用地规划许可证》6.缴纳土地款项(出让金、土地补偿费、契税),办理《土地证》重点注意事项:详规的编制至关重要,一旦获得批准,后期的设计必须符合批准的内容,指标一定不能突破。

各环节报批指引:1、规划定界:定界单位:规土局定界队所需时间:10个工作日控制要点:规划定界和土地定界是否一致,主要涉及建设用地面积(即土地出让面积)是否有差异审核资料:[返回]2、申请规划编制要求:批复单位:规土局(审核部门:规划科)时间:20个工作日控制要点:建设用地面积、容积率、覆盖率、有无限高、绿地率、集中绿地率、停车率、配套公建设施内容、面积及分布审核资料:[返回]3、申请详规批复批复单位:规土局(审核部门:综合科)时间:从评审会后开始需30个工作日(修详批复政府承诺40个工作日)控制要点:建设用地面积、容积率、覆盖率、有无限高、绿地率、集中绿地率、停车率、配套公建设施内容、面积及分布流程:1、规划定界;2、申请规划要求;3、进行规划设计;4、详规中期评审即详规评审会;5、根据评审会意见(会议纪要)修改规划;6、上报详细规划;7、详规批复。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

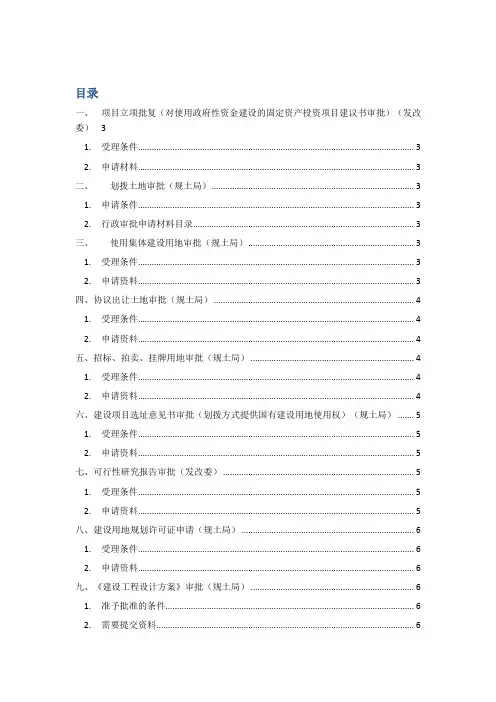

上海工程建设项目报批报建程序作者: 日期:目录项目立项批复(对使用政府性资金建设的固定资产投资项目建议书审批)(发改委)51. 受理条件 (5)2. 申请材料 (5)二、戈V拨土地审批(规土局) (5)1. 申请条件 (5)2. 行政审批申请材料目录 (5)三、使用集体建设用地审批(规土局) (5)1. 受理条件 (5)2. 申请资料 (5)四、协议出让土地审批(规土局) (6)1. 受理条件 (6)2. 申请资料 (6)五、招标、拍卖、挂牌用地审批(规土局) (6)1. 受理条件 (6)2. 申请资料 (6)六、建设项目选址意见书审批(划拨方式提供国有建设用地使用权)(规土局) (7)1. 受理条件 (7)2. 申请资料 (7)七、可行性研究报告审批(发改委) (7)1. 受理条件 (7)2. 申请资料 (7)八、建设用地规划许可证申请(规土局) (8)1. 受理条件 (8)2. 申请资料 (8)九、《建设工程设计方案》审批(规土局) (8)1. 准予批准的条件 (8)2. 需要提交资料 (8)十、《建设工程规划许可证》审批(规土局) (8)1. 准予批准的条件 (8)2. 申请资料 (9)十^一、建设工程项目报建(建设和管理委员会) (9)1. 受理条件 (9)2. 需要提交资料 (9)十二、建设工程初步设计审批(建设和管理委员会) (9)1. 受理条件 (9)2. 申请材料 (9)十三、建设工程项目施工许可证审批(建设和管理委员会) (10)1. 受理条件 (10)2. 需要提交资料 (10)项目立项批复(对使用政府性资金建设的固定资产投资项目建议书审批)(发改委)1. 受理条件1)属于政府范围内审批范畴2)符合国家有关法律规定、《上海市政府审批的投资项目目录》和本市、本区有关规定3)符合国民经济和社会发展中长期规划、行业规划要求4)符合土地利用规划、城市总体规划、环境保护政策的要求,以及节能审查政策的要求。

2. 申请材料1)报批项目建议书的请示2)项目建议书(应由具备相应工程咨询资质的机构编制)。

【主要内容:项目概况, 建设的依据、理由,建设地点(四周范围),建设内容,建设方案,建设规模(项目总投资、用地面积、建筑面积),资金筹措,初步确定的市政配套条件,社会和经济效益分析,结论与建议;附件和附图:项目初步选址区位图,工程总平面图等】3)法人证书或企业营业执照复印件,组织机构代码复印件。

4)房地产权证或土地转让意向(征地意向)5)控祥规划批复6)根据项目实际情况应提交的其他文件(如相关行业主管部门的征询意见等)7)其他有关国家法律法规要求提供的资料。

划拨土地审批(规土局)1. 申请条件1)以有关部门批准、核准或者备案文件所核定的建设单位名称为准。

2. 行政审批申请材料目录1)上海市建设用地行政事务审批申请表2)关于用地审批有关事项的申请3)建设单位营业执照或法人代码证4)投资部批准、核准或备案意见5)建设用地规划许可证通知及附图6)具备房屋土地权属调查资质结构做出的、并经测绘成果管理部门确认的房屋土地权属调查报告附勘测定界图。

7)经测绘成果管理部门确认的地籍图8)土地所在区县人民政府征询意见回复9)上海市建设项目用地预审意见10)涉及征收国有土地上房屋的,须提交规土部门出具的收地审核意见书和人民政府作出的房屋征收决定。

使用集体建设用地审批(规土局)1. 受理条件1)报审要件真实、有效2)拟用地位置符合村镇建设规划和土地利用总体规划3)申请单位符合使用集体建设用地的相关条件4)土地所在村级经济组织同意使用申请单位的土地5)法律法规规定的其他条件2. 申请资料1)行政事务审批申请表2)关于用地审批有关事项的申请3)建设单位营业执照,法人代码证4)法人委托书5)项目核准或备案文件6)项目规划设计条件及附图7)建设用地勘测定界报告书附勘测定截图8)地籍图(5套)9)有关权属证明(集体土地使用证、房地产权证);对于涉及新增建设用地,还需提供农转用批准文件10)土地所在村级经济组织同意使用土地的意见以及镇政府意见。

四、协议出让土地审批(规土局)1. 受理条件1)报审要件真实、有效2)用地范围符合《上海市土地利用总体规划》和闵行区土地利用总体规划,应在集中建设区范围内;3)项目不在国土资源部发布的《限制用地项目目录(2012年本)》和《禁止用地项目目录(2012年本)》目录范围;4)项目不属于商品住宅、金融、办公、商业、娱乐、旅游服务六类经营性项目或工业用地项目;5)取得规划部门核提的出让地块规划条件6)取得投资、产业或者行业主管部门核提的项目建设要求文件;2. 申请资料1)行政事务审批申请表2)建设单位营业执照或法人代码证3)房屋土地权属调查报告书附勘测定截图4)地籍图5)其他房地产权属证明文件五、招标、拍卖、挂牌用地审批(规土局)1. 受理条件1)报审要件真实、有效2)用地范围符合《上海市土地利用总体规划》3)项目不在国土资源部发布的《限制用地项目目录(2012年本)》和《禁止用地项目目录(2012年本)》目录范围4)土地已由土地储备机构实施收储5)项目属于商品住金融、办公、商业、娱乐、旅游服务六类经营性项目或工业用地项目。

6)取得投资(发改委)、产业(经纬)、规土、房管、环保、建管、交通、卫生、水务、绿化、民防、文物部门核提的项目建设要求。

2. 申请资料1)上海市建设用地行政事务审批申请表2)建设单位营业执照或法人代码证及法定代表人委托书3)具备房屋土地权属调查资质机构作出的、并经测绘成果管理部门确认的房屋土地权属调查报告书附勘测定界图4)经测绘成果管理部门确认的地籍图5)征询投资、产业、规土、房管、环保、建管、交通、卫生、水务、绿化、民防、文物部门核提的项目建设要求的意见回函。

6)征询其他管理部门意见回函。

六、建设项目选址意见书审批(划拨方式提供国有建设用地使用权)(规土局)1. 受理条件1)建设项目应当符合经批准的控制性详细规划、专项规划或者村庄规划。

2)建设项目应当符合规划管理技术规范和标准的要求。

3)在历史文化风貌内进行建设活动,应当符合历史文化风貌区保护规划。

4)文物保护单位、优秀历史建筑的大修及立面改造工程,应当符合保护技术规定的要求。

2. 申请资料1)建设项目选址意见书申请表2)定界图3)申报图光盘+定界报告4)计划批准文件(发改委、经委)5)土地权属(含附图)或建设用地批准书、批文、附图或土地利用批次(土地指标)6)控制详细规划批文及道路系统图七、可行性研究报告审批(发改委)1. 受理条件1)项目建议书已经批复2)符合法律法规及相关规定3)符合本区国民经济和社会发展规划、城市总体规划和地区发展规划、土地利用总体规划、行业规划、产业政策、行业准入标准等。

4)符合国家宏观调控政策5)生态环境和自然文化遗产得到有效保护6)未对公众利益特别是项目建设地的公众利益产生重大不利影响2. 申请资料1)报批项目可行性报告的请示2)项目可行性研究报告(需由具备相应工程咨询资质的机构编制),【主要内容:总论或概论,建设的依据和必要性,建设方案,建设工程质量安全风险专项分析及对策,建设内容,建设规模(项目总投资,用地面积、建筑面积),市政设施配套落实情况,环境保护或节能,项目法人和职责,资金筹措,社会和经济效益分析,结论与建议;附件和附图:能耗情况汇总表、项目选址区位图、工程总平面图和单体平面图等】3)项目建议书批复文件复印件4)法人证书或企业营业执照复印件,组织机构代码证复印件5)节能评估报告书/节能评估报告表/节能登记表6)规划意见:项目选址意见书/建和工程规划设计要求7)土地意见:建设项目用地预审意见/房地产权证8)环保意见:环境影响评价审批意见9)地震办出具的防震减灾评估意见10)资金落实证明11)根据项目实际情况应提交其他文件的征询意见,政府有关部门的征询意见,有关行业主管部门的征询意见等)12)其他有关国家法律法规要求提供的资料。

八、建设用地规划许可证申请(规土局)1. 受理条件1)符合《建设项目选址意见书》或《国有土地使用权出让(转让)合同》以及关于审定《建设工程设计方案》的决定内容。

2. 申请资料1)《上海市建设用地规划许可证申请表》2)建设项目承诺书3)1/500或1/1000 (郊区1/2000)地形图。

(电子版1份,纸质6份)4)可行性研究报告批准文件(审批制)或建设项目核准文件(核准制)。

5)《建设项目选址意见书》的通知及附图或《国有土地使用权出让(转让)合同》文件及附图。

九、《建设工程设计方案》审批(规土局)1. 准予批准的条件1)建设项目应当符合经批准的控制详细规划、专项规划或者村庄规划。

2)建设项目应当符合规划管理技术规范和标准的要求3)在历史文化风貌区内进行建设活动,还应当符合历史文化风貌保护规则。

4)文物保护单位、优秀历史建筑的大修及立面改造工程,应当符合保护技术规定的要求。

5)建设项目应当符合《建设项目选址意见书》或者《建设工程规划设计要求通知单》或《国有土地使用权出让(转让)合同》的内容6)建设项目应当符合各并联审批部门的审理意见。

2. 需要提交资料1)《上海市建设工程规划设计方案申请表》及各并联审批部门申请表格2)建设项目承诺书3)1/500或1/1000建筑设计方案总平面图及1/500或1/1000 (郊区1/2000)地形图。

4)建设设计方案图(含平面、立面、剖面)及设计说明文本5)分层面积表6)可行性研究报告批准文件(审批制)或建设项目核准文件(核准制)或建设项目备案文件。

7)《建设项目选址意见书》或《建设工程规划设计要求通知单》或《国有土地使用权出让(转让)合同》文本及附图8)文管、房管等有关行政管理部门的批准文件。

9)各并联审批部门所需要的提交的申请材料(祥见《建设工程设计方案并联审批部门申请材料告知单》)十、《建设工程规划许可证》审批(规土局)1. 准予批准的条件1)建设项目应带符合核定的建设工程设计方案2)建设项目应该符合经批准的控制性详细规划、3)建设项目应当符合规划管理技术规范和标准的要求4)在历史文化风貌区内进行建设活动,还应当符合历史文化风貌区保护规划。

5)文物保护单位、优秀历史建筑的大修及立面改造工程,应当符合保护技术规定的要求。

2. 申请资料1)《上海市建设工程规划许可证申请》2)《建设项目承若书》3)1/500或1/1000建筑施工总平面图以及(郊区1/2000)地形图4)建筑施工图(平、立、剖面图和图纸目录)5)建筑面积分层面积表6)基础施工平面图、基础详图及桩位平面布置图。

7)用于项目公示的建设工程平面图示意图8)按有关规定加有乙级规划资质以上部门编制的日照分析报告。

9)公建配套协议10)建筑工程概预算书11)建设项目计划批准文件12)《建设工程规划设计方案批复》及附总平面图。
