帷幕灌浆验收用格

合集下载

帷幕灌浆单元工程验收评定标准

帷幕灌浆单元工程验收评定标准

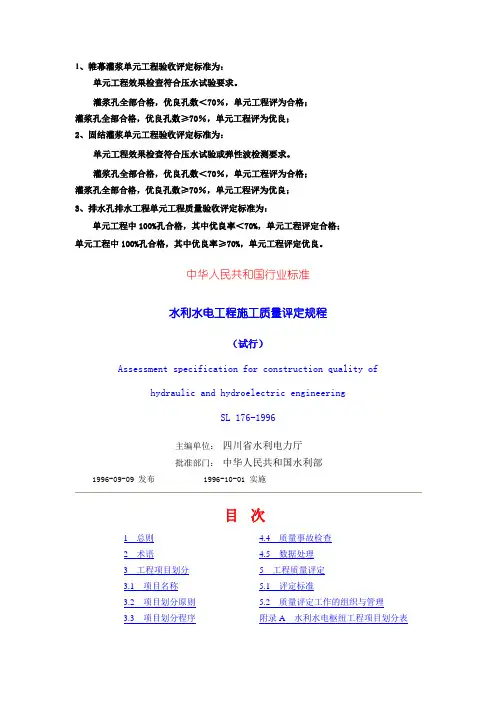

1、帷幕灌浆单元工程验收评定标准为:单元工程效果检查符合压水试验要求。

灌浆孔全部合格,优良孔数<70%,单元工程评为合格;灌浆孔全部合格,优良孔数≥70%,单元工程评为优良;2、固结灌浆单元工程验收评定标准为:单元工程效果检查符合压水试验或弹性波检测要求。

灌浆孔全部合格,优良孔数<70%,单元工程评为合格;灌浆孔全部合格,优良孔数≥70%,单元工程评为优良;3、排水孔排水工程单元工程质量验收评定标准为:单元工程中100%孔合格,其中优良率<70%,单元工程评定合格;单元工程中100%孔合格,其中优良率≥70%,单元工程评定优良。

中华人民共和国行业标准水利水电工程施工质量评定规程(试行)Assessment specification for construction quality ofhydraulic and hydroelectric engineeringSL 176-1996主编单位:四川省水利电力厅批准部门:中华人民共和国水利部1996-09-09 发布1996-10-01 实施目次1总则 4.4质量事故检查2术语 4.5数据处理3工程项目划分5工程质量评定3.1项目名称 5.1评定标准3.2项目划分原则 5.2质量评定工作的组织与管理3.3项目划分程序附录A水利水电枢纽工程项目划分表4工程质量检验附录B渠道及堤防工程项目划分表4.1 基本规定附录C水利水电工程质量评定报告格式4.2质量检验职责范围附加说明4.3质量检验程序条文说明1 总则1.0.1为加强水利水电工程建设质量管理,保证工程施工质量,统一质量检验及评定方法,使施工质量评定工作标准化、规范化,特制订本规程。

1.0.2本规程适用于大、中型水利水电工程施工质量评定。

小型水利水电工程可参照执行。

1.0.3水利水电工程质量等级分为“合格”、“优良”两级。

1.0.4水利水电工程的施工质量评定,应由水利水电行业质量监督机构监督执行。

帷幕灌浆验收评定

帷幕灌浆验收评定

,且不合格


注:本质量标准适用于自上而下循环式灌浆和孔口封闭灌浆法,其他灌浆方法可参照执行
检查(测)记录
合格数
施工单位 自评意见
主控项目检验点100%合格,一般项目逐项检验点的合格率不低于 分布。 工序质量等级评定 (签字,加盖公章)

月日监理单位 复核评定 Nhomakorabea见经复核,主控项目检验点100%合格,一般项目逐项检验点的合格率不低于 点不集中分布。 工序质量等级评定为: (签字,加盖公章) 年
岩石地基帷幕灌浆单孔施工质量验收评定表 表4.2.3
单位工程名称 分部工程名称 单元工程名称、部 位 工序 项次 1 主 控 项 目 钻孔 一 般 项 目 2 3 4 1 2 3 4 1 主控 项目 2 3 4 灌浆 1 2 一般 项目 3 4 5 检验项目 孔深 孔底偏差 孔序 施工记录 孔位偏差 终孔孔径 冲洗 裂隙冲洗和 压水实验 压力 浆液及变换 结束标准 施工记录 灌浆段位置及段长 灌浆管口距灌浆段底距 离(仅用于循环式灌浆) 特殊情况处理 抬动观测值 封孔 质量要求 不小于设计 孔深 符合设计要 求 符合设计要 求 齐全、准确 、清晰 ≤100mm ≥46mm 沉积厚度小 于200mm 符合设计要 求 符合设计要 求 符合设计要 求 符合设计要 求 齐全、准确 、清晰 符合设计要 求 ≤0.5m 处理后不影 响质量 符合设计要 求 符合设计要 求 ,且不合格点不集中 孔(桩、 槽)号及工 序名称 施工单位 施工日期 年 月 日~ 年 月 日 合格率

帷幕灌浆质量检查验收表

帷幕灌浆质量检查验收表
工序质量等级评定为:
(签字,加盖公章)年月日
注:本质量标准适用于自上而下循环式灌浆和孔口封闭灌浆法,其他灌浆方法可参照执行
岩石地基帷幕灌浆单孔施工质量验收评定表
表4.2.3
单位工程名称
万家寨水利枢纽泄水建筑物维修工程
孔(桩、槽)号及工序名称
分部工程名称
帷幕灌浆工程
施工单位
中国水利水电第十一工程局有限公司
逐段
3
特殊情况处理
处理后不影响质量
现场查看、记录检查
逐项
4
抬动观测值
符合设计要求
千分表等量测
逐段
5
封孔
符合设计要求
现场查看或探测
逐孔
施工单位
自评意见
主控项目检验点100%合格,一般项目逐项检验点的合格率不低于,且不合格点不集中分布。
工序质量等级评定为:
(签字,加盖公章)年月日
监理单位
复核评定意见
经复核,主控项目检验点100%合格,一般项目逐项检验点的合格率不低于,且不合格点不集中分布。
不小于设计孔深
测绳或钢尺测钻杆、钻具
逐孔
2
孔底偏差
符合设计要求
测斜仪量测
3
孔序
符合设计要求
现场查看
逐段
4
施工记录
齐全、准确、清晰
查看
抽查




1
孔位偏差
≤100mm
钢尺量测
逐孔
2
终孔孔径
≥46mm
测量钻头直径
3
冲洗
沉积厚度小于200mm
测绳量测孔深
逐段
4
裂隙冲洗和
压水试验
符合设计要求

水利工程帷幕灌浆全套表格

水利工程帷幕灌浆全套表格

.帷幕灌浆查收用表格序号名称编号备注1钻孔记录表 5.1-12先导(物探)孔水位察看记录表 5.2-33灌前灌后波速检测汇总(统计)表 5.2-44灌浆裂隙冲洗记录表 5.2-55准灌证 5.1-3现场填写,一式两份,当班监理回收一份6制浆工序表 5.1-4现场填写,一式两份,当班监理回收一份7灌浆记录表 5.1-58千 ( 百 ) 分表抬动察看记录 5.2-69灌浆施工现场统计表 5.2-7现场填写,一式两份,当班监理回收一份10灌浆现场单孔(段)查收表 5.2-8段次采用抽查,现场填写,一式两份,终孔后当班监理回收一份11浆液检测记录表 5.1-612检查孔压水试验流量察看表 5.2-913帷幕灌浆成就一览表 B.2-314帷幕灌浆分序统计表 B.3-315帷幕灌浆综合统计表 B.4-316灌浆工程完成情况表 B.5-317灌浆钻孔孔斜测量统计表 5.2-1018检查孔(先导孔)钻孔综合柱状图 5.2-1119帷幕灌浆单元工程质量等级评定表 A.7-3一式两份,单元工程评定后监理保留一份表格填写及使用说明一、表格填写1.工程名称:金安桥水电站;2.工程部位:分部工程所在部位;3.工程项目:灌浆工程;4.灌浆种类:回填灌浆、固结灌浆、帷幕灌浆或接缝灌浆等;5.地距:指孔位所在地址的开孔面至钻机底座的距离(垂直或斜距),排架上施工时为开孔口与钻机底座的距离;6.孔号、孔序及桩号:原则上按设计图或施工图一致填写,如有调整则按调整后的实质情况填写;7.压力阶段:单点法为一个压力阶段,五点法为三个压力阶段;8.全压力:需考虑地下水位所在的地址及孔斜的影响;9.承建单位:施工单位全称;10.施工单位:施工队全称;11.弃浆量:包括管路占浆、无效孔段占浆及槽内余浆;12.水尺对应浆量:采用杭探厂生产的 200L 搅拌槽时,考虑浆液搅拌过程中有颠簸,满槽时槽内浆量亦不足200L,依照计算每 cm水尺读数对应浆量取 4.2L ;13.纯灌时间:孔段用于灌浆作业的时间,不包括中断或间歇时间;14.延灌时间:孔段自开始至结束总历时;15.栓塞压缩:每个塞球按 2cm~3cm计算,压缩值与塞球规格成正比;16.内管上余:指外管顶端与内管顶端的差值;17.统计图表及竣工图:依照《水工建筑物水泥灌浆施工技术规范》(DL/T5148-2001) 的有关规定;18.单元工程查收表格:依照《水电水利基本建设工程质量等级评定标准第一部份:土建工程》(DL/T5113.1-2005 )有关规定填写。

水利工程帷幕灌浆全套表格

水利工程帷幕灌浆全套表格

帷幕灌浆验收用表格表格填写及使用说明一、表格填写1.工程名称:金安桥水电站;2.工程部位:分部工程所在部位;3.工程项目:灌浆工程;4.灌浆类别:回填灌浆、固结灌浆、帷幕灌浆或接缝灌浆等;5.地距:指孔位所在位置的开孔面至钻机底座的距离(垂直或斜距),排架上施工时为开孔口与钻机底座的距离;6.孔号、孔序及桩号:原则上按设计图或施工图统一填写,如有调整则按调整后的实际情况填写;7.压力阶段:单点法为一个压力阶段,五点法为三个压力阶段;8.全压力:需考虑地下水位所在的位置及孔斜的影响;9.承建单位:施工单位全称;10.施工单位:施工队全称;11.弃浆量:包括管路占浆、无效孔段占浆及槽内余浆;12.水尺对应浆量:采用杭探厂生产的200L搅拌槽时,考虑浆液搅拌过程中有波动,满槽时槽内浆量亦不足200L,根据计算每cm水尺读数对应浆量取4.2L;13.纯灌时间:孔段用于灌浆作业的时间,不包括中断或间歇时间;14.延灌时间:孔段自开始至结束总历时;15.栓塞压缩:每个塞球按2cm~3cm计算,压缩值与塞球规格成正比;16.内管上余:指外管顶端与内管顶端的差值;17.统计图表及竣工图:按照《水工建筑物水泥灌浆施工技术规范》(DL/T 5148-2001)的有关规定;18.单元工程验收表格:按照《水电水利基本建设工程质量等级评定标准第一部份:土建工程》(DL/)有关规定填写。

二、使用说明1.由于灌浆采用自动记录仪,孔壁冲洗记录表、裂隙冲洗记录表、检查孔压水试验流量观测记录表、先导(物探)孔水位观测记录表、灌浆记录表、接缝灌浆记录表()仅作为临时手工记录时采用;2.浆液检测记录表(表)主要用于监理人员检测浆液比重,施工单位临时采用手工记录时检测浆液比重亦用此表;3.上表中备注栏标注“一式两份”的表格,由施工单位填写;施工单位、监理单位各保存一份。

钻孔记录表工程名称:孔号:桩号:地距: m 机高: m 工程部位:合同编号:日期:年月日4施工单位:现场监理:现场业主代表:5先导(物探)孔水位观测记录表部位孔号孔深米第页共页钻孔中测点距地面高米试验段自米(压水前、后,起钻前、后)至米地面高程米年月计米记录:班长:队长:技术员:监理:灌前灌后波速检测汇总(统计)表工程名称:合同编号:承建单位:监理单位:施工时段:制表:校对:审核:日期:灌浆裂隙冲洗记录表工程名称: 部位: 孔号:桩号:工程项目: 段次段长自 m至 m计 m 日期 :机长:班长:质检:记录员:准灌证工程名称:工程部位:孔号:孔序: 桩号:设计孔深承建单位:合同编号: NO:制浆工序表用浆部位:孔号:孔序:段次段长自 m至 m计 m灌浆记录表工程名称:部位:孔号:孔序:灌浆类别:工程项目:段次段长自 m至 m计 m地面标高:日期:年月日13记录员: 质检员: 现场监理:现场业主代表:14千(百)分表抬动观测记录观测孔:孔号:试验孔:孔号:孔深:工作时间:孔段:年月日机长:班长:记录:日期:年月日灌浆施工现场统计表工程名称: 工程部位:施工单位:日期:年月日施工单位:监理单位:业主单位:浆液检测记录表孔号:孔序:孔深: m 段次段长自 m至 m计 m检测人:日期:灌浆现场单孔(段)验收表承建单位:工程部位:单元编号:孔口高程m:孔号:孔序:砼厚m:桩号:开竣工日期:检查孔压水试验流量观测记录表部位: 孔号 : 第页共页压力阶段:孔深: m 试验段次段长自 m至 m计 m压力表高度: m 地下水位深度: m压力表压力: MPa 全压力: MPa施工单位:施工时间年月日记录:质检:监理:业主:工程名称:孔号:桩号:施工次序:孔口高程:施工单位:开竣工日期:制表:校核:审核:日期:年月日22工程名称:工程部位:高程:施工时段:2324 技术负责人:校核:资料整理员:帷幕灌浆综合统计表工程名称:部位:高程:施工次序:第页共页技术负责:校核:资料整理员:帷幕灌浆工程完成情况表工程名称:分部工程名称:合同编号:承建单位:监理单位:25制表:校对:审核:日期:年月日26灌浆钻孔孔斜测量统计表承建单位:单元:仪器型号:操作记录者:校核者:日期:年月日检查孔(先导孔)钻孔综合柱状图钻孔编号:部位:钻探单位:机组号:制图:校核:帷幕灌浆单元工程质量等级评定表承包单位:合同编号:. NO:。

帷幕灌浆全套表格

帷幕灌浆全套表格

帷幕灌浆验收用表格表格填写及使用说明一、表格填写1.工程名称:金安桥水电站;2.工程部位:分部工程所在部位;3.工程项目:灌浆工程;4.灌浆类别:回填灌浆、固结灌浆、帷幕灌浆或接缝灌浆等;5.地距:指孔位所在位置的开孔面至钻机底座的距离(垂直或斜距),排架上施工时为开孔口与钻机底座的距离;6.孔号、孔序及桩号:原则上按设计图或施工图统一填写,如有调整则按调整后的实际情况填写;7.压力阶段:单点法为一个压力阶段,五点法为三个压力阶段;8.全压力:需考虑地下水位所在的位置及孔斜的影响;9.承建单位:施工单位全称;10.施工单位:施工队全称;11.弃浆量:包括管路占浆、无效孔段占浆及槽内余浆;12.水尺对应浆量:采用杭探厂生产的200L搅拌槽时,考虑浆液搅拌过程中有波动,满槽时槽内浆量亦不足200L,根据计算每cm水尺读数对应浆量取;13.纯灌时间:孔段用于灌浆作业的时间,不包括中断或间歇时间;14.延灌时间:孔段自开始至结束总历时;15.栓塞压缩:每个塞球按2cm~3cm计算,压缩值与塞球规格成正比;16.内管上余:指外管顶端与内管顶端的差值;17.统计图表及竣工图:按照《水工建筑物水泥灌浆施工技术规范》(DL/T 5148-2001)的有关规定;18.单元工程验收表格:按照《水电水利基本建设工程质量等级评定标准第一部份:土建工程》(DL/)有关规定填写。

二、使用说明1.由于灌浆采用自动记录仪,孔壁冲洗记录表、裂隙冲洗记录表、检查孔压水试验流量观测记录表、先导(物探)孔水位观测记录表、灌浆记录表、接缝灌浆记录表()仅作为临时手工记录时采用;2.浆液检测记录表(表)主要用于监理人员检测浆液比重,施工单位临时采用手工记录时检测浆液比重亦用此表;3.上表中备注栏标注“一式两份”的表格,由施工单位填写;施工单位、监理单位各保存一份。

钻孔记录表工程名称:孔号:桩号:地距: m 机高: m工程部位:合同编号:日期:年月日分队长:机长:交班班长:接班班长:先导(物探)孔水位观测记录表部位孔号孔深米第页共页钻孔中测点距地面高米试验段自米(压水前、后,起钻前、后)至米记录:班长:队长:技术员:监理:灌前灌后波速检测汇总(统计)表工程名称:合同编号:承建单位:监理单位:施工时段:制表:校对:审核:日期:灌浆裂隙冲洗记录表工程名称: 部位: 孔号:桩号:工程项目: 段次段长自 m至 m计 m 日期 :机长:班长:质检:记录员:准灌证工程名称:工程部位:孔号:孔序: 桩号:设计孔深承建单位:合同编号:NO:制浆工序表用浆部位:孔号:孔序:段次段长自 m至 m计 m灌浆记录表工程名称:部位:孔号:孔序:灌浆类别:工程项目:段次段长自 m至 m计 m地面标高:日期:年月日机长: 班长: 记录员: 质检员: 监理工程师:千(百)分表抬动观测记录观测孔:孔号:试验孔:孔号:孔深:工作时间:孔段:年月日机长:班长:记录:日期:年月日灌浆施工现场统计表工程名称: 工程部位:施工单位:日期:年月日施工单位:监理单位:浆液检测记录表孔号:孔序:孔深: m 段次段长自m至 m计 m检测人:日期:灌浆现场单孔(段)验收表承建单位:工程部位:单元编号:孔口高程m:孔号:孔序:砼厚m:桩号:开竣工日期:检查孔压水试验流量观测记录表部位: 孔号: 第页共页压力阶段:孔深: m 试验段次段长自 m至 m计 m压力表高度: m 地下水位深度: m压力表压力: MPa 全压力: MPa施工单位:施工时间年月日队长:班长:记录:质检:监理:帷幕灌浆成果一览表工程名称:孔号:桩号:施工次序:孔口高程:施工单位:开竣工日期:制表:校核:审核:日期:年月日帷幕灌浆分序统计表工程名称:工程部位:高程:施工时段:技术负责人:校核:资料整理员:帷幕灌浆综合统计表工程名称:部位:高程:施工次序:第页共页技术负责:校核:资料整理员:帷幕灌浆工程完成情况表工程名称:分部工程名称:合同编号:承建单位:监理单位:制表:校对:审核:日期:年月日灌浆钻孔孔斜测量统计表承建单位:单元:仪器型号:操作记录者:校核者:日期:年月日检查孔(先导孔)钻孔综合柱状图钻孔编号:部位:钻探单位:机组号:制图:校核:帷幕灌浆单元工程质量等级评定表承包单位:合同编号:. NO:。

帷幕灌浆工程质量检查方案

帷幕灌浆工程质量检查方案

帷幕灌浆工程质量检查方案
(1)帷幕灌浆过程质量检查实行三检制,并由监理工程师进行抽检,主要检测项目见下表
帷幕灌浆施工过程质量检验项目表
(2)帷幕灌浆最终质量检查以检查孔的压水试验成果资料为主,并结合对钻孔取芯、竣工资料和其他测试成果的分析进行综合评定。

(3)帷幕灌浆检查孔的数量为灌浆孔数的10%,每个单元工程内至少应布置有一个质量检查孔,
(4)检查孔压水试验在该部位灌浆结束14d后进行。

(5)帷幕灌浆质量合格标准:坝体混凝土与基岩接触段及其下一段的合格率应为100%;其余各段的合格率应为90%以上,不合格段的透水率值不超过设计规定值的100%,且不集中即认为合格。

否则按监理工程师的指示或批准的措施进行处理。

(6)封孔质量检查:先导孔、物探检查孔、帷幕灌浆孔灌浆封孔结束后,为检查封孔效果,可按监理工程师指示,对其指定的孔位进行扫孔检查,主要检查水泥结石芯样的密实程度,必要时,可进行室内容重、抗压、抗渗试验。

水利工程帷幕灌浆验收用表格模板

水利工程帷幕灌浆验收用表格模板

帷幕灌浆验收用表格序号名称编号备注1钻孔记录表 5.1-12先导(物探)孔水位观测记录表 5.2-33灌前灌后波速检测汇总(统计)表 5.2-44灌浆裂隙冲洗记录表 5.2-55准灌证 5.1-3现场填写,一式两份,当班监理收回一份6制浆工序表 5.1-4现场填写,一式两份,当班监理收回一份7灌浆记录表 5.1-58千 ( 百 ) 分表抬动观测记录 5.2-69灌浆施工现场统计表 5.2-7现场填写,一式两份,当班监理收回一份10灌浆现场单孔(段)验收表 5.2-8段次采用抽查,现场填写,一式两份,终孔后当班监理收回一份11浆液检测记录表 5.1-612检查孔压水试验流量观测表 5.2-913帷幕灌浆成果一览表 B.2-314帷幕灌浆分序统计表 B.3-315帷幕灌浆综合统计表 B.4-316灌浆工程完成情况表 B.5-317灌浆钻孔孔斜测量统计表 5.2-1018检查孔(先导孔)钻孔综合柱状图 5.2-1119帷幕灌浆单元工程质量等级评定表A.7-3一式两份,单元工程评定后监理保留一份表格填写及使用说明一、表格填写1.工程名称:庐下水库;2.工程部位:分部工程所在部位;3.工程项目:灌浆工程;4.灌浆类别:回填灌浆、固结灌浆、帷幕灌浆或接缝灌浆等;5.地距:指孔位所在位置的开孔面至钻机底座的距离(垂直或斜距),排架上施工时为开孔口与钻机底座的距离;6.孔号、孔序及桩号:原则上按设计图或施工图统一填写,如有调整则按调整后的实际情况填写;7.压力阶段:单点法为一个压力阶段,五点法为三个压力阶段;8.全压力:需考虑地下水位所在的位置及孔斜的影响;9.承建单位:施工单位全称;10.施工单位:施工队全称;11.弃浆量:包括管路占浆、无效孔段占浆及槽余浆;12.水尺对应浆量:采用杭探厂生产的 200L 搅拌槽时,考虑浆液搅拌过程中有波动,满槽时槽浆量亦不足200L,根据计算每 cm水尺读数对应浆量取 4.2L ;13.纯灌时间:孔段用于灌浆作业的时间,不包括中断或间歇时间;14.延灌时间:孔段自开始至结束总历时;15.栓塞压缩:每个塞球按 2cm~3cm计算,压缩值与塞球规格成正比;16.管上余:指外管顶端与管顶端的差值;17.统计图表及竣工图:按照《水工建筑物水泥灌浆施工技术规》 (DL/T 5148-2001) 的有关规定;18.单元工程验收表格:按照《水电水利基本建设工程质量等级评定标准第一部份:土建工程》(DL/T5113.1-2005 )有关规定填写。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

帷幕灌浆验收用格————————————————————————————————作者:————————————————————————————————日期:帷幕灌浆验收用表格序号名称编号备注1 钻孔记录表 5.1-12 先导(物探)孔水位观测记录表 5.2-33 灌前灌后波速检测汇总(统计)表 5.2-44 灌浆裂隙冲洗记录表 5.2-55 准灌证 5.1-3 现场填写,一式两份,当班监理收回一份6 制浆工序表 5.1-4 现场填写,一式两份,当班监理收回一份7 灌浆记录表 5.1-58 千(百)分表抬动观测记录 5.2-69 灌浆施工现场统计表 5.2-7 现场填写,一式两份,当班监理收回一份10 灌浆现场单孔(段)验收表 5.2-8 段次采用抽查,现场填写,一式两份,终孔后当班监理收回一份11 浆液检测记录表 5.1-612 检查孔压水试验流量观测表 5.2-913 帷幕灌浆成果一览表 B.2-314 帷幕灌浆分序统计表 B.3-315 帷幕灌浆综合统计表 B.4-316 灌浆工程完成情况表 B.5-317 灌浆钻孔孔斜测量统计表 5.2-1018 检查孔(先导孔)钻孔综合柱状图 5.2-1119 帷幕灌浆单元工程质量等级评定表 A.7-3 一式两份,单元工程评定后监理保留一份表格填写及使用说明一、表格填写1.工程名称:松头山水库;2.工程部位:分部工程所在部位;3.工程项目:灌浆工程;4.灌浆类别:回填灌浆、固结灌浆、帷幕灌浆或接缝灌浆等;5.地距:指孔位所在位置的开孔面至钻机底座的距离(垂直或斜距),排架上施工时为开孔口与钻机底座的距离;6.孔号、孔序及桩号:原则上按设计图或施工图统一填写,如有调整则按调整后的实际情况填写;7.压力阶段:单点法为一个压力阶段,五点法为三个压力阶段;8.全压力:需考虑地下水位所在的位置及孔斜的影响;9.承建单位:施工单位全称;10.施工单位:施工队全称;11.弃浆量:包括管路占浆、无效孔段占浆及槽内余浆;12.水尺对应浆量:采用杭探厂生产的200L搅拌槽时,考虑浆液搅拌过程中有波动,满槽时槽内浆量亦不足200L,根据计算每cm水尺读数对应浆量取4.2L;13.纯灌时间:孔段用于灌浆作业的时间,不包括中断或间歇时间;14.延灌时间:孔段自开始至结束总历时;15.栓塞压缩:每个塞球按2cm~3cm计算,压缩值与塞球规格成正比;16.内管上余:指外管顶端与内管顶端的差值;17.统计图表及竣工图:按照《水工建筑物水泥灌浆施工技术规范》(DL/T5148-2001)的有关规定;18.单元工程验收表格:按照《水电水利基本建设工程质量等级评定标准第一部份:土建工程》(DL/T5113.1-2005)有关规定填写。

二、使用说明1.由于灌浆采用自动记录仪,孔壁冲洗记录表(5.2-1)、裂隙冲洗记录表(5.2-5)、检查孔压水试验流量观测记录表(5.2-9)、先导(物探)孔水位观测记录表(5.2-3)、灌浆记录表(5.1-5)、接缝灌浆记录表(5.4-5)仅作为临时手工记录时采用;2.浆液检测记录表(表5.1-6)主要用于监理人员检测浆液比重,施工单位临时采用手工记录时检测浆液比重亦用此表;3.上表中备注栏标注“一式两份”的表格,由施工单位填写;施工单位、监理单位各保存一份。

松头山水库灌浆工程钻孔记录表工程名称:孔号:桩号:地距:m 机高:m 工程部位:合同编号:日期:年月日工时利用情况岩性简述钻头钻具长度m钻杆机上余尺m孔深m进尺m开始终止类别工作内容类别规格mm 长度m根数下钻起钻h:min h:min h:min 备注:材料消耗岩芯岩石名称岩石级别出勤情况名称单位消耗量残留获得长度获得率累计编号姓名出勤缺勤6分队长:机长:交班班长:接班班长:7松头山水库灌浆工程先导(物探)孔水位观测记录表部位孔号孔深米第页共页钻孔中测点距地面高米试验段自米(压水前、后,起钻前、后)至米地面高程米年月计米日期(日)班次时间间隔时间(分)钻孔中栓塞中时分测绳读数读误差升降测绳读数读误差升降备注m dm cm m dm cm m dm cm m dm cm记录:班长:队长:技术员:监理:松头山水库灌浆工程灌前灌后波速检测汇总(统计)表工程名称:合同编号:承建单位:监理单位:施工时段:施工部位灌前m/s 灌后m/s 提高百分数%备注最大值最小值平均值最大值最小值平均值最大值最小值平均值制表:校对:审核:日期:松头山水库灌浆工程灌浆裂隙冲洗记录表工程名称: 部位:孔号:桩号:工程项目: 段次段长自m至m计m 日期:作业时间槽内水尺读数cm注入量L 单位注入量L/min冲洗压力MPa回水颜色透水率Lu备注起始h:min终止h:min间隔min加水量起时终时差数机长:班长:质检:记录员:松头山水库灌浆工程准灌证工程名称:工程部位:孔号:孔序: 桩号:设计孔深承建单位:合同编号:NO:预计开灌日期:准灌日期:检查内容检查意见初检:签名:年月日复检:签名:年月日终检:签名:年月日仪器埋设安检意见:监理意见:签名:年月日附件:备注:松头山水库灌浆工程制浆工序表用浆部位:孔号:孔序:段次段长自m至m计m制浆说明制浆时间湿磨时间搅拌历时min 湿磨次数(次)水泥标号湿磨量L实测浆液比重kg/cm3水灰比(重量比)制浆量L水/水泥用量kg水泥总用量kg:注入量kg:废弃量kg:浆液温度℃气温℃制浆人交接人签名施工单位三检监理工程师初检年月日年月日复检年月日终检年月日备注:松头山水库灌浆工程灌浆记录表工程名称:部位:孔号:孔序:灌浆类别:工程项目:段次段长自m至m计m地面标高:日期:年月日作业时间配合比(重量比) 浆液配制量L 搅拌槽标尺读数单位吸浆量L/min灌浆压力MPa实测浆液比重g/ cm3水泥耗量kg 单位注入量kg/m备注起始h:min 终止h:min间隔时间min水灰比水kg 灰kg 固kg起始cm终止cm注入L浆液注入量L注入量kg废弃量kg合计kg机长: 班长: 记录员: 质检员: 监理工程师:14千(百)分表抬动观测记录观测孔:孔号:试验孔:孔号:孔深:工作时间:孔段:年月日时间试验孔压力MPa 编千(百)分表号1/(百)毫米备注起始终止历时min进回起始终止读数差抬动数机长:班长:记录:日期:年月日灌浆施工现场统计表工程名称: 工程部位: 施工单位: 日 期: 年 月 日施工单位: 监理单位:序号孔号孔序桩号钻孔m灌浆 水泥耗量kg压水试验透水率Lu砼岩石段次段长m注入 废弃合计 单位注入量kg/m自至 计合计浆液检测记录表孔号:孔序:孔深:m 段次段长自m至m计m时间h︰min 间隔时间min浆液比重g/cm3浆液温度℃处理措施进浆回浆进浆回浆继续灌调稀(浓)后灌检测人:日期:灌浆现场单孔(段)验收表承建单位:工程部位:单元编号:孔口高程m:孔号:孔序:砼厚m:桩号:开竣工日期:段次孔深m 孔斜方位角终孔孔径mm签名日期自至计设计实测设计实测施工单位监理单位松头山水库灌浆工程检查孔压水试验流量观测记录表部位: 孔号 : 第页共页压力阶段:孔深:m 试验段次段长自 m至 m计 m压力表高度:m 地下水位深度: m压力表压力: MPa 全压力: MPa施工单位:施工时间年月日日期班次时间间隔时间min加水量L水尺读数cm 间隔时间耗水量L单位耗水量L/min累计耗水量 L透水率Luh min 起时终时队长:班长:记录:质检:监理:松头山水库灌浆工程帷幕灌浆成果一览表工程名称:孔号:桩号:施工次序:孔口高程:施工单位:开竣工日期:段次灌浆孔段m 孔径mm岩石情况简述水灰比注入率(L/min)水泥用量(kg) 单位注入量kg/m灌浆压力MPa灌浆时间备注开始终止纯灌min自至段长开始终止开始终止注浆L注灰kg弃废kg合计kg月:日:时:分月:日:时:分12345678910封孔制表:校核:审核:日期:年月日21松头山水库灌浆工程帷幕灌浆分序统计表工程名称:工程部位:高程:施工时段:排序孔号灌浆次序钻孔深度m 水泥用量单位注入kg/ m单位注灰量(kg/m)区间段数频率(%)平均透水率(Lu)透水率(Lu)区间段数频率(%)备注砼基岩合计注浆L注灰kg弃灰kg总耗量总段数kg<10 10~5050~100100~500500~1000>1000总段数kg<1010~5050~100100~500500~1000>1000技术负责人:校核:资料整理员:22松头山水库灌浆工程帷幕灌浆综合统计表工程名称:部位:高程:施工次序:第页共页单元排序灌浆次序孔数钻孔长度m灌浆长度m水泥用量单位注入量kg/m单位注灰量频率(区间段数/频率%)平均透水率Lu灌前透水率频率(区间段数/频率%)单元封孔耗灰kg备注注灰kg废弃kg总耗量t总段数<1010~5050~100100~500500~1000>1000总段数<11~55~1010~5050~100>10023技术负责:校核:资料整理员:松头山水库灌浆工程帷幕灌浆工程完成情况表工程名称:分部工程名称:合同编号:承建单位:监理单位:部位完成孔数钻孔灌浆进尺m 水泥用量t平均单位注入量kg/m物探孔抬动观测孔检查孔混凝土基岩合计灌浆m总用量注入量废弃量孔数钻孔深度m孔数钻孔深度m孔数钻孔深度m压水段数混凝土基岩小计混凝土基岩小计混凝土基岩小计24制表:校对:审核:日期:年月日25松头山水库灌浆工程灌浆钻孔孔斜测量统计表承建单位:单元:仪器型号:孔号孔深(m)方位角(°)顶角(°)备注设计实测设计实测设计实测松头山水库灌浆工程检查孔(先导孔)钻孔综合柱状图钻孔编号:部位:工程名称地面高程m 钻孔角度及方向设计实测工程项目钻孔深度m 开、终孔日期年月日钻孔位置岩芯获得率% 地下水位高程m地层代号孔深m高程m厚度m风化分带柱状剖面及钻孔结构比例1:岩芯获得率%岩芯编号岩性描述透水率(Lu)备注小结松头山水库灌浆工程帷幕灌浆单元工程质量等级评定表承包单位:合同编号:. NO:单位工程名称单元工程量分部工程名称施工单位单元工程名称检验日期年月日项类检查项目质量标准各孔检测结果1 2 3 4 5 6 7 8 9 10主控项目1.钻孔孔深不小于设计孔深2.灌浆灌浆压力符合设计要求灌浆结束条件符合设计要求3.施工记录、图表齐全、准确、清晰一般项目1.钻孔孔序按先后排序和孔序施工孔位偏差≤10cm终孔孔径帷幕孔不得小于46mm,固结孔不宜小于38mm 孔底偏距符合设计要求2.灌浆灌浆段位置及段长符合规范或设计要求钻孔冲洗≤50cm裂隙冲洗与压水试验回水清洁,孔底沉淀小于20cm浆液及变换符合设计要求特殊情况处理无特殊情况发生,或虽有特殊情况但处理后不影响灌浆质量抬动观测符合设计要求封孔符合设计要求各孔质量评定本单元工程内共有孔,其中优良孔,优良率%单元工程效果检查检查孔压水试验透水率q= Lu(防渗标准为Lu)其它:单元工程质量评定意见施工单位监理单位□优良□合格□不合格□优良□合格□不合格。
