寺庙工程施工方案
寺庙祠堂工程施工方案

寺庙祠堂工程施工方案一、项目背景与概况祠堂是供奉神祗、祖宗或英烈等的场所,广泛分布在我国的城市和乡村。
祠堂的修缮和建设是维护和传承民间信仰文化的重要保障。
同时,祠堂的建设也是对当地建筑文化的传承和发展的重要组成部分。
祠堂施工工程的实施,不仅能够提升地方文化底蕴,也是对神祗和祭祀对象的一种尊重和保护。
二、施工单位概况本项目由XXX施工单位负责承建。
XXX施工单位成立于XXXX年,具备建筑工程施工总承包资质,并在祠堂建设和文物保护方面具有丰富的经验和实力。
同时,公司有一批高素质、高技术的员工和技术管理人员,能够全面保障祠堂施工项目的质量和进度。
三、项目工程概况本项目拟新建一座祠堂,祠堂占地面积XXXX平方米,建筑面积XXXX平方米。
祠堂建筑主体包括祠堂大殿、祠堂配殿、厢房、廊庑等建筑,另外还包括庭院、围墙等附属设施。
工程施工主要包括地基处理、基础施工、主体结构、装饰装修、设备安装、园林景观等六个方面。
四、项目工程质量保证措施1. 建筑设计与施工配合施工单位将严格按照设计图纸要求进行施工,确保施工与设计保持一致。
在施工过程中,特别是在主体结构、装饰装修等环节,将加强与设计方的沟通与配合,做到忠实还原设计意图。
2. 材料质量保证在祠堂工程建设过程中,采用的各类建筑材料必须符合国家标准,施工单位将在选择材料时严格把关,确保选材符合质量标准。
3. 施工工艺和施工手段施工单位将在施工过程中严格按照施工工艺要求进行施工,并将采用最先进的施工手段和设备,确保施工过程的高效、高质。
5. 施工管理与监督施工单位将严格遵守国家相关法律法规和规范要求,在施工现场设立专门的质检部门,对施工过程进行全程监督,并与相关监理单位保持密切联系,及时处理施工中的质量问题,确保工程质量。
五、施工进度安排1. 前期准备施工(1)人员组织:根据工程进度安排,合理安排施工人员,确保施工队伍的配合和稳定。
(2)材料与设备准备:提前做好建筑材料和设备的采购准备工作,确保施工过程中材料和设备的及时供应。
寺庙祠堂工程施工方案

一、工程概况本项目为某地某寺庙祠堂重建工程,主要包括大雄宝殿、观音阁、财神殿、山门等建筑。
工程地点位于我国某地,占地面积约5000平方米。
本工程总投资约为XXX 万元,工期为XXX个月。
二、施工组织机构1. 施工项目经理:负责整个工程的施工组织、协调、监督和管理工作。
2. 技术负责人:负责施工技术指导和现场技术管理。
3. 施工员:负责施工方案的执行和现场施工管理。
4. 质量管理员:负责施工过程中的质量检查、验收和问题处理。
5. 安全管理员:负责施工现场的安全管理和事故预防。
三、施工方案1. 施工顺序(1)基础施工:包括地基处理、基础垫层、基础混凝土浇筑等。
(2)主体结构施工:包括墙体、梁、板、柱等结构的施工。
(3)屋面施工:包括屋面防水、保温、隔热等。
(4)装饰装修:包括室内外墙面、地面、天花板的装饰装修。
(5)配套设施施工:包括电气、给排水、消防等设施的安装。
2. 施工工艺(1)基础施工:采用钢筋混凝土基础,地基处理采用压实、换填等方法。
(2)主体结构施工:采用现浇钢筋混凝土结构,墙体采用砌体结构。
(3)屋面施工:采用防水卷材、保温材料、隔热材料等。
(4)装饰装修:采用瓷砖、涂料、石材等装饰材料。
(5)配套设施施工:采用国家标准和规范进行安装。
3. 施工进度计划(1)基础施工:预计用时2个月。
(2)主体结构施工:预计用时4个月。
(3)屋面施工:预计用时1个月。
(4)装饰装修:预计用时2个月。
(5)配套设施施工:预计用时1个月。
四、质量控制措施1. 严格按设计图纸、施工规范和工艺要求进行施工。
2. 加强原材料、半成品、成品的质量检查,确保施工质量。
3. 定期进行工程质量检查,发现问题及时整改。
4. 对施工过程中的关键工序进行严格控制,确保施工质量。
五、安全措施1. 严格执行国家有关安全生产的法律法规和标准。
2. 做好施工现场的安全防护措施,确保施工人员的人身安全。
3. 定期进行安全教育培训,提高施工人员的安全意识。

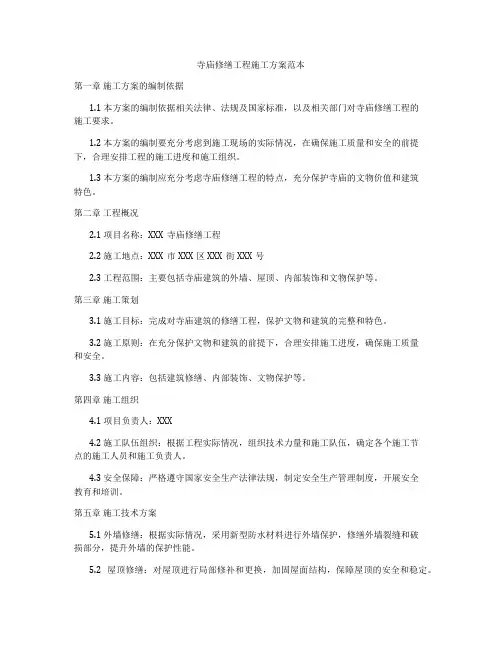

寺庙修缮工程施工方案范本

寺庙修缮工程施工方案范本第一章施工方案的编制依据1.1 本方案的编制依据相关法律、法规及国家标准,以及相关部门对寺庙修缮工程的施工要求。
1.2 本方案的编制要充分考虑到施工现场的实际情况,在确保施工质量和安全的前提下,合理安排工程的施工进度和施工组织。
1.3 本方案的编制应充分考虑寺庙修缮工程的特点,充分保护寺庙的文物价值和建筑特色。
第二章工程概况2.1 项目名称:XXX寺庙修缮工程2.2 施工地点:XXX市XXX区XXX街XXX号2.3 工程范围:主要包括寺庙建筑的外墙、屋顶、内部装饰和文物保护等。
第三章施工策划3.1 施工目标:完成对寺庙建筑的修缮工程,保护文物和建筑的完整和特色。
3.2 施工原则:在充分保护文物和建筑的前提下,合理安排施工进度,确保施工质量和安全。
3.3 施工内容:包括建筑修缮、内部装饰、文物保护等。
第四章施工组织4.1 项目负责人:XXX4.2 施工队伍组织:根据工程实际情况,组织技术力量和施工队伍,确定各个施工节点的施工人员和施工负责人。
4.3 安全保障:严格遵守国家安全生产法律法规,制定安全生产管理制度,开展安全教育和培训。
第五章施工技术方案5.1 外墙修缮:根据实际情况,采用新型防水材料进行外墙保护,修缮外墙裂缝和破损部分,提升外墙的保护性能。
5.2 屋顶修缮:对屋顶进行局部修补和更换,加固屋面结构,保障屋顶的安全和稳定。
5.3 内部装饰:保护原有的内部装饰,修复已损坏的装饰部分,保持原有文化氛围。
5.4 文物保护:根据文物的特点和价值,采用专业的保护措施,确保文物的完整和安全。
第六章施工进度6.1 施工分解:根据工程的实际情况,制定施工计划和施工进度,合理分解施工任务,确保施工进度顺利。
6.2 施工周期:预计工程周期为XX个月,具体的施工周期根据施工实际情况确定。
第七章施工质量和安全措施7.1 施工质量:严格执行国家标准和相关规范,确保施工质量符合要求,保障寺庙建筑和文物的完整。
庙宇施工方案(3篇)

第1篇一、项目背景随着社会的发展和人民生活水平的提高,人们对精神文化生活的需求日益增长。
庙宇作为我国传统文化的重要组成部分,不仅承载着人们的信仰,更是中华民族文化的象征。
为了满足人民群众的精神文化需求,弘扬传统文化,现对某地庙宇进行重建施工。
以下为本庙宇施工方案。
二、工程概况1. 庙宇名称:XX庙2. 地点:XX市XX区XX街道3. 建筑面积:约1000平方米4. 施工周期:预计6个月5. 设计风格:结合当地历史文化,采用古典建筑风格三、施工组织1. 施工单位:XX建筑工程有限公司2. 施工项目经理:张三3. 施工班组:木工班组、瓦工班组、油漆班组、水电班组等四、施工准备1. 施工图纸:根据甲方提供的施工图纸,组织专业人员进行图纸会审,明确施工要求。
2. 材料设备:采购符合国家标准的建筑材料和施工设备,确保施工质量。
3. 施工人员:组织施工队伍,进行技术培训和安全教育。
4. 施工现场:做好现场规划,确保施工安全、文明、有序。
五、施工工艺及流程1. 基础施工(1)放线:根据施工图纸,对基础进行放线定位。
(2)挖基:按照放线定位,挖除原基础,进行换填土。
(3)垫层:铺设C15混凝土垫层,厚度为100mm。
(4)基础:浇筑C20混凝土基础,厚度为200mm。
2. 构架施工(1)柱子:采用钢筋混凝土柱,截面尺寸为600mm×600mm,柱顶设斗拱。
(2)梁:采用钢筋混凝土梁,截面尺寸为400mm×600mm。
(3)斗拱:采用木结构斗拱,按传统工艺制作。
(4)枋:采用木结构枋,按传统工艺制作。
3. 屋面施工(1)瓦工:采用青瓦,按传统工艺铺设。
(2)脊:采用琉璃瓦,按传统工艺制作。
4. 水电施工(1)水电设计:根据甲方要求,进行水电设计。
(2)水电安装:按照设计要求,进行水电安装。
5. 装修施工(1)墙面:采用仿古涂料,按传统工艺施工。
(2)地面:采用仿古地砖,按传统工艺施工。
(3)门窗:采用仿古门窗,按传统工艺制作。

古寺庙工程施工(3篇)

第1篇一、施工前的准备工作1. 设计方案:根据古寺庙的历史背景、文化内涵和现有条件,制定合理的设计方案。
设计方案应充分考虑古寺庙的保护、修复和利用,力求还原其历史风貌。
2. 施工队伍:组建一支具备丰富经验、专业素质的施工队伍。
施工队伍应包括木工、泥瓦工、油漆工、石匠等各个工种,确保施工过程中各项工作有序进行。
3. 材料准备:选用优质的建筑材料,如木材、石材、砖瓦、灰浆等。
材料应符合古建筑的特点,尽量选用与原建筑相同的材料,以保持古寺庙的原汁原味。
4. 施工现场:对施工现场进行勘察,确保施工环境安全、整洁。
对施工现场周边的居民、企业进行沟通,尽量减少施工对周边环境的影响。
二、施工过程中的关键环节1. 基础工程:古寺庙的基础工程至关重要,它直接关系到古寺庙的稳定性和安全性。
在施工过程中,应严格按照设计要求进行施工,确保基础工程的质量。
2. 木结构工程:古寺庙的木结构是古建筑的重要组成部分,具有很高的艺术价值。
在施工过程中,应注重以下几点:(1)选用优质木材,确保木结构强度和稳定性;(2)严格遵循古建筑的传统工艺,如卯榫结构、斗拱等;(3)加强木结构的防腐、防虫处理,延长木结构的使用寿命。
3. 砖瓦工程:古寺庙的砖瓦工程要求施工精细,色泽协调。
在施工过程中,应注重以下几点:(1)选用与原建筑相同的砖瓦材料;(2)严格按照施工图纸进行施工,确保砖瓦排列整齐、色泽一致;(3)加强砖瓦的粘结,确保砖瓦结构牢固。
4. 油漆工程:古寺庙的油漆工程要求色泽鲜艳、质感丰富。
在施工过程中,应注重以下几点:(1)选用与原建筑相同的油漆材料;(2)根据古建筑的特点,采用适当的油漆工艺,如金箔、彩绘等;(3)加强油漆层的保护,防止褪色、剥落。
三、施工后的验收与维护1. 验收:古寺庙施工完成后,应进行全面验收。
验收内容包括基础工程、木结构工程、砖瓦工程、油漆工程等,确保各项工程符合设计要求。
2. 维护:古寺庙施工完成后,要加强日常维护,确保古寺庙的长期稳定。

寺庙工程施工策划方案

寺庙工程施工策划方案一、项目概况寺庙工程是一项涉及工程建设和文化传承的重要项目,通过对寺庙进行修缮和保护,既可以保护文化遗产,又可以提升当地旅游业的发展。
本项目旨在对寺庙进行修复和保护,使其复原历史面貌,提升其文化价值,同时创造良好的游览环境。
二、项目背景中国是一个具有悠久历史和灿烂文化的国家,寺庙作为中国传统宗教建筑,承载着丰富的历史和文化内涵,具有重要的价值。
然而,随着时间的推移和环境的破坏,许多寺庙已经出现了不同程度的损坏和老化。
为了保护和传承这些宝贵的文化遗产,进行寺庙工程修复和保护显得尤为重要。
三、项目目标1. 修复和保护寺庙建筑,使其复原历史原貌。
2. 提升寺庙的文化价值和美学价值,吸引更多游客参观。
3. 解决寺庙在长期使用过程中出现的安全隐患,确保游客和僧侣的人身安全。
4. 创造良好的生态环境,促进当地生态旅游的发展。
5. 弘扬中华传统文化,传承和弘揚宗教文化。
四、项目范围本项目位于某某县某某镇,包括某某寺主建筑、塔院和园林的修缮和保护。
五、项目实施步骤及内容1. 前期准备工作(1)立项论证:明确项目的必要性和可行性。
(2)项目规划:编制项目可行性研究报告,明确项目内容和实施步骤。
(3)勘察设计:进行对寺庙建筑的勘察设计工作,制定修缮方案。
2. 施工准备阶段(1)筹备人员:组建项目施工团队,明确岗位职责。
(2)采购材料:采购修缮所需建筑材料和器具,确保施工需要。
(3)安全保障:做好施工现场的安全管理,确保工人和游客的安全。
3. 施工阶段(1)拆除旧部分:针对老化和损坏的部分进行拆除,清理施工现场。
(2)建筑修复:对拆除的部分进行修复,包括对建筑结构和壁画的修复。
(3)园林修缮:对寺庙周围的园林进行修缮,营造舒适的游览环境。
(4)设施完善:对寺庙内的设施进行更新和完善,提升游客体验。
4. 完工阶段(1)完工验收:对施工完毕的寺庙进行验收,确保修缮质量。
(2)竣工交接:完成项目交接工作,移交给管理单位。
寺庙景观工程施工方案范本

寺庙景观工程施工方案范本1. 项目概况本项目为某寺庙景观工程,位于某地,总占地面积1000平方米,项目包括景观石雕、园林造景、步行桥、灯光照明等多个部分。
2. 施工组织设计2.1 施工组织机构根据本工程的具体情况,施工组织机构将按照下列构成:项目经理:全面负责施工过程的管理,协调各部门的工作,确保工程质量和进度。
施工队长:全面负责施工现场的管理,监督工人的施工,保障安全施工。
技术员:负责现场的技术指导和质量控制工作。
安全员:负责现场安全的监督和管理工作。
2.2 管理工作(1)工程质量控制按照相关规范和要求,严格控制材料和施工工艺,确保工程质量。
(2)安全生产根据《安全生产法》和相关规定,严格遵守安全操作规程,保障施工人员的人身安全。
(3)计划管理规定施工流程和进度计划,确保施工任务按时完成。
3. 资材技术准备3.1 人力资源组织具有施工经验和相应资质的工程队伍,确保施工进度和质量。
3.2 施工物资根据施工计划,准备相关材料和设备,包括园林石材、植物、照明设备等。
4. 施工工艺4.1 地面挖掘根据设计方案,对场地进行地面挖掘,保证场地平整。
4.2 园林造景根据设计方案,进行植物的栽植和园林绿化工作,保证景观效果。
4.3 照明工程根据设计方案,进行照明设备的安装和调试工作,保证夜间景观效果。
4.4 石雕工艺对于园林内的石雕工程,根据设计方案,进行精细的雕刻和翻修工作。
5. 安全保障5.1 现场施工安全严格遵守安全操作规程,保障场地施工人员的安全。
5.2 安全防护设置安全警示标志,并配备相应的安全器材,保障施工人员的安全。
6. 环保措施6.1 垃圾处理保证施工现场的卫生整洁,进行垃圾分类和垃圾处理工作。
6.2 节能措施选用节能环保产品,减少资源浪费,保护环境。
7. 质量控制7.1 施工质量监督配备专业技术员,进行施工现场的质量监督和技术指导。
7.2 施工质量检验严格按照相关规定进行每个施工环节的质量检验,确保工程质量。
寺庙重建工程施工方案范本

一、工程概况1. 工程名称:某寺庙重建工程2. 工程地点:某市某区某街道3. 工程规模:占地面积约5000平方米,建筑面积约2000平方米4. 工程结构:钢筋混凝土框架结构5. 工程工期:预计6个月二、施工准备1. 组织机构成立项目部,设立项目经理、技术负责人、质量负责人、安全负责人等岗位,明确职责分工。
2. 人员配备根据工程需求,招聘具备相应资质的施工人员,包括技术人员、施工人员、质量检验人员、安全管理人员等。
3. 材料设备根据工程需求,采购各类建筑材料和施工设备,如钢筋、水泥、砂石、模板、脚手架、起重设备等。
4. 施工图纸及技术文件收集、审核、确认施工图纸及技术文件,确保其完整、准确。
三、施工方案1. 施工顺序(1)基础工程:土方开挖、基础垫层、基础浇筑;(2)主体工程:柱、梁、板施工;(3)装饰工程:墙面、地面、门窗等装饰;(4)设备安装:电气、给排水、消防等设备安装;(5)室外工程:道路、绿化、景观等施工。
2. 施工方法(1)基础工程土方开挖:采用挖掘机进行开挖,注意边坡稳定;基础垫层:采用C15混凝土垫层,厚度150mm;基础浇筑:采用C30混凝土浇筑,确保浇筑质量。
(2)主体工程柱、梁、板施工:采用现浇钢筋混凝土结构,模板采用钢模板,确保模板的平整度和刚度;钢筋绑扎:严格按照设计要求绑扎钢筋,确保钢筋间距、保护层厚度等符合规范。
(3)装饰工程墙面、地面:采用水泥砂浆抹面,墙面涂料采用乳胶漆;门窗:采用铝合金门窗,确保安装牢固、密封。
(4)设备安装电气、给排水、消防等设备安装:严格按照设计要求进行安装,确保设备运行正常。
(5)室外工程道路、绿化、景观:根据设计要求进行施工,确保景观效果。
3. 施工进度计划根据工程规模和工期要求,制定详细的施工进度计划,确保工程按期完成。
四、质量控制与安全措施1. 质量控制(1)严格按照设计要求、施工规范进行施工;(2)加强原材料、半成品、成品的质量检验;(3)加强施工过程中的质量控制,确保工程质量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2.5本工程重点和难点本工程重点是保证质量优良,层高、开间、进深及门窗洞口尺寸严格按照设计尺寸施工,屋面防水做到不渗不漏;墙面抹灰不空不裂,线脚整齐,阴阳角方正,严格控制相同标高的门口;门窗周边发泡胶必须饱满密实;杜绝冷桥现象的发生;屋面瓦必须牢固、平整、排水通畅;地面平整、不空不裂、颜色均匀一致。
仿古建筑造型施工的协调(比例失调会造成整体造型的)、仿古构件施工的复杂性和油漆彩绘色彩协调均匀等一系列工艺性施工难题。
本工程难点是仿古工程工艺施工:在仿古工程工艺施工过程中技术员及管理人员现场指导施工,严格保证工程质量,并且确保仿古建筑工程的风格和古典风味,塑造出既具有实用价值,又具有欣赏价值的景观古典建筑。
5.1施工段划分及施工程序5.1.1、施工顺序:总的原则按先地下后地上,先主体后围护,先结构后装饰的顺序施工。
5.1.2、工艺流程:基础阶段:建筑定位机械挖土打桩人工挖土打垫层填土基础钢筋(或地下室筏形基础)基础模板基础砼拆模养护回填土基础梁垫层基础梁钢筋基础梁模板基础梁砼拆模养护回填土主体阶段:轴线复测柱绑筋柱支模柱砼拆模养护仿古构件模板仿古构件钢筋仿古构件砼仿古构件拆模养护梁、板支模梁、板绑筋梁、板砼一层仿古构件安装一层斜屋面板模板一层斜屋面板钢筋一层斜屋面板钢筋砼一层斜屋面板拆模养护二层柱钢筋二层柱模板二层柱砼二层梁板模板砼二层梁板钢筋二层梁板砼二层梁板拆模养护二层仿古构件安装二层斜屋面板模板二层斜屋面板钢筋二层斜屋面砼二层斜屋面板拆模养护砌筑…装饰阶段:塑钢窗安装木古式门窗制作木古式门窗安装内墙抹灰外墙打底粘挤塑板外墙面层梁柱抹灰抹灰面地仗油漆着色彩绘施工室内地面铺装斜屋面工程阶段:找平层隔气层保温层找坡层找平层防水层砂浆苫背屋面琉璃瓦铺砌屋面瓦脊铺砌黑色泥浆擦浆5.1.3、流水施工流程:本工程由天王殿、大雄宝殿、东厢房、西厢房四项主建筑,另加零星的吉祥门围墙工程,四座主建筑可开展流水作业,分四个施工段,实行平面流水,主体、围护、装饰工程立体交叉作业的原则,以确保工期如期完工。
5.2总工期及进度计划安排5.2.1工期安排总工期:天开工日期:年月日竣工日期:年月日5.2.2进度计划横道图(附后)6.1.6.3涂界面剂:(1)按产品说明规定配制界面剂、由专人负责,以确保界面剂质量。
(2)二布三浆施工完成24小时后,用条帚或毛刷均匀的巴配制好的界面剂刷在墙体表面。
表面粗糙。
外墙保温层贴50㎜挤塑板,施工前将找平层全部抹完,找平层的平整度、垂直度等必须达到规范要求,待干燥合格后,才能进行粘贴挤塑板工序。
施工前对施工人员进行专业培训,合格后方可上岗。
挤塑板、粘结砂浆及面层砂浆从专业厂家进货,并按规定进行复试,合格后方可使用。
无纺布粘结时,搭接长度要满足设计规范要求;转角处、不同材料接槎处应附加一层。
膨胀加强钉安装时,必须按照设计要求交错安置,安装牢固。
面层砂浆刮抹厚度要求均匀一致,赶实压光。
平整度、垂直度等必须达到规范要求。
6.1.6.5外墙涂饰工程1、基层处理:当面层有空鼓现象时应铲除,用聚合物水泥砂浆修补;有孔眼时从剥离的界面注入环氧树脂胶粘剂,2、施工工序:修补→清扫→填补缝隙、局部刮腻子→磨平→施涂封底涂料→施涂主层涂料→滚压→第一边罩面涂料→第二边罩面涂料。
3、质量要求:1)选用涂料的颜色应完全一致,发现颜色有浅色时,应分别堆放、存储、分别使用。
2)涂料使用前必须充分搅拌,其工作黏绸度,应保证施涂时不流坠、不显刷纹。
使用过程中亦需不断搅拌并不得任意加水或其他溶液稀释。
3)在施工中都不能随意掺水或随意掺加颜料,也不宜在夜间灯光下施工。
掺水后,涂层手感会掉粉,掺颜色或在夜间施工,会使涂层色泽不均匀。
涂料过绸或过稀不宜施工时,涂料颜色不符合要求时,均应在生产厂指导下进行调整。
4)在施工过程中,要尽量避免涂料污染门窗等不需涂装的部位。
万一污染了,务必在涂料未干时就揩去。
5)施工所用的一切机具,用具等必须事现洗净。
不得将灰尘、油垢等杂质带入涂料中,施工完毕或间断时,机具、用具等必须事现洗净,以便后用。
6)外墙涂料不能冒雨施工,预计有雨时应停止施工。
风力四级以上时不能进行施工滚涂施工。
施工气温最低不得低于涂料的最低成膜温度。
涂料的贮存管理应按规定要求进行,过高或过低的存放温度都会影响涂料的物化及施工性能,涂料的施工时间应在涂料贮存期之内。
屋面琉璃瓦工程:1、施工顺序:钢筋砼斜屋面→找平层→防水层→琉璃瓦铺砌→琉璃瓦脊铺砌→黑色色浆擦缝2、施工方法及要求:a、找平层:20厚1:3水泥砂浆中掺入聚丙烯或尼龙纤维750-900克/m2。
砂浆配合比要称量准确,搅拌均匀,铺设按由远到近、由高到低的程序进行,最好在每一分格内一次连续抹成,严格掌握坡度,可用2米靠尺找平,待砂浆稍收水后,用抹子抹平压实赶光;完工后表面硬化前禁止踩踏,砂浆表面禁止撒干水泥或水泥浆压光,铺设找平层12小时后,需撒水养护或喷冷底子油充分养护,不得有酥松起砂、起皮现象。
找平层硬化后,用切割机锯缝,缝高同找平层厚度,缝宽为20mm,并嵌填密封材料,分格缝纵横间距为4米,分割面积不大于16 m2b、防水层: SBS卷材采用滚铺满粘法施工。
起始端卷材的铺贴,将卷材置于起始位置,对好长、短方向搭接缝,滚展卷材1000mm左右,掀开以展开的部分,开启喷枪点火,喷枪头与卷材保持50-100mm距离,与基层呈30-40度角,将火焰对准卷材与基层交接处,同时加热卷材底面热熔胶面和基层,至热熔胶层出现黑色光泽、发亮至稍有微泡出现,慢慢放下卷材平铺基层,然后进行排气辊压使卷材与基层粘结牢固。
当铺贴至剩下300mm左右长度时,将其翻放在隔热板上,用火焰加热余下起始端基层后,再加热卷材起始端余下部分,然后将其粘贴于基层。
卷材起始端铺贴完成后,即可进行大面积滚铺。
持枪人位于卷材滚铺的前方,按上述方法同时加热卷材与基层,条粘时只需加热两侧边,加热宽度各为150mm左右。
推滚卷材人蹲在以铺好的卷材起始端上面,等卷材充分加热后缓缓推压卷材,并随时注意卷材的平整顺直和搭接缝宽度。
其后紧跟一人,用滚子从中间向两边抹压卷材,赶出起泡,并用刮刀将溢出的热熔胶刮压接缝边。
另一人用辊子压实卷材,使之于基层粘贴密实。
C、砂浆苫背:先调制3:7掺灰泥,按斜屋面坡度及形状,铺施3-5CM分层摊抹、拍麻刀、轧实、擀光。
要求整个屋面坡呈金瓜流线形(檐口平逐渐脊坡陡),不存在屋面坡明显起折处,使整个屋面铺瓦后更加适合于铺砌屋面琉璃瓦。
D、青灰色琉璃瓦铺砌:它的具体工序分为分中、号垄、排钉(或砌抹)瓦口、铺瓦、安勾滴、安钉帽、窝角沟、安天沟附件、打点、安脊桩、扎尖、摆砌等各种脊件等全部操作过程。
安正吻(兽)、合角吻(兽)的安装包括桩、拼装、镶扒锔等。
屋面施工时,首先在现有的屋面分别在檐面和山面分出中线来,同时根据瓦件的尺寸分出瓦铺砌的瓦垄线(墨线弹出板、筒瓦的位置),以后根据此位置依次铺砌滴水勾头、钉帽、板瓦、瓦脊、兽件、吻件等,铺瓦采用夹垄麻刀灰,按板瓦和筒瓦位置,先铺砌板瓦(板瓦与铺瓦搭接长度按瓦长的1/3-1/2),铺砌二垄板瓦,就可铺砌一垄筒瓦(筒瓦烧制时有接插口搭接)。
铺砌瓦脊时,屋面板筒瓦已铺砌至脊位置处,再铺要当沟、上置平色条、群色条、三连砖、脊瓦筒子、扣脊瓦。
3、质量要求:(1) 琉璃瓦品种、规格、颜色和图案必须符合设计要求.(2) 防水层要求不漏水.(3) 要求瓦件接缝平合、瓦垄线条齐整、铺砌牢固扎实、瓦面曲线流畅整洁美观。
(4) 铺夹垄麻刀灰时要求灰浆饱满。
(5) 调脊麻刀灰要求灰浆饱满,吻件兽件与瓦脊高低关系要协调,符合仿古建筑整体美观需要。
(6)檐口勾头滴水及脊件采用混合砂浆铺以保证这件构件的粘结牢固。
(7)合格率为95%以上.木古式门窗装修工程:1、施工顺序:(1)制作:选料→刨光→划线→凿眼→挖底→拔亥→锯榫→汇榫。
(2)安装:刷水柏油(伸入墙内部分)→安装→吊线→校正→临时支撑→摇梗→楹子→装配五金→玻璃及嵌油灰。
2、施工方法及要求:(1)根据图纸和现场实际情况,确定木门窗的木心屉图案,木榫榫口位置和接榫形装,并选用较适合的木料,进行初加工并刨光,以便下一道工序施工。
(2)根据图纸和木心屉图案,分类划出各个料和榫卯的加工线,经复检后,可交下一道工序施工。
(3)根据榫卯加工线,打凿出各种榫卯口。
(4)根据木制古门窗的特点,对古式门窗的料档进行起线挖底拔亥加工。
(5)根据图纸的要求和木匠师傅制作思路,进行锯榫,以便下一道工序施工。
(6)根据图纸要求和木匠师傅制作思路,分别进行汇榫组装(榫卯安装有先后顺序),完毕后再精加工刨光。
(7)安装分二步施工,先安装木门窗外框,再进行木门窗内扇安装和木楹等安装。
玻璃在油漆完工后,再进行安装。
3、质量要求:(1) 木材品种、规格、颜色和图案必须符合设计要求.(2) 木古式门窗安装牢固、无歪斜,无裂缝等缺陷.(3) 木古式门窗木材含水率符合设计要求,以免以后变形。
(4) 制作时要选择正确的榫卯结构,确保木制构件的强度和美观。
(5) 合格率为95%以上.油漆彩绘工程:1、施工顺序:总工序:地仗→油漆或地仗→彩绘。
(1)地仗:调制灰浆→油满→基层清理铲除→砍斧迹→撕缝→陷缝→汁浆→捉缝→分层使灰→钻生油→砂石或砂布打磨。
(麻灰类或布灰类地仗还包括压麻或糊布)(2)油漆:调兑血料腻子→刮腻子→刷底漆→找补腻子→磨砂纸→油漆成活(其中扣油系指彩绘、贴金后在漆地上刷的最后一道油漆)。
(3)彩绘:按设计要求起扎谱子→调兑胶油→贴金箔→罩清漆。
2、施工方法及要求:(1)根据图纸要求按不同的位置和基层不同(抹灰面和木材面)分别做单皮灰地仗和二道灰地仗。
首先基层清理铲除杂物,抹灰面用清水或稀盐酸溶液数次清洗基层,再分层作地仗施工,直到要求为止。
(2)根据图纸要求、基层不同和作法不同,基层地仗完成后,再分别按设计要求作油漆或彩绘。
(3)贴金(铜)箔包括支搭金帐、打金胶油、或贴铜箔、罩清漆。
(4)山花墙和博缝板(也含坠山花板)作无雕刻山花沥粉是指在无雕刻山花板的地仗上沥粉做花纹。
3、质量要求:(1)油漆及彩绘颜料品种、规格、颜色和图案必须符合设计要求.(2)油漆外观质感不允许有漏刷、颜色差异较大和油漆剥落等缺陷.(3)油漆施工无返色、渗色及彩绘布局均匀合理等质量问题。
.(4) 合格率为95%以上.仿古构件工程:1、施工顺序:总工序:(1)预制仿古构件:放样→制作模板→钢筋制作→砼浇灌→拆模养护→预制构件运输→预制构件安装(2)现浇仿古构件:放样→制作模板→钢筋制作→砼浇灌→拆模养护2、施工方法及要求:(1)根据图纸设计要求和现场情况,现场放大样(按1:1比例),确定仿古构件的具体尺寸,确保仿古构件能符合设计要求,同时符合工程实际情况,以免施工时,与现场不符造成工料损失。
