历年二建案例真题及答案(精.选)
历年二建案例真题及答案

2011二级建造师实务案例分析一背景资料:某广场地下车库工程,建筑面积18000怦。
建设单位和某施工单位根据《建设工程施工合同(示范文本)》(GF-99-0201 )签订了施工承包合同,合同工期140天。
工程实施过程中发生了下列事件:事件一:施工单位将施工作业划分为A、B C D、四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:事件二:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专项施工方案,经过施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。
事件三:在施工过程中,该工程所在地连续下了6天特大暴雨(超过了当地近10年来季节的最大降雨量)洪水泛滥,给建设单位和施工单位造成了较大的经济损失。
施工单位认为这些损失是由于特大暴雨(不可抗力事件)所造成的,提出下列索赔要求(以下索赔数据与实际情况相符):(1)工程清理、恢复费用18万;(2)施工机械设备重新购置和修理费用29万;(3)人员伤亡善后费用62万;(4)工期顺延6天。
问题:1、事件一中,列式计算A B C、D、四个施工过程之间的流水步距分别是多少天?答案:2、事件一中,列式计算流水施工的计划工期是多少天?能否满足合同工期的要求?(5 分)答案:3、事件二中,指出专项施工方案实施中有哪些不妥之处?说明理由。
(5 分)答案:4、事件三中,分别指出施工单位的索赔要求是否成立?说明理由。
5 分答案:案例分析二背景资料:某施工单位承建两栋15 层的框架结构工程。
合同约定:(1)钢筋由建设单位供应;(2)工程质量保修按国务院279 号令执行。
开工前施工单位编制了单位工程施工组织设计,并通过审批。
施工过程中,发生下列事件:事件一:建设单位按照施工单位提出的某批次钢筋使用计划按时组织钢筋进场。
事件二:因工期紧,施工单位建议采取每5 层一次竖向分阶段组织验收的措施,得到建设单位认可。
二建案例真题解析

三、案例分析题(共4题,(一)(二)(三)(四)题各20分)【案例一】背景资料某房屋建筑工程,建筑面积6800m2,钢筋混凝土框架结构,外墙外保温节能体系。
根据《建设工程施工合同(示范文本)》(GF-2013-0201)和《建设工程监理合同(示范文本)》(GF-2012-0202),建设单位分别与中标的施工单位和监理单位签订了施工合同和监理合同。
在合同履行过程中,发生了下列事件:事件一:工程开工前,施工单位的项目技术负责人主持编制了施工组织设计,经项目负责人审核、施工单位技术负责人审批后,报项目监理机构审查。
监理工程师认为该施工组织设计的编制、审核(批)手续不妥,要求改正;同时,要求补充建筑节能工程施工的内容。
施工单位认为,在建筑节能工程施工前还要编制、报审建筑节能##技术专项方案,施工组织设计中没有建筑节能工程施工内容并无不妥,不必补充。
事件二:建筑节能工程施工前,施工单位上报了建筑节能工程施工技术专项方案,其中包括如下内容:(1)考虑到冬期施工气温较低,规定外墙外保温层只在每日气温高于5℃的11:00~17:00之间进行施工,其他气温低于5℃的时段均不施工;(2)工程竣工验收后,施工单位项目经理组织建筑节能分部工程验收。
事件三:施工单位提交了室内装饰装修工程进度计划网络图(如下图所示),经监理工程师确认后按此组织施工。
事件四:在室内装饰装修工程施工过程中,因涉及变更导致工作C的持续时间变为36天,施工单位以设计变更影响施工进度为由提出22天的工期索赔。
问题:1.分别指出事件一中施工组织设计编制、审批程序的不妥之处,并写正确做法。
施工单位关于建筑节能工程的说法是否正确?说明理由。
2.分别指出事件二中建筑节能工程施工安排的不妥之处,并说明理由。
3.针对事件三的进度计划网络图,列式计算工作C和工作F时间参数中的缺项,并确定该网络图的计算工期(单位:周)和关键线路(用工作表示)4. 事件四中,施工单位提出的工期索赔是否成立?说明理由。
2024年二级建造师之二建建筑工程实务真题精选附答案

2024年二级建造师之二建建筑工程实务真题精选附答案单选题(共45题)1、影响梁的正截面破坏的最大因素是()。
A.配筋率B.混凝土强度等级C.截面形式D.截面尺寸【答案】 A2、安全等级为()的重要钢结构,宜进行防连续倒塌设计。
A.一级B.一、二级C.二级D.三级【答案】 A3、在同一工程项目中,同一厂家、同一牌号、同一规格的钢筋连续()次进场检验均合格时,其后的检验批量可扩大一倍。
A.二B.三C.四D.五【答案】 B4、生产安全事故发生后,事故现场有关人员应当()向施工单位负责人报告。
A.立即B.半小时内C.1h 内D.2h 内【答案】 A5、关于模板拆除的说法,正确的是()。
A.底模及其支架拆除应符合设计或规范要求B.后张法预应力构件侧模宜在预应力张拉前拆除C.后张法预应力构件底模宜在预应力张拉前拆除D.拆模通常先拆承重部分后拆非承重部分【答案】 B6、关于脚手架主节点处搭设的说法,正确的是()。
A.必须设置两根横向水平杆B.横向水平杆用直角扣件扣接在横向水平杆上C.横向水平杆严禁拆除D.两个直角扣件的中心距不应大于200mm【答案】 C7、下列荷载中,属于偶然荷载的是()。
A.固定隔墙的自重B.爆炸力C.雪荷载D.风荷载【答案】 B8、屋面防水卷材平行屋脊的卷材搭接缝,其方向应()。
A.顺流水方向B.垂直流水方向C.顺流最大频率风向D.垂直年最大频率风向【答案】 A9、使木材物理力学性质变化发生转折的指标是()。
A.平衡含水率B.含水率C.纤维饱和点D.干燥含水率【答案】 C10、不良行为记录信息的公布时间为行政处罚决定做出后7 日内,公布期限一般为();良好行为记录信息公布期限一般为()年,法律、法规另有规定的从其规定。
A.3 个月至3 年, 3 年B.6 个月至3 年, 3 年C.3 个月至3 年, 5 年D.6 个月至3 年, 5 年【答案】 B11、影响混凝土强度的因素中,属于原材料方面的是()。

二级建造师历年考试真题及答案

二级建造师历年考试真题及答案一、历年考试真题及答案1. 2019年真题及答案(1)单项选择题题目:下列关于建筑工程施工组织设计的说法,正确的是()。
A. 建筑工程施工组织设计应包括施工组织设计说明书、施工平面图和施工组织设计图表B. 建筑工程施工组织设计应以施工方案为核心C. 建筑工程施工组织设计应以施工进度计划为核心D. 建筑工程施工组织设计应以施工组织设计说明书为核心答案:C(2)多项选择题题目:下列关于建筑工程施工组织设计编制原则的说法,正确的有()。
A. 坚持科学、合理、经济、安全的原则B. 坚持质量第一、安全第一的原则C. 坚持施工方案优化、施工进度合理、施工成本控制的原则D. 坚持施工组织设计编制与施工实际相结合的原则答案:ABCD2. 2020年真题及答案(1)单项选择题题目:下列关于建筑工程施工安全管理的说法,错误的是()。
A. 建筑工程施工安全管理应坚持安全第一、预防为主的方针B. 建筑工程施工安全管理应建立健全安全生产责任制度C. 建筑工程施工安全管理应加强安全教育和培训D. 建筑工程施工安全管理应注重施工安全设施的建设和改进答案:D(2)多项选择题题目:下列关于建筑工程施工成本控制的说法,正确的有()。
A. 施工成本控制应以成本计划为基础B. 施工成本控制应贯穿于施工全过程C. 施工成本控制应注重施工成本核算D. 施工成本控制应加强施工成本分析答案:ABCD二、历年考试真题解析1. 2019年真题解析(1)单项选择题本题考查建筑工程施工组织设计的相关知识点。
选项A、B、D均存在错误,选项C正确。
建筑工程施工组织设计应以施工进度计划为核心,因为施工进度计划是施工组织设计的重要组成部分,反映了施工过程中各项工作的先后顺序和时间安排。
(2)多项选择题本题考查建筑工程施工组织设计编制原则的相关知识点。
选项A、B、C、D均正确,这些原则是编制施工组织设计的基本要求,有助于保证施工过程的顺利进行。

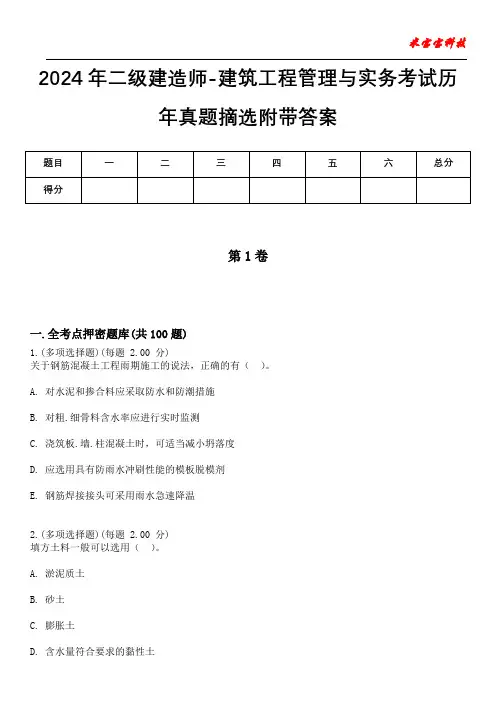

2024年二级建造师-建筑工程管理与实务考试历年真题摘选附带答案版

2024年二级建造师-建筑工程管理与实务考试历年真题摘选附带答案第1卷一.全考点押密题库(共100题)1.(多项选择题)(每题2.00 分)关于钢筋混凝土工程雨期施工的说法,正确的有()。
A. 对水泥和掺合料应采取防水和防潮措施B. 对粗.细骨料含水率应进行实时监测C. 浇筑板.墙.柱混凝土时,可适当减小坍落度D. 应选用具有防雨水冲刷性能的模板脱模剂E. 钢筋焊接接头可采用雨水急速降温2.(多项选择题)(每题 2.00 分)填方土料一般可以选用()。
A. 淤泥质土B. 砂土C. 膨胀土D. 含水量符合要求的黏性土E. 碎石土3.(单项选择题)(每题 1.00 分)混凝土施工缝宜留在结构受()较小且便于施工的部位。
A. 荷载B. 弯矩C. 剪力D. 压力4.(单项选择题)(每题 1.00 分)高处作业共分为( )个等级。
A. 一B. 二C. 三D. 四5.(单项选择题)(每题 1.00 分) 雨期CFG桩施工,槽底预留的保护层厚度最小限值是()m。
A. 0.2B. 0.3C. 0.5D. 0.76.(单项选择题)(每题 1.00 分) 下列预应力混凝土管桩压桩施工顺序中,正确的是()。
A. 先深后浅B. 先小后大C. 先短后长D. 自四周向中间进行7.(单项选择题)(每题 1.00 分) 半隐框、隐框玻璃幕墙的玻璃板块应在洁净、通风的室内打注硅酮结构密封胶,下列环境温度和相对湿度符合要求的有()。
A. 温度15℃,相对湿度30%B. 温度20℃,相对湿度40%C. 温度25℃,相对湿度50%D. 温度40℃,相对湿度60%8.(单项选择题)(每题 1.00 分) 施工方法的确定原则是兼顾()。
A. 适用性、可行性和经济性B. 先进性、可行性和经济性C. 先进性、可行性和科学性D. 适用性、可行性和科学性9.(多项选择题)(每题 2.00 分) 模板及其支架在设计时应考虑的因素主要有()。
A. 承载能力B. 刚度C. 稳定性D. 强度E. 宽度10.(单项选择题)(每题 1.00 分) 施工组织总设计由()负责编制。

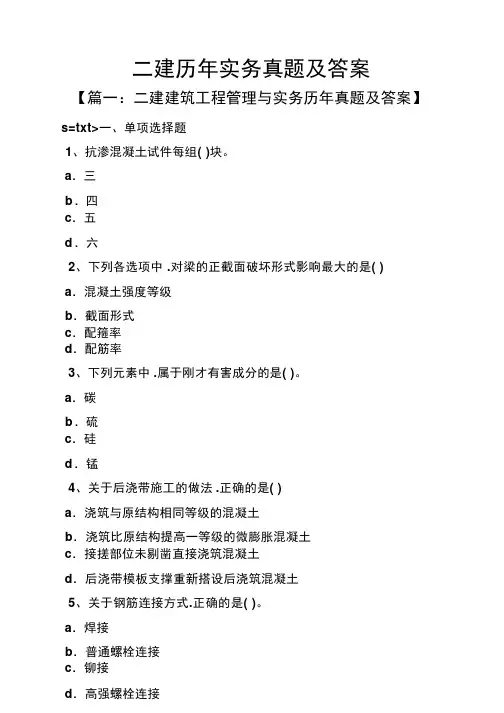

二建历年实务真题及答案

二建历年实务真题及答案【篇一:二建建筑工程管理与实务历年真题及答案】s=txt>一、单项选择题1、抗渗混凝土试件每组()块。
a.三b.四c.五d.六2、下列各选项中.对梁的正截面破坏形式影响最大的是()a.混凝土强度等级b.截面形式c.配箍率d.配筋率3、下列元素中.属于刚才有害成分的是()。
a.碳b.硫c.硅d.锰4、关于后浇带施工的做法.正确的是()a.浇筑与原结构相同等级的混凝土b.浇筑比原结构提高一等级的微膨胀混凝土c.接搓部位未剔凿直接浇筑混凝土d.后浇带模板支撑重新搭设后浇筑混凝土5、关于钢筋连接方式.正确的是()。
a.焊接b.普通螺栓连接c.铆接d.高强螺栓连接6、下列材料中.不属于常用建筑砂浆胶凝材料的是()。
a.石灰b.水泥c.粉煤灰d.石膏7、关于砌体结构施工的做法.错误的是()。
a.施工现场砌块堆放整齐.堆放高度1.9mb.常温情况下砌体砖砌体时.提前2d浇水湿润c.砖砌体的水平灰缝厚度为11mmd.必须留置的临时间断处砌成直搓8、钢结构焊接中.可以引弧的构件是()。
a.主要构件b.次要构件c.连接板d.引弧版9、冬季填方施工时.每层铺土厚度应比常温时()。
a.增加20~25%b.减少20~25%c.减少35~40%d.增加35~40%18、某大楼主体结构分部工程质量验收合格.则下列说法错误的是() a.该分部工程所含分项工程质量必定合格b.该分部工程质量控制资料必定完整c.该分部工程观感质量验收必定符合要求d.该单位工程质量验收必定合格19、关于混凝土原材料的说话.错误的是()。
a.水泥进场时.应对其强度、安定性等指标进行复验b.采用海砂时.应按批检验其含氨盐量c.快硬硅酸盐水泥出厂超过一个月.应再次复验后按复验结果使用d.钢筋混凝土结构中.严禁使用含氯化物的外加剂20、关于玻璃幕墙的说话.正确的是()。
a.防火层可以与幕墙玻璃直接接触b.同一玻璃幕墙单元可以跨越两个防火分区c.幕墙的金属框架应与主体结构的防雷体系可靠连接d.防火层承托板可以采用铝板二、多项选择题21、下列钢筋牌号.属于光圆钢筋的有()。
二建案例分析题及答案

二建案例分析题及答案
[案例题]
某市某地块拟建一座20层的多功能商业楼,已制定出建筑方案,并招标工程施工。
招标时间结束后,市政府公布了投标结果,结果显示两家公司达到了70分,其中包括公司A和公司B。
市政府根据国家招标法和招标文件规定的评审办法进行了
综合评审,最终评定结果如下:
(1)公司A在招标文件规定的现场踏勘中未配合做好踏勘准
备工作,导致评标专家组不得不在30分钟内完成了踏勘任务。
根据招标文件规定,公司A在“勘察报告”一项减分50分。
(2)公司B在投标过程中,提交的资料不符合招标文件要求,经评审专家组审核,按照合同要求要扣除20分。
(3)根据招标文件的规定,勘察报告依序顺延判定合格,公
司A与公司B的过程产生一致的扣分,不影响最终评标结果。
(4)综上,市政府执委会召开会议,决定在公司A和公司B
之间进行硬性投标,投标价最低的一方中标。
公司A的投标
价为5000万元,公司B的投标价为4900万元。
[答案]
根据上述案例的情况,公司A和公司B都达到了70分,但在
评审过程中两家公司出现了不符合招标要求的情况,公司A
因未配合做好踏勘准备工作减50分,公司B因提交的资料不
符合招标文件要求减20分。
根据招标文件规定,两家公司的
过程产生了一致的扣分。
综合考虑公司A和公司B的投标价,公司A的投标价为5000万元,公司B的投标价为4900万元。
根据市政府执委会的决定,在公司A和公司B之间进行硬性投标,投标价最低的一方中标。
综上所述,根据最终决定,在上述案例中,公司B的投标价最低,所以公司B中标。
2015-2020年二级建造师二建市政工程管理与实务案例分析历年真题及解析6套

⑤破除底板,正确的顺序为( )。
A. ①→②→③→④→⑤
B. ①→④→②→③→⑤
C. ①→④→③→②→⑤
D. ①→②→④→③→⑤
11. 下列污水处理构筑中,主要利用的物理作用去除污染物的是( )。
A. 曝气池
B. 沉砂池
C. 氧化沟
D. 脱氮除磷池
12. 适用于砂卵石土层,施工精度高,施工速度快,埋设直径 800mm 给水管道的不开槽施
24. 暗挖隧道内常用的技术措施正确的有( )。
A. 降低地下水位
B. 管棚超前支护
C. 设置临时仰拱
D. 小导管周边注浆
E. 超前小导管支护
25. 选择不开槽管道施工方法应考虑的因素有( )。
A. 施工成本
B. 施工精度
C. 测量方法
D. 地质条件
E. 适用管径
26. 换热站的管道与设备安装前,参加预埋吊点数量位置复核检查的单位有( )。
C. 扬尘污染费投标人自行承担
D. 认可招标人为供货人
E. 投标人承诺带资施工
29. 灌注水下混凝土时,发生导管堵管的可能原因有( )。
A. 导管漏水
B. 导管底距孔底深度太小
C. 孔内泥浆黏度偏大
14. 关于燃气管道穿越构筑物的套管,其安装要求的说法,正确的是( )。
A. 套管与管道之间的空隙应采用高标号水泥砂浆填充
B. 防水套管在构筑物混凝土浇筑后尽快安装
C. 穿过结构的套管应与结构两端平齐
D. 穿过楼板的套管应高出板面 50mm
15. 在供热管网附件中,能承受三向位移和荷载的是( )。
A. 弹簧吊架
D. 投资估算→施工图预算→施工决算→竣工结算
19. 施工现场的限速牌属于( )。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2011二级建造师实务案例分析一背景资料:某广场地下车库工程,建筑面积18000㎡。
建设单位和某施工单位根据《建设工程施工合同(示范文本)》(99-0201)签订了施工承包合同,合同工期140天。
工程实施过程中发生了下列事件:事件一:施工单位将施工作业划分为A、B、C、D、四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:事件二:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专项施工方案,经过施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。
事件三:在施工过程中,该工程所在地连续下了6天特大暴雨(超过了当地近10年来季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。
施工单位认为这些损失是由于特大暴雨(不可抗力事件)所造成的,提出下列索赔要求(以下索赔数据与实际情况相符):(1)工程清理、恢复费用18万;(2)施工机械设备重新购置和修理费用29万;(3)人员伤亡善后费用62万;(4)¥6天。
(5)工期顺延问题:1、事件一中,列式计算A、B、C、D、四个施工过程之间的流水步距分别是多少天5分答案:2、事件一中,列式计算流水施工的计划工期是多少天能否满足合同工期的要求(5分)答案:3、事件二中,指出专项施工方案实施中有哪些不妥之处说明理由。
(5分)答案:4、,5分5、事件三中,分别指出施工单位的索赔要求是否成立说明理由。
答案:案例分析二背景资料:某施工单位承建两栋15层的框架结构工程。
合同约定:(1)钢筋由建设单位供应;(2)工程质量保修按国务院279号令执行。
开工前施工单位编制了单位工程施工组织设计,并通过审批。
施工过程中,发生下列事件:事件一:建设单位按照施工单位提出的某批次钢筋使用计划按时组织钢筋进场。
事件二:因工期紧,施工单位建议采取每5层一次竖向分阶段组织验收的措施,得到建设单位认可。
项目经理部对施工组织设计作了修改,其施工部署中劳动力计划安排为“为便于管理,选用一个装饰装修班组按栋分两个施工组织流水作业”。
事件三:分部工程验收时,监理工程师检查发现某墙体抹灰约有㎡的空鼓区域,责令限期整改。
、事件四:工程最后一次阶段验收合格,施工单位于2010年9月18日提交工程验收报告,建设单位于当天投入使用。
建设单位以工程质量问题需要在使用中才能发现为由,将工程竣工验收时间推迟到11月18日进行,并要求《工程质量保修书》中竣工日期以11月18日为准。
施工单位对竣工日期提出异议。
问题:1、事件一中,对于建设单位供应分该批次钢筋,建设单位和施工单位各应承担哪些责4分答案:2、事件二中,施工组织设计修改后,应该什么程序报审 4分答案:3、事件二中,本工程劳动力计划安排是否合理写出合理安排。
4分【答案:4、写出事件三中墙体抹灰空鼓的修补程序(至少列出4项)。
4分答案:5、事件四中,施工单位对竣工日期提出异议是否合理说明理由。
写出本工程合理的竣工日期。
4分答案:案例分析三、背景资料某建设单位新建办公楼,与甲施工单位签订施工总承包合同。
该工程门厅大堂内墙设计做法为干挂石材,多功能厅隔墙设计做法为石膏板骨架隔墙。
施工过程中发生下列事件:事件一:建设单位将该工程所有门窗单独发包,并与具备相应资质条件的乙施工单位签订门窗施工合同。
事件二:装饰装修施工时,甲施工单位组织大堂内墙与地面平行施工。
监理工程师要求补充交叉作业专项安全措施。
事件三:施工单位上报了石膏板骨架隔墙施工方案。
其中石膏板安装方法为“隔墙面板横向铺设,两侧对称、分层由下至上逐步安装;填充隔声防火材料随面层安装逐层跟进,直至全部封闭;石膏板用自攻螺钉固定,先固定板四边,后固定板中部,钉头略埋入板内,钉眼用石膏腻子抹平”。
监理工程师认为施工方法存在错误,责令修改后重新报审。
事件四:工程完工后进行室内环境污染物浓度检测,结果不达标,经整改后再次检测达到相关要求。
问题:1、事件一中,建设单位将门窗单独发包是否合理说明理由。
(5分)…答案:2、事件二中,交叉作业安全控制应注意哪些要点(15分)答案:3、事件四中,室内环境污染物浓度再次检测时,应如何取样(5分)答案:案例分析四背景资料某房地产开发公司与施工单位签订了一份价款为1000万元的建筑工程施工合同,合同工期为7个月。
工程价款约定如下:(1)工程预付款为合同的10%;(2)工程预付款扣回的时间及比例:自工程款(含工程预付款)支付至合同价款的60%后,开始从当月的工程款中扣回工程预付款,分两次扣回;(3)工程质量保修金为工程结算总价的5%竣工结算是一次扣留;(4)工程款按月支付,工程款达到合同总造价的90%停止支付,余款待工程结算完成并扣除保修金后一次性支付。
"每月完成的工作量如下:工程施工过程中,双方签字认可因钢材涨价增补价差5万元,因施工单位保管不力罚款1万元。
问题:1、列式计算本工程预付款及其起扣点分别是多少万元工程预付款从几月份开始起扣5分答案:2、7、8月份开发公司应支付工程款多少万元截止8月末累计支付工程款多少万元答案:3、工程竣工验收书合格后双方办理了工程结算。
工程竣工结算之前累积支付工程款是多少万元本工程竣工结算是多少万元本工程保修金是多少万元(保留小数点后两位)、答案:4、根据《建设工程价款结算暂行办法》(财建【2004】369号)的规定,工程竣工结算方式分别有哪几种类型本工程竣工结算属于哪种类型答案:案例一答案(一)答案:按照累加数列错位相减取大差法(二)答案:计划工期136 满足(三)答案:施工单位技术负责人审批,报总监理工程师同意批准后实施(四)}(1)索赔成立,因为按照施工合同法,不可抗力造成的工程清理(五)答案:恢复费用应有建设单位承担。
(2)不成立。
因为按照施工合同法,不可抗力造成的施工单位自有的机械损坏由施工单位自己承担(3)不成立,不可抗力造成的人员伤亡由各单位自己承担(4)成立。
不可抗力造成的工期延后工期顺延案例二(一)答案:建设单位责任:对材料质量负责,提前24小时通知施工单位,支付保管费,检测费,入不提前通知,材料损失施工单位不负责(二)答案:原审核人审核,原审批人审批后形成《施工组织设计修改记录表》(三)答案:不合理,,将装饰班组由不同施工作业划分不同施工过程,按不同施工段按层组织流水施工(四)答案:凿除墙体空鼓部分,清理基层,涂刷界面挤,保证厚度分层施工,及时养护,重新组织验收(五)答案:建设单位已投入使用,即已工程已合格。
竣工日期即为使用日期,2010年9月18日案例三(一)[(二)答案:不合理,总承包单位对工程的质量、安全、工期负责,门窗工程如需单独发包应由总承包单位与分包单位签订,由建设单位认可。
(5分)(三)答案:书本上有。
交叉作业(5分)1.交叉作业人员不允许在同一垂直方向上操作,要做到上部与下部作业人员的位置错开,使下部作业人员的位置处在上部落物的可能坠落半径范围之外,当不能满足要求时,应设置安全隔离层进行防护。
2.在拆除模板\脚手架等作业时,作业点下方不得有其他作业人员,防止落物作人。
的模板等堆放时,不能过于靠近楼层边沿,应与楼层边沿留出不小于1m的安全距离,码放高度也不宜超过1m.3.结构施工自二层起,凡人员进出的通道口都应搭设符合规范要求的防护棚,高度超过24m的交叉作业,通道口应设双层防护棚进行防护。
书本有。
骨架隔墙(5分)1)安装固定\施工方法均有不妥,正确的做法有(1)板材应在自由状态下进行固定,固定时应从板的中间向板的四周固定。
(2)纸面石膏板的长边应垂直于次龙骨安装,短边平行搭接在次龙骨上,搭接宽度宜为次龙骨宽度的1/2.(3)采用钉固法,螺钉与板边距离:纸面石膏板包边宜10~15,切割边宜为15~20,水泥加压板螺钉与板边距离宜为 8—15 ;板周边钉距宜为150—170 ,板中钉距不得大于 200 .(4)石膏板的接缝应按设计要求或构造要求进行板缝防裂处理。
安装双层石膏板时面层板与基层板的接缝应错开,并不得在同一根龙骨上接缝。
(5)螺钉头宜略埋入板面,并不得使纸面破损。
钉眼应做防锈处理并用腻子抹平。
(6)石膏板的接缝应按设计要求进行板缝处理。
(5分)(三)答案:按照原来数量的一倍进行抽检,原不合格重检,10%,不少于6间,离地—,离墙 ,案例四(一)答案:预付款:1000*10100(万元), 2分预付款起扣点:1000*60600(万元), 2分$6月份开始扣回预付款 1分(二)答案:7月份工程款=160-50=110万元8月工程款=130万元=880万元(三)答案:结算之前累计支付工程款:1000*90900, 2分万元,竣工结算:1000+5=1005万元 2分保修金:1005*万元(四)答案:结算方式,单项、单位、总决算2010三、案例分析题(共4题,每题20分)(一)背景资料某写字楼工程,地下1层,地上10层,当主体结构已基本完成时,施工企业根据工程实际情况,调整了装修施工组织设计文件,编制了装饰工程施工进度网络计划,经总监理工程师审核批准后组织实施。
如下图:【在施工过程中发生了以一事件:事件一:工作E原计划6天,由于设计变更改变了主要材料规格与材质,经总监理工程师批准,E工作计划改为9天完成,其他工作与时间执行网络计划。
事件二:一层大厅轻钢龙骨石膏板吊顶,一盏大型水晶灯(垂100)安装在吊顶工程的主龙骨上。
事件三:由于建设单位急于搬进写字楼办公室,要求提前竣工验收,总监理工程师组织建设单位技术人员,施工单位项目经理及设计单位负责人进行了竣工验收。
问题:1.指出本装饰工程网络计划的关键线路(工作),计算计划工期。
2.指出本装饰工程实际关键线路(工作),计算实际工期。
3.灯安装是否正确说明理由4.竣工验收是不明妥当说明理由答:1.用标号法找关键线路,计算工期。
如下图所示。
则计划关键线路为:B-C―F-G;计划工期为17天。
2.用标号法找关键线路,计算工期,如下图所示。
则实际关键线路为:B -E―H;实际工期为19天。
3.不正确。
因为安装在吊顶工程主龙骨上的大型水晶灯属重型灯具,根据装饰装修工程施工技术更档,重型灯具。
电扇及其他重型设备严禁安装在吊顶工程的龙骨上,必须增高附加吊杆。
4.不妥当。
因为竣工验收应分为三个阶段:(1)竣工验收的准备参与工程建设的各方应做好竣工验收的准备;(2)初步验收:施工单位在自检合格基础上,填写竣工工程报验单,由总监理工程师组织专业监理工程理财,对工程质量进行全面检查,经检查验收合格后,由总监签署工程竣工报验单,向建设单位提出质量评估报告;(3)正式验收:由建设单位接到监理单位的质量评估和竣工报验单后,审查符合要求即组织正式验收(二)背景资料某办公楼工程,建筑面积23723m2,框架剪力墙结构,地下1层,地上2层,首层高,标准层高,顶层房间为有保温层的轻钢龙骨纸面石膏板吊顶。
