三维网植草施工技术方案

三维网植草施工技术方案

三维网植草施工技术方案一、前期准备1)对于需要进行三维网植草施工的区域,需要进行一次详细的现场勘测和实地测试。

主要是对现场的地形地貌、土壤质量、植被种类、气候环境等进行详细地了解和掌握。

给后续的三维网植草施工方案的制定和施工现场的实际操作提供有力的参考和基础信息。

2)根据勘测等相关信息和客户的需求,进行三维网植草施工方案和施工方案的制定。

方案的制定应该考虑到施工区域的实际情况,包括施工周期、施工材料、施工工艺等多方面的因素。

同时,方案的制定应该借鉴国内外相关技术和经验,力求达到最优的效果。

二、施工方案1)施工环节(1)预处理:在进行三维网植草施工之前,需要对施工区域进行必要的预处理,包括拔草、除草、平整地面等。

对于施工区域土壤质量较差的,需要进行土地改良。

(2)底网铺设:将三维网进行铺设,网格是根据大地形而设计的,可以按照需要切割和调整大小。

为了能够和周围的土地自然地融合,网格颜色可以选择绿色或者棕色。

(3)垂直网铺设:在底网上进行施工,将垂直网铺设在底网上,用于固定草皮和水土保持。

将垂直网放置在地面上,以确保在任何特定位置处的重申,尤其是在施工时。

(4)草皮培育:将草皮移植到三维网上,在垂直网的帮助下将草皮固定在网格上。

草皮应该尽可能地铺开,确保覆盖到所有的垂直网和底网。

(5)灌溉:在草皮培育完成之后,进行灌溉。

灌溉的主要是为了确保草皮和土壤的湿润度,提高植物的成活率。

2)材料准备(1)三维网:三维网是三维定向变形网格,主要用于土壤保持和增加植物根茎系统的支撑力。

(2)垂直网:垂直网是一种可分离的网格,它可以放在三维网之上,支持草皮并增加水土保持的能力。

(3)草皮:草皮是由草根、秆和叶片构成的,通常通过割掉地面上草植物,并将整块橡皮铺在需要种植的区域。

(4)水稳土、有机肥料:水稳土和有机肥料应该作为进行土地改良的必要配套措施。

三、施工流程1)施工前,需要进行现场评估和勘测工作,按照实际情况进行三维网植草施工方案和施工方案的制定。

三维网植草施工技术方案

三维网植草施工技术方案

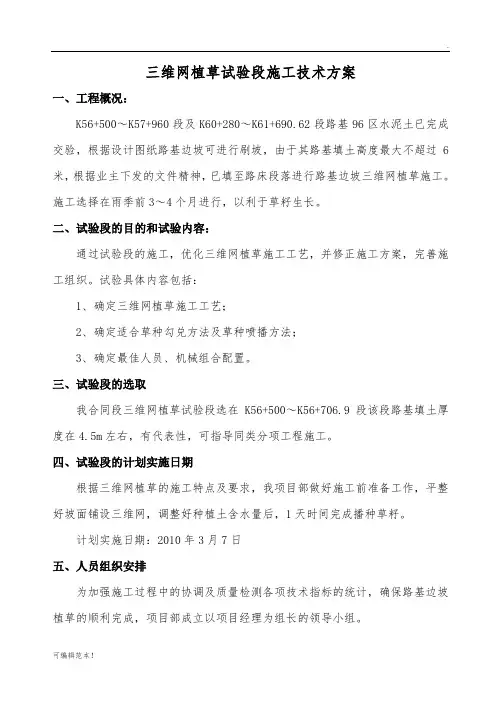

三维网植草试验段施工技术方案一、工程概况:K56+500~K57+960段及K60+280~K61+690.62段路基96区水泥土已完成交验,根据设计图纸路基边坡可进行刷坡,由于其路基填土高度最大不超过6米,根据业主下发的文件精神,已填至路床段落进行路基边坡三维网植草施工。

施工选择在雨季前3~4个月进行,以利于草籽生长。

二、试验段的目的和试验内容:通过试验段的施工,优化三维网植草施工工艺,并修正施工方案,完善施工组织。

试验具体内容包括:1、确定三维网植草施工工艺;2、确定适合草种勾兑方法及草种喷播方法;3、确定最佳人员、机械组合配置。

三、试验段的选取我合同段三维网植草试验段选在K56+500~K56+706.9段该段路基填土厚度在4.5m左右,有代表性,可指导同类分项工程施工。

四、试验段的计划实施日期根据三维网植草的施工特点及要求,我项目部做好施工前准备工作,平整好坡面铺设三维网,调整好种植土含水量后,1天时间完成播种草籽。

计划实施日期:2010年3月7日五、人员组织安排为加强施工过程中的协调及质量检测各项技术指标的统计,确保路基边坡植草的顺利完成,项目部成立以项目经理为组长的领导小组。

项目部领导小组六、施工方案:本段路基边坡三维网植草施工是在路基96区已完成逐级交验的情况下进行植草的,试验段施工方法如下:1、施工准备在进行三维网植草之前,按照项目公司相关文件要求,完善路基边坡的防护绿化工程,路基已填至路床,具备刷坡及边坡植草条件。

2、施工放样对路基96区顶并按边坡坡率1∶1.5进行放样,每20米一断面,用石灰撒出路基96区顶边线(加宽20cm)及坡脚边线,采取人机结合方式进行,机械初刷、人工细整,保证边坡线形顺畅。

边坡刷好后,驻地监理及总监办进行验收。

验收合格后,方可进行下道工序。

3、平整坡面交验后的坡面,人工再次细致整平,清除所有可能引起网垫在坡面顶起的阻碍物,并洒水使坡面自然沉降到稳定,以保证三维网垫与坡面的紧密结合,也能较为有效地防止后期三维网下部被雨水淘空。

三维网植草护坡施工方案

三维网植草护坡施工方案

三维土工网垫植草护坡施工方法
(1)平整坡面
对需进行防护的坡面进行清理、整平,并追施底肥。

(2)铺设三维植被网垫
将网垫与破面紧贴,网垫重合连接部分为5~10cm,采用竹钉或U形钢钉固定,固定间距为1~1.5m。

对于坡顶及坡底的固定,首先挖一宽30cm,深20cm的顶沟及底沟,将网垫埋进并回填土压实固定,也可采用U形钉固定。

三维土工网搭接长度为5cm,钉子顺势钉入,钉子密度要增加一倍,搭接处上层网垫要靠紧,不留间隙。

(3)覆土
在网垫上回填2~3cm细颗粒土,将网包盖住。

(4)播种
根据不同地理位置及当地气候特征选择适宜的草种均匀播种,并使草子进入土壤之中。

草籽播种后填表土,表土覆盖深度以盖住网垫为主。

(5)浇水、养护
三维土工网施工应选择在雨季前3~4个月进行,以利于草籽生长。

三维网喷撒植草施工工法

三维网喷撒植草施工工法

三维网喷撒植草施工工法三维网喷撒植草施工工法一、前言三维网喷撒植草施工工法是一种在工程建设中用于陡坡和裸露地表的生态恢复和景观绿化的方法。

它以其独特的工艺和成果受到了广泛关注和应用。

本文将详细介绍三维网喷撒植草施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例,旨在让读者全面了解该工法的理论和实践。

二、工法特点三维网喷撒植草施工工法的主要特点是它能够在施工过程中实现快速、高效的植被覆盖,从而达到保护土壤、防止水土流失的目的。

该工法还可以适应不同地质状况,并在栽种植物种类和密度上实现灵活性和可调控性。

此外,三维网喷撒植草施工工法还具有成本低、施工周期短、抗风蚀、保水保肥等优点。

三、适应范围三维网喷撒植草施工工法适用于各种陡坡、裸露地表和需要进行生态修复与绿化的场所,如公路、铁路、矿山、堆场、水库等。

无论是长坡面、杂坡面、陡坡面还是复杂地形,三维网喷撒植草施工工法都能适应并发挥最佳效果。

四、工艺原理三维网喷撒植草施工工法采用良好的土工布和专用设备将植草土、肥料和草籽一起喷洒于地表,形成一层结实、均匀的植草网。

在陡坡面和裸露地表上形成一个“三维网状”的覆盖层,用以保护土壤和草种,防止水土流失、风蚀和日晒。

五、施工工艺(1)准备工作:包括对施工现场的勘察和规划,确定施工方案和工艺流程。

(2)土地准备:对施工现场进行平整、开挖沟渠和清理工作,以便施工人员可以顺利进行喷撒植草施工。

(3)植草土准备:将适量的混合肥料与优质土壤进行搅拌,得到均匀的植草土料。

(4)植草网铺设:使用专用设备将植草土料均匀喷撒于地表,形成三维网状覆盖层。

(5)草种播种:在植草土料的覆盖层上均匀撒播适宜的草种,保证植被的好坏和密度。

(6)压实工作:使用专用设备对植草土料进行压实,提高覆盖层的结实程度和稳定性。

(7)养护管理:对新施工的植被进行养护和管理,保证植被的健康生长。

六、劳动组织三维网喷撒植草施工工法的劳动组织应根据工程规模和工期进行合理的划分,确定施工队伍和各工种人员的配备,确保施工过程的顺利进行。

挂三维网喷播植草护坡施工方案

挂三维网喷播植草护坡施工方案

挂三维网喷播植草护坡施工方案1、三维植被网亦称土工网垫,是以热塑性树脂为原料制成的三维结构,其底层为具有高模量的基础层,一般由1-2层平网组成,上覆起泡膨松网包,包内填种植土和草籽,具有防冲刷和有利于植物生长的两大功能。

即在草皮未形成之前,可保护坡面免受雨水侵蚀;草皮长成后,草根与网垫、泥土一起形成一个牢固的复合力学嵌锁体系,还可起到坡面表层加筋的作用,有效防止坡面冲刷,达到加固边坡、美化环境的目的。

挂三维网喷播植草绿化一般适用于坡比不陡于1:0.75,坡高小于10米的路堑边坡,岩性为土质、强风化软质基岩,要求边坡自身稳定。

此方法也作为预制菱形混凝土框格内填土绿化、框架内填土绿化等方法表面工程。

本工程适应使用此方法施工的地段有K0+950-K1+300L、K1+400-K2+000L、K2+000-K2+600L一级边坡位置。

2、挂三维网喷播植草绿化对材料的要求(1)三维植被网a、生产厂家具有ISO9001质量认证,具有大范围生产的气力,三维网必须符合国家环保要求。

b、EM3型三维网共三层,底部两层为双向拉伸网,上部一层为非拉伸挤出网,厚度≥12mm,单位面积质量≥260g/m2;纵、横向拉伸强度≥1.4kn/m,幅宽不窄于1m、1.5m、2.0m要求焊点牢固,颜色为黑色或绿色。

(2)喷播材料a、喷播绿化的喷浆混合物中需加入如下的材料:草种、有机复合肥(N、P、K)、土壤改良剂、纤维(或纸浆)、着色剂、保水剂、粘合剂、水等。

粘合剂用量不宜过多,否则影响种子发芽,根据边坡缓、陡情况而定,一般缓边坡用量较少。

b、种子:喷播应选用适应区域气候条件的、抗干旱、耐贫瘠草种。

鉴于重庆地域冷暖型草种混播效果欠好,由于本工程正处于4-7月份施工播暖季型草种为主,9-10月份喷播冷暖季草种为主,普通用量30g/㎡。

草种中还要求加入适量的草花种子和灌木种籽。

草花种子和灌木种籽按设想图提供的品种选用:草种:冷季型选择高羊茅、多年生黑麦草;暖季型选择狗牙根、狼尾草、白三叶等;草花:野菊、二月兰、虞美人、旱金莲、地被菊、常夏石竹、紫花苜蓿等,也可野生培育后移栽;灌木种子:选用马桑、猪屎豆、多花木兰、银合欢、木豆、山毛豆、紫穗槐、紫花苜蓿等。

三维土工网植草施工方案

三维土工网植草施工方案

三维土工网植草施工方案植草施工是一项重要的土工工程,主要用于保护土壤、防止水土流失、改善生态环境。

下面是一个三维土工网植草施工方案。

1.方案背景由于人类活动导致的土地开垦和环境破坏,许多区域土壤暴露在外,容易遭受水土流失和生态破坏。

为了保护土壤,提高土地利用率和生态环境,使用三维土工网进行植草施工是一种有效的解决方案。

2.设计原则(1)保护土壤:植草施工的主要目的是保护土壤不被侵蚀,因此需要采取措施保护土壤。

(2)改善生态环境:通过植草施工,可以改善植被覆盖率,提高生态环境质量。

3.施工步骤(1)准备工作:对施工区域进行勘测,确定施工范围和规模。

根据需要选择合适的三维土工网材料,并进行现场加工和组装。

(2)表面处理:对施工区域进行地面处理,清除杂草和垃圾,平整地表,保持地面湿润。

(3)三维土工网敷设:将三维土工网按照预定的设计方案进行敷设。

可以将三维土工网固定在地面上,使用封土或者其他固定材料固定住三维土工网。

(4)植草施工:在三维土工网上进行植草施工。

根据当地的气候条件和土壤特点,选择适合的植被种类进行植栽。

可以采用直播、插秧或者栽培等方式进行植草。

(5)水灌溉:植草后进行适量的水灌溉,确保植物能够生根并生长。

(6)维护管理:定期对植草区域进行维护管理,包括修剪、灌溉、除草等。

必要时可以补植。

4.特点和优势(1)土壤保护:三维土工网能够有效地保护土壤不被侵蚀,防止水土流失。

(2)生态环境改善:通过植草施工,可以提高植被覆盖率,改善生态环境质量。

(3)施工简便:三维土工网的敷设和植草施工相对简单,可以快速完成。

(4)成本低廉:三维土工网材料成本低廉,施工过程中的人力和设备也相对较少。

5.注意事项(1)选择合适的植栽种类:根据当地的气候条件和土壤特点,选择适合的植物进行植草。

(2)合理设计排水系统:在施工过程中,要考虑到排水系统的设计,确保植物能够获得适量的水分。

(3)定期维护管理:植草后要定期进行维护管理,包括修剪、灌溉、除草等工作。

三维网格植草护坡施工

三维网格植草护坡施工

三维网格植草护坡施工1、施工工艺(1)填方和挖方边坡中,三维网自坡顶(填方路段为路床底面,挖方为自然坡顶或边坡平台)至坡底顺长铺设,宽度方向搭接10cm。

在搭接带和单幅网中部用U型钉将网固定于坡面上。

(2)三维网土工网(公路规范JTJ/T019-1998中称之为土工垫)设计采用幅宽1.5m的3层材料,要求其网眼直径不大于1cm。

极限拉伸强度不小于5KN/m,网内节点粘结完好。

(3)三维土工网植草均采用喷播工艺,详见规定说明书。

(4)施工时应该先整平边坡,然后开挖坡脚土方,夯实后用7.5号砂浆砌35号片石护坡坡脚。

坡面不应有树桩、有机质或废物。

坡面修整后应立即进行护坡铺砌。

护坡坡脚砌筑前应挖槽,使基础嵌入槽内。

砌筑时若有渗透水,应及时排除,以保证基础和砌体砂浆在初凝前不遭水害。

易受水流冲刷的护坡基础,应按图纸所示采用抛石防护,石块大小及施工断面尺寸,应按图纸要求进行。

砌体应分层坐浆砌筑,砌筑上层时,不应扰动下层。

不得在已砌好的砌体上抛掷、滚动、翻转和敲击石块。

砌体砌筑完成后,应进行勾缝。

2、施工注意事项:(1)骨架护坡每隔5道竖肋中线设沉降缝一道,缝宽1cm,缝中填防渗水材料。

(2)施工前应清刷坡面浮土,填充坑凹,使坡面大致平整。

(3)施工时若边坡有地下水露头,应将地下水引入排水系统,不可堵死。

(4)边坡开挖后应立即支护,避免雨水侵蚀。

(5)播洒草籽应选在适宜草籽生长的季节。

第一小节边沟施工本工程临时路基排水边沟采用M7.5水泥砂浆浆砌卵石(片石)排水边沟。

1、排水沟及边坡在路基土石方施工时基本形成,采用人工配合小型机械修整。

修整后排水沟及边坡必须平整、稳定,严禁贴坡。

纵坡应按图纸施工,沟底纵坡一般应与路线纵坡一致,沟底高程通过路面高程反算,沟深一般应不小于50cm,在边沟纵坡较大的分水岭位置沟深可以适当减小,但不能小于40cm,沟底平整,排水畅通,无阻水现象,并应按图纸所示将水引入排水系统。

2、各种水沟的位置、断面、尺寸、坡度、标高均应符合图纸要求并经监理工程师验收合格。

三维植物网、植草防护方案

三维植物网、植草防护方案

三维植物网.植草防护方案
1工艺流程:边坡整理成型T细平整一挂网T固定一覆土T播种T再覆土一浇水养护T后期管理
2、清整边坡:将刷好的边坡进行整平,清除边坡上的杂物,如石块、大的土块等,对过坡进行仔细整平。

3、开挖沟槽:在坡顶和坡脚开挖沟槽,用以埋设和固定网垫。

为保护路基并保证施工质量,开挖沟槽的进度应根据铺网进度适当安排。

4、铺设网垫:按照从坡顶至坡脚的J1质序进行铺设,应保持网垫端正且与坡面紧贴,不得悬空、歪斜或有皱褶,上下沟槽内应使网垫有足够的回转长度,相邻网垫之间要搭接,搭接宽度大于5cr∩o当网垫长度小于坡长需要连接时,应让坡上部分压住坡下部分,重叠部分大于IOCm,用U型钢钉钉加密固定。

5、固定网垫:网垫采用专用U型钢钉呈梅花形固定,网垫搭接处U型钢钉需加密,大约100πf使用104根U型钉。

然后将上下沟槽回填土并夯实。

6、撒播草籽:草籽应根据当地气候、土质进行科学选择。

所植草种应具备根深叶茂、匍匐生长、多年生、养护粗放、适应贫瘠、购买方便、价格低廉等特性。

将草籽与细土及肥料均匀混合后进行均匀撒播,边坡靠上部分应适当增加草籽用量,
7、覆盖草帘或土工织物:撒完草籽后,向网垫内均匀覆土,土层以稍盖住网垫为宜,这样草籽被安全保护在网包之内,避免了因风吹雨冲而散失,从而有效保证植被覆盖面为宜。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

三维土工网植草施工方案1 前言根据对边坡PH 值、坡比、岩质、高度等现场情况的调查,本项目需施工的边坡均为硫铁碎石堆积形成的边坡,边坡渗水性大,PH值为8(酸性稍偏大),坡比为1:0.9-1 ,坡长10-35m 不等、坡面凹凸大,部分地段松散,施工环境高而险,部分施工地段下方为公路等特点,结合在各种边坡施工三维网植草的综合方法和区域气候情况,依据本项目的施工设计图纸设计,确定采用本施工技术方案。

2 护坡机理三维土工网垫植草灌是指利用活性植物并结合土工合成材料等工程材料,在坡面构建一个具有自身生长能力的防护系统,通过植物的生长对边坡进行加固的一门新技术。

根据边坡地形地貌、土质和区域气候的特点,在边坡表面覆盖一层土工合成材料并按一定的组合与间距种植多种植物。

通过植物的生长活动达到根系加筋、茎叶防冲蚀的目的,经过生态护坡技术处理,可在坡面形成茂密的植被覆盖,在表土层形成盘根错节的根系,有效抑制暴雨径流对边坡的侵蚀,增加土体的抗剪强度,减小孔隙水压力和土体自重力,从而大幅度提高边坡的稳定性和抗冲刷能力。

3 施工工艺流程及操作要点3.1 施工工艺流程(图1)土工网垫进料f 坡面整理草灌籽选择肥料运输图1.施工工艺流程图3.2施工操作要点321坡面整理与回填客土整理坡面:清处坡面杂物,平整坡面,视边坡情况可在坡面人工开挖水平种植沟,开挖水平种植沟的目的是保水、保土,给植物生长形成一个好的局部生长环境。

水平种植沟的间距为20cm探20cm。

回填客土:根据坡面的坡比情况,回填客土施工方法有泥浆覆盖法及干土覆盖法两种。

坡比小于1:1的边坡采用泥浆覆盖法施工,坡比大于1:1 的边坡采用干土覆盖法,可根据施工条件采用二者之一。

1. 泥浆覆盖法:(a)泥浆覆盖法采用粘性土、肥料及水等混合搅拌成泥浆状,自上而下覆盖在三维网上,分多次覆盖,直到坡面泥浆厚度符合图纸要求。

(b)应采取必要措施确保泥浆覆盖后的通透性。

2. 干土覆盖法:(a)。

将沙性土壤和肥料拌和,分层敷设在坡面,厚度为12cm左右,沟内为20-25cm 左右,铺设后,淋水使其沉降,直至达到图纸要求厚度为止。

在抛洒土壤层的表面洒水时,水柱要分散,洒水量不能太多,以免造成新回填土流失,目的使回填的干土层自然沉降,并要进行适度夯实。

(b)干土拌和后应进行筛分,剔除大的土块,保证坡面平顺。

(c)应确保填土与边坡结合紧密。

土壤杀菌处理:由于边坡为多年堆积形成的硫铁矿渣,为防止以后植物的病害出现,在回填客土时伴以多菌灵对土壤和边坡进行杀菌处理。

3.2.2施底肥:在播种前施用底肥和土壤改良剂。

底肥主要包括氮肥、磷肥和钾肥,比例为15 : 8 : 7,施肥量随土壤的肥力情况而定,一般情况按35g/m左右施用。

3.2.3播草灌籽由于边坡坡面长,采用分段人工撒播草灌种子的方法进行播种。

即完成一段播种一段的方法,以免由于边坡长,人力不及,播种不均匀或漏播的情况出现。

播种质量要求:种子分布要均匀,随时检查有无漏播的现象,播种后及时浇水,出苗前后及小苗生长阶段都应始终保持地面湿润,局部地段发现缺苗时需查找原因,并及时补播。

草种混播配比与播种量:刺槐+紫穗槐+狗牙根+高羊茅+黑麦草+: 15+18+12+15+12g加。

具体选用和配比可根据施工季节和气温进行调整、增减。

324钉设网三维土工网三维土工网垫,为绿色,规格型号为:EM3三维土工网垫在坡上、下两端分别开挖宽20cm.深30cm的沟槽,将土工网铺设于沟内, 用方木桩固定并填土夯实;将网放在坡顶上,然后坡拉出网垫,自上而下至坡脚处。

网与网之间搭接不小于20cm并使网紧贴坡面无悬空褶折现象。

上下网土工绳连接,网与网之间搭接不小于20cm在坡顶、搭接处采用方木桩锚固。

坡面其余部分采用①8mn辅锚钉固定。

坡顶锚钉间距为70cm坡面锚钉间距为100cm锚钉规格:锚钉为(①8mn钢冈筋)U型钢钉长30cm宽10cm铺锚丁为(①8#钢筋)固定时,钉与网紧贴坡面。

3.2.5盖无纺布根据施工期间气候情况及边坡的坡度,来确定在喷播表面层盖单层或多层无纺布,以减少因强降水量造成对种子的冲刷,同时也减少边坡表面水分的蒸发,从而进一步改善种子的发芽、生长环境。

3.2.6养护管理苗期注意浇水,确保种子发芽、生长所需的水分。

前期喷灌水养护为60 天,中期靠自然雨水养护,若遇干旱,每月喷水2〜3次,后期养护每月喷水2次;适时揭开无纺布,保证草苗生长正常;适度施肥,一般使用进口复合肥,为植物生长提供所需养分。

在苗高8〜10cm时进行第一次追肥,还可依据实际情况进行叶面追肥;定时针对性地喷洒农药,定期清除杂草,保证植物健康生长。

4质量控制4.1施工时可用小竹杆或小木棍穿于整卷网垫中,顺坡拉出网垫,四周用U型铁钉钉住。

4.2钉子长度一般为15cm (距离土面),4.3地形突变处或地形较复杂处应注意保持网垫平整,并增加钉子密度。

4.4注意搭接,搭接长度10cm,搭接处钉子应顺势钉入,钉子密度应增加一倍,搭接处上层网垫要靠紧,不留间隙。

4.5钉子的形状,钉子上端宽度应大于网孔径2倍,以便同时起垂直镇压作用。

4.6草灌籽播种深度应根据土壤墒情,因地制宜而定,草种应选择适合当地气候条件,根系长且发达的草种,有长根系的多年生小灌草种更佳。

4.7草灌籽播种在网垫中,这样更能加强复合保护的效果。

4.8草灌籽播种后及时盖网和无纺布,网子一定要紧贴表土,防止表土流失。

但必须注意使其有利于草灌籽的发芽和生长。

4.9草灌籽播种后,土层的含水量应以40%~60%为宜,并在土层加压,以有利于草灌籽发芽。

4.10网垫在护坡顶端铺设时,网垫纵向连接处应有60度夹角,埋入土中30cm。

坡度应有50cm 以上的水平面。

因工程中坡面上端的含水量要比下层低得多,不利于草灌籽发芽,应在离开网垫20cm坡顶处顺势开一条蓄水沟,以利于灌水。

4.11铺设时机是整个工程的关键(在护坡上使用时),一般应选择在雨季前进行,让草皮有一定的生长时间。

4.12 土壤的厚度是生长的关键,坡面厚度必须达到12cm以上;沟内土壤必须达到20公分以上。

底肥料一定要足够,但要注意量过大易烧苗根。

追肥要少施,勤施。

5安全保证措施5.1施工应做好施工前准备工作,正确选用施工方法和安全防范措施,并结合施工具体实际,编制安全技术措施计划,制定操作细则,并向施工人员进行安全技术交底。

5.2 坡面作业人员每人均必须系安全带、安全绳、安全帽。

安全带“高挂低用”,系于牢固处。

安全绳在坡顶用2根钢钎前后固定,并派专人看管,重点防松动、脱落、断裂等。

5.3在陡坡及危险地段时应脚穿软底轻便鞋;5.4弃土下方和有滚石危险的区域,应设置警告标志,下方有道路时,作业时严禁通行,严禁在危石下方和一定塌方下方作业、休息和存放机具,边坡上方有人工作时,边坡下方不准站人。

5.5 机械设备必须状态良好,每台机械必须有专人指挥。

5.6 施工中如发现山体滑动,崩塌现象危及施工安全时,必须暂停施工,撤出人员和机具,并报上级处理。

5.7 必须配置专业的电工以防漏电。

5.8 雨天严禁坡面作业施工。

5.9 配置专职安全员1-2人,兼职安全4人,随时注意施工安全,预防安全事故发生。

5.10 严禁酒后上工地施工、不带安全帽进入工地、不佩戴安全绳和安全带下坡面作业。

5.11 定期进行安全教育,施工时随时提醒安全意识,及时纠正不安全的行为。

6文明和环保措施6.1工程完工后及时清理现场垃圾。

6.2 不准现场乱丢建筑垃圾和生活垃圾。

6.3 施工期间不准嘻哈打闹、打架闹事。

6.4 不得随地大小便。

6.5 保护原有坡面植物,不准火烧、砍伐等破坏,保持原有生态。

6.6 所有人员必须听从业主、监理和项目部人员的安排指挥。

安全生产. 文明施工管理目标承诺⑴成立以项目经理为组长,技术负责人、工长和综合办公室有关人员等管理人员为成员的现场文明施工管理小组,委派综合办负责文明现场管理。

⑵建立文明施工岗位责任制,按分区划片原则进行施工现场管理,项目经理部负责施工现场场容文明形象管理的总体策划和部署,各专业队伍和指定分包队伍对各自工作区域的现场管理负责,服从项目经理部文明施工管理。

⑶建立文明制度,严施工管理格执行检查制度和奖罚制度,把文明施工管理和经济利益挂钩,一同"包"、"保"、检查与复核。

⑷坚持文明施工例会制度,对检查情况进行讲评,分析文明施工现状,针对实际存在的问题,制定改进措施。

⑸施工过程中严格遵循"两通三无五必须"的原则,由项管部定期组织巡回检查。

⑹避免在晚上进行作业施工,减少对周围环境的噪声污染。

⑺实行挂牌施工,接受群众监督,主动与兄弟施工单位搞好协调,加强联系,保证工程顺利展开。

毛石挡墙主要施工方法1对材料的要求1.1石砌体所用的石料应选择质地坚实、无风化剥落和裂纹的石块,块体的中部厚度不宜小于150mm片石中部厚度不应小于200mm石砌体各部位所用石块要大小搭配使用,不可先用大块后用小块。

1.2砌筑前,应清除石块表面的泥垢、水锈等杂质,必要时用水清洗后方可使用。

1.3石砌体可采用形状不规则的乱毛石、形状太不规则但相对的两个平面大致平行的平毛石以及经过加工的块石,其强度等级均应不低于30Mpa1.4石砌体所用砂浆为:挡墙墙身米用M7.5水泥砂浆砌块石,表面米用M10.0 砂浆勾缝。

2、浆砌挡土墙施工工艺流程施工准备-基坑开挖-报检复核-砌筑基础-基坑回填T选修面石拌砂浆T砌筑墙身T填筑反滤层回填土T清理勾缝T竣工经验3、施工准备3.1审核图纸,计算放样资料;3.2制作坡度架,准备施工机械设备;3.3现场施工放样,测放控制桩,护桩。

3.3.1施工测量准备(1)根据设计的要求,熟悉、校核设计图纸,编制测量方案,经技术负责人审批后,作为本工程测量施工的指导文件;施工测量方案应具有规范性、针对性、可操作性,一经批准,应认真检查落实情况,确保施工过程自始至终受控。

(2)校核定位依据桩,对定位桩的坐标数据与设计条件进行校算;实地校测桩位精度应符合有关规范要求;对两个(或以上)水准点进行符合校测,进度符合要求后,取中值使用;定位桩经校测后采取保护措施,以保证施工期间正常使用。

(3)测量仪器、计算器具在使用前应按照《计量法》及测量仪器《检定规程》进行校验。

3.3.2施工测量A、复测应对照施工设计资料进行导线、中线、水准点的复测,根据现场实际情况增设必要的导线、水准点。

B、验线,测量人员应根据设计单位交底的控制点先进行联测复测无误后,经监理工程师审批后,方可进行施工放线,施工。

C使用高精度的全站仪和高精度水准仪,直接进行高精度的放样和检测,从而大幅度地提高测量的精度。

4、明挖基坑施工根据地质情况确定其开挖线,严格按照开挖线按1 : 0.5坡度进行开挖。
