焊接专业监理实施细则
焊接专业监理细则

大唐桂冠合山发电有限公司#2机组烟气脱硝技改工程焊接专业监理实施细则本实施细则依据设计要求和相关焊接技术规范标准,对金属材料、焊接材料、焊接人员和设备、检测人员和设备,相关指导性文件和工程资料的监理,事前、事中、事后控制作了详细的叙述。
使监理人员的工作思路更加清晰,目标更加明确,同时也给建设单位、施工单位、监理单位在焊接、金属技术监督各项工作中的相互沟通,搭设了一个有效的平台。
焊接专业监理实施细则的制定,把《监理合同》和《大唐桂冠合山发电有限公司#2机组烟气脱硝技改工程监理规范》中的各项要求、承诺及目标更细致地落到实处。
1、编制依据:1.1大唐桂冠合山发电有限公司#2机组烟气脱硝技术改造工程建设管理办法;1.2建设部《建设工程监理规划》(GB5031—2000)、国家电力公司《电力建设工程监理规定》;1.3建设部《房屋建筑工程施工旁站监理办法》(试行)、建筑工程及电力建设施工验收强制性条文标准;电力建设工程质量监督规定及质量监督检查典型大纲;1.4中华人民共和国《建筑法》、《合同法》、《招投标法》、〈〈建设工程质量管理条例》及有关工程建设和质量监督的法律法规;1.5《基本建设工程启动验收规程》及《火电机组达标投产考核标准》;1.6国家及行业有关设计.施工及验收规范.质量检验与评定标准;1.7国家及行业现行的标准.规范.规程.规范.法律.法规等;1.8原国家电力公司《电力建设安全健康与环境监理工作规定》.《电力建设安全工作规程》(火力发电厂部分).《建设工程安全管理条例》;2、工程概况:大唐桂冠合山发电有限公司#2机组脱硝系统改造工程从31.90m省煤器下部炉左、炉右侧烟道出口至45.535mSCR因道出口至17.833m空预器入口布置。
烟气脱销SCF系统包括氨气制备系统和脱硝反应系统二部分组成,脱硝反应系统由进口烟道、氨喷射器、顶部烟道、SCF反应器、出口烟道等5部分组成。
以锅炉中心线为基准,在锅炉左右侧布置,氨气制备系统用#3机组。
焊接专业监理实施细则

目录1、编写目的 (2)2、监理目标 (2)3、监理工作范围 (2)4、监理工作依据 (2)5、焊接监理工程师工作原则 (3)6、工程质量控制 (3)7、工程资控制 (6)8、工程进度控制 (6)9、合同管理 (7)10、信息管理 (7)附录:监理工作流程图 (8)1、编写目的为了便于焊接监理工程师从事本工程的监理工作,使《监理合同》、《监理规划》成为可操作的条款,特制定本细则。
2、监理目标2.1 工期:按工期进度要求协助施工单位安排专业范围内施工活动,以满足工程进度计划。
2.2 质量:强化焊接、热处理、金属检验工作过程控制的监理,杜绝质量事故,实现受监焊口一次合格率大于等于96%。
2.3 投资:杜绝浪费,减少工程费用。
2.4 安全:协助业主监督安全文明施工,避免发生人身设备事故。
3、监理工作范围根据监理合同实施工程安装范围的焊接、热处理和金属检验的监理。
4、监理的工作依据4.1 监理合同4.2 监理规划4.3 部颁有关规程、规范、标准。
4.3.1 电力工业锅炉压力容器监察规程。
4.3.2 火力发电厂金属技术监督规程4.3.3 电力建设施工及验收技术规范(火力发电厂焊接篇)、(钢制承压管道对接焊缝射线篇)、(管道焊缝超声波检验篇)。
4.3.4 火力发电厂锅炉压力容器焊工艺评定规程。
4.3.5 焊工技术考核规程。
4.3.6火电施工质量检验及评定标准(焊接篇)。
4.3.7 其他相关的标准、规程、规范和文件等。
4.3.8 施工设计图纸和设计文件。
4.3.9 设备厂家图纸和技术文件。
5、焊接监理工程师工作原则5.1 焊接监理工程师在总监理工程师的领导下,履行《监理合同》所赋予的责任和义务,遵守公司制定的各项规章制度,严格按照施工验收技术规范、严评标准、设计文件以及国家和上级颁发的规程、规范处理施工中各项事宜。
5.2 对工程质量坚持执行“质量第一、预防为主”的方针。
5.3 监理工程师以巡视、见证、旁站、抽检和文字指令的方式进行工作。
焊接专业监理细则

焊接专业监理细则概述焊接是工程建设中常用的连接工艺,确保焊接质量是保证工程质量的重要环节。
为了确保焊接过程和焊接质量的控制,需要进行焊接专业监理。
本文档将详细介绍焊接专业监理的细则,包括监理的职责、监理的流程和监理的注意事项等。
一、监理的职责1. 提供专业咨询:焊接监理应具备丰富的焊接知识和经验,能够为项目提供专业咨询,包括焊材的选择、焊接工艺的制定等。
2. 监督焊接过程:焊接监理需要对焊接过程进行全程监督,确保焊接操作符合相关标准和规范要求。
监理人员应检查焊缝的准备情况、电弧的稳定性、焊接温度的控制等。
3. 评估焊接质量:监理人员需对焊接质量进行评估,包括焊缝的外观质量、焊缝的强度等。
同时,监理人员还需评估焊接过程中可能出现的焊接变形、焊接残余应力等影响因素。
4. 提出整改意见:对于发现的焊接质量问题,监理人员需及时提出整改意见,并跟踪整改情况,确保问题得到解决。
二、监理的流程1. 焊前准备:焊接前,监理人员应与焊接班组进行沟通,了解焊接工艺和焊接规范要求。
同时,检查焊工的资质证书和焊接设备的合格证明。
2. 焊接操作监督:焊接过程中,监理人员需全程监督焊接操作,包括焊工的操作动作、焊接参数的调节等。
同时,检查焊工所使用的焊材、焊接设备的合格证明等。
3. 焊后检查评估:焊接完成后,监理人员需对焊缝进行检查评估,包括焊缝的外观质量、焊缝的强度等。
同时,还需要进行焊接残余应力的测试,确保焊接质量符合要求。
4. 缺陷记录和整改:对于发现的焊接质量问题,监理人员需进行缺陷记录,并及时提出整改意见。
监理人员还需跟踪整改过程,确保问题得到解决。
5. 监理报告编制:监理人员需要根据监理过程中的记录和评估结果,编制监理报告,详细记录焊接过程中的问题和整改情况,以供工程管理方参考。
三、监理的注意事项1. 熟悉相关标准和规范:焊接监理人员需熟悉相关的焊接标准和规范,如国家标准、行业规范等,以便能够正确评估焊接质量和提出合理的整改意见。
焊接工程监理细则

焊接工程监理细则**焊接工程监理细则**一、前言本焊接工程监理细则旨在明确和规范焊接施工过程中的各项监理工作,确保焊接工程质量符合设计要求与相关标准,实现安全、优质、高效的工程建设目标。
细则依据国家现行的《建设工程质量管理条例》、《焊接工艺规程》等相关法律法规和技术标准制定。
二、监理内容与程序1. **施工准备阶段监理:**- 审查施工单位提交的焊接工艺方案,包括焊接方法选择、焊材选用、预热及后热处理等环节是否合理、科学;- 检查焊工资质及其特种作业操作证的有效性,确认焊工技术水平满足工程需求;- 确认焊接设备的性能状态,以及施工现场的安全防护设施是否到位。
2. **施工过程监理:**- 监督焊接过程严格按照焊接工艺规程进行,如焊接参数控制、焊接顺序、层间温度等;- 对焊接质量进行实时监控,通过目视检查、无损检测等方式对焊缝外观、内部质量进行严格把关;- 对焊接记录、试验报告等资料进行核查,保证数据的真实性、完整性。
3. **验收阶段监理:**- 参与焊接质量验收工作,审查焊缝质量是否达到设计要求和相关规范标准; - 对不符合项提出整改意见,并跟踪落实整改措施的执行情况;- 在所有焊接工作完成并整改合格后,签署焊接工程质量验收报告。
三、特殊情况处理针对焊接过程中可能出现的特殊问题或异常情况,监理人员应及时介入,组织分析原因,指导并监督施工单位采取有效措施进行纠正。
必要时,应向项目业主或上级主管部门汇报。
四、总结与持续改进定期对焊接工程监理工作进行总结评估,针对发现的问题和不足,提出改进措施,不断优化和完善焊接工程监理流程,提升监理工作的精细化、标准化水平。
五、附则本细则自发布之日起执行,随着国家相关法规政策和行业标准的更新,将适时进行修订调整。
在焊接工程监理过程中,各方均需严格执行,以确保焊接工程质量。
以上仅为焊接工程监理的基本细则,具体实施中还须结合工程实际情况灵活运用,确保工程质量和施工安全。

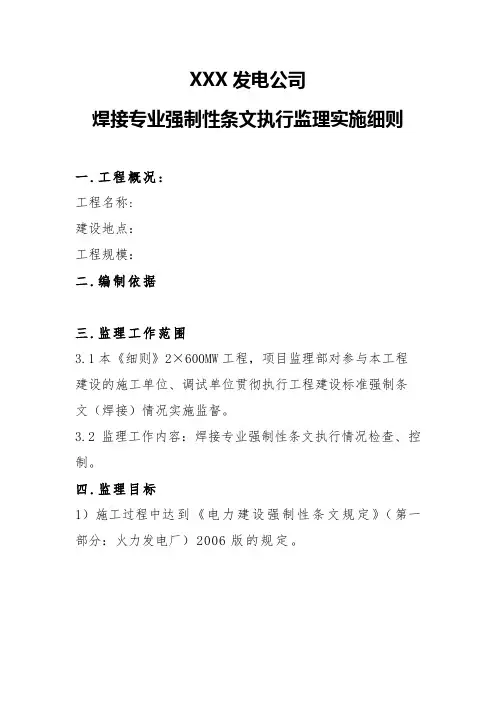

火力发电厂焊接专业强制性条文执行监理实施细则

XXX发电公司焊接专业强制性条文执行监理实施细则一.工程概况:工程名称:建设地点:工程规模:二.编制依据三.监理工作范围3.1本《细则》2×600MW工程,项目监理部对参与本工程建设的施工单位、调试单位贯彻执行工程建设标准强制条文(焊接)情况实施监督。
3.2监理工作内容:焊接专业强制性条文执行情况检查、控制。
四.监理目标1)施工过程中达到《电力建设强制性条文规定》(第一部分:火力发电厂)2006版的规定。
2)在施工全过程中,组织或参与本工程强制性条文执行情况检查与验收,五.监理审查的文件资料5.1焊接专业强制性条文实施计划及保证体系;5.2 报验资料的强制性条文有关内容;六.监理控制措施6.1事前预控6.1.1根据工程概况,列出本工程焊接专业所涉及的强制性条文工程项目清单,编制《焊接专业强制性条文监理实施细则》。
6.1.2参与审查施工承包商《施工组织设计》、《作业指导书》和专项施工方案中的强制性条文是否齐全。
严格审查施工工序及施工方法,严禁出现违反强制性标准的施工做法出现。
6.1.3项目开工前,焊接监理工程师审查施工单位上报的《强制性条文实施及验收计划》,其内容应包括编制目的及使用范围、编制依据、执行计划、强制性条文的执行、检查、验收措施等,内容具体、详尽、全面,可操作性强。
6.1.4督促施工单位做好强制性条文的宣贯及培训工作,检查培训记录。
6.1.5焊接监理工程师应督促施工单位做好技术交底工作,做到全员交底。
特别是涉及到强制性条文的施工工序及部位,所有施工人员应清楚、牢记。
6.2事中检查6.2.1掌握焊接专业本工程所涉及到的强制性条文条款。
6.2.2监督检查施工现场情况,加强每日的巡视检查,对重要部位进行重点控制,组织工程专项检查和定期检查,对发现的问题,对照《强制性条文》内容,立即通知施工单位整改。
6.2.3制止施工现场的违章作业行为,在现场发现有重大质量隐患或危及工程的紧急情况时,立即向施工方下达口头停工通知,并向总监汇报,签发《监理工程师通知单》或《工程暂停令》。
焊接专业监理实施细则

目录1、工程概况 (1)2、监理依据 (1)3、本专业特点 (3)4、监理工作控制要点 (3)5、监理工作目标、目的 (4)6、监理工作步骤 (4)7、监理工作控制方法 (5)8、焊接施工质量控制措施(施工前、施工阶段、施工后) (5)9、焊接技术文件 (7)1、工程概况鲤鱼江发电B厂项目拟规划建设四台600MW燃煤发电机组,本期建设2×600MW燃煤发电机组,根据燃煤和锅炉技术发展条件,本期两台机组采用亚临界参数的“W”火焰炉,三大主机组分别为北京巴威锅炉厂,东方汽轮机厂和东方电机厂产品,项目由华润电力控股有限公司独家建设,工程动态总投资54.44亿元人民币。
工程于2005年11月30日开工建设,计划2007年底两台机组相继竣工投产,项目由广东电力设计院设计,由湖南火电建设公司;广东火电工程公司;湖南省五公司;西北电力建设第四工程公司;湖南省第三工程公司;上海电气石川岛电站环保工程有限公司;中铁二十五局等多家单位共同建设,由湖南电力建设监理咨询有限责任公司负责对工程全过程的监理。
2、监理依据2.1 国家现行的法律、法规、条例和建设监理的有关规定2.2 本工程建设单位与承包商签订的合同2.3 本工程已批准的设计文件和已审批的本工程施工组织设计2.4 施工过程中,设计承包商、建设单位及上级单位对本工程所发布的相关文件2.5 本公司现行有效的质量管理体系文件和已审批的本工程施工组织设计2.6 华润电力湖南有限公司2×600MW级机组工程“监理大纲”2.7 华润电力湖南有限公司2×600MW级机组工程“监理合同”2.8 华润电力湖南有限公司2×600MW级机组工程“监理规划”2.9 国家和行业制定的与本工程相关施工及验收规程、规范和质量标准2.9.1 DL869-2004《火力发电厂焊接技术规程》2.9.2 GB231.1-2002《金属布氏硬度试验》2.9.3 GB3323-1987《钢熔化焊对接接头射线照相和质量分级》2.9.4 GB4191-1984《惰性气体保护电孤焊和等离子焊接、切割用钨铈电极》2.9.5 GB4782-1995《纯氩》2.9.6 GB5293-1999《埋孤焊用碳钢焊丝和焊剂》2.9.7 GB6819-1989《钢焊缝手工超声波探伤和探伤结果的分级》2.9.8 GB12470-1990《低合金钢埋孤焊用焊剂》2.9.9 《火电施工质量检验及评定标准》焊接篇1996版2.9.10 GB500236-1998《现场设备、工业管道焊接工程施工及验收规范》2.9.11 DL675-1999《电力工业无损检验人员资格考试规则》2.9.12 DL678-1999《电站钢结构焊接通用技术条件》2.9.13 DL679-1999《焊工技术考核规程》2.9.14 DL734-2000《火力发电厂锅炉、汽包焊接修复技术导则》2.9.15 DL752-2001《火力发电厂异种钢焊接技术规程》2.9.16 DL753-2001《汽轮机铸钢件补焊技术导则》2.9.17 DL819-2002《火力发电厂焊接热处理技术规程》2.9.18 DL820-2002《管道焊接接头超声波检验技术规程》2.9.19 DL821-2002《钢制承压管道对接焊接接头射线检验技术规程》2.9.20 DL868-2004《焊接工艺评定规程》2.9.21 HG2537-1994《焊接用二氧化碳》2.9.22 JB3223-1996《焊接材料质量管理规程》2.9.23 DL754-2001《铝母线焊接技术规程》2.9.24 SD339-1998《钛材管板焊接技术规程》2.9.25 GB228-2004《金属材料室温拉伸试验方法》2.9.26 DL5047-95《电力建设施工及验收技术规范》锅炉机组篇2.9.27 DL5011-92《电力建设施工及验收技术规范》汽轮机机组篇2.9.28 DL5031-94《电力建设施工及验收技术规范》管道篇2.9.29 DL612-1996《电力工业锅炉压力容器监察规程》3、本专业特点3.1 焊接属于配合工种,专业性强,由于工期紧,施工面多而分散,焊接力量不易集中和管理。
焊接专业监理实施细则

陕西煤业化工集团神木电化热电项目(2×125MW)工程监理文件陕西煤业化工集团神木电化发展有限公司0.5Mt/a电石一体化项目自备热电工程(2×125MW)焊接专业监理实施细则2011年5月10日发布 2010年5月10日实施西北电力建设工程监理有限责任公司神木电化热电项目监理部陕西煤业化工集团神木电化发展有限公司0.5Mt/a电石一体化项目自备热电工程(2×125MW)实施细则(焊接专业)审批:审查:编制:2011年 05 月 10日目录一、总则-------------------------------------------------1二、编制依据---------------------------------------------1三、焊接监理工作控制要点及目标----------------------------2四、监理工作流程及其监理方法和要求------------------------3焊接监理实施细则一、总则1.1、神木电化热电2×125MW工程为国产2×125MWNTY高温高压循环硫床锅炉.高温高压,单轴凝汽式,双缸直接空冷,汽轮发电机组,该机组工况参数高,工程钢材种类较多,工艺技术要求严。
鉴于工程的参建单位多,焊接施工面广和质量控制严格的特点,安装监理部本着为业主负责和统一协调各参建单位焊接施工的原则,优质高效地完成焊接监理工作,特制订本细则。
1.2、本细则适用于锅炉、汽轮机和发电机范围所属各类介质管道、容器和重要结构安装的焊接施工(含现场加工配制的焊接工作)。
焊接监理是指对焊接、热处理及其相关金属检验工作的监理,对于工程设备及其原材的金属检验工作的监理不列入本细则。
1.3、焊接是安装工程中一项重要的施工工序,其质量特性对机组的安全试运、投产和运营具有十分重要的作用。
因此,焊接监理的重点要突出质量特点,以质量控制为核心,用相关的规程、规范、标准、程序对工程的焊接施工进行全方位、全过程的监理,与各参建单位通力合作,实现工程达标投产的各项要求。
焊接监理实施细则8.16

管道焊接监理实施细则编制人:审批人:年月日目录1、工程概况及专业工程特点 (3)2、监理工作流程 (4)3、监理工作控制目标及控制要点 (5)4、监理工作方法和措施 (9)为达到使工程顺利进行,并确保工程质量的目的,根据国家有关技术文件、规范、规程,结合本工程实际状况,特制定本监理实施细则。
编制依据1.本工程监理规划2.《建设工程监理规范》3.《建筑工程施工质量验收统一标准》4.焊接及无损检测用相关标准、规范5.施工组织设计6.施工单位编制的焊接施工方案7.与本工程有关的标准、设计文件、技术资料及合同文件一、工程概况及专业工程特点:(一)工程概况:1.本工程位于独山子区南环路沿线以南,居民生活用水管网:南环路(油城路—重庆路);住宅小区绿化水管网:南环路(杭州路-喀什路)绿化水主线及绿化水泵房(主要为配电间和泵房,建筑面积:619.13 平方,其中配电间建筑面积:106.13 平方,泵房建筑面积 513 平方。
配电间地上一层,层高 5.1 米,建筑高度 5.4 米,结构形式为钢筋混凝土框架结构;泵房地上一层,层高 10.525 米,建筑高度 7.825 米,结构形式为门式钢架结构)等。
2.工程地质:独山子处于天山北麓山前地带,海拔高度601m~591m,是奎屯河与巴音沟两个洪积渠交汇处,沉积着厚百米的第四纪松散砂砾层,该地层渗水率较好。
土类型属中硬场地土,属于建筑抗震有利地段,不存在湿陷性黄土层和液化土层。
地下水位较低,可不考虑地下水对管沟、基坑开挖和地基基础的影响。
场地土对混凝土结构有弱腐蚀性,应按设计和规范标准做好防腐措施。
标准冻深1.4m,场地岩土不冻胀,冻胀等级I级,建筑场地类别II类,抗震设防八度。
3.本工程为原有供水、绿化水管线的升级改造和新建绿化水泵房,原配套设施不全,各种设施均在使用且老化、损坏严重,改造过程不能中断使用,且不能影响城市道路的通行,施工难度大,各方协调工作较为艰巨。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
焊接专业工程监理实施细则
监理实施细则编制的依据
1.《建设工程监理规范》(GB50319-2000);
2.建设监理咨询有限公司“监理服务大纲”;
3.已批准的监理规划;
4.与建设监理咨询有限公司签订的工程监理合同;
5.主体工程施工承包合同;
6.施工单位《施工组织总设计》和《专业施工组织设计》;
7.设备厂商提供设备图纸、技术资料、技术文件及相关资料、厂标等;
8.工程初步设计(终版)及施工图纸;
9.认可的现行部颁规范、规程;
9.1《电力建设施工及验收技术规范》DL5007-92(焊接篇)
10.现行的部颁标准;
10.1《火电施工质量检验及评定标准》焊接篇(1996年版)
本专业工程概况及特点
1.工程概况
2.本专业工程的特点:
1、压力高、温度高,本工程汽包工作压力Mpa,过热器出口蒸汽温度℃;
2、受检焊口多,本工程受检焊口个;
3、焊接母材材质品种多,主要材料牌号:
4、主蒸汽管壁厚度大,焊接热处理时间长,焊接周期长;
本专业工程监理范围
本工程锅炉、汽机及其附属各系统的所有焊接工程。
监理工作主要内容
1.审核施工单位提交的《总体施工组织设计》有关章节和《焊接专业施工组织设计》;
2.审核专业上重要施工项目的施工技术措施(方案)及《作业指导书》并督促其贯彻执行;
3.审查施工单位的“资质”,施工单位的质保体系;
4.严格按业主与施工承包商合同认可的电力建设行业颁发的《验规》、《验标》、《规程》及厂家设计单位的图纸,技术标准要求,对施工质量、工期、安全进行认真检查和有效控制;
5.严格按《焊接专业项目验收等级划分表》要求执行,尤其是对四级验收项目进行验收和签证;严格按表列的S、H、W 点工程控制点实行连续监护(旁站)、检验和见证,对隐蔽工程更是如此;
6.核查和抽检重要的分项工程关键工序、隐蔽工程的分部工程、单位工程和施工技术记录(一、二、三级验收记录),参加阶段性工程和隐蔽工程的质量检验及签证。
7.根据本专业监理工程实施情况做好监理日记;
8.认真做好本专业监理资料的收集、汇总及整理,编写好每月工程监理月报;
9.认真核查进场设备、材料、构配件的原始凭证,出厂质保书、检测报告。
必要时进行抽检或平行检验,合格时予以签证;
10.审核施工单位本专业的工程计量和原始凭证;
11.参与工程建设中重大技术质量、安全事故和处理;
12.完成总监(代表)临时交办的工作。
焊接监理工作流程:
监理工作的控制要点及目标值
质量控制
1.1资质控制;
1.1.1检查焊接质量保证机构是否健全,质量保证体系是否完善。
1.1.2检查焊接人员技术质量管理职责是否明确,人员是否到位。
1.1.3检查焊工人员资质证是否有效。
1.1.3.1焊工中断受监部件焊接6个月以上时,必须重新进行操作技术考核,合格后才许可上岗;
1.1.3.2有合格证的焊工,三年应重新考核一次,连续工作的焊工,其中焊接质量一贯优良,透视一次合格率95%以上,水压试验焊口无泄露,可不重新考核,但必须办理复试签证,只办一次.
1.1.3.3具有下列情况的焊工,监理有权提出吊销焊工合格证:
A、焊接质量一贯低劣者;
B、焊接质量出现大面积返修或返工事故责任者;
C、严重违反焊接规程规定者;
D、不按焊接工艺措施焊,并不听劝阻者;被吊销合格证的焊工,必须间隔一年以上,方可申请参加原级别的技术考核;
E、焊工在焊接质量上不合格,加倍抽查仍不合格,经全透合格率低于80%的焊工停止焊接,重新到培训中心参加练习,再经考核后合格,签发“复工批准令”后,方可复工,继续不合格,考委会有权吊销焊工该项目合格资格。
1.2机、料控制;
检查焊接主要设备(电焊机、热处理设备)有关全格资料(证件、性能)
检查焊接检测设备资料(证件、性能)
焊接材料的监控;
1.2.3.1焊材的采购和验收
凡是购进的每批焊材必须具备国际的出厂质量合格证,否则不得使用。
焊材入库以前核实出厂合格证是否标准要求,并对实物进行检查认为无误,登记上帐,验收入库。
全部焊丝入库前做光谱抽验;
对质量有怀疑的焊材或长期存放面外观有某种变化的焊材应按国标要求项目全面复验,并给金属监督工程师审核,否则不得使用。
1.2.3.2焊材的保管:
必须设专人验收和专人保管焊条的发放、回收;
入库材必须按材质、规格、批号、厂家、入库时间分别摆放于货架上,距地面及墙壁不小于500mm并作为标识;
库房应通风良好,装设有温度计,温控在10~25℃温度,要求每天做记录。
1.2.3.3焊条的烘干:
焊材原应配备专用的焊条烘干和恒温设备,设备的控制系统要灵活准确;对其计量仪表按规定进行校验;
焊条发放前,应按说明书进行烘干,其温度一般为:酸性焊条150~250℃,保温时间为1~小时;
同牌号、同材质、同规格不同批号的焊条不允许同炉混合一起烘干,碱性和酸性焊条不能同炉烘干;
同牌号、同规格、不同批号和厂家的焊材应逐批烘干发放使用,不应每日交替变化,以保证焊接质量;
烘干焊条时应关门,随炉恒温并冷却,不可将焊条突然放入高温炉中或从高温中拿出冷却,焊条的烘干不应超过两次,干燥焊条后做好记录。
1.2.3.4焊条的使用:
认真做好焊条的发放记录,避免错用焊材;
用于保温筒乘装的用在重要部位的焊条,带到现场应通电保温,对于露天存放4小时以上的焊条,再用时重新干燥;要求焊接施工技术人员应经常检查,跟踪焊工焊材使用状况,
在新项目开工时必须严格校对焊工使用的焊接材料,防止错用焊材。
1.2.3.5焊材的发放和回收
焊材的发放凭工地焊接技术员或班长,填号签发的焊接任务单来领取。
焊接库的材料技术员应认真检查任务单选用焊材的正确性,认为准确无误保管员才能发放,焊材发放应按工艺定额限量发放,每人领取不得超过5公斤,注明焊工名字:使用剩余的焊条,当天必须及时送回焊材保管处,经检查核对后方可登记回收并分类保管,对批号认人清的,不再用于受监焊口。
1.3焊接质量的控制:
1.3.1审批焊接施工组织设计,焊接工艺评定报告;
1.3.2审查重要项目施工作业指导书(见附件三)
1.3.3旁站检查主要部位的焊接工艺及焊接质量,严格要求施工人员按程序施工,按作业指导书上的要求施焊;
1.3.3.1检查焊接人员的资质证,必须持证上岗;
1.3.3.2对焊接材料和所焊母材,实行原材料报检和进厂母材(设备)检验制度,以防错用焊接材料;
1.3.3.3焊前管内清洁畅通,焊口两侧除锈打磨至露出光泽方可实施焊;
1.3.3.4焊接质量检验,首先实行自检和联检两种形式。
联检内容包括:焊前,焊接过程,焊接以后三个阶段;
1.3.3.5对长期存放和外观有明显变化的焊接材料要进行复检,合格后方能使用;
1.3.3.6监理经常现场巡检,对应修补的焊口和经探伤的部位,督促施工部门管焊接的质量专职人员要跟踪检查并报监理复查;
1.3.4材质和焊接检测试验的检控。
1.3.4.1特种母材必须进行光谱(或金相)分析,审查检阅报告。
1.3.4.2参与并审查焊接试样的检测和应力试验并审查试验
报告。
1.4质量控制目标
1.4.1外在质量:美观、无裂纹、无咬边、有厚度;
1.4.2内在质量:受检焊口一次合格率为%。
2安全控制
2.1审查施工单位施工组织设计中的安全技术措施或者专项施工方案是否符合工程建设强制性标准。
工程监理单位在实施监理过程中,发现存在安全事故隐患的,应当要求施工单位整改;情况严重的,应当要求施工单位暂时停止施工,并及时报告建设单位。
施工单位拒不整改或者不停止施工的,工程监理单位应当及时向有关主管部门报告。
2.2控制目标:无重大人身和设备事故;
3进度控制
审查施工单位报审的本专业季度和月度计划,是否符合整体工程的季度、月度计划要求,使工程进度,满足一、二级网络计划。
4工程量控制
审查确认施工单位报审的本专业已完工程量和设计变更工程量,要确保与实物相符。
监理工作方法及措施
监理工作程序应体现过程控制原则,事前、事中、事后控制原则和主动控制的要求,应结合工程项目的特点,注重效果。
应该明确工作内容,引为的主体,考核所采用的标准,也要符合委托监理合同和施工合同的规定。
详见附件一《工程质量过程控制“关键要素”定期检查一览表》。
附件
附件一:
工程质量过程控制“关键要素”定期核查一览表
电厂机组焊接专业提交监理部的有关资料《作业指导书》、《施工技术措施(方案)》
1.锅炉钢架焊接作业指导书
2.本体一次密封焊接作业指导书
3.省煤器焊接作业指导书及检测报告
4.省煤器吊挂管焊接作业指导书及检测报告
5.省煤器到汽包给水管焊接作业指导书及检测报告
6.降水母管焊接作业指导书及检测报告
7.降水下分配管焊接作业指导书及检测报告
8.水冷壁管组合焊接作业指导书及检测报告
9.水冷壁管安装焊接作业指导书及检测报告
10.导汽管焊接作业指导书及检测报告
11.低温过热器焊接作业指导书及检测报告
12.高温过热器焊接作业指导书及检测报告
13.其它过热器焊接作业指导书及检测报告
14.高压疏水管焊接作业指导书及检测报告
15.水冷壁排污管焊接作业指导书及检测报告
16.定期排污管焊接作业指导书及检测报告
17.汽机油系统管道焊接作业指导书及检测报告
18.电气封闭铝母线焊接作业指导书
19.主蒸汽管焊接热处理作业指导书和热处理曲线报告20.主蒸汽管焊接作业指导书和检测报告。
