2021-2022年市政预应力张拉施工记录(后张)
预应力张拉(后张法)记录表(QLB22 JTG_T F50-2011)

预应力张拉(后张法)记录表
JTG/T F50-2011 公路桥涵施工技术规范
项目名称
分部工程
合同段
分项工程
单位工程
工程部位
桩号范围
施工日期
构件编号 钢筋弹模E(MPa)
锚具名称 设计控制应力(MPa)
钢束种类 千斤顶编号 限位块槽深(mm) 张拉时砼强度(MPa)
钢束规格 油压表编号
滑丝断丝及处 理
安装时 应力偏 差(%)
(MPa)
钢束 理论 延伸
量 (mm)
千斤 顶段 钢束 理论 延伸
量
张拉 束实 际延 伸量 (mm)
安装 时延 伸量 偏差 (%)
油压表 回"0" 时尺读 数( mm)
回缩量 (mm)
工作夹 片外露
量 (mm)
原表号 始 记册号 录页码
序号
油表 读数 (MPa)
尺 读数 (mm)
初应力 时夹片 外露量
终应 力时 夹片 外露
自检意见 技术负责人: 质量检查员: 监理工程师:
监理意见
录表
规范
编号:____________________
施工单位
监理单位
检验单位
张拉日期
龄期(d)
张拉部位及直 Nhomakorabea弯束
示意
工具夹片位移量(mm)
位移 量
回油
(安 装)前 油表 读数
钢束 编号
钢束 长度 (m)
设计 张拉
力 (kN)
张拉 端
初应力
两倍初应力
油表 尺 油表 读数 读数 读数 (MPa) (mm) (MPa)
尺 读数 (mm)
油表 尺 油表 读数 读数 读数 (MPa) (mm) (MPa)
预应力张拉施工记录(后张)

预应力张拉施工记录(后张)一、适用范围本表用于对市政设施的预应力构件在进行预应力张拉(后张)作业过程中填写此记录表。
二、执行标准预应力筋用锚具、夹具和连接器应用技术规范,JGJ 85;城市桥梁工程施工与质量验收规范,CJJ2;公路桥涵施工技术规范,JTJ041;混凝土结构工程施工质量验收规范,GB50204等。
以最新颁布的规范、标准为准。
三、表内填写提示轴号(里程)部位:张拉施工构件所在的位置。
预应力筋种类、规格、初始应力、控制应力、超张拉控制应力、计算总伸长量:按相应的数值表中的数据填写。
张拉时构件强度:填写张拉时构件混凝土同条件试块实测强度值。
张拉机具编号:按照实际使用的机具设备的铭牌填写。
(且与标定合格证书对应的编号相一致)张拉机具标定合格证书编号:填写实际使用的机具张拉前送经主管部门授权的法定计量技术机构进行标定的合格证书编号。
压力表编号:按照实际使用的压力表编号填写。
(且与标定合格证书对应的编号相一致)张拉机具标定日期:填写实际使用的机具张拉前送经主管部门授权的法定计量技术机构进行标定的时间。
张拉数据表编号:填写本次张拉对应所用数据表自编流水号。
压力表读数:填写根据实际使用的机具张标定合格证书上对应的P-T插值公式,计算的初始应力值、控制应力值、超张拉控制应力值时压力表的读数。
(各阶段为控制应力的百分比都要写明确,例:初应力阶段(10 %σK)。
如设计没有要求超张拉,超张拉控制应力值项打“/”。
)P-T插值公式:填写根据实际使用的机具张标定合格证上对应的P-T插值公式。
钢筋(束)编号:按实际张拉先后顺序填写与设计图一致的编号。
张拉阶段记录项目:分别填入每一钢束各应力阶段实际测的数据,各阶段为控制应力的百分比都要写明确,例:初应力阶段(10 %σK)。
根据千斤顶行程需要,填写并增加实际张拉各次的读数数据,如设计没有要求超张拉,则超张拉控制应力阶段不填。
持荷时间:指达到超张拉应力后保持其荷载的时间,如设计没有要求超张拉,则此项不填总伸长量。
预应力张拉施工记录(后张)

预应力张拉施工记录(后张)模板一:正式风格预应力张拉施工记录(后张)1. 工程概况1.1 工程名称:xxxx预应力张拉施工工程1.2 工程地点:xxxx省xxxx市xxxx区1.3 施工单位:xxxx公司1.4 监理单位:xxxx公司1.5 施工日期:xxxx年xx月xx日2.施工人员2.1 现场负责人:姓名职务2.2 施工人员:姓名职务2.3 监理人员:姓名职务3. 施工设备和工具3.1 张拉设备:型号3.2 张拉器具:型号3.3 张拉绳索:规格3.4 管路系统:型号3.5 其他设备和工具:xxxx4. 张拉前准备工作4.1 清理张拉区域,确保无障碍4.2 检查张拉设备和工具,确保正常工作4.3 准备预应力钢束和锚具,进行检查4.4 确定张拉序列和张拉力大小4.5 发放张拉工作票给具体操作人员5. 张拉过程5.1 张拉前试拉:按照设计要求进行试拉操作,并记录试拉力值5.2 张拉:根据试拉结果,进行全张拉操作,并记录张拉力值5.3 张拉力恒定:经过一段时间后,检查张拉力是否恒定,并记录张拉力值5.4 张拉绳索锁定:在张拉力恒定后,进行绳索锁定,并记录锁定力值5.5 张拉现场记录:记录每个张拉点的张拉力、温度、相对湿度、日期等参数6. 张拉完工6.1 验收:检查张拉结果是否符合设计要求,并记录6.2 清理:清理张拉废料和工具设备6.3 归档:将张拉施工记录和相关文件归档保存6.4 签字:施工人员和监理人员签字确认7. 附件本文档涉及附件如下:附件1:张拉工作票附件2:张拉记录表附件3:试拉记录表8. 法律名词及注释8.1 预应力:一种通过施加预先设计好的拉力,使钢筋、混凝土等材料在各种荷载作用下产生预期效果的一种施工方法。
8.2 锚具:用于将张拉钢束固定在构件内部的一种装置。
8.3 张拉绳索:用于张拉的特殊绳索,具有较高的强度和耐久性。
模板二:通俗风格预应力张拉施工记录(后张)1. 工程概况这是一份关于xxxx预应力张拉施工的记录文档,记录了施工的基本情况、施工人员、设备和工具等信息。
现场施工预应力记录

二十一、现场施工预应力记录
预应力筋张拉过程应做好张拉记录,预应力筋张拉记录包括(一)和记录(二)。
其中记录(一)包括施工部位、预应力筋规格、平面示意图,张拉顺序、应力记录,伸长量;记录(二)对每根预应力筋张拉实测值进行记录。
(一)资料表格样例
预应力张拉记录
预应力筋张拉记录(二)
有黏结预应力结构灌浆记录
(二)相关规定及要求
(1)预应力张拉时,混凝土强度应符合设计要求;当设计无具体要求时,不应低于设计的混凝土立方体抗压强度标准值的75%。
张拉时混凝土实际强度宜同条件养护的混凝土试块强度。
(2)实际控制张拉力δcon=设计控制张拉力δk+锚具预应力损失δm。
(3)张拉程序。
一般有0→105%δcon(持荷5min)→100%δcon(锚固)和0→103%δcon。
(4)千斤顶编号和油表编号分别要求填4个千斤顶和4块油表编号。
(5)预应力筋的实际伸长值,宜在初应力10%δcon时开始测量,但必须加上初应力以下的推算伸长值。
当实际伸长值与计算伸长值的偏差超过±6%时,应暂停张拉。
(6)后张法预应力张拉施工实行见证管理,做见证张拉记录。
(7)有黏结预应力结构灌浆记录内容包括灌浆孔状况、水泥配合比状况、灌浆压力、灌浆量,并有灌浆点简图和编号。
(8)灌浆压力以0.5~0.6MPa为宜,灌浆顺序应先下后上,以避免上层孔道漏浆时把下层孔道堵塞。
预应力张拉施工记录(后张)

预应力张拉施工记录( 预应力张拉施工记录(后张
深 工程名称 单位工程名称 轴号(里程)部 位 对应数 据表编号 压力表读数 (MPa) A端 B端 初始应 力阶段 预应力筋 种类 预应力筋 规格 控制应力 σK(MPa) 控制应 力阶段 一次张拉 钢 (筋) 束编 号 张拉阶段 记录项目 A端 B端 A端 B端 A端 B端 超张拉 控制应力阶段 二次张拉 张拉时构件强 度(MPa) 承包单位 分包单位 A端 B端 张拉机 具编号
后张) 后张)
第 页,第 市政施-32 页
张拉机具标定 合格证书编号
压力 表编号
张拉机具 标定时间
P-T插值公式 超张拉 应力阶段 持荷时间 (min) 锚固阶段 总伸长量(㎜) 应力 伸长 滑丝 偏差 量偏 断丝 (%) 差 情况 (%)
端
B端
A端
B端
A端
B端
A端
B端
合计
8
9
10
11
12
13= 11+1
计算总伸长量 (㎜) 三次张拉 超张拉 应力阶段
回油 后起行 A端 B端 A端 B端
回油 后起行 A端 B端 A端 B端 A端
1
2
3
4
5
6Байду номын сангаас
7
油表读数(MPa) 活塞伸长量(㎜) 油表读数(MPa) 活塞伸长量(㎜) 油表读数(MPa) 活塞伸长量(㎜) 油表读数(MPa) 活塞伸长量(㎜) 油表读数(MPa) 活塞伸长量(㎜) 油表读数(MPa) 活塞伸长量(㎜) ①当采用单边张拉时只填A端值。 备注 ④15=(13-计算总伸长量)/计算总伸长量×100% 项目技术负责人: 质检员: 施工员:
预应力(后张法)张拉记录1-4

(%)
19.7
60
103
6
97
94.46
2.69
19.6
61
19.7
61
99
19.6
59
6
93
94.46
-1.55
26.1
63
10026.1ຫໍສະໝຸດ 62694.0
94.96
-1.01
26.1
61
102
6
96
94.96
1.10
26.1
62
监理意见:
签字:
日期:
签字:
日期:
施工单位:河北北方公路工程建设集团有限公司 监理单位:赤峰天宇交通监理有限公司

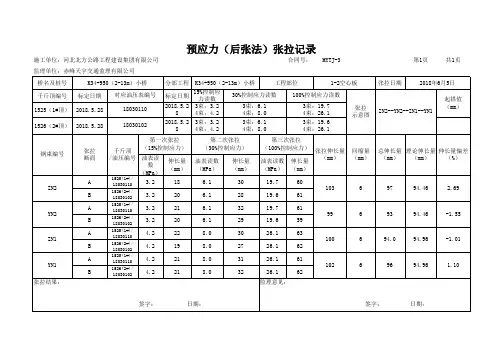

预应力(后张法)张拉记录
合同号: MYTJ-3
第1页
共1页
桥名及桩号
K34+950(2-13m)小桥
千斤顶编号 标定日期 对应油压表编号
1525(1#顶) 2018.5.28
18030110
1526(2#顶) 2018.5.28
18030102
分部工程 K34+950(2-13m)小桥
工程部位
1-2空心板
标定日期
15%控制应 力读数
2018.5.2 3束:3.2
8
4束:4.2
2018.5.2 3束:3.2
8
4束:4.2
30%控制应力读数
3束:6.1 4束:8.0 3束:6.1 4束:8.0
100%控制应力读数
3束:19.7 4束:26.1 3束:19.6 4束:26.1
张拉 示意图
张拉日期
2018年6月5日
ZN2--YN2--ZN1--YN1
后张法预应力张拉施工原始记录.docx

后张法预应力张拉施工原始记录.docx 第一篇范本:(专业风格)本文档详细记录了后张法预应力张拉施工的每个步骤和相关数据,供工程施工人员、监理人员和质检人员参考。
以下是文档的详细内容:1. 施工单位信息- 施工单位名称:- 施工单位联系人:- 施工单位地址:- 施工单位联系方式:2. 施工日期和地点- 施工日期:- 施工地点:3. 本次施工项目概况- 工程名称:- 工程地点:- 建设单位:- 监理单位:4. 工作准备4.1 材料准备- 预应力钢束:- 预应力锚具:- 预应力套管:- 张拉油脂:- 其他材料:4.2 设备调试- 张拉设备:- 张拉机调试情况: - 油泵调试情况:5. 张拉过程记录5.1 张拉开始时间:5.2 预应力钢束编号: 5.3 张拉力大小:5.4 张拉油脂用量:5.5 张拉是否平稳:5.6 张拉是否达到要求:6.2 预应力钢束编号:6.3 张拉剩余应力:6.4 张拉均匀性:6.5 张拉是否达到要求:7. 张拉数据统计7.1 张拉力统计表张拉时间 ---- 预应力钢束编号 ---- 张拉力大小 ---- 张拉剩余应力------------------------------------------时间1 ---- 编号1 ---- 力大小1 ---- 剩余应力1时间2 ---- 编号2 ---- 力大小2 ---- 剩余应力2 ------------------------------------------7.2 张拉记录曲线图附件:- 张拉记录表- 张拉记录曲线图法律名词及注释:- 张拉力:预应力钢束在张拉过程中的受力大小。
- 剩余应力:预应力钢束张拉后,松弛后剩余的预应力大小。
第二篇范本:(简洁风格)本文档记录了后张法预应力张拉施工的详细步骤和相关数据,供参与施工的各方参考。
以下是文档的内容:1. 施工单位信息- 单位名称:- 联系人:- 地址:- 联系方式:2. 施工日期和地点- 施工日期:- 施工地点:3. 项目概况- 工程名称:- 工程地点:- 建设单位:- 监理单位:4. 工作准备- 材料准备:- 设备调试:5. 张拉过程记录- 张拉开始时间:- 预应力钢束编号: - 张拉力大小:- 张拉油脂用量:- 张拉是否平稳:- 张拉是否达到要求: - 预应力钢束编号: - 张拉剩余应力:- 张拉均匀性:- 张拉是否达到要求:7. 张拉数据统计- 张拉力统计表附件:- 张拉记录表格法律名词及注释:- 张拉力:预应力钢束在张拉过程中的受力大小。
公路桥梁工程预应力张拉记录表

初读数cm
超张拉(cm)
安装(cm)
滑丝、断丝情况
墩头检查情况
பைடு நூலகம்备注
读数
伸长值
持压时间
读数
伸长值
回缩值
编号示意图:
张拉日期:年月日
施工单位: 技术负责人: 记录员:
油泵司机: 记录: 监理工程师:
公路桥梁工程预应力张拉记录表
(后张法-端张法)
构件名称:张拉时混凝土强度:
张拉断面号:张拉端锚固型式: 拉伸机编号:标定日期:
锚固端断面号:锚固端锚固型式:油压表编号:摩阻系数:
钢丝强度:超张拉应力(%):伸长值:cm超张拉油压表读数:
钢丝束规格:设计控制应力(Mpa):
计算伸长值:cm安装时油表读数:
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
A端
B端
A端
B端
A端
B端
合计
9
10
11
12
13= 11+12
14
15
16
年
月
日
回油后起行
A端
B端
6
控制应力阶段 (100 %σK)
A端
B端
7
A端
B端
8
项目技术负责人:
质检员:
施工员:
监理工程师:
市政施—32 共 表编号
张拉机具 标定日期
持荷时间 (min)
P-T 插值公式
锚固阶段
总伸长量(mm)
应力 偏差 (%)
伸长 量偏差 (%)
滑丝断 丝情况
备注
①当采用单边张拉时只填A端值。 ②当设计预应力筋伸长计算 0→100%σK 时 11(12)=(3-1)+(5-4)+(7-6)+(2-1) ③当设计预应力筋伸长计算 初应力→100%σK 时 11(12)=(3-1)+(5-4)+(7-6) ④15=(13-计算总伸长量)/计算总伸长量×100%
市政基础设施工程
预应力张拉施工记录(后张)
工程名称 单位工程名称 轴号(里程)部位 对应数 据表编号
压力表读数(MPa)
预应力筋 种类
初始应力 ( %σK) (MPa)
A端 初始应力阶段
B端
预应力筋 规格
控制应力 σK(MPa)
控制应力阶段
一次张拉
张拉时构件强度 (MPa)
超张拉控制应力 ( %σK)(MPa)
(100 %σK)
A端
B端
A端 B端 A端 B端 A 端 B 端 A 端 B 端
1
2
3
4
5
油表读数(MPa) 活塞伸长量(mm) 油表读数(MPa) 活塞伸长量(mm) 油表读数(MPa) 活塞伸长量(mm) 油表读数(MPa) 活塞伸长量(mm) 油表读数(MPa) 活塞伸长量(mm) 油表读数(MPa) 活塞伸长量(mm)
承包单位 分包单位
超张拉控制应力阶段
A端 B端
张拉机 具编号
计算总伸长量 (mm)
二次张拉
三次张拉
超张拉 应力阶段
钢(筋) 束编号
张拉阶段 记录项目
初应力阶段 ( % 二倍初 应力阶段 到顶( %σK)/ 控
σK)
( %σK)
制应力阶段 ( 100 %σK)
回油后起行
到顶( %σK)/ 控制应力阶段
